建筑面积和土方量的计算
- 格式:doc
- 大小:118.50 KB
- 文档页数:28
建筑行业所有计算公式大全建筑行业涉及到的计算公式非常多,以下是建筑行业常用的一些计算公式的详细介绍:1.面积计算公式:建筑物的面积一般有三种计算方法:面积计算、实测计算和测绘计算。
其中,面积计算通常是指根据平面图进行计算的方法,可以用以下公式计算:面积=长度×宽度2.体积计算公式:建筑物的体积指的是其立方体积,可以使用以下公式进行计算:体积=面积×高度3.施工材料计算公式:在建筑施工中,需要计算所需使用的材料数量。
例如,砖块的计算可以使用以下公式:砖块数量=长度×宽度÷砖块的尺寸其中,砖块的尺寸是指砖长、砖宽和砖厚。
4.重量计算公式:建筑物中的一些构件需要进行重量计算,用于结构设计和施工方案制定。
重量计算公式的具体形式因构件类型而异,常用的计算公式包括:重量=面积×厚度×单位重量其中,单位重量是指材料的密度,厚度是指构件的厚度。
5.混凝土用量计算公式:混凝土是建筑中常用的材料之一,在施工中需要计算混凝土的用量。
混凝土的用量计算公式如下:混凝土用量=面积×厚度×混凝土的配合比其中,混凝土的配合比指的是水泥、砂、石的比例。
6.钢筋用量计算公式:钢筋是建筑结构中常用的材料之一,需要计算钢筋的用量。
钢筋用量计算公式如下:钢筋用量=(面积×钢筋的体积密度)÷钢筋的截面积其中,钢筋的体积密度是指钢筋的重量和体积之比。
7.梁、柱及墙等构件的弯矩计算公式:梁、柱和墙等结构构件在施工过程中需要计算其弯矩,用于结构的设计和施工方案的制定。
弯矩计算公式如下:弯矩=力矩÷断面惯性矩其中,力矩是指施加在构件上的力和施力点与测点的距离之积,断面惯性矩是构件截面形状和尺寸的属性。
8.梁、柱等构件的受力计算公式:梁、柱等结构构件需要进行受力计算,用于设计和施工方案的制定。
受力计算公式包括杨氏模量、抗弯刚度、剪切刚度等公式。
土方工程量计算土方工程分两类,一是建筑场地平整土方工程量,或称一次土方工程量;一是建筑、构筑物基础、道路、管线工程余方工程量,也称二次土方工程量。
土方量的计算工作,就其要求精度不同,可分为估算和计算二种。
估算一般用于规划阶段,而施工设计时,土方量则必须精确计算。
计算土方量的方法很多,常用的大致可以归纳为以下四类:体积公式估算法、断面法、等高面法、方格网法。
体积公式估算法体积公式估算法,就是利用求体积的公式计算土方量。
在建园过程中,把所设计的地形近似地假定为锥体、棱台等几何形体,然后用相应的公式进行体积计算。
这种方法简易便捷,但精度不够,一般多用于估算。
各种近似于几何行状的土方计算公式如下所列。
圆锥体 V=1/3∏r²h圆台体 V=1/3∏h(r1²+r2²+r1+r2)球缺体 V=∏h/6(h2+3r²)棱锥体 V=1/3 V=1/3s·h棱台体 V=1/3h(s1+s2+ s1 s2-2)式中 V----土方体积(m3)r----土体半径(m)s----土体底面积(m2)h----土体高度(m)r1----圆台上底半径(m)r2----圆台下底半径(m)断面计算法断面法是一种常用的土方量计算方法,多用于园林地形横纵坡度有规律变化的地段。
当采用高程流水箭头法进行竖向设计时,用断面法计算土方量比较方便。
但是这种方法的计算精度也不很高。
采用断面法计算土石方工程量的方法和步骤如下:绘制断面图根据地形变化和竖向规划的情况,在向布置图上先绘出横断面线,绘制方式见图4-24。
断面的位置应设在自然地形变化较大的部位;而断面图的走向,则一般垂直于地形等高线为宜。
所取断面的数量多少,取决于地形变化情况和对计算结果准确程度的要求。
地形复杂,要求计算精度较高时,应多设断面,断面的间距可为10~30m;地形变化小且变化均匀,要求进做初步估算时,断面可以小些,取断面的间距可为40~100m。
土建工程量计算规则土建工程量计算是指根据设计图纸和施工方案,对土建工程所需的材料和人工进行量计算,以确定施工所需的资源数量。
土建工程量计算是土建工程概预预算编制的基础,正确的工程量计算能够准确地估算项目所需的费用和工期,为工程管理提供依据。
以下是土建工程量计算的一般规则:1.基本单位:土建工程量计算的基本单位是国际单位制(SI),例如米、立方米等。
根据工程的不同需要,还可以使用其他单位,例如吨、千克等。
2.建筑物结构体积计算:根据设计图纸,将建筑物划分为不同的结构体系,如框架结构、框剪结构等。
根据每个结构体系的标准,计算出结构体系的体积,包括地上和地下的体积。
3.土方工程量计算:根据土方设计图纸,将土方工程划分为不同的区域和层次,根据每个区域和层次的设计坡度、挖方和填方高度,计算土方的体积。
4.砼工程量计算:根据砼设计图纸,将砼工程划分为不同的构件,如楼板、梁、柱等。
根据每个构件的设计长度、宽度和高度,计算砼的用量。
砼用量的计算一般包括正常混凝土、预应力混凝土和钢筋混凝土等类型。
5.砌体工程量计算:根据砌体设计图纸,将砌体工程划分为不同的墙体和结构构件。
根据每个墙体和构件的设计尺寸和高度,计算砌体的用量。
砌体用量的计算一般包括砖、石和混凝土等材料。
6.钢筋工程量计算:根据结构设计图纸和构件验算计算,将钢筋工程划分为不同的构件,如楼板、梁、柱等。
根据每个构件的设计长度、宽度和高度,计算钢筋的用量。
钢筋用量的计算一般包括主筋和箍筋等。
7.防水工程量计算:根据防水设计图纸,将防水工程划分为不同的区域和构件。
根据每个区域和构件的设计面积和厚度,计算防水材料的用量。
8.地基处理工程量计算:根据地基处理设计图纸,将地基处理工程划分为不同的区域。
根据每个区域的设计高度和处理方法,计算地基处理材料的用量。
9.模板工程量计算:根据模板设计图纸,将模板工程划分为不同的构件,如楼板、梁、柱等。
根据每个构件的设计尺寸和面积,计算模板的用量。
土方工程量计算公式大全一、基坑土方量计算公式公式:V=1/3h(S上+√(S下*S上)+S下)例如: S上=140 S下=60V=1/3*3*(140+60+√140*60)=291.65m2基坑下底长10m,下底宽6m 基坑上底长14m ,上底宽10m 开挖深度3m ,开挖坡率1:0.5 求基坑开挖土方量、圆柱体:体积=底面积×高长方体:体积=长×宽×高正方体:体积=棱长×棱长×棱长.锥体: 底面面积×高÷3台体: V=[ S上+√(S上S下)+S下]h÷3球缺体积公式=πh2(3R-h)÷3球体积公式:V=4πR3/3棱柱体积公式:V=S底面×h=S直截面×l (l为侧棱长,h为高)棱台体积:V=〔S1+S2+开根号(S1*S2)〕/3*h注:V:体积;S1:上表面积;S2:下表面积;h:高。
二、几何体的表面积计算公式圆柱体: 表面积:2πRr+2πRh 体积:πRRh (R为圆柱体上下底圆半径,h为圆柱体高) 圆锥体:表面积:πRR+πR[(hh+RR)的平方根] 体积: πRRh/3 (r为圆锥体低圆半径,h为其高, 平面图形平整场地: 建筑物场地厚度在±30cm以内的挖、填、运、找平.1、平整场地计算规则(1)清单规则:按设计图示尺寸以建筑物首层面积计算。
(2)定额规则:按设计图示尺寸以建筑物首层面积计算。
2、平整场地计算方法(1)清单规则的平整场地面积:清单规则的平整场地面积=首层建筑面积(2)定额规则的平整场地面积:定额规则的平整场地面积=首层建筑面积3、注意事项(1)、有的地区定额规则的平整场地面积:按外墙外皮线外放2米计算。
计算时按外墙外边线外放2米的图形分块计算,然后与底层建筑面积合并计算;或者按“外放2米的中心线×2=外放2米面积”与底层建筑面积合并计算。
土方量计算的基本方法及建筑工程计算公式大全基本方法:1.三棱柱法:根据地形图上的地形等高线,将地块分割成一个个三棱柱,计算每个三棱柱的体积,最后将所有三棱柱的体积相加得到土方量。
2.重心法:将地块的形状简化为几个几何形状,如长方形、圆形等,计算每个几何形状的重心位置及体积,最后将所有几何形状的重心位置和体积加权平均得到土方量。
3.测区法:将地块划分为多个测区,通过实地测量每个测区的高程差和面积,计算每个测区的体积,最后将所有测区的体积相加得到土方量。
1.建筑面积计算公式:建筑面积=地面面积+屋顶面积+地下室面积+壁面面积。
2.立面积计算公式:立面积=基底面积×层数。
3.体积计算公式:体积=高度×基底面积。
4.圆的面积计算公式:面积=π×半径²。
5.圆台的体积计算公式:体积=π×(上半径²+上半径×下半径+下半径²)×高度/36.圆柱的体积计算公式:体积=π×半径²×高度。
7.梯形的面积计算公式:面积=(上底+下底)×高度/28.梯形台的体积计算公式:体积=(上底+下底+上底×下底)×高度/39.梯形台的面积计算公式:面积=(上底+下底)×高度/210.斜坡的体积计算公式:体积=长度×宽度×坡度。
11.水平交通路面的土方量计算公式:土方量=面积×坡度。
12.自由坝的土方量计算公式:土方量=宽度×(底宽+顶宽)×高度/213.填土路堤的土方量计算公式:土方量=长度×宽度×(填方高度+(填方高度-地基高度)/填方坡度)。
14.地基垫层的土方量计算公式:土方量=长度×宽度×(地基高度+垫层厚度)。
15.地基基础的土方量计算公式:土方量=长度×宽度×(地基高度+基础深度)。

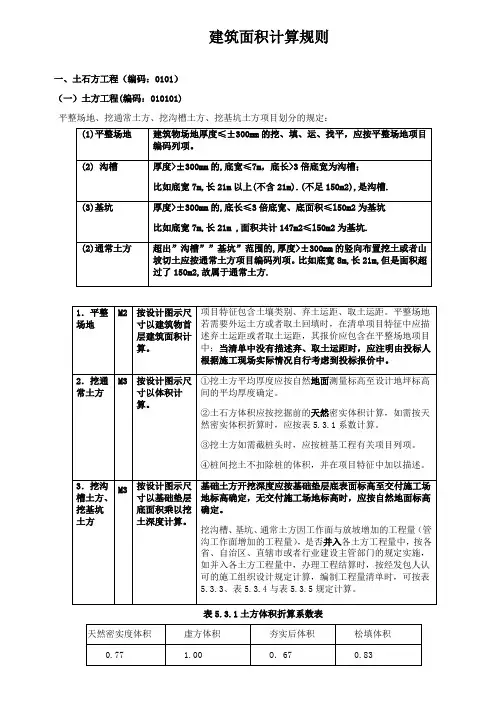

建筑面积计算规则一、土石方工程(编码:0101)(一)土方工程(编码:010101)平整场地、挖通常土方、挖沟槽土方、挖基坑土方项目划分的规定:表5.3.1土方体积折算系数表注:12.本表按《全国统一建筑工程预算工程量计算规则》GJDGz-101-95整理。
3.设计密实度超过规定的,填方体积按工程设计要求执行;无设计要求按各省、自治区、直辖市或者行业建设行政主管部门规定的系数执行。
土壤的不一致类型决定了土方工程施工的难易程度、施工方法、功效及工程成本,因此应掌握土壤类别的确定,如土壤类别不能准确划分时,招标人可注明为综合,由投标人根据地勘报告决定报价。
土壤分类可参考表5.3.2(自习)。
表5.3.3放坡系数表注:1.沟槽、基坑中土类别不一致时,分别按其放坡起点、放坡系数、依不一致土类别厚度加权平均计算。
2.计算放坡时,在交接处的重复工程量不予扣除,原槽、坑作基础垫层时,放坡自垫层上表面开始计算。
表5.3.4基础施工所需工作面宽度计算表注:本表按《全国统一建筑工程预算工程量计算规则》GJDG2-101-95整理。
表5.3.5管沟施工每侧工作面宽度计算表注:1.本表按《全国统一建筑工程预算工程量计算规则》GJDGz-101-95整理。
2.管道结构宽:有管座的按基础外缘,无管座的按管道外径。
(二)石方工程(编号:010102)( 同“土方”,本处省略) )(三)回填(编号:010103)回填包含回填方、余方弃置等项目。
1.回填方:按设计图示尺寸以体积计算回填土方项目特征包含密实度要求、填方材料品种、填方粒径要求、填方来源及运距,在项目特征描述中需要注意的问题:(1)填方密实度要求,在无特殊要求情况下,项目特征可描述为满足设计与规范的要求。
(2)填方材料品种能够不描述,但应注明由投标人根据设计要求验方后方可填入,并符合有关工程的质量规范要求。
(3)填方粒径要求,在无特殊要求情况下,项目特征能够不描述。
(4)如需买土回填应在项目特征填方来源中描述,并注明购买土方数量。
土方工程量怎么计算?计算方法有哪些?(一)垂直断面法。
此法适用于带状地形单体或土方工程(如带状山体、水体、沟,、堤、路堑、路槽等)的土方量计算。
其基本计算公式如公式(1—7)。
在Sl和S2的面积相差较大或两相邻断面之间的距离大于50m时,计算的结果,误差较大,遇上述情况,可改用以下公式运算:v=L*(S1+S2+S3)/6。
热门城市:江苏律师景德镇律师淮北律师盐城律师鄂尔多斯律师枣庄律师绥化律师齐齐哈尔律师商洛律师在日常生活中,我们经常会遇到道路施工修整等情况,而工程开工是需要经历相应的准备阶段,其中涉及的土方工程量的计算,只有通过合理的计算,才能降低工程费用。
但是由于大多数人对不清楚▲土方工程量怎么计算,因此今天的小编来为大家介绍。
▲一、平整场地及辗压工程量计算按下列规定计算:l、人工平整场地是指建筑场地在±30cm以内挖、填土方及找平。
挖、填土,厚度超过±30cm以外时,按场地土方平衡竖向布置图另行计算。
2、平整场地工程量按建筑物外墙外边线每边各加2m,以平方米计算。
3、建筑场地原土辗压以平方米计算,填土辗压按图示填土厚度以立方米计算。
判断关键依据:看挖的高度以及填的深度是否超过(>;h 或=)300mm▲二、挖掘沟槽、基坑土方工程量计算按下列规定计算:l、沟槽、基坑划分:凡图示沟槽底宽在3m以内,且沟槽长大于槽宽三倍以上的为沟槽。
凡图示基坑底面积在20m2以内,且坑底的长与宽之比小于或等于3的为基坑。
凡图示沟槽底宽3m以外,坑底面积20m2以外,平整场地挖土方厚度在30cm以外,均按挖土方计算。
2、挖沟槽、基坑需支挡土板时,其宽度按图示沟槽、基坑底宽,每边各加10cm。
挡土板面积,按槽、坑垂直支撑面积计算。
双面支撑亦按单面垂直面积计算,套用双面支挡土板定额,不论连续或断续均执行本定额。
凡放坡部分不得再计算挡土板,支挡土板后,不得再计算放坡。
3、基础施工所需工作面,按表A1-4规定计算。

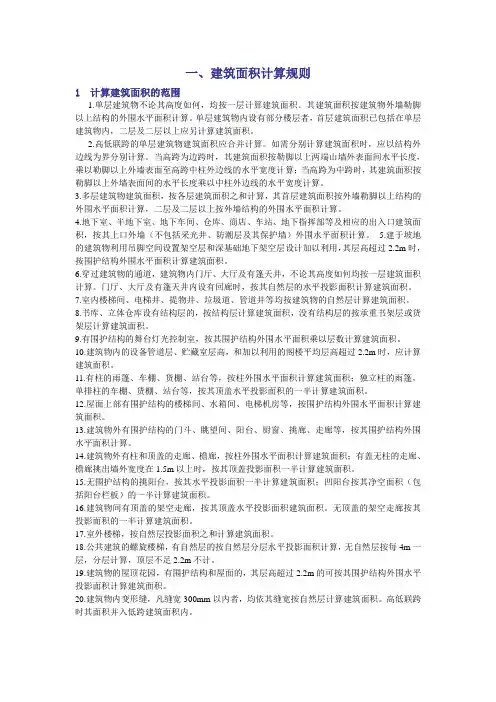

一、建筑面积计算规则1 计算建筑面积的范围1.单层建筑物不论其高度如何,均按一层计算建筑面积。
其建筑面积按建筑物外墙勒脚以上结构的外围水平面积计算。
单层建筑物内设有部分楼层者,首层建筑面积已包括在单层建筑物内,二层及二层以上应另计算建筑面积。
2.高低联跨的单层建筑物建筑面积应合并计算。
如需分别计算建筑面积时,应以结构外边线为界分别计算。
当高跨为边跨时,其建筑面积按勒脚以上两端山墙外表面间水平长度,乘以勒脚以上外墙表面至高跨中柱外边线的水平宽度计算;当高跨为中跨时,其建筑面积按勒脚以上外墙表面间的水平长度乘以中柱外边线的水平宽度计算。
3.多层建筑物建筑面积,按各层建筑面积之和计算,其首层建筑面积按外墙勒脚以上结构的外围水平面积计算,二层及二层以上按外墙结构的外围水平面积计算。
4.地下室、半地下室、地下车间、仓库、商店、车站、地下指挥部等及相应的出入口建筑面积,按其上口外墙(不包括采光井、防潮层及其保护墙)外围水平面积计算。
5.建于坡地的建筑物利用吊脚空间设置架空层和深基础地下架空层设计加以利用,其层高超过2.2m时,按围护结构外围水平面积计算建筑面积。
6.穿过建筑物的通道,建筑物内门厅、大厅及有篷天井,不论其高度如何均按一层建筑面积计算。
门厅、大厅及有篷天井内设有回廊时,按其自然层的水平投影面积计算建筑面积。
7.室内楼梯间、电梯井、提物井、垃圾道、管道井等均按建筑物的自然层计算建筑面积。
8.书库、立体仓库设有结构层的,按结构层计算建筑面积,没有结构层的按承重书架层或货架层计算建筑面积。
9.有围护结构的舞台灯光控制室,按其围护结构外围水平面积乘以层数计算建筑面积。
10.建筑物内的设备管道层、贮藏室层高,和加以利用的阁楼平均层高超过2.2m时,应计算建筑面积。
11.有柱的雨篷、车棚、货棚、站台等,按柱外围水平面积计算建筑面积;独立柱的雨篷,单排柱的车棚、货棚、站台等,按其顶盖水平投影面积的一半计算建筑面积。
工程量是施工企业编制工程形象进度统计报表,向工程建设投资方结算工程价款的重要依据。
平整场地计算规则(1)清单规则:按设计图示尺寸以建筑物首层面积计算。
(2)定额规则:按设计图示尺寸以建筑物首层面积计算。
计算方法(1)清单规则的平整场地面积:清单规则的平整场地面积=首层建筑面积(2)定额规则的平整场地面积:定额规则的平整场地面积=首层建筑面积注意事项(1)有的地区定额规则的平整场地面积:按外墙外皮线外放2m计算。
计算时按外墙外边线外放2m的图形分块计算,然后与底层建筑面积合并计算;或者按“外放2m的中心线×2=外放2m面积”与底层建筑面积合并计算。
这样的话计算时会出现如下难点:1)划分块比较麻烦,弧线部分不好处理,容易出现误差;2)2m的中心线计算起来较麻烦,不好计算;3)外放2m后可能出现重叠部分,到底应该扣除多少不好计算。
(2)清单环境下投标人报价时候可能需要根据现场的实际情况计算平整场地的工程量,每边外放的长度不一样。
开挖土方计算规则(1)清单规则:挖基础土方按设计图示尺寸以基础垫层底面积乘挖土深度计算。
(2)定额规则:人工或机械挖土方的体积应按槽底面积乘以挖土深度计算。
槽底面积应以槽底的长乘以槽底的宽,槽底长和宽是指混凝土垫层外边线加工作面,如有排水沟应算至排水沟外边线。
排水沟的体积应纳入总土方量内。
当需要放坡时,应将放坡的土方量合并于总土方量中。
计算方法(1)清单规则1)计算挖土方底面积方法一:利用底层的建筑面积+外墙外皮到垫层外皮的面积。
外墙外边线到垫层外边线的面积计算(按外墙外边线外放图形分块计算或者按“外放图形的中心线×外放长度”计算)。
方法二:分块计算垫层外边线的面积(同分块计算建筑面积)。
2)计算挖土方的体积土方体积=挖土方的底面积×挖土深度。
(2)定额规则利用棱台体积公式计算挖土方的上下底面积。
V=1/6×H×(S上+ 4×S中+ S下)计算土方体积(其中,S上为上底面积,S中为中截面面积,S下为下底面面积)S下=底层的建筑面积+外墙外皮到挖土底边线的面积(包括工作面、排水沟、放坡等)。
1、某单层建筑物外墙轴线尺寸如图所示,墙厚均为240,轴线坐中,试计算建筑面积。
▪解:建筑面积:▪S = S1-S2-S3-S4▪=20.34×9.24-3×3-13.5×1.5-2.76×1.5▪=154.552(㎡)▪①、单层建筑物不论其高度如何,均按一层计算建筑面积。
其建筑面积按建筑物外墙勒脚以上结构的外围水平面积计算。
▪②、建筑面积计算的基本方法是面积分割法,对于矩形面积的组合图形,可先按最大的长、宽尺寸计算出基本部分的面积,然后将多余的部分逐一扣除。
在计算扣除部分面积时,注意轴线尺寸的运用。
2、某五层建筑物的各层建筑面积一样,底层外墙尺寸如图所示,墙厚均为240,试计算建筑面积。
(轴线坐中)▪解:用面积分割法进行计算:▪1、②、④轴线间矩形面积▪S1 = 13.8×12.24 = 168.912(㎡)▪2、S2 = 3×0.12×2 = 0.72(㎡)▪3、扣除S3 = 3.6×3.18 = 11.448(㎡)▪4、三角形S4 = 0.5×4.02×2. 31= 4.643(㎡)▪5、半圆S5 = 3.14×3.122×0.5= 15.283(㎡)▪6、扇形S6 = 3.14×4.622×150○/360○= 27.926(㎡)▪总建筑面积:▪S = (S1+S2-S3 + S4 + S5 + S6)×5▪= (168.912+0.72-11.448+4.643+15.283+27.926)▪= 1030.18(㎡)分析:▪①、多层建筑物建筑面积,按各层建筑面积之和计算,其首层建筑面积按外墙勒脚以上结构的外围水平面积计算,二层及二层以上按外墙结构的外围水平面积计算。
同一建筑物如结构、层数不同时,应分别计算建筑面积。
(本题各层建筑面积相等,故总建筑面积等于底层建筑面积乘以层数)▪②、当平面图形中含有圆弧形、三角形、梯形等非矩形的图形时,基本部分仍按矩形计算,而非矩形部分单独计算,然后再加(或减)到基本图形的面积上。
▪③、关于其他有关建筑面积计算的现行规定请按定额执行。
二土石方工程▪土石方工程是预算的一个重要分部,特别是土方工程,在工程中经常遇到,并且其工程量的计算及影响造价的因素很多,因此应作为重点掌握。
▪本分部有些计算,如回填土、运土等,我们将放在基础部分中介绍。
3、试计算图示建筑物人工场地平整的工程量及其综合基价,墙厚均为240,轴线均坐中。
▪解:①、底层建筑面积:▪S0 = 30.24×48.24-6×6×2-23.76×12▪= 1101.66(㎡)▪②、外墙外边线长度:▪L外外= (30.24 + 48.24)×2 + 12×2 ▪= 180.96(㎡)▪套用定额子目1-56 人工场地平整▪工程量:S0 + L外外×2 + 16 = 1101.66 + 180.96×2 + 16 = 14.796(㎡)▪基价:218.44(元/100㎡)▪综合基价:14.796×218.44 = 3232.04(元)分析:▪①、除矩形底面积,其平整场地工程量可按长、宽每边各加2m计算外,对于组合图形利用公式▪S平= S0 + L外外×2 + 16计算工程量比较简单。
▪②、在计算平整场地工程量时,当遇到某边放不足2m,或放边部分重叠的情况,工程量仍按上式计算,不予扣除。
▪③、底层建筑面积在特殊情况下应作调整,如底层不封闭的外走廊,在计算底层建筑面积时,是按一半计算的,而平整场地工程量应全部计算。
▪④、对于一般建筑物、构筑物,应套用人工平整场地子目,不得套用机械场地平整子目。
构筑物除围墙、地沟、水池、水塔、烟囱可计算平整场地外,其余均不计算。
计算规则见定额。
▪⑤、桩基工程。
在桩基施工结束后,场地的平整度已被破坏,因此可再计算一次人工场地平整。
4、某工程坑底面积为矩形,尺寸为32×16㎡,深为2.8m,地下水位距自然地面为2m,土为坚土,试计算人工挖土方的综合基价。
▪解:首先分析套用的定额子目:由于底面积大于20㎡,宽度大于3m,故为人工挖土方。
▪1-11 人工挖土方(3m以内,干土)▪工程量:V1 = (32 + 2×0.33×0.8 + 0.33×2)×(16+2×0.33×0.8+ 0.33×2)×2 + 1/3×0.332×23= 11.412(100m3)▪基价:1259.60(元/100m3)▪综合基价:11.412×1259.60 = 14374.56(元)▪1-11′人工挖土方(3m以内,湿土)▪工程量:(32 + 0.33×0.8)×(16 +0.33×0.8)×0.8 + 1/3×0.332×0.83 = 4.198(100m3)▪基价:1259.60 +756.84×(1.18-1)= 1395.831(元/100m3)▪综合基价:4.198×1395.831 = 5859.70(元)▪综合基价合计:14374.56 + 5859.70 = 20204.26(元)▪分析:①、人工挖土分为:人工挖土方、人工挖地槽、人工挖地坑、山坡切土等分项。
由于本题底面积大于20㎡,宽度大于3m,所以本题是人工挖土方。
▪②、人工挖土方当超过放坡起点时,应按放坡开挖计算(除施工组织设计规定支挡土板开挖外),坚土人工开挖放坡系数为0.33。
▪③、基底为矩形时,放坡后为四楞台,四楞台体积计算的基本公式为▪V = (A + KH)(B +KH)×H + 1/3×K2H3▪其中:A为基底长,B为基底宽,H为深,K为放坡系数。
▪④、人工挖土遇有湿土时,湿土部分基价乘以系数1.18,套定额时,干、湿土部分均按全深特性套用定额。
子目上带“ ′”者,表示基价做了换算。
5、某工程人工挖室外管道沟槽,土为二类土,槽长40m,宽0.9m,平均深度为1.8m,槽断面如图所示,地下水位距地面1.5m,试计算地槽开挖的综合基价。
▪解:1-30 人工挖地槽(2m以内,干土)▪工程量:(0.9 + 2×0.5×0.3 + 0.5×1.5)×1.5×40 = 1.170(100m3)▪基价:844.39(元/100m3)▪综合基价:1.170×844.39 = 987.94(元)▪1-30′人工挖地槽(2m以内,湿土)▪工程量:(0.9 + 0.5×0.3)×0.3×40 = 0.126(100m3)▪基价:844.39 + 507.36×(1.18-1)= 935.715(元/100m3)▪综合基价:0.126×935.715 = 117.90(元)▪综合基价合计:987.94 + 117.90 = 1105.84(元)分析:▪①、因基底宽度小于3m,且长度大于宽度的3倍,所以本题是人工挖地槽。
▪②、二类土属于普通土,放坡起点为1.2m,人工挖土的放坡系数为0.5。
▪③、地槽放坡工程量计算公式为▪V = (B + KH)HL▪其中:B为槽底宽度,K为放坡系数,H为槽深,L为槽长。
6、已知基础平面图如图所示,土为三类土,计算人工挖土的定额直接费。
(砼垫层施工时需支模板)。
若本土改为四类土,人工挖土定额直接费又为多少。
▪解:1-34人工挖地槽(2m以内)▪工程量:(1.8+0.2+2×0.3+0.33×1.8)×1.8×(54+6.4×2)=3.841(100m3)▪基价:1530.46(元/100m3)▪综合基价:3.841×1530.46=5878.50(元)▪若改为四类土,不需要放坡,计算如下:▪1-38人工挖地槽(2m以内)▪工程量:(1.8+0.2+2×0.3)×1.8×(5.4+6.4×2)=3.126(100m3)▪基价:2251.83(元/100m3)▪综合基价:3.126×2251.83=7039.22(元)▪分析:▪①在计算地槽工程量时,其长度,外墙按中心线长度计算,内墙按地槽净长计算。
▪②工作面的宽度,当无施工组织设计尺寸时,按定额规定计算。
砼支模板,定额规定每边加30㎝。
▪③在计算地槽工作量时,由于放坡,在T字接头处造成土方的重复计算不予扣除,放坡应从垫层底部计算,无垫层的,从基底计算。
▪④四类土是砂砾坚土,其放坡起点为2m,故不应放坡,尽管不放坡工程量减少,但是由于开挖砂砾坚土的基价较高,其综合基价还是大于坚土的综合基价。
▪⑤若基槽断面尺寸不同时,应分别计算工程量,按不同深度特征套用定额计算。
7、人工挖土,底部尺寸为5×4m(矩形),每边还需增加工作面0.3m,地下水位标高为-3.00m,土为普通土,试计算综合基价,并分析人工。
▪解:计算时首先判断挖土类别。
由于本题底部尺寸(不包括工作面)5×4 = 20㎡,所以是人工挖地坑。
然后将标高转换为以地面为基准的绝对深度尺寸,以便于计算。
▪1-44′人工挖地坑(8m以内,干土)▪工程量:(5.6 + 2×0.5×4.2 + 0.5×2.4)×(4.6 + 2×0.5×4.2 + 0.5×2.4)×2.4 + 1/3×0.52×2.43 = 2.652(100m3)▪基价:1187.25×1.15 + 3.25×42.95 = 1504.925(元/100m3)▪综合基价:2.652×1504.925 = 3991.06(元)▪1-44〞人工挖地坑(8m以内,湿土)▪工程量:(5.6 + 0.5×4.2)×(4.6 + 0.5×4.2)×4.2 + 1/3×0.52×4.23= 2.229(100m3)▪基价:713.37×1.15×1.18 +(261.57 +212.31)×1.15 + 3.25×42.95 = 1652.593(元/100m3)▪综合基价:2.229×1652.593 = 3683.63(元)▪综合基价合计:3991.06 + 3683.63 = 7674.69(元)▪人工用量:33.970×2.652×1.15 +33.970×2.229×1.15×1.18 = 206.35(工日)▪分析:▪①本题基底设计尺寸恰好为20㎡(不应包括工作面),所以属于人工挖地坑。
