建筑工程量计算方法(含图及计算公式)
- 格式:doc
- 大小:2.02 MB
- 文档页数:29
建筑施工常用计算公式大全及附图工程量计算公式一、平整场地(建筑物场地厚度在±30cm以内的挖、填、运、找平。
)1、平整场地计算规则(1)清单规则:按设计图示尺寸以建筑物首层面积计算。
(2)定额规则:按设计图示尺寸以建筑物外墙外边线每边各加2米以平方米面积计算。
2、平整场地计算公式S=(A+4)×(B+4)=S底+2L外+16式中:S——平整场地工程量;A—建筑物长度方向外墙外边线长度;B—建筑物宽度方向外墙外边线长度;S底—建筑物底层建筑面积;L外—建筑物外墙外边线周长。
该公式适用于任何由矩形组成的建筑物或构筑物的场地平整工程量计算。
点击>>工程资料免费下载1、开挖土方计算规则(1)清单规则:挖基础土方按设计图示尺寸以基础垫层底面积乘挖土深度计算。
(2)定额规则:人工或机械挖土方的体积应按槽底面积乘以挖土深度计算。
槽底面积应以槽底的长乘以槽底的宽,槽底长和宽是指基础底宽外加工作面,当需要放坡时,应将放坡的土方量合并于总土方量中。
2、开挖土方计算公式(1)清单计算挖土方的体积:土方体积=挖土方的底面积×挖土深度。
(2)定额规则:基槽开挖:V=(A+2C+K×H)H×L。
式中:V—基槽土方量;A—槽底宽度;C—工作面宽度;H—基槽深度;L—基槽长度。
.其中外墙基槽长度以外墙中心线计算,内墙基槽长度以内墙净长计算,交接重合出不予扣除。
基坑开挖:V=1/6H[A×B+a×b+(A+a)×(B+b)+a×b]。
式中:V—基坑体积;A—基坑上口长度;B—基坑上口宽度;a—基坑底面长度;b—基坑底面宽度。
1、基槽、基坑回填土体积=基槽(坑)挖土体积-设计室外地坪以下建(构)筑物被埋置部分的体积。
式中室外地坪以下建(构)筑物被埋置部分的体积一般包括垫层、墙基础、柱基础、以及地下建筑物、构筑物等所占体积2、室内回填土体积=主墙间净面积×回填土厚度-各种沟道所占体积主墙间净面积=S底-(L中×墙厚+L内×墙厚)式中:底—底层建筑面积;L中—外墙中心线长度;L内—内墙净长线长度。

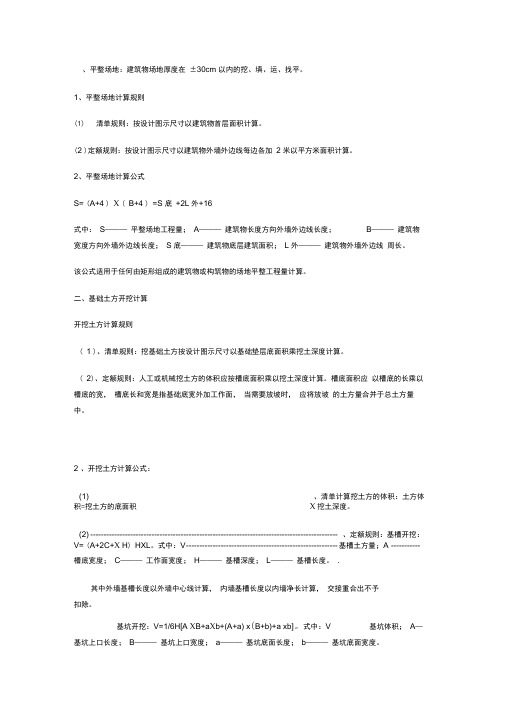

、平整场地:建筑物场地厚度在±30cm 以内的挖、填、运、找平。
1、平整场地计算规则(1)清单规则:按设计图示尺寸以建筑物首层面积计算。
(2 )定额规则:按设计图示尺寸以建筑物外墙外边线每边各加2 米以平方米面积计算。
2、平整场地计算公式S= (A+4 ) X ( B+4 ) =S 底+2L 外+16式中:S———平整场地工程量;A———建筑物长度方向外墙外边线长度;B———建筑物宽度方向外墙外边线长度;S 底———建筑物底层建筑面积;L 外———建筑物外墙外边线周长。
该公式适用于任何由矩形组成的建筑物或构筑物的场地平整工程量计算。
二、基础土方开挖计算开挖土方计算规则( 1 )、清单规则:挖基础土方按设计图示尺寸以基础垫层底面积乘挖土深度计算。
( 2)、定额规则:人工或机械挖土方的体积应按槽底面积乘以挖土深度计算。
槽底面积应以槽底的长乘以槽底的宽,槽底长和宽是指基础底宽外加工作面,当需要放坡时,应将放坡的土方量合并于总土方量中。
2 、开挖土方计算公式:(1) 、清单计算挖土方的体积:土方体积=挖土方的底面积X挖土深度。
(2) --------------------------------------------------------------------------------------------- 、定额规则:基槽开挖:V= (A+2C+X H) HXL。
式中:V --------------------------------------------------------- 基槽土方量;A ----------- 槽底宽度;C———工作面宽度;H———基槽深度;L———基槽长度。
.其中外墙基槽长度以外墙中心线计算,内墙基槽长度以内墙净长计算,交接重合出不予扣除。
基坑体积;A—基坑开挖:V=1/6H[A X B+a X b+(A+a) x(B+b)+a xb]。
式中:V基坑上口长度;B———基坑上口宽度;a———基坑底面长度;b———基坑底面宽度。

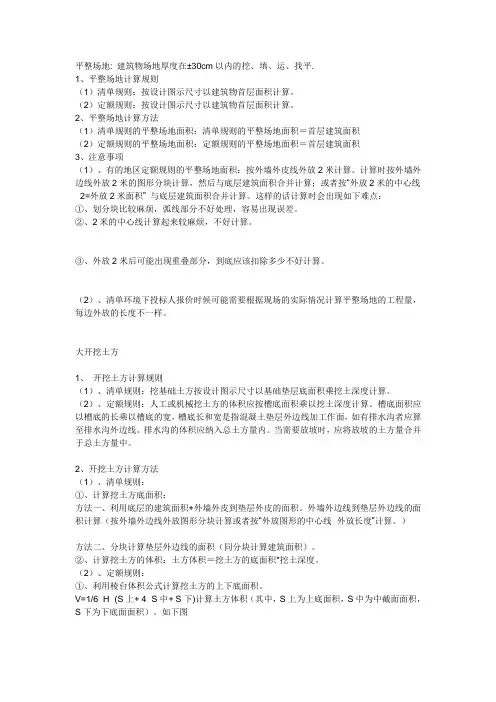

平整场地: 建筑物场地厚度在±30cm以内的挖、填、运、找平.1、平整场地计算规则(1)清单规则:按设计图示尺寸以建筑物首层面积计算。
(2)定额规则:按设计图示尺寸以建筑物首层面积计算。
2、平整场地计算方法(1)清单规则的平整场地面积:清单规则的平整场地面积=首层建筑面积(2)定额规则的平整场地面积:定额规则的平整场地面积=首层建筑面积3、注意事项(1)、有的地区定额规则的平整场地面积:按外墙外皮线外放2米计算。
计算时按外墙外边线外放2米的图形分块计算,然后与底层建筑面积合并计算;或者按“外放2米的中心线×2=外放2米面积” 与底层建筑面积合并计算。
这样的话计算时会出现如下难点:①、划分块比较麻烦,弧线部分不好处理,容易出现误差。
②、2米的中心线计算起来较麻烦,不好计算。
③、外放2米后可能出现重叠部分,到底应该扣除多少不好计算。
(2)、清单环境下投标人报价时候可能需要根据现场的实际情况计算平整场地的工程量,每边外放的长度不一样。
大开挖土方1、开挖土方计算规则(1)、清单规则:挖基础土方按设计图示尺寸以基础垫层底面积乘挖土深度计算。
(2)、定额规则:人工或机械挖土方的体积应按槽底面积乘以挖土深度计算。
槽底面积应以槽底的长乘以槽底的宽,槽底长和宽是指混凝土垫层外边线加工作面,如有排水沟者应算至排水沟外边线。
排水沟的体积应纳入总土方量内。
当需要放坡时,应将放坡的土方量合并于总土方量中。
2、开挖土方计算方法(1)、清单规则:①、计算挖土方底面积:方法一、利用底层的建筑面积+外墙外皮到垫层外皮的面积。
外墙外边线到垫层外边线的面积计算(按外墙外边线外放图形分块计算或者按“外放图形的中心线×外放长度”计算。
)方法二、分块计算垫层外边线的面积(同分块计算建筑面积)。
②、计算挖土方的体积:土方体积=挖土方的底面积*挖土深度。
(2)、定额规则:①、利用棱台体积公式计算挖土方的上下底面积。

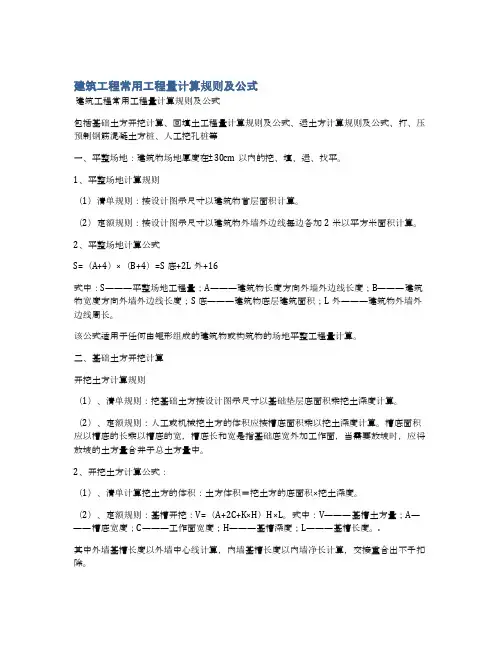

建筑工程常用工程量计算规则及公式建筑工程常用工程量计算规则及公式包括基础土方开挖计算、回填土工程量计算规则及公式、运土方计算规则及公式、打、压预制钢筋混凝土方桩、人工挖孔桩等一、平整场地:建筑物场地厚度在±30cm以内的挖、填、运、找平。
1、平整场地计算规则(1)清单规则:按设计图示尺寸以建筑物首层面积计算。
(2)定额规则:按设计图示尺寸以建筑物外墙外边线每边各加2米以平方米面积计算。
2、平整场地计算公式S=(A+4)×(B+4)=S底+2L外+16式中:S———平整场地工程量;A———建筑物长度方向外墙外边线长度;B———建筑物宽度方向外墙外边线长度;S底———建筑物底层建筑面积;L外———建筑物外墙外边线周长。
该公式适用于任何由矩形组成的建筑物或构筑物的场地平整工程量计算。
二、基础土方开挖计算开挖土方计算规则(1)、清单规则:挖基础土方按设计图示尺寸以基础垫层底面积乘挖土深度计算。
(2)、定额规则:人工或机械挖土方的体积应按槽底面积乘以挖土深度计算。
槽底面积应以槽底的长乘以槽底的宽,槽底长和宽是指基础底宽外加工作面,当需要放坡时,应将放坡的土方量合并于总土方量中。
2、开挖土方计算公式:(1)、清单计算挖土方的体积:土方体积=挖土方的底面积×挖土深度。
(2)、定额规则:基槽开挖:V=(A+2C+K×H)H×L。
式中:V———基槽土方量;A———槽底宽度;C———工作面宽度;H———基槽深度;L———基槽长度。
.其中外墙基槽长度以外墙中心线计算,内墙基槽长度以内墙净长计算,交接重合出不予扣除。
基坑开挖:V=1/6H[A×B+a×b+(A+a)×(B+b)+a×b]。
式中:V———基坑体积;A—基坑上口长度;B———基坑上口宽度;a———基坑底面长度;b———基坑底面宽度。
三、回填土工程量计算规则及公式1、基槽、基坑回填土体积=基槽(坑)挖土体积-设计室外地坪以下建(构)筑物被埋置部分的体积。

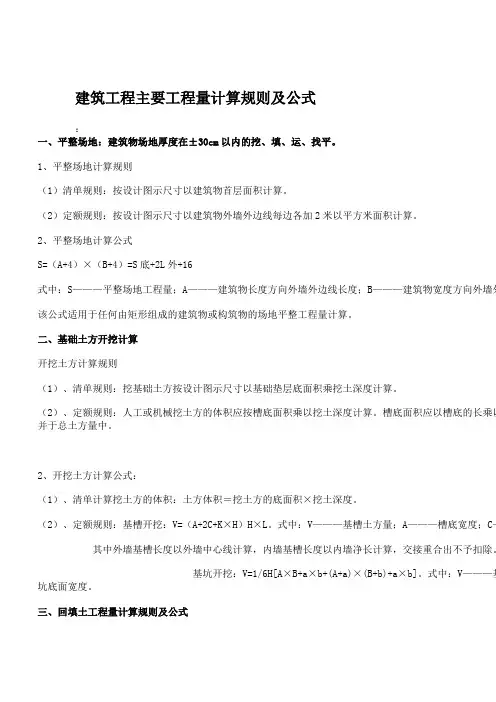

建筑工程主要工程量计算规则及公式:一、平整场地:建筑物场地厚度在±30cm以内的挖、填、运、找平。
1、平整场地计算规则(1)清单规则:按设计图示尺寸以建筑物首层面积计算。
(2)定额规则:按设计图示尺寸以建筑物外墙外边线每边各加2米以平方米面积计算。
2、平整场地计算公式S=(A+4)×(B+4)=S底+2L外+16式中:S———平整场地工程量;A———建筑物长度方向外墙外边线长度;B———建筑物宽度方向外墙外边线长度;S底———建筑物底层建筑面积;L外———建筑物外墙外边线周长。
该公式适用于任何由矩形组成的建筑物或构筑物的场地平整工程量计算。
二、基础土方开挖计算开挖土方计算规则(1)、清单规则:挖基础土方按设计图示尺寸以基础垫层底面积乘挖土深度计算。
(2)、定额规则:人工或机械挖土方的体积应按槽底面积乘以挖土深度计算。
槽底面积应以槽底的长乘以槽底的宽,槽底长和宽是指基础底宽外加工作面,当需要放坡时,应将放坡的土方量合并于总土方量中。
2、开挖土方计算公式:(1)、清单计算挖土方的体积:土方体积=挖土方的底面积×挖土深度。
(2)、定额规则:基槽开挖:V=(A+2C+K×H)H×L。
式中:V———基槽土方量;A———槽底宽度;C———工作面宽度;H———基槽深度;L———基槽长度。
.其中外墙基槽长度以外墙中心线计算,内墙基槽长度以内墙净长计算,交接重合出不予扣除。
基坑开挖:V=1/6H[A×B+a×b+(A+a)×(B+b)+a×b]。
式中:V———基坑体积;A—基坑上口长度;B———基坑上口宽度;a———基坑底面长度;b———基坑底面宽度。
三、回填土工程量计算规则及公式1、基槽、基坑回填土体积=基槽(坑)挖土体积-设计室外地坪以下建(构)筑物被埋置部分的体积。
式中室外地坪以下建(构)筑物被埋置部分的体积一般包括垫层、墙基础、柱基础、以及地下建筑物、构筑物等所占体积2、室内回填土体积=主墙间净面积×回填土厚度-各种沟道所占体积主墙间净面积=S底-(L中×墙厚+L内×墙厚)式中:底———底层建筑面积;L中———外墙中心线长度;L内———内墙净长线长度。

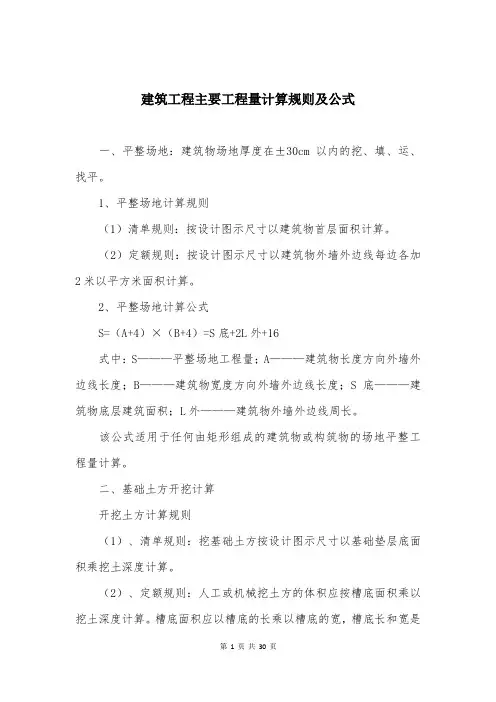

建筑工程主要工程量计算规则及公式一、平整场地:建筑物场地厚度在±30cm以内的挖、填、运、找平。
1、平整场地计算规则(1)清单规则:按设计图示尺寸以建筑物首层面积计算。
(2)定额规则:按设计图示尺寸以建筑物外墙外边线每边各加2米以平方米面积计算。
2、平整场地计算公式S=(A+4)×(B+4)=S底+2L外+16式中:S———平整场地工程量;A———建筑物长度方向外墙外边线长度;B———建筑物宽度方向外墙外边线长度;S底———建筑物底层建筑面积;L外———建筑物外墙外边线周长。
该公式适用于任何由矩形组成的建筑物或构筑物的场地平整工程量计算。
二、基础土方开挖计算开挖土方计算规则(1)、清单规则:挖基础土方按设计图示尺寸以基础垫层底面积乘挖土深度计算。
(2)、定额规则:人工或机械挖土方的体积应按槽底面积乘以挖土深度计算。
槽底面积应以槽底的长乘以槽底的宽,槽底长和宽是指基础底宽外加工作面,当需要放坡时,应将放坡的土方量合并于总土方量中。
2、开挖土方计算公式:(1)、清单计算挖土方的体积:土方体积=挖土方的底面积×挖土深度。
(2)、定额规则:基槽开挖:V=(A+2C+K×H)H×L。
式中:V ———基槽土方量;A———槽底宽度;C———工作面宽度;H———基槽深度;L———基槽长度。
其中外墙基槽长度以外墙中心线计算,内墙基槽长度以内墙净长计算,交接重合出不予扣除。
基坑开挖:V=1/6H[A×B+a×b+(A+a)×(B+b)+a×b]。
式中:V———基坑体积;A—基坑上口长度;B———基坑上口宽度;a———基坑底面长度;b———基坑底面宽度。
三、回填土工程量计算规则及公式1、基槽、基坑回填土体积=基槽(坑)挖土体积-设计室外地坪以下建(构)筑物被埋置部分的体积。
式中室外地坪以下建(构)筑物被埋置部分的体积一般包括垫层、墙基础、柱基础、以及地下建筑物、构筑物等所占体积2、室内回填土体积=主墙间净面积×回填土厚度-各种沟道所占体积主墙间净面积=S底-(L中×墙厚+L内×墙厚)式中:底———底层建筑面积;L中———外墙中心线长度;L内———内墙净长线长度。

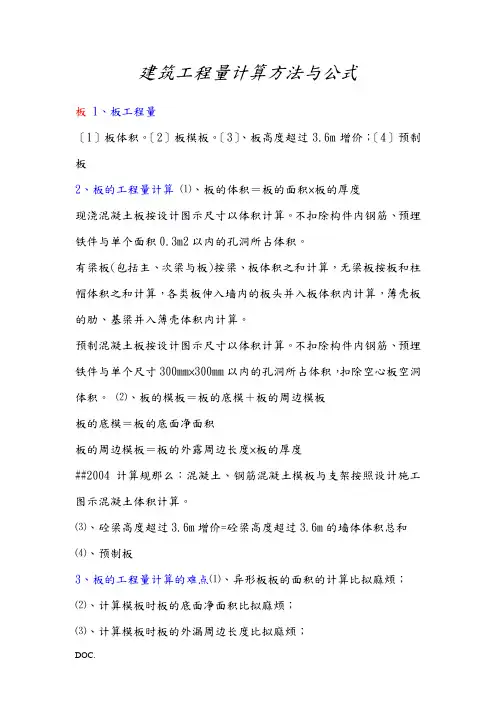

建筑工程量计算方法与公式板1、板工程量〔1〕板体积。
〔2〕板模板。
〔3〕、板高度超过3.6m增价;〔4〕预制板2、板的工程量计算⑴、板的体积=板的面积×板的厚度现浇混凝土板按设计图示尺寸以体积计算。
不扣除构件内钢筋、预埋铁件与单个面积0.3m2以内的孔洞所占体积。
有梁板(包括主、次梁与板)按梁、板体积之和计算,无梁板按板和柱帽体积之和计算,各类板伸入墙内的板头并入板体积内计算,薄壳板的肋、基梁并入薄壳体积内计算。
预制混凝土板按设计图示尺寸以体积计算。
不扣除构件内钢筋、预埋铁件与单个尺寸300mm×300mm以内的孔洞所占体积,扣除空心板空洞体积。
⑵、板的模板=板的底模+板的周边模板板的底模=板的底面净面积板的周边模板=板的外露周边长度×板的厚度##2004计算规那么:混凝土、钢筋混凝土模板与支架按照设计施工图示混凝土体积计算。
⑶、砼梁高度超过3.6m增价=砼梁高度超过3.6m的墙体体积总和⑷、预制板3、板的工程量计算的难点⑴、异形板板的面积的计算比拟麻烦;⑵、计算模板时板的底面净面积比拟麻烦;⑶、计算模板时板的外漏周边长度比拟麻烦;⑷、无梁板要计算柱帽体积。
楼梯1、楼梯工程量⑴、现浇楼梯面积;⑵、楼梯的实际体积;⑶、楼梯栏板、栏杆;⑷楼梯装修:楼梯侧面装修;楼梯底面装修。
⑸楼梯模板。
2、楼梯工程量计算方法⑴楼梯的水平投影面积现浇混凝土楼梯按设计图示尺寸以水平投影面积计算。
不扣除宽度小于500mm的楼梯井,伸入墙内局部不计算。
①楼梯的水平投影面积包括踏步、斜梁、休息平台、平台梁以与楼梯与楼板连接的梁(楼梯与楼板的划分以楼梯梁的外侧面为分界)。
②当整体楼梯与现浇楼板无梯梁连接时,以楼梯的最后一个踏步边缘加300mm为界。
⑵楼梯的实际体积〔局部地区〕分别计算楼梯踏步、楼梯板、休息平台砼体积。
楼梯体积=踏步体积+梯板体积①踏步体积 = 三角形面积〔1/2*踏步宽度*踏步高度〕* 梯板净宽 * 踏宽数。

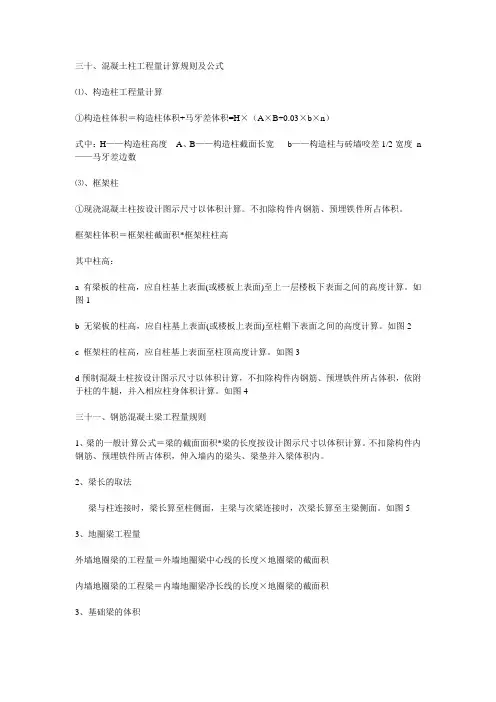

三十、混凝土柱工程量计算规则及公式⑴、构造柱工程量计算①构造柱体积=构造柱体积+马牙差体积=H×(A×B+0.03×b×n)式中:H——构造柱高度A、B——构造柱截面长宽b——构造柱与砖墙咬差1/2宽度n ——马牙差边数⑶、框架柱①现浇混凝土柱按设计图示尺寸以体积计算。
不扣除构件内钢筋、预埋铁件所占体积。
框架柱体积=框架柱截面积*框架柱柱高其中柱高:a 有梁板的柱高,应自柱基上表面(或楼板上表面)至上一层楼板下表面之间的高度计算。
如图1b 无梁板的柱高,应自柱基上表面(或楼板上表面)至柱帽下表面之间的高度计算。
如图2c 框架柱的柱高,应自柱基上表面至柱顶高度计算。
如图3d预制混凝土柱按设计图示尺寸以体积计算,不扣除构件内钢筋、预埋铁件所占体积,依附于柱的牛腿,并入相应柱身体积计算。
如图4三十一、钢筋混凝土梁工程量规则1、梁的一般计算公式=梁的截面面积*梁的长度按设计图示尺寸以体积计算。
不扣除构件内钢筋、预埋铁件所占体积,伸入墙内的梁头、梁垫并入梁体积内。
2、梁长的取法梁与柱连接时,梁长算至柱侧面,主梁与次梁连接时,次梁长算至主梁侧面。
如图53、地圈梁工程量外墙地圈梁的工程量=外墙地圈梁中心线的长度×地圈梁的截面积内墙地圈梁的工程梁=内墙地圈梁净长线的长度×地圈梁的截面积3、基础梁的体积计算方法:基础梁的体积=梁的净长×梁的净高三十二、钢筋混凝土板的工程量计算1、一般现浇板计算方法:现浇混凝土板按设计图示尺寸以体积计算。
不扣除构件内钢筋、预埋铁件及单个面积0.3m2以内的孔洞所占体积。
计算公式——V=板长×板宽×板厚2、有梁板系指主梁(次梁)与板现浇成一体。
其工程量按梁板体积和计算有梁板(包括主、次梁与板)按梁、板体积之和计算,3、无梁板系指不带梁直接用柱帽支撑的板。
其体积按板与柱帽体积和计算4、平板指无柱、梁而直接由墙支撑的板。

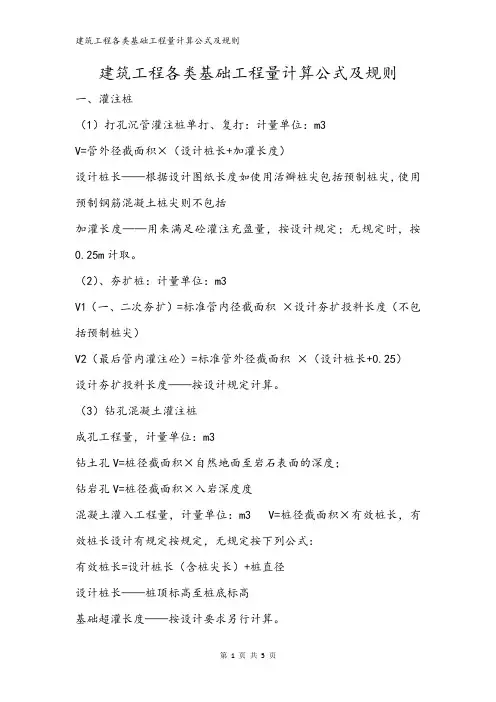

建筑工程各类基础工程量计算公式及规则一、灌注桩(1)打孔沉管灌注桩单打、复打:计量单位:m3V=管外径截面积×(设计桩长+加灌长度)设计桩长——根据设计图纸长度如使用活瓣桩尖包括预制桩尖,使用预制钢筋混凝土桩尖则不包括加灌长度——用来满足砼灌注充盈量,按设计规定;无规定时,按0.25m计取。
(2)、夯扩桩:计量单位:m3V1(一、二次夯扩)=标准管内径截面积×设计夯扩投料长度(不包括预制桩尖)V2(最后管内灌注砼)=标准管外径截面积×(设计桩长+0.25)设计夯扩投料长度——按设计规定计算。
(3)钻孔混凝土灌注桩成孔工程量,计量单位:m3钻土孔V=桩径截面积×自然地面至岩石表面的深度;钻岩孔V=桩径截面积×入岩深度度混凝土灌入工程量,计量单位:m3 V=桩径截面积×有效桩长,有效桩长设计有规定按规定,无规定按下列公式:有效桩长=设计桩长(含桩尖长)+桩直径设计桩长——桩顶标高至桩底标高基础超灌长度——按设计要求另行计算。
泥浆运输工程量:计量单位:m3,工程量按成孔工程量计取。
二、打、压预制钢筋混凝土方桩1、打预制钢筋混凝土桩的体积,按设计桩长以体积计算,长度按包括桩尖的全长计算,桩尖虚体积不扣除。
计量单位:m3,体积计算公式如下:V=桩截面积×设计桩长(包括桩尖长度)2、送钢筋混凝土方桩(送桩):当设计要求把钢筋砼桩顶打入地面以下时,打桩机必须借助工具桩才能完成,这个借助工具桩(一般2~3m长,由硬木或金属制成)完成打桩的过程叫“送桩”。
计算方法按定额规定以送桩长度即桩顶面至自然地坪另加0.5米乘以横截面积以立方米计算,计量单位:m3,公式如下:V=桩截面积×(送桩长度+0.5m)送桩长度——设计桩顶标高至自然地坪。
3、接桩:接桩是指按设计要求,按桩的总厂分节预制,运至现场先将第一根桩打入,将第二根桩垂直吊起和第一根桩相连后再继续打桩硫磺胶泥按桩——计量单位:m2;按桩截面积电焊接桩——计量单位:t ;按包角钢或包钢板的重量。

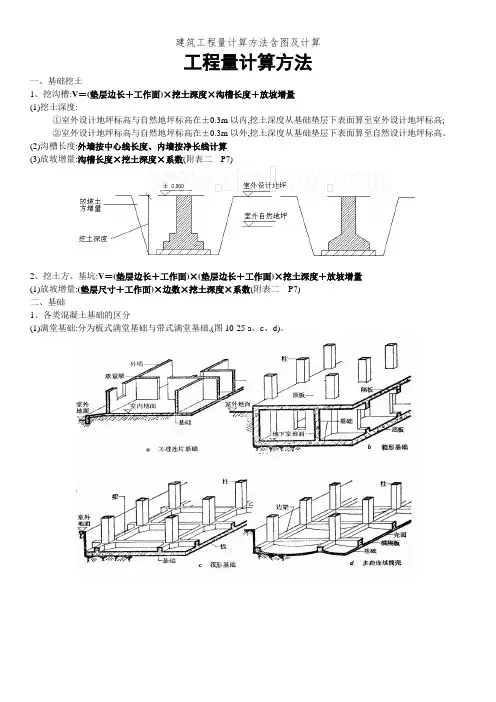

工程量计算方法一、基础挖土1、挖沟槽:V=(垫层边长+工作面)×挖土深度×沟槽长度+放坡增量(1)挖土深度:①室外设计地坪标高与自然地坪标高在±0.3m以内,挖土深度从基础垫层下表面算至室外设计地坪标高;②室外设计地坪标高与自然地坪标高在±0.3m以外,挖土深度从基础垫层下表面算至自然设计地坪标高。
(2)沟槽长度:外墙按中心线长度、内墙按净长线计算(3)放坡增量:沟槽长度×挖土深度×系数(附表二 P7)2、挖土方、基坑:V=(垫层边长+工作面)×(垫层边长+工作面)×挖土深度+放坡增量(1)放坡增量:(垫层尺寸+工作面)×边数×挖土深度×系数(附表二 P7)二、基础1、各类混凝土基础的区分(1)满堂基础:分为板式满堂基础和带式满堂基础,(图10-25 a、c、d)。
(2)带形基础(3)独立基础1、独立基础和条形基础(1)独立基础:V=a’× b’×厚度+棱台体积(2)条形基础:V=断面面积×沟槽长度(1)砖基础断面计算砖基础多为大放脚形式,大放脚有等高与不等高两种。
等高大放脚是以墙厚为基础,每挑宽1/4砖,挑出砖厚为2皮砖。
不等高大放脚,每挑宽1/4砖,挑出砖厚为1皮与2皮相间(见图10-18)。
基础断面计算如下:(见图10-19)砖基断面面积=标准厚墙基面积+大放脚增加面积或砖基断面面积=标准墙厚×(砖基础深+大放脚折加高度)混凝土工程量计算规则一、现浇混凝土工程量计算规则混凝土工程量除另有规定者外,均按图示尺寸实体体积以m3计算。
不扣除构件内钢筋、预埋铁件及墙、板中㎡内的孔洞所占体积。
1、基础(1)有肋带形混凝土基础,其肋高与肋宽之比在4:1以内的按有肋带形基础计算。
超过4:1时,其基础底按板式基础计算,以上部分按墙计算。
(2)箱式满堂基础应分别按无梁式满堂基础、柱、墙、梁、板有关规定计算,套相应定额项目。
(3)设备基础除块体以外,其他类型设备基础分别按基础、梁、柱、板、墙等有关规定计算,套相应的定额项目计算2、柱按图示断面尺寸乘以柱高以m3计算。
柱高按下列规定确定:(1)有梁板的柱高,应自柱基上表面(或楼板上表面)至上一层楼板上表面之间的高度计算;(2)无梁板的柱高,应自柱基上表面(或楼板上表面)至柱帽下表面之间的高度计算;(3)框架柱的柱高应自柱基上表面(或从楼层的楼板上表面)算至上一层楼板上表面,无楼层者,从柱基上表面至柱顶;(4)构造柱按全高计算,与砖墙嵌接部分的体积并入柱身体积内计算;(5)依附柱上的牛腿,并入柱身体积内计算。
3、梁按图示断面尺寸乘以梁长以m3计算,梁长按下列规定确定:(1)梁与柱连接时,梁长算至柱侧面;(2)主梁与次梁连接时,次梁长算至主梁侧面;(3)梁与混凝土墙连接时,梁长算至混凝土墙的侧面。
伸入墙内梁头,梁垫体积并入梁体积内计算。
4、板按图示面积乘以板厚以m3计算,其中:(1)有梁板包括主、次梁与板,主梁与板体积之和计算;(2)无梁板按板和柱帽体积之和计算;(3)平板按板实体体积计算;(4)现浇挑檐天沟与板(包括屋面板、楼板)连接时,以外墙为分界线,与圈梁(包括其他梁)连接时,以梁外边线为分界线。
外墙边线以外或梁外边线以外为挑檐天沟;(5)各类板伸入墙内的板头并入板体积内计算;(6)预制板补现浇板缝时(现浇板带),按平板计算。
5、墙按图示中心线长度乘以墙高及厚度以m3计算,应扣除门窗洞口及0.3 m3以外孔洞的体积,墙垛及突出部分并入墙体积内计算。
6、其它1、整体楼梯包括楼梯踏步、休息平台、平台梁、斜梁及楼梯的连接梁,按水平投影面积计算,不扣除宽度小于500mm的楼梯井,伸入墙内部分不另增加。
2、阳台、雨篷(悬挑板),按伸出外墙的水平投影面积计算,伸出外墙的牛腿不另计算。
带反挑檐的雨篷按展开面积并入雨篷内计算。
3、栏杆按净长度以延长米计算。
伸入墙内的长度已综合在定额内。
栏板以m3计算,伸入墙内的栏板,合并计算。
4、预制钢筋混凝土框架柱现浇接头(包括梁接头)按设计规定断面和长度以m3计算。
二、预制砼工程量计算规则1、预制砼工程量均按图示实体体积以m3计算,不扣除构件内钢筋,铁件及小于300mm×300mm以内孔洞面积。
(空心板的孔洞体积应扣除)2、预制桩按桩全长(包括桩尖)乘以桩断面(空心桩应扣除孔洞体积)以m3计算。
3、砼与钢杆件组合的构件,砼部分按构件实体积以m3计算,钢构件部分按吨计算,分别套相应的定额项目。
三、预制钢筋砼构件接头灌浆工程量计算1、构件接头灌浆工程量均按构件实体体积,以m3计算。
2、预制柱与柱基的灌缝,按首层柱体积以m3计算,首层以上柱灌缝按各层柱体积以m3计算。
3、空心板堵孔的人工材料,已包括在定额内,如不堵孔时每10m3空心板体积应扣除0.23 m3预制砼块及个工日。
四、预制钢筋砼构件制作、运输、安装损耗率表名称制作废品率运输堆放损耗率安装(打桩)损耗率各类预制构件%%%预制钢筋砼桩%%%1、砼预制构件制作工程量=预制构件图示实体积×(1+%);2、砼预制构件运输工程量=预制构件图示实体积×(1+%);3、砼预制构件安装工程量=预制构件图示实体积×(1+%);挖沟槽、基坑土方的有关规定一、沟槽、基坑划分1、凡图示沟槽底宽在3m以内,且沟槽长大于槽宽三倍以上的为沟槽。
2、凡图示基坑底面积在20m2以内为基坑。
3、沟槽底宽3m以外,坑底面积20m2以外,平整场地挖土厚度在30cm以外,均按挖土方计算。
4、沟槽长度L(1)外墙按图示中心线长度计算;(2)内墙按图示基础底面之间净长线长度计算;(3)内外突出部分(垛、附墙烟囱等)体积并入沟槽土方工程量内计算。
5、沟槽基坑深度H(1)按图示槽、坑底面至室外地坪深度计算。
二、土方工程量计算(1)有放坡地槽计算公式:V=(a+2c+KH)×H×L(2)支撑挡土板地槽计算公式:V=(a+2c+2×)×H×L一面放坡一面支挡土板计算公式:V=(a++2c+)H×L(3)有工作面不放坡地槽计算公式:V=(a+2c)H×L(4)无工作面不放坡地槽计算公式:V=a×H×L(5)自垫层上表面放坡地槽计算公式:V=[a1H2+(a2+2c+KH1)H1]L三、地坑土方(1)矩形不放坡地坑计算公式:V=ab H(2)矩形放坡地坑计算公式:V=(a+2c+KH)(b+2c+KH)H+1/3K2H3式中:a—基础垫层宽度;b—基础垫层长度(3)圆形不放坡地坑计算公式:V=πr2H(4)圆形放坡地坑计算公式:V=1/3πH[r2+(r+KH)2+r(r+KH)]式中:r——坑底半径(含工作面)回填土1、沟槽、基坑回填土计算公式:V=挖方体积-设计室外地坪以下埋设砌筑物或V=挖方体积-基础垫层体积-砖基础体积+高出设计室外地坪砖基础体积2、房心回填土计算公式:V=室内净面积×(室内外高差-地面面层厚-地面垫层厚)=室内净面积×回填土厚砌筑工程一、砖基础1、砖基础与砖墙身(柱身)的划分(1)砖基础与砖墙(柱)身使用同一种材料时,以设计室内地坪标高(±)为界;界线以下为砖基础,以上为墙(柱)身。
(2)基础与墙身使用不同材料时,两种材料分界线位于设计室内地坪±300mm以内时,以不同材料分界线为界,界线以下为砖基础,以上为墙身。
若材料分界线超过室内地坪±300mm时,以设计室内地坪为分界线;界线以下为砖基础,以上为墙身。
(3)砖、石围墙,以设计室外地坪为界,界线以下为围墙基础,以上为围墙。
11112、砖基础工程量计算按施工图示尺寸以m3计算,应扣除嵌入基础的钢筋混凝土柱和柱基(包括构造柱和构造柱基)、钢筋混凝土梁(包括地圈梁和地梁)及单个面积在0.3m2以上孔洞所占的体积。
基础大放脚T形接头处的重叠部分以及嵌入基础的钢筋、铁件、管道、基础防潮层及单个面积在0.3m2以内孔洞所占体积不予扣除,但靠墙暖气沟的挑檐亦不增加。
附墙垛基础宽出部分体积应并入基础工程量内。
(1)等高式放脚砖基础计算公式:V基=(基础墙厚×基础墙高+放脚增加面积)×基础长例: [bh+×(n+1)]L1212(2)不等高式放脚砖基础计算公式:V基={bh+× [n(n+1)-Σ半层放脚层数值]}×L式中:b——基础墙厚H——基础墙高半层放脚层数值——半层放脚(0.063m高)所在放脚层的值L——基础长度,外墙墙基按外墙中心线长度计算;内墙墙基按内墙基净长计算n——放脚层数(3)有放脚砖柱基础计算公式:V砖基=abh+n(n+1)[(a+b)+(2n+1)]式中:a——柱断面长;b——柱断面宽;h——柱基高;n——放脚层数1313墙体工程量V=(墙长×墙高-嵌入墙身门窗空洞总面积)× 墙厚-嵌入墙内构件总体积式中:墙长——外墙长度按外墙中心线长度计算,内墙长度按内墙净长线计算。
墙厚——以标准砖240mm ×115mm ×53mm为准墙高——(1)外墙墙身高度:斜(坡)屋面无檐口顶棚者算至屋面板底;有屋架,且室内外均有顶棚者,其高度算至屋架下弦底面另加200mm;有屋架无天棚者,其高度算至屋架下弦底面另加300mm,出檐口宽度超过600mm时,应按实砌高度计算;平屋面算至钢筋混凝土板底。
(2)内墙墙身高度:内墙位于屋架下弦者,其高度算至屋架底;无屋架者算至顶棚底另加100mm;有钢筋混凝土楼板隔层者算至板底;有框架梁时算至梁底面。
(3)内、外山墙墙身高度:按山墙处平均高度计算(4)女儿墙高度,自外墙顶面至图示女儿墙顶面高度,不同墙厚分别并入外墙计算。
14141515一、建筑工程序号定额编号项目名称单位计算式1建筑面积m2S=外墙外皮间距的积218-9工程水电费m2同建筑面积316-3大型垂直运输机械使用费m2同建筑面积415-1脚手架100m2建筑面积/100二、基础工程序号定额编号项目名称单位计算式11-1场地平整m2首层建筑面积×21-3挖土方基坑m3V=(垫层长+工作面)×(垫层宽+工作面)×挖土深度+放坡增量放坡增量=(垫层尺寸+工作面)×边数×挖土深度×系数31-4挖沟槽m3V=(垫层宽+工作面)×挖土深度×沟槽长度+放坡增量41-14房心回填土m3外墙内皮间距的积×(室外设计地坪-垫层厚度)三、混凝土工程序号定额编号项目名称单位计算式1混凝土垫层m3V=a×b×垫层厚度2独立(条形)基础m3独立基础:V=a’× b’×厚度+棱台体积条形基础:V=断面面积×沟槽长度36-17框架柱m3V=柱的截面面积×柱高4现浇板m3V=板长×板宽×板厚5框架梁m3V=梁长×梁宽×梁厚6过梁m3V=梁宽×梁高×(门窗框外围宽+伸入墙内长)1616四、模板工程(所有混凝土构件都有模板)五、楼地面工程六、屋面工程1717七、装饰工程(一)不应计算建筑面积的范围1、建筑物通道(骑楼、过街楼的底层)。
