第一次项目例会会议纪要
- 格式:doc
- 大小:60.00 KB
- 文档页数:3

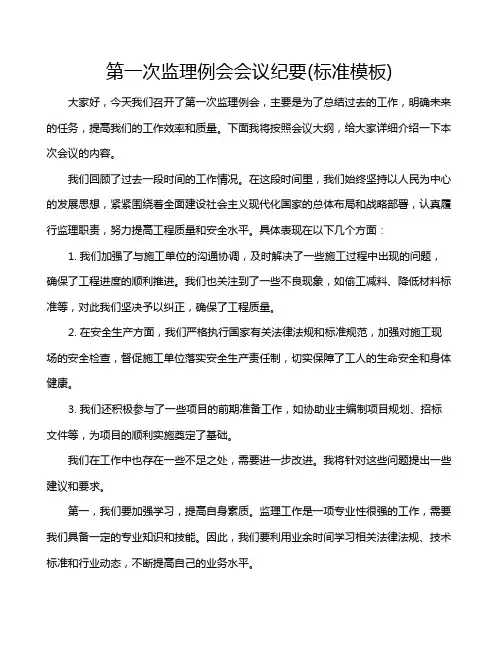

第一次监理例会会议纪要(标准模板) 大家好,今天我们召开了第一次监理例会,主要是为了总结过去的工作,明确未来的任务,提高我们的工作效率和质量。
下面我将按照会议大纲,给大家详细介绍一下本次会议的内容。
我们回顾了过去一段时间的工作情况。
在这段时间里,我们始终坚持以人民为中心的发展思想,紧紧围绕着全面建设社会主义现代化国家的总体布局和战略部署,认真履行监理职责,努力提高工程质量和安全水平。
具体表现在以下几个方面:1. 我们加强了与施工单位的沟通协调,及时解决了一些施工过程中出现的问题,确保了工程进度的顺利推进。
我们也关注到了一些不良现象,如偷工减料、降低材料标准等,对此我们坚决予以纠正,确保了工程质量。
2. 在安全生产方面,我们严格执行国家有关法律法规和标准规范,加强对施工现场的安全检查,督促施工单位落实安全生产责任制,切实保障了工人的生命安全和身体健康。
3. 我们还积极参与了一些项目的前期准备工作,如协助业主编制项目规划、招标文件等,为项目的顺利实施奠定了基础。
我们在工作中也存在一些不足之处,需要进一步改进。
我将针对这些问题提出一些建议和要求。
第一,我们要加强学习,提高自身素质。
监理工作是一项专业性很强的工作,需要我们具备一定的专业知识和技能。
因此,我们要利用业余时间学习相关法律法规、技术标准和行业动态,不断提高自己的业务水平。
第二,我们要加强团队建设,形成良好的工作氛围。
一个团结协作、互相支持的团队是完成好监理工作的关键。
我们要加强内部沟通,增进彼此了解,共同解决工作中遇到的问题。
第三,我们要严格遵守职业道德,树立良好的职业形象。
作为监理人员,我们要严于律己,公正无私地履行职责,为业主提供优质、高效的服务。
第四,我们要加强与其他部门的协作配合,形成工作合力。
监理工作涉及多个领域,我们需要与设计、施工、质检等部门保持密切联系,共同推进工程建设。
我们要始终保持昂扬的工作热情和奋发有为的精神状态,为推动工程建设事业不断发展做出更大的贡献。

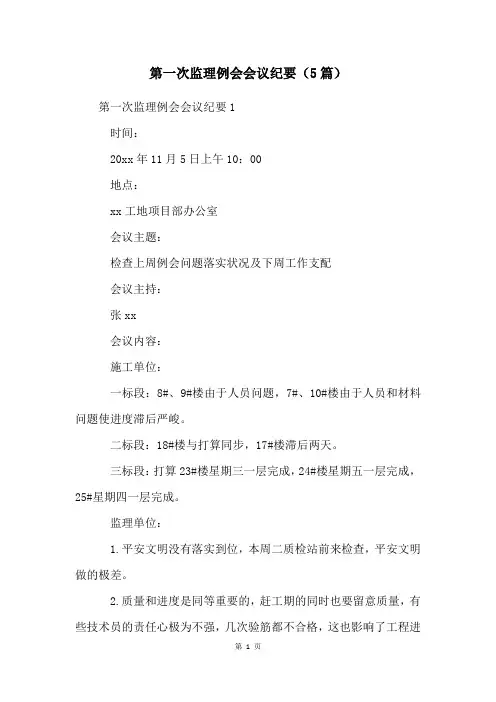

第一次监理例会会议纪要(5篇)第一次监理例会会议纪要1时间:20xx年11月5日上午10:00地点:xx工地项目部办公室会议主题:检查上周例会问题落实状况及下周工作支配会议主持:张xx会议内容:施工单位:一标段:8#、9#楼由于人员问题,7#、10#楼由于人员和材料问题使进度滞后严峻。
二标段:18#楼与打算同步,17#楼滞后两天。
三标段:打算23#楼星期三一层完成,24#楼星期五一层完成,25#星期四一层完成。
监理单位:1.平安文明没有落实到位,本周二质检站前来检查,平安文明做的极差。
2.质量和进度是同等重要的,赶工期的同时也要留意质量,有些技术员的责任心极为不强,几次验筋都不合格,这也影响了工程进度。
3.目前的进度很不乐观,没有到达合同中商定的工程施工进度节点工期,现场人员缺乏、材料短缺是最大的问题,对此项目部要准时解决问题,并制定切实可行的进度打算。
4.平安用电方面昨天消失的问题不仅影响了进度,也关系着施工人员的生命安危,望项目部查出缘由准时处理。
5.塔吊平安检测工作做的不到位,没有准时检测,要求项目部两日内把塔吊的平安检测工作全部完成并上报我方。
6.特别人员上岗证不齐全,消防设施不具备,现场垃圾没有准时清理。
建设单位:1、依据托付代建协议有关要求,本地块住宅建筑不设太阳能热水系统,所以施工图纸中涉及太阳能系统的预留孔洞、管道等均取消。
2、对上次临建平安的落实状况要进行检查,平安问题要做到语言和行动全都,和标语上一样好。
3、平安用电方面要严格根据规范进行,用电设备的`配备要符合规范要求,还要有足够的平安员,在这些方面,监理方要严格检查,必要时实行罚款措施。
4、在工作中建设方、监理方和施工方要协作好,发觉问题准时解决,多沟通,多体谅,创建一个和谐的工作团队。
5、水泥价格已基本稳定,要联系原厂。
6、施工组织设计方案要准时上报,重新编制本项目的总的施工进度打算,回填土按设计施工。
7、进度问题还是人员的问题,目前人员严峻缺乏,对此,项目部要实行措施,加快进度。

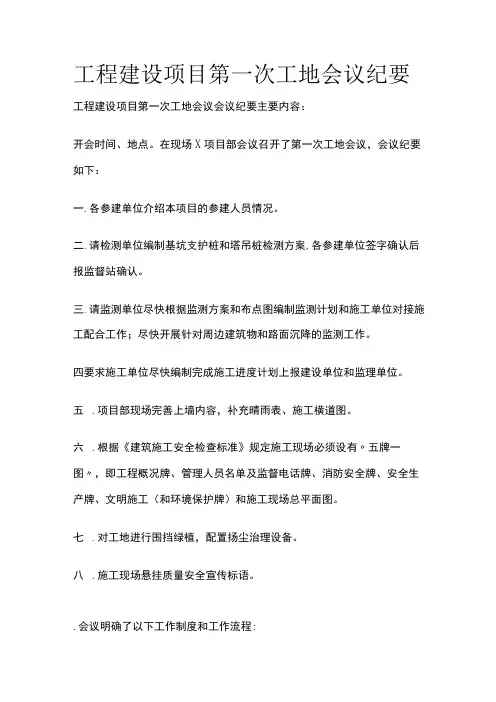

工程建设项目第一次工地会议纪要工程建设项目第一次工地会议会议纪要主要内容:开会时间、地点。
在现场X项目部会议召开了第一次工地会议,会议纪要如下:一.各参建单位介绍本项目的参建人员情况。
二.请检测单位编制基坑支护桩和塔吊桩检测方案,各参建单位签字确认后报监督站确认。
三.请监测单位尽快根据监测方案和布点图编制监测计划和施工单位对接施工配合工作;尽快开展针对周边建筑物和路面沉降的监测工作。
四要求施工单位尽快编制完成施工进度计划上报建设单位和监理单位。
五.项目部现场完善上墙内容,补充晴雨表、施工横道图。
六.根据《建筑施工安全检查标准》规定施工现场必须设有〃五牌一图〃,即工程概况牌、管理人员名单及监督电话牌、消防安全牌、安全生产牌、文明施工(和环境保护牌)和施工现场总平面图。
七.对工地进行围挡绿植,配置扬尘治理设备。
八.施工现场悬挂质量安全宣传标语。
.会议明确了以下工作制度和工作流程:1.监理例会制度:每周三早上8:30由监理单位组织召开监理例会,常规会议由建设单位代表、监理单位和施工单位参加,必要时提前通知勘查单位和设计单位参会。
2.材料送检制度:原材料进场应及时报验,由施工单位项目经理在《工程材料、构配件、设备报审表》中签字,施工项目经理部盖章,并连同工程材料、构配件、设备清单、质量证明文件、自检结果作为附件报送项目监理机构。
监理工程师根据合同约定,对材料见证取样和检测合格后,才能统一使用在工程拟定部位上。
3,针对施工单位提出的工程变更管理制度:(1)会议上,建设单位明确本项目的整体设计变更不得超过1%,施工单位和设计单位应充分利用设计图纸会审和交底的机会解决图纸缺漏、错误、不便施工等问题。
(2)每次变更都需要严格评估是否需要变更、是否会造成经济成本增加两项问题。
(3)变更按照下列流程执行:①由总监组织专监审查工程变更申请,提出审查意见。
涉及设计文件修改的工程变更:由建设单位转交原设计单位修改工程设计文件。
第一次工程例会会议纪要(推荐6篇)第一次工程例会会议纪要(推荐6篇)第一次工程例会会议纪要篇1会议时间:x年12月8日9:00-1030会议地点:X委员会会议室会议主题:第一次工地例会会议与会人员:建设单位:管理单位:监理单位:承包单位:主持人:会议纪要整理:会议内容:由市政管委__项目管理部组织x南路西延道路工程相关方,落实建设方授权仪式、项目管理会议制度、第一次监理例会及施工前的准备事项。
通过各参建单位会商,通报施工计划和部署,落实开工条件,主要内容如下。
一、由建设单位市政管委X主任介绍项目情况:1、X主任首先代表建设方对各中标参建单位能够参加市政建设表示感谢。
2、介绍市政管委人员:X主任为本项目总协调人、王主任负责本项目具体管理,陈工和姜工为项目主管工程师。
3、给X工程咨询公司授权:为保证本建设项目的顺利实施,严格控制项目建设投资,充分发挥投资效益,委托工程咨询公司,协助甲方对项目进行管理,各参建单位要服从X项目管理部的管理。
4、给监理公司授权:按照工程建设文件,有关法律、法规委托X管理有限公司对本建设项目施工阶段进行监理。
5、介绍目前的发展趋势,X区项目很多,发展潜力很大。
前景广阔;X项目现在情况比较特殊,拆迁困难较大,X管委正在积极努力协调相关单位。
并提出在特殊情况下,有可能出现施工单位暂时停工或进出场现象,希望施工单位按项目管理公司的要求,积极配合市政管委的工作,将本工程顺利完成。
建议施工方会后向公司领导汇报,反复进出场费用问题不要作为工程索赔依据向建设方进行费用索赔。
应相互理解、配合和支持,希望大家合作愉快。
6、一标段因拆迁问题,可能进场较晚一些;二标段必须抓紧进场对X路东侧进行围挡防护。
进场后,必须加强安全管理,做好安全文明施工教育工作,协调好与在建周边各村村委会和村民的关系,不要与村民发生冲突和扰民现象;要充分利用甲方、村委会职能进行协调。
二、由北咨公司项目管理部宣布会议制度:1、本项目是市重点工程,国拨投资项目,更是管委高度重视的项目,与会人员都是各参建单位的负责人、主管人员,对本工程建设目标起着重要性的作用,要求各参建人员高度重视会议的严肃性和纪律性。
第一次工地例会会议纪要第一次工地会议及监理交底会议纪要会议时间:4月8日会议地点:×××路三标项目部主持人:参会人员:见会议签到表××道路工程是政府部门确定的重点工程,为了实现××道路工程顺利、高效的建成通车,工程建设单位现场代表×××主持召开了第一次工地会议。
总监理工程师主持召开的监理交底会议在本次会议后接着进行。
参会单位有:××县城东城区项目指挥部、××监理咨询、××省第三建筑工程公司、××第二建筑工程公司、遵义金河实业。
各单位与会人员名单见会议签到表。
两次会议形成纪要如下:第一次工地会议主要议程如下:一、建设单位、承包单位和监理单位分别介绍各自驻现场的组织机构、人员及其分工1.建设单位项目管理机构在××县××道路工程设现场代表为王先烈。
业主代表主要开展以下工作:(1)监督参建各方对合同的履约情况;(2)解决施工现场需要建设单位提供帮助的问题;(3)及时向有关单位反馈和汇报施工过程中遇到的困难;(4)协助参建各方办理相关手续;(5)其他需要建设单位办理的事务。
2.理单位介绍监理组组织机构及职责范围本项目监理组人员分别为:××(总监理工程师)、××(专业监理工程师),××(监理员),总监对监理组全体工作进行指导和协调。
根据目前建设单位提供的施工工作面,监理机构已经健全并能满足提供相信监理服务的需要。
后续根据建设单位提供更多工作面的情况,适时增加监理人员以满足项目需求。
3.承包单位介绍项目经理部组织机构建立的情况承包单位太平洋建设集团本项目经理部已经组建,项目经理为陈波,项目技术负责人为冯小刚,其他项目管理人员根据建设前期的需要已经到位。
会议纪要的范文6篇会议纪要的范文 (1) 第一次工地会议于*年**月**日下午在工地会议室举行,参加人员有建设单位代表、项目管理公司人员、监理部成员、承建方有关人员。
具体人员详见会议签到。
会议由业主代表主持。
会议期间,业主方、项目管理公司、承建方、监理方先后发言。
会议概括起来有以下内容(注:《建设工程监理规范》gb50319-第5.2.10条规定:第一次工地会议应包括以下主要内容共6个方面):一、建设单位、项目管理公司、承建单位和监理单位分别介绍各自驻现场的组织机构、人员及其分工1、建设单位代表:2、项目管理公司:3、承建单位介绍项目经理部施工现场组织网络体系:项目经理:项目副经理:项目技术负责人:项目质检员:安全员:4、监理单位介绍监理部组成人员:项目总监:总监代表(总监助理):土建监理:安装监理:造价监理:安全监理:园林绿化监理:市政监理:说明:根据工程进度的具体情况,对监理部成员进行适当的补充和调整。
二、建设单位根据监理合同宣布对总监理工程师的授权三、建设单位介绍工程开工准备情况1、本工程施工许可证已办妥;2、施工合同已签定;3、“三通一平”条件已基本具备,规划、用地、审图意见等手续已齐全。
四、承建单位介绍工程开工准备情况1、项目部质量管理人员大部分已到位,各施工班组已经全部落实,所有工程均不分包。
2、施工现场准备台塔吊用于垂直运输,其他施工机械已经全部落实完成,即可进场。
3、临时设施工作从月日开始,整个临建的建筑面积为m2,月日临建完成。
①检查上次例会议定事项的落实情况,分析未完事项原因; ②检查分析工程项目进度计划完成情况,提出下一阶段进度目标及其落实措施; ③检查分析分析工程项目质量状况,针对存在的质量问题提出改进措施; ④检查工程量核定及工程款支付情况; ⑤解决需要协调的有关事项; ⑥其它有关事宜。
4、熟悉图纸、抓紧前期资料报审,严格“三检”制度。
五、会议还形成以下共识1、现场人员通讯录、现场总平面布置张贴上墙。
项目部第一次安全会议纪要7篇项目部第一次安全会议纪要(篇1)时间:X年月日地点:第二会议室主持:记录整理:会议内容:月日:,在第二会议室召开了安全周例会。
会上业主对上周施工现场存在的问题用幻灯图片资料进行了点评。
X年X月日,X省电力公司到现场“春季”安全检查,业主、及公司领导陪同检查,对现场总体布局的视角形象、现场安全文明施工状况、安全设施标准化、施工资料管理等方面给予了好评。
上周现场安全施工局面平稳,没有发生任何安全责任事故。
一、上周安全文明施工情况1、上周现场施工人数共计X人。
其中电建X公司X人,火电人,X70人,X4人,11人。
本周没有发生任何安全责任事故,安全管理工作处于可控状态。
2、二公司:按照公司《关于认真做好“”节日期间安全生产的通知》要求,“”期间安排专人值班,加强施工现场的监督管理,节日期间安全生产形势稳定;对安全带进行了一次专项检查,安全带挂钩无保险环、安全绳存在烫伤有问题的安全带一律没收,确保施工人员使用的安全防护用品合格有效;加强对主厂房、#1锅炉、#1电除尘、空压机室等施工的监督检查,发现违章问题及时纠正;月X 日化学水室处的塔吊安全顺利拆除。
3、二公司:上周主要工作是#2锅炉58米层低过设备吊装,采用16吨电动葫芦,轨道采用I45工字钢,长度26米,在钢架3.6至4.4间58200平台梁上方横向安装一段长度5米的I45工字钢,作为悬吊轨道的横梁。
因在后烟井内轨道跨度为14022米,跨度较大,布置六处[14双扣槽钢制作的固定吊架。
单轨吊安装有方案,安装后经验收合格后才投入使用。
目前低过吊装完成80%工程量,吊装安全。
4、;4月30号,项目部召开安全周例会,对现场消防、文明施工、高处作业、脚手架问题进一步提出要求,强化管理,保证施工安全;项目部编制#1GGH支架脚手架拆除安全专项措施,拆除前,项目部组织施工人员进行安全技术交底,施工过程中严格监督落实措施要求,重点做好警戒和监护,目前已顺利拆除至29米。
第一次工地例会会议纪要范文会议时间:2022年XX月XX日会议地点:XX施工工地会议室主持人:XX出席人员:A、B、C、D、E、F会议纪要:一、会议目的本次会议旨在全面了解并讨论当前工地施工情况,协调各部门工作,确保项目进度和质量的顺利推进。
通过沟通交流,共同解决问题,提高工作效率。
二、施工进展情况汇报A部门负责人汇报了施工进展情况。
目前,工地施工已进入第三阶段,基础设施建设已完成,接下来将进入主体结构施工阶段。
同时,A部门存在人员不足的问题,需及时协调解决。
三、质量安全管理情况汇报B部门负责人汇报了质量安全管理情况。
B部门加强了对施工质量的监督,对存在的问题及时整改,并加强了安全培训,确保施工过程安全有序。
四、材料采购及供应情况汇报C部门负责人汇报了材料采购及供应情况。
C部门积极与供应商沟通,确保材料的及时供应,同时加强对材料质量的把控,避免使用劣质材料。
五、进度计划调整D部门负责人提出了进度计划调整的建议。
经过讨论,大家一致认为应在原计划基础上略微提前施工,以应对可能出现的意外情况,确保项目按时完工。
六、风险预警与应对措施E部门负责人介绍了工地的风险预警与应对措施。
E部门加强了现场安全巡查,及时发现并解决潜在安全隐患,确保工地施工安全。
七、其他事项1. F部门负责人提出了施工现场环境整治的建议,大家一致认为应加强工地的清洁卫生,提高工作环境的舒适度。
2. 针对施工进度问题,大家商讨了加班安排,并就工作时间和报酬进行了沟通。
八、下一步工作安排根据会议讨论结果,各部门负责人将做出具体工作安排,并将任务分解到各岗位,确保工作顺利进行。
九、会议总结本次会议达到了预期目的,各部门负责人积极参与讨论,提出了宝贵的意见和建议。
通过会议的召开,各方面得到了有效的沟通和协调,为工地施工提供了有力保障。
会议结束,谢谢大家的参与和支持!会议记录人:XX。
公路工程第一次工地例会会议纪要范文下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!本店铺为大家提供各种类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you! In addition, this shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts, other materials and so on, want to know different data formats and writing methods, please pay attention!公路工程第一次工地例会会议纪要会议时间:2024年6月21日上午9:00 。
第一次工地例会会议纪要[五篇范例](二) 第一次工地会议纪要一、地点:××建设管理中心会议室二、时间:2009.10.08下午14:30三、主持人:建设单位:×××四、参加人员及单位:建设单位:×××建设管理中心监理单位:××监理技术咨询有限公司施工单位:××建设工程有限公司(参加人员见会议签到表)五、内容纪要:1、建设单位代表×××同志介绍了工程概况,拆迁工作已完成,主要道路已修建,场地有一变压器,水源正在解决,具有进场条件。
建设单位、监理单位、施工单位对拟进场人员进行了相互介绍见面。
2、监理单位进行了监理交底,对监理程序、施工单位应提交的文件、施工应注意的问题进行了详细的说明(详细内容见《监理交底》)。
特别强调安全生产和文明施工,按设计图和规范施工,按程序办事,工程资料和施工同步。
建议施工单位组建好施工班组,挑选好的材料供应商,认真编制好施工组织设计、专项施工方案和进度计划,按合同工期和质量要求完成施工任务。
3、建设单位提出要求:①施工用电专项方案应与工程相符、方案可行;②土建和安装施工队在管理上要是一个整体;③进场人员若有变更应先申请,今后要对人员进行考核,出勤率达不到合同要求的要进行处罚;④施工中若出现需要处理的问题,施工单位向监理单位汇报,监理单位向业主汇报,监理单位在授权范围内处理有关事件,不能解决的向业主汇报。
⑤安全生产、文明生产。
特别强调在打桩期间的安全,要求施工单位派管理人员跟班值班,及时解决施工中出现的问题。
4、施工单位表态:按照合同保质保量按期完成施工任务,安全生产绝不放松。
5、会议决定每周三下午2:30召开监理例会,参加人员有建设单位现场代表、施工单位(项目经理、技术负责人、安全员、资料员)、监理人员,地点是项目部会议室。
若有变化另行通知。
第一次工地会议纪要在生活、工作和学习中,很多情况下我们都会接触到会议纪要,会议纪要是在会议记录基础上经过加工、整理出来的一种记叙性和介绍性的文件。
那要怎么写好会议纪要呢?下面是小编收集整理的第一次工地会议纪要范文(精选8篇),欢迎阅读与收藏。
第一次工地会议纪要1开会地点: 房地产公司售楼部五楼会议室开会日期:参加会议人员: 见参会人员签字表。
开会次数:第二十九次。
会议内容:目前工作主要是土建施工队对存在质量疵病的地方进行整改;安装电梯;安装消防管;安装水电管道,穿强弱电线;内墙刮瓷;安装空调;进行商场二次装修。
整个工程有将近30个班组在作业。
今天会议的重点是安全、进度、质量。
一、安全方面1.目前整个工程安全重点在裙楼这一块,裙楼外架拆除后,所有洞口都裸露出来,在不重新搭设外架的情况下,只有加强内部班组管理。
要求各个班组特别是居住在二楼、三楼的班组,出入工地,靠近临边的时候必须注意安全问题。
在高空、外架上作业,必须佩带安全帽,保险带。
2.工地上要加强消防意识,各班组做饭必须注意防火,柴堆放要远离灶门;电焊工在电焊作业时必须注意防火安全;工人抽烟时要注意将烟头熄灭;消除消防安全隐患,预防事故的发生。
3. 项目部外架作业组在拆除外架后,裙楼的外墙玻璃正在安装,存在安全隐患,在不重新搭设外架的情况下,要求各班组加强管理自己班组所属工人,特别强调家属成员等跟施工无关的人员不准进入楼上。
现在外架已经拆除,大楼的外边就是街道,杜绝一切施工班组使用的工具或者材料从高空坠落。
4.现在空调、二次装修队伍进场,施工班组多,临时施工用电频繁,施工现场临时施工用电乱拉乱接,线路架空高度不够,而且比较严重,存在安全隐患。
要求各个班组有专门电工员进行管理,严格按照“三相五线制”接线,避免安全事故发生。
二、施工进度现在是多工种交叉作业,必须合理安排作业工人,并协调各班组之间的关系,使施工顺利进行。
现在施工进度方面存在的问题,影响施工进度的因素有:建筑材料没及时购进场的,请建设单位、施工单位及时进行采购;作业班组投入人力不够的增加作业工人,加强管理,推快施工进度,保证总进度计划的顺利完成。
第一次项目例会会议纪要会议时间:二〇一一年四月二日上午会议地点:株洲湘建房产公司会议室会议主持:谭定元会议记录:严鑫参加单位:1、株洲湘建房产工程部、技术部、计划部、材料部;2、湖南省工业设备安装公司新桂广场〃新桂都项目部;3、湖南省建筑工程集团总公司直属工程公司新桂广场〃新桂都项目部;4、湖南省第五工程公司新桂广场〃新桂都项目部;5、株洲南方工程项目管理有限公司新桂都项目监理部。
参加人员:见附件(会议签到表)会议内容:本次会议为第一次由监理方主持的项目例会,在业主、监理、施工三方初步接触熟悉各自人员组成情况后,会议对项目前序施工进程中存在的问题进行了讨论和解决,对即将到来的质安检查进行了相关指导,对后续施工工期节点进行了布置。
一、前序施工中的问题各标段应更清楚认识到内业资料的准备对指导现场施工的重要意义,积极加强施工方案,应急预备方案等内业资料的编制和自查,在充分自检后报送监理、业主审查。
现阶段施工最突出的安全隐患是现场的临时用电安全问题,各标段项目部应切实从安全施工,依规范施工出发,做好临时用电的安全措施,落实一机一箱一闸的用电基本原则,做好用电设备、设施的防潮措施,抓好临时用电的安全工作。
桩基成孔阶段,以及后续探岩、砼浇筑、检测中所涉及的材料、合同价款问题:钢材、商品砼、砂石等建筑材料的业主指定品牌由材料部出具相关资料,各材料的合同价格由各标段项目部自行与供应商洽谈,以保证材料供应满足项目的工期、质量目标为原则,充分发挥各项目部的能动性。
现阶段,各项目部仍可就各材料供应商、实验室单位、探岩单位向材料部推荐,材料部将统一调研后发布结果。
二、关于质安检查的指导做好现阶段的施工组织设计、相关应急处置预案等内业资料,注意生活区未投入使用前,临时项目部办公室的形象工程,做好项目部人员从业证书等迎检资料的准备和整理。
第一次工地会议纪要第一次工地会议纪要(精选10篇)在现在的社会生活中,需要使用会议纪要的场合越来越多,会议纪要一般采用第三人称写法。
那么拟定会议纪要真的很难吗?以下是本店铺帮大家整理的第一次工地会议纪要,欢迎大家借鉴与参考,希望对大家有所帮助。
第一次工地会议纪要 1时间:20XX年XX月地点:参会单位:建设单位:监理公司:施工单位:到会人员:主持人:记录:会议内容:第一次工地会议的主要议题:1、首先向施工单位介绍对监理公司授权范围和监理公司职责。
2、介绍各参建单位人员,各参建单位介绍各自的人员、组织机构、职责范围及联系方式。
3、监理单位就主要监理程序,资料格式、函件往来程序、工地例会等进行说明。
4、需要建设、监理单位协调解决的事项以及需要施工单位配合的事项。
5、其他与工程有关的事项。
建设单位工程部长:1、我公司将本工程全权委托四川元丰建设项目管理有限公司监理,总监理工程师王永良全面负责本工程施工阶段的进度、质量、投资、安全监理工作。
监理单位的主要职责就是质量、投资、进度控制、合同管理和现场协调以及文明施工和安全生产管理。
2、我公司驻现场代表是王勇,承包单位项目经理是刘培明。
施工单位项目经理1、目前现场办公室已布置好,场平施工机械全部进场,管理人员已全部到位。
2、正在编制施工组织设计及各种专项施工方案。
监理单位总监理工程师1、监理单位的主要职责就是质量、投资、进度控制、合同管理和现场协调以及文明施工和安全生产管理。
2、监理单位依据相关法律法规和规定性文件,建设工程监理规范,设计图纸,施工承包合同、监理委托合同,相关的标准或规范开展监理服务工作。
3、为了实现工期、质量、进度、投资安全控制目标我监理单位对施工单位作了些要求:(1)、提供施工企业资质证书、营业执照、安全生产许可证等资料报验。
(2)提供工程项目管理人员资质证书复印件盖鲜章(项目经理、施工员、技术员、质检员、取样员、安全员及特殊工种操作人员证书:塔吊工、塔吊指挥工、电工、电焊工、架子工等)(3)尽快完善施工组织设计和各种专项施工方案,编制施工总进度计划、月进度计划和总平面布置图;按时报周报和月报。
2023道路工程项目第一次工地例会会议纪要1. 会议时间和地点2023年5月10日,上午9点,项目工地会议室2. 与会人员项目管理部门负责人、工地负责人、监理单位代表、施工单位代表、设计单位代表等3. 会议主要内容1) 项目整体进度安排2) 工程施工计划3) 安全生产和质量管理4) 环保工作5) 合同履行及支付情况6) 其他重要事项讨论4. 项目整体进度安排1) 工程进度计划的制定与调整2) 各项工程节点的完成情况及下一步工作计划5. 工程施工计划1) 施工进度安排2) 施工过程中可能遇到的风险与对策3) 施工中需特别注意的关键工序6. 安全生产和质量管理1) 安全生产责任落实情况2) 施工过程中质量管理措施及验收标准7. 环保工作1) 施工对环境的影响及控制措施2) 施工扬尘、废水处理等环保工作的具体落实情况8. 合同履行及支付情况1) 合同执行中出现的问题及解决方案2) 工程款支付进度及资金使用情况9. 其他重要事项讨论1) 工地现场秩序与安全情况2) 工程变更及补充协议的签订3) 监理单位和设计单位的配合情况10. 会议总结本次会议对项目施工过程中的重大事项进行了全面分析和讨论,达到了预期的目的。
各方在会议上都充分发表了意见,项目管理部门也对各项工作提出了明确要求和意见。
希望各相关单位能够认真对待会议纪要中提出的问题和要求,切实加强施工工地管理,确保工程质量和安全生产。
各单位要做好信息的及时报送和交流,保持良好的合作关系,共同推动项目的顺利进行。
11. 个人观点和理解作为项目管理部门的负责人,我认为本次会议是非常成功的。
在会议中,各方对工程施工中可能遇到的问题进行了充分的讨论和调研,提出了解决方案。
通过这样的例会会议形式,能够有效地保障工程的质量和施工安全,确保项目整体进度安排和进度的顺利进行。
以上就是2023道路工程项目第一次工地例会会议纪要的内容。
希望对您有所帮助。
根据前期会议纪要的内容,我们可以看到在工地例会会议中,各项工作都得到了充分的讨论和安排。
第一次工地会议会议纪要三篇篇一:第一次工地会议会议纪要工程名称:检测车间、综合厂房、门卫、水泵房、地下仓库B6—第一次工地会议纪要会议时间:20XX年5月13日下午2:00会议地点:工地会议室会议参加单位及参加人:XX(XX)排放系统有限公司:XX市XX工程建设监理有限公司:XXXX建设集团有限公司:会议主持人:会议主要内容:1、建设单位、监理单位和承包单位分别介绍各自驻现场的组织机构、人员及其分工。
建设单位,目前由工程师负责本工程的组织协调工作。
承包单位,项目负责人XX经理,目前前期管理人员已基本到位,现有位管理人员在场,副经理向参会各方介绍了现场项目部的分工和组织结构。
监理单位,总监理工程师张小平、土建专监1名,土建监理员1名,水电安装及安全监理人员1名。
2、建设单位宣布对总监理工程师的授权范围:按照监理招投标文件和委托监理合同执行。
3、建设单位介绍工程开工准备情况:1)项目施工前各类手续办理情况:施工报建和报监手续完成,施工许可证手续办理完成,土地使用有关手续已办理。
2)现场“七通一平”情况:现阶段关于施工用电问题已解决。
3)设计交底、图纸会审安排:本工程设计是由XX(XX)排放系统有限公司委托XX中材非金属矿工业设计研究院有限公司设计,本工程施工图分为A、B、C、D、四个区域,现只有A、C、B、D图纸到位。
设计交底和图纸会审定已在进行。
施工深化图纸设计由施工方负责。
4)测量控制点、红线点移交安排:测量控制点、红线点移交手续已正式办理。
5)具体工作程序(工程质量验收、工程计量签证、进度款支付)要求:具体工作程序需等建设单位成立的工作小组到位后再作安排。
4、承包单位负责人副经理介绍了施工准备情况:1)工程质量、进度、造价目标:工程质量目标为;进度目标,20XX年53月6日前完工,但由于部分前期准备工作未完全落实,因此总进度计划将有所调整;造价目标予以确定。
2)施工单位质量保证和安全文明施工管理体系情况:承包单位现场项目部将按照质量管理体系要求和安全管理体系要求策划和实施现场的质量管理体系和安全管理体系。
第一次监理例会会议纪要一、会议目的与开场本次会议为项目监理工作的首次例会,旨在明确监理工作范围、职责、程序及要求,确保项目各项建设工作顺利开展。
会议由[主持人姓名]主持,首先对各参会单位的到来表示欢迎,并简要介绍了会议目的和议程安排。
二、建设单位发言[建设单位代表]发言,对项目概况进行了简要介绍,包括项目规模、建设目标、工期要求等,并强调了项目质量、安全、进度管理的重要性,要求各参建单位紧密配合,确保项目顺利推进。
三、监理单位工作汇报与要求1.工作汇报:[监理单位代表]汇报了监理工作准备情况,包括监理团队组建、监理规划编制、监理实施细则制定等。
2.工作要求:o强调了监理工作的独立性和公正性,要求监理单位严格按照国家法律法规、技术标准及合同约定进行监理。
o明确了监理工作的主要内容,包括质量控制、进度控制、投资控制、安全管理和信息管理等。
o提出了对施工单位的具体要求,包括施工组织设计、施工方案的报审,原材料、构配件的进场检验,隐蔽工程、关键工序的验收等。
o强调了监理例会、专题会议等制度的重要性,要求各方按时参加,及时沟通解决施工中遇到的问题。
四、施工单位表态[施工单位项目经理]代表施工单位发言,对监理单位的监督和指导表示欢迎和支持,并承诺将严格按照设计要求、施工规范及监理要求进行施工,确保工程质量、安全和进度。
同时,表示将积极配合监理单位的工作,及时整改存在的问题,确保项目顺利进行。
五、讨论与交流会议期间,各参会单位就项目建设中可能遇到的问题、需要协调的事项进行了充分讨论和交流。
监理单位针对施工单位提出的疑问进行了详细解答,并提出了具体的解决方案和建议。
六、会议总结与下一步工作安排1.会议总结:[主持人]对会议进行了总结,强调了各参建单位之间的沟通协调和配合对于项目成功的重要性。
2.下一步工作安排:o监理单位将进一步完善监理规划和实施细则,明确监理工作流程和具体要求。
o施工单位需按照会议要求,及时提交相关报审资料,并配合监理单位做好各项检查验收工作。
第一次项目例会会议纪要
会议时间:二〇一一年四月二日上午
会议地点:株洲湘建房产公司会议室
会议主持:谭定元
会议记录:严鑫
参加单位:1、株洲湘建房产工程部、技术部、计划部、材料部;
2、湖南省工业设备安装公司新桂广场·新桂都项目部;
3、湖南省建筑工程集团总公司直属工程公司新桂广场·新桂都项目部;
4、湖南省第五工程公司新桂广场·新桂都项目部;
5、株洲南方工程项目管理有限公司新桂都项目监理部。
参加人员:见附件(会议签到表)
会议内容:
本次会议为第一次由监理方主持的项目例会,在业主、监理、施工三方初步接触熟悉各自人员组成情况后,会议对项目前序施工进程中存在的问题进行了讨论和解决,对即将到来的质安检查进行了相关指导,对后续施工工期节点进行了布置。
一、前序施工中的问题
各标段应更清楚认识到内业资料的准备对指导现场施工的重要意义,积极加强施工方案,应急预备方案等内业资料的编制和自查,在充分自检后报送监理、业主审查。
现阶段施工最突出的安全隐患是现场的临时用电安全问题,各标段项目部应切实从安全施工,依规范施工出发,做好临时用电的安全措施,落实一机一箱一闸的用电基本原则,做好用电设备、设施的防潮措施,抓好临时用电的安
全工作。
桩基成孔阶段,以及后续探岩、砼浇筑、检测中所涉及的材料、合同价款问题:钢材、商品砼、砂石等建筑材料的业主指定品牌由材料部出具相关资料,各材料的合同价格由各标段项目部自行与供应商洽谈,以保证材料供应满足项目的工期、质量目标为原则,充分发挥各项目部的能动性。
现阶段,各项目部仍可就各材料供应商、实验室单位、探岩单位向材料部推荐,材料部将统一调研后发布结果。
二、关于质安检查的指导
做好现阶段的施工组织设计、相关应急处置预案等内业资料,注意生活区未投入使用前,临时项目部办公室的形象工程,做好项目部人员从业证书等迎检资料的准备和整理。
现场落实封闭施工措施,保证场地内无闲散人员进出,对正在进行的桩基成孔作业,做好通风、照明、防毒气措施,做好邻边洞口的防护和加盖措施,提高材料进的场试验,加工、堆放工作的规范程度,对已有的工棚要特别注意其用电的安全管理。
±0.00前三个施工大门,三个标段项目部各负责一个,生活区主入口由二标段负责,保证每个大门的美观大方。
三、工期节点
前序工序设计图纸出图进度:
1.地下室底板图纸----4月1日
2.地下室图纸----4月10日
3.1#-15#、24#全部施工图----4月30日
4.16#-23#全部施工图----5月30日
各项目部应在指定日期前报业主批复下列施工进度方案:
1.各标段主体分栋号或施工单元号落实到每桩号的施工完成时间表(分验桩和浇筑混凝土两个时间点)----4月6日
2.土方调配时间表和调配方案----4月10日
3.售楼部、样板房的主题施工进度表及考虑售楼部裙楼、样板房四层以下外加拆除的施工方案----5月5日
4.分栋号或施工单元号的施工进度和施工方案----5月10日
后续工序装饰装修设计与施工进度:
1.售楼部内部装饰设计5月10日完成
售楼部内部装饰施工6月15日-8月30日
2.售楼部外墙装修设计5月30日完成
售楼部外墙装修施工6月30日-8月30日
3.样板房装饰设计完成6月30日完成
样板房装饰设计施工8月1日-9月30日(力争提前15天)
4.主入口景观及看楼通道设计6月30日完成
主入口景观及看楼通道施工8月1日-9月30日(力争提前15天)
四、施工安全和其他事宜
施工机械设备必须先检查验收后方可使用,验收后挂验收牌以示区别。
检查桩位、桩径、桩形,防止漏桩。
管理人员挂牌施工,进入施工现场必须佩戴安全帽。
±0.00以下的施工平面布置图4月6日报业主审批。
施工现场的封闭工作务必在4月7日之前完成。
