流水施工的基本概念
- 格式:docx
- 大小:15.79 KB
- 文档页数:4
组织项目施工的基本原则:流水施工的基本概念生产实践已经证明,在所有的生产领域中,流水作业法是组织产品生产的理想方法;流水施工也是建筑安装工程施工的有效的科学组织方法。
它是建立在分工协作的基础上。
但是,由于建筑产品及其生产的特点不同,流水施工的概念、特点和效果与其他产品的流水作业也有所不同。
一、流水施工在组织多幢同类型房屋或将一幢房屋分成若千个施工区段进行施工时,可以采用依次施工、平行施工和流水施工三种组织施工方式,它们的特点如下。
(一)依次施工组织方式依次施工组织方式是将拟建工程项目的整个建造过程分解成若千个施工过程,按照一定的施工顺序,前一个施工过程完成后,后一个施工过程才开始施工;或前一个工程完成后,后一个工程才开始施工。
它是一种基本的、原始的施工组织方式。
举例如下:[例2,1]拟兴建四幢相同的建筑物,其编号分别为Ⅰ、Ⅱ、Ⅲ、Ⅳ,它们的基础工程量都相等,而且都是由挖土方、做塾层、砌基础和回填土等四个施工过程组成,每个施工过程的施工天数均为5天。
其中,挖土方时,工作队由8人组成;做塾层时,工作队由6人组成;砌基础时,工作队由14人组成;回填土时,工作队由5人组成。
按照依次施工组织方式建造。
依次施工组织方式具有以下特点:(1)由于没有充分地利用工作面去争取时间,所以工期长;(2)工作队不能实现专业化施工,不利于改进工人的操作方法和施工机具,不利于提高工程质量和劳动生产率;(3)工作队及工人不能连续作业。
(4)单位时间内投入的资源量比较少,有利于资源供应的组织工作;(5)施工现场的组织、管理比较简单。
(二)平行施工组织方式在拟建工程任务十分紧迫、工作面允许以及资源保证供应的条件下,可以组织几个相同的工作队,在同一时间、不同的空间上进行施工,这样的施工组织方式称为平行施工组织方式。
平行施工组织方式具有以下特点:(1)充分地利用了工作面,争取了时间,可以缩短工期;(2)工作队不能实现专业化生产,不利于改进工人的操作方法和施工机具,不利于提高工程质量和劳动生产率;(3)工作队及其工人不能连续作业;(4)单位时间投入施工的资源量成倍增长,现场临时设施也相应增加;(5)施工现场组织、管理复杂。

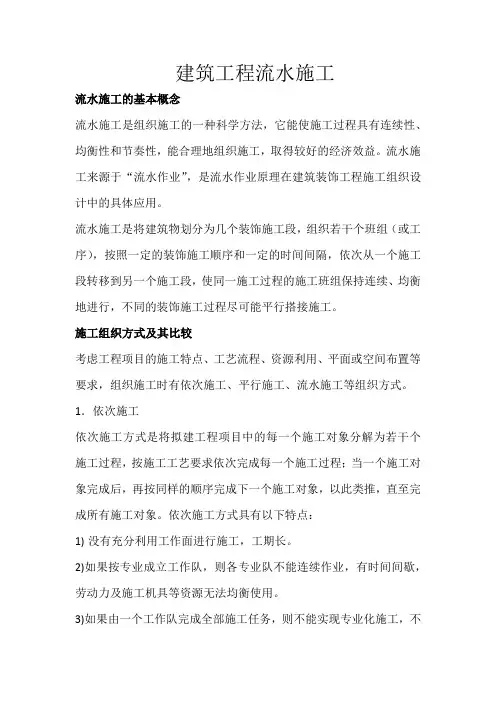

建筑工程流水施工流水施工的基本概念流水施工是组织施工的一种科学方法,它能使施工过程具有连续性、均衡性和节奏性,能合理地组织施工,取得较好的经济效益。
流水施工来源于“流水作业”,是流水作业原理在建筑装饰工程施工组织设计中的具体应用。
流水施工是将建筑物划分为几个装饰施工段,组织若干个班组(或工序),按照一定的装饰施工顺序和一定的时间间隔,依次从一个施工段转移到另一个施工段,使同一施工过程的施工班组保持连续、均衡地进行,不同的装饰施工过程尽可能平行搭接施工。
施工组织方式及其比较考虑工程项目的施工特点、工艺流程、资源利用、平面或空间布置等要求,组织施工时有依次施工、平行施工、流水施工等组织方式。
1.依次施工依次施工方式是将拟建工程项目中的每一个施工对象分解为若干个施工过程,按施工工艺要求依次完成每一个施工过程;当一个施工对象完成后,再按同样的顺序完成下一个施工对象,以此类推,直至完成所有施工对象。
依次施工方式具有以下特点:1)没有充分利用工作面进行施工,工期长。
2)如果按专业成立工作队,则各专业队不能连续作业,有时间间歇,劳动力及施工机具等资源无法均衡使用。
3)如果由一个工作队完成全部施工任务,则不能实现专业化施工,不利于提高劳动生产率和工程质量。
4)单位时间内投入的劳动力、施工机具、材料等资源量较少,有利于资源供应的组织。
5)施工现场的组织、管理比较简单。
采用依次施工组织方式时,组织管理工作比较简单,投入的劳动力较少,单位时间内投入的资源量比较少,有利于资源供应的组织工作,适用于规模较小、工作面有限的工程。
其突出的问题是由于没有充分利用工作面去争取时间,所以施工工期长;工作队不能实现专业化施工,不利于改进工人的操作方法和施工机具,不利于提高工程质量和劳动生产率;在施工过程中,由于工作面的影响很可能造成部分工人窝工。
2:平行施工平行施工方式是组织几个劳动组织相同的工作队,在同一时间、不同的空间,按施工工艺要求各自完成施工对象。

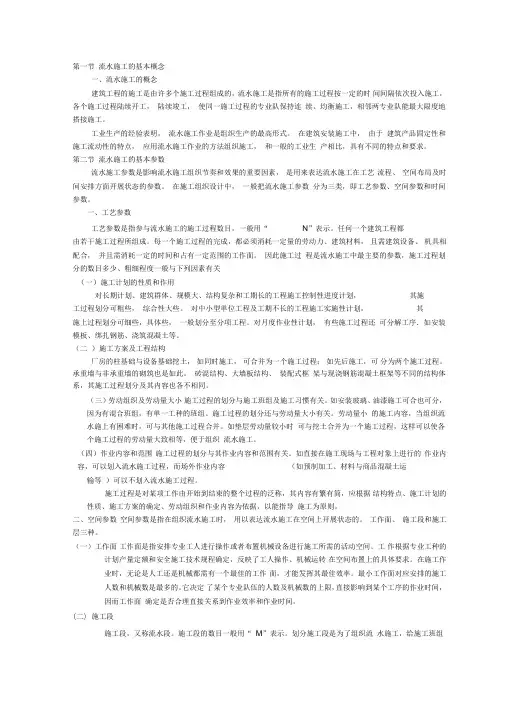

第一节流水施工的基本概念一、流水施工的概念建筑工程的施工是由许多个施工过程组成的,流水施工是指所有的施工过程按一定的时间间隔依次投入施工,各个施工过程陆续开工,陆续竣工,使同一施工过程的专业队保持连续、均衡施工,相邻两专业队能最大限度地搭接施工。
工业生产的经验表明,流水施工作业是组织生产的最高形式。
在建筑安装施工中,由于建筑产品固定性和施工流动性的特点,应用流水施工作业的方法组织施工,和一般的工业生产相比,具有不同的特点和要求。
第二节流水施工的基本参数流水施工参数是影响流水施工组织节奏和效果的重要因素,是用来表达流水施工在工艺流程、空间布局及时间安排方面开展状态的参数。
在施工组织设计中,一般把流水施工参数分为三类,即工艺参数、空间参数和时间参数。
一、工艺参数工艺参数是指参与流水施工的施工过程数目,一般用“N”表示。
任何一个建筑工程都由若干施工过程所组成。
每一个施工过程的完成,都必须消耗一定量的劳动力、建筑材料,且需建筑设备、机具相配合,并且需消耗一定的时间和占有一定范围的工作面。
因此施工过程是流水施工中最主要的参数,施工过程划分的数目多少、粗细程度一般与下列因素有关(一)施工计划的性质和作用对长期计划、建筑群体、规模大、结构复杂和工期长的工程施工控制性进度计划,其施工过程划分可粗些,综合性大些。
对中小型单位工程及工期不长的工程施工实施性计划,其施上过程划分可细些,具体些,一般划分至分项工程。
对月度作业性计划,有些施工过程还可分解工序.如安装模板、绑扎钢筋、浇筑混凝土等。
(二)施工方案及工程结构厂房的柱基础与设备基础挖土,如同时施工,可合并为一个施工过程;如先后施工,可分为两个施工过程。
承重墙与非承重墙的砌筑也是如此。
砖混结构、大墙板结构、装配式框架与现浇钢筋混凝土框架等不同的结构体系,其施工过程划分及其内容也各不相同。
(三)劳动组织及劳动量大小施工过程的划分与施工班组及施工习惯有关。
如安装玻璃、油漆施工可合也可分,因为有混合班组,有单一工种的班组。
流水施工的基本概念
生产实践已经证明,在所有的生产领域中,流水作业法是组织产品生产的理想方法;流水施工也是建筑安装工程施工的最有效的科学组织方法。
它是建立在分工协作的基础上。
但是,由于建筑产品及其生产的特点不同,流水施工的概念、特点
(一)
[例2,1]拟兴建四幢相同的建筑物,其编号分别为Ⅰ、Ⅱ、Ⅲ、Ⅳ,它们的基础工程量都相等,而且都是由挖土方、做塾层、砌基础和回填土等四个施工过程组成,每个施工过程的施工天数均为5天。
其中,挖土方时,工作队由8人组成;做塾层时,工作队由6人组成;砌基础时,工作队由14人组成;回填土时,工作队由5人组成。
按照依次施工组织方式建造。
依次施工组织方式具有以下特点:
(1)由于没有充分地利用工作面去争取时间,所以工期长;
(2)
(3)
(4)
(5)
(二)
相同的工作队,在同一时间、不同的空间上进行施工,这样的施工组织方式称为平行施工组织方式。
平行施工组织方式具有以下特点:
(1)充分地利用了工作面,争取了时间,可以缩短工期;
(2)工作队不能实现专业化生产,不利于改进工人的操作方法和施工机具,不利于提高工程质量和劳动生产率;
(3)
(4)
(5)
(三)
况下,依次地、连续地投入到第二、第三……直到最后一个施工段的施工,在规定的时间内,完成同样的施工任务;不同的专业工作队在工作时间上最大限度地、合理地搭接起来;当第一施工层各个施工段上的相应施工任务全部完成后,专业工作队依次地、连续地投入到第二、第三,……施工层,保证拟建工程项目的施工全过程在时间上、空间上,有节奏、连续、均衡地进行下去,直到完成全部施工任务。
