施工流水施工方案一、项目背景施工流水施工方案是指在建筑工程施工过程中,采用流水作业工艺,将各个施工任务按照一定的顺序有序进行,以提高施工效率,降低成本,并确保工程质量。
本文档将详细介绍施工流水施工方案的组织和管理,以及应用流程和注意事项。
二、施工流水方案的组织和管理2.1 施工计划编制施工流水施工方案的第一步是制定施工计划。
施工计划是基于施工图纸和设计要求,确定工程施工过程中的具体任务、顺序和时间安排。
施工计划一般包括以下内容:•工程施工的总进度控制•各施工任务的具体顺序和时间安排•施工资源的合理调配•施工人员的安排和组织2.2 施工流水的组织方式施工流水是指将施工任务划分为不同的模块或阶段,并按照一定的顺序和节奏进行。
常见的施工流水组织方式包括以下几种:•批量生产式流水线施工:适用于相似结构、重复性较强的建筑项目。
将整个施工过程划分为多个工序,每个工序都设置固定的工作台,施工人员按照预定的顺序进行施工。
•节点驱动式流水线施工:适用于较大规模的建筑项目,将施工过程划分为多个节点,每个节点都有一定的施工任务,各节点之间存在一定的时间间隔。
施工人员按照节点的要求进行施工,确保每个节点按时完成。
•动态调度式流水线施工:适用于灵活性较高的建筑项目。
施工过程中,根据实际情况对施工任务进行动态调度,根据进度和资源情况进行优化。
2.3 施工流水的管理施工流水的管理是保证施工顺利进行的重要环节。
施工流水管理应包括以下内容:•进度管理:根据施工计划设定的时间节点,及时跟进施工进度,发现并解决施工延误和阻塞的问题,确保施工任务按时完成。
•资源管理:合理安排和调配施工资源,包括人力资源、材料资源和设备资源,确保施工过程中的各项资源供应和利用的高效性。
•质量管理:严格按照设计要求和相关标准进行施工,加强质量监督和把关,及时发现并纠正施工质量问题。
•安全管理:严格遵守施工安全规定,采取必要的安全措施和防护措施,确保施工过程中人员和设备的安全。
一、工程概况本工程为某住宅小区建设工程,总建筑面积约12万平方米,包括住宅楼、商业楼、地下车库等。
工程地处我国某城市,占地面积约20亩。
根据工程特点,本工程采用流水施工方法进行施工。
二、施工组织1. 施工单位:由具备相应资质的施工单位承担施工任务。
2. 施工项目经理:由具有丰富经验的施工项目经理担任。
3. 施工班组:根据工程特点,合理划分施工班组,确保施工质量和进度。
4. 施工材料:选用符合国家标准的优质材料,确保工程质量和安全。
三、施工方法1. 流水施工方式(1)平面流水施工:将工程划分为若干个施工段,每个施工段按照施工顺序进行流水施工。
(2)立体流水施工:在平面流水施工的基础上,对施工层进行立体流水施工,提高施工效率。
2. 施工工艺(1)地基基础施工:采用分层开挖、分层回填、分层夯实的方法进行地基基础施工。
(2)主体结构施工:采用现浇混凝土结构,模板采用钢模板,钢筋采用机械绑扎,混凝土采用商品混凝土。
(3)装饰装修施工:采用抹灰、涂料、瓷砖、石材等装饰装修材料,按照设计要求进行施工。
四、施工进度安排1. 施工准备阶段:1个月(1)施工现场的清理、平整;(2)施工图纸的审核、施工组织设计;(3)施工人员的培训、材料设备的采购;(4)施工方案的编制、施工计划的制定。
2. 地基基础施工阶段:2个月(1)土方开挖、地基处理;(2)基础模板安装、钢筋绑扎;(3)混凝土浇筑、模板拆除。
3. 主体结构施工阶段:4个月(1)主体结构模板安装、钢筋绑扎;(2)混凝土浇筑、模板拆除;(3)主体结构验收。
4. 装饰装修施工阶段:3个月(1)抹灰、涂料、瓷砖、石材等装饰装修材料施工;(2)门窗安装、水电安装;(3)室内外装饰装修验收。
5. 竣工验收阶段:1个月(1)工程验收、资料整理;(2)交付使用。
五、质量保证措施1. 施工人员培训:对施工人员进行专业技能培训,提高施工人员的综合素质。
2. 材料设备管理:选用符合国家标准的优质材料,确保工程质量和安全。
第1篇一、方案概述工程流水施工方案是指在工程项目建设过程中,采用流水作业的方式,将工程划分为若干个施工段,按照一定的施工顺序和工艺流程,实现各施工段之间的高效衔接和协同作业。
本方案旨在提高工程进度,保证施工质量,降低工程成本,确保工程顺利进行。
二、施工组织设计1. 施工段划分根据工程特点,将工程划分为若干个施工段,每个施工段包含一定数量的工序。
施工段划分应遵循以下原则:(1)确保施工段内工序相对独立,便于管理和控制;(2)施工段之间应具备合理的衔接关系,减少施工干扰;(3)施工段划分应考虑工程进度、质量和成本等因素。
2. 施工顺序根据施工段划分,制定施工顺序。
施工顺序应遵循以下原则:(1)遵循施工工艺流程,确保施工连续性;(2)优先安排施工难度大、工期长的工序;(3)合理安排施工段之间的衔接,提高施工效率。
3. 施工班组组织根据施工顺序和施工段划分,组建专业施工班组。
施工班组应具备以下特点:(1)人员结构合理,具备相应专业技能;(2)施工设备齐全,满足施工需求;(3)施工班组之间协同配合,提高施工效率。
三、施工方法1. 流水施工(1)按施工顺序,依次完成各施工段;(2)在施工段之间设置临时设施,如临时道路、施工平台等,确保施工顺利进行;(3)采用流水作业方式,实现各施工段之间的高效衔接。
2. 平行施工(1)在施工段内,同时开展多个工序;(2)优化施工设备配置,提高施工效率;(3)加强施工班组之间的沟通与协作。
3. 依次施工(1)按照施工顺序,依次完成各施工段;(2)加强施工段之间的协调,确保施工进度;(3)合理安排施工人员,提高施工效率。
四、质量控制1. 施工前,对施工人员进行技术交底,确保施工人员掌握施工工艺和质量要求;2. 施工过程中,加强现场巡查,及时发现和解决质量问题;3. 建立质量检查制度,对施工质量进行定期检查和评估;4. 完善质量管理体系,确保工程质量符合规定要求。
五、安全文明施工1. 施工前,对施工人员进行安全教育,提高安全意识;2. 施工过程中,加强施工现场安全管理,确保施工安全;3. 严格执行环保法规,减少施工过程中的环境污染;4. 加强施工现场文明施工管理,提高施工现场文明程度。
中文词条名:流水施工基本方式1.全等节拍流水在组织流水施工时,如果每个施工过程在各个施工段上的流水节拍都彼此相等,其流水步距也等于流水节拍;这种流水施工方式,称为全等节拍流水。
其建立步骤如下:(1)确定施工起点流向,划分施工段;(2)分解施工过程,确定施工顺序;(3)确定流水节拍,此时T JI=T;(4)确定流水步距,此时K J,J+1=K=T;(5)按公式(34-3)确定计算总工期;T=(M+N-1)K+ΣZ J,J+1+ΣG J,J+1-ΣC J,J+1(34-3)式中 T——流水施工方案的计算总工期;ΣZ J,J+1——所有技术间歇时间总和;ΣG J,J+1——所有组织间歇时间总和;ΣC J,J+1——所有平行搭接时间总和;其他符号同前。
(6)绘制流水施工指示图表。

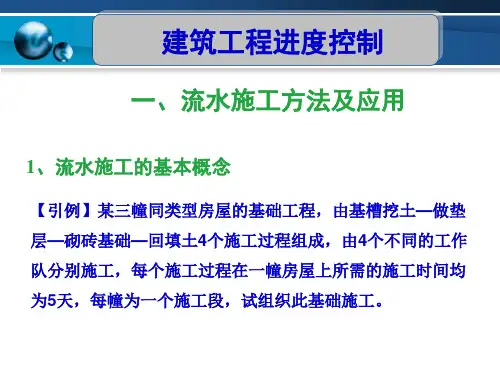

[例] 某工程由A、B、C、D四个分项工程组成;它在平面上划分为四个施工段;各分项工程在各个施工段上的流水节拍均为3D。
试编制流水施工方案。
[解] 根据题设条件和要求,该题只能组织全等节拍流水。
(1)确定流水步距K=T=3(D)(2)确定计算总工期T=(4+4-1)×3=21(D)(3)绘制流水施工指示图表分别如图34-1和图34-2所示。
2.成倍节拍流水在组织流水施工时,如果同一施工过程在各个施工段上的流水节拍彼此相等,而不同施工过程在同一施工段上的流水节拍之间存在一个最大公约数,为加快流水施工速度,可按最大公约数的倍数确定每个施工过程的专业工作队,这样便构成了一个工期最短的成倍节拍流水施工方案。
成倍节拍流水的建立步骤如下:(1)确定施工起点流向,划分施工段;(2)分解施工过程,确定施工顺序;(3)按以上要求确定每个施工过程的流水节拍;(4)按公式(34-4)确定流水步距;K B=最大公约数{各过程流水节拍}(34-4)式中 K B——成倍节拍流水的流水步距。
(5)按公式(34-5)确定专业工作队数目;式中 B J——施工过程(J)的专业工作队数目,N≥J≥1;N1——成倍节拍流水的专业工作队总和;其他符号同前。
第1篇一、引言流水施工是一种科学的施工组织方式,通过将工程划分为若干个施工段,按工艺流程顺序,在施工段之间实现连续、均衡、有节奏地流水作业,从而提高施工效率,缩短工期,降低成本。
本文针对某建筑工程项目,提出一套流水施工方案,以期为类似工程提供参考。
二、工程概况本项目为某住宅小区,总建筑面积约20万平方米,包括住宅、商业、地下车库等配套设施。
工程工期为两年,施工期间需保证施工质量、安全、文明施工。
三、流水施工方案1.施工段划分根据工程特点,将整个工程划分为以下施工段:(1)基础施工段:包括土方开挖、基础垫层、基础主体结构等。
(2)主体结构施工段:包括主体结构砌筑、主体结构浇筑等。
(3)装饰装修施工段:包括内外墙抹灰、门窗安装、水电安装等。
(4)室外工程施工段:包括道路、绿化、排水、照明等。
2.流水施工顺序(1)基础施工段:土方开挖→基础垫层→基础主体结构。
(2)主体结构施工段:主体结构砌筑→主体结构浇筑。
(3)装饰装修施工段:内外墙抹灰→门窗安装→水电安装。
(4)室外工程施工段:道路→绿化→排水→照明。
3.流水施工参数(1)工艺参数:各施工段按照工艺流程顺序进行施工,确保各工序之间的连续性。
(2)空间参数:各施工段在同一时间进行施工,确保施工场地的充分利用。
(3)时间参数:各施工段按照施工进度计划进行施工,确保工程按期完成。
4.流水施工组织措施(1)成立专门的施工组织机构,负责协调各施工段的施工进度和质量。
(2)明确各施工段的负责人和责任,确保施工过程中的沟通顺畅。
(3)制定施工进度计划,合理安排各施工段的施工顺序和时间。
(4)加强施工现场管理,确保施工安全、文明施工。
四、结论通过以上流水施工方案,可以在保证施工质量、安全、文明施工的前提下,提高施工效率,缩短工期,降低成本。
在实际施工过程中,应根据工程实际情况进行调整和优化,以确保施工顺利进行。
第2篇一、前言流水施工是现代建筑施工中常用的一种施工方法,它通过科学合理的组织和管理,使施工过程更加高效、有序,有助于提高工程质量、缩短工期、降低成本。
流水施工的施工方法施工方案及安全管理流水施工是一种灵活高效的施工方式,适用于许多工程项目。
本文将重点讨论流水施工的施工方法、施工方案以及安全管理。
一、施工方法1.分解施工:将整个工程按照工序进行细分,并制定每个工序的施工计划。
根据工序之间的依赖关系和时间窗口,进行先后顺序的安排和组织。
每个工序的施工任务可以并行进行,提高了施工效率。
2.综合施工:将不同工序的工人和机械设备同时安排在同一施工现场上,通过合理的空间布置和时间调度,使不同工序的施工可以在同一现场同步进行,大大缩短了总工期。
3.集约化施工:采用模块化、标准化的工作方法进行施工,通过极大的流水线生产,工种分工明确,使得施工效率得以最大化。
二、施工方案1.设计合理的施工流程:在施工前,进行详细的施工流程策划,确定每个工序的时间节点和所需要的资源,例如人力、材料和设备。
在进行施工时,按计划进行,确保施工进度和质量。
2.合理分工:依据工种要求和施工工序,合理地进行分工,确保不同工种的工人在不同施工区域有序进行施工,减少冲突和交叉施工。
3.强化技术交底和培训:在施工前,对每个工种的工人进行必要的技术培训,确保掌握相关施工工艺和安全操作规程。
4.优化物资供应链:设立物资储备中心,提前统计、储备和调配施工所需的材料和设备,确保施工所需物资的及时供应。
5.加强施工现场管理:通过严格的施工现场管理,保证施工区域的秩序和安全。
在施工现场设置监控摄像头,并建立24小时巡逻制度,保持现场的安全和秩序。
三、安全管理1.建立健全的安全管理体系:设立专门的安全管理部门,制定安全管理制度和操作规程,明确安全管理的责任和权限,确保安全管理的落实。
2.安全培训与教育:定期组织施工人员进行安全培训和教育,提高员工的安全意识和操作技能。
3.安全防护设施:对施工现场进行全面的安全检查,配置完善的安全防护设施,包括安全帽、安全带、防护网等,确保施工人员的人身安全。
4.施工危险源排查与防控:对施工现场的危险源进行全面排查,制定相应的防控措施,并设置警示标识,确保施工现场的安全。
