流水施工作业法
- 格式:docx
- 大小:15.62 KB
- 文档页数:3
2。
3施工现场流水作业
为保证在工期之内完工满足施工进度与要求,本工程施工现场进行流水作业。
①土方开挖:流水作业从土方开挖开始,按施工组织设计要求,先开挖一体化设备用地的土方,再开挖预处理阶段土方,最后开挖中水回用土方。
②基础施工:土方开挖完成后,先进性一体化处理设备的基础施工,后进行预处理工艺的基础施工,最后进行中水回用以及其他工艺过程的基础施工.
③主体施工:先进性一体化处理设备的主体施工,后进行预处理工艺的主体施工,最后进行中水回用以及其他工艺过程的主体施工。
主体施工的同时同时进行管道的安装工作.
④设备安装:在主体施工后半段开始设备安装工作,实行由里到外的安装方式.
⑤设备调试:实行设备安装完一台单机调试一台,以确保在工期内完工。
第二节流水作业一、流水作业法的经济效果通过对顺序作业法、平行作业法、流水作业法的比较,流水作业法是一种比较科学的施工组织方法,它建立在合理分工、紧密协作和大批量生产的基础上。
在公路工程施工过程中,将建筑产品施工的各道工序分配给不同的专业队依次去完成,每个专业队沿着一定的方向移动,在不同的时间相继对各个施工任务(施工段)进行相同的施工,由此形成专业队、施工机械和材料供应的移动路线,称为流水线。
公路工程施工现场规模较大,可容纳各种不同专业的工人、施工机具,在不同的位置进行施工生产,即将施工对象划分为若干个施工段,以流水形式组织施工作业,使整个施工过程始终连续、均衡、有节奏的施工。
公路工程施工任务不论是分部、分项工程,还是基本建设项目,都可以组织流水作业,即小到一道工序大到一个基本建设项目,都可以按流水作业法组织施工。
流水作业的经济效果,可归纳为以下几点:(1)可以缩短工期,尽早交付使用,发挥投资效益;(2)有利于提高劳动生产率;(3)有利于提高工程质量;(4)有利降低成本,提高利润;(5)可以保证机械和劳动力得到充分、合理的利用;(6)可以减少现场管理费和物资消耗,提高综合经济效益。
二、流水作业的分类流水作业可分为:分项工程流水作业、分部工程流水作业、单位工程流水作业和群体工程流水作业等几种形式。
前两种流水作业组织的基本形式。

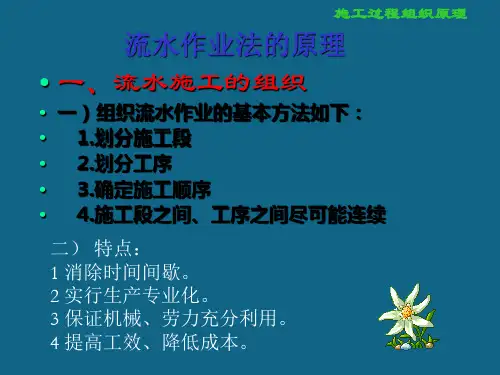

三、流水作业的基本方法组织流水作业的基本方法如下:1.划分施工段划分施工段就是把劳动对象(工程项目)按自然形成或人为地划分成劳动量大致相等的若干段。
如:一个标段上有若干道小涵洞,可以把每一个小涵洞看作是一个施工段,这就自然形成了若干施工段。
如果把一个标段的路线工程部分,划分成1Km一段,就属于人为地把劳动对象划分成了若干施工段。
2.划分工序划分工序就是把劳动对象(工程项目)的施工过程,划分成若干道工序或操作过程,每道工序或操作过程分别按工艺原则建立专业班组,即有几道工序,原则上就应该有几个专业施工队。

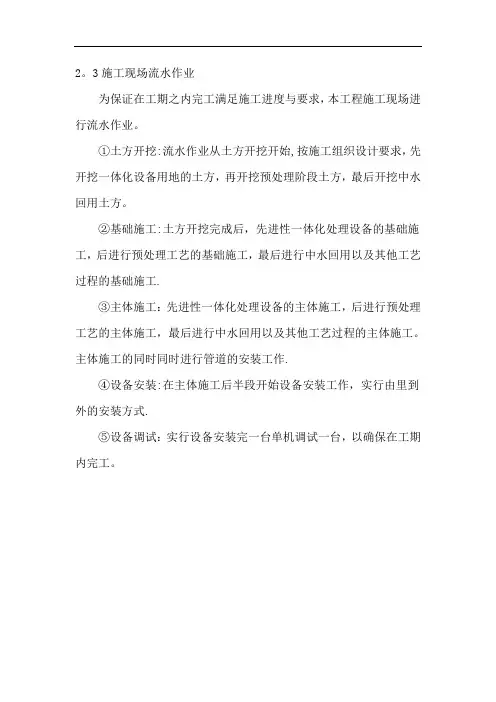

2.3施工现场流水作业
为保证在工期之内完工满足施工进度与要求,本工程施工现场进行流水作业。
①土方开挖:流水作业从土方开挖开始,按施工组织设计要求,先开挖一体化设备用地的土方,再开挖预处理阶段土方,最后开挖中水回用土方。
②基础施工:土方开挖完成后,先进性一体化处理设备的基础施工,后进行预处理工艺的基础施工,最后进行中水回用以及其他工艺过程的基础施工。
③主体施工:先进性一体化处理设备的主体施工,后进行预处理工艺的主体施工,最后进行中水回用以及其他工艺过程的主体施工。
主体施工的同时同时进行管道的安装工作。
④设备安装:在主体施工后半段开始设备安装工作,实行由里到外的安装方式。
⑤设备调试:实行设备安装完一台单机调试一台,以确保在工期内完工。

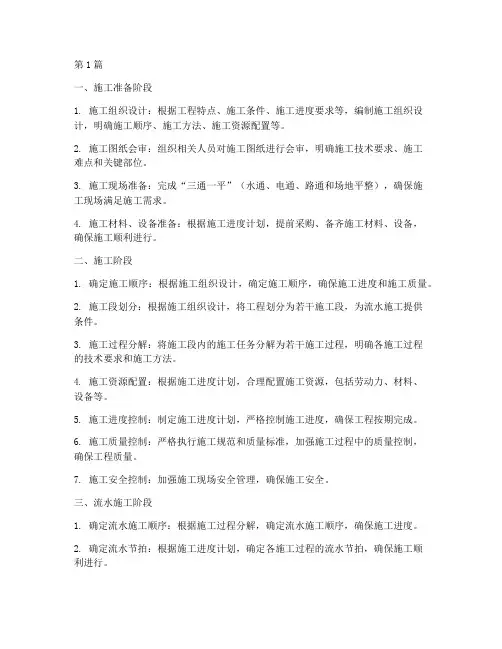

第1篇一、施工准备阶段1. 施工组织设计:根据工程特点、施工条件、施工进度要求等,编制施工组织设计,明确施工顺序、施工方法、施工资源配置等。
2. 施工图纸会审:组织相关人员对施工图纸进行会审,明确施工技术要求、施工难点和关键部位。
3. 施工现场准备:完成“三通一平”(水通、电通、路通和场地平整),确保施工现场满足施工需求。
4. 施工材料、设备准备:根据施工进度计划,提前采购、备齐施工材料、设备,确保施工顺利进行。
二、施工阶段1. 确定施工顺序:根据施工组织设计,确定施工顺序,确保施工进度和施工质量。
2. 施工段划分:根据施工组织设计,将工程划分为若干施工段,为流水施工提供条件。
3. 施工过程分解:将施工段内的施工任务分解为若干施工过程,明确各施工过程的技术要求和施工方法。
4. 施工资源配置:根据施工进度计划,合理配置施工资源,包括劳动力、材料、设备等。
5. 施工进度控制:制定施工进度计划,严格控制施工进度,确保工程按期完成。
6. 施工质量控制:严格执行施工规范和质量标准,加强施工过程中的质量控制,确保工程质量。
7. 施工安全控制:加强施工现场安全管理,确保施工安全。
三、流水施工阶段1. 确定流水施工顺序:根据施工过程分解,确定流水施工顺序,确保施工进度。
2. 确定流水节拍:根据施工进度计划,确定各施工过程的流水节拍,确保施工顺利进行。
3. 确定流水步距:根据流水节拍,确定相邻两个专业工作队之间的流水步距,确保施工进度。
4. 确定专业工作队数:根据施工进度计划和施工资源,确定各施工过程所需的专业工作队数。
5. 计算流水作业总工期:根据流水施工参数,计算流水作业总工期。
6. 绘制流水作业施工横道图:根据流水施工参数,绘制流水作业施工横道图,直观展示施工进度。
四、施工收尾阶段1. 完成施工任务:确保所有施工任务按期完成,达到设计要求。
2. 工程验收:按照相关规范和标准,进行工程验收,确保工程质量。
3. 施工总结:对施工过程进行总结,总结经验教训,为今后类似工程提供参考。

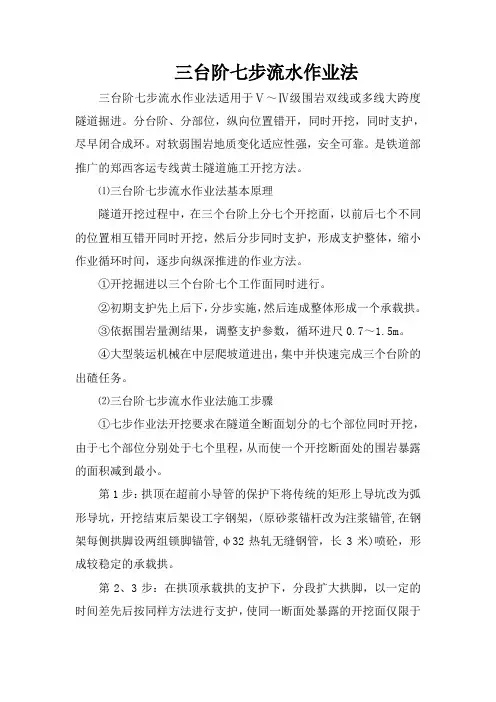

三台阶七步流水作业法
三台阶七步流水作业法适用于Ⅴ~Ⅳ级围岩双线或多线大跨度隧道掘进。
分台阶、分部位,纵向位置错开,同时开挖,同时支护,尽早闭合成环。
对软弱围岩地质变化适应性强,安全可靠。
是铁道部推广的郑西客运专线黄土隧道施工开挖方法。
⑴三台阶七步流水作业法基本原理
隧道开挖过程中,在三个台阶上分七个开挖面,以前后七个不同的位置相互错开同时开挖,然后分步同时支护,形成支护整体,缩小作业循环时间,逐步向纵深推进的作业方法。
①开挖掘进以三个台阶七个工作面同时进行。
②初期支护先上后下,分步实施,然后连成整体形成一个承载拱。
③依据围岩量测结果,调整支护参数,循环进尺0.7~1.5m。
④大型装运机械在中层爬坡道进出,集中并快速完成三个台阶的出碴任务。
⑵三台阶七步流水作业法施工步骤
①七步作业法开挖要求在隧道全断面划分的七个部位同时开挖,由于七个部位分别处于七个里程,从而使一个开挖断面处的围岩暴露的面积减到最小。
第1步:拱顶在超前小导管的保护下将传统的矩形上导坑改为弧形导坑,开挖结束后架设工字钢架,(原砂浆锚杆改为注浆锚管,在钢架每侧拱脚设两组锁脚锚管,φ32热轧无缝钢管,长3米)喷砼,形成较稳定的承载拱。
第2、3步:在拱顶承载拱的支护下,分段扩大拱脚,以一定的时间差先后按同样方法进行支护,使同一断面处暴露的开挖面仅限于
一侧。
第4步:拱部支护完成后中部拉槽。
第5、6步:在已完成拱部支护后,分段左右开挖马口,以一定时间差做边墙支护。
第7步:下台阶核心土挖除后落底并施做仰拱砼,二次衬砌紧跟。
初期支护断面
A-A断面A 锁脚锚管
拱架断面。
流水施工的具体方法根据流水施工节拍特征的不同,可分为全等节拍流水、成倍节拍流水、异节拍流水和非节奏流水等施工方法。
一、全等节拍流水施工全等节拍流水是指在流水施工中,同一施工过程在各个施工段上流水节拍都相等,并且不同施工过程之间的流水节拍也相等的一种流水施工方式。
也可以这样说:全等节拍流水指在流水施工中,所有施工过程在任何一个施工段上的流水节拍均完全相等的流水施工方式。
全等节拍流水按其相邻施工过程之间有无技术间歇时间分为无间歇全等节拍流水施工和有间歇全等节拍流水施工两类。
(1)无间歇全等节拍流水施工。
无间歇全等节拍流水施工是指各个施工过程之间没有技术间歇时间和组织间歇时间,且流水节拍均相等的一种流水施工方式。
1)无间歇全等节拍流水施工的特征。
①同一施工过程流水节拍相等,不同施工过程流水节拍也相等,即t1=t2=…t3=常数,要做到这一点的前提是使各施工段的工作量基本相等。
②各施工过程之间的流水步距相等,且等于流水节拍,即B1,2=B2,3=…B3,4=ti。
2)无间歇全等节拍流水步距的确定。
Bi,i+1=ti式中ti——第i个施工过程的流水节拍;Bi,i+1——第i个施工过程和第i+1个施工过程的流水步距。
3)无间歇全等节拍流水施工的工期计算。
式中T——某工程流水施工工期;——所有步距总和;Tn——最后一个施工过程流水节拍总和。
例2-1 某分部工程划分为A、B、C、D四个施工过程,每个施工过程分为5个施工段,流水节拍均为6天,试组织全等节拍流水施工。
解:1)计算工期。
T=(m+n-1)ti=(5+4-1)×6=48(天)2)用横道图绘制流水进度计划,如图2-7所示。
图2-7 某分部工程无间歇流水施工进度计划(横道图)(2)有间歇全等节拍流水施工。
有间歇全等节拍流水施工是指各施工过程之间有的需要技术间歇时间或组织间歇时间,有的可搭接施工,其流水节拍均为相等的一种流水施工方式。
1)有间歇全等节拍流水施工的特征。
流水作业法施工工业流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by the editor. I hope that after you download them, they can help yousolve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!In addition, our shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts,other materials and so on, want to know different data formats and writing methods, please pay attention!流水作业法施工工业流程是一种高效率的生产方式,它通过对生产流程进行细致分割和分工,从而提高生产效率和降低成本。
第1篇一、引言主体工程流水施工工艺是指在主体工程中,按照施工流程,将施工任务分解为若干个施工段,每个施工段按照一定的顺序进行施工,从而提高施工效率和质量的一种施工方法。
本文将详细介绍主体工程流水施工工艺的流程、特点和注意事项。
二、主体工程流水施工工艺流程1. 施工准备阶段(1)熟悉施工图纸,明确施工要求。
(2)编制施工组织设计,确定施工方案。
(3)组织施工人员,进行技术交底。
(4)准备施工材料、设备、工具等。
2. 施工阶段(1)划分施工段:根据施工图纸和现场实际情况,将主体工程划分为若干个施工段。
(2)确定施工顺序:按照施工顺序,合理安排各施工段的施工。
(3)组织流水施工:各施工段之间保持流水施工,确保施工连续性。
(4)施工质量控制:严格执行施工规范,确保施工质量。
3. 施工验收阶段(1)检查施工质量,对不合格项进行整改。
(2)组织验收,办理验收手续。
(3)进行后续施工,直至主体工程完工。
三、主体工程流水施工工艺特点1. 提高施工效率:流水施工使得各施工段之间保持连续性,减少了施工停顿时间,提高了施工效率。
2. 优化资源配置:通过合理划分施工段,实现资源的合理配置,降低施工成本。
3. 确保施工质量:流水施工过程中,对施工质量进行严格控制,确保施工质量。
4. 缩短施工周期:流水施工使得施工周期缩短,有利于项目按时完工。
四、主体工程流水施工工艺注意事项1. 合理划分施工段:施工段的划分应考虑施工图纸、现场实际情况和施工顺序。
2. 严格控制施工质量:施工过程中,严格执行施工规范,确保施工质量。
3. 加强施工协调:各施工段之间应保持良好的协调,确保施工连续性。
4. 做好施工记录:详细记录施工过程,为后续施工提供依据。
5. 预防施工安全事故:加强施工现场安全管理,预防施工安全事故。
总之,主体工程流水施工工艺是一种高效、合理的施工方法。
在实际施工过程中,应充分考虑施工特点,合理安排施工流程,确保施工质量,提高施工效率。
流水施工作业法
⑴流水施工作业施工区段的划分
工程建筑功能较多,工序工程穿插复杂,施工区段划分是否合理,直接影响到施工质量和施工进度。
根据建筑的平面和结构特点,综合考虑现场运输和周转条件,并便于开展分区劳动竞赛、提高施工质量,现场采取平面分区的流水作业方式进行施工,以设计后浇带为分区界线,基础及地下室施工阶段按后浇带位置划分施工区段,塔楼施工时按楼栋划分施工区,如1#楼为1区,2#楼为2区,各栋楼又可以按变形缝划分子分区。
施工过程中同一楼层内按各区任务平行铺开、区内组织流水、及时交叉穿插的方式进行作业,各区人力、材料、资源单独管理,互不混淆。
⑵施工程序
①整体程序
1) 整体上采取先地下后地上,先结构后装饰的程序,土建尽早为各安装单位提供作业面,并为二次装修工程赢得充裕的工作时间。
土建工程和建筑装饰工程为网络计划关键线路,控制主导工期,各安装专业工程同步穿插施工,不占用主导工期;最后完成室外环境与管网工程施工。
2) 地下室侧壁防水完成后,尽早进行回填土施工,既可确保基坑安全,将基坑对周边建筑的不利影响减至最小,又可提供施工材料的周转、堆放场地。
②分部分项工程施工顺序
1) 基坑工程
土方修整→垫层浇捣→底板侧砖模及外包防水层、保护层→底板结构→-2层竖向结构→-1层梁板→-1层竖向结构→±0.000层梁板→拆模、做侧壁外防水→基坑土方回填→±0.000以下交验。
2) 主体工程
测量抄平、放线→柱、墙钢筋焊接、绑扎→柱、墙钢筋隐蔽验收→柱、墙模板安装→柱、墙混凝土浇捣→柱、墙模板拆除→梁底模及梁单侧模板安装→梁底筋铺放→梁钢筋绑扎、连接→板底模及梁另一侧模板安装→板筋绑扎→水、电安装预留预埋→梁、板钢筋隐蔽验收→梁、板混凝土浇捣→混凝土养护→梁侧模拆除→梁板底模拆除。
3) 砌体围护工程
加气混凝土砌块砌筑
弹线定位(包括构造柱位置)→立皮数杆→排砖→盘角→挂线→砌筑、门窗处预埋件留设、留槎、构造柱处插筋→墙身中部水平系梁施工→上部墙体砌筑→构造柱施工→门窗安装。
4) 室内粗装修
基层清理→顶棚抹灰→门窗框安装→内墙面、踢脚打底抹灰→楼地面打底找平→顶棚、墙面满刮腻子→乳胶漆饰面→固定电器箱盒门窗内扇安装→地面、踢脚贴瓷片或面砖→电灯、卫生器具等设备安装。
5) 屋面工程
ⅰ塔楼上人屋面
钢筋混凝土屋面→20厚1:2.5水泥砂浆找平层→1.5厚威固单组份湿固化聚氨酯防水涂料→15厚2:2.5水泥砂浆保护层→40厚(最薄处)1:8水泥珍珠岩找坡层2%→20厚1:2.5水泥砂浆找平层→55厚挤塑聚苯板保温层→20厚1:2.5水泥砂浆找平层→1.5厚APF405高分子复合自粘防水卷材→干铺无纺聚酯纤维布一层→400×400×30,C20预制细石混凝土板,缝宽5~8,1:1水泥砂浆填缝。
ⅱ不上人保温屋面
钢筋混凝土屋面→20厚1:2.5水泥砂浆找平层→1.5厚威固单组份湿固化聚氨酯防水涂料→15厚2:2.5水泥砂浆保护层→40厚(最薄处)1:8水泥珍珠岩找坡层2%→20厚1:2.5水泥砂浆找平层→55厚挤塑聚苯板保温层→20厚1:2.5水泥砂浆找平层→1.5厚APF405高分子复合自粘防水卷材→干铺无纺聚酯纤维布一层→25厚1:2.5水泥砂浆抹平压光1×1m分格,密封胶嵌缝。
ⅲ坡屋面
钢筋混凝土屋面→15厚1:2.5水泥砂浆找平层→1.5厚威固单组份湿固化聚氨酯防水涂料→55厚挤塑聚苯板保温层→干铺无纺聚酯纤维布一层→40厚C15细石砼找平层,内配фC6@500×500双向钢筋网→屋面瓦。
6) 给排水工程
预制件加工、配合土建预埋→给排水干管安装→管道防腐→管道试压→给排水支管安装→管道防腐→管道试压、冲洗→洁具安装→质检调试。
7) 电气工程
ⅰ配合土建预埋管线→电缆桥架安装、管路或线槽安装→穿线或槽内敷线→绝缘测试→开关插座、灯具安装→通电、测试和检查。
ⅱ配电屏箱安装→绝缘测试→通电、测试和检查。
