楼地面工程做法及装饰工程
- 格式:doc
- 大小:140.50 KB
- 文档页数:5

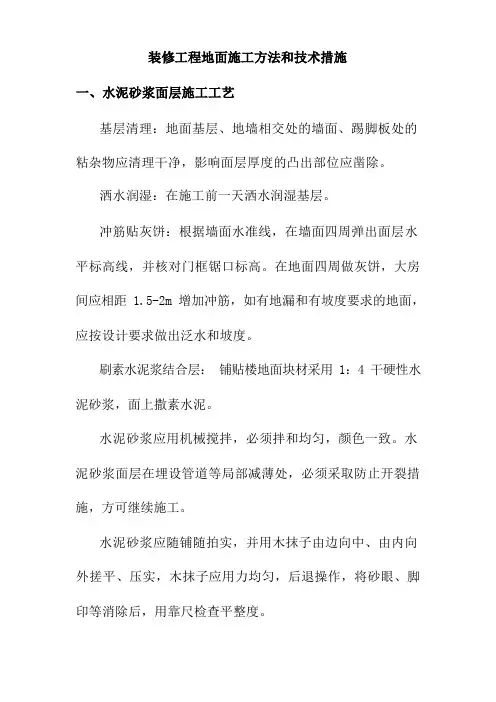

基层清理:地面基层、地墙相交处的墙面、踢脚板处的粘杂物应清理干净,影响面层厚度的凸出部位应凿除。
洒水润湿:在施工前一天洒水润湿基层。
冲筋贴灰饼:根据墙面水准线,在墙面四周弹出面层水平标高线,并核对门框锯口标高。
在地面四周做灰饼,大房间应相距 1.5-2m 增加冲筋,如有地漏和有坡度要求的地面,应按设计要求做出泛水和坡度。
刷素水泥浆结合层:铺贴楼地面块材采用 1:4 干硬性水泥砂浆,面上撒素水泥。
水泥砂浆应用机械搅拌,必须拌和均匀,颜色一致。
水泥砂浆面层在埋设管道等局部减薄处,必须采取防止开裂措施,方可继续施工。
水泥砂浆应随铺随拍实,并用木抹子由边向中、由内向外搓平、压实,木抹子应用力均匀,后退操作,将砂眼、脚印等消除后,用靠尺检查平整度。
面层压光宜用钢抹子分二遍成活, 逐步加大压力。
头遍, 待砂浆稍收水后,即用钢抹子压出浆,抹平。
在砂浆初凝后 进行第二遍压光,按由边角到大面的顺序,加力压实抹光, 不得漏抹, 应用钢抹子边抹压, 把前遍留下的抹纹全面压实、 压光、压平,使其表面光滑。
质 量 要 求水泥地面的允许偏差项 目 允许偏差(mm) 检验方法4查踢脚板上口 拉 5m 线尺量检 平直查分格缝平直应注意的质量问题:(1)地面起砂: 水泥标号不够或者使用过期水泥, 或者砂浆过 稀,抹压遍数不够,养护不好或者不及时,要严格按工艺标准 操作,加强养护。
用 2m 靠尺和塞尺检 表面平整度43(2)空鼓开裂:砂子过细,楼面基层清理不干净,或者素水泥浆撒灰面不匀、抹压不实,边角和门口等处开裂,面层过厚或者底层湿润不够,或者地面未做分格缝等。
对上述缺陷采用相应措施进行补救。
(3)地面不平或者漏压:地面的边角和水暖立管四周容易漏压或者不平,施工时要认真操作。
(4)倒泛水:厕浴间、厨房等有地漏的房间要在冲筋时找好泛水,避免地面积水或者倒流水。
(5)水泥砂浆面层上不应留置施工缝。
一)、质量要求1、地砖的品种、规格和颜色等必须符合设计要求2、基层和面层必须无空鼓现象3、地砖表面应洁净、图案清晰、色泽一致、接缝平整、深浅一致、周边顺直、板块无裂纹、掉角和缺楞等缺陷。
楼地面工程标准施工方案1、砼垫层分项工程1)、基层处理:把粘结在混凝土基层上的浮浆、松动混凝土、砂浆等用錾子剔掉,用钢丝刷刷掉水泥浆皮,然后用扫帚扫净。
2)、找标高弹水平控制线:根据墙上的+50CM水平标高线,往下量测出垫层标高,有条件时可弹在四周墙上。
3)、铺设混凝土:为了控制垫层的平整度,首层地面可在填土中打入小木桩(30MM×30MM×200MM),拉水平标高线在木桩上做垫层上平的标记(间距2M 左右)。
在楼层混凝土基层上可抹100MM×100MM,找平墩(用细石混凝土),墩上平为垫层的上标高。
4)、地下室大面积地面垫层应分区段进行浇筑。
分区段应结合变形缝位置,不同材料的地面面层的连接处和设备基础位置等进行划分。
铺设混凝土前先在基层上洒水湿润,刷一层素水泥浆,然后从一端开始铺设,由室内向外退着操作。
5)、振捣:用铁锹铺混凝土,厚度略高于找平堆,随即用平板振捣器振捣。
厚度超过20CM时,应采用插入式振捣器,其移动距离不大于作用半径的1.5倍,做到不漏振,确保混凝土密实。
6)、找平:混凝土振捣密实后,以墙上水平标高线及找平堆为准检查平整度,高的铲掉,凹处补平。
用水平木刮杠刮平,表面再用木抹子搓平。
有坡度要求的地面,应按设计要求的坡度做。
7)、养护:已浇筑完的混土垫层,应在12H左右覆盖和浇水,一般养护不得少于7d。
8)、为确保楼梯踏步的质量,踏步棱角采用A10钢筋护角。
2、地砖面层:1)、地砖镶贴前应将基层表面清理干净,撒水将基层湿润,结合层应采用1:2水泥砂浆10-15mm厚或素水泥浆扫浆。
2)、在铺贴前,应对砖的规格尺寸,外观质量,色泽进行预选,并应浸水湿润风干至地面砖表面无明水。
3)、铺贴时基层采用干硬性1:3水泥砂浆,砖表面打素水泥浆作结合层。
4)、在铺贴前先进行排砖,不允许出现小于砖宽度1/3的窄条。
5)、面层铺贴应在24小时内进行擦缝、勾缝和压缝工作。
第章楼地⾯⼯程第九章楼地⾯⼯程第⼀节基础知识楼地⾯⼯程指使⽤各种⾯层材料对楼地⾯进⾏装饰的⼯程。
基层包括地坪、找平层。
⾯层包括整体⾯层、块料⾯层、⽊地板、塑料及橡胶板等。
其他包括踢脚线、楼梯扶⼿、栏杆、栏板等。
⼀、整体⾯层楼地⾯整体⾯层⼯程包括找平层和⽔泥砂浆⾯层、⽔磨⽯⾯层。
(⼀) 找平层找平层⼀般设在混凝⼟或者硬基层、填充材料上。
其中,填充材料是指泡沫混凝⼟块、加⽓混凝⼟块、⽯灰炉渣、珍珠岩、防⽔卷材等。
找平层常⽤材料是⽔泥砂浆或细⽯混凝⼟。
(⼆) ⽔泥砂浆⾯层⽔泥砂浆⾯层是在楼地⾯上抹厚为20~25mm,配合⽐为1:1.5~1:2.5的⽔泥砂浆,是应⽤最⼴泛的⼀种整体⾯层。
(三) ⽔磨⽯⾯层其做法是在垫层上抹20mm厚l:3⽔泥砂浆,要求抹平,但不压光。
砂浆⼲硬后弹线,镶玻璃条或铜条。
铜条、玻璃条⾼10mm,⽤稠膏状⽔泥浆粘牢成格,然后在⼀个个格内抹1:2⽔泥⽯⼦浆,拍平反复压实。
待⽯⼦浆有适当强度后,⽤磨⽯机将表⾯磨光,然后清洗⼲净打蜡。
⼆、块料⾯层块料⾯层种类繁多,从施⼯⼯艺上可分为湿作业、⼲作业两⼤类。
(⼀) 湿作业类它的种类很多,有⼤理⽯、花岗岩、汉⽩⽟、彩釉砖、抛光砖、预制⽔磨⽯块、⽔泥花砖、缸砖、陶瓷锦砖、凸凹假⿇⽯块等,其做法是:先在垫层上或钢筋混凝⼟板上抹l:4⼲硬性⽔泥砂浆找平层,要求抹平,但不抹光,然后⽤⽔泥砂浆、⽔泥膏或⼲粉型粘结剂粘贴。
(⼆) ⼲作业类主要有塑胶地板、⽊地板、防静电活动地板、栏杆、扶⼿等。
1. 塑料、橡胶地板塑料地板是以PVC、UP等树脂为主,加⼊其他辅助材料加⼯⽽成的预制或现场铺设的地⾯材料,塑料地板具有种类花⾊多、加⼯⽅便、施⼯铺设⽅便、耐磨性好、使⽤寿命长、维修保养⽅便的特点,其主要缺点是表⾯不耐刻划,易受烟头危害等。
按塑料地板的组成和结构,可分为PVC塑料地板、塑料涂布地板,其中PVC塑料地板⼜可分为单⾊块材地板,透底花纹地板、印花地板和单⾊卷材。

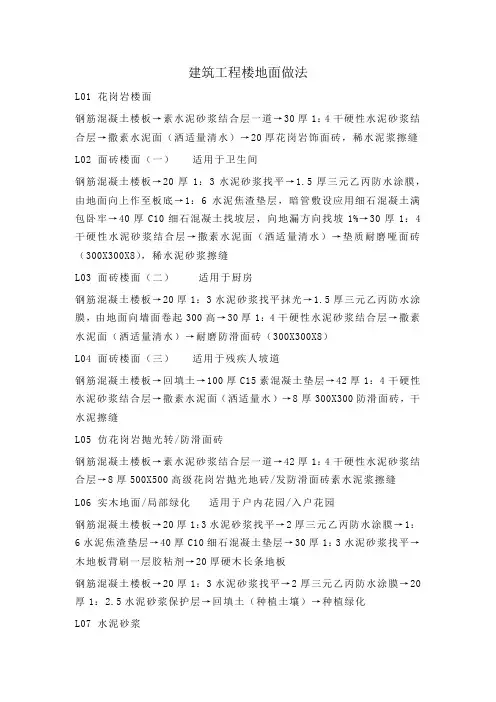

建筑工程楼地面做法L01 花岗岩楼面钢筋混凝土楼板→素水泥砂浆结合层一道→30厚1:4干硬性水泥砂浆结合层→撒素水泥面(洒适量清水)→20厚花岗岩饰面砖,稀水泥浆擦缝L02 面砖楼面(一)适用于卫生间钢筋混凝土楼板→20厚1:3水泥砂浆找平→1.5厚三元乙丙防水涂膜,由地面向上作至板底→1:6水泥焦渣垫层,暗管敷设应用细石混凝土满包卧牢→40厚C10细石混凝土找坡层,向地漏方向找坡1%→30厚1:4干硬性水泥砂浆结合层→撒素水泥面(洒适量清水)→垫质耐磨哑面砖(300X300X8),稀水泥砂浆擦缝L03 面砖楼面(二)适用于厨房钢筋混凝土楼板→20厚1:3水泥砂浆找平抹光→1.5厚三元乙丙防水涂膜,由地面向墙面卷起300高→30厚1:4干硬性水泥砂浆结合层→撒素水泥面(洒适量清水)→耐磨防滑面砖(300X300X8)L04 面砖楼面(三)适用于残疾人坡道钢筋混凝土楼板→回填土→100厚C15素混凝土垫层→42厚1:4干硬性水泥砂浆结合层→撒素水泥面(洒适量水)→8厚300X300防滑面砖,干水泥擦缝L05 仿花岗岩抛光转/防滑面砖钢筋混凝土楼板→素水泥砂浆结合层一道→42厚1:4干硬性水泥砂浆结合层→8厚500X500高级花岗岩抛光地砖/发防滑面砖素水泥浆擦缝L06 实木地面/局部绿化适用于户内花园/入户花园钢筋混凝土楼板→20厚1:3水泥砂浆找平→2厚三元乙丙防水涂膜→1:6水泥焦渣垫层→40厚C10细石混凝土垫层→30厚1:3水泥砂浆找平→木地板背刷一层胶粘剂→20厚硬木长条地板钢筋混凝土楼板→20厚1:3水泥砂浆找平→2厚三元乙丙防水涂膜→20厚1:2.5水泥砂浆保护层→回填土(种植土壤)→种植绿化L07 水泥砂浆钢筋混凝土楼板→素水泥砂浆结合层→25厚1:4干硬性水泥砂浆(用于休息平台)→25厚1:2.5水泥砂浆抹面,压实赶光L08 防静电架空地板钢筋混凝土结构→20后1:2.5水泥砂浆找平压实、抹光→300高600X600防静电板块及支架(厂家配套产品)L09 广场砖钢筋混凝土楼板→20厚1:3水泥砂浆找平→1.5厚三元乙丙防水涂膜→20厚1:2.5水泥砂浆保护层→1:6水泥焦渣回填→40厚C10细石混凝土垫层→60厚1:4干硬性水泥砂浆(最薄处20厚)→撒素水泥面(洒适量清水)→20厚广场砖,1:1水泥砂浆擦缝L10 环保涂料钢筋混凝土楼板→20厚1:3水泥砂浆压实找平→10厚聚合物水泥砂浆→环保型防水涂料,刷于水箱内壁L11 地毯钢筋混凝土结构→素水泥砂浆结合层一道→20厚1:3水泥砂浆打底→素水泥砂浆结合层一道→20厚1:2.5水泥砂浆抹面,压实赶光→600X600人造纤维地毯L12 榉木钢筋混凝土结构→防潮层(水乳型橡胶沥青)→30厚1:3水泥砂浆找平→木地板背刷一层胶粘剂与水泥砂浆地面粘结→20厚榉木长条地板。

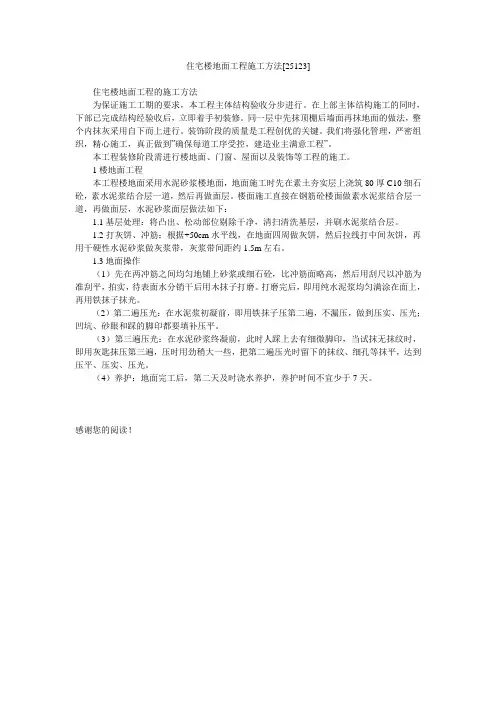

住宅楼地面工程施工方法[25123]住宅楼地面工程的施工方法为保证施工工期的要求,本工程主体结构验收分步进行。
在上部主体结构施工的同时,下部已完成结构经验收后,立即着手初装修。
同一层中先抹顶棚后墙面再抹地面的做法,整个内抹灰采用自下而上进行。
装饰阶段的质量是工程创优的关键。
我们将强化管理,严密组织,精心施工,真正做到”确保每道工序受控,建造业主满意工程”。
本工程装修阶段需进行楼地面、门窗、屋面以及装饰等工程的施工。
1楼地面工程本工程楼地面采用水泥砂浆楼地面,地面施工时先在素土夯实层上浇筑80厚C10细石砼,素水泥浆结合层一道,然后再做面层。
楼面施工直接在钢筋砼楼面做素水泥浆结合层一道,再做面层,水泥砂浆面层做法如下:1.1基层处理:将凸出、松动部位剔除干净,清扫清洗基层,并刷水泥浆结合层。
1.2打灰饼、冲筋:根据+50cm水平线,在地面四周做灰饼,然后拉线打中间灰饼,再用干硬性水泥砂浆做灰浆带,灰浆带间距约1.5m左右。
1.3地面操作(1)先在两冲筋之间均匀地铺上砂浆或细石砼,比冲筋面略高,然后用刮尺以冲筋为准刮平,拍实,待表面水分销干后用木抹子打磨。
打磨完后,即用纯水泥浆均匀满涂在面上,再用铁抹子抹光。
(2)第二遍压光:在水泥浆初凝前,即用铁抹子压第二遍,不漏压,做到压实、压光;凹坑、砂眼和踩的脚印都要填补压平。
(3)第三遍压光:在水泥砂浆终凝前,此时人踩上去有细微脚印,当试抹无抹纹时,即用灰匙抹压第三遍,压时用劲稍大一些,把第二遍压光时留下的抹纹、细孔等抹平,达到压平、压实、压光。
(4)养护:地面完工后,第二天及时浇水养护,养护时间不宜少于7天。
感谢您的阅读!。

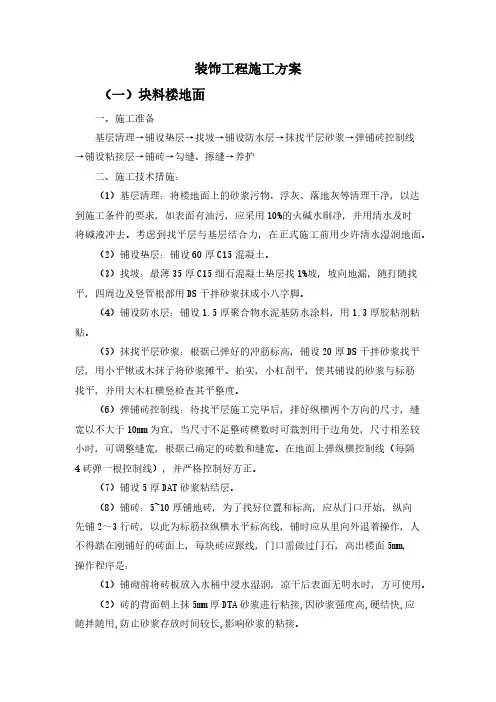

装饰工程施工方案(一)块料楼地面一、施工准备基层清理→铺设垫层→找坡→铺设防水层→抹找平层砂浆→弹铺砖控制线→铺设粘接层→铺砖→勾缝、擦缝→养护二、施工技术措施:(1)基层清理:将楼地面上的砂浆污物、浮灰、落地灰等清理干净,以达到施工条件的要求,如表面有油污,应采用10%的火碱水刷净,并用清水及时将碱液冲去。
考虑到找平层与基层结合力,在正式施工前用少许清水湿润地面。
(2)铺设垫层:铺设60厚C15混凝土。
(3)找坡:最薄35厚C15细石混凝土垫层找1%坡,坡向地漏,随打随找平,四周边及竖管根部用DS干拌砂浆抹成小八字脚。
(4)铺设防水层:铺设1.5厚聚合物水泥基防水涂料,用1.3厚胶粘剂粘贴。
(5)抹找平层砂浆:根据已弹好的冲筋标高,铺设20厚DS干拌砂浆找平层,用小平锹或木抹子将砂浆摊平、拍实,小杠刮平,使其铺设的砂浆与标筋找平,并用大木杠横竖检查其平整度。
(6)弹铺砖控制线:待找平层施工完毕后,排好纵横两个方向的尺寸,缝宽以不大于10mm为宜,当尺寸不足整砖模数时可裁割用于边角处,尺寸相差较小时,可调整缝宽,根据已确定的砖数和缝宽。
在地面上弹纵横控制线(每隔4砖弹一根控制线),并严格控制好方正。
(7)铺设5厚DAT砂浆粘结层。
(8)铺砖:5~10厚铺地砖,为了找好位置和标高,应从门口开始,纵向先铺2~3行砖,以此为标筋拉纵横水平标高线,铺时应从里向外退着操作,人不得踏在刚铺好的砖面上,每块砖应跟线,门口需做过门石,高出楼面5mm,操作程序是:(1)铺砌前将砖板放入水桶中浸水湿润,凉干后表面无明水时,方可使用。
(2)砖的背面朝上抹5mm厚DTA砂浆进行粘接,因砂浆强度高,硬结快,应随拌随用,防止砂浆存放时间较长,影响砂浆的粘接。
(3)将抹好砂浆的砖,铺贴到砂浆保护层上,砖上楞应跟线找正找直。
用木板垫好,橡皮锤拍实。
(4)拨缝、修整:将已铺好的砖块,拉线修整拨缝,将缝找直,并将缝内多余的砂浆扫出,将砖拍实,如有坏砖应及时更换。
一、楼地面地砖铺贴1、工艺流程基层处理→找标高、弹线→抹找平层砂浆→弹铺砖控制线→铺砖→勾缝、擦缝→养护。
2、操作工艺(1)基层处理:将混凝土基层上的杂物清理掉,并用錾子剔掉砂浆落地灰,用钢丝刷刷净浮浆层。
如基层有油污时,应用 10%火碱水刷净,并用清水及时将其上的碱液冲净。
(2)找标高、弹线:根据墙上的+50cm 水平标高线,往下量测出面层标高,并弹在墙上。
(3)抹找平层砂浆:1)洒水湿润:在清理好的基层上,用喷壶将地面基层均匀洒水一遍。
2) 抹灰饼和标筋:从已弹好的面层水平线下量至找平层上皮的标高,抹灰饼间距 1.5m,灰饼上平就是水泥砂浆找平层的标高,然后从房间一侧开始抹标筋 (又叫冲筋)。
抹灰饼和标筋应使用干硬性砂浆,厚度不宜小于 2cm。
3) 装档 (即在标筋间装铺水泥砂浆):清净抹标筋的剩余浆渣,涂刷一遍水泥浆粘结层,要随涂刷随铺砂浆。
然后根据标筋的标高,用小平锹或木抹子将已拌合的水泥砂浆铺装在标筋之间,用木抹子摊平、拍实,小木杠刮平,再用木抹子搓平,使其铺设的砂浆与标筋找平。
并用大木杠横竖检查其平整度,同时检查其标高和泛水坡度是否正确, 24h 后浇水养护。
(4)弹铺砖控制线:当找平层砂浆抗压强度达到 1.2Mpa 时,开始上人弹砖的控制线。
预先根据设计要求和砖板块规格尺寸,确定板块铺砌的缝隙宽度。
当设计无规定时,紧密铺贴缝隙宽度不宜大于 1mm,虚缝铺贴缝隙宽度宜为 5~10mm。
(5) 铺砖:为了找好位置和标高,应从门口开始,纵向先铺 2-3 行砖,以此为标筋拉纵横水平标高线。
铺时应从里向外退着操作,人不得踏在刚铺好的砖在由,每块砖应跟线,操作程序是:1) 铺砌前将砖板块放入半裁水桶中浸水湿润,晾干后表面无明水时,方可使用。
2)找平层上洒水湿润,均匀涂刷素水泥浆,涂刷面积不要过大,铺多少刷多少。
3)结合层的厚度:如采用水泥砂浆铺设时应为 10-15mm,采用沥青胶结料铺设时应为 2-5mm,采用胶粘剂铺设时应为 2-3mm。

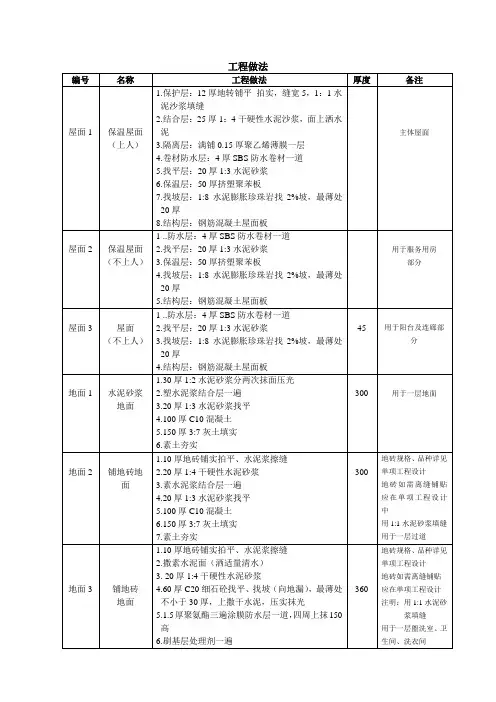

建筑工程地面做法
一、细石混凝土地面(地下管道层)
1、100厚C20细石混凝土压实赶光
2、钢筋混凝土底板
二、水泥砂浆防水地面(商铺地面)
1、刷素水泥浆一道,30厚面层住户自理
2、60厚C20细石混凝土向地漏找坡抹平,最薄处不小于30
3、40厚玻璃布基铝箔贴面聚苯乙烯泡沫塑料
4、聚氨酯三遍涂膜防水层厚1.5~1.8防水层,防水层周边卷起高150
5、60厚C15混凝土
6、素土回填
三、预留面层楼面(除卫生间外的所有户内楼面)
1、刷素水泥浆一道,30厚面层住户自理
2、60厚C20细石混凝土填充热水管道间
3、20厚玻璃布基铝箔贴面聚苯乙烯泡沫塑料
4、现浇钢筋混凝土楼板
四、预留面层楼面(卫生间楼面)
1、刷素水泥浆一道,30厚面层住户自理
2、60厚C20细石混凝土向地漏找坡抹平,最薄处不小于30
3、40厚玻璃布基铝箔贴面聚苯乙烯泡沫塑料
4、聚氨酯三遍涂膜防水层厚1.5~1.8防水层,防水层周边卷起高150
5、现浇钢筋混凝土楼板
五、防水砂浆楼面(电梯机房、管井)
1、20厚1:2水泥防水砂浆压实赶光(掺5%防水粉)
2、刷素水泥砂浆结合层一道
3、钢筋混凝土楼板
六、水泥砂浆楼面(楼梯间)
1、20厚1:2水泥砂浆,压实赶光
2、刷素水泥浆结合层一道
3、现浇钢筋混凝土楼板,随打随抹光
七、大理石地面(一层住宅门厅、侯梯厅)
1、20厚大理石板铺实拍平,水泥浆擦缝
2、30厚1:4干硬性水泥砂浆
3、素水泥砂浆结合层一遍
4、钢筋混凝土阀片基础。
楼地面装饰工程(一)块料楼地面1、基层处理:把粘在基层上的浮浆、落地灰等用錾子或钢丝刷清理掉,再用扫帚将浮土清扫干净。
2、弹线:根据水平标准线和设计厚度,在四周墙上、柱上弹出面层的水平标高控制线。
3、预铺:将房间依照砖的尺寸留缝大小,排出砖的放置位置,并在基层地面弹出十字控制线和分割线。
排砖应符合设计要求,当设计无要求时,宜避免出现板块小于1/4边长的边角料。
4、铺设结合层砂浆:铺设前应将基底润湿,并在基底上刷一层水泥浆或界面结合剂,随刷随铺设搅拌均匀的干硬性水泥砂浆。
5、铺贴:将砖放置在干拌料上(地砖5—10mm厚),用橡皮锤找平,之后将砖拿起,在干拌料上浇适量素水泥浆,同时在砖背面涂厚度约1mm的素水泥膏,再将砖放置在找过平的干拌料上,用橡皮锤按标高控制线和方正控制线坐平坐正。
6、铺砖时应先在房间中间按照十字线铺设十字控制砖,之后按照十字控制砖向四周进行铺设,并随时用2m靠尺和水平尺检查平整度。
大面积铺贴适应分段、分部位铺贴。
7、如设计有图案要求时,应按照设计图案画出准确分格线,并做好标记,防止差错。
8、养护:当面砖铺贴完24h内应开始浇水养护、养护时间不得小于7d。
9、勾缝:当砖面层的强度达到可上人的时候,用稀水泥浆(或彩色水泥浆)进行勾缝,要求缝清晰、顺直、平整、光滑、深浅一致,缝应低于砖面0.5—1mm。
10、清理:当水泥浆凝固后再用棉纱等物对地砖表面进行清理(一般宜在12h之后)。
清理完毕后用锯末养护2~3天,当交叉作业较多时采用三合板或纸板保护。
11、地面铺砖应整间房一次铺贴完毕。
(二)中国黑石板走边墙、柱面装饰与隔断、幕墙工程1、施工工艺流程选材→石材编号试拼→弹线→试排→基层处理→铺砂浆→铺贴石材→填缝处理→整体研磨→淬硬处理2 、施工操作要点(1)选材在铺贴前,要对石材逐块认真挑选,对有翘曲、拱背、宽窄不一、不方正的要剔除出来。
选用的石板背面要清扫干净,用水浸湿,擦干或晾干后备用。
装饰装修工程施工方案及技术措施1、装饰装修工程施工方案1.1楼地面工程施工方案本工程楼地面主要做法有多种,按照基本类型可以分为地砖地面、细石混凝土地面。
1.1.1地砖楼地面①施工流程:施工流程如下图所示。
地砖地面施工流程②施工要点a基层处理:将混凝土基层上的杂物清理掉,用钢丝刷刷净浮浆层。
基层有油污时,用10%火碱水刷净,并用清水及时将其上的碱液冲净。
在清理好的基层上,浇水洇透,撒素水泥面用扫帚扫匀,随扫浆随铺灰。
b抹灰饼和标筋:从已弹好的面层水平线下量至找平层上皮的标高,抹灰饼间距1.5m,灰饼上平就是水泥砂浆找平层的标高,然后从房间一侧开始标筋。
c弹铺砖控制线:当找平层砂浆抗压强度达到1.2MPa时,开始上人弹砖的控制线。
预先根据设计要求和砖板块规格尺寸,确定板块铺砌的缝隙宽度。
为了找好位置和标高,从门口开始,纵向先铺2~3行砖,以此为标筋拉纵横水平标高线,铺时从里向外着操作。
d拨缝、修整:铺完2至3行,随时拉线检查缝格的平直度,如超出规定立即修整,将缝拨直,并用橡皮锤拍实。
勾缝擦缝:面层铺贴在24h内进行擦缝、勾缝工作,并采用同品种、同标号、同颜色的水泥。
e养护:铺完砖24h后,洒水养护,时间不少于7d。
f踢脚板的立缝与地砖缝对齐,铺设时在房间阴角两头各铺一专用砖,出墙厚度及高度符合设计要求,并以此砖上楞为标准、挂线。
1.1.2水泥砂浆地面①施工流程:施工流程见下图所示。
a 的水泥浆结合层,随即进行面层抹灰。
b 当地面面积较大,设计要求分格时,需弹出分格线,在面层砂浆刮抹搓平后,依分格线位置先用木抹子搓出一条约一抹子宽的面层,再用铁抹子压光,用分格器压缝,做到分格平直、深浅一致。
c 水泥砂浆面层抹压完工后,在常温下铺盖草垫或锯木屑进行浇水养护。
浇水应适时,一般在夏天是24h 后浇水养护。
养护期不少于7d 。
面层强度达到5Mpa 时,才允许上人行走或进行其他作业。
1.1.3细石混凝土地面①施工流程:②施工控制要点a 将基层表面的泥土、浮浆块等杂物清理冲洗干净,若楼板表面有油污,应用5%~10%浓度的火碱溶液清洗干净。
楼地面工程本工程的楼地面做法(卫生间有防滑地砖) 水泥砂浆楼地面等。
一、地砖楼地面1、施工工艺2、注意事项(1)清理基层并浇水湿润,在抹底层砂浆之前应于基层上刷一道水泥素浆。
(2)找平层、防水层、找坡层等施工完毕,并经验收合格后,才能铺设地砖。
防水层应做好隐检记录及闭水试验记录。
(3)地砖应在埋地管安装完毕,各专业检查无误后,方可进行施工,以免造成返工。
(4)铺贴时,应从里向外铺贴,先小间房后公用部位。
(5)铺贴时,一个房间一次完成,不能分次铺贴。
(6)铺贴完成后,铺锯末浇水养护3—4天,养护期不得上人。
(7)有泛水坡度房间,坡高应符合设计及规范要求。
3、质量保证措施为确保本工程装修质量,我单位将单独成立一个质量检查小组,由安质人员、施工技术人员组成,对施工过程中的所有工序给予全过程监控,层层把关,只有在前一工序合格并经质量检查小组成员签字认可的情况下方可进行下道工序的施工。
质量小组成员还要不断对施工中出现的问题进行认真总结,并调整完善施工工艺,定期组织现场施工人员进行质量技术总结。
二、水泥砂浆楼地面(一)、施工准备1、材料要求(1)水泥:标号P.C32.5普通硅酸盐水泥,严禁混用不同品种,不同标号的水泥。
(2)砂子:采用中砂或粗砂,根据贵阳情况,采用5眼砂,其粉末含量不大于10%。
2、主要机具:搅拌机、手推车、木刮杠、木抹子、铁抹子、劈缝溜子、喷壶、铁锹、水桶、长把刷子、扫帚、钢丝刷、粉线包、錾子、锤子等。
3、作业条件(1)预埋在楼地面内的各种管线已做完。
穿过楼面的竖井已安装,管洞已堵塞密实。
有地漏的房间已找好泛水。
(2)墙面的+50cm线水平标高已弹在四周墙上。
(3)门框已立好,并在框内作好保护,防止手推车碰坏。
(4)墙、顶抹灰已做完,屋面防水做完。
(二)、工艺流程(三)、施工工艺1、基层处理:先将基层上的灰尘扫掉,用钢丝刷和錾子刷净、剔掉灰尘皮和灰渣层,用10%的火碱水溶液刷掉基层上的油污,并用清水及时将碱液冲净。
