余热发电项目工程监理细则(电气专业)目录一、监理实施细则编制依据二、本专业工程概况及特点本专业工程监理范围三、监理工作主要内容四、电气监理工作流程五、监理工作的控制要点及目标值六、监理工作方法及措施一、监理实施细则编制的依据1.《建设工程监理规范》2.建设工程监理有限公司“监理服务大纲”;3.已批准的监理规划;4.生物化工有限公司与建设工程监理有限公司签订的工程监理合同;5.主体工程施工承包合同;6.施工单位《施工组织总设计》和《专业施工组织设计》;7.设备厂商提供设备图纸、技术资料、技术文件及相关资料、厂标等;8.生物化工硫磺制酸余热发电项目工程初步设计(终牌)及施工图纸;9.认可的现行部颁规范、规程;《电力建设施工及验收技术规范》(电气篇)10.现行的部颁标准;《火电施工质量检验及评定标准》电气篇二、本专业工程概况及特点1.工程概况本工程建1 台7.5MW 发电机组。
主要参数额定功率7500 MW额定电压10500 kv额定转速3000 r/min厂家:青岛2.本专业工程的特点:三、本专业工程监理范围1.发电机电气与引出线安装2.控制及直流系统设备安装3.厂用高压变压器安装4.主厂房厂用电系统设备安装5.事故保安电源设备6.化学水系统电气设备安装7.供水系统电气设备安装8.附属生产系统电气设备安装9.设备及构筑物照明安装10.全厂电缆线路施工11.全厂接地装置安装四、监理工作主要内容1.参与本专业主设备厂家的主要部件监造;2.参与本施工图设计交底和图纸会审提出修改建议和审查意见;3.审核施工单位提交的《总体施工组织设计》有关章节和《锅炉专业施工组织设计》;4.审定专业开工报告;5.审核专业上重要施工项目的施工技术措施(方案)及《作业指导书》并督促其贯彻执行;6.审查施工单位的“资质”,施工单位的质保体系;7.严格按业主与施工承包商合同认可的电力建设行业颁发的《验规》、《验标》、《规程》及厂家设计单位的图纸,技术标准要求,对施工质量、工期、安全进行认真检查和有效控制;8.严格按《电气专业项目验收等级划分表》要求执行,尤其是对四级验收项目进行验收和签证;严格按表列的S、H、W点工程控制点实行连续监护(旁站)、检验和见证,特别是隐蔽工程;9.核查和抽检重要的分项工程关键工序、隐蔽工程的分部工程、单位工程和施工技术记录(一、二、三级验收记录),参加阶段性工程和隐蔽工程的质量检验及签证。
1 合用范围本作业指导书合用************1号机组工程电机电气与引出线设备安装。
共箱母线、封闭母线、交流励磁母线、直流励磁母线旳安装。
2 编制根据2.1《电气装置安装工程高压电器施工及验收规范》(GBJ147-90)2.2《电气装置安装工程母线装置施工及验收规范》(GBJ149-90)500KV架空电力线路施工及验收规范》(GBJ233-90)2.3《110KV~2.4《电气装置安装工程质量检查及评估规程》(DL/T5161.15161.17—)~2.5**电力设计院设计《发电机小室布置及封闭母线安装》(D-0301)2.6**电力设计院设计《高压厂变、起动/备用变低压侧共箱母线安装》(D-0303A)2.7《电力建设安全工作规程》DL5009.1-2.8《电力建设安全工作规程》(火力发电厂部分) (DL-5009.1-92)2.9《电气装置安装工程旋转电机施工及验收规范》(GB50170-92)2.10《电气装置安装工程电力变压器、油禁电抗器、互感器施工及验收规范》(GB148-90)3 工程概况及重要工作量3.1工程概况***电厂一期(2×600MW)1号机组工程旳发电机采用QFSN-600-2-22C型发电机。
发电机旳制造厂为东方电机股份有限企业。
共箱母线、封闭母线、励磁母线均由北京电力设备总厂成套供应。
励磁系统由南京南瑞电气控制企业提供。
3.2重要工作量3.2.1封闭母线导体Φ900×15/外壳Φ1450×10 220.53m/三相导体Φ150×10/外壳Φ700×5 20.52m导体Φ150×10/外壳Φ700×5 72.54m导体Φ150×10/外壳Φ700×5 21.6m导体Φ150×10/外壳Φ700×5 20.98m导体Φ150×10/外壳Φ700×5 4.3m3.2.2共箱母线外壳880×500,10kV 320m3.2.3交流励磁母线导体4(150×10),箱体700×550 19.20m3.2.4直流励磁母线导体4(120×10),箱体700×500 25.07m3.2.5励磁变压器 3×2200MVA,Ud=8%。
一、工程概况:本工程为安徽华电六安电厂3#机组2³660MW机组,机组采用上海电气电站设备有限公司上海发电机厂提供的汽轮发电机。
本发电机为汽轮机直接拖动的隐极式、二极、三相同步发电机。
发电机采用水氢氢的冷却方式,即定子线圈直接水冷,定子出线氢内冷,转子线圈直接氢冷(气隙取气方式),定子铁芯氢冷。
集电环和电刷空气冷却,两集电环间设有离心式风扇。
发电机采用静止可控硅,机端变自励方式励磁。
本工程主要工作量有配合定子就位、定子出线安装、手包绝缘、配合穿转子以及励磁刷架安装。
二、编写依据:1、设计院电气部分图纸。
2、华电电厂发电机技术协议。
3、《电力建设安全健康与环境管理工作规定》[2002]。
4、工程建设标准强制性条文(电力工程部分)(电气输电工程)。
5、《电气装置安装工程旋转电机施工及验收规范》GB50170-2006。
6、《电气装置安装工程质量检验及评定标准》DL/T 5161.17—2002 。
7、《电力建设安全工作规程》DL5009.1-2002。
8、上海电气电站设备有限公司上海发电机厂出厂技术文件。
三、技术数据:额定功率 660MW 功率因数 0.90定子电压 20 kV 定子电流 21169 A额定励磁电压 441 V 额定励磁电流 4493 A转速 3000 r/min 额定效率 98.97%额定频率 50 Hz 冷却方式水-氢-氢额定氢压 0.5 MPa 短路比 0.50定子运输重量 345 t转子重量 66 t四.主要工具及安全防护用具1. 10吨倒链4只,1吨倒链2个。
2. 吸尘器1台。
3. 专用无扣工作服3身、胶底布鞋3双。
4. 行灯变压器1台、灯具2套。
5. 安全防护用具若干。
6. 螺栓紧固工具2套(型号据现场需要)。
五.主要施工方案1. 发电机定子就位前,出线盒应先放在6m层发电机定子出线盒安装位置下面。
2. 定子绕组装配后做充氮气0.7MPa(表压)或水压0.75MPa(表压),试验历时8小时,要求无渗漏。

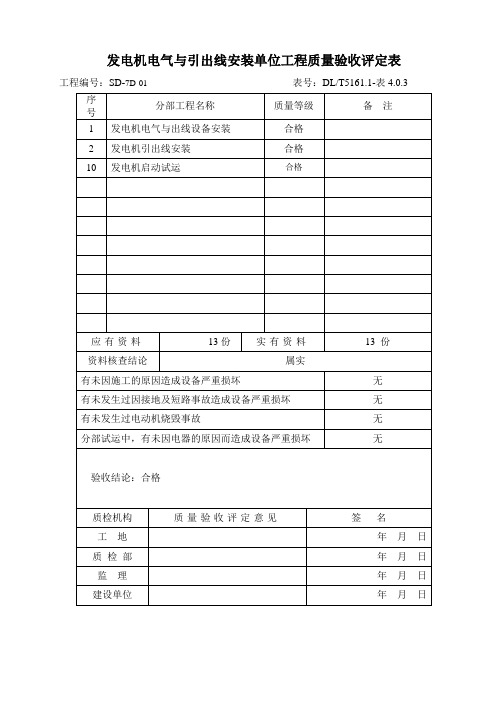

发电机电气与引出线安装单位工程质量验收评定表工程编号:SD-7D-01表号:DL/T5161.1-表4.0.3发电机电气与出线设备安装分部工程质量验收评定表工程编号:SD-7D-01-01表号:DL/T5161.1—表4.0.2励磁干式变压器的安装分项工程质量检验评定表互感器的安装分项工程质量检验评定表励磁柜基础安装分项工程质量检验评定表励磁柜安装分项工程质量检验评定表励磁柜安装分项工程质量检验评定表工程编号:SD-7D-01-01-05 表号:DL/T5161.8-表2.0.1 续就地动力控制设备箱体的安装分项工程质量检验评定表工程编号:SD-7D-01-01-05励磁盘安装分项工程质量检验评定表励磁盘安装分项工程质量检验评定表中性点电阻器安装分项工程质量检验评定表工程编号:SD-7D-01-01-7工程编号:SD-7D-01-01-7 表号:DL/T5161.4 表3.0.2续发电机引出线安装分部工程质量验收评定表工程编号:SD-7D-01-02表号:DL/T5161.1—表4.0.2铁钩架安装分项工程质量检验评定表保护网栏安装分项工程质量检验评定表7D-01-02-01工程编号:工程编号:SD-7D-01-02-02 表号:DL/T5161.4 表5.0.2续干式互感器的安装分项工程质量检验评定表避雷器安装分项工程质量检验评定表7D-01-02-03工程编号:工程编号:7D-01-02-04工程编号:SD-7D-01-02-04 表号:DL/T5161.2-表5.0.1续负荷开关安装分项工程质量检验评定表发电机启动试运分部工程质量验收评定表工程编号:SD-7D-01-10表号:DL/T5161.1—表4.0.27号发电机启动试运签证。

1.编制目的1.1为了设备安全、优质、高效进行安装。
1.2使整个单位工程安装过程处于受控状态,保证安装品质及施工安全。
1.3本作业指导书仅适用于合山电厂改扩建2×300MW级机组安装工程#1机组发电机电气与引出线安装的单位工程。
2.编制依据1.1设计图纸:45-F1205-D0401及其相关设计图纸。
2.2《电气装置安装工程施工及验收规范》合编2.3《电气装置安装工程质量检验及评定规程》 DL/T 5161.1~5161.17—20022.4《电力建设安全工作规程第1部分:火力发电厂》DL5009.1-2002 2.5《电力建设安全健康与环境管理工作规定》3.施工内容3.1发电机本体检查及附件安装。
3.2发电机出口主回路离相封闭母线布置安装。
3.3交(直)流励磁共箱母线安装。
3.5励磁柜、励磁变、PT/LA柜、中性点柜、母线微正压充气装置安装。
4.施工条件4.1开工时,有关土建基础、预埋件、预留孔洞、户外支架均应施工完毕,基础支架强度应达到允许安装的要求,现场清扫干净。
4.2屋顶楼板施工完毕,不得渗漏。
4.3施工时可能损坏已安装设备的工作或安装后不能再进行装修的工程应全部完成。
4.4后期施工阶段,主变、厂高变安装工作,均应相应完毕。
4.5设备及技术资料齐全。
4.6安装工作人员组成:电气安装工5人,起重工2人,高压焊工1人,安监员1人,技术员1人。
5.施工程序和方法5.1总体施工流程图励磁变、PT/LA柜、中性点柜安装主回路离相封闭母线安装发电机本体检查及附件安装励磁共箱封闭母线安装励磁盘柜(控制柜)安装5.2发电机本体检查及附件安装流程。
5.2.1定子的检查及部分试验。
5.2.1.1进入发电机内部检查定子铁芯、绕组。
1) 铁芯外观清洁、无锈蚀及损伤,叠片间无松动及金属短路。
2) 槽楔各楔块无断裂、松动,端部固定牢固。
3) 铁芯通风道无杂物堵塞,通风良好。
4) 定子绕组绝缘层外观清洁、无伤痕、起泡及龟裂。
发电机电气与引出线安装施工方案一、引言本文将介绍发电机电气与引出线的安装施工方案,包括施工前准备、安装过程中的注意事项以及施工后的验收和维护等相关内容。
二、施工前准备1.设计方案确认:根据工程需求,设计合理的发电机电气与引出线安装方案,并由相关部门或专业人士予以确定。
2.材料准备:按照设计方案确定所需材料和工具,并进行采购和调配。
3.安全措施:制定并实施安全措施,为施工人员提供必要的安全防护设备,同时确保施工现场的安全。
三、发电机电气安装1.就地安装:将发电机就地安装在设计位置上,应确保地基平整牢固,安装方向与设计要求一致。
2.连接电网:将发电机与电网进行连接,首先检查电缆的绝缘状态,并按照电气专业人员的指示进行连接。
3.安装电气设备:根据设计要求,将发电机的电气设备按照正确的顺序进行安装,并保持设备间的相互连接正常。
4.结构调整:将发电机与电气设备进行结构调整,确保其稳定性和牢固性。
四、引出线安装1.导线敷设:按照设计要求,选择合适的导线规格,进行引出线的敷设。
敷设时要确保导线的弯曲半径符合要求,避免因过度弯曲造成导线损坏。
2.固定处理:在引出线上的每个连接点处进行固定处理,确保连接牢固可靠。
3.接地处理:引出线的终点需要进行接地处理,确保电流能够正常流通,并提供过流保护。
4.路径标识:在引出线的途中进行标识,方便后期维护和检修。
五、施工现场注意事项1.施工及时性:按照工程计划和时间节点进行施工,确保施工进度顺利进行。
2.施工质量:施工过程中应严格按照设计方案和相关标准进行操作,确保施工质量符合要求。
3.安全管理:施工现场要严格遵守安全操作规程,做好安全管理工作,保证施工人员和设备的安全。
4.施工记录:对施工过程进行详细记录,包括施工人员的姓名、施工时间、施工内容等,以备后期查阅。
六、施工验收与维护1.施工验收:施工完成后,需要进行验收工作,确保安装工程符合设计要求,并进行相应的验收记录。
2.维护保养:根据设备的使用要求,进行定期的维护保养工作,包括线路的检查、接线的紧固和绝缘等工作。
施工方案工程名称:纳雍二电厂4×300MW机组新建工程名称:发电机电气及引出线安装编制单位:综合三处电自高压班编制人:专职工程师:施工管理科:质量管理科:安全管理科:总工程师:贵州电力建设第一工程公司纳雍电厂项目分公司编制时间2005 年9 月20 日目录1.编制依据2.工程概况3.施工方案和流程及注意事项4.施工计划5.质量控制措施及标准,质检计划,关键工序的质量检验记录表6.安全控制措施、文明施工计划及管理措施7.机工具配备1.编制依据1.1.《纳雍二电厂4×300MW施工组织总设计》1.2.《纳雍二电厂项目工程电气专业施工组织设计》1.3.贵州电力设计院施工图52-F067S-D0301《#1、#2发电机小室布置及封闭母线安装图》。
1.4.贵州电力设计院施工图52-F067S-D0302《#3、#4发电机小室布置及封闭母线安装图》。
1.5.《火电施工质量检验及评定标准》第五篇:电气装置。
1.6.《电气装置安装工程旋转电机施工及验收规范》GB 50170-92。
1.7.《电气装置安装工程母线装置施工及验收规范》GBJ 149-90。
1.8.《电气装置安装工程盘、柜及二次回路结线施工及验收规范》GB 50171-92。
1.9.《电力建设安全工作规程》。
1.10.《安全文明施工手册》。
1.11.《贵州电力公司关于实现安全文明施工的若干意见》1.12.江苏长江沃特电气有限公司的产品安装使用说明书1.13.《电力建设安全健康与环境管理工作规定》2.工程概况2.1.工程概况发电机电气及引出线安装主要分三个部分:发电机电气安装、发电机封闭母线安装及发电机励磁母线安装。
我部承建的#3、#4发电机系上海汽轮发电机有限公司生产的QFSN—300-2型汽轮发电机,采用静止自并励励磁方式。
发电机出口电压为20kV,采用江苏沃特电器设备厂生产的QZFM型全链式离相封闭母线与主变压器和高压厂用变压器相连,主回路封闭母线额定电流为12500A,外壳直径φ1050×8,母线直径φ500×12,相间距离为1300mm;厂用变分支段、电压互感器避雷器分支段及励磁变分支段的封闭母线额定电流为1600A,外壳直径φ700×5,母线直径φ150×10,相间距离为1085mm。
发电机电气与引出线安装施工方案1.编制依据:1.1 《电气装置安装工程旋转电机施工及验收规范》--GB 50170-20181.2 《电力建设安全工作规程》(第一部分火力发电厂)--DL5009.1-20141.3 《电气装置安装工程质量检验及评定规程》--DL/T 5161.1~5161.17-20181.4 哈尔滨电机厂提供的汽轮发电机安装使用维护说明书--OEA.140.12091.5 《工程建设标准强制性条文》(电力工程部分)--2006年版1.6 吉林省电力勘测设计院电气设计图纸及关于电气设备安装的有关说明;2.工程概况及主要工程实物量:×××××电厂××××MW机组扩建工程××机组发电机电气与引出线安装工程包括发电机检查,引出线安装、包缠,电流互感器安装,中性点外罩安装。
发电机采用哈尔滨电机有限责任公司生产的QFKN-210-2型汽轮发电机。
额定容量:247MVA,额定功率:210MW,定子额定电流:7925A,额定转速:3000r/min,励磁方式:静止励磁,额定功率因数85%。
发电机定子检查 QFKN-210-2 1台发电机转子检查 QFKN-210-2 1台发电机定子CT安装 8个发电机定子出线端子安装 6个发电机引线安装 6个发电机连接片绝缘包缠 6个中性点外罩安装 1组3.施工机械及设备配置:4.劳动力计划:6.施工方案措施:6.1 施工方法6.1.1 发电机定子就位后,在机务穿转子之前,应进行发电机定子、转子的检查工作。
6.1.2 发电机定子出线罩由机务就位后,应及时进行发电机定子引出线的安装和绝缘包缠、定子出线端子、发电机CT和定子中性点外罩的安装工作。
6.2 施工工艺流程施工工艺流程见下图。
6.3 施工方法及要求6.3.1 发电机定子检查6.3.1.1 检查发电机定子绕组、机座内部,使用电动风葫芦吹扫,用白布、镊子清理定子,使铁芯、绕组、机座内部清洁、无尘土、油垢和杂物。
发电机电气引出线及励磁系统安装作业指导书电仪工程公司崔浩1、作业项目概况及工作量XXX发电工程电厂的规划容量为XXXMW。
发电机引出线至主变压器、高压厂变高压侧、励磁变高压侧用全连式离相封闭母线。
1.1、发电机主要技术参数:型号:XXX额定容量: XXXMVA额定功率:XXXMW最大连续输出功率:额定电压:20kV额定电流:XXXA功率因数:0.85(滞后)冷却型式:XXX励磁方式:自并励静态励磁额定励磁电流:XXXA额定励磁电压:XXXV定子绕组绝缘等级:F(B级温升考核)定子铁芯绝缘等级:F(B级温升考核)转子绕组绝缘等级:F(B级温升考核)极数: 2定子绕组接线方式: YY冷却方式: XXX中性点接地方式:经配电变压器二次侧接入电阻。
1.2 主要工作量出线套管的电气绝缘强度试验 X套出线套管装配 X套过渡引线装配 X套引出线绝缘包扎 X套电流互感器安装 X只励磁碳刷和刷架安装调整 X套接地碳刷和刷架安装调整 X套励磁变 X台发电机中性点电阻柜 X套励磁调节装置 X套交流励磁母线XX米直流励磁母线XX米2、施工所需工器具和测量工具2.1、施工人员的配备及资质要求见表1:表2.1:施工人员的配备及资质2.2、工器具的配备:作业开工前对所使用量具检查其精度和校验期限,并对承重受力的工器具检查强度。
表2.2:施工项目所需要工器具3、作业必备条件3.1、技术准备3.1.1、施工图纸齐全,由电气技术负责人组织技术员进行发电机引出线的图纸审核,确保图纸审核无误。
3.1.2 、施工方案已确定,并经审核批准。
3.1.3 、机具、工具等施工措施已准备完毕。
3.1.4、施工图材料预算等经审核批准。
3.1.5、技术人员按照批准的施工作业指导书,已对施工人员进行技术、质量、安全交底,并进行交底签字。
3.1.6、每项工作开工前对施工人员进行安全、技术交底,使施工人员对现场环境、施工内容、施工工序、施工要求了解清楚,做到心中有数。
发电机出口及引出线安装1. 引言发电机出口及引出线安装是发电系统中非常重要的一部分,确保发电机输出的电能能够正常接入到输电系统中。
本文将介绍发电机出口及引出线的概念、安装步骤和注意事项。
2. 发电机出口线概述发电机出口线,又称为发电机引线,是将发电机产生的电能从发电机引出,接入到输电系统中的导线。
发电机出口线通常由多根电缆组成,根数和截面积的选择需根据实际需要和电气设计进行确定。
3. 发电机引线安装步骤3.1 准备工作在进行发电机出口及引出线的安装之前,首先需要做好以下准备工作: - 确定发电机出口线的根数和截面积; - 准备好所需的电缆及配件,包括电缆槽、接线端子等; - 确定好发电机引出线的路径,并进行测量和标记。
3.2 安装电缆槽根据实际情况,确定好电缆槽的位置和长度,并进行固定安装。
电缆槽应具有良好的机械强度和耐腐蚀性能,并且能够方便地进行电缆的敷设。
3.3 敷设电缆将事先准备好的电缆按照测量和标记的路径敷设到电缆槽中。
在敷设电缆时,应注意以下事项: - 避免电缆过弯或过分拉伸,以免损坏电缆绝缘层; - 在敷设过程中,必要时可以使用一些固定设施,例如电缆夹、悬挂器等,以确保电缆的稳定;- 对于有多根电缆的情况,应注意保持各根电缆之间的距离,避免相互干扰。
3.4 接线在安装好电缆后,需要将其接入到发电机和输电系统的连接点上。
接线时,应注意以下事项: - 采用合适的接线端子,并根据电缆截面积的大小选择合适的连接方式; - 在接线过程中,应确保接线端子与电缆之间的紧固可靠,并表面无明显的腐蚀和氧化现象; - 在进行接线之前,应确保发电机和输电系统的电气系统已切断电源,以免发生触电危险。
3.5 绝缘和防护工作在完成接线之后,需要对电缆进行绝缘和防护,以确保安全可靠的运行。
具体的工作内容包括: - 对接线端子进行绝缘处理,可以使用绝缘胶带等材料进行包裹;- 对电缆槽进行盖板封闭,以防止外界灰尘和水分的侵入; - 对整个引出线进行视觉检查,确保无损耗、无松动、无破损等问题。
