中石化长寿CNG加气母站工程监理月报
- 格式:doc
- 大小:62.50 KB
- 文档页数:54
cng场站工程施工总结一、项目背景我公司承接了某地CNG场站工程的施工任务。
该项目位于城市中心,总占地面积为5000平方米,包括CNG气瓶填装区、储气罐区、设备房、办公楼等建筑物。
项目施工周期为6个月,总投资额约2000万元。
该项目的建设对于改善城市交通运输结构,减少环境污染,推动清洁能源利用具有重要意义。
二、工程实施1. 项目前期准备在项目启动之前,我们进行了详细的前期准备工作。
首先是制定施工方案,明确各个施工节点和工序,合理安排施工进度。
其次是进行场地勘察和测量,了解工地地形、地貌和地质情况,为后续的施工提供依据。
还要货源调配和物资采购,确保施工所需的设备、材料等物资齐全。
最后是组建施工队伍,安排专业技术人员和熟练工人参与施工。
2. 基础工程施工基础工程是整个CNG场站工程的重要部分,直接关系到场站设施的安全稳定性。
我们首先进行了地基处理,包括挖土开方、压实填土、浇筑混凝土等工序,确保场站建筑物的基础牢固。
接着进行了设备基础的施工,主要是CNG气瓶填装设备的基础和储气罐的基础,保证设备的稳定性和安全性。
3. 建筑物施工在基础工程完成后,我们开始进行建筑物的施工。
包括设备房、办公楼、车库等建筑物的搭建。
我们遵循了相关的建筑设计规范,采用了优质的建筑材料和先进的施工工艺。
保证了建筑物的质量和安全性。
同时,我们还进行了防水、防火、防爆等处理,确保建筑物符合相关的安全标准。
4. 设备安装调试建筑物完工后,我们进行了设备的安装和调试工作。
主要包括CNG气瓶填装设备、储气罐、压缩机、管道等设备的安装。
我们严格按照设备安装图纸和操作规程进行操作,确保设备安装正确、牢固。
安装完成后,进行了设备的调试工作,保证设备的正常运行。
同时,我们还对设备进行了培训,确保用户能够熟练操作设备。
5. 环境治理在施工过程中,我们高度重视环境保护工作。
采取了各种措施减少废弃物产生,减少对环境的影响。
在施工现场设置了防尘网、降尘设备等设施,进行了施工垃圾分类处理,减少对周边环境的污染。
石油与天然气行业实习月报致:实习主管日期:月/日/年尊敬的实习主管,我是您手下的实习生,就我在石油与天然气行业的实习情况,我很高兴向您汇报并分享我的经验和收获。
以下是我在本月的工作总结。
1. 项目概述在本月实习期间,我参与了石油与天然气行业的相关项目,其中主要工作集中在生产和采掘过程的监督与管理,以及数据分析和报告撰写。
2. 工作内容与进展2.1 生产与采掘过程监督与管理我参与了石油生产现场的实地考察和监督,对生产设备和流程进行了相关记录和检查。
与此同时,我还协助工程师和技术人员处理一些设备故障和问题,并积极提供解决方案。
通过与团队的紧密合作,我对石油与天然气行业的运营流程有了更深入的了解。
2.2 数据分析与报告撰写在本月,我负责收集和整理现场数据,并使用Excel对数据进行分析。
我将数据转化为易于理解的图表和报告,以便团队和领导层能更好地了解生产进展和潜在的改进空间。
同时,我还学习了使用一些数据分析工具,如Python和Tableau,以提高分析效率和准确性。
3. 技能提升本月,我积极学习和提升技能,以更好地适应石油与天然气行业的要求。
3.1 沟通技巧在与团队成员和现场工作人员的交流中,我学会了高效沟通,尊重意见,并指导员工在日常操作中采取更好的安全措施。
3.2 数据分析能力通过学习和实践,我取得了一定的数据分析能力,可以使用Excel、Python和Tableau等工具进行数据清洗、可视化和预测分析。
这些技能的提升有助于我更好地理解并分析石油与天然气行业的数据。
4. 团队合作与人际关系我与团队的合作一直非常融洽。
我积极参与分享经验和知识,并从他们的经验汲取宝贵的教训。
同时,我也积极向他们请教问题,以便更好地适应和融入团队。
这种良好的团队合作氛围对于我在石油与天然气行业的学习和发展至关重要。
5. 总结与展望通过本月的实习,我对石油与天然气行业有了更全面的了解,并掌握了一些在实践中必备的技能。
我将继续努力学习和提升自己,为团队和公司的发展做出更大贡献。
加油加气站监理工作总结
近年来,随着汽车数量不断增加,加油加气站也随之增多。
为了保障加油加气站的安全运营,监理工作显得尤为重要。
在过去的一段时间里,我们加油加气站的监理工作取得了一些成绩,也遇到了一些挑战。
在此,我将对过去一段时间的监理工作进行总结,以期能够更好地改进工作,确保加油加气站的安全运营。
首先,我们加油加气站的监理工作主要包括对设备设施的定期检查和维护,对员工的培训和管理,以及对加油加气站的安全管理。
在设备设施方面,我们加油加气站加强了对油罐、油泵等设备的定期检查,确保其运行正常。
同时,我们也加强了对员工的培训和管理,提高了员工的安全意识和操作技能。
在安全管理方面,我们加油加气站建立了完善的安全管理制度,确保加油加气站的安全运营。
然而,监理工作中也存在一些挑战。
首先,加油加气站的设备设施更新换代速度较快,需要我们加强对新设备的学习和适应。
其次,员工的培训和管理也需要不断改进,以适应加油加气站运营的需求。
最后,加油加气站的安全管理工作也需要不断完善,以应对各种安全风险。
总的来说,我们加油加气站的监理工作取得了一些成绩,但也面临一些挑战。
在未来的工作中,我们将继续加强对设备设施的维护和更新,加强员工的培训和管理,不断完善安全管理工作,确保加油加气站的安全运营。
希望在未来的工作中,我们能够取得更好的成绩,为社会提供更加安全、便捷的加油加气服务。

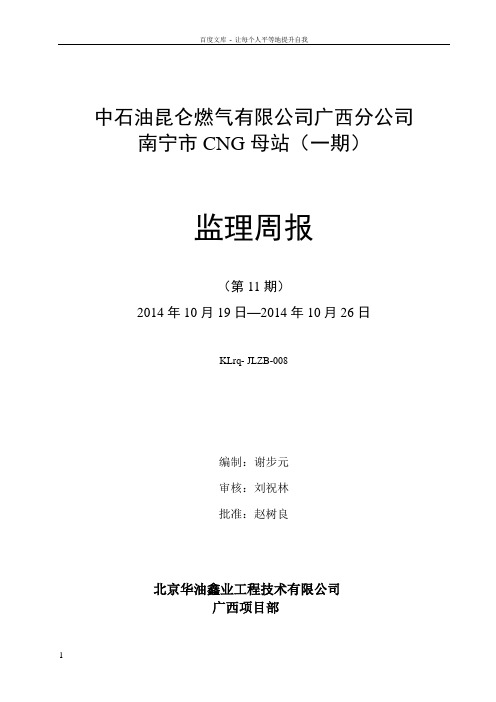

中石油昆仑燃气有限公司广西分公司南宁市CNG母站(一期)监理周报(第11期)2014年10月19日—2014年10月26日KLrq- JLZB-008编制:谢步元审核:刘祝林批准:赵树良北京华油鑫业工程技术有限公司广西项目部目录1.现场总体进展情况 (3)项目管理文件完成情况 (3)人力、设备资源到位情况 (3)本周监理部现场人力、设备资源到位情况 (3)工程会议情况 (4)工程管理情况 (5)3.采购进展情况 (5)4.施工进展情况 (6)施工进度偏差分析及纠偏措施 (11)管理 (11)质量管理 (11)管理126存在的问题及建议 (13)本周存在的主要问题 (13)合理化的监理工作建议 (13)1、做好现场整体部署,把施工进度赶上。
(13)7.现场协调与其他管理工作 (13)8.工程照片(不少于六张反映工程进展的照片) (13)9.下周工作计划 (14)监理部下周工作重点 (14)下周现场工作计划。
(14)1.现场总体进展情况10月19-26日,砌北面围墙及东面围墙;10月21日,浇灌完成道路C15毛石商混;10月21日-26日,开挖站房及消防泵房基础,并浇灌完成毛石混凝土换填及C25混凝土基础。
10月24日外运施工道路土方1500方。
2.本周现场管理工作项目管理文件完成情况人力、设备资源到位情况本周监理部现场人力、设备资源到位情况本周承包单位人力、设备资源情况1、施工单位人力资源统计:(1)南宁市CNG母站(一期)工程人力资源统计2、施工单位设备资源统计表:(1)南宁市CNG母站(一期)工程进场设备统计表工程会议情况会议召开情况上周会议纪要落实情况工程管理情况本周对施工道路进行铺设及临时办公室的安置工作进行安全监管,同时对北面及东面围墙的施工质量和安全进行监管;狠抓进度、安全、质量。
3.采购进展情况本周南宁市CNG母站(一期)工程物资进场情况一览表:本周南宁市CNG母站(一期)工程设备进场情况一览表:4.施工进展情况10月19-26日,砌北面围墙及东面围墙;10月21日,浇灌完成道路C15毛石商混;10月21日-26日,开挖站房及消防泵房基础,并浇灌完成毛石混凝土换填及C25混凝土基础。
2024年天然气月度工作总结自2024年1月至12月,作为天然气部门的一员,我全力以赴地完成了我的工作任务。
在这一年里,我们面临着各种挑战和机遇,但最终取得了显著的成绩。
在这份总结中,我将概述每个月份的主要工作和成果。
1月份:今年的第一个月,我们设定了许多目标和计划,以确保我们能够充分利用天然气资源。
我们与供应商进行了密切合作,以确保供应链畅通,并跟踪市场需求的变化。
我们还进行了一系列培训和教育活动,以提高员工的技能和知识。
2月份:在2月份,我们开始着手开发新的天然气项目。
我们与政府部门和相关利益相关者合作,以确保项目的顺利进行,并遵守环境和安全标准。
我们还与潜在客户进行了会谈和洽谈,以拓展我们的市场份额。
3月份:我们在3月份成功完成了一项大型天然气项目的建设,并将其投入运营。
项目的完成不仅提高了我们的生产能力,还增加了我们的收入。
我们还关注了安全和环境问题,确保项目的可持续性。
4月份:4月份是我们关注天然气市场动态的重要时期。
我们进行了市场调研,以了解需求的变化和竞争对手的动态。
我们还制定了一些市场推广策略,以提高我们的竞争力并吸引更多的客户。
5月份:在5月份,我们重点关注了天然气的质量控制和运输。
我们对管道和设施进行了检修和维护,确保天然气的稳定供应。
我们还优化了运输路线和流程,以提高效率和降低成本。
6月份:在6月份,我们展开了一项新的研发项目,旨在改进天然气的提取和加工技术。
我们与科研机构和专家合作,以寻求创新的解决方案。
我们的研发工作取得了一些重要的突破,并为未来的发展奠定了基础。
7月份:在7月份,我们扩大了与海外供应商的合作,并成功签订了一些长期供应合同。
这将确保我们在未来几年中有稳定的天然气供应,并进一步巩固我们的市场地位。
8月份:8月份是我们接受了一项监管审查的重要时期。
我们与监管机构合作,提供了有关我们运营活动的信息和数据。
该审查的结果对我们的业务和声誉都有着重要的影响。
9月份:在9月份,我们参加了一些重要的行业会议和展览。
中石化长寿CNG加气母站工程监理月报中石化长寿CNG加气母站工程监理月报为保障中石化长寿CNG加气母站项目施工安全,保证工程建设质量,监理部门对项目进行了每月一次的工程监理月报。
本文将介绍2019年7月的监理月报情况。
1. 工程进展情况7月份,加气母站项目的主体结构施工已经完成,在此基础上进行了屋面施工、墙面粉刷等相关工作。
同时,各系统的设备到货并已进行安装及调试。
目前,只剩余空气净化系统、汽车集中控制系统等少量装置未装设。
综上,该项目进展顺利,所有安全措施都得到了很好的运用和执行。
2. 检测及验收情况为确保工程建设质量,本月监理部门对工程各项内容进行了检测及验收。
其中,包括对加气机、管道、各种阀门、传感器等进行安装及连接的检测,对交流电力、配电、照明等系统进行调试及验收,对预埋件的固定层数进行抽检。
检测结果表明,工程建设质量符合国家规定标准,达到验收标准,并且没有任何存在安全隐患的情况。
3. 安全管理出于对员工、工程设备和公共安全的考虑,本月在项目现场进行了安全大检查。
对开工前的安全检查、施工期间的安全保障工作、土方、混凝土、脚手架等高空作业和模板防护方面进行了特别督促和现场检查。
检查结果表明,项目组各方面均高度重视施工工作安全管理,各项措施得到了很好的实施。
但同时也发现一部分现场人员的防护具备不全,接下来需要密切关注该现象并严格要求其动用处理。
4. 质量隐患整改在上一次监理检测中发现存在一些质量隐患,本月进行了整改标准汇报。
其中涉及到的问题有:管道安装不牢固、电缆贯穿、钢结构焊接有损伤等。
项目监理部门提出了合理、具有操作性的改良方式,提醒承建单位重视现场工作人员培训,并且要求其组织专业的人员进行改修和检验合格。
经过本月的检查,问题已经全部得到了解决。
总的来说,本月中石化长寿CNG加气母站项目的监理检查表明,在工程建设中安全、保质保量的目标得到了坚定的执行。
为确保之后的施工安全和质量控制,还需持续对每月的施工情况进行监督和督促。
××中油管道燃气有限公司××县CNG加气母站工程项目安全预评价报告法定代表人:技术负责人:评价项目负责人:年月日前言中石油天然气管道燃气投资有限公司是中国石油天然气集团公司专营城市燃气业务的专业公司,隶属中国石油天然气管道局(CPP),从事城市燃气投资、天然气管道运行管理、城市燃气管网及配套设施建设、城市燃气运营和管理服务、压缩天然气(CNG)和液化天然气(LNG)综合开发利用与技术服务、燃气输气设备与材料的生产制造等,公司总部位于北京经济技术开发区。
××中油管道燃气有限公司为中石油天然气管道燃气投资有限公司的子公司,经营范围是天然气及其他燃气储运、销售;压缩天然气和液化天然气储运、销售;燃气城镇管道网及管道的设计、施工、安装、营运、维修。
凭借着中国石油的天然气资源、输气管网优势及公司在施工、天然气运营管理及维修抢修等的专业优势,以及公司拥有的人才、技术及管理等方面的优势,为建设CNG母站、加气站提供了坚实的基础条件。
天然气是一种清洁、高效能源,随着西气东输工程的全面竣工投入使用,使得天然气在城市民用、工商业用户、工业用户中得以广泛应用,但对于管道尚未覆盖的地区,使用天然气仍然是一个难题,CNG(压缩天然气)是目前广泛采用的一种解决方案,即采用CNG撬装瓶组拖车在管道供气的加气站(俗称CNG母站)加满压缩天然气后拖至管道未覆盖地区的CNG站(俗称CNG子站)卸气,供应局域管网用气。
目前××市区有公交车约290辆,出租车240余辆,另外还有部分城际短途客车。
这些地方的汽车尾气的排放,给城市的环境造成了严重的污染。
并且随着汽油价格居高不下,推广更加经济、环保、洁净的天然气成了目前的必然。
而且推广天然气汽车产业,既是国家“清洁汽车行动”的要求,也是社会经济发展的客观需要,对推动环境质量,实现可持续发展具有重要意义。
为了进一步推广天然气这种经济、环保、洁净的新型能源,加快××县及周边县市汽车油改气建设的步伐,完善优化城市能源结构,创造良好的经济效益和社会效益,为响应广大出租车司机和公交公司的共同呼声,缓解周边部分企业气源紧缺的现状,××中油管道燃气有限公司拟在××县经济开发区建设加气母站一座。
CNG场站工程施工总结一、工程概况本工程为CNG场站施工项目,位于文山城北部红旗林场,主要包括加气站房、加气罩棚、储气罐、设备基础等建筑设施,以及场地道路、场地硬化、围墙等附属工程。
工程涵盖了电气工程、给排水工程、防雷工程、消防工程、场地照明工程等多个方面。
二、施工准备在施工前,我们对工程进行了详细的规划和设计,明确了施工流程和施工方法。
同时,对施工人员进行了技术培训和安全教育,确保施工人员掌握相关技能和安全生产知识。
此外,我们准备了充足的施工材料和设备,确保施工顺利进行。
三、施工过程1. 加气站房施工:首先进行基础施工,采用碎石回填,压实系数不少于0.90。
然后进行主体框架混凝土施工,强度等级为C30。
接着进行砌体施工,采用240mm厚页岩多孔砖,M7.5水泥砂浆砌筑。
最后进行屋面和墙面施工,确保站房整体结构稳定。
2. 加气罩棚施工:采用预埋件固定,支柱基础埋深挖至基底持力层,基础位于第层粉质粘土层。
支柱高度为6.5m,混凝土强度等级为C30。
顶置钢板预埋件,确保罩棚的稳定性和安全性。
3. 设备基础施工:根据不同设备的基础要求,进行基础施工。
例如,L-CNG撬体基础、EAG高压空温式加热器基础、LNG储灌基础等,确保设备安装稳定。
4. 附属工程施工:包括场地道路、场地硬化、围墙等施工。
首先进行场地平整,然后进行道路施工,采用混凝土路面,确保道路平整、耐用。
最后进行围墙施工,采用砖墙结构,确保围墙的稳定性和安全性。
四、施工成果经过一段时间的施工,本CNG场站工程已顺利完成。
加气站房、加气罩棚、储气罐等主要建筑设施均已建成,设备基础施工完毕,附属工程也已完成。
整个场站工程外观整洁、结构稳定,符合设计和使用要求。
五、施工体会1. 施工前要进行详细的规划和设计,明确施工流程和施工方法,确保施工顺利进行。
2. 加强技术培训和安全教育,提高施工人员的技能和安全生产意识。
3. 准备充足的施工材料和设备,确保施工进度和质量。
中石化长寿CNG加气母站工程监理月报(总第一期)2018年4月中石化长寿CNG加气母站重庆大地监理建设公司编制人:审核人:2018年4月工程进度完成情形一.母站1.基础挖掘、回填。
2. 挖孔桩、基础梁,支模、浇筑。
二.变配电房1.基础挖掘、回填,2. 基础钢筋制作、浇筑。
三.子站基础挖掘。
四.母站罩棚基础挖掘。
五.临时施工通道基础平坦。
六.放线办对工程坐标核对。
本月总结1. 本月降雨量大,连续时刻长,施工进度稍有延后。
2. 钢材、水泥进场材料抽样送检合格,钢筋焊接件和混凝土试件送检合格,砂浆和混凝土按配报告施工,各分项工程检查合格。
3.现场临时设施符合相关要求,各机械设备运转正常,未发生安全、质量事故。
5月进度计划一、母站回填全部终止,1-2层框架浇筑完成。
二、室内外给排水、电气,预留预埋协同土建进行。
三、压缩机基础挖掘完成。
四、门卫房基础,挖掘、浇筑、回填完成。
五、子站房、站棚基础,浇筑回填完成。
六、变配电房基础梁、结构,支模、浇筑、回填完成。
七、临时施工道路完成八、室内外给排水、电气,预留预埋协同土建进行。
5 月监理工作要点一、各种进场材料的抽样送检。
二、钢件焊接,钢筋绑扎,制模工艺。
三、室内外水电预留预埋进度、工艺质量。
四、室外给排水、消防水管安装的工艺质量。
五、检验基础回填土的密实度。
六、施工现场文明施工教育,安全、质量、进度监督,临时设施治理。
2018年5月工程进度完成情形一、母站回填全部终止,1-2层框架浇筑完成。
二、压缩机基础挖掘完成。
三、门卫房基础,挖掘、浇筑、回填完成。
四、子站房、站棚基础,浇筑回填完成。
五、变配电房基础梁、结构,支模、浇筑、回填完成。
六、临时施工道路完成七、室内容外给排水管、强弱电预留预埋线管,依照现场施工相关工种,同步跟进安装到位本月总结1. 本月由于天气,施工单位人力组织缘故,施工进度较缓。
2. 钢材、水泥进场材料抽样送检合格,钢筋焊接件和混凝土试件送检合格,砂浆和混凝土按配报告施工,各分项工程检查合格。
3.室内外给排水、电气,按设计要求与相关工作同步。
4.现场临时设施符合相关要求,各机械设备运转正常,未发生安全、质量事故。
6月进度计划一、配电房电缆沟相关配套工作终止。
二、母站框结构终止,完成外墙沏砖体1-2层。
三、压缩机基础终止。
四、母站罩棚独立柱子终止五、子站罩棚独立柱子终止六、电缆沟盖板制作七、母站防雷接地网完成八、室外给排水挖掘、安装。
九、母站工艺管沟相关工作终止。
十、配电房、门卫室沏砖体。
十一、储气井钻探工作开始。
6 月监理工作要点一、各种进场材料的抽样送检。
二、钢件焊接,钢筋绑扎,制模工艺。
三、室内外给排水、电气安装,施工进度、工艺质量。
四、防雷接地网的工艺质量。
五、检查基础回填土的密实度,框架结构、砖沏体的相关质量。
六、施工现场文明施工教育,安全、质量、进度监督,临时设施治理。
2018年6工程进度完成情形一、配电房电缆沟挖掘、沏体、抹灰,支架安装,相关配套工作按相关要求完成。
二、母站框结构终止,外墙沏砖体1-2层完成。
三、压缩机基础,支模、浇筑完成。
四、母站罩棚独立柱子,支模、浇筑完成。
五、子站罩棚独立柱子,支模、浇筑完成。
六、电缆沟盖板制作完成30/100.七、母站防雷接地网按相关要求完成。
八、室外给排水挖掘、安装,混凝土加固完成60/100.九、母站工艺管沟,挖掘、支模、浇筑,支架安装完成。
十、配电房、门卫室沏砖体。
十一、储气井钻探工作,临时施工设施完成。
本月总结1. 本月现场各施工部门,按相关要求、打算完成。
2. 各施工材料符合设计及相关要求,各项送检试检材料合格,砂浆和混凝土按配报告施工,各分项工程检查合格。
3. 内外给排水、电气,按设计要求,相关工作同步进行。
4. 临时设施符合相关要求,各机械设备运转正常,未发生安全、质量事故。
7月进度计划一、外围墙基础挖掘、浇筑完成50/100。
二、施工现场各楼层外框架沏砖终止,门卫房外墙抹灰完成。
三、母站罩棚地面浇筑完成,站内地面浇筑完成60/100.四、现场各建筑楼底层地面浇筑完成。
五、屋面垫层铺设、浇筑完成。
六、室内外给排水、电气安装,工艺管(沟)工作,依照相应工种进度完成。
七、室外消防管道安装完成。
八、储气井钻探工作完成。
7月监理工作要点一、各种进场材料的抽样送检。
二、钢件焊接,钢筋绑扎,制模工艺。
三、室内外给排水、电气安装,施工进度、工艺质量。
四、储气井钻探相关工作。
五、设备、工艺管安装质量。
六、查基础碾压的密实度,手摆片石的厚度与密实度,混凝土质量。
七、施工现场文明施工教育,安全、质量、进度监督,临时设施治理。
2018年7月工程进度完成情形一、外围墙基础浇筑完成40/100。
二、施工现场各楼层外框架沏砖终止,门卫墙抹灰完成。
三、母站罩棚地面浇筑完成,站内地面浇筑完成40/100.四、现场各建筑楼底层地面浇筑完成。
五、屋面垫层铺设、浇筑完成。
六、室内外给排水、电气安装,工艺管(沟)工作,依照相应工种进度完成。
七、室外消防管道安装完成70/100.八、储气井钻探工作完成80/100.本月总结1. 本月由于显现多次连日高温,室外相关施工受阻碍,进度稍缓。
2. 各施工材料符合设计及相关要求,各项送检试检材料合格,砂浆和混凝土按配报告施工,各分项工程检查合格。
3. 室内外给排水、电气,按设计要求,与相关工作同步进行。
4. 临时设施符合相关要求,各机械设备运转正常,未发生安全、质量事故8月进度计划一、外围墙基础浇筑终止,砖沏体完成。
二、条石堡坎沏体完成。
三、外墙面腻子灰,漆面粉刷完成。
四、冷却塔基础完成。
五、工艺管(沟)终止,工艺管的探损完成。
六、室内装修完成40/100。
七、配电房照明电气安装完成。
八、储气井相关工作完成。
九、罩棚安装施工完成。
十、场内路面硬化终止。
十一、压缩机设备安装。
8月监理工作要点一、各种进场材料的抽样送检。
二、各分项装修工艺质量。
三、室内外给排水、电气安装,施工进度、工艺质量。
四、储气井钻探相关工作。
五、设备、工艺管安装质量,管道的探损工作。
六、查基础碾压的密实度,手摆片石的厚度与密实度,混凝土质量。
七、施工现场文明施工教育,安全、质量、进度监督,临时设施治理。
2018年8月工程进度完成情形一、外围墙基础浇筑终止,砖沏体完成60/100。
二、条石堡坎沏体完成。
三、外墙面腻子灰,漆面粉刷完成80/100。
四、冷却塔基础完成五、工艺管(沟)终止,工艺管的探损完成90/100。
六、室内装修完成40/100。
七、配电房照明电气安装完成八、储气井相关工作完成。
九、场内路面硬化完成。
十、罩棚安装完成60/100。
本月总结1. 本月由于显现多次连日高温,室外相关施工受阻碍,进度稍缓。
2. 各施工材料符合设计及相关要求,各项送检试检材料合格,各分项工程检查合格。
3. 室内外给排水、电气安装,按设计要求,与相关工作同步进行。
4. 临时设施符合相关要求,各机械设备运转正常,未发生安全、质量事故9月进度计划一、外围墙施工终止。
二、室内外装修完成。
三、室内外给排水,照明办工电气安装调试完成。
四、罩棚安装、装修完成。
五、设备线路管道安装检测完成。
六、消防管道安装终止。
9月监理工作要点一、各种进场材料的抽样送检。
二、各分项装修工艺质量。
三、室内外给排水、电气安装,施工进度、工艺质量。
四、储气井钻探相关工作。
五、设备、工艺管安装质量,管道的探损工作。
七、施工现场文明施工教育,安全、质量、进度监督,临时设施治理。
2018年8月工程进度完成情形一、外围墙施工终止。
二、室内外装修完成。
三、室内外给排水,照明办工电气安装调试完成。
四、罩棚安装完成、装修完成70/100。
五、设备线路管道安装检测完成90/100。
六、消防管道安装终止。
本月总结1. 本月由于显现多次连日高温,室外相关施工受阻碍,进度稍缓。
2. 各施工材料符合设计及相关要求,各项送检试检材料合格,各分项工程检查合格。
3. 室内外给排水、电气安装,按设计要求,与相关工作同步进行。
4. 临时设施符合相关要求,各机械设备运转正常,未发生安全、质量事故本月总结1. 本月由于显现多次连日高温,室外相关施工受阻碍,进度稍缓。
2. 各施工材料符合设计及相关要求,各项送检试检材料合格,各分项工程检查合格。
3. 室内外给排水、电气安装,按设计要求,与相关工作同步进行完成。
4. 临时设施符合相关要求,各机械设备运转正常,未发生安全、质量事故5.设备线路、管道安装检测,符合设计要求及相关规范。
临时设施符合相关要求,各机械设备运转正常,未发生安全、质量事故。
