设计交底及施工图会审制度为了控制施工图设计的质量,减少施工图设计的错、碰、漏,使设计深度满足施工要求,尽量避免施工中的返工现象,特制定《设计交底及施工图会审制度》。
一、会审时间一般安排在开工前一星期(设计交底和施工图纸会审一般安排同时进行)。
二、会审参加人员设计院、规划设计部、总师办、精装修管理部、成本管理部、监理公司、施工单位和工程部等相关人员。
三、会审程序1、自审。
工程部、监理公司和施工单位(包括分包单位)必须认真读图,并形成各自的自审纪要。
图纸自审一般安排在开工前10天,由工程部分管人员组织,监理公司和施工单位参加,对各自的自审纪要进行整理汇总,填写《图纸评审纪录表》,并在第二天提交设计单位审阅。
2、会审组织。
会审由工程部分管人员组织,会审前三天,以工程部通知单形式通知相关单位及人员,明确告知会审的时间、地点和主要内容。
3、会审。
会审由工程部经理或分管副经理主持,首先是介绍各方人员。
第二,设计进行交底,主要是设计的意图、施工中的重点难点及要注意的问题。
第三,分各专业进行会审,一般以《图纸评审纪录表》为依据,提出问题,设计人员进行解答的形式举行。
监理公司及工程部分管人员必须认真做好记录。
4、设计交底及施工图纸会审纪要整理。
统一由施工单位整理,要求在三天以内整理完毕。
整理完毕的会审纪要应先报监理公司审核,再由工程部审批,确认无误后三方盖章。
由工程部提交设计院,经设计师同意盖章后由资料室分发给各单位。
四、会审纪要的落实施工图会审纪要,作为设计图纸的补充,各方必须严格落实执行。
附《设计交底及施工图会审纪录表》杭州绿城千岛湖投资置业有限公司工程管理部附:杭州绿城千岛湖投资置业有限公司设计交底及施工图纸会审记录表注:此表短期保存,作为扩初设计、施工图设计阶段项目公司内部评审的会议记录,也可作为初步设计阶段、施工图会审前与设计单位沟通的记录。
施工图纸会审制度范本一、概述施工图纸会审是在工程项目施工前的重要步骤之一,旨在通过专家、技术人员及有关方面的共同参与,对施工图纸进行全面审查、评估和讨论,以确保图纸的准确性、合理性和可行性。
下面将就施工图纸会审的程序、责任和要求等进行详细说明。
二、程序1. 会审前准备(1) 组织人员:项目经理根据项目需求确定参会人员,包括设计单位代表、施工方代表、监理人员、技术专家等。
(2) 编制会审计划:项目经理根据项目进度制定会审计划,明确会审的时间、地点、参会人员及具体内容。
(3) 提供资料:设计单位应在会审前提供施工图纸、相关技术资料和规范要求等,确保会审的顺利进行。
2. 会审过程(1) 开会前准备:参会人员应提前研读施工图纸及相关文件,做好充分准备。
(2) 会议召开:项目经理主持会议,逐项讨论施工图纸的各项内容,提出问题,发表意见和建议。
(3) 问题解决:会议期间,针对提出的问题和意见,各方应积极探讨并提出解决方案,确保问题得到妥善解决。
(4) 会议纪要:将会议的讨论内容、意见和建议等记录并保存,成为会审总结的重要依据。
(5) 评估意见:会审结束后,相关人员根据会审结果,形成评估意见及会审报告,反馈给设计单位、施工方和监理单位。
3. 会审后总结(1) 会审报告:项目经理根据会审纪要和评估意见,编写会审报告,详细记录会审过程和结果,并提出有针对性的建议。
(2) 传达落实:会审报告应及时传达给设计单位、施工方和监理单位,并督促各方按照会审结论进行调整和完善,确保施工图纸的质量和可行性。
(3) 存档管理:会审报告及相关会审资料应归档保存,作为工程项目的重要文件,供后续工作参考。
三、责任1. 项目经理(1) 制定会审计划,组织监督会审的进行。
(2) 主持施工图纸会审会议,确保会议秩序和讨论质量。
(3) 编写会审报告,对会审结果及时进行总结和反馈。
(4) 监督会审结论的落实,确保施工图纸的质量和可行性。
2. 设计单位(1) 准备完整的施工图纸和相关技术资料,按时提供给项目经理。
施工图会审制度工程部施工图内审人员要细心领会设计意图,熟悉设计内容,及时准确更改图纸,确保按图施工,保障工程质量,满足规定需求。
1、职责(1)技术质量科为本过程的主管部门。
(2)公司总工程师负责主持,技术质量处负责组织重大工程中属于公司直管的工程和特别指定的工程工程的图纸评审。
(3)公司技术负责人负责主持,技术管理部门负责组织其他工程的图纸评审。
(4)工程工程师组织本工程部有关人员熟悉图纸,把有关问题以书面形式提交图纸评审的组织部门,并参加图纸评审。
2、资源需求相关的工程技术人员、施工图纸及相关技术文件(国家法律法规及标准规范、企业标准)。
3、图纸评审需求图纸评审前,公司技术管理部门应事先通知参加人员预先熟悉设计图纸,作出书面准备意见或进行必要的核对计算工作。
4、图纸评审主要内容:(1)建筑图和总分图之间,建筑图和结构图之间,平、立、剖详图之间有无矛盾;(2)各专业图之间设计是否协调;(3)图纸表达深度是否能满足施工需要;(4)设计意图能否在施工中得到实现;(5)构件的划分和加工需求是否符合施工能力;(6)设计需求与设备、材料供应能力能否得到统一;(7)设计采用的技术与施工单位的能力是否相适应;(8)设计与新工艺、新技术、新结构、新材料、新设备是否相适应;(9)对设计图纸及施工方案的建议。
(10)经图纸评审后,应由图纸评审的组织部门将初审所发现的问题进行归纳整理,形成图纸评审记录,并提交建设单位(监理)。
参与图纸评审人员应派员参加由建设单位主持并组织的设计交底会议。
6、设计交底由建设单位、设计单位及施工单位等参加的设计交底会议后,必须有书面的“设计交底记录”,并经建设单位、设计单位及施工单位等代表签证。
若设计交底记录有尚未澄清或达成一致意见的问题,由图纸评审组织部门负责追踪直至得到明确的结论。
7、图纸变更图纸变更应依据“设计变更通知”、“设计交底记录”、“图纸洽商记录”,以书面形式进行。
建设单位(监理)或设计人员提出的设计变更通知,均需由建设单位(监理)批准生效,如涉及结构部分的图纸变更还必须由原设计单位签字认可生效。
施工图纸审查管理制度年月日施工图纸审查管理制度施工图纸审核是工程建设前期的重要环节,是施工技术管理工作的重要内容,施工图纸现场核对的目的是了解设计标准、设计规模、设计意图、工程特点;核对设计图示尺寸,复核设计数量,及时发现问题,消除差错,改善设计,满足工程顺利开展。
施工图,是表明工程项目总体布局,建筑物的外部形状、内部布置、结构构造、内外装修、材料作法以及设备、施工等要求的图样,认真审查施工图纸是施工准备阶段重要的一环,也是为施工阶段创造良好的条件,认真审查施工图纸是监理工作事前控制手段之一。
为了规范设计图纸审查特制定本制度。
本制度适用于本项目监理部。
一、施工图纸审查方法1.1、当领取施工图纸后,由总监安排各专业监理工程师审图;1.2、各专业监理工程师首先查看图纸目录,查看是否有缺页的地方;1.3、仔细阅读设计总说明,设计总说明中的施工工艺是否符合现场实际要求;1.4、查看轴线位置标注是否合理,轴线是否明确,尺寸及尺寸界线是否清楚,尺寸是否有漏标的地方,以及尺寸界线是否有不明确的地方;1.5、平面图、立面图、剖面图是否一一对应,优其剖面图是否详细、全面;1.6、图纸中各个施工工艺是否符合规范,施工现场按照设计图纸中设计的做法,是否可以实现,对于设计图中不符合现场实际的情况提出合理性的建议;1.7、设计中是否满足实用功能,符合实用功能的要求。
特别注意有存在安全隐患的工艺,一定要详细提出;1.8、图纸中的各个施工工艺是否符合国家标准规范,是否与设计说明对应,有没有存在矛盾的地方,选材是否合理;1.9、根据实际施工经验,有没有更好的施工方法和工艺,如果有,提出建议,在各方会审的时候共同进行确认;1.10、对于图纸中所标注的材料,查看使用位置是否合理,材料的特性是否符合本工艺中的使用要求及年限;1.11、监理机构将各个专业审图情况收集整理,所有图纸问题应书面记录。
二、图纸会审2.1图纸会审由监理单位或建设单位牵头召开;2.2图纸会审参加单位:业主单位、监理单位、设计单位、施工单位;2.3会议审图单位提出图纸中存在的问题与不足,再由设计单位相关专业设计人员现场作答,针对施工单位、监理单位所提出的建议,与设计人员商议,并将最终确定的方案记录在图纸会审记要中。

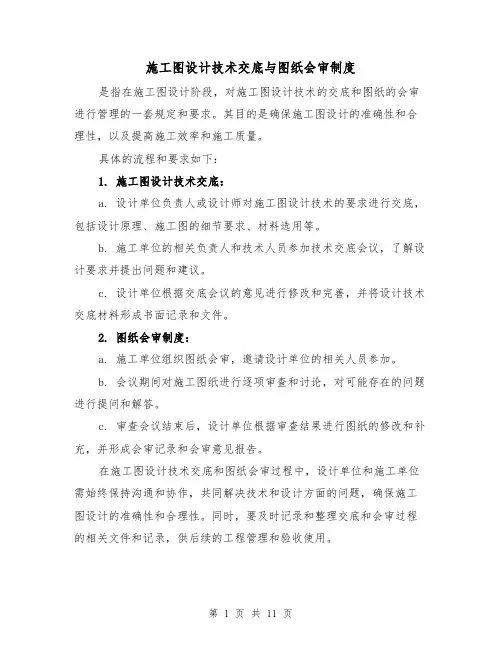

施工图设计技术交底与图纸会审制度一、目的施工图设计技术交底与图纸会审是保证工程质量的重要环节,其目的在于使施工单位和监理单位充分了解设计意图、设计要点及关键部位的质量要求,减少施工过程中的差错,确保工程顺利进行。
二、适用范围本制度适用于各类新建、改建、扩建工程项目的施工图设计技术交底与图纸会审。
三、职责分工1、建设单位负责组织施工图设计技术交底与图纸会审会议。
协调设计单位、施工单位、监理单位等各方的工作。
2、设计单位负责向施工单位和监理单位进行技术交底。
解答施工单位和监理单位提出的有关设计问题。
3、施工单位认真熟悉施工图纸,提出图纸中存在的问题。
参加技术交底与图纸会审会议,并做好记录。
4、监理单位协助建设单位组织会议。
对施工图纸进行审查,提出审查意见。
四、技术交底的内容1、设计意图、设计要点和特殊要求。
2、建筑、结构、给排水、电气、暖通等各专业在施工中的难点、疑点和容易发生的问题。
3、采用的新技术、新结构、新材料、新工艺的要求及施工中应注意的事项。
4、对施工单位在施工准备阶段提出的问题进行解答。
五、图纸会审的内容1、施工图纸是否符合国家有关标准、规范和强制性条文的规定。
2、施工图纸是否齐全,图纸之间、专业之间是否存在矛盾和错误。
3、建筑与结构是否一致,设备安装与土建施工是否协调。
4、预留孔洞、预埋件的位置、尺寸是否准确,与设备安装是否匹配。
5、施工工艺和施工方法是否可行,是否满足施工质量和安全要求。
6、设计选用的材料、构配件、设备等是否符合工程质量要求和市场供应情况。
7、图纸中是否存在漏项、缺项或需要补充说明的问题。
六、技术交底与图纸会审的程序1、建设单位在收到施工图纸后,应及时组织设计单位、施工单位、监理单位进行技术交底与图纸会审。
2、施工单位在收到施工图纸后,应组织相关技术人员认真熟悉图纸,进行自审,并将自审中发现的问题整理成书面材料,在会审前提交给建设单位和监理单位。
3、监理单位在收到施工图纸后,应组织专业监理工程师进行审查,并将审查意见提交给建设单位。
永升房地产开发有限公司施工图纸会审和工程洽商管理制度一、施工图纸会审1、施工图纸会审是为使建设、监理、施工人员深入了解设计意图和设计要点进行的。
通过会审可以澄清疑点,消除设计缺陷,统一思想,使设计达到技术先进、方便施工、经济合理的目的。
2、施工图纸会审是一项重要的施工准备工作。
会审前施工单位要及时认真地学习、熟悉施工图纸,并对各专业重要节点进行翻样,对施工图中的错误和疑点,设计是否结合施工单位的装备和施工能力等问题做到心中有数,必要时还应对现场及有关情况进行调查研究,及时组织预审,准备好会审意见。
3、施工图纸会审行分级负责制。
重点工程、公用建筑、结构复杂和高级装饰的工程,由公司总工程师主持图纸预会审并组织参加会审工作;一般工程由公司各事业部工程技术人员主持图纸预会审并组织参加会审工作。
4、会审中,要认真听取设计人员的交底,做好记录,在讨论中既坚持国家的有关政策,又要实事求是,尊重设计意见。
5、必须提高图纸会审的工作质量。
在会审中,应在最大程度上发现图纸中存在的问题,减少或消灭漏查项目,以保证施工中不出现因图纸错误而形成的障碍。
各级在组织图纸会审中,都应指定单位工程图纸会审总负责人和专业负责人,具体审查图纸,并对图纸会审的工作质量负责。
6、施工图纸会审中应抓住如下一些要点:1)施工图是否是国家批准的设计单位设计的;是否是正式签署的施工图;设计是否符合国家有关现行政策;是否结合本地区情况。
2)工程结构是否符合安全可靠、经济合理的原则,有哪些合理的改进意见。
3)设计是否考虑了施工单位的技术特长和机械装备能力。
施工现场的条件是否满足施工需要(改建扩建工程应注意施工现场的条件)。
4)图纸的各部尺寸、标高是否统一、准确无误、设计说明和图纸是否一致,设计深度是否满足施工要求。
5)建筑、结构、设备安装、管线工程等各专业图纸间是否有矛盾;钢筋细部节点及预埋管节点是否符合施工要求。
6)管道走向是否合理,与地上地下的建筑物、构筑物交叉是否有矛盾。
施工图纸会审制度一、目的为了使施工单位熟悉设计图纸,了解工程设计特点和设计意图,掌握工程关键部分的质量要求,同时,也为了减少图纸中的差错,发现潜在的质量问题,特制定本制度。
二、定义1、施工图纸会审:是指建设单位、监理公司及施工单位在收到施工图图纸后,分专业对施工图纸进行详细阅审,并提出书面意见的过程;施工单位派专业人员参加设计交底会,以便全面了解设计意图并审查其可操作性。
2、参与会审:是指设计单位必须派该项目主设计人及指定的各专业工地代表出席;监理公司应参加由建设单位组织的设计技术交底会,并在收到正式施工图纸后,组织现场相关专业技术人员会审图纸,提出审图意见;凡直接涉及设备制造厂家的工程项目及施工图,视具体情况由组织者邀请制造厂家代表到会,与设计单位代表一起进行技术交底与图纸会审。
3、设计单位必须提交完整的正式施工图纸;对施工单位急需的重要的分项专业图纸,必要时也可提前交底与会审,但在成套图纸到达后应再统一交底与会审。
4、在技术交底与图纸会审之前,监理单位必须事先安排各有关专业监理工程师熟悉图纸,并对图纸进行初步审查。
5、施工监理及公司对施工图纸的初步阅审6、施工图先由监理单位及公司工程管理部初审,工程管理部汇总监理单位意见后,由公司总工程师组织公司审查后,形成公司审查意见。
7、需经集团公司审查的图纸,交由集团公司主管部门组织审查。
8、公司内部施工图设计技术交底与图纸会审由公司总工程师主持,必须有监理单位、设计单位及施工单位相关专业人员参加。
9、设计交底与图纸会审的程序10、本程序应在施工开始之前,由设计单位在施工现场对所提交的施工图纸进行有系统的技术交底,并在此基础上组织对设计图纸的会审。
11、技术交底由公司总工程师主持,先由设计单位介绍设计意图、工艺布置与结构特点、工艺要求、施工技术措施与有关注意事项。
12、参加图纸会审单位提出图纸中的疑问、存在的问题和需要解决的问题。
13、设计单位答疑。
14、参加会审单位针对设计的问题进行研究与协商,拟定解决问题的办法。
图纸会审制度1、图纸会审是一项严肃和重要的技术管理工作.认真搞好图纸会审,对减少施工图中的差错,提高工程质量以及和技术、质量、安全管理,领会设计意图,保证按图顺利进行施工具有重要作用.2、图纸会审必须有组织、有领导、有步骤地进行,一般由建设单位组织设计、监理施工等有关单位参加会审。
3、图纸会审之前,须由工程公司主任工程师或项目技术负责人组织施工员、观测、预算、翻样等人员认真学习施工图纸,领会设计意图,并提出问题.4、一般工程图纸会审,工程公司主任工程师或项目技术负责人,直接承担施工任务的施工员、预算员、翻样员、质量员等有关人员都必须参加,重大工程的图纸会审还必须有本公司技术处处长及有关人员参加.5、图纸会审的主要内容:(1)设计是否符合国家有关技术政策、经济政策、质量标准和有关法规、规范、规程、规定。
(2)设计是否符合施工技术条件,对安全施工有无影响。
(3)推行四新,新技术、新工艺、新材料、新设备的说明及要求是否明确,能否保证施工质量。
(4)建筑、结构及设备安装之间有无矛盾。
(5)各种图纸中的轴线、尺寸、标高是否相符,图纸及说明是否齐全、清楚、明确。
(6)拟建建筑物的定位依据(坐标、方位和标高)是否标定和明了。
(7)地质分析资料和地质剖面图是否一致和具有代表性,钻孔密度、深度是否满足施工质量要求,地基处理和基础设计有无问题。
6、图纸会审的程序:(1)由建设单位确定会审时间、地点,通知设计、施工等有关单位参加,并主持会审会议。
(2)会审时,首先由设计单位分工种进行设计技术交底。
(3)对施工单位提出的图纸中的疑问、意见或建议应逐条讨论研究,并取得一致意见.(4)对暂时不能取得一致意见的技术问题及需要设计另行补图的内容,应定入会审纪要,并注明商定的答复时间。
(5)会审结束后,由监理单位或施工单位将会审纪要整理成文,交设计和建设单位校核并签字盖章后,由建设单位打印,分发各有关单位。
(6)当工程规模大,进度紧或设计单位来不及将图纸全部出齐时,可采取基础和上部结构、装修分阶段会审。
图纸会审制度目录一、图纸会审的目的 (1)二、图纸会审参加人员 (1)三、图纸会审的组织与分工 (2)四、图纸会审的时间 (3)五、图纸会审的程序 (3)六、图纸会审阶段 (3)七、图纸会审要点 (5)八、奖罚制度 (8)图纸会审制度一、图纸会审的目的图纸是施工和验收的主要依据,通过专业技术人员熟悉和审核设计图纸,掌握工程特点、设计内容、要求和关键部位的做法及质量要求,为质量控制和规划施工生产提供依据。
通过审查图纸,提出修改和洽商意见,避免产生技术事故或工程质量问题二、图纸会审部门及人员图纸会审工作由项目总工主持,并成立图纸会审小组,小组成员如下组长项目总工组员技术部经理工程部物资部部门及成员职责:项目总工:负责图纸会审的组织及召开、就图纸会审中所发现的问题,进行分析,审查图纸会审记录,并向设计转交,通设计沟通,解决图纸会审中发现的问题,将各专业和专业配合中会出现的问题汇总,并组织大家进行分析,提出设计变更的建议。
质检部:检查设计图纸中所引用的标准及规范是否有效。
工程部:审核整体设计的合理性、施工工法及施工工艺的可实施性。
图纸中的各种细部做法是否合理,是否满足规范及标准要求。
设计图纸上周围的地理环境及地质环境是否与现场相符合主要查看细部构造的尺寸、做法是否清晰明确,是否符合要求。
如:钢筋的具体根数是否正确,保护层厚度是否明确,结构的标高与建筑标高是否对应等细节问题。
测量班:主要核对各道尺寸标注线,是否能够对应,平面图、立面图、剖面图的标高、尺寸线是否相符。
所给的各个坐标点是否正确。
试验室:主要审核设计图纸中对原材料性能的要求,是否合理。
及对一些数据的要求,是否符合规范及标准的要求。
物资部:主要审查就设计提出的各种原材料在市场中能否买到,原材料的各种性能是否能够达到设计要求的标准。
三、图纸会审的组织与分工3.1施工图纸会审采用分级管理的办法3.1.1工程总承包单位组织的综合会审工程主要结构图纸和建筑图纸、及其它专业图纸之间衔接配合图纸的会审,两个及以上分包施工单位共同承担的单项工程的接口与配合协调的图纸会审由工程施工总承包单位总工程师组织主持。
建筑工程公司项目部施工图纸会审制度一、总则:施工图纸是施工和验收的主要依据,为确保工程质量,使施工人员充分领会设计意图,熟悉设计内容,正确地按图纸施工,避免返工浪费,将图纸中的错误和问题消灭在施工之前。
施工图纸的会审是保证工程质量的重要环节,也是保证工程顺利施工的主要步骤,项目部所属各科室、施工队、分包单位必须在工程开工前会同设计、监理、建设单位进行各层次的图纸会审和交底工作。
施工图纸会审分专业会审、系统会审、综合会审三个层纸会审以分册为单位。
二、图纸会审方法:1、专业会审:由班(组)负责技术员主持,设计代表、专业监理、班组长、施工员和工人参加,对本班组或本单位的施工图纸进行会审。
2、系统会审:由施工队专责工程师主持,班组长、技术人员、施工骨干、调试人员参加,必要时请总工程师(副总)及有关科室、设计代表、业主代表、监理代表参加,对本施工队各主要系统的施工图纸进行会审。
3、联合会审:由业主主持召开的综合会审,总工程师(副总)、各专业技术负责人、调试人员参加。
三、图纸会审的重点内容:1、设计图纸与说明书是否齐全、图纸内容、表达深度是否满足施工需要,施工中所须各种标准图册是否已经具备。
2、设计图纸与施工主要技术方案是否适应,施工图与设备、特殊材料的技术要求是否一致,主要材料的来源有无保证,能否代换,新技术、新材料的应用是否落实。
3、各专业之间、平面与剖面之间、总图与分图之间有无矛盾,预埋件、预留孔等是否齐全、准确,各类管沟、支吊架(墩)等是否协调统一,施工图的几何尺寸、平面位置、标高等是否与总平面一致。
4、图纸技术要求与规程要求是否一致,施工图与设备之间有无矛盾。
5、设计是否满足生产要求和检修需要。
6、施工安全、环境卫生有无保证。
四、图纸会审时间:1、专业会审:应安排在系统会审之前,所发现问题在系统会审时进一步复核后作出决定。
2、系统会审:应安排在综合会审之前完成,所发现问题汇总后,交综合会审审定。
3、综合会审:应在单位工程开工前完成。
施工图会审制度
1、项目执行办、监理工程师和承包人在收到施工图和有关设计技术
文件后,应组织施工图会审,即组织有关技术人员熟悉图纸、研究设
计图纸文件,了解设计意图、质量要求,并分析施工难易程度的过程。
施工图会审中,项目执行办重在审查图纸是否齐全、设计标准运用、
设计意图的理解、设计规定的质量标准等;监理工程师和承包人重在
详细地核对图纸是否齐全、规定是否明确,与说明有无矛盾,勘察结
论与工程实际的一致性;核对尺寸是否正确,主要标高、位置有无错误;所用标准图、结构配件图的编号、型号与设计图有无矛盾;工程
量清单中有无漏列项目,设计规定的质量标准和特殊要求能否达到;
施工用水、电、临时道路有何困难等等。
施工图自审中发现的问题应
及时做好记录、并整理汇总。
2、项目执行办在项目正式开工令下达28天前组织召开技术交底和施
工图会审会议,由设计单位、监理单位、承包人等的项目负责人、各
专业技术负责人参加。
3、会上安排设计单位进行技术交底,其内容应有:工程特点;工程重
点部位的设计情况、技术要求、质量标准;难点和关键部位的质量保证、安全生产的技术措施;对图纸标注的轴线、标高、图示尺寸、结
构上预留孔洞、预埋件的特殊要求;详细介绍工程地质、水文地质情
况及施工中应注意的问题;材料、结构、尤其新材料、新结构、新工
艺方面注意的事项等。
4、技术交底时,各自审单位应提出自审时发现的图纸中存在的问题和
疑点,以及需要解决的技术难题。
由设计人员作解释,或者通过三方
研究协商,拟定解决的方案。
5、图纸会审要有明确的会审意见,形成会议纪要,各方代表签字,上
报建设单位,抄送设计单位,作为对施工图补充、修改和施工的依据。
设计单位对提出的会审意见应在签收后7天内书面答疑。
6、图纸会审中未发现的问题,并不免除设计单位的责任。
