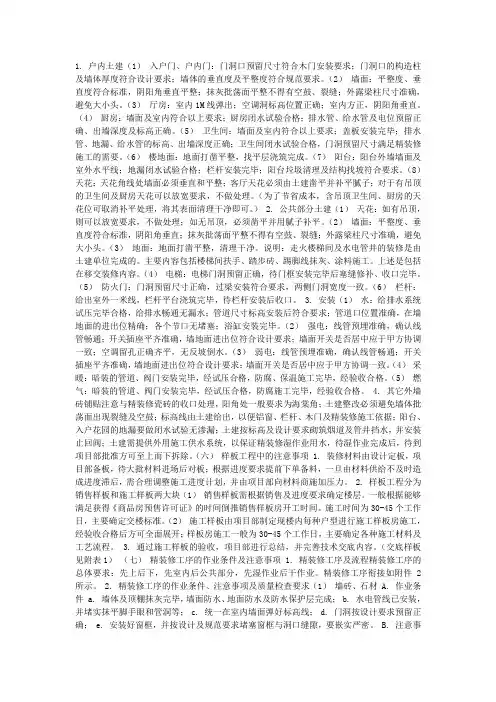

1. 户内土建(1)入户门、户内门:门洞口预留尺寸符合木门安装要求;门洞口的构造柱及墙体厚度符合设计要求;墙体的垂直度及平整度符合规范要求。
(2)墙面:平整度、垂直度符合标准,阴阳角垂直平整;抹灰批荡面平整不得有空鼓、裂缝;外露梁柱尺寸准确,避免大小头。
(3)厅房:室内1M线弹出;空调洞标高位置正确;室内方正,阴阳角垂直。
(4)厨房:墙面及室内符合以上要求;厨房闭水试验合格;排水管、给水管及电位预留正确、出墙深度及标高正确。
(5)卫生间:墙面及室内符合以上要求;盖板安装完毕;排水管、地漏、给水管的标高、出墙深度正确;卫生间闭水试验合格,门洞预留尺寸满足精装修施工的需要。
(6)楼地面:地面打凿平整,找平层浇筑完成。
(7)阳台:阳台外墙墙面及室外水平线;地漏闭水试验合格;栏杆安装完毕;阳台垃圾清理及结构找坡符合要求。
(8)天花:天花角线处墙面必须垂直和平整;客厅天花必须由土建凿平并补平腻子;对于有吊顶的卫生间及厨房天花可以放宽要求,不做处理。
(为了节省成本,含吊顶卫生间、厨房的天花位可取消补平处理,将其表面清理干净即可。
)2. 公共部分土建(1)天花:如有吊顶,则可以放宽要求,不做处理;如无吊顶,必须凿平并用腻子补平。
(2)墙面:平整度、垂直度符合标准,阴阳角垂直;抹灰批荡面平整不得有空鼓、裂缝;外露梁柱尺寸准确,避免大小头。
(3)地面:地面打凿平整,清理干净。
说明:走火楼梯间及水电管井的装修是由土建单位完成的。
主要内容包括楼梯间扶手、踏步砖、踢脚线抹灰、涂料施工。
上述是包括在移交装修内容。
(4)电梯:电梯门洞预留正确,待门框安装完毕后塞缝修补、收口完毕。
(5)防火门:门洞预留尺寸正确,过梁安装符合要求,两侧门洞宽度一致。
(6)栏杆:给出室外一米线,栏杆平台浇筑完毕,待栏杆安装后收口。
3. 安装(1)水:给排水系统试压完毕合格,给排水畅通无漏水;管道尺寸标高安装后符合要求;管道口位置准确,在墙地面的进出位精确;各个节口无堵塞;浴缸安装完毕。
土建与精装修交接界面和质量标准(修订)注:新开工建设的精装项目在项目建设到结构出正负零时,项目部必须组织召开一次精装交接界面标准定位会议。
安防智能化土建总包/安防分包各种安防智能化管线的预埋、底盒预埋、穿线装修总包进场交接时全面检测并验收各弱电线路电视、电话土建总包/电视、电话分包各种安防智能化管线的预埋、底盒预埋装修总包进场交接时全面检测并验收各弱电线路公用部位消防楼梯间土建总包/各土建分包完成楼梯间楼梯踏步及墙地顶土建结构及修补、消防门安装,栏杆安装、楼梯间墙面涂料无无电梯前室土建总包完成地面管线预埋,不做地面找平层,完成墙面砂浆抹灰(若墙面装饰需做石材的,总包做到结构面;如有吊顶则不作顶面及吊顶以上墙面的粉刷)装修总包完成墙地面、顶棚的装修注意各标高关系:电梯厅地坪、电梯门下槛、房间室内地坪电梯轿厢电梯分包完成电梯轿厢顶、厢壁安装装修总包完成轿厢墙地面、顶棚装修及成品保护大堂土建总包完成结构以及墙面水泥砂浆抹灰(若装饰需做石材的,总包做到结构面清理;如有吊顶则不作顶面及吊顶以上墙面粉刷);不做地面找平装修总包完成大厅墙地面、顶棚装修面;大堂门/单元门土建总包/土建分包完成单元门、门庭雨篷等安装无需做好成品保护。
土建移交精装修关注事项目录一、精装修工期二、室内、室外建筑一米线三、抹灰后墙面平整、垂直度。
(厨房、卫生高要求)四、房间方正性、开间进深五、窗台大小头误差六、室内天花七、房间地平(无砂)八、门洞尺寸(厨卫入户户内门、铝窗、防火门、消防栓等)九、卫生间、阳台闭水试验记录十、厨卫、阳台防水切片记录十一、给排水移交十二、线盒进出位与穿线并线十三、分包单位技术交底十四、成品保护一、精装修工期二、建筑一米线1、确定每层楼的建筑一米线,书面移交精装单位。
2、在户内与户外建筑一米线不同的情况下,作记录。
3、房间地平根据建筑一米线而调整厚度。
涉及:电梯门门槛石标高确定、入房门门槛石标高确定。
三、抹灰墙面平整、垂直度。
1、抹灰墙面平整、垂直度均为(0,4)mm。
2、不得露铁丝网、钢筋头、空鼓、开裂。
3、实测关注部位:门窗洞口斜跨的平整度,门贴脸部位的平整度(0,3)m m,客厅、房间踢脚线部位的平整度(0,3)mm,厨房、玄关等有柜体部位的垂直度(0,3)mm等;腻子后均为(0,2)mm。
4、在墙面抹灰最后收面时,必须用2米铝合金大刮尺对冲筋、灰饼点对点进行收面。
建议:抹灰前,均做冲筋,少量灰饼。
柜体贴近墙砖一处大小头。
(抹灰误差+面砖误差)踢脚线、门贴脸与墙面硬碰,留成自然缝。
非常考验土建总包抹灰班组的底子四、房间方正性、开间进深1、方正性为(0,10)mm,开间进深为(-10,10)m m。
2、关注:有门、窗垛处的方正性、开间进深。
五、窗台大小头误差1、抹灰宜控制为(0,4)mm,腻子后为(0,3)mm。
图一窗两侧的抹灰控制图二窗台石下口的抹灰控制,也相关铝窗安装、窗台石收口。
2、铝窗框四边收口问题:①因铝窗框需与砼墙或砖墙约有2公分塞缝,没有垛的情况下需要加设小垛收口。
②窗上口不平的情况,看项目是否做窗帘盒,若没有需打磨和修补。
③窗下口由窗台石收口,注意窗台石下料尺寸。
④次入户口左侧收口与①相应,但注意门轴、踢脚线之间的关系。

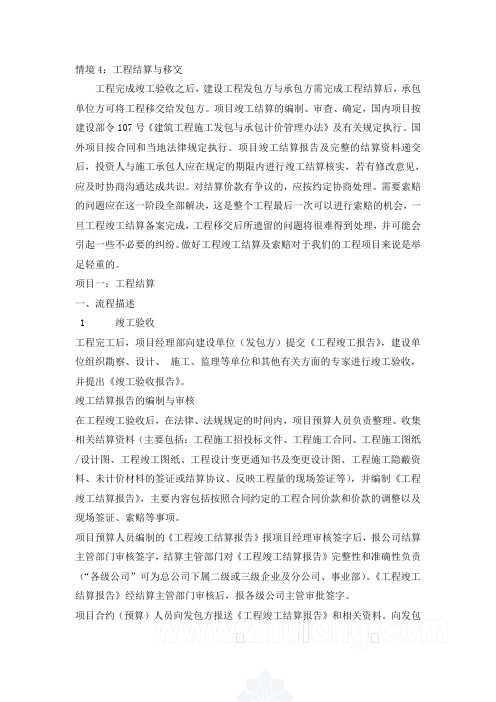

情境4:工程结算与移交工程完成竣工验收之后,建设工程发包方与承包方需完成工程结算后,承包单位方可将工程移交给发包方。
项目竣工结算的编制、审查、确定,国内项目按建设部令107号《建筑工程施工发包与承包计价管理办法》及有关规定执行。
国外项目按合同和当地法律规定执行。
项目竣工结算报告及完整的结算资料递交后,投资人与施工承包人应在规定的期限内进行竣工结算核实,若有修改意见,应及时协商沟通达成共识。
对结算价款有争议的,应按约定协商处理。
需要索赔的问题应在这一阶段全部解决,这是整个工程最后一次可以进行索赔的机会,一旦工程竣工结算备案完成,工程移交后所遗留的问题将很难得到处理,并可能会引起一些不必要的纠纷。
做好工程竣工结算及索赔对于我们的工程项目来说是举足轻重的。
项目一:工程结算一、流程描述1 竣工验收工程完工后,项目经理部向建设单位(发包方)提交《工程竣工报告》,建设单位组织勘察、设计、施工、监理等单位和其他有关方面的专家进行竣工验收,并提出《竣工验收报告》。
竣工结算报告的编制与审核在工程竣工验收后,在法律、法规规定的时间内,项目预算人员负责整理、收集相关结算资料(主要包括:工程施工招投标文件、工程施工合同、工程施工图纸/设计图、工程竣工图纸、工程设计变更通知书及变更设计图、工程施工隐蔽资料、未计价材料的签证或结算协议、反映工程量的现场签证等),并编制《工程竣工结算报告》,主要内容包括按照合同约定的工程合同价款和价款的调整以及现场签证、索赔等事项。
项目预算人员编制的《工程竣工结算报告》报项目经理审核签字后,报公司结算主管部门审核签字,结算主管部门对《工程竣工结算报告》完整性和准确性负责(“各级公司”可为总公司下属二级或三级企业及分公司、事业部)。
《工程竣工结算报告》经结算主管部门审核后,报各级公司主管审批签字。
项目合约(预算)人员向发包方报送《工程竣工结算报告》和相关资料。
向发包方递交《工程竣工结算报告》和资料,必须根据合同约定递交给发包方专门收件人或收件机构,并要求其在《竣工结算报送回执单》上签署姓名和收到的日期。
1. 户内土建(1)入户门、户内门:门洞口预留尺寸符合木门安装要求;门洞口的构造柱及墙体厚度符合设计要求;墙体的垂直度及平整度符合规范要求。
(2)墙面:平整度、垂直度符合标准,阴阳角垂直平整;抹灰批荡面平整不得有空鼓、裂缝;外露梁柱尺寸准确,避免大小头。
(3)厅房:室内1M线弹出;空调洞标高位置正确;室内方正,阴阳角垂直。
(4)厨房:墙面及室内符合以上要求;厨房闭水试验合格;排水管、给水管及电位预留正确、出墙深度及标高正确。
(5)卫生间:墙面及室内符合以上要求;盖板安装完毕;排水管、地漏、给水管的标高、出墙深度正确;卫生间闭水试验合格,门洞预留尺寸满足精装修施工的需要。
(6)楼地面:地面打凿平整,找平层浇筑完成。
(7)阳台:阳台外墙墙面及室外水平线;地漏闭水试验合格;栏杆安装完毕;阳台垃圾清理及结构找坡符合要求。
(8)天花:天花角线处墙面必须垂直和平整;客厅天花必须由土建凿平并补平腻子;对于有吊顶的卫生间及厨房天花可以放宽要求,不做处理。
(为了节省成本,含吊顶卫生间、厨房的天花位可取消补平处理,将其表面清理干净即可。
)2. 公共部分土建(1)天花:如有吊顶,则可以放宽要求,不做处理;如无吊顶,必须凿平并用腻子补平。
(2)墙面:平整度、垂直度符合标准,阴阳角垂直;抹灰批荡面平整不得有空鼓、裂缝;外露梁柱尺寸准确,避免大小头。
(3)地面:地面打凿平整,清理干净。
说明:走火楼梯间及水电管井的装修是由土建单位完成的。
主要内容包括楼梯间扶手、踏步砖、踢脚线抹灰、涂料施工。
上述是包括在移交装修内容。
(4)电梯:电梯门洞预留正确,待门框安装完毕后塞缝修补、收口完毕。
(5)防火门:门洞预留尺寸正确,过梁安装符合要求,两侧门洞宽度一致。
(6)栏杆:给出室外一米线,栏杆平台浇筑完毕,待栏杆安装后收口。
3. 安装(1)水:给排水系统试压完毕合格,给排水畅通无漏水;管道尺寸标高安装后符合要求;管道口位置准确,在墙地面的进出位精确;各个节口无堵塞;浴缸安装完毕。
[房屋建筑工程]土建与精装修工序交接2024年11月19日目录第一部分:套内施工移交 (1)1.套内土建部分移交 (1)1.1控制线 (1)1.2天棚 (1)1.3墙面 (1)1.4地面 (2)1.5套内开间进深 (2)1.6门窗 (2)1.7栏杆 (3)护窗以及阳台栏杆工程由精装修单位施工,由总承包单位提供配合; (3)2套内安装部分移交 (3)2.1插座、开关位、灯位 (3)2.2强弱电线路 (3)2.3给排水 (4)第二部分:公共区域(含入户大堂)土建与精装修工作界面 (5)1.土建与精装修工作界面划分 (5)2.质量验收移交标准 (5)第三部分:场地移交以及移交方式组织 (6)第四部分:移交配套使用表格 (7)附表1 套内施工移交验收表 (8)附表2 公共区域土建与精装修工作界面验收表 (9)第一部分:套内施工移交1.套内土建部分移交1.1控制线1.1.1每道墙体均弹出建筑一米水平线,标出装修完成面标高;1.1.2已完成阳台外墙砖和真石漆处不弹线,每道墙体保留一水平点;1.1.3地面清理干净,每个独立空间(除厨房、卫生间及阳台)墙体内翻30cm 弹线,然后弹出对角线相交于一点,作为顶板标高控制线。
1.2天棚1.2.1 混凝土结构天棚阴角顺直,表面清洁无木皮、无铁钉、无铁锈、相邻两模板拆模后拼缝部位有错台、漏浆要打磨平整;1.2.2 外观无露筋、蜂窝、夹渣、疏松、裂缝、漏浆、渗漏,无外露铁丝、模板碎屑等杂物;1.2.3 顶板无裂缝,有裂缝需要根据裂缝的情况制定统一的整改方案进行整改;1.2.4 砼面平整,模板拼缝处平顺,砼高低差≤4mm,如超过标准,需要进行填补和打磨;1.2.5 天棚水平度极差≤15mm;(最高点与最低点之高差,激光水平仪检查)。
备注:有吊顶部位清洁干净即可。
1.3墙面1.3.1客厅、餐厅、卧室内墙体统一采用石膏砂浆进行抹灰,厚度按设计要求,石膏抹灰工序施工完成后,方可进行移交;1.3.2 厨房、卫生间统一采用水泥砂浆抹灰,厚度按照设计要求,观感质量要求参照《建筑装饰装修工程质量验收标准》GB50210-2018执行;1.3.3抹灰无开裂、空鼓、掉灰、起砂、剥落、无露网、无色差现象;抹灰与顶板阴角抹灰砂浆清理干净,阴阳角应顺直;1.3.4 孔洞、槽、盒和管道后面的墙面抹灰表面应尺寸正确、边缘整齐、光滑;管道后面平整,统一标高的线盒尺寸不超过5mm;1.3.5 普通抹灰允许偏差:平整度≤4mm;阴阳角垂直度≤4mm;立面垂直≤4mm;阴阳角方正≤4mm。
