SG-40A液压成槽机安装、拆除方案

1、概况介绍

SG-40A液压成槽机根据工程需要,需在新华路街道71街坊1/2丘、71街坊16/2丘商业和办公项目进行拆装。现编制拆装方案如下。

2、编制依据

2.1. SG-40A液压成槽机资料

2.2《起重机械安全规程》 GB 6067-85;

2.3《起重机械安全监察规定》国家质监局〔2006〕92号;

2.4《手持式电动工具的管理使用检查和维修安全技术规程》GB 3787-2006

3、施工准备

3.1 所有参与施工人员要求持证上岗(持有国家质量技术监督局颁发的起重设备安装维修操作证,并且在有效期内)。

3.2. 由起重工将SG-40A成槽机带到专用拍子上。

3.3. 清理平整一块宽10m,长20m的拆车场地,并将履带方向调整至垂直桅杆放落方向。

3.4. 对施工中使用的所有工器具以及安全防护用具进行全面检查,确认合格后方可投入使用。

4、施工工序和方法

4.1施工工艺流程图

4.2桅杆放落程序

4.2.1.将抓斗降至地面,慢慢放落桅杆。期间要注意,桅杆不碰上驾驶室。 4.3. 拆 除 程 序 4.3.1.将抓斗降至地面。 4.3.2.将桅杆降至地面。

4.3.3.从抓斗上拆下液压胶管和电缆,并把它们绕到胶管绞盘上。 4.3.4.从桅杆连接点上拆下钢丝绳街头。

4.3.

5.从钢丝绳接头上拆除钢丝绳并把钢丝绳绕到卷扬机上。 4.3.

6.拆桅杆。

5、质量标准

5.1 《机械设备安装工程施工及验收规范》。GB 50231-98;

6、安全环境技术措施

6.1、危险/危害因素及控制措施一览表

6.2、环境因素及控制措施一览表

6.3、安全文明施工措施

6.3.1.拆除过程中,防后倾液压缸控制球阀必须处于工作位置。

6.3.2.在收回钢丝绳时,设专人监护卷扬机,保证钢丝绳在卷扬机上不松散且排列整齐。

6.3.3.进行快速插头的断开时,必须先消除液压系统中的所有压力(发动机完全停止后再等5分钟),断开时必须用手拧或使用专用工具拆卸。

6.3.4.桅杆放落作业前对人员进行分工,设专人监护变幅卷扬机、桅杆方向履带下方基础等重要部位的变化情况,设专人监护整机的平衡状况。6.3.5.在桅杆放落中要动作平稳,尽量减少停机次数,尽量避免主变幅卷扬机有点动现象。

6.3.6.在桅杆放落过程中要设专人监护成槽机的整机平衡以及各变幅卷扬机,保持卷扬机上钢丝绳无松散现象。

6.3.

7.桅杆放落过程中禁止进行回转动作。

6.3.8.对拆除的各零部件及电气部件作好标识与记录,并分类存放,以便于安装。

6.3.9.在施工过程中配合吊车司机要听从指挥,起重指挥要动作规范。

6.4环境措施

6.4.1施工中产生的废油、废液及废料等物品,应统一收集,并做相应处理,做到“工完、料净、场地清”。

6.4.2施工现场尘土多,做好防尘工作。

6.4.3收回的部件,要有次序的摆放整齐。

6.4.4每天施工完毕,及时收好工具。

7、工器具及人员

7.1 辅助机械:25t汽车吊

7.2 工器具准备

7.3 人员配备

龙门吊吊装施工方案

目录 1、编制依据 (1) 2、工程概况 (1) 2.1工程概况 (1) 2.2门式起重机概况 (2) 3、施工部署 (2) 3.1龙门吊安装 (2) 3.2龙门吊验收 (2) 4、吊装法 (2) 4.1钢支撑吊装法 (2) 4.2结构钢筋吊装法 (5) 4.3结构模板吊装法 (6) 4.4转材料吊装法 (8) 5、吊装安全注意事项 (8) 5.1龙门吊的使用法 (8) 5.2龙门吊的安全技术规则 (9) 5.3、龙门吊司机职责 (10) 6、龙门吊的维修与检查制度 (12) 6.1龙门吊维修 (12) 6.2龙门的检查制度 (14)

1、编制依据 1.1、MH3/3-18.5单主梁式龙门起重机安装施工案。 1.2、MH3/3-18.5单主梁式龙门起重机拆迁案。 1.4、《建筑机械使用安全技术规程》(JGJ33-2001) 1.5、钢结构高强度螺栓连接设计、施工及验收规(JGJ82-91)1.6、筑机械使用安全技术规程(JGJ33-2001) 1.7、建筑施工安全检查标准(JGJ59-99) 1.8、建设工程施工现场供用电安全技术规(GB50194-93) 1.9、建筑施工高处作业安全技术规(JGJ80-91) 1.10、建筑安装工程质量检验评定统一标准(GB50300-2001) 2、工程概况 2.1.1项目名称:倘甸产业园区轿子山旅游开发区中心敬老院一期项目 2.1.2建设单位:倘甸产业园区轿子山旅游开发区社会事业局 2.1.3监理单位:北京中联环建设工程管理有限公司 2..14设计单位: 中铁二院勘察设计研究院有限责任公司 2.1.5施工单位:新跃建筑工程有限公司 2.1.6建设地点:倘甸镇白樟村委会上茄桌水库旁 2.1.7建设规模: 该工程主要分为老年人住宅,食堂及综合用房,配套物资仓库,门卫室,发堂518.71平米,综合用房982.04平米,配套物资仓库423.47平米,门卫室30平米,主要建筑物高度20.3米,框架结构,四层。

门式起重机安装、拆卸方案

门式起重机安装、拆卸方案 一、工程概况 本工程为土羊特大桥第三合同段,共需预制及吊运40米T形梁696榀,每榀约120吨,由于预制场地有限,根据实际情况现采用SMJA60*2/45m-15m门式起重机进行梁板的倒运及部分梁板的安装施工。 二、施工技术依据 本方案的制订按如下标准为技术依据:《起重设备安装工程施工及验收规范》(GB50278-98)、《机械设备安装工程施工及验收通用规范》(GB50231-98)、《起重机械安全规程》(GB6067-85)、《起重机械试验规范和程序》(GB5905-86)、《起重机电气装置施工及验收规程》(GB50256-96)、《桥式和门式起重机制造及轨道公差》(GB10183-88)。 三、管理人员和职责 人员职务职责 吴贵洪安全员现场安全 王克群施工队长现场施工 薛新胜质管主任现场检测 胡乐乐工程师机械电气 四、安全措施 1.作业人员进入施工现场必须戴好安全帽,不得穿拖鞋。 2.施工人员必须持有上岗证。工作前必须按规定穿戴好劳动保护用品,及时对 使用工具、工作台、机具进行检查,不得带故障作业。

3.各种电动机具要由操作熟练的工人负责使用和保管,非工作人员不得乱动。 4.日常工作中应随时检查电器线路,发现问题及时与电工联系。遇有雷雨时, 应停止电焊工作。 5.不准随意放置工具,工作中应注意钢材不要碰触电线。 6.高空作业必须小心施工,系好安全带。 7.架设现场要严格统一指挥。在吊装过程中,除现场指挥人员外,任何人都不 得指挥操作。 8.参加架设的操作人员要有明确的分工,并建立岗位责任制。劳动分工要尽可 能稳定,不要在操作前临时调换工种,以避免由于不熟练而发生意外事故。 9.吊装作业区严禁非工作人员进入,所有人员均不得在起吊和运行的吊物下站 立。 10.起吊运行时,起吊物上所有多余的木板、铁件等均应全部清除,工具必须有 专人保管,以防在吊运中落下物件伤人。 11.遇以下情况必须停止吊运安装(1)吊装设备损坏,控制失灵;(2)自然条 件恶劣,大雨或6级以上大风时;(3)现场发生事故,尚未处理完毕。 12.空中运行时吊钩的高度不得低于人的高度。严禁用吊钩斜拉重物和埋地重物。 13.不得利用电动机的突然反向旋转作为运行机构的制动,只有在发生意外事故 时方允许用此下法。 14.禁止利用限位开关作为正常操作的停电,限位开关只能在发生意外事故或司 机操作失误的情况下,才能使用他起作用。 15.如有6级以上大风天气,必须用链子、钢缆将安装好的部件紧紧栓牢在地面

龙门吊的安装拆除方案

目录 一、编制依据 (2) 二、编制原则 (2) 三、安全管理方针、原则及目标 (2) 四、工程概况 (3) 4.1 工程简介 (3) 4.2 龙门吊安装方案概述 (3) 4.3龙门吊拆除方案概述 (7) 五、龙门吊拼装、拆除过程中危险源辨识及应对措施 (9) 5.2 危险源辨识 (10) 5.2 龙门吊安装、拆除安全技术保证措施 (14) 六、安全管理体系 (22) 6.1 安全管理体系 (22) 6.2 安全管理机构 (23) 七、应急救援预案 (26) 7.1 应急预案的任务和目标 (26) 7.2 工区成立应急救援指挥小组 (26) 7.3 机构职责 (27) 7.4 高空坠落应急处理 (28) 7.5 应急预案实施终止后的恢复工作 (29) 7.6 事故的调查处理 (29)

一、编制依据 1、《公路工程施工安全技术规程》JTJ076-95 2、国家及地方关于安全生产等方面的法规。 3、《起重机械安全规程》 4、《工程建设安装工程起重施工规范》 5、《电气装置安装工程施工及验收规范》 6、《起重机械试验规范和程序》 7、《预制梁施工组织设计》 8、《龙门吊设计图》 9、《龙门吊安全技术操作规程》 二、编制原则 1、认真、全面、系统做好龙门吊机安装及拆除过程中的安全措施。 2、贯彻执行各项技术标准、安全技术规程。确保龙门吊安装质量,为实现梁板预制顺利进行提供机械保障,以适应施工组织安排的要求。 3、有效对龙门吊安装、拆除过程监控,防止一般及重大安全事故的发生。 三、安全管理方针、原则及目标 安全生产方针:坚持“安全第一、预防为主、综合治理”的方针,建立健全安全生产保证体系,制定完善的安全生产管理制度和切实可行的安全生产保证措施,依法对本单位安全生产负全面责任。

成槽机安装方案

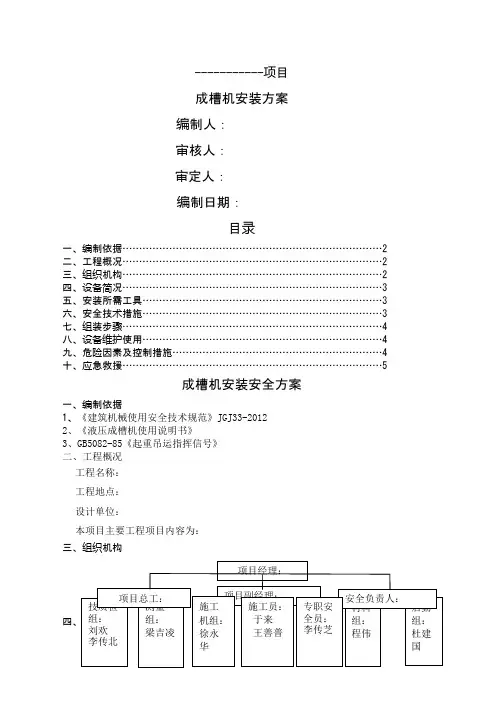

-----------项目 成槽机安装方案 编制人: 审核人: 审定人: 编制日期: 目录 一、编制依据 (2) 二、工程概况 (2) 三、组织机构 (2) 四、设备简况 (3) 五、安装所需工具 (3) 六、安全技术措施 (3) 七、组装步骤 (4) 八、设备维护使用 (4) 九、危险因素及控制措施 (4) 十、应急救援 (5) 成槽机安装安全方案 一、编制依据 1、《建筑机械使用安全技术规范》JGJ33-2012 2、《液压成槽机使用说明书》 3、GB5082-85《起重吊运指挥信号》 二、工程概况 工程名称: 工程地点: 设计单位: 本项目主要工程项目内容为: 三、组织机构

五、安装所需工具 六、安全技术措施 1、安装场地必须有足够的容机距离,且场地必须满足设备安装需要的承载力。 2、设备操作手必须持证上岗。由专人指挥安装作业。 3、所有作业人员到作业现场必须正确佩戴安全帽等安全防护用品。登高作业必须系好安全带。严禁酒后作业。 4、安装作业必须在白天进行,特殊情况夜间施工时必须保证充足照明。 七、组装步骤 1、将天车与桅杆通过销子连接。 2、下桅杆与主机连接。

3、安装液压油管。 4、放出钢丝绳与抓斗滑轮连接。 5、检查钢丝绳磨损情况,其后穿吊钩,同时做好设备润滑保养。 6、起拔杆。在统一指挥下起拔杆,起升至30度时,检查钢丝绳及设备构件的连接和受力情况。确认无异常后,再继续起拔到指定位置。 7、安装完毕后要进行试运行,确认无误后再开始施工。 八、设备维护使用 1、设备运行过程中应按照使用说明书的要求定期维护和保养设备。 2、发现异常必须立即停机检修,不得是设备“带病”作业。 3、加强负压设备、电路等重点部位的检查,不得负压、带电维修设备。 九、危险因素及控制措施

龙门吊安装及拆卸方案正文

目录 1.编制依据 (2) 2.适用范围 (2) 3.设备概述 (2) 3.1 工作原理 (3) 3.2 技术特性及主要参数 (3) 3.3 结构概述 (4) 4.安装现场要求 (5) 5.拆卸现场要求 (5) 6.施工用起重设备与辅助工具名称、规格 (5) 7.门式起重机安装步骤 (6) 7.1 安装前的准备 (7) 7.2 吊装顺序 (8) 7.3 机械安装 (9) 7.4 电气部分安装 (10) 8.门式起重机拆卸步骤 (11) 9.安全及文明施工措施 (13) 10.应急领导机构与职责 (14) 11.事故的预防 (15) 12.劳动力安排 (16) MG45/10-22M门式起重机安装及拆卸

施工方案 1.编制依据 1.1 GB6067-85《起重机安全规程》; 1.2 GB50278-98《起重设备安装工程施工及验收规范》; 1.3 GB50256-96《电气装置安装工程起重机电气装置施工及验收规范》; 1.4GB5905-86《起重机试验规范和程序》; 1.5 GB/T17908-1999《起重机起重机械技术性能和验收文件》; 1.6 GB8918-1996《优质钢丝绳》; 1.7 GB10183-88《桥式和门式起重机制造及轨道安装公差》; 1.8 GB/T14406-93《通用门式起重机》 1.9 98G325《轨道联结》 2.适用范围 MG45/10T-22M门式起重机。 3.设备概述 3.1工作原理 MG45/10T-22M门式起重机(以下简称门吊)适用于中铁一局合肥市轨道交通1号线10标项目部修建地铁。它是依靠大车沿地面轨道方向,电动葫芦沿主梁下方工字钢方向的移动和起升机构上、下移动相互配合,使其达到在一定的空间范围内搬运物品的目的。 本方案所指的门式起重机工作类型有A2级,工作环境温度为0~45°C。不推荐用于高温(>+45°C)和低温(<0°C)的场合,也不适宜吊运赤热

龙门吊拆除方案

龙门吊拆除方案 一、工程概况 1、产品介绍、施工地点和施工范围: 因施工红线内三条酒店未拆迁到位,工地龙门吊行走南北不能贯通,根据工地工程需要,将在工地现场三条酒店楼南侧拆除1台MZ5T-44型龙门吊移至三条酒店北侧施工,该龙门吊起重机主要组成部分包括:刚性支腿、主梁桥架、电动葫芦、吊钩总成、大车走行及操作、运行机构。 2、起重机械名称:电动葫芦门式起重机 制造许可证编号:TS2413008-2013 产品规格型号:MH5t-44m A3 产品编号:2012003 设备代码:42701300820120003 为保证吊车拆除作业的安全顺利进行,编制本拆除方案,本次拆除任务由保定天力金属结构有限公司有限公司负责施工。 二、施工前准备 1、施工场地事先清理,必须坚实、开阔,没有与施工机械相干涉的障碍物,并拉设警戒绳,吊车工作区域必须确保地基坚实可靠,必要时用专用垫板铺垫。 2、施工人员必须熟悉施工现场,熟悉本作业指导书,技术人员做好重要施工工序的技术和安全交底。 3、对配合拆除工作的吊车及配合机具进行全面检查。

4、对所有用于拆除作业的工器具进行全面检查,所有的安全装置必须齐全可靠。 5、作业中使用的安全带、保险绳应经检验合格。 四、人员组织、分工及资格 1、人员组织与分工 2、人员的资格要求 2.1所有施工人员须身体健康,患高血压、癫痫病、恐高症者不能上高空作业。 2.2主要施工人员(组长)应具有3年以上的工作经验,应熟练掌握本工种技术。

2.3按照《大型起重机械的选型、安装和拆卸管理规定》,施工人员的主要业务骨干(不少于30%)必须取得的大型起重机械安装维修资格证,持证上岗,安全员及特殊工种人员必须持证上岗。 2.4施工人员必须熟悉《作业指导书》,必须经技术与安全交底并签字。 五、施工机械、工机具及要求 1、施工机械、工机具数量表:

SG40A成槽机安装及拆卸方案

新华路街道71街坊1/2丘、71街坊16/2丘 商业和办公项目 SG-40A液压成槽机 安装、拆除专项方案 编制人: 审核人: 审批人: 上海丽磊机械租赁有限公司 2016年3月

目录 1、概况介绍 (5) 2、编制依据 (5) 3、施工准备 (5) 4、施工工序和方法 (6) 5、质量标准 (6) 6、安全环境技术措施 (6) 7、工器具及人员 (8)

SG-40A液压成槽机安装、拆除方案 1、概况介绍 SG-40A液压成槽机根据工程需要,需在新华路街道71街坊1/2丘、71街坊16/2丘商业和办公项目进行拆装。现编制拆装方案如下。 2、编制依据 2.1. SG-40A液压成槽机资料 2.2《起重机械安全规程》 GB 6067-85; 2.3《起重机械安全监察规定》国家质监局〔2006〕92号; 2.4《手持式电动工具的管理使用检查和维修安全技术规程》GB 3787-2006 3、施工准备 3.1 所有参与施工人员要求持证上岗(持有国家质量技术监督局颁发的起重设备安装维修操作证,并且在有效期内)。 3.2. 由起重工将SG-40A成槽机带到专用拍子上。 3.3. 清理平整一块宽10m,长20m的拆车场地,并将履带方向调整至垂直桅杆放落方向。 3.4. 对施工中使用的所有工器具以及安全防护用具进行全面检查,确认合格后方可投入使用。

4、施工工序和方法 4.1施工工艺流程图 4.2桅杆放落程序 4.2.1.将抓斗降至地面,慢慢放落桅杆。期间要注意,桅杆不碰上驾驶室。 4.3. 拆 除 程 序 4.3.1.将抓斗降至地面。 4.3.2.将桅杆降至地面。 4.3.3.从抓斗上拆下液压胶管和电缆,并把它们绕到胶管绞盘上。 4.3.4.从桅杆连接点上拆下钢丝绳街头。 4.3. 5.从钢丝绳接头上拆除钢丝绳并把钢丝绳绕到卷扬机上。 4.3. 6.拆桅杆。 5、质量标准 5.1 《机械设备安装工程施工及验收规范》。GB 50231-98; 6、安全环境技术措施 6.1、危险/危害因素及控制措施一览表

龙门吊安装与拆除施工方案

国家高速公路包头至茂名线(G65) 陕西境黄陵至延安公路扩能工程LJ-15合同段龙门吊安装拆除专项方案 编制: 复核: 中交第四公路工程局有限公司 黄延高速公路扩能工程LJ-15合同段项目经理部 年月日

龙门吊安装拆除专项方案 目录 1 编制依据 (1) 1.1 编制依据 (1) 1.2 编制目的 (1) 2 工程概况 (1) 3 施工总体部署 (2) 3.1人员组织、分工及有关人员的资格要求 (2) 3.2所需的施工机械、工器具及要求: (3) 3.3.施工进度计划及要求 (3) 4 施工方案 (4) 4.1龙门吊安装 (4) 4.1.1施工准备 (4) 4.1.2工艺流程 (4) 4.1.3安装顺序 (5) 4.1.4具体安装施工工序 (6) 4.1.5交工验收 (11) 4.2龙门吊拆除 (12) 5 质量保证措施 (13) 5.1龙门吊工程检验、验收标准 (13) 5.2质量保证措施 (13) 6 安全保证措施 (14)

6.1 安全防护措施 (14) 6.2 安装过程注意事项 (15) 7 应急救援预案 (16) 7.1 应急领导小组 (17) 7.2 应急响应 (18) 7.3善后处置 (19) 7.4各类事故的预防 (19)

1 编制依据 1.1 编制依据 《起重机设计规范》GB3811-1983 《起重机设备安装工程施工及验收规范》GB50278-1998 《通用桥式起重机可靠性评定试验规范》JB/T50103-1998 《起重设备安装工程施工及验收规范》JBJ31-1996 《桥式和门式起重机制造及轨道公差》GB10183-1988 《起重机安全规程》GB6067-1985 1.2 编制目的 根据现场施工条件,为了满足箱梁预制场的正常施工及箱梁成品的垂直运输,需安装吊装用龙门吊来保证箱梁预制场的正常运转。为了保证施工期间龙门吊施工的安全、质量,合理的安排施工工期,编制本龙门吊安装拆除方案。 2 工程概况 黄延高速扩能工程LJ-15合同段位于甘泉境内。黄陵至延安高速公路扩能工程是国家高速公路网规划G65在陕西境内的重要组成路段,也是西安至延安高速公路扩容的一部分,其建设对进一步完善全省高速公路网,形成关中连接陕北的独立快速通道,实现关中、陕北经济的率先发展和跨越发展均具有十分重要的促进作用。 中交四公局第五工程有限公司承建黄陵至延安高速公路扩能工程LJ-15合同段,全长9.1Km,起讫里程K96+900-- K106+000。主要工程数量为:路基长度4.013公里,桥梁长度3834.21米/13座,涵洞11道,

龙门吊安装与拆除方案设计

实用标准 中国水利水电第十工程局有限公司 乐山青江项目 龙 门 吊 安 装 与 拆 除 方 案 编制: 审核:

目录 一、编制依据及执行规范 (2) 二、工程概况 (2) 三、安装前的准备 (2) (一)起重机轨道铺设技术要求 (2) (二)场地要求 (2) (三)、吊装机具的准备: (3) 四、安装步骤 (3) (一)、轨道基础施工 (4) (二)、构件的地面组装 (4) (三)、各项检查 (5) (四)、吊装 (5) (五)、电气安装及调试 (6) (六)、试运转前的检查要求 (6) 五、龙门吊拆除步骤 (6) (一)、总体拆除步骤 (6) (二)、具体拆除施工工序 (6) 六、施工过程中的安全保障措施 (8) 七、施工过程中的安全生产文明措施 (9)

一、编制依据及执行规范 1、《起重设备安装工程施工及验收规范》 GB52078-98 2、《起重工操作规程》 SYB4112-80 3、龙门吊设计图 二、工程概况 水电十局乐山青江项目嘉瑞大道道路新建工程位于乐山市市中区绵竹片区,道路总体呈东西走向,西起于大件路处,在K1+960处跨越既有江公堰后,向东与瑞祥路连接。 龙门吊主梁采用贝雷片拼装,支腿采用无缝钢管拼装。龙门吊基础采用钢筋砼浇捣,上铺设轨道,并贯穿整个预制场。 三、安装前的准备 (一)起重机轨道铺设技术要求 1、混凝土基础找平。基础具有足够的承载力,承载力≥8t/m2;龙门吊置于C40混凝土浇筑地面上,基础设排水措施,接地装置稳定且接地电阻不大于4欧姆。 2、轨道的实际中心线对安装基准线的水平位置偏差≤5mm 3、同一截面内两平行轨道的标高相对差≤10mm 4、轨道接头高低差及侧向错位≤1mm 5、轨道接头间隙≤2mm 6、轨距必须准确(28m±8mm),门机两侧轨道必须在同一平面上,道钉必须牢固可靠。(二)场地要求 安装需要的最小场地为50mx30m。场地必须压实以足够承受吊机及部件的重量。整体起吊时2台20t吊机站在主梁侧端,作业半径可在8-9m。

门式起重机安装及拆卸方案

门吊起重机安全专项施工技术方案 编制: 复核: 批准: 攀大高速公路项目经理部TJ7分部 二〇一六年五月

目录 1. 编制依据 (3) 2. 适用围 (3) 3. 设备概述 (3) 3.1工作原理 (3) 3.2技术特性及主要参数 (4) 3.3结构概述 (4) 4. 安装现场要求 (5) 5. 拆卸现场要求 (5) 6. 施工用起重设备与辅助工具名称、规格 (6) 7. 门式起重机安装步骤 (7) 7.1安装前的准备 (7) 7.2吊装顺序 (7) 7.3机械安装 (8) 7.4电气部分安装(施工现场人员负责) (10) 8. 门式起重机拆卸步骤 (10) 9. 安全及文明施工措施 (12) 10. 应急领导机构与职责 (14) 11. 事故的预防 (15) 12. 劳动力安排 (17)

门式起重机安装及拆卸 施工方案 1.编制依据 1.1GB6067-85《起重机安全规程》; 1.2GB50278-98《起重设备安装工程施工及验收规》; 1.3GB50256-96《电气装置安装工程起重机电气装置施工及验收规》; 1.4GB5905-86《起重机试验规和程序》; 1.5GB/T17908-1999《起重机起重机械技术性能和验收文件》; 1.6GB8918-1996《优质钢丝绳》; 1.7GB10183-88《桥式和门式起重机制造及轨道安装公差》; 1.8GB/T14406-93《通用门式起重机》 1.998G325《轨道联结》 2.适用围 攀大高速公路项目经理部TJ7分部MH-5t*18M门式起重机。 3.设备概述 3.1工作原理 MH-5t*18M门式起重机(以下简称门吊)是依靠沿地面轨道方向,电动葫芦沿主梁下方工字钢方向的移动和起升机构上、下移动相互配合,使其达到在一定的空间围搬运物品的目的。 本方案所指的门式起重机工作类型有A3级,工作环境温度为20°的场合,不适宜吊运赤热金属,熔态金属或在强烈腐蚀性气体的工作环境

复杂周边环境超大深基坑非永久性分仓地下连续墙应用周期施工工法2017.06.20(修改完)

复杂周边环境超大深基坑非永久性分仓地下连续墙 全周期施工工法 编制单位:中建一局集团有限公司 1 前言 地下连续墙作为超大深基坑经常采用的支护设计结构形式,抗变形能力强,挡土、防渗、防水效果良好,亦可作为主体结构的一部分进行承重。对于超大深基坑工程,若复杂周边环境,可采用非永久(临时)地下连续墙对超大深基坑进行分仓,确保周边环境安全。 天津天河城购物中心工程是天津市目前周边环境最复杂的工程。本工程基坑处于两座重点保护等级和两座特殊保护等级历史风貌建筑“心脏地带”,两座特殊保护等级历史风貌建筑紧邻基坑,建筑物年龄均在81年以上,距离基坑最近处仅为2.4m。除此以外,本工程紧邻城市已运营的地铁3号线和在建的地铁4号线,与运营地铁3号线共用一道地下连续墙,其基坑与地铁站体及隧道“零距离”接触长度达213米。为了确保工程施工绝对安全,实现“零风险”,采用地下连续墙进行分仓设计,本工程设置三道临时地下连续墙将本工程大基坑分仓为四个小基坑独立施工,地下结构施工完毕后,拆除工程体量大、难度高,类似工程参考案例较少。中建一局集团建设发展有限公司通过认真的分析和讨论,成功研究出了复杂周边环境超大深基坑狭窄空间分仓地下连续墙保护性拆除施工工法。本工法采用型钢对撑作为工程主体结构与临时地下连续墙之间的传力装置,该装置已授权获得国家实用新型专利;该技术作为《软土地区紧邻城市运营地铁复杂深基坑设计与施工关键技术》科学技术成果的一部分,经专家鉴定,达到国际先进水平。 2 工法特点 2.0.1 本工法安全性高。地下连续墙刚度大、强度高,是非常安全的基坑支护结构。同时,以保护性拆除为原则对地下连续墙进行拆除,能有效控制基坑变形,环境经济效益明显。 2.0.2 本工法施工工序明确,条理清晰。工法整体按照地下连续墙安装施工、地下结构与传力支撑施工、地下连续墙拆除施工、后浇结构施工这一主线进行。 2.0.3 本工程经济效益好。地下结构与临时地下连续墙采用型钢对撑,可回收利用,无建筑垃圾、无污染,节能环保与经济效益良好。 3 适用范围 采用地下连续墙或钻孔灌注桩进行分仓设计的深基坑工程。 第1页

龙门吊安拆方案修订稿

龙门吊安拆方案 WEIHUA system office room 【WEIHUA 16H-WEIHUA WEIHUA8Q8-

杭黄铁路工程 TA1-3 施工方案报审表 致:北京铁研建设监理有限责任公司杭黄铁路监理I标项目部:我单位根据施工合同的有关规定已编制完成杭黄铁路Ⅰ标一分部龙门吊安装拆卸方案 ,并经我单位项目技术负责人审查批准,请予以审核、批准。 附:杭黄铁路Ⅰ标一分部龙门吊安装拆卸方案 承包单位(章): 项目技术负责人: 日期:专业监理工程师意见: 专业监理工程师: 日期:总监理工程师意见: 项目监理机构(章): 总监理工程师: 日期: 注:本表一式3份,承包单位2份,项目监理单位1份。

新建杭州至黄山铁路先期段 HHXQZQ-Ⅰ标段 杭黄铁路Ⅰ标一分部龙门吊安装拆卸方案 编制: 审核: 审批: 中铁隧道集团有限公司 杭黄铁路站前Ⅰ标项目经理部 二〇一七年一月

目录 一、工程概况 (1) 二、编制依据 (1) 三、龙门吊的安装 (1) 四、龙门吊结构简算 (9) 五、龙门吊拆卸施工 (11) 六、质量保证措施 (14) 七、安全保证措施 (15)

一、工程概况 本标段为杭州至黄山铁路HHZQ-1标一分部,无砟道床起讫里程为DK181+~DK199+947,正线长度公里(含断链长度)。标段内设桥梁2座,计米,占线路全长的%;隧道座,计米,占线路全长的%;路基90米,占线路全长的%。计划投入6台10T龙门吊。 龙门吊主要参数: ①龙门吊工作级别:A3 ②跨度:; ③承载能力:10t; ④起升速度:7m/min; 为保证龙门吊安拆作业的安全顺利进行,编制本安装方案。二、编制依据 《起重机械安全规程》GB6067-85 《工程建设安装工程起重施工规范》HG20201-2000 《公路钢结构高强度螺栓、连接施工规定》TBJ214-92 《电气装置安装工程施工及验收规范》GBJ232-82 《起重机械试验规范和程序》GB5905-86

地下连续墙液压抓斗工法

地下连续墙液压抓 斗工法

地下连续墙液压抓斗工法 中铁十九局集团轨道交通有限公司宁波二公司李洪文 一、前言 日本真砂工业株式会实制造的MHL型液压抓斗已在越来越多的地下工程施工中采用,在中国东部沿海的软土地区应用尤为广泛,并显示其诸多卓越的性能。其由机身内设置的特殊性倾斜感应器,液压纠偏导板等组成的纠偏装置,使操作都可随意控制挖掘机的姿势,在挖掘过程中,可随时发现随时进行前、后、左右的纠偏。地下连续墙作为深基坑工程的挡土围护结构已经广为应用,采用该工法施工的上海市轨道交通7号线场中路站地下连续墙,其槽壁挖掘垂直度达到1/1000以上,该工程无论从质量和进度上都获得了业主的好评。 二、工法特点 (一)分槽段施工,速度快:槽幅平面长度一般在3.8~7.2m,液压抓斗挖土效率高,一幅6m宽,25m深的普通地下连续墙施工可在24h内完成。 (二)成槽垂直精度高:液压抓斗上设有倾斜仪和纠偏液压推板,随时调控成槽垂直度。 (三)适应性强:能适应各种平面多边形的地下连续墙围护结构,能与导墙成90°,60°,45°等多种角度开挖(必要时还能骑导墙开挖)。 (四)对周围环境影响小:作业噪声小、无振动、无污染。能接近构筑物施工,对周围建筑物、道路交通、地下管线的影响小。 三、适用范围 (一)适用于地铁车站、地下厂房、地下车库、地下街、地下变电站、高层建筑地下室等深基坑工程及围护结构,特别适用于在城市密集建筑群区域中进行深基坑施工。还可用于防渗墙和构筑地下深基础施工。 (二)本抓斗适应于在N<40的粘性土、砂性土及其它土层中挖掘成槽。 (三)当前施工的地下连续墙最大挖掘深度为42m,宽度为60~120cm。 四、工艺原理 该工法的基本原理是在拟建地下连续墙的地面上,先构筑导墙,液压抓斗沿导墙壁挖土,并以倾斜仪测定抓斗的垂直度.然后经过操作纠偏液压推板调整液压抓斗的垂直状况,以控制成槽精度。在挖槽同时用泥浆护壁,防止壁面土体坍落。在成槽结束后,经过扫孔清孔工序,清除槽底浮土,提高墙体承载力。最后放入钢筋笼,进行水底混凝土浇筑。 五、施工工艺流程及操作要点(见下图) ]

龙门吊起重吊装及安装拆卸工程专项施工方案

贵安新区金马路道路工程1标 35m箱梁预制场龙门吊安装拆卸工程专项施工方案 一.编制依据及目的 ㈠.编制依据 《起重机设计规范》GB3811-1983 《起重机设备安装工程施工及验收规范》GB50278-1998 《通用桥式起重机可靠性评定试验规范》JB/T50103-1998 《起重设备安装工程施工及验收规范》JBJ31-1996 《桥式和门式起重机制造及轨道公差》GB10183-1988 《起重机安全规程》GB6067-1985 ㈡.编制目的 为了规范本工程35m箱梁预制场内,龙门吊安装拆卸过程中的作业行为,防止各类安全事故的发生,有效地保障龙门吊安装拆卸施工相关人员的安全,相关设备的完好,特制定本工程35m箱梁预制场龙门吊安装拆卸工程专项施工方案。 二.工程概况及设备配备 ㈠.工程概况 贵安新区金马路道路工程1标段(K0+000~K4+200),施工范围内桥梁工程共计628.918m/4座,桥梁上部结构形式均为35m预应力混凝土小箱梁,全线共计238片。 ㈡.设备配备 1.施工场地

由于本项目所在位置处为典型的山区项目、地势起伏较大、经现场实地调查红线外没有理想的预制场地,加上预制梁数量大、工期要求紧等特点。本项目将全线238片35m箱梁预制施工任务,集中在K0+800处的箱梁预制厂内进行预制。预制场设在K0+670~K1+100段路基范围内,本段路基为挖石方爆破施工,场地内地质、地形条件较好,预制场地经平整及碾压后可直接进行钢筋加工场、龙门轨道基础、箱梁预制台座、存梁台座等前期施工准备工作。 2.梁场布置 结合本项目箱梁预制数量、工期要求、现阶段施工准备及总体施工计划安排等特点,本处箱梁预制场共计设置箱梁预制台座20个,存梁区共计存梁70片(预制场总体布置图见附件1)。 3.设备配备 为了满足本工程35m箱梁预制场施工需要,共投入龙门吊3台,龙门吊轨道总宽度为24m,横断面方向上要求两轨道顶保持相对水平。其中一台(MH10-24 A3型)门式起重机配合人工完成,预制场内35m预制箱梁的模板安装、混凝土浇注、拆模及材料转运等工序;两台(LBMQ80-24型)门式起重机配合运量车完成,预制场内35m预制箱梁的移梁、存梁及运梁等工序。 4.相关参数 1.本预制场内使用的1台10t电动葫芦门式起重机,规格为MH10-24 A3型、跨度24m、起升高度6m、大车运行速度为20m/min、葫芦起升速度为7m/min、葫芦运行速度为20m/min(产品合格证详见附件2)。 2.本预制场内使用的2台80t门式起重机,规格为LBMQ80-24型、跨度24m、起升高度15m、横移速度为9.6m/min、纵移速度为6.6m/min、结构形式为桁架双梁(产

龙门吊安装及拆除专项施工方案

成绵乐铁路客运专线CMLZQ-4标段 机场路隧道龙门吊 安装与拆除施工方案 编制: 审核: 审批: 中铁十四局集团有限公司成绵乐铁路工程指挥部 2009-11-20

目录 1工程概况..................................... 错误!未定义书签。 2编制依据..................................... 错误!未定义书签。3龙门吊技术参数要求........................... 错误!未定义书签。 龙门吊配套系统技术性能要求 ................... 错误!未定义书签。设计、制造依据与准则要求 ..................... 错误!未定义书签。龙门吊设备技术特性和特点要求 ................. 错误!未定义书签。 龙门吊结构部分.............................. 错误!未定义书签。 起升机构.................................... 错误!未定义书签。 龙门吊运行机构.............................. 错误!未定义书签。 司机室...................................... 错误!未定义书签。 电动葫芦门式龙门吊电气...................... 错误!未定义书签。 制动器的选用................................ 错误!未定义书签。 龙门吊电气控制方案.......................... 错误!未定义书签。 电阻器...................................... 错误!未定义书签。 电气保护装置................................ 错误!未定义书签。4人员组织、分工............................... 错误!未定义书签。人员组织与分工............................... 错误!未定义书签。5机械配置及要求............................... 错误!未定义书签。 施工机械、工机具数量表....................... 错误!未定义书签。施工机械、工机具要求......................... 错误!未定义书签。 6龙门吊拼装................................... 错误!未定义书签。 拼装工艺流程................................. 错误!未定义书签。具体施工工序................................. 错误!未定义书签。 轨道的复检.................................. 错误!未定义书签。 走行梁安装.................................. 错误!未定义书签。 主梁组装.................................... 错误!未定义书签。 支腿组装.................................... 错误!未定义书签。 操作室安装.................................. 错误!未定义书签。 电气系统安装................................ 错误!未定义书签。 电动葫芦安装................................ 错误!未定义书签。 各安全装置的完善和调整...................... 错误!未定义书签。

复杂地质条件下地下连续墙工程质量监控

复杂地质条件下地下连续墙工程质量监控 柴书弘徐淑金(深圳市中航建设监理有限公司) 深圳地铁某站位于金田路与福民路交叉处,南北走向,长度215.6米。该站采用地下连续墙做围护结构,车站两端均为盾构区间。该处地质条件较为复杂,地表下依次为:素填土、杂填土、淤泥质粉质粘土、淤泥、粉质粘土、淤泥质粘土、粘土、中砂、粗砂、砾砂、砂质粘性土、砾质粘性土、全风化岩、强风化岩、中风化岩、微风化岩。土质上软下硬,中间夹有砂层,部分连续墙槽段入岩,进入微风化层。 该站采用地下连续墙作为围护结构,明挖顺做施工。主体围护结构103幅地下连续墙,共计564.5延长米,有92幅进入全风化,30幅进入强风化,21幅进入中风化,12幅进入微风化。最大入岩(进入强风化)深度11.6米。 1地下连续墙的工艺特点 1.1围护、结构合一; 地下连续墙在工程施工时作为围护结构,施工完成后与内衬共同作用成为主体结构的一部分。地下连续墙与内衬紧密结合,形成复合式结构,共同承受使用期间的荷载。 1.2围护与止水合一; 地下连续墙除作为施工期间开挖基坑的围护结构外,由于地下连

续墙埋深远远低于基坑底面,可以大大降低基坑内外水头压力,起到止水作用,若地下连续墙下端深入不透水层,更可起到封闭地下水的作用。 1.3泥浆护壁、水下挖土 地下连续墙采用专用机械开挖槽段,为防止成槽时槽壁坍塌,采用泥浆支护槽壁,机械水(泥浆)下开挖的方法成槽。泥浆的配臵要根据所开挖槽段的土质不同,调整泥浆的比重等性能指标。 1.4水下浇筑混凝土; 地下连续墙成槽完成后,即在水(泥浆)下浇筑混凝土,由于水下浇筑混凝土无法振捣,只有靠混凝土自重将混凝土挤压密实,故对其水泥掺量、混凝土塌落度等指标均有特定要求。 1.5适用软土及深基础工程; 由于地下连续墙墙体的强度高、刚度大、整体性好,能承受较大的侧向压力,适用于各种地质状况,特别适用于软地层的基坑和深基坑。 1.6常见质量问题 地下连续墙常见的质量问题有:塌孔、斜孔、夹泥、渗水等。 连续墙成槽过程中,因沉浆控制,配制不适合土层的需要;或槽段入岩,冲击钻对土体扰动太大,可能产生塌壁事故。 成槽时机械的定向板纠偏不及时;或各种土层强度不同可能导致槽段倾斜。 钢筋笼入槽时挂壁严重产生的沉碴落底,或其他原因导致槽底沉

龙门吊的安装拆除方案

目录 一、编制依据........................................................ 二、编制原则........................................................ 三、安全管理方针、原则及目标........................................ 四、工程概况........................................................ 4.1 工程简介..................................................... 4.2 龙门吊安装方案概述........................................... 4.3龙门吊拆除方案概述 (7) 五、龙门吊拼装、拆除过程中危险源辨识及应对措施 (9) 5.2 危险源辨识................................................... 5.2 龙门吊安装、拆除安全技术保证措施............................. 六、安全管理体系.................................................... 6.1 安全管理体系................................................. 6.2 安全管理机构................................................. 七、应急救援预案.................................................... 7.1 应急预案的任务和目标......................................... 7.2 工区成立应急救援指挥小组..................................... 7.3 机构职责..................................................... 7.4 高空坠落应急处理............................................. 7.5 应急预案实施终止后的恢复工作................................. 7.6 事故的调查处理............................................... 一、编制依据 1、《公路工程施工安全技术规程》JTJ076-95 2、国家及地方关于安全生产等方面的法规。 3、《起重机械安全规程》 4、《工程建设安装工程起重施工规范》 5、《电气装置安装工程施工及验收规范》

成槽机安全操作规程标准版本

文件编号:RHD-QB-K9842 (操作规程范本系列) 编辑:XXXXXX 查核:XXXXXX 时间:XXXXXX 成槽机安全操作规程标 准版本

成槽机安全操作规程标准版本 操作指导:该操作规程文件为日常单位或公司为保证的工作、生产能够安全稳定地有效运转而制定的,并由相关人员在办理业务或操作时必须遵循的程序或步骤。,其中条款可根据自己现实基础上调整,请仔细浏览后进行编辑与保存。 1.抓斗操作人员须身体健康,无妨碍从事工作的疾病或生理缺陷,应经过专业培训,并经考试合格后方可上岗操作。 2.工作时,操作人员必须集中精力,严禁疲劳、酒后操作。驾驶室内不得放置妨碍操作的物品。操作时禁止吸烟。 3.抓斗装拆过程中,必须严格按照使用说明书中规定的程序进行。启动前应检查各指示器显示正常,冷却水、燃油机油、液压油及各运转部位油量符合要求,连接部位紧固牢靠,各类仪表指示正常。 4.抓斗行车速度必须依据路面及斗体摆动情况确

定,严禁抓斗大幅度摆动,斗体齿尖应尽量贴近地面。 5.主机停放处应平整、硬实,保持车身基本处于水平、安全状态。作业时主机履带应与施工槽孔轴线平行,不得有履带翘动现象。回转作业半径范围内应无障碍物。 6.作业前,操作人员应详细了解槽孔孔斜、深度及地层等情况,确认抓斗施工的可行性。桅杆限位保护装置,不得随意拆掉。禁止盲目施工,禁止冒险作业,禁止强行冲抓。 7.抓斗入槽时应缓慢、平稳,防止砸坏导向槽并确保抓斗安全。槽内泥浆液面不得低于导墙顶高程以下0.5m,如遇大量漏浆时,应立即停止作业并将主机撤离槽孔。 8.钢丝绳抓斗重锤作业时,应先将重锤放至槽孔

龙门吊安装与拆除安全作业方案

目录 1目的 (1) 2使用范围 (1) 3相关部门和人员职责 (1) 4龙门吊拆装施工流程图、拆装一般顺序 (3) 5危险辩识 (6) 6风险评价 (13) 7起重设备安装安全控制措施 (13) 7.1 基本控制措施 (13) 7.2 具体控制措施 (14)

1 目的 为了规范龙门吊安装与拆除过程中的作业行为,防止各类安全事故的发生,有效地保障起重机拆装施工相关人员的职业安全健康,相关设备的完好,特制定本作业指导书。 2 使用范围 本作业指导书适用于:本梁场龙门吊安装与拆除工程。 3 相关部门和人员职责 3.1施工、技术管理部门职责 (1)在组织、管理施工及进行施工调度的同时,必须把施工安全放在首位,负责做好安全施工、文明施工。 (2)在编制施工组织设计和施工方案的同时,组织编制安全施工、文明施工措施,并在施工中组织贯彻落实。 (3)负责现场文明施工的规划、管理及验评工作。 (4)在生产调度会上,检查、汇报和安排安全施工、文明施工工作。 (5)参加安全技术措施计划的审查。 (6)参加安全施工大检查,参加事故的调查处理工作。 3.2施工机械管理部门职责 (1)认真贯彻执行施工机械管理和安全工作规程的有关规定,负责做好施工机械用、管、修过程中的安全监督、管理工作。 (2)负责组织编制施工机械安全操作规程;负责组织机械操作工的安全技术教育、培训。 (3)组织施工机械的定期技术检验和性能试验。 (4)参与安全技术措施计划中施工机械项目的审查,并负责项目完成后

的检查、验收工作。 (5)定期进行施工机械安全大检查,及时解决存在的问题。 (6)负责施工机械事故的调查、分析、统计报告。 3.3梁场经理职责 (1) 梁场经理是本项目安全施工的第一责任者,对本项目的安全 施工负直接领导责任。 (2)认真贯彻执行国家有关安全生产的方针、政策、法令、法规 和上级有关规定。 (3)在计划布置检查总结评比施工的同时,把安全工作贯穿到每 个施工环节,在确保安全的前提下组织施工。 (4)负责组织对开工前的安全施工条件进行检查与落实,对重要 部位的施工,应亲临现场监督施工。 (5)按时提出本项目安全技术措施计划,经上级批准后负责组织 实施。 (6)指导本项目专职安全员的工作,充分支持安全监察部门和安 全监察人员履行职责。 (7)负责组织安全施工检查与整改,严格遵守文明施工的规定, 确保在本项目施工范围内做到文明施工。 3.4专责工程师职责 (1)负责本项目的安全技术工作。 (2)组织安全工作规程和安全施工管理规定的学习及安全技术教育工作。 (3)负责编制专业施工组织设计中安全施工、文明施工措施。 (4)负责布置、检查安全施工措施和交底工作。 (5)参加本项目的安全施工检查,解决存在的安全技术问题。 3.5班(组)长职责 (1)班(组)长是本班(组)安全施工的第一责任者,对本班人 员在施工过程中的安全健康负责。 (2)负责组织实施本班安全施工管理目标。 (3)负责本班人员学习与执行安全施工的规程规定和措施。带头 遵章守纪,及时纠正并查处违章违纪行为。
