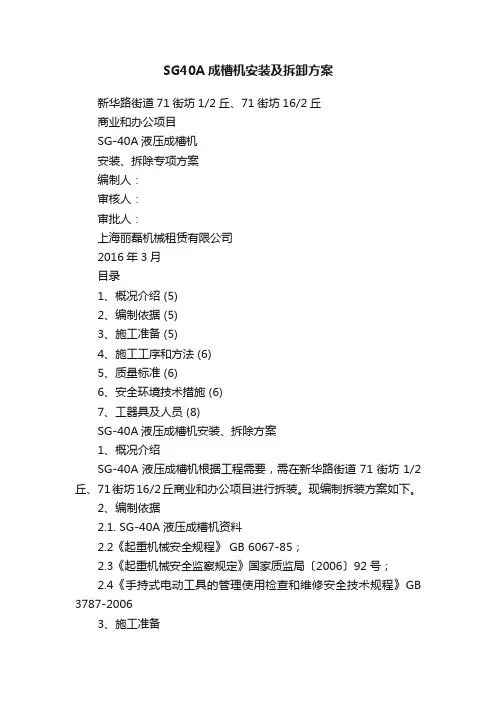

SG40A成槽机安装及拆卸方案

  • 格式:docx
  • 大小:47.62 KB
  • 文档页数:9

下载文档原格式

  / 9
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

新华路街道71 街坊1/2 丘、71 街坊16/2 丘

商业和办公项目

SG-40A 液压成槽机

安装、拆除专项方案

编制人:

审核人:

审批人:

上海丽磊机械租赁有限公司

2016年3 月

目录

1、概况介绍. (5)

2、编制依据. (5)

3、施工准备. (5)

4、施工工序和方法 (6)

5、质量标准. (6)

6、安全环境技术措施 (6)

7、工器具及人员. (8)

SG-40A液压成槽机安装、拆除方案

1、概况介绍

SG-40A液压成槽机根据工程需要,需在新华路街道71街坊1/2丘、71 街坊16/2丘商业和办公项目进行拆装。现编制拆装方案如下。

2、编制依据

2.1. SG-40A液压成槽机资料

2.2《起重机械安全规程》GB 6067-85 ;

2.3《起重机械安全监察规定》国家质监局〔2006〕92号;

2.4《手持式电动工具的管理使用检查和维修安全技术规程》GB 3787-2006

3、施工准备

3.1所有参与施工人员要求持证上岗(持有国家质量技术监督局颁发的起

重设备安装维修操作证,并且在有效期内)。

3.2. 由起重工将SG-40A成槽机带到专用拍子上。

3.3. 清理平整一块宽10m长20m的拆车场地,并将履带方向调整至垂直

桅杆放落方向。

3.4. 对施工中使用的所有工器具以及安全防护用具进行全面检查,确认合

格后方可投入使用。

4、施工工序和方法

4.1施工工艺流程图

4.2桅杆放落程序

4.2.1. 将抓斗降至地面,慢慢放落桅杆。期间要注意,桅杆不碰上驾驶室4.3. 拆除程序

4.3. 1.将抓斗降至地面。

4.3.2 .将桅杆降至地面。

4. 3. 3.从抓斗上拆下液压胶管和电缆,并把它们绕到胶管绞盘上。

4. 3. 4.从桅杆连接点上拆下钢丝绳街头。

4. 3.

5.从钢丝绳接头上拆除钢丝绳并把钢丝绳绕到卷扬机上。

4、 3. 6.拆桅杆。

5、质量标准

5.1《机械设备安装工程施工及验收规范》。GB 50231-98 ;

6、安全环境技术措施

6.1、危险/危害因素及控制措施一览表

6.2、环境因素及控制措施一览表

6.3、安全文明施工措施

6.3.1. 拆除过程中,防后倾液压缸控制球阀必须处于工作位置。

6.3.2. 在收回钢丝绳时,设专人监护卷扬机,保证钢丝绳在卷扬机上不松散且排列整齐。

6.3.3. 进行快速插头的断开时,必须先消除液压系统中的所有压力(发动机完全停止后再等5分钟),断开时必须用手拧或使用专用工具拆卸。

6.3.4. 桅杆放落作业前对人员进行分工,设专人监护变幅卷扬机、桅杆方向履带下方基础等重要部位的变化情况,设专人监护整机的平衡状况。

6.3.5. 在桅杆放落中要动作平稳,尽量减少停机次数,尽量避免主变幅卷扬机有点动现象。

6.3.6. 在桅杆放落过程中要设专人监护成槽机的整机平衡以及各变幅卷扬机,保持卷扬机上钢丝绳无松散现象。

637.桅杆放落过程中禁止进行回转动作。

6.3.8. 对拆除的各零部件及电气部件作好标识与记录,并分类存放,以便于安装。

6.3.9. 在施工过程中配合吊车司机要听从指挥,起重指挥要动作规范。

6.4环境措施

6.4.1施工中产生的废油、废液及废料等物品,应统一收集,并做相应处理, 做到“工完、料净、场地清”。

6.4.2施工现场尘土多,做好防尘工作。

6.4.3收回的部件,要有次序的摆放整齐。

6.4.4每天施工完毕,及时收好工具。

7、工器具及人员

7. 1辅助机械:25t汽车吊

7. 2工器具准备

7.3人员配备

相关主题
