闸门及启闭机监造实施细则
- 格式:doc
- 大小:46.50 KB
- 文档页数:8
启闭机监理实施细则引言概述:启闭机是一种用于控制大型建筑物门窗开合的设备,其安全性和稳定性对建筑物的正常运行至关重要。
为了确保启闭机的正常运行和安全性,监理工作显得尤为重要。
本文将介绍启闭机监理的实施细则,以便监理人员能够全面了解和有效执行监理工作。
一、监理资质要求1.1 监理人员应具备相关专业知识和技能,如机电工程、建筑工程等相关专业背景。
1.2 监理人员应持有相关监理资质证书,如监理工程师证书等。
1.3 监理人员应具备一定的工作经验,熟悉启闭机设备的安装、调试和维护工作。
二、监理范围和内容2.1 监理人员应对启闭机设备的安装过程进行监督,确保符合相关标准和规范。
2.2 监理人员应对启闭机设备的调试过程进行监督,确保设备运行稳定、安全。
2.3 监理人员应对启闭机设备的维护和保养工作进行监督,确保设备长期稳定运行。
三、监理流程和方法3.1 监理人员应在启闭机设备安装前进行现场勘察和评估,制定监理计划和方案。
3.2 监理人员应定期进行现场检查和监督,及时发现和解决问题。
3.3 监理人员应对启闭机设备的运行数据进行记录和分析,及时调整监理方案。
四、监理报告和评估4.1 监理人员应及时编写监理报告,记录监理过程和结果。
4.2 监理报告应包括启闭机设备的安装、调试、维护情况,以及存在的问题和解决措施。
4.3 监理人员应对启闭机设备的整体运行情况进行评估,提出改进建议和措施。
五、监理责任和义务5.1 监理人员应严格遵守相关法律法规和监理规范,确保监理工作的合法性和规范性。
5.2 监理人员应积极配合建设单位和施工单位的工作,共同推动启闭机设备的安全运行。
5.3 监理人员应不断提升自身专业水平和监理能力,为建筑物的安全运行提供更好的保障。
结语:通过本文的介绍,相信读者对启闭机监理的实施细则有了更深入的了解。
监理工作的重要性不言而喻,只有加强监理工作,才能确保建筑物设备的安全和稳定运行。
愿本文对相关从业人员有所帮助,共同推动建筑行业的发展和进步。
启闭机监理实施细则一、概述启闭机是用于控制水闸、水门、阀门等水利工程设施的开启和关闭的关键设备。
为了确保启闭机的安全可靠运行,保障水利工程的正常运行,必须进行监理工作。
本文档为启闭机监理实施细则,旨在规范启闭机监理工作的内容和要求。
二、监理工作内容1. 监理前准备在进行启闭机监理前,监理人员应进行充分的准备工作,包括但不限于:- 研究相关设计文件和合同文件,了解启闭机的技术要求和监理责任;- 制定监理计划和监理方案,明确监理的目标和重点;- 调查研究工程现场情况,了解施工进度和质量状况;- 确定监理人员的职责和权限,组建监理团队。
2. 施工监理启闭机的施工监理是监理工作的核心内容,包括但不限于以下方面:- 监督施工单位按照设计要求和施工规范进行启闭机的安装和调试;- 检查施工单位的施工质量和施工进度,及时发现和纠正问题;- 监督施工单位采取必要的安全措施,确保施工过程中的安全;- 验收施工单位的施工成果,确保启闭机的质量符合要求。
3. 设备验收启闭机的设备验收是监理工作的重要环节,包括但不限于以下内容:- 检查启闭机的制造、安装和调试记录,确保设备的合格性;- 检查启闭机的技术文件和图纸,确保设备的规范性;- 进行启闭机的功能测试和性能测试,确保设备的可靠性;- 编制设备验收报告,评估设备的合格程度。
4. 后期监督启闭机的后期监督是为了确保设备的持续运行和维护,包括但不限于以下内容:- 监督施工单位进行设备的日常维护和保养工作;- 定期检查启闭机的运行状况,及时发现和解决问题;- 监督施工单位进行设备的定期检修和大修;- 处理设备故障和事故,确保设备的安全运行。
三、监理工作要求1. 专业资质从事启闭机监理工作的人员应具备相关的专业知识和技能,并持有相关的监理资质证书。
2. 监理报告监理人员应及时编制监理报告,详细记录监理过程中的问题和处理情况,并向相关单位提出监理意见和建议。
3. 安全管理监理人员应加强对施工单位的安全管理监督,确保施工过程中的安全,并及时处理施工中存在的安全隐患。
闸门(含拦污栅)及启闭机安装工程监理实施细则湖北省水利水电工程咨询中心目录1、总则2、工程特点3、监理工作流程4、监理工作控制点及目标值5、监理工作方法与措施6、安装完工验收7、计量与支付闸门及启闭机安装工程监理实施细则1、总则1.1编写目的,为了使监理人员有效地控制本工程质量,实现监理规划目标,同时也为施工人员了解工程施工程序及工程质量要求,相互勾通信息,减少失误而编制。
1.2编写依据1)业主和承包商签订的施工合同;2)设计图纸、文件、资料;3)已批准的监理规划;4)施工组织设计;5)与本工程施工内容相关的质量标准、技术条款、规程、规范。
如《水利水电工程钢闸门制造安装及验收规范》DL/T5018-94;《水利水电工程启闭机制造安装及验收规范》DL/T5019-94。
1.3适用范围本细则适用于本工程闸门及启闭机的安装。
其项目包括闸门门叶、门槽(含闸门贮存槽)埋件、拦污栅、启闭机机械和电气设备,以用本工程有关拦杆、锁定装置、自动挂脱梁、移动式启闭机轨道、液压管道、基础埋件、各种电缆及埋管等附属设备。
同时还包括合同规定的各项设备调试。
与本细则配套使用的监理实施细则有“钢结构安装工程监理实施细则”等。
2、工程特点2.1工程概况。
本工程为一水库溢洪道闸门安装工程,工期要求在本年六月一日前安装完毕,25日开始试运转。
这就要求闸室及启闭机房(含交通桥、土建等)的砼工程必须在4月底以前竣工。
闸门、启闭机及其附属设备也必须在4月25日前运进施工现场,并进行安装前的检查和保养。
2.2本工程安装的主要内容有埋件(包括各种电缆、管道等附属设备)、锁定装置、自动挂脱梁、闸门、拦污栅、启闭机及其电气设备等。
2.3施工工艺流程大致是埋件(含闸门贮存槽等)安装→底槛安装→主、侧轨道安装→门叶安装→门楣安装→启闭机安装→电气安装→调试。
3、监理工作流程3.1在施工过程中监理的主要内容:3.1.1设计方面(1)在熟识设计图纸的基础上,组织设计人员进行现场设计交底。

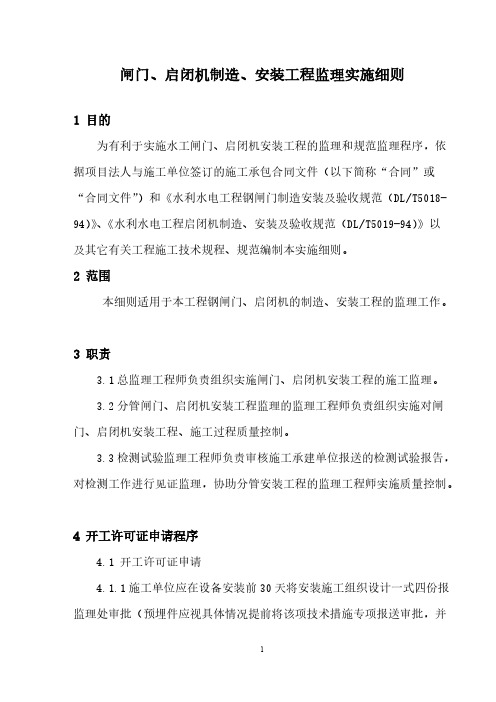

闸门、启闭机制造、安装工程监理实施细则1 目的为有利于实施水工闸门、启闭机安装工程的监理和规范监理程序,依据项目法人与施工单位签订的施工承包合同文件(以下简称“合同”或“合同文件”)和《水利水电工程钢闸门制造安装及验收规范(DL/T5018-94)》、《水利水电工程启闭机制造、安装及验收规范(DL/T5019-94)》以及其它有关工程施工技术规程、规范编制本实施细则。
2 范围本细则适用于本工程钢闸门、启闭机的制造、安装工程的监理工作。
3 职责3.1总监理工程师负责组织实施闸门、启闭机安装工程的施工监理。
3.2分管闸门、启闭机安装工程监理的监理工程师负责组织实施对闸门、启闭机安装工程、施工过程质量控制。
3.3检测试验监理工程师负责审核施工承建单位报送的检测试验报告,对检测工作进行见证监理,协助分管安装工程的监理工程师实施质量控制。
4 开工许可证申请程序4.1 开工许可证申请4.1.1施工单位应在设备安装前30天将安装施工组织设计一式四份报监理处审批(预埋件应视具体情况提前将该项技术措施专项报送审批,并列入施工措施计划中)安装施工组织设计至少应包括:(但不限于)(1)施工总布置;(2)施工总进度;(3)施工程序,主要施工方法和关键技术措施;(4)主要施工设备和材料;(5)质量控制措施;(6)组织措施;(7)安全措施;(8)监理工程师认为必要的其它施工设计图纸、文字资料、有关数据和检验结果;(9)主要施工设备最近大修合格证、计量校检合格证、人员资格考核合格证;(10)安装工程工期与有关土建施工的综合进度计划。
上述报送文件连同审签意见单一式四份经施工单位项目经理签署并加盖公章后报送监理处,监理处在7天内返回审签意见单一份(原文不退回),审签意见包括“照此执行”,“按意见修改后执行”及“修改后重新报送”三种。
施工单位除非收到审签意见单为“修改后重新报送”,否则,施工单位即可向监理处报送开工申请报告。
(施工单位必须在合同规定的安装开工日期前至少7天向监理处提交开工申请报告)。
启闭机监理实施细则一、背景介绍启闭机是指用于控制闸门、阀门、升降机等设备的开闭动作的机械装置。
为了确保启闭机的安全性和可靠性,监理工作的实施细则是必不可少的。
本文将详细介绍启闭机监理的实施细则,以确保工程的顺利进行。
二、监理目的启闭机监理的主要目的是确保启闭机的设计、创造、安装和调试过程符合相关的法律法规和技术标准,以及项目合同的要求。
通过监理工作,可以提高工程质量,保障工程安全,降低工程风险,保护环境,维护社会公共利益。
三、监理职责1. 监理机构应根据相关法律法规和技术标准,制定启闭机监理的实施细则,明确监理工作的具体内容和要求。
2. 监理机构应组织专业技术人员对启闭机的设计、创造、安装和调试过程进行监理,确保符合设计要求和技术标准。
3. 监理机构应对启闭机的质量检验工作进行监督,确保各项检验指标符合相关要求。
4. 监理机构应对施工单位的施工工艺、施工质量进行监督,确保施工过程符合相关规定。
5. 监理机构应及时发现和处理施工单位在启闭机施工过程中存在的问题和隐患,确保工程安全。
6. 监理机构应对启闭机的试运行和验收工作进行监督,确保设备的正常运行和使用。
四、监理要求1. 启闭机的设计、创造、安装和调试过程应符合国家相关法律法规和技术标准的要求。
2. 启闭机的设计文件应完整、准确,包括设计说明书、施工图纸、设备清单等。
3. 启闭机的创造过程应严格按照设计文件和技术标准进行,确保设备的质量和可靠性。
4. 启闭机的安装应按照像关规定进行,确保设备的稳定性和安全性。
5. 启闭机的调试过程应严格按照像关规定进行,确保设备的正常运行和使用。
6. 启闭机的质量检验应符合相关要求,包括外观检查、功能检测、性能测试等。
7. 启闭机的试运行和验收应按照像关规定进行,确保设备符合合同要求和技术标准。
五、监理报告监理机构应及时编写监理报告,报告内容应包括监理工作的整体情况、发现的问题和处理情况、工程质量评价等。
监理报告应提交给相关单位和部门,以供参考和决策。
启闭机监理实施细则启闭机是指用于控制水闸、泵站等设备启闭的机械装置,是水利工程中重要的设备之一。
为了确保启闭机的正常运行和安全性,需要进行监理工作。
本文将从启闭机监理的实施细则进行详细介绍。
一、监理人员资质要求1.1 监理人员应具有相关专业背景和工程监理资格证书,熟悉水利工程启闭机的设计、安装和运行原理。
1.2 监理人员应具备一定的现场管理经验,能够熟练运用监理工具和设备进行监测和检测。
1.3 监理人员应具备良好的沟通能力和团队合作精神,能够与工程施工方、设计方等各方进行有效沟通和协调。
二、监理工作内容2.1 监理人员应对启闭机的安装过程进行全程监督,确保施工符合设计要求和相关标准。
2.2 监理人员应对启闭机的调试和试运行进行跟踪监测,及时发现和解决问题。
2.3 监理人员应对启闭机的日常维护和保养进行定期检查,制定维护计划,确保设备长期稳定运行。
三、监理报告及记录3.1 监理人员应及时记录监理过程中的关键数据和发现问题,编制监理报告并提交给相关部门。
3.2 监理报告应详细描述启闭机的安装、调试、试运行情况,提出改进建议和问题解决方案。
3.3 监理人员应对监理记录进行归档保存,定期进行总结和分析,为今后的启闭机监理提供经验借鉴。
四、监理责任及违约处理4.1 监理人员应严格履行监理职责,确保监理工作的准确性和及时性。
4.2 监理人员如发现工程施工方存在违规行为或设备质量问题,应及时向相关部门汇报并提出处理建议。
4.3 监理人员如因监理不力导致设备运行故障或安全事故,应承担相应的监理责任并接受相应的处罚。
五、监理效果评估5.1 监理部门应定期对启闭机监理工作进行评估,检查监理人员的工作质量和监理效果。
5.2 监理效果评估应结合实际情况和设备运行情况,及时发现问题并提出改进建议。
5.3 监理效果评估结果应作为监理人员绩效考核的重要依据,激励监理人员提高监理水平和工作质量。
通过以上的启闭机监理实施细则,可以有效提高启闭机设备的安全性和运行稳定性,保障水利工程的正常运行和安全性。
启闭机监理实施细则一、背景介绍启闭机是用于控制水闸、水力发电站、水泵站等水利工程中的水门、闸门、阀门等设备的开闭的机械装置。
为了确保启闭机的正常运行和安全性,需要进行监理工作。
本文将介绍启闭机监理的实施细则,包括监理的目的、监理的任务和职责、监理的流程和方法等内容。
二、监理目的启闭机监理的目的是确保启闭机的设计、制造、安装和调试符合相关标准和规范要求,保证启闭机的正常运行和安全可靠性。
监理工作旨在提高工程质量,减少事故发生的风险,保护水利工程的安全运行。
三、监理任务和职责1. 监理任务(1)对启闭机的设计文件进行审查,包括设计方案、施工图纸、技术规范等,确保设计符合相关标准和规范要求;(2)监督启闭机的制造过程,包括材料采购、加工制造、装配等环节,确保制造质量;(3)对启闭机的安装进行监督,包括基础施工、设备安装、连接调试等,确保安装质量;(4)对启闭机的调试和试运行进行监督,包括设备调试、性能测试、安全保护装置检验等,确保启闭机的正常运行;(5)对启闭机的维护保养进行监督,包括定期检查、维修保养计划的制定和执行等,确保启闭机的长期稳定运行。
(1)制定监理计划和监理方案,明确监理的具体内容和要求;(2)组织监理人员进行监理工作,包括监理工程师、技术人员等;(3)对监理过程中的问题进行及时处理和解决,确保监理工作的顺利进行;(4)编制监理报告,对监理结果进行总结和评价,提出改进意见和建议;(5)与建设单位、设计单位、施工单位等进行沟通和协调,保持良好的合作关系。
四、监理流程和方法1. 监理流程(1)前期准备阶段:制定监理计划和监理方案,明确监理的目标和任务;(2)设计审查阶段:对启闭机的设计文件进行审查,包括设计方案、施工图纸、技术规范等;(3)制造监理阶段:监督启闭机的制造过程,包括材料采购、加工制造、装配等;(4)安装监理阶段:对启闭机的安装进行监督,包括基础施工、设备安装、连接调试等;(5)调试试运行阶段:对启闭机的调试和试运行进行监督,确保启闭机的正常运行;(6)维护保养阶段:对启闭机的维护保养进行监督,确保启闭机的长期稳定运行;(7)总结评价阶段:编制监理报告,对监理结果进行总结和评价,提出改进意见和建议。
启闭机监理实施细则1. 引言启闭机是用于控制水力工程中水门、闸门等设备开闭的机械装置。
为了确保启闭机的安全、可靠运行,监理工作显得尤为重要。
本文旨在制定启闭机监理的实施细则,明确监理的职责、流程和要求,以确保工程质量和安全。
2. 监理职责2.1 监理单位应派遣专业技术人员进行监理工作,负责对启闭机的安装、调试和运行进行全程监督和检查。
2.2 监理人员应具备相关专业知识和经验,熟悉启闭机的设计、施工和运行要求,能够独立进行监理工作。
2.3 监理单位应与施工单位、设计单位和业主单位建立良好的沟通机制,及时交流信息,解决问题。
3. 监理流程3.1 设计审查阶段3.1.1 监理单位应对启闭机的设计文件进行审查,包括设计方案、施工图纸和技术规范等。
3.1.2 审查内容包括启闭机的结构、材料、制造工艺、安全措施等是否符合相关标准和规范要求。
3.2 施工过程监理3.2.1 监理单位应对启闭机的制造、安装过程进行全程监督和检查,确保施工质量。
3.2.2 监理人员应对启闭机的加工、焊接、安装等环节进行抽查,及时发现和纠正问题。
3.3 调试和试运行监理3.3.1 监理单位应参与启闭机的调试和试运行工作,对其性能和安全进行评估。
3.3.2 监理人员应对启闭机的各项参数进行检测和记录,确保其满足设计要求和使用要求。
3.4 运行维护监理3.4.1 监理单位应定期对启闭机的运行状况进行检查和评估,及时发现和处理故障。
3.4.2 监理人员应对启闭机的维护保养工作进行监督,确保其按照规定进行。
4. 监理要求4.1 监理单位应制定详细的监理计划和工作方案,确保监理工作的有序进行。
4.2 监理人员应具备良好的职业道德和责任心,严格遵守监理规程和相关法律法规。
4.3 监理单位应及时向施工单位、设计单位和业主单位提供监理报告,反馈监理情况。
4.4 监理单位应建立健全的监理档案,包括设计文件、检测报告、维护记录等。
4.5 监理单位应定期进行监理人员的培训和考核,提高监理水平和质量。
启闭机监理实施细则一、背景介绍启闭机是一种用于控制水闸、水库、发电厂等水利工程中的闸门、阀门的设备。
为了确保启闭机的正常运行和安全使用,需要进行监理工作。
本文将详细介绍启闭机监理的实施细则。
二、监理目的启闭机监理的目的是确保启闭机的设计、创造、安装和调试符合相关标准和规范,确保启闭机的性能稳定可靠,保证水利工程的安全运行。
三、监理范围启闭机监理的范围包括但不限于以下内容:1. 启闭机的设计文件审核:监理人员对启闭机的设计文件进行审核,包括设计图纸、技术规范、质量标准等。
2. 启闭机的创造过程监督:监理人员对启闭机的创造过程进行监督,包括材料采购、加工创造、焊接质量等。
3. 启闭机的安装验收:监理人员对启闭机的安装过程进行验收,包括基础施工、设备安装、连接调试等。
4. 启闭机的性能测试:监理人员对启闭机的性能进行测试,包括启闭速度、密封性能、运行平稳性等。
5. 启闭机的维护保养指导:监理人员对启闭机的维护保养工作进行指导,包括定期检查、润滑维护、故障处理等。
四、监理程序启闭机监理的程序包括但不限于以下步骤:1. 设立监理组织:由监理机构组织专业监理人员组成监理组织,明确监理人员的职责和权限。
2. 制定监理计划:根据工程进度和监理要求,制定启闭机监理的详细计划,包括监理任务分工、时间安排等。
3. 设计文件审核:监理人员对启闭机的设计文件进行审核,确保设计符合相关标准和规范。
4. 创造过程监督:监理人员对启闭机的创造过程进行监督,确保创造质量符合要求。
5. 安装验收:监理人员对启闭机的安装过程进行验收,确保安装质量符合要求。
6. 性能测试:监理人员对启闭机的性能进行测试,确保性能稳定可靠。
7. 维护保养指导:监理人员对启闭机的维护保养工作进行指导,确保设备长期稳定运行。
8. 编制监理报告:监理人员根据监理过程中的实际情况,编制监理报告,包括监理结果、存在的问题和改进意见等。
五、监理要求启闭机监理的要求包括但不限于以下内容:1. 监理人员应具备相关专业知识和经验,熟悉启闭机的设计、创造、安装和调试等工作。
启闭机监理实施细则一、背景介绍启闭机是指用于控制水闸、泵站、发电厂等工程设施的开关装置,它的安全可靠运行对于工程设施的正常运行至关重要。
为了确保启闭机的运行安全和效率,监理工作变得十分重要。
本文旨在制定启闭机监理实施细则,明确监理工作的具体内容和要求,以确保工程设施的安全运行。
二、监理工作内容1. 设计文件审查监理人员应子细审查启闭机的设计文件,包括设计图纸、技术规范、施工方案等,确保其符合国家相关标准和规范要求。
审查重点包括启闭机的结构设计、控制系统设计、安全保护装置设计等。
2. 施工过程监督监理人员应对启闭机的施工过程进行全程监督,确保施工符合设计要求和施工规范。
监督重点包括施工进度、质量检验、材料使用等方面。
同时,监理人员还应与施工单位进行沟通协调,解决施工中的技术问题和疑难情况。
3. 设备验收测试在启闭机安装调试完成后,监理人员应组织相关测试和验收工作。
包括对启闭机的机械性能测试、控制系统测试、安全保护装置测试等。
监理人员应确保测试的准确性和全面性,对测试结果进行评估,并提出改进意见。
4. 运行维护监督启闭机的运行维护对于设施的长期稳定运行至关重要。
监理人员应定期对启闭机的运行情况进行监督,包括运行记录、维护保养情况等。
监理人员还应对设备的故障处理和维修工作进行监督,确保设备能够及时恢复正常运行。
5. 监理报告编写监理人员应定期编写监理报告,对监理工作进行总结和评估。
报告内容包括对设计文件审查、施工过程监督、设备验收测试、运行维护监督等方面的情况进行详细描述,并提出问题和建议。
监理报告应及时提交给相关部门和工程管理人员,以便及时采取相应的措施。
三、监理工作要求1. 严格遵守相关法律法规和技术标准,确保监理工作的合法性和规范性。
2. 监理人员应具备相关专业知识和技能,熟悉启闭机的结构和原理,能够独立完成监理工作。
3. 监理人员应保持良好的沟通和协调能力,与设计单位、施工单位等各方保持密切合作,共同解决问题。
张家口市云州水库除险加固项目闸门及启闭机监造监理实施细则河北省水利水电工程监理咨询中心张家口市云州水库除险加固工程监理部2008年12月1总则1.1编制依据本细则根据《张家口市云州水库除险加固工程监理规划》、招标文件、金属结构制造合同、《工程建设标准强制性条文》、DL/T5018-2004《水电水利工程钢闸门制造安装及验收规范》、DL/T5019-94《水利水电工程启闭机制造安装及验收规范》、SL105-95《水工金属结构防腐规范》及其它的有关规范和施工图纸与技术要求编制。
1.2适用的范围本细则仅适应于张家口市云州水库除险加固工程金属结构设备制造工程。
2金属结构设备制造工程的内容该金属结构设备共包括门槽、闸门、启闭机。
3闸门、启闭机制造准备阶段的监理3.1 闸门、启闭机制造措施计划制造单位应在闸门、启闭机制造前14天,根据设计文件、合同要求、和有关技术规范编制施工组织设计报送监理审批。
施工组织设计应包括(但不限于)以下内容(1)闸门、启闭机制造工艺设计;(2)闸门、启闭机制造的质量控制措施;(3)大型金属结构设备或构件的运输和装卸方案;(4)闸门、启闭机制造的进度计划(5)施工组织管理机构;(6)质量和安全保证措施。
3.2上述闸门、启闭机制造措施计划连同审签意见一式四份,经制造单位项目经理或授权的代表签署后报送监理部,监理部将在14天内批复,原件不退回。
审签意见包括“同意按此执行”, “按修改意见执行”, “修改后重新报送”和“不予批准”四种。
3.3除非制造单位接到的审批意见为“修改后重新报送”和“不予批准”否则制造单位可即时向监理部申请开工许可证,监理部将于接到承建单位申请24小时内签发相应工程项目的开工许可证或开工批复文件。
3.4如果制造单位未能按期向监理部报送开工申请所必须的文件资料,因而造成工期延误和其他损失,均由制造单位承担全部责任。
若制造单位在审阅限期内未收到监理部的审批意见或批复文件,可视为已通过审批。
4制造过程监理制造过程中,制造单位应按照报经批准的施工措施计划按章作业、文明施工、同时加强质量和技术管理,作好原始资料的收集、记录、整理和施工总结工作。
当发现作业效果不符合设计要求或技术规范要求时,应及时调整或修订施工措施计划,并报监理机构批准。
当制造单位由于各种原因,需要修改已报经监理机构批准的施工措施计划,并致使施工技术条件发生了实质性变化时,制造单位应与此类修改措施计划实施的7天前,报监理机构批准。
为确保工程质量,避免造成重大失误和不应有的损失,测量和检验成果及时报送监理机构检查认证。
必要时监理机构可抽测或要求制造单位在驻厂监造工程师直接监督下进行对照检测。
驻厂监造工程师的质量检验均应在制造单位的三级自检合格的基础上进行,且不减轻制造单位应承担的任何合同责任。
制造单位应每周、月定期召开生产会,检查本周、月生产计划完成情况、分析未完成计划的原因和研究解决措施并安排好下周、下月生产计划,确保工程按预定施工进度均衡进行。
制造过程中,制造单位不按批准的施工措施计划施工,违反国家有关安全和施工技术规范出现重大安全、质量事故等,驻厂监造工程师有权分别采取口头违规警告、书面违规警告、监理通知、直至指令返工等。
由此造成的经济损失和施工延误由制造单位承担合同责任。
5施工质量控制5.1原材料钢闸门的制作原材料有两种,一种是钢材,一种是焊材。
(1)、钢材的检验:①、钢板出厂合格证等材质证明资料。
②、对到货的钢板逐张进行外观检查。
③、对所有的用于钢闸门的钢板应按ZBJ74003--88《压力容器用钢板超声波探伤》的规定作超声波扫描抽检。
抽检时并应按规定的三级质量标准,抽检数量为板数的10%或根据设计文件或设计规范另行确定(作闸门的钢板必须进行试验)。
④、每批到货的钢材按品种、厚度各取一块试样进行附加的抗拉试验。
⑤、钢板检查结果经驻厂监造工程师确认以后、方可进行下一道工序的工作。
(下料)(2)焊接材料的检验焊接材料出厂的合格证。
焊条和焊丝的极限抗拉强度,屈服点和延伸率等机械性能、特性与母材的匹配性必须一致。
制造厂应按规定逐批作生产焊接工艺试验,以证明每一批焊接材料的机械性能符合规定要求。
焊接材料在通过焊接工艺评定试验表明达到标准要求后方能使用。
焊接材料在使用前,监理工程师应督促制造厂按供货厂家建议的条件烘烤及存放。
5.2构件与整体组装闸门、启闭机制造必须依照有关制造规程和图纸的技术要求及顺序进行制造。
对重要工序驻厂监造工程师进行旁站检查。
驻厂监造工程师对各构件的检查应在施工单位的三级自检合格的基础上进行(其检验的标准应符合DL/T5018-2004《水电水利工程钢闸门制造安装及验收规范》、DL/T5019-94《水利水电工程启闭机制造安装及验收规范》、及其它的有关规范和施工图纸)且不减轻施工单位应承担的任何合同责任。
5.3焊接的工艺试验焊接工艺试验是制造、安装工艺技术文件的重要依据之一。
当焊接母材、焊材、焊接方法与参数,剖口形式,预热与后预热等主要焊接因素改变时,均需进行焊接工艺试验,以通过试验确定焊接工艺参数,并报驻厂监造工程师批准。
焊接工艺试验取样及试验内容应按DL/T5018—2004《水利水电工程钢闸门制造与验收规范》要求执行,监造工程师应对焊接作业中焊接工艺与各项参数执行情况进行检查。
5.4焊工资格(1)从事闸门一、二类焊缝的焊工必须按SL35、DL/T679或《锅炉压力容器管道焊工考试与管理规则》考试合格,具有经水利、电力主管部门签发的焊工考试合格证。
(2)焊工焊接的钢材种类、焊接方法和焊接位置等均应予焊工本人考试合格的项目相符。
(3)无损探伤人员必须持有我国水利、电力行业及无损检测协会无损检测人员资格鉴定工作委员会签发的,并与其工作相适应的资格证书。
评定焊缝质量应有Ⅱ级或Ⅱ级以上的检测人员担任。
5.5焊缝的检验焊缝的检验标准应符合设计要求及DL/T5018-2004《水电水利工程钢闸门制造安装及验收规范》、DL/T5019-94《水利水电工程启闭机制造安装及验收规范》。
5.6闸门、启闭机防腐的检验闸门、启闭机的防腐检验标准应符合设计文件及SL105-95《水工金属结构防腐蚀规范》、SD21014-85《图漆通用技术条件》、GB11375《热喷涂操作安全》。
6施工进度控制6.1施工进度计划6.1.1施工总进度计划的报审承包方应按合同规定以及监理单位的要求,在开工前14天编制制造总进度计划提交监理单位审批。
经监理单位批准的施工总进度计划(合同进度计划),作为控制本合同工程进度的依据,并据此编制年、季、月进度计划报送监理单位。
监理单位已按签署的协议书时商定的进度计划控制工程进度。
6.1.2施工、年、季、月计划的报审承包方应在开始前14天向监理单位报送制造进度计划(一式4份),并与每季、每月开始前7天向监理单位报送、下季、下月的制造计划(一式4份)。
监理单位如有不同意见,应于收到后5日内批复,过期视为同意。
6.1.3修订进度计划(1)不论何种原因发生工程的实际进度与合同进度计划不符时,承包方应按监理单位的指示在规定期限内提交一份修订进度计划报送监理单位审批,监理单位应在收到该进度计划后按时批复。
批准后的修订进度计划作为合同进度计划的补充文件。
(2)不论何种原因造成施工进度计划拖后,承包方均按监理单位的指示,采取有效措施赶上进度。
承包方应在向监理单位提交修订计划的同时,编制一份赶工措施报告报送监理单位审批,赶工措施应以保证工期为前提调整和修改进度计划。
不论是发包方原因,还是承包方原因造成施工工期拖后,均应按合同的规定办理。
6.1.4工程实施进度报告施工单位开工后逐月编制并于每月25日向监理单位递交上月25日至本月24日的实际工程进度报告(一式4份)。
报告中记载内容如下;(1)各台设备制造日期、本月工程进度、存在的问题。
(2)累计完成形象工程进度及工程量统计分析。
(3)材料、设备质量,进场质量检验结果统计分析。
(4)设备制造质量检验统计分析及制造中存在的问题。
(5)需要解决的问题及承包方认为应报告监理的其他事情。
6.2完工闸门、启闭机制造后整体调试应按合同规定的日期完成。
6.2.1工程延误或提前由于发包方或承包方造成的工期延误或提前,按双方签订的合同有关条款规定执行。
7工程进度付款(1)金属结构制造工程进度付款,应按合同规定的方式进行。
(2)如合同规定按月进度付款,则承包方应在每月末25日前,按监理单位规定的格式提交月进度付款申请表(一式4份),并附有完成工程量月报表及相应的工程价款结算报告。
监理单位在收到进度付款申请单后,应在7天内进行审核,并向发包方签证批复到期应支付给承包方的金额。
(3)由于制造的失误造成的返工和设备材料的消耗等,其损失应由承包单位自己负责。
由于其他原因(非施工单位)造成的返工和设备材料消耗等,应按合同文件的有关条款(由责任者)给予补偿。
(4)制造过程中,经业主和设计同意增加或变更的工程量,按技术核定单的方式进行签证结算。
(5)承包方根据监理签证批复的月付款申请单,向发包方办理工程进度款。
监理单位所签证批复的月付款金额,不含合同规定的各项工程预付款及保留金的扣除。
该项款额的扣除由发包方在办理承包方月进度款时,按合同有关规定进行。
