圆柱墩身施工方案(圆柱)

  • 格式:doc
  • 大小:41.00 KB
  • 文档页数:9

下载文档原格式

  / 9
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

圆柱墩身施工方案

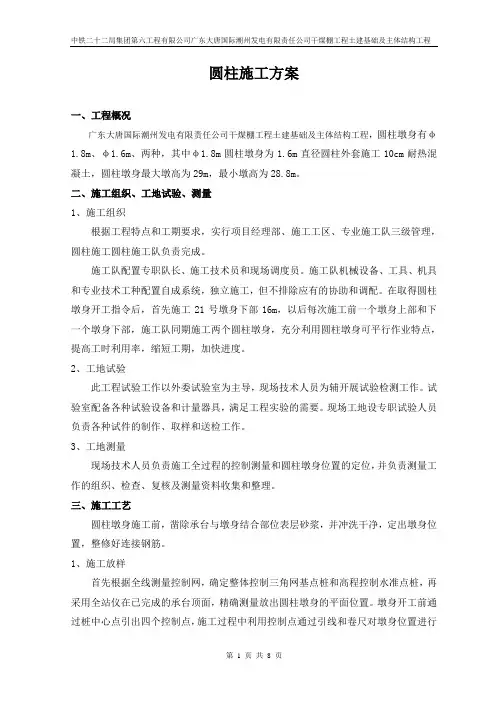

一、工程概况

SHTJ-2合同段内桥梁共9座,其中主线大桥7座,主线分离式立交1座、匝道桥1座。经统计,本合同段共有圆柱墩身197个,其中刘家沟大桥34个,小岭1#大桥32个,小岭2#大桥8个,小岭3#大桥18个,茶店大桥34个,茶店水库大桥36个,大路河大桥21个,汪家沟中桥12个,汪家河口大桥2个。

圆柱墩身有φ1.8m、φ1.6m、φ1.5m三种,其中φ1.8m圆柱墩身设置

1.6×1.4m的柱系梁,圆柱墩身最大墩高为27.4m,最小墩高为3.2m。

二、施工组织、工地试验、测量

1、施工组织

根据工程特点和工期要求,实行项目经理部、施工工区、专业施工队三级管理,各施工区所属范围内的桥梁工程由其下属的桥梁施工队负责完成。施工队技术隶属于各施工区,总体安排和质量监督服从项目经理部。

施工队配置专职队长、施工技术员和现场材料员各一名。各施工队机械设备、工具、机具和专业技术工种配置自成系统,独立施工,但不排除应有的协助和调配。在取得圆柱墩身开工指令后,施工队同期开工数个圆柱墩身,充分利用圆柱墩身可平行作业特点,提高工时利用率,缩短工期,加快进度。

2、工地试验

此工程试验工作以项目部试验室为主导,现场技术人员为辅开展试验检测工作。试验室配备各种试验设备和计量器具及专职检测人员,满足工程实验的需要。现场工地设专职试验人员负责各种试件的制作、取样和送检工作。

3、工地测量

现场技术人员负责施工全过程的控制测量和圆柱墩身位置的定位,并负责测量工作的组织、检查、复核及测量资料收集和整理。

三、施工工艺

圆柱墩身施工前,凿除地系梁与墩身结合部位表层砂浆,并冲洗干净,定出墩身位置,整修好连接钢筋。

1、施工放样

首先根据全线测量控制网,确定桥位控制三角网基点桩和高程控制水准点桩,再采用全站仪在已完成的地系梁顶面,精确测量放出圆柱墩身的平面位置。墩身开工前通过桩中心点引出四个控制点,施工过程中利用控制点通过引线和卷尺对墩身位置进行校核,吊垂线检测墩身中心,辅缆风绳校正。

2、脚手架搭设

脚手架采用Φ48×3.5 mm钢管搭设,所用钢管和扣件必须符合国家标准,严禁采用严重锈蚀、弯曲变形或有裂纹的钢管及脆裂、变形、滑丝的扣件。施工前清除组架范围内的杂物,平整场地,做好排水处理,脚手架立杆的底脚应垂直稳放在砼垫块或砼硬化地基上,并设纵、横向扫地杆,搭设脚手架时竖向钢管水平间距按1m设置,水平钢管的竖向间距按1.5m设置,各竖向钢管采用对接接长,用对接扣件锁紧,并确保立杆同横杆、斜杆的连接接头锁紧。所搭设的脚手架在满足刚度、强度和稳定性要求的情况下尽量方便施工操作。使用过程中应定期对脚手架进行检查,严禁乱堆乱放,应及时清理各层堆积的杂物。脚手架搭设及人梯示意图见附图。

3、钢筋加工及安装

钢材应有出厂质量证明书或试验报告单,每捆(盘)均应有标示牌,进场钢材应按批号及直径分批验收,并按规定抽样试验,合格后方可入库。不同批次、规格的钢筋应立标签或挂牌分区堆放,场地四周要有排水措施,避免钢筋锈蚀和污染。施工前接长已在地系梁砼内预埋好的竖向主钢筋,按图纸要求绑扎箍筋及其它钢筋。下料前应对施工图中各种规格的钢筋长度和数量进行认真核对,对钢筋进行调直、除锈处理。钢筋在下料切断前,应遵循长短搭配、统筹排料和减少损耗的原则进行配料计算,并预先确定各种形状钢筋下料长度调整值。在成批进行钢筋弯曲操作前,应做各种类型弯曲钢筋段的样板,试弯一根后检查其弯曲形状、尺寸是否与设计要求相符,经过调整后作为标准件再进行批量生产。

墩柱钢筋在钢筋生产区下料,现场绑扎机械连接成型,利用吊车吊装到位,搭设钢管脚手架为施工操作平台,拼装机械连接好后张拉上口缆风。

钢筋笼安装完成后,报监理工程师检查验收,合格后方可进行下道工序。

4、模板制作及安装

圆柱墩身模板由专业厂家加工而成,采用定型钢模板,模板由厚6mm的钢板卷制而成,分两个半圆形结构加工,每节高度为3-4.5m,法兰丝接。为提高混凝土的外观质量,模板在现场试拼装,清除铁锈,用手持电砂轮将错台打平。模板每次安装前必须用电动钢丝刷打磨表面锈迹,达到光滑、明亮无污垢后,刷脱模剂,拼缝处夹薄橡胶带,并用腻子刮平。已经涂抹脱模剂的模板应尽快使用,长时间没使用的模板应清洗后重新涂刷脱模剂。

无柱系梁圆柱墩一次浇注成型,圆柱模采用人工配合吊车安装,模板安装前,先准确测定出墩台身中心和十字线,并为模板位置定四个点。设有柱系梁的墩身施工到该处时采用搭设支架的方法分节施工(详见柱系梁施工方法)。安装时要注意钢筋保护层的厚度满足设计和规范要求。模板安装后,四周用缆风对拉,调节模板的垂直度,并保证模板的稳定性。

安装完成后用全站仪检测顶偏移、垂制度情况,报监理工程师检查验收。

5、混凝土浇注

圆柱墩身采用搅拌站集中拌和,混凝土搅拌车运输,采用吊车吊装1.5m3料斗浇筑砼,拌和站开盘前应根据理论配合比和集料含水量计算施工配合比,拌制混凝土配料时,搅拌站各种衡器应保持准确,对骨料的含水量应经常进行检测,雨天施工应增加测定次数,据以调整骨料和用水量,配料允许偏差为:水泥±1%,粗、细骨料±2%,水、外加剂±1%。施工时应严格控制混凝土的搅拌时间,根据混凝土的特性,最短搅拌时间为1.5分钟,混凝土搅拌完成后应达到均匀、颜色一致,不得有离析和泌水现象,坍落度符合要求。

为适应混凝土的凝结速度和浇筑速度的需要,使浇筑工作不间断并使混凝土运到浇筑地点时仍保持均匀性和规定的坍落度,混凝土运输采用搅拌运输车运输。

混凝土浇筑前,应对模板、钢筋进行检查,并做好记录,经核对符合设计要求后,开始砼施工。浇筑墩混凝土时,为防止混凝土离析,采用以下措施:当砼自由倾落高度大于2米时,采用导管向模内倾倒,超过10米时采用减速装置。混凝土采用分层浇注,按30cm一层逐层摊铺,浇注时砼卸料斗必须与模板分离,作业过程中避免碰撞钢筋。卸料斗作业时砼下落过程中注意采用定向筒导向,防止砼离析,并注意分散倾倒时滚落于一处的骨料,靠模板边侧不允许有集中大颗粒骨料。混凝土采用插入式振动器振捣。振捣时振捣棒离模板不小于10cm,并尽量保持垂直,振捣时遵循快插慢拔、振点等距离布置的原则,振捣至砼不再下沉、表面呈现平坦、无显著气泡上升、表面出现薄层水泥浆为止,避免早振、漏振、欠振和过振等造成的质量问题和外观缺陷。混凝土高度应高出设计标高3~5cm,施工盖梁时再将其凿除。

砼浇筑期间,设专人检查支架、模板、钢筋和预埋件等的稳固情况,发现松动、变形、移位时,及时处理。
