墩柱施工方案
1、施工顺序:
放柱位“+”字线→凿毛清理→搭架子→绑钢筋→扣模板→校正柱模→抄平→浇砼→预埋铁件预埋及检查→拆模→养护
2、施工方法:
本工程立柱是Ф1000的圆柱,高约1.2m,共有12个,模板采用定型钢模板,配制三个立柱的模板,倒用三次。
模板为整体拼装式,一次支立成型,底脚四周采用承台预埋铁件固定,上部四周用花篮螺栓同地锚紧固。
墩柱底部,用干硬性水泥砂浆找平。
模板采用吊机吊装,先下部对位固定,然后挂锤球,用花篮螺栓调整上端至模板各面垂直固定。
立柱砼为C30,采用商品砼,利用泵车浇注,分层灌注和捣固密实,灌注高度不超过2m。
灌注开始墩身底部铺设与砼相同级强度的砂浆厚度3cm,灌注速度控制2m/h,砼流动性随高度上升进行递减调整。
捣固采用插入式振捣棒振捣,养生采用外包塑料薄膜封闭,利用自身水分养生。
3、质量标准:
顶面高程:±10mm麻面:≤1%
纵横轴线<8mm平整度:<5mm
垂直度:<0.15%H且≤5mm预埋铁件位置:<10mm。
圆柱墩身施工方案目录一、前言 (2)1.1 编制依据 (2)1.2 工程概况 (3)二、施工准备 (4)2.1 材料准备 (5)2.2 施工设备 (6)2.3 劳动力组织 (7)三、圆柱墩身施工工艺 (8)3.1 地基处理 (9)3.2 墩身钢筋绑扎 (11)3.3 基础模板安装 (12)3.4 混凝土浇筑 (13)3.5 墩身养护 (14)3.6 墩身质量检测 (15)四、圆柱墩身施工注意事项 (16)4.1 安全措施 (17)4.2 质量保证措施 (18)4.3 环境保护措施 (19)五、施工进度计划与资源配置 (20)5.1 施工进度计划 (22)5.2 人力资源配置 (22)5.3 物资供应计划 (24)六、施工风险管理与应急预案 (25)6.1 施工风险识别与评估 (26)6.2 风险应对措施 (27)6.3 应急预案 (28)七、施工效果评价与总结 (30)7.1 施工效果评价 (31)7.2 施工总结 (32)一、前言随着现代建筑事业的蓬勃发展,高层建筑越来越多,结构形式也越来越多样化。
框架结构因其具有较好的抗震性能而被广泛应用于各类建筑中。
而圆柱墩作为框架结构中的重要支撑构件,其施工质量直接影响到整个建筑的安全和稳定性。
圆柱墩身作为连接上下柱的过渡段,需要承受来自各个方向的荷载。
在施工过程中,必须严格控制施工质量,确保圆柱墩身的强度、刚度和稳定性满足设计要求。
还需要注重施工安全,保障施工人员的生命财产安全。
为了提高圆柱墩身的施工质量和效率,本文将结合具体工程实例,详细阐述圆柱墩身施工方案。
该方案包括材料选择、模板制作与安装、混凝土浇筑与养护、质量检测与验收等环节,旨在为类似工程提供有益的参考和借鉴。
我们将从圆柱墩身的施工准备、施工方法、质量控制等方面进行深入探讨,以期为实现高效、安全的圆柱墩身施工提供有力支持。
1.1 编制依据本施工方案是根据《中华人民共和国建筑法》、《建筑工程质量管理条例》、《建筑工程施工组织设计规范》等相关法律法规和标准,结合项目的实际需求,以及我公司对圆柱墩身施工的经验和技术要求,制定而成。
圆柱墩施工方案1. 引言本文档旨在介绍圆柱墩的施工方案。
圆柱墩是工程建设中常用的一种支撑结构,适用于桥梁、隧道和房屋等建筑物的基础支撑。
本文将介绍圆柱墩施工前的准备工作、施工步骤和施工注意事项。
2. 施工准备工作在进行圆柱墩施工前,需要进行一系列准备工作,以确保施工顺利进行。
2.1 资源准备•施工人员:安排足够的熟练工人,包括工程师、技术人员和普通劳动者等。
•施工设备:准备必要的施工设备,包括起重机、钢筋切断机、混凝土搅拌机等。
•施工材料:准备所需的施工材料,包括钢筋、模板、混凝土等。
2.2 圆柱墩设计和计算在施工前,需要进行圆柱墩的设计和计算,包括荷载分析、结构设计和施工图纸的制定。
3. 施工步骤进行圆柱墩的施工,需要按照以下步骤进行:3.1 现场准备在施工现场进行必要的准备工作,包括清理施工场地、标定基准点、测量定位等。
3.2 圆柱墩基础施工3.2.1 地基处理地基处理是确保圆柱墩的稳定性和安全性的重要环节,包括土方开挖、基础坑的处理和地基加固等。
3.2.2 钢筋加工和安装根据圆柱墩的设计要求,进行钢筋的加工和安装。
确保钢筋的准确位置和牢固连接。
3.3 模板安装和混凝土浇筑3.3.1 模板安装根据圆柱墩的形状和尺寸,选择合适的模板进行安装。
确保模板的平整和牢固。
3.3.2 混凝土浇筑将预先准备好的混凝土送至工地,然后进行浇筑。
注意混凝土均匀流动和充填,避免空洞和冷缝的产生。
3.4 养护和检验待混凝土硬化后,进行养护工作,包括定期浇水和保持湿度。
同时,进行圆柱墩的质量检验,确保其符合设计要求。
4. 施工注意事项在圆柱墩的施工过程中,需要注意以下事项:•施工人员必须遵守施工规范和安全操作规程,确保人员安全。
•施工材料必须符合相关标准和规定,确保施工质量。
•圆柱墩的施工须严格按照设计和施工图纸进行,不得擅自改动。
•施工过程中需要定期检查和整理施工现场,确保施工顺利进行。
5. 总结本文介绍了圆柱墩的施工方案,包括施工前的准备工作、施工步骤和施工注意事项。
圆柱墩施工方案一、项目背景在建筑工程中,圆柱墩(亦称为支柱或立柱)通常用于支撑桥梁、高架桥、大型建筑物等结构的承重部分。
圆柱墩的施工需要经过详细规划和合理安排,以确保施工质量和进度。
二、施工准备在开始圆柱墩的施工前,需要进行以下准备工作:1. 设计规划根据工程设计图纸和要求,确定圆柱墩的尺寸、材料和施工方法。
2. 地基处理清理工作区域,并将地基进行必要的平整和加固处理。
3. 材料和设备准备准备施工所需的钢筋、混凝土、模板、拖车、起重机等材料和设备。
4. 安全措施制定和执行施工期间的安全措施计划,确保工人和设备的安全。
三、施工步骤圆柱墩的施工一般包括以下步骤:1. 模板搭建根据设计图纸要求,搭建适合圆柱墩尺寸的模板,确保模板的稳固和符合要求。
2. 钢筋加工和安装根据设计要求,进行钢筋的切割、焊接和加工,并按照设计图纸要求的位置和数量,将钢筋固定在模板内。
3. 砼浇筑在模板和钢筋就绪后,进行混凝土的浇筑。
在浇筑过程中,需注意控制混凝土的流动性和温度,以确保混凝土的均匀性和强度。
4. 养护混凝土凝结后,进行养护工作。
包括覆盖保湿层、定期喷水等措施,以保持混凝土的湿润和养护期的要求。
5. 拆模混凝土达到一定强度后,可以进行拆模工作。
拆除模板并清理工作区域。
6. 补强处理根据设计需求,对圆柱墩进行必要的补强处理,如表面防水、防火等。
四、质量控制在圆柱墩施工过程中,需加强质量控制,确保施工质量符合设计要求。
常见的控制措施包括:•对模板、钢筋和混凝土等材料进行质量检查;•控制混凝土配合比,确保强度和流动性;•检测混凝土浇注过程中的温度和湿度;•检查施工过程中的安全措施是否到位;•进行养护期间的检查和维护。
五、施工组织圆柱墩施工需要合理组织各个施工环节和人员,确保施工顺利进行。
常见的组织措施包括:•制定详细的施工计划和进度安排;•指定专责人员负责施工的组织和协调工作;•合理安排施工人员和设备,确保施工效率和质量;•进行施工过程中的沟通和协调,及时解决问题。

墩柱施工方法及主要技术措施由于圆柱墩身高度大多在15~36m之间,墩柱较高,从安全、质量多方面考虑我合同段墩柱施工采用定制圆柱钢模拼装工艺。
具体方法如下:1、凿毛:圆柱墩身施工前,凿除地系梁与墩身结合部位表层砂浆,并冲洗干净,校正连接钢筋。
2、钢筋制作、安装:墩柱钢筋笼提前在钢筋场分节制作,现场组装,一次性吊装。
安装前,仔细对地系梁中预埋钢筋进行校正和除锈处理(地系梁施工前)。
钢筋笼吊装就位后,采用搭接焊焊接成型,钢筋笼上口缆风绳拉紧固定。
钢筋笼安装完成后,报监理工程师检查验收,合格后方可进行下道工序。
3、测量放样:根据全线测量控制网,确定桥位控制三角网基点桩和高程控制水准点桩,再采用全站仪在已完成的地系梁顶面,精确测量放出圆柱墩身的平面位置。
4、脚手架搭设:脚手架采用Ø48×2.8mm钢管搭设,所用钢管和扣件必须符合国家标准,严禁采用严重锈蚀、弯曲变形或有裂纹的钢管及脆裂、变形、滑丝的扣件。
施工前清除组架范围内的杂物,平整场地,做好排水处理,脚手架立杆的底脚应垂直稳放在砼垫块或砼硬化地基上,并设纵、横向钢管采用对接接长,用对接扣件锁紧,并确保立杆同横杆、斜杆的连接接头锁紧。
所搭设的脚手架在满足刚度、强度和稳定性要求的情况下尽量方便施工操作。
使用过程中应定期对脚手架进行检查,严禁乱堆乱放,应及时清理各层堆积的杂物。
5、柱模拼装:圆柱墩身模板由专业厂家加工而成,采用定型钢模板,模板由厚6mm的钢板卷制而成,分两个半圆形结构加工,每节高度为1~1.5m,螺栓连接,吊车逐节拼装。
为提高混凝土的外观质量,模板在现场试拼装,清除铁锈,用手持电砂轮将错台打平。
模板每次安装前必须用电动钢丝刷打磨表面锈迹,达到光滑、明亮无污垢后,刷脱模剂,拼缝处贴双面胶带。
已经涂抹脱模剂的模板应尽快使用,长时间没使用的模板应清洗后重新涂刷脱模剂。
拼装注意事项:①首节柱模应按放的模板线仔细拼装,校正垂直度,底部模板空隙处用钢板或砂浆找平。
圆柱墩盖梁穿心钢棒法施工方案在桥梁建设领域中,圆柱墩与盖梁是常见的构件。
为了保证桥梁的结构稳固和安全性,通常需要在施工过程中采取一系列的措施。
本文将介绍一种常用的施工方法,即圆柱墩盖梁穿心钢棒法,以保证桥梁的稳固性和耐久性。
施工准备工作在进行圆柱墩盖梁穿心钢棒法的施工前,需要进行充分的准备工作,包括但不限于: - 确定施工方案及时间节点; - 采购所需材料和设备; - 组织施工人员,并进行相关培训; - 确保施工现场安全,并设置警示标识。
施工流程1. 圆柱墩施工1.1 确定圆柱墩布设位置和尺寸,进行测量和标线; 1.2 进行基础开挖和浇筑;1.3 完成圆柱墩立模和浇筑。
2. 盖梁施工2.1 确定盖梁的尺寸和材料要求; 2.2 进行盖梁的加固处理; 2.3 将盖梁安装在预先设置的圆柱墩上。
3. 穿心钢棒法施工3.1 在盖梁和圆柱墩的接口处预留孔洞; 3.2 制作相应尺寸的钢棒,并根据设计要求进行弯曲处理; 3.3 将钢棒穿入盖梁和圆柱墩预留的孔洞内; 3.4 固定钢棒,保证其位置正确且稳固。
施工注意事项•施工过程中,严格按照设计要求进行操作,确保施工质量;•注意施工现场的通风和通道畅通;•施工人员应佩戴相应的安全防护用具;•施工过程中如遇特殊情况,应及时向相关部门汇报并寻求解决方案。
施工验收完成圆柱墩盖梁穿心钢棒法的施工后,需要进行相关的验收工作,包括但不限于: - 对施工质量进行检查,确保符合设计要求; - 测量相关尺寸,检查固定情况;- 进行相关耐力试验,确保施工质量; - 做好相关施工记录和档案归档。
圆柱墩盖梁穿心钢棒法是一种常用的桥梁施工方法,合理的施工方案和严格的操作流程对保证桥梁的耐久性和稳固性至关重要。
希望本文所述内容能为相关施工人员提供帮助和指导。
圆柱墩施工技术圆柱墩施工技术一、介绍圆柱墩施工技术是一种常用于建筑和土木工程中的结构支撑技术。
它通过在地面上或水下建立圆柱形的支撑墩,来分散和承受结构的重量和荷载。
它在各种工程项目中广泛使用,例如桥梁、隧道、码头等。
二、施工前准备1. 确定施工位置和要求:在施工前,需要确定墩的位置和要求,包括高度、直径、数量等。
2. 地质勘察:进行地质勘察,了解土地地质情况,以确定墩的支撑能力和稳定性。
3. 设计施工方案:根据地质勘察结果和工程要求,设计施工方案,包括施工方法、使用的材料等。
三、施工材料1. 混凝土:用于建立墩的主体结构,需要具备足够的强度和耐久性。
2. 钢筋:用于增强混凝土的承载能力。
3. 塑料薄膜:用于包裹混凝土,以防止水分蒸发和碳化。
四、施工步骤1. 地面准备:清理施工区域,确保地基平整。
2. 基础施工:挖掘墩的基础坑,根据设计要求制作基础底板,并进行加固和防水处理。
3. 模板搭设:根据墩的直径和高度,搭设合适的模板,用于浇筑混凝土。
4. 钢筋绑扎:根据设计要求,在模板内配置好钢筋骨架,以增强墩的承载能力。
5. 混凝土浇筑:将预先调配好的混凝土倒入模板内,并采取振捣和充实处理,确保混凝土的均匀和密实。
6. 养护:浇筑完成后,对混凝土进行适当的养护,保持水分和温度,以确保混凝土的强度和耐久性。
7. 模板拆除:在混凝土达到设计强度后,拆除模板,并进行施工检查和验收。
五、安全注意事项1. 施工现场要设置明显的警示标识,保证施工环境的安全。
2. 施工人员要佩戴个人防护用具,如安全帽、安全鞋等。
3. 严禁在施工现场上吸烟、明火作业,确保施工现场的防火安全。
4. 设立防护栏杆,防止人员和设备坠落。
5. 检查施工设备和工具的安全性,确保正常运行。
六、本文档所涉及附件:1. 设计图纸2. 土壤勘察报告3. 施工方案4. 材料清单5. 安全巡检记录七、本文档所涉及的法律名词及注释:1. 土木工程:指利用土木材料和工程技术来设计、建造和维护各种土木结构的科学和技术。
墩柱(圆柱墩)施工方案在桥梁及其他道路工程中,墩柱(圆柱墩)作为支撑桥梁结构的重要组成部分,对于保障工程的安全和稳定具有至关重要的作用。
本文将针对墩柱(圆柱墩)的施工过程和方案进行详细阐述,以确保工程质量和施工效率。
1. 施工前准备施工前,首先要明确墩柱(圆柱墩)的位置、高程和尺寸要求,根据设计要求进行搭模设计和制作。
接着进行地基处理,确保墩柱的承载力和稳定性。
在现场搭设施工平台和安装施工设备,准备好所需的各类施工材料和人员。
2. 墩柱(圆柱墩)施工工艺2.1 模板搭设根据设计要求和图纸指导,搭设墩柱(圆柱墩)的模板。
模板的搭设要符合强度和稳定性的要求,确保混凝土浇注时不会变形或渗漏。
2.2 钢筋加工与安装按照设计图纸要求,对钢筋进行加工和预埋设置。
在模板内部设置好钢筋骨架,并注意保证钢筋的连接牢固和位置正确。
2.3 混凝土浇筑在进行混凝土浇筑前,要确保模板内部清洁干燥,防止杂物或水分对混凝土质量的影响。
采用泵车或其他适当方式进行混凝土的浇筑,控制浇筑速度和厚度,避免混凝土内部产生气泡或空隙。
2.4 养护处理混凝土浇筑完毕后,要及时进行养护处理,保持混凝土表面湿润,以确保混凝土的强度和密实性。
根据气温和季节情况,进行适当的养护措施,直至混凝土达到设计强度。
3. 安全施工与质量控制在墩柱(圆柱墩)施工过程中,必须严格遵守相关的安全操作规程,保证施工现场的安全。
同时,要加强现场管理,确保施工质量符合设计要求,杜绝施工过程中的质量缺陷和安全事故。
4. 施工总结与建议通过以上施工方案的实施,可以保证墩柱(圆柱墩)的施工质量和效率。
在实际施工中,还应根据具体情况进行适当调整和改进,做好施工记录和总结,为今后类似工程提供经验和借鉴。
以上为墩柱(圆柱墩)施工方案的详细介绍,希望能为工程施工提供参考。
墩柱施工方法及主要技术措施由于圆柱墩身高度大多在15~36m之间,墩柱较高,从安全、质量多方面考虑我合同段墩柱施工采用定制圆柱钢模拼装工艺。
具体方法如下:1、凿毛:圆柱墩身施工前,凿除地系梁与墩身结合部位表层砂浆,并冲洗干净,校正连接钢筋。
2、钢筋制作、安装:墩柱钢筋笼提前在钢筋场分节制作,现场组装,一次性吊装。
安装前,仔细对地系梁中预埋钢筋进行校正和除锈处理(地系梁施工前)。
钢筋笼吊装就位后,采用搭接焊焊接成型,钢筋笼上口缆风绳拉紧固定。
钢筋笼安装完成后,报监理工程师检查验收,合格后方可进行下道工序。
3、测量放样:根据全线测量控制网,确定桥位控制三角网基点桩和高程控制水准点桩,再采用全站仪在已完成的地系梁顶面,精确测量放出圆柱墩身的平面位置。
4、脚手架搭设:脚手架采用Ø48×2.8mm钢管搭设,所用钢管和扣件必须符合国家标准,严禁采用严重锈蚀、弯曲变形或有裂纹的钢管及脆裂、变形、滑丝的扣件。
施工前清除组架范围内的杂物,平整场地,做好排水处理,脚手架立杆的底脚应垂直稳放在砼垫块或砼硬化地基上,并设纵、横向钢管采用对接接长,用对接扣件锁紧,并确保立杆同横杆、斜杆的连接接头锁紧。
所搭设的脚手架在满足刚度、强度和稳定性要求的情况下尽量方便施工操作。
使用过程中应定期对脚手架进行检查,严禁乱堆乱放,应及时清理各层堆积的杂物。
5、柱模拼装:圆柱墩身模板由专业厂家加工而成,采用定型钢模板,模板由厚6mm的钢板卷制而成,分两个半圆形结构加工,每节高度为1~1.5m,螺栓连接,吊车逐节拼装。
为提高混凝土的外观质量,模板在现场试拼装,清除铁锈,用手持电砂轮将错台打平。
模板每次安装前必须用电动钢丝刷打磨表面锈迹,达到光滑、明亮无污垢后,刷脱模剂,拼缝处贴双面胶带。
已经涂抹脱模剂的模板应尽快使用,长时间没使用的模板应清洗后重新涂刷脱模剂。
拼装注意事项:①首节柱模应按放的模板线仔细拼装,校正垂直度,底部模板空隙处用钢板或砂浆找平。
桥梁圆柱墩、系梁施工方案
桥梁圆柱墩和系梁施工方案包括以下步骤:
1. 圆柱墩施工:首先进行圆柱墩的基础施工,包括土方开挖和垫层填土,然后浇筑圆柱墩的混凝土。
可以根据设计要求使用钢模板进行浇筑,确保圆柱墩的形状和尺寸准确无误。
在浇筑混凝土的过程中,要注意控制浇筑速度和振捣次数,以确保混凝土的质量。
2. 墩顶梁安装:完成圆柱墩的施工后,需要安装墩顶梁。
先进行梁底钢筋的制作和安装,然后使用起重设备将梁底吊装到圆柱墩的顶部位置。
安装好梁底后,再进行梁顶钢筋的制作和安装,最后进行梁面混凝土的浇筑。
3. 系梁施工:在墩顶梁安装完成后,可以开始进行系梁的施工。
系梁是连接墩顶梁的横梁,通常采用钢梁或预应力混凝土梁。
根据设计要求,制作并安装好系梁的钢筋,然后进行混凝土的浇筑。
在浇筑混凝土之前,要确保梁底和
墩顶梁之间的间隙完全填满,以保证系梁的稳定性和安全性。
4. 其他工作:除了圆柱墩和系梁的施工,还需要进行其他
相关工作。
包括桥面铺装、防护栏杆的安装、路面标线的
划设等。
在进行桥梁圆柱墩和系梁施工时,需要严格按照设计图纸
和施工规范进行操作,保证施工质量和工期的达到。
同时,要进行施工现场的安全管理,包括施工人员的安全教育培训、施工设备的检查维护等,确保施工过程的安全性和顺
利进行。

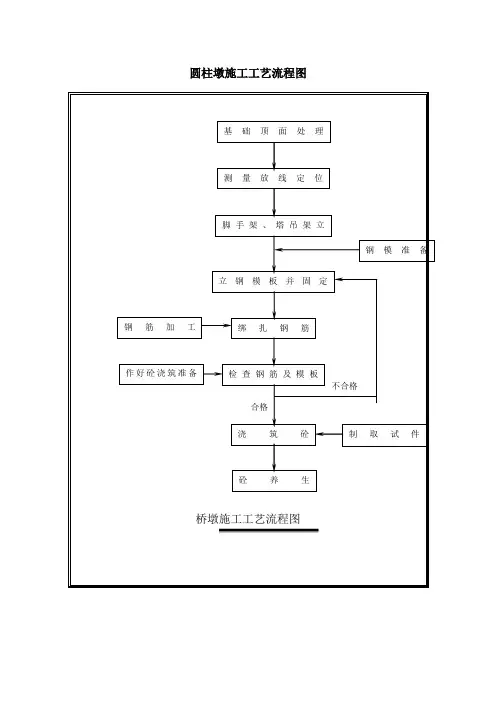

圆柱墩施工工艺流程图
圆柱墩施工程序流程图
文字说明
①立模板之前用全站仪进行精确的定位并弹出十字线,认真测量标高;独立柱墩施工时,随时观测墩帽悬臂端的竖向位移,随时加以校正;高墩施工时,严格控制墩顶的偏心,随时进行墩顶位移的观测、记录、以便加以校正。
②模板与支架具有足够的刚度、强度和稳定性。
组装过程中采用吊车吊装就位,高墩模板采用工作平台上的小型设备吊装,人工拼装,接缝严密不漏浆。
③脚手架不与模板相连接,防止模板移位。
④按设计要求进行钢筋绑扎,模板和钢筋笼之间垫好垫块,保证钢筋的保护层厚度。
⑤钢筋绑扎和模板组装完毕后,再一次检查中心线,校对模板顶端尺寸、标高。
检查其稳定性,检查钢筋或预埋件的位置是否正确及模板接缝情况。
⑥组装和拆除模板时轻放,禁止从高空直接下抛。
拆完后分类码放,及时维修刷油,减少钢模变形。
⑦砼浇筑时,分层连续浇筑,分层厚度满足要求;泵送砼前,先泵送一部分水泥砂浆,以润滑管道,泵送时连续输出砼,且不产生气泡,当混凝土强度达到要求后拆模,并进行洒水养护或塑料布养护,养护时间不少于7天。
圆柱墩施工方案圆柱墩施工方案一、方案概述圆柱墩是建筑和桥梁工程中常见的一种结构形式,其承载能力强、稳定性好,被广泛应用于各类建筑物和桥梁的基础支撑和传力。
本方案介绍圆柱墩的施工步骤和注意事项,确保工程质量和安全。
二、施工步骤1. 地基处理:根据设计要求,对地基进行开挖和整平,严格控制地基的水平度和坚实度,并清理地表杂物。
2. 基础施工:在地基上进行基础施工,包括制模板、浇筑混凝土和布置钢筋等。
模板应根据设计要求和图纸进行搭建,确保圆柱墩的几何形状和尺寸准确无误。
混凝土的配合比应根据设计要求进行调整,并进行充分的拌和,确保混凝土质量。
钢筋布置应符合设计要求,并进行绑扎牢固。
3. 柱身浇筑:在基础完成后,可以对圆柱墩的柱身进行浇筑。
根据设计要求,选择合适的浇筑方式和工具,确保混凝土均匀分布,并使用振动器进行震实,以排除混凝土中的气泡。
4. 端部处理:圆柱墩的端部通常需要进行修整和处理,以满足设计要求和装饰要求。
可以使用抹灰、打磨等方法,使圆柱墩更加美观、整洁。
5. 检验和验收:圆柱墩施工完成后,应对其进行检验和验收。
检验包括测量圆柱墩的尺寸、距离和垂直度,并进行必要的修正和调整。
验收应根据设计要求和规范进行,确保圆柱墩的质量达到要求。
三、施工注意事项1. 安全第一:在施工过程中,要严格遵守相关安全规定和操作规程,确保施工人员的人身安全和财产安全。
2. 施工计划:制定合理的施工计划,预先安排好各项工作的时间和顺序,确保施工进度和质量。
3. 材料选择:选择优质的混凝土原材料和钢筋材料,确保施工质量和工程安全。
4. 现场管理:加强施工现场管理,对施工人员进行必要的培训,保证施工设备和工具的使用正常和安全。
5. 质量控制:建立健全的质量控制体系,进行施工过程中的自检、互检和专项检查,确保圆柱墩的质量符合要求。
6. 环保节能:在施工过程中,注意减少对环境的污染,合理利用资源,降低能耗。
以上就是圆柱墩施工方案的详细介绍,通过合理的施工步骤和注意事项,可以确保圆柱墩的施工质量和工程安全,为建筑物和桥梁提供稳定的基础支撑和传力。
圆柱墩施工方法及施工工艺本桥桥墩采用6 L 2m圆柱墩,墩身模板采用由专业厂家设计制作的定型钢模,一次浇筑成型。
混凝土由6#拌合站集中生产,混凝土输送车运输,混凝土泵车连续灌筑。
混凝土的养生采用塑料薄膜、土工布包裹进行保温保湿养护。
4.1圆柱墩施工工艺墩身施工工艺流程见图3。
4. 2墩柱施工方法4. 2. 1施工准备墩柱施工前,凿除浮浆并清洗干净,整修连接钢筋,在系梁基础顶面测定中线、高程,划出墩身底面位置,准确定出墩中心线和尺寸线。
搭设脚手架及施工平台。
4.2.2钢筋绑扎成型钢筋在加工厂加工成笼状,其桩基主筋和墩柱主筋连接为闪光对焊连接。
将加工好的钢筋笼运至工地现场,采用汽车吊吊装,与桩顶预留钢筋焊接。
为防止墩柱钢筋笼在吊装时变形、扭曲,在钢筋笼内捆绑IOXlOCnI方木,增加刚度。
采用钢管斜撑临时对方木进行固定,从而固定好墩柱钢筋笼。
然后用钢管搭设简易脚手架,作好钢筋笼的支撑并系好保护层垫块。
墩柱钢筋笼设三面(3根在平面成120°角)缆风钢丝绳拉紧,以防倾倒。
4.2.3墩柱模板安装圆柱墩模板采用工厂定制拼装钢模板,每节高度为2. 0m, 1.5m和调正节LOm, 每节由两块拼装组成,模板的面板和肋条用5mm厚A3钢板,纵肋用10号槽钢,弧肋用8号槽钢,肋条间距500mm,每节模板接头用螺栓连接。
用钢管搭设模板安装脚手架和工作平台,将圆形钢模板分块吊装并拼装就位。
根据测量放样及挂垂直球校准墩柱轴线,模板用螺栓加固成整体。
模板外采用钢管作临时支撑加固,从上至下三个面均用缆风钢丝绳拉紧。
(C) 钢筋笼的加固与成型图l-±fi; 2-着轨3-耳环:4-如劲支柴S-轮扣6•扰木墩柱模板大样图a⅛jo∣L为便于墩柱盖梁抱箍承重施工,在墩柱模板完成加固后在抱箍底预埋。
35ππnPVC管,PVC管内插Φ32mm钢筋限制抱箍下滑。
预埋PVC管时根据盖梁底高程减去支撑工字钢主梁、次梁高程预埋。
圆柱墩专项施工技术方案一、方案背景圆柱墩是建筑物或桥梁中常用的结构构件,具有承载重量、防震、稳定等重要功能。
因此,在施工过程中,需要采取专项施工技术来确保圆柱墩的质量和安全。
二、施工前准备1.确定施工方案:根据设计要求和图纸,确定圆柱墩的尺寸、位置和布置方式。
2.采购材料:购买合格的钢筋、混凝土和模板等施工材料,保证其质量符合规定标准。
3.准备设备:准备好必要的施工设备,如起重机、钢筋加工设备、混凝土搅拌机等。
三、施工步骤1.地基处理:对于圆柱墩的地基,需要进行地质勘察和处理,确保基础坚固、稳定。
2.模板安装:根据图纸要求,搭建合适的模板,确保其面平整、线条清晰。
模板的安装要注意水平度和垂直度的控制,以确保圆柱墩的准确性。
3.钢筋加工和安装:按照设计图纸要求,将钢筋进行加工,并在模板内安装好。
钢筋的安装要注意间距和交叉点的连接,以保证圆柱墩的强度和稳定性。
4.混凝土浇筑:在钢筋安装好后,开始进行混凝土的浇筑。
浇筑时要注意控制浇筑速度和浇筑厚度,防止出现过早脱模和混凝土塌陷的情况。
5.混凝土养护:混凝土浇筑后,需要进行养护,以确保其坚固和密实。
养护期间需要进行浇水和覆盖保湿材料等措施,以防止混凝土的早期龟裂和脱水。
6.模板拆除:经过规定的养护期后,可以进行模板的拆除。
拆除模板时要注意避免对圆柱墩产生过大的冲击和震动,以免影响其质量和稳定性。
7.后续处理:对于圆柱墩表面的缺陷和不平整处,可以进行修补和打磨,使其达到设计要求的装饰效果。
四、关键技术和控制点1.模板安装的平整度和垂直度要严格控制,以确保圆柱墩的准确性。
2.钢筋的加工和安装要按照设计要求,控制间距和交叉点的连接质量。
3.混凝土的浇筑要注意控制浇筑速度和浇筑厚度,避免出现脱模和塌陷的情况。
4.混凝土的养护要细致、耐心,保证充分的湿养和保湿措施。
五、安全措施1.施工人员应熟悉操作规程,在施工过程中穿戴好安全防护用具,如安全帽、防护鞋等。
2.施工现场要设置明显的安全警示标志,划定安全区域,避免无关人员进入。
圆柱墩墩施工方案一、背景介绍圆柱墩墩作为一种常见的建筑结构元素,在建筑工程施工中有着重要的作用。
本文将介绍圆柱墩墩的施工方案,包括施工前准备、施工过程、施工注意事项等内容,以帮助读者更好地理解和掌握圆柱墩墩的施工技术。
二、施工前准备在进行圆柱墩墩的施工前,需要做好以下准备工作:1.圆柱墩的设计图纸和相关工程资料;2.施工现场的清理整理,确保施工区域无障碍;3.准备施工所需的材料和设备,如混凝土、钢筋、模板等;4.对施工人员进行必要的培训和安全教育,确保施工人员具备相关技能和安全意识。
三、施工过程1. 模板安装首先,需要根据设计图纸搭建圆柱墩的模板。
模板的搭建应按照规范进行,确保圆柱墩的形状和尺寸符合设计要求。
2. 钢筋加工与安装在模板安装完成后,需要进行钢筋的加工和安装。
根据设计要求,将钢筋按照一定的间距和长度进行加工,并固定在模板内部,以增强圆柱墩的承载能力。
3. 混凝土浇筑当模板和钢筋安装完成后,即可进行混凝土的浇筑。
在浇筑过程中,需要注意浇筑的均匀性和密实性,确保混凝土充分填满模板并排除气泡。
4. 模板拆除与养护混凝土浇筑完成后,需要等待一定时间进行养护。
待混凝土达到设计强度后,可拆除模板,并对圆柱墩进行必要的修整和养护工作。
四、施工注意事项在圆柱墩墩的施工过程中,需要注意以下事项:1.安全第一,施工过程中要严格遵守相关安全规定,确保施工人员的人身安全;2.注意材料质量,要选用符合规范要求的混凝土、钢筋等材料,确保施工质量;3.严格按照设计要求进行施工,不得随意改动设计图纸中的参数和尺寸;4.在施工过程中不擅自拆除模板或修改结构,以免影响圆柱墩的承载能力。
五、结论通过本文的介绍,读者可以更全面地了解圆柱墩墩的施工方案及相关注意事项,从而更好地进行圆柱墩的施工工作,确保工程质量和安全。
希望本文能对您有所帮助,谢谢阅读!。
圆柱墩身施工方案1.引言圆柱墩身是建筑工程中常见的一种结构形式,具有良好的承载能力和稳定性。
本文将针对圆柱墩身的施工方案进行详细的阐述和分析。
2.前期准备工作在正式进行施工前,需要进行一系列的前期准备工作,包括:-地基处理:清理施工区域的地面,修整地基,确保平整坚实。
-材料准备:准备施工所需的材料,包括混凝土、钢筋等。
-施工机具准备:准备施工所需的机具设备,包括混凝土搅拌机、起重机等。
3.施工工序3.1圆柱墩模板搭设首先,按照设计要求将圆柱墩的模板坯搭设起来,确保模板的垂直度和水平度。
然后,安装模板支撑和固定,以确保模板的稳定性。
3.2钢筋预埋根据设计要求,在模板内设置钢筋骨架,并进行预埋。
在预埋钢筋时,要注意钢筋的定位和间距,确保预埋钢筋的位置准确。
3.3混凝土浇筑将准备好的混凝土通过混凝土搅拌机输送至施工现场,然后将混凝土均匀地倒入模板中,注意避免混凝土的渗漏和气泡的产生。
在浇筑过程中,要注意到适时振捣混凝土,以确保混凝土的密实性和均匀度。
3.4养护混凝土浇筑完成后,需要进行适当的养护工作。
首先,覆盖塑料薄膜保持湿润,防止混凝土过早干燥。
其次,定期喷水保持湿润,以促进混凝土的早期强化。
养护时间一般为7-14天,根据具体情况进行调整。
4.安全措施在施工过程中,需要注意以下安全措施:-施工人员必须穿着合适的安全装备,包括安全帽、安全鞋等。
-施工现场必须设立明显的警示牌和安全标志,以提醒施工人员注意安全。
-使用机械设备时,操作人员必须经过专门培训,并按照操作规程进行操作。
-施工现场必须保持整洁有序,避免杂物和障碍物导致意外伤害。
5.结束语本文详细介绍了圆柱墩身的施工方案,包括前期准备工作、施工工序和安全措施等。
通过严格按照方案进行施工,可以保证圆柱墩身的质量和稳定性,确保工程的安全和成功完成。
圆柱式墩身施工方法圆柱式墩身,采用8mm钢板卷制的两片半圆型模板对接组成。
一、施工准备:1、进行砼面凿毛处理。
进行处理时不损坏边缘砼。
2、施工测量放样:利用全站仪在系梁桩顶放出墩柱中心,并放出纵、横轴线。
二、钢筋加工:1、预埋筋在测量放完中心之后,调整好其间距。
2、墩身钢筋采用在钢筋场地制作整体式钢筋笼,然后运输至相应的位置吊装焊接就位。
3、主筋采用帮条搭接单面焊,采用CABR套管连接。
4、绑扎箍筋圈,绑扎时注意箍筋的间距。
5、为了保证保护层的厚度,在墩身的周围垫上水泥砂浆垫块。
三、模板工程:1、采用整体钢模,在其内部均匀涂刷一层脱模剂,并在连接处贴上3mm厚的胶条。
2、利用吊车配合支立模板,在模板顶端和底端用紧线器拉紧后逐渐对中整平。
3、检查模内的几何尺寸,合格后进行砼浇注。
四、砼浇注:1、测量组给出砼标高,并标志在模板上,并且给出钢锭预留孔标高。
2、砼拌合在拌合站拌合,翻斗运输车或一吨翻运输,利用吊斗及吊车配合作业。
3、下放砼时,在下放时,如果下卸高度超过1.5m时,采用串筒下放砼,砼分层浇注,插入式振捣器振捣。
4、砼养生:浇注完在砼收浆后尽快洒水养生。
五、脱模及支架拆除:1、在砼抗压强度达到2.5Mpa时拆除钢模,拆除时注意不要损坏墩柱表面。
2、模板拆除后,利用塑料布进行覆盖养生,使砼面始终处于湿润状态。
六、技术质量保证措施:1、墩柱钢筋在安装前,精确放样,保证钢筋安装精度满足施工要求。
残余桩头砼清除干净,支立模板前应对墩柱精确放样,支模后应两次校正并准确测出墩柱高程,并加固稳定。
2、墩柱砼浇筑过程中保证其坍落度要求,避免坍落度过大而引起气泡、麻面、模板拼接严密,外观上保持光滑圆顺。
3、使用长钢模,减少钢模每节接缝。
圆柱墩施工方法
(1)测量放样
用全站仪精确放出墩柱中心点,按照墩柱直径放出墩柱位置线。
报项目建设管理处工程师复核认可。
(2)墩柱根部凿毛及调平处理
根据所放出的墩柱位置线对系梁表面墩柱范围内进行凿毛处理,凿毛时一定要清除干净表面水泥浆,露出粗骨料,凿毛后用水将混凝土面冲洗干净。
混凝土表面处理干净后用高标号水泥砂浆对墩柱边线外做10cm宽的砂浆带,用水准仪控制相对高程在同一高程上。
做砂浆带要保持墩柱的直径不能小于设计值。
当调平砂浆带达到一定强度后才能进行模板安装。
(3)搭设脚手架
对墩柱周围的地基进行填平压实处理,在处理后的地基上放置5cm厚的木板作为脚手架的基础。
在木板上放置底托对碗扣架支架调平,在墩柱四周用碗扣架搭设井字形施工脚手架,高度比墩柱高度稍高,爬架搭设要稳固,防止倾斜。
为增加脚手架的稳定性,在已经拆模的墩柱上相隔一定距离用支架钢管将脚手架支撑在墩柱上,纵横向设置剪刀撑。
在脚手架上搭设爬梯,设置栏杆并用安全网防护,方便上下作业,并在脚手架上搭设安全操作平台。
(4)钢筋制作及安装
钢筋笼在钢筋加工厂地统一按节段加工制作,用专用运输车运到施工现场,用吊车安装,墩柱钢筋笼主筋采用套筒连接。
墩柱钢筋与桩基钢筋一一对应搭接,搭接长度要满足设计要求,搭接采用焊接。
焊接操作工人必须持证上岗,焊接前进行试焊,试件试拉不合格者不予上岗。
钢筋骨架制作要挂牌标识,标识牌明确焊接责任人及骨架用途地点。
墩身主筋采用直螺纹套筒连接技术施工,
将待加工钢筋夹持在设备的台钳上,开动机器,扳动给进装置,动力头向前移动,开始剥肋滚压螺纹,等滚压到调定位置后,设备自动停机并反转,将钢筋端部退出动力头,扳动给进装置将设备复位,钢筋丝头即加工完成。
主筋在滚丝前必须切头,滚丝结束后对主筋端头进行打磨,保证两主筋对接严密。
将待连接钢筋丝头分别拧入连接器,用呆扳手将钢筋接头拧紧。
拧紧力控制在不加长力臂的情况下,一人拧不动为止,且钢筋接头无完整丝扣外露。
主筋接高后,绑扎其它钢筋并保证钢筋位置、几何尺寸,同时确保钢筋骨架的稳定性。
采用预埋接头时,连接套一端应与钢筋拧紧,另一端上带有密封盖。
施工填写钢筋滚压直螺纹加工检验记录和钢筋滚压直螺纹连接质量检验记录。
严格控制骨架筋长度,下料时取正误差。
钢筋笼起吊时要保证其垂直度,不可在钢筋笼不垂直的情况下与墩柱预埋钢筋进行焊接。
(5)模板安装
钢筋加工安装完成经项目建设管理处工程师检查合格后进行模板安装。
模板采用定型钢模,每段由两个半圆片组成。
在使用前对模板进行打磨抛光处理,再对处理好的模板均匀地刷一层专用模板油。
在立柱钢筋笼上按要求绑扎砂浆垫块,以保证保护层厚度达到设计要求。
模板用吊车安装。
安装模板时先安装第一节墩柱模板,调平校正后再安装下一节模板。
模板接缝应平整严密,在模板接缝之间安装胶带,保证接缝隙的严密,
防止漏浆。
在模板吊装完成后对模板进行精确校正,在模板顶面用垂球检查竖直度及中心点位。
使之符合设计及规范要求。
模板校正后应在模板周边不同点位用钢丝绳拉紧,固定于地锚上,且根数不少于3根,保证模板的稳定。
如下图所示:模板校好后,用水准仪测出模板顶面的高程,计算出与混凝土顶面差值,并在模板上作好标记。
在模板底周边用水泥砂浆密封,防止模板底部漏浆,形成烂根,在模板内安装串筒以防止混凝土在下放的过程中产生离析。
(6)混凝土浇筑
项目建设管理处工程师对钢筋、模板检查合格后进行混凝土浇筑。
混凝土在拌和站集中拌和,混凝土拌合运输车运至现场。
用吊车进行垂直运输,串筒入模。
拌和混凝土用的材料事先必须经检测合格,不合格的材料不得在场内存放。
运至现场的混凝土在现场进行和易性、坍落度检查,混凝土的坍落度宜为70~90mm。
不满足要求的混凝土不得使用。
混凝土浇筑应分层连续进行,混凝土的浇筑厚度不得超过30cm,在浇筑混凝土的全过程中,每隔20~50cm用插入式振捣器进行人工振捣。
使用振捣器进行人工振捣时,移动半径不超过振捣器的作业半径的倍,与模板应保持50~100mm的距离,插入下层混凝土的50~100mm,每一处振动完毕后应边振动边慢慢提出振捣器,同时避免振捣器碰撞模板、钢筋。
对每一振动部位,应使混凝土密实,当混凝土不再下沉,不再冒出气泡,表面平坦、泛浆时停止振捣。
混凝土在初凝之后和终凝之前的时间段内不得受到挠动。
(7)混凝土养护
当混凝土强度达到拆模强度后,拆除模板,用塑料薄膜套入墩柱四周,保持
墩柱混凝土表面的湿度,浇水进行养护。
(8)安全保证措施:
①、做好安全技术交底,随时检查交底的落实和执行情况。
②、安全员必须深入施工现场,督促操作人员和指挥人员遵守操作规程,制止违章操作、无证操作、违章指挥和违章施工。
清查安全隐患并及时采取措施消除。
③、严格执行安全生产操作规程,执行国家及地方有关劳动安全政策法令、规章制度,严格按照建筑安装操作规程施工,建立健全管理体系,项目部设专职安全员,施工队配备兼职安全员,层层抓安全,人人抓落实,做到文明施工安全生产。
④、施工队长主管安全工作,班组设置一名安全员,由各班组长兼职。
开班前召开安全小组会议,进行安全教育工作。
⑤、施工前对全体施工及管理人员进行安全教育,每月定期进行安全检查,电路、机械传动部件设有防护措施,进入施工现场人员需佩戴安全帽,各生产机长及班组安全员负责现场安全工作。
⑥、施工现场的所有设备机具、安全装置、设施、配件以及个人劳保用品等必须经常进行检查,确保完好和安全使用。
⑦、现场施工的各特殊工种如电焊、起重等均持证上岗。
⑧、现场施工用电要合理布置,高压配电室处设置醒目标志,防止触电事故。
配电盘要防止雨淋、日晒。
夜间施工应具有安全的照明设施。
⑨、严格执行各项安全管理制度和操作规程。
施工安全第一的原则尤其重要,在工地树立醒目的安全操作规定标牌,要求书写标准、内容切实可操作;进入现
场,无论何人必须戴安全帽。
(9)环境保护措施:
保护环境人人有责,为了加强公路建设的环境保护工作,减少因工程施工而导致的环境污染,切实做好防治措施,保证自然资源,改善生态环境和人民生活条件。
在施工过程中,除应严格遵守部颁技术规范、料场管理和设计说明环境规定条文外,并采取以下具体施工措施:
①、现场所用材料规范集中堆放,施工完成后剩余材料清运出场,作到“工完料尽场地清”。
②、运送混凝土及砂、石料设置挡板,做到不乱丢不乱洒。
③、施工产生的废油、废水、废渣按指定地点排放,完工后清运出场,不得污染周围环境和水系。
④、不得任意损坏农田、水利建设及交通设施,重视与地方政府和群众搞好关系。
