安全技术交底(地源热泵)
- 格式:doc
- 大小:33.05 KB
- 文档页数:3

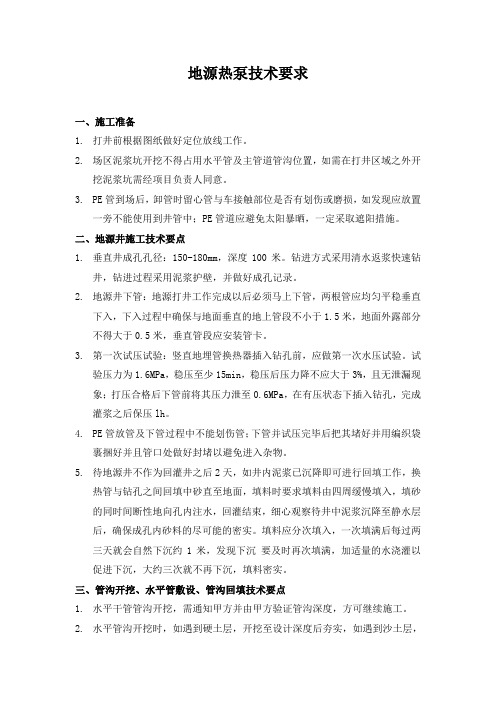

地源热泵技术要求一、施工准备1.打井前根据图纸做好定位放线工作。
2.场区泥浆坑开挖不得占用水平管及主管道管沟位置,如需在打井区域之外开挖泥浆坑需经项目负责人同意。
3.PE管到场后,卸管时留心管与车接触部位是否有划伤或磨损,如发现应放置一旁不能使用到井管中;PE管道应避免太阳暴晒,一定采取遮阳措施。
二、地源井施工技术要点1.垂直井成孔孔径:150-180mm,深度100米。
钻进方式采用清水返浆快速钻井,钻进过程采用泥浆护壁,并做好成孔记录。
2.地源井下管:地源打井工作完成以后必须马上下管,两根管应均匀平稳垂直下入,下入过程中确保与地面垂直的地上管段不小于1.5米,地面外露部分不得大于0.5米,垂直管段应安装管卡。
3.第一次试压试验:竖直地埋管换热器插入钻孔前,应做第一次水压试验。
试验压力为1.6MPa,稳压至少15min,稳压后压力降不应大于3%,且无泄漏现象;打压合格后下管前将其压力泄至0.6MPa,在有压状态下插入钻孔,完成灌浆之后保压lh。
4.PE管放管及下管过程中不能划伤管;下管并试压完毕后把其堵好并用编织袋裹捆好并且管口处做好封堵以避免进入杂物。
5.待地源井不作为回灌井之后2天,如井内泥浆已沉降即可进行回填工作,换热管与钻孔之间回填中砂直至地面,填料时要求填料由四周缓慢填入,填砂的同时间断性地向孔内注水,回灌结束,细心观察待井中泥浆沉降至静水层后,确保成孔内砂料的尽可能的密实。
填料应分次填入,一次填满后每过两三天就会自然下沉约1米,发现下沉要及时再次填满,加适量的水浇灌以促进下沉,大约三次就不再下沉,填料密实。
三、管沟开挖、水平管敷设、管沟回填技术要点1.水平干管管沟开挖,需通知甲方并由甲方验证管沟深度,方可继续施工。
2.水平管沟开挖时,如遇到硬土层,开挖至设计深度后夯实,如遇到沙土层,开挖至设计深度上150mm然后夯实至设计深度,如遇到回填土或其它土层需与甲方商议确定施工方案。
水平管敷设前需经甲方验槽后再进行下一步施工。
一、交底目的为确保地泵司机在操作过程中能够严格遵守安全规程,预防事故发生,保障施工安全和人身健康,特进行以下安全技术交底。
二、交底内容1. 操作人员要求- 司机必须持证上岗,具备地泵操作相关技能。
- 严格遵守安全操作规程,不得酒后驾驶。
- 定期参加安全教育培训,提高安全意识。
2. 设备操作注意事项- 操作前应检查地泵各部件是否完好,油液是否充足,安全防护装置是否齐全有效。
- 启动地泵前,确保周围环境安全,无障碍物,且布料杆在悬臂动作范围内无高压线。
- 启动地泵时,应缓慢操作,避免突然加速或减速。
- 注意观察地泵运行状态,如发现异常情况,应立即停机检查,排除故障后再继续作业。
3. 泵送作业安全- 泵送作业前,应与浇筑方沟通,了解浇筑要求,确保泵送作业顺利进行。
- 泵送过程中,注意观察输送管道,发现堵塞现象时,应立即停止泵送,及时清理管道。
- 泵送作业时,确保输送管道连接牢固,防止管道脱落或漏浆。
- 在泵送过程中,严禁垂直管道直接装接在地泵的输出口上,应先安装水平管,并确保管道敷设平稳。
4. 布料杆操作安全- 布料杆操作前,检查其是否牢固,悬臂动作范围内无障碍物。
- 启动布料杆时,注意观察周围环境,确保操作安全。
- 布料杆吊运时,要平衡锁牢,防止倾倒。
- 组装布料杆时,防止管口咬手,确保操作人员安全。
5. 现场作业安全- 在泵送作业过程中,注意观察周围环境,防止因风力等原因造成的安全事故。
- 作业区域应设置安全警示标志,提醒过往人员注意安全。
- 作业结束后,清理现场,确保无安全隐患。
三、应急措施1. 发生意外情况时,立即停机,切断电源,确保人员安全。
2. 发现设备故障,及时通知维修人员,切勿擅自拆卸、维修。
3. 发生安全事故,立即上报,配合相关部门进行调查处理。
四、交底人及日期交底人:__________交底日期:____年__月__日五、接受人项目部管理人员、施工负责人、地泵司机及其他相关人员。
一、交底目的为确保地泵施工过程中的用电安全,防止电气事故的发生,特制定本安全技术交底。
二、适用范围本交底适用于所有使用地泵进行混凝土浇筑的施工现场。
三、安全责任1. 施工单位应设立专门的安全管理机构,负责地泵用电安全的监督和管理。
2. 施工人员应严格遵守本交底规定,确保自身和他人的安全。
3. 电气设备操作人员必须具备相应的资质,持证上岗。
四、安全技术要求1. 电气设备检查- 电气设备在投入使用前必须进行全面检查,确保设备完好,绝缘性能良好。
- 严禁使用损坏或存在安全隐患的电气设备。
2. 供电系统- 供电系统应采用三相五线制,并符合国家相关标准。
- 供电线路应选用符合标准的电缆,并按照规定进行敷设。
- 供电线路的截面应满足负荷要求,严禁超负荷运行。
3. 地泵操作- 地泵操作人员必须经过专业培训,熟悉设备性能和操作规程。
- 操作前应检查设备状态,确认设备正常后方可启动。
- 操作过程中应密切观察设备运行状态,发现异常立即停机检查。
4. 接地与防雷- 地泵及其附属设备应可靠接地,接地电阻应符合要求。
- 施工现场应设置防雷装置,防止雷击事故发生。
5. 安全防护- 操作人员必须穿戴绝缘鞋、绝缘手套等防护用品。
- 施工现场应设置安全警示标志,提醒施工人员注意安全。
- 严禁在设备运行过程中进行维修、保养或清洁。
五、应急措施1. 发生电气事故时,应立即切断电源,并采取相应的急救措施。
2. 立即报告上级领导和相关部门,配合进行事故调查和处理。
六、交底记录1. 本交底由项目安全管理人员进行,施工人员应认真阅读并签字确认。
2. 交底记录应妥善保存,作为日后检查和追溯的依据。
七、注意事项1. 施工人员应加强安全意识,严格遵守操作规程。
2. 定期对电气设备进行检查和维护,确保设备安全可靠。
3. 加强施工现场的安全管理,防止电气事故的发生。
八、结束语通过本次安全技术交底,希望大家能够充分认识到地泵用电安全的重要性,切实加强安全管理,确保施工过程中的人身和财产安全。
一、交底目的为确保地泵施工过程中的用电安全,预防触电事故发生,特制定本安全技术交底。
二、适用范围本交底适用于所有使用地泵的施工现场。
三、交底内容1. 人员要求(1)地泵操作人员必须经过专业培训,持有相关操作证,具备一定的电气安全知识。
(2)电工必须具备电工操作证,熟悉电气设备性能,掌握电气安全操作规程。
2. 设备要求(1)地泵及配套设备应选用符合国家标准的产品,确保设备安全可靠。
(2)地泵应安装在通风、干燥、无腐蚀性气体的场所,避免阳光直射。
3. 供电线路(1)地泵供电线路应采用三相五线制,并符合下列要求:a. 线路敷设应保持整齐,不得随意拖拽、折叠;b. 线路应采用绝缘良好、截面积符合要求的电缆;c. 线路应定期检查,发现破损、老化等现象应及时更换。
4. 接地与防雷(1)地泵及配套设备应按要求接地,接地电阻不得大于4Ω;(2)施工现场应安装防雷设施,确保设备安全。
5. 操作规程(1)操作人员应穿戴绝缘鞋、手套等防护用品;(2)操作前应检查设备、线路、接地等是否完好;(3)操作过程中应严格遵守操作规程,严禁违章操作;(4)发现设备异常或线路故障,应立即停止操作,并及时报告相关人员。
6. 急救措施(1)一旦发生触电事故,应立即切断电源,并采取必要的急救措施;(2)触电人员脱离电源后,应立即进行心肺复苏等急救;(3)如触电人员心跳、呼吸停止,应立即进行人工呼吸和心脏按压;(4)拨打急救电话,并等待专业医护人员到来。
四、交底时间本交底自发布之日起生效,有效期为一年。
五、交底责任1. 项目经理负责组织交底,确保全体操作人员掌握本交底内容。
2. 安全管理人员负责监督交底落实情况,确保施工现场用电安全。
六、注意事项1. 操作人员应加强用电安全意识,严格遵守操作规程;2. 定期对地泵及配套设备进行检查、维护,确保设备安全可靠;3. 施工现场应设置明显的警示标志,提醒操作人员注意用电安全。
请全体操作人员认真学习并严格执行本交底内容,共同保障施工现场用电安全。
一、交底目的为确保地泵及汽车泵在使用过程中的安全,降低事故风险,特制定本安全技术交底,要求所有参与操作人员严格遵循。
二、适用范围本交底适用于所有地泵及汽车泵的操作人员、维护人员及现场管理人员。
三、交底内容1. 地泵及汽车泵的基本操作安全(1)操作人员必须经过专业培训,取得相关操作资格证书。
(2)操作前,必须检查地泵及汽车泵各部件是否完好,特别是液压系统、管道、阀门等关键部位。
(3)启动前,确保现场无障碍物,并确认周围环境安全。
(4)操作过程中,严禁无关人员靠近,确保操作人员视线开阔。
(5)操作时,注意观察仪表显示,如发现异常情况,立即停止操作,查明原因后进行处理。
2. 地泵及汽车泵的运输和停放安全(1)运输过程中,确保地泵及汽车泵固定牢固,防止在运输过程中发生位移或损坏。
(2)停放时,选择平坦坚实的场地,确保车辆稳定。
(3)夜间或视线不良时,应开启警示灯,设置警示标志。
3. 地泵及汽车泵的维护保养(1)定期对地泵及汽车泵进行清洁、润滑、检查和保养。
(2)液压系统维护,注意检查油液质量,及时更换油液。
(3)定期检查管道、阀门等部件,确保无泄漏、无损坏。
4. 地泵及汽车泵的故障处理(1)发生故障时,立即停止操作,切断电源,确保安全。
(2)故障处理前,了解故障原因,采取正确的处理方法。
(3)如需拆卸部件,确保操作人员熟悉拆卸步骤,防止误操作。
5. 特殊情况下的安全注意事项(1)恶劣天气(如大风、暴雨、高温等)下,应暂停使用地泵及汽车泵,确保人员安全。
(2)高空作业时,必须佩戴安全带,设置防护栏杆。
(3)严禁超负荷使用地泵及汽车泵,避免设备损坏。
四、培训与考核1. 操作人员必须接受专业培训,考核合格后方可上岗。
2. 定期组织操作人员参加安全知识培训,提高安全意识。
五、附则1. 本交底自发布之日起实施,所有操作人员必须严格遵守。
2. 如有未尽事宜,由项目部安全管理部门负责解释。
六、接受人(以下由接受人签字确认)项目部管理人员:________________________施工负责人:________________________技术质量部:________________________安全环保部:________________________工程管理部:________________________物资部:________________________分包单位管理人员:________________________施工负责人:________________________注:以上模板内容仅供参考,具体交底内容应根据实际情况进行调整。
地泵安全交底
交底内容:
1、电力输送泵漏电保护要保证。
2、汽车泵运送车,要排专人指挥,不要发生碰撞。
3、泵管的固定要牢固,请教架子工或安全员,进行指导(代班人员)
4、塔吊在吊运混凝土输送泵时,要与地面作业人员密切配合。
尤
其是夜间作业臂架转动范围以内不得有障碍物。
5、还有一个手持电器设备和仪表的人员。
要经常检查各部位开关
按钮,手柄机械部分各紧固点,链条和皮带松紧度等。
6、拉软皮管的作业人员,要经常检查泵管接头松动,堵塞管道时,一定上紧螺丝。
统一协调,不要出现没修好就供管的危险作业。
突然
喷出伤人。
7、拆卸管道时,严禁管口对人,应疏散周围的非作业人员。
清除
输送管道内的压力。
输送管无裂纹,损坏,变形,输送管道磨损应在
规定范围以内。
8、泵送作业时,严禁跨越输送管道:清洗管道时,作业人员应离
开管道出口,和弯管接头处。
9、如果发生伤害事故时,①混凝土沙浆伤眼时,不要用手揉,立
即送到医院进行清洗,治疗,②其他伤害时,学会自救和保护的知识。
10、输料管发生堵塞时,排除事故前必须停机清洗,清洗处应设沉淀池,并保证清晰污水有序排放。
11、对现场发现的任何不安全的情况,均要作出反映,告知相关人员并及时向现场管理人员报告。
一、交底目的为确保地泵施工过程中的安全,提高施工效率,降低事故风险,特进行本安全技术交底。
本交底针对地泵选型、布置、操作及维护等方面进行详细说明,请全体施工人员认真阅读并严格遵守。
二、地泵选型1. 根据现场施工需要,主楼和附属用房采用一台地泵,穿插进行。
2. 依据输送距离、楼体高度以及混凝土方量,选择合适型号的地泵。
3. 确保输送管150管径,从地下室开始浇注承台和地梁就使用地泵。
三、地泵布置1. 布置原则:- 管道配置线路应最短,尽量少用弯管和软管,避免使用弯度过大的弯头。
- 管道末端活动软管不得超过1800mm,离水源近。
- 泵机出口应有一定长度的水平管,然后再接弯管。
- 管路布置应使泵送方向与混凝土浇注方向相反,便于拆除管段。
- 当管路向下配管时,应在转弯处设置气门。
2. 地泵位置:- 安装在现场搅拌站和生产科研楼主楼之间,固定在深1.5m的沟槽里。
- 布置位置见附图。
3. 水平输送布置:- 水平管路铺设应平直,每节管均应有1-2个固定的支承点。
- 输送管路采用双木楔支撑(呈V型),使管子作轴向移动不受影响。
4. 垂直向上输送布置:- 水平管路的长度不少于垂直管路长度的15%。
- 向上输送时,应在靠近泵机水平管路处加装止回阀。
- 垂直管路最下面的弯管应为厚壁管,并易拆卸,不能用弯管做支撑。
- 直管及弯管需要用架子固定,固定于墙上、板上、脚手架上、电梯井内等,使冲击力由建筑物承受一部分。
5. 向下输送布置:- 混凝土在输送管中流动时,会产生较大的冲击力,应采取以下措施:- 在管路适当位置设置缓冲装置,降低冲击力。
- 加强输送管路检查,确保管道连接牢固,无泄漏。
- 严格控制混凝土输送速度,避免因输送过快导致管道损坏。
四、地泵操作1. 操作人员必须经过专业培训,熟悉地泵操作规程。
2. 操作前应检查地泵各部件是否完好,油、水、气路是否畅通。
3. 操作过程中,注意观察地泵运行状态,发现异常情况立即停止操作,排除故障。
一、交底日期:年月日二、施工单位:施工单位名称三、分项工程名称:地泵地暖地面浇筑四、交底提要:为确保地泵地暖地面浇筑施工过程中的安全,特制定以下安全技术交底,要求所有参与施工人员认真学习并严格遵守。
五、交底内容:1. 施工准备- 施工前,应对施工现场进行全面检查,确保场地平整、排水畅通,无障碍物。
- 检查地泵、地暖管道及浇筑材料,确保其质量符合施工要求。
2. 个人防护- 作业人员进入施工现场必须佩戴安全帽、手套、防护眼镜等个人防护用品。
- 穿着合适的防滑鞋,禁止穿拖鞋、赤脚等进入施工现场。
- 高处作业时,必须系好安全带,并定期检查安全带的有效性。
3. 施工设备操作- 操作地泵的人员必须持有有效操作证,熟悉设备操作规程。
- 地泵操作过程中,注意观察设备运行状态,发现异常情况立即停止操作,并报告负责人。
- 确保地泵周围无障碍物,保持操作空间安全。
4. 地暖管道安装- 安装地暖管道时,应遵循设计图纸要求,确保管道安装正确、牢固。
- 管道连接处应密封可靠,防止漏水和气体泄漏。
- 高处作业时,使用脚手架等辅助设施,确保作业安全。
5. 地面浇筑- 浇筑前,检查模板支撑系统,确保其稳定可靠。
- 浇筑过程中,严格控制混凝土浇筑速度,防止出现裂缝、蜂窝等质量问题。
- 浇筑完成后,及时进行养护,确保混凝土强度达标。
6. 安全注意事项- 夜间施工时,应有足够的照明设施,确保作业安全。
- 临时用电线路必须符合安全规范,禁止私拉乱接。
- 施工现场严禁吸烟、用火,防止火灾事故发生。
- 施工过程中,发现安全隐患应立即停止作业,并采取措施消除隐患。
六、验收标准:1. 施工现场安全措施到位,无安全隐患。
2. 地泵、地暖管道安装正确、牢固,无漏水和气体泄漏。
3. 地面浇筑质量符合设计要求,无裂缝、蜂窝等质量问题。
4. 施工过程中,无安全事故发生。
七、责任落实:1. 施工单位负责制定安全技术交底,并对施工人员进行安全教育和培训。
2. 施工现场负责人负责监督施工过程,确保安全措施落实到位。
