一、施工准备1.技术准备砌体施工前,应认真熟悉图纸,核实门窗洞口位置及洞口尺寸,明确预埋、预留位置,算出窗台及过梁顶部标高,熟悉相关构造及材料要求。
砌筑前,应将砌筑部位清理干净,放出墙身中心线及边线,浇水湿润。
砖应提前1~2d浇水湿润。
240mm厚承重墙的每层墙的最上一皮砖,砖砌体的阶台水平面上及挑出层,应整砖丁砌。
施工时施砌的蒸压(养)砖的产品龄期不应小于28d。
砌体结构砌筑完成后宜30d后再抹灰。
2.材料准备砖、水泥、中砂、石灰膏、外加剂、钢筋等。
应备有砂浆搅拌机、筛砂机、皮数杆、水准仪、经纬仪、2m靠尺、托线板、线坠、钢卷尺、水平尺、砂浆试模、磅秤、铁铲、瓦刀、泥桶、翻斗车、垂直运输机具等。
二、作业条件1. 填充墙施工前,承重结构已施工完毕,并经过隐蔽验收。
2 .轴线、墙身线、门窗洞口线等已弹出并经过技术核验。
3.填充墙拉结钢筋已按要求预埋,并经过隐蔽验收。
4 .砌筑砂浆根据设计要求,由试验室通过试验确定配合比。
5 .所需机具设备已准备就绪,并已安装就位。
三、施工操作工艺工艺流程放线→立皮数杆→排砖→拉线→砂浆拌制→砌筑→勾缝→质量验收施工要点1. 放线:砖墙砌筑前,应在楼面上定出轴线位置,在柱上标出标高线。
2 立皮数杆:在各转角处设立皮数杆,皮数杆上应注明门窗洞口、拉结筋、圈梁、过梁的尺寸标高。
皮数杆应垂直、牢固、标高一致。
3. 排列砖:第一皮砌筑时应试摆,按墙段实量尺寸和砖规格尺寸进行排列摆块,不足整块的可锯截成需要尺寸,但不得小于砖长度的1/3。
(经过排砖后就能确定灰缝的厚度,灰缝的厚度取8~12mm.)4 .拉线:在皮数杆上相对砖上边线之间拉准线,砖以准线砌筑。
5. 砂浆拌制:砂浆拌制宜采用机械搅拌,根据砂浆配合比,所有的材料需进行称量后,再进行拌制。
砌筑:1)砌体一般采用一顺一丁、梅花丁砌筑法,(目前常用一顺一丁),砌砖采用一铲灰、一块砖、一挤揉的“三一”砌筑法。
砌筑砂浆要随搅拌随使用,一般水泥砂浆必须在3h内使完,混合砂浆必须在4h内用完。
陕西省建筑工程施工质量技术资料统一用表
施工质量验收技术资料通用表
施工技术交底记录
陕ZTY—0019
陕西省建设工程质量安全监督总站编印.P.陕西省建筑工程施工质量技术资料统一用表
施工质量验收技术资料通用表
施工技术交底记录
陕ZTY—0019
陕西省建设工程质量安全监督总站编印.P 陕西省建筑工程施工质量技术资料统一用表
施工质量验收技术资料通用表
施工技术交底记录
陕ZTY—0019
陕西省建设工程质量安全监督总站编印.P. 陕西省建筑工程施工质量技术资料统一用表
施工质量验收技术资料通用表
施工技术交底记录
陕ZTY—0019
陕西省建设工程质量安全监督总站编印.P 陕西省建筑工程施工质量技术资料统一用表
施工质量验收技术资料通用表
施工技术交底记录
陕ZTY—0019
陕西省建设工程质量安全监督总站编印.P 陕西省建筑工程施工质量技术资料统一用表
施工质量验收技术资料通用表
施工技术交底记录
陕ZTY—0019
陕西省建设工程质量安全监督总站编印.P
陕西省建筑工程施工质量技术资料统一用表
施工质量验收技术资料通用表
施工技术交底记录
陕ZTY—0019
陕西省建设工程质量安全监督总站编印.P.。

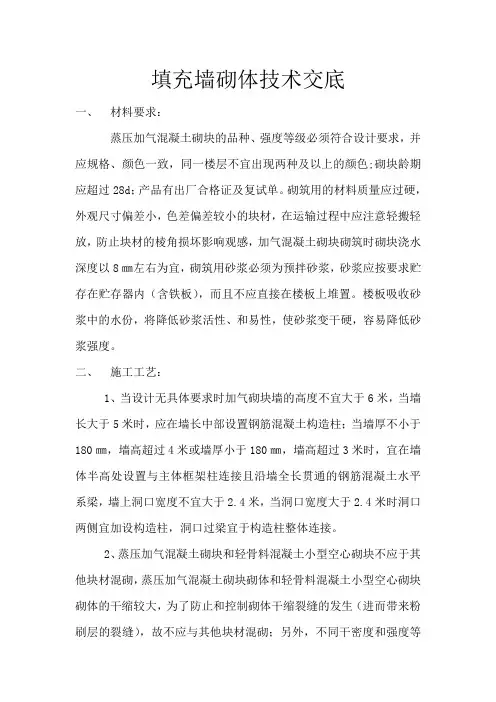

填充墙砌体技术交底一、材料要求:蒸压加气混凝土砌块的品种、强度等级必须符合设计要求,并应规格、颜色一致,同一楼层不宜出现两种及以上的颜色;砌块龄期应超过28d;产品有出厂合格证及复试单。
砌筑用的材料质量应过硬,外观尺寸偏差小,色差偏差较小的块材,在运输过程中应注意轻搬轻放,防止块材的棱角损坏影响观感,加气混凝土砌块砌筑时砌块浇水深度以8㎜左右为宜,砌筑用砂浆必须为预拌砂浆,砂浆应按要求贮存在贮存器内(含铁板),而且不应直接在楼板上堆置。
楼板吸收砂浆中的水份,将降低砂浆活性、和易性,使砂浆变干硬,容易降低砂浆强度。
二、施工工艺:1、当设计无具体要求时加气砌块墙的高度不宜大于6米,当墙长大于5米时,应在墙长中部设置钢筋混凝土构造柱;当墙厚不小于180㎜,墙高超过4米或墙厚小于180㎜,墙高超过3米时,宜在墙体半高处设置与主体框架柱连接且沿墙全长贯通的钢筋混凝土水平系梁,墙上洞口宽度不宜大于2.4米,当洞口宽度大于2.4米时洞口两侧宜加设构造柱,洞口过梁宜于构造柱整体连接。
2、蒸压加气混凝土砌块和轻骨料混凝土小型空心砌块不应于其他块材混砌,蒸压加气混凝土砌块砌体和轻骨料混凝土小型空心砌块砌体的干缩较大,为了防止和控制砌体干缩裂缝的发生(进而带来粉刷层的裂缝),故不应与其他块材混砌;另外,不同干密度和强度等级的蒸压加气混凝土砌块和轻骨料混凝土小型空心砌块干缩值也不一致,也不应该混砌,加气砌块墙底部需用密实材料砌筑应采用蒸压粉煤灰砖,高度不应小于200mm。
3、拉结筋设置根据图纸设计有注明的按图纸施工,图纸上未注明的依据图纸指定的图集施工,拉结筋应画出下料单,注明使用部位,严禁漏放,错放。
框架施工时应预埋铁件,根据灰缝厚度和皮数来定位,埋件与框架柱钢筋应有可靠连接,防止预埋件的移位,丢失。
如有漏放或丢失的,应有设计院出具的处理意见(铁件、膨胀螺栓的规格型号以及焊缝要求),填充墙的搭砌长度不应小于砌块长度的1/3,不应小于200mm。

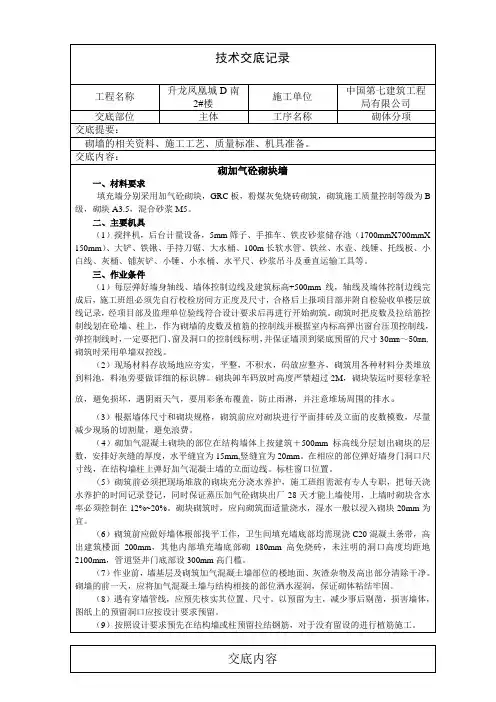

填充墙砌体工程施工技术交底一、施工准备1、材料质量要求(1)本工程内外墙体均采用蒸压加气混凝土砌块。
其产品龄期应超过28天。
(2)蒸压加气混凝土砌块的运输、装卸过程中严禁抛掷和倾斜。
进场后应按品种、规格分别堆放整齐。
堆置高度不宜超过 1.8m,蒸压砌块混凝土砌块应防止雨淋。
(3)蒸压加气混凝土切块砌筑前应提前两天浇水湿润。
蒸压加气混凝土砌筑时,应向砌筑面适量浇水。
(4)蒸压加气混凝土砌体中不得留设脚手架眼,也不得砌后打洞凿槽。
(5)蒸压加气混凝土砌块不得在以下部位砌筑。
建筑物底层地面以下部位。
长期浸水或经常干湿交替部位。
受化学环境侵蚀部位。
经常处于80度以上高温环境。
2、主要施工机具搅拌机、手推车、磅秤、外用电梯、砖笼、胶皮管、筛子、大铲、瓦刀、扁子、托线板、线坠、小白线、卷尺、铁水平尺、皮数杆、小水桶、砖夹子、扫帚等。
3、作业条件(1)根据室内标高控制线及窗台、窗顶标高,预排出砖砌块的皮数线,皮数线可以划在框架柱上,并标明拉结筋、圈梁、边梁、墙梁的尺寸、标高、皮数线。
(2)砌筑前拉线检查,标高尺寸是否符合设计要求,如第一皮水平灰缝厚度超过25mm时,应用细石混凝土找平,不得用砂浆掺石子代替。
二、施工工艺(1)工艺流程:拌制砂浆→确认组砌方法→砌块排列→铺砂浆→砌块就位→校正→砌筑镶砖→勒缝(2)拌制砂浆:砂浆配合比应采用重量比,并由实验室确定,水泥计量精度为±2%,砂,掺合料为±5%。
宜用机械搅拌,投料顺序为砂→水泥→掺合料→水,搅拌时间不少于1.5min。
砂浆应随拌随用,一般水泥砂浆和水泥混合砂浆须在拌成后3小时和4小时内使用完,不允许使用过夜砂浆。
(3) 砌体时底部至少先砌3皮普通砖,门窗洞口两侧一砖范围内用普通砖实砌。
(4)摆砖:5。
单位工程名称施工单位日期施工部位施工内容填充墙砌筑安全技术交底交底内容:一、材料准备砂加气混凝土砌块、加气混凝土砌块、M5预拌干混砌筑砂浆、HRB400级C12、10、8、6钢筋、12mm厚木胶板、木方、脚手架、钢管等;混凝土采用商品混凝土。
二、施工机具1•测量、放线、检验:皮数杆、水准仪、经纬仪、2m靠尺、楔形塞尺、托线板、线坠、钢卷尺、水平尺、小线。
2•施工操作:应备有大铲、瓦刀、灰槽、泥桶、砖夹子、筛子、运砖车、灰浆车、翻斗车、扫帚。
三、作业条件1、对进场的砂加气混凝土砌块、加气混凝土砌块型号、规格、数量、质量和堆放位置等已经进行检查、验收,满足施工要求。
2、所需机具设备已准备就绪,并已安装就位。
3、墙体基层已经清扫干净,并在基层上弹出纵横墙轴线、边线、门窗洞口位置线及其它尺寸线,轴线、墙身线、门窗洞口线等已经过技术核验。
4、在房屋四角或楼梯间转角等处设立皮数杆,并办好预检手续。
5、上道工序已经验收合格,并办理交接手续。
6、砌筑砂浆和灌孔洞用混凝土根据设计要求进行施工。
7、砌筑用的砌筑马凳支架已钉设完成、垂直运输机具准备就绪。
8、施工人员已经接受进场三级安全教育工作,并且学习并掌握施工技术、安全交底内容。
四、质量要求填充墙砌体施工质量要求应符合《砌体工程施工质量验收规范》(GB50203-2011)的规定。
五、工艺流程放线f验线f立皮数杆f基层清理、湿润f排列砌块f拉线f砌筑f预留洞施工f质量验收六、操作工艺墙体放线:砌体施工前,应将基础面或楼层结构面按标高找平,依据砌筑图放出第一皮砌块的轴线、砌体边线和洞口线。
按照楼层建筑50线进行画线定位,外墙300厚砂加气应加3道拉结筋,拉结筋51cm—道第一道从建筑50现向下90mm,拉结筋为2根①6mm钢筋距墙边为50mm,长度不小于700mm。
填充墙长度大于5m时或墙长大于2倍层高时,墙顶宜与梁底或板底拉结,墙体中部应设置混凝土构造柱,当填充墙高超过4m,宜在墙体半高处加设水平系梁,梁截面高度不小于60mm。
填充墙砌体施工技术交底一、施工准备:1、熟悉施工图纸,校核砖墙放线尺寸及窗洞边线。
2、摆砖样,制作皮数杆。
3、砖、水泥、砂子、砂浆外加剂符合设计要求并检测合格。
4、拉结筋,门窗及洞口混凝土过梁已制作好。
5、主要机具、工具、机械已准备到位。
二、施工工艺1、工艺流程:基层清理——放线——植拉结筋——立皮数杆——墙身砌筑——一周后顶砖砌筑——验收2、操作工艺①在砌筑砖体前应对墙基层进行清理,将楼层上的浮浆灰尘清扫冲洗干净,并浇水使基层湿润。
②根据楼层中的控制轴线,事先测放出每一楼层墙体的轴线和门窗洞口的位置线,将窗台和窗顶的位置标高线标识在框架柱上。
③在框架柱、剪力墙上采用后植筋,长度按设计,应通过拉拔试验。
④立皮数排砖a 在皮数杆上或柱墙上排出砖块的皮数及灰缝厚度,并标出窗台、洞口及过梁等标高。
b根据要砌筑的墙体长度、高度试排砖,摆出门窗及孔洞的位置。
C外墙第一皮砖摞底时,横墙应排丁砖。
⑤多孔砖墙砌筑要求a 砌筑时应试摆,多孔砖的孔洞应垂直于受压面。
b 砌多孔砖采用“三一”砌砖法,竖缝宜采用刮浆法,灰缝宽度为10mm。
c 多孔砖墙每天可砌高度不得超过1.8米,多孔砖墙中不够整块多孔砖的部位,应用烧结补砌不得将砍过的多孔砖填补。
⑥空心砖墙砌筑要点a 空心砖一般侧立、平立砌筑,孔洞呈水平面方向。
b 空心砖墙砌筑前,应在砌筑位置上弹出墙边线一道墙可先砌两头的砖,再拉准线砌中间部分,第一皮砖砌时应试摆。
C 空心砖墙底部至少砌三皮普通砖,在门窗洞口两侧一砖范围内,也应用普通砖实砌。
三、质量要求1、砖砌筑前应提前1—2d浇水湿润,以砖四周融水深度15—20mm为宜。
2、砌筑时,必须采用“三一砌法”(一铲灰,一块砖,一揉压)。
3、多孔砖、空心砖砌筑时,墙根部位砌三皮标准砖。
4、洞口宽度大于30cm的均应设置过梁,两边搁置长度分别为250mm,预制过梁底砌体应找平,安装时应座浆。
5、竖向灰缝不得出现透明缝、瞎缝和假缝。
二次结构施工方案编制:审核:审批:1.编制依据1.1凤凰台城中村改造D区签订《建设工程施工合同》1.2凤凰台城中村改造D区工程施工图纸1.3引用的国家及地方相关规范、标准《建筑工程施工质量验收统一标准》(GB50300-2001)《建筑装饰装修工程施工及验收规范》(GB50210-2001)《住宅装饰装修工程施工规范》(GB50327-2001)《蒸压加气混凝土砌块》(GB/T11968-1997)GB/T11968 《砌体工程施工质量验收规范》(GB/T50203-2002)《住宅工程质量通病防治技术规程》(BDJ41/070-2005)《加气混凝土砌墙块墙》(05YJ3-4)《加气混凝土砌块墙及保温屋面构造》(97YJ406)2.工程概况2.1、工程墙体概况2.1.1、墙体:填充墙分别采用加气混凝土砌块,GRC板及机制灰砂砖砌筑,砌筑施工质量控制等级为B级,砌块A3.5,混合砂浆M5。
主楼除图中单独注明墙体材料及厚度之处外,外墙填充墙采用加气混凝土砌块,厚度同相连结的钢筋混凝土墙肢,内墙采用250、200厚及100厚加气混凝土砌块墙,卫生间填充墙底部均需现浇C20混凝土条带,高出建筑楼面200,其他内部填充墙底部砌180高免烧砖,未注明的洞口高度公寓层均距地2100。
所有排气道伸出屋面高度为2100。
排气道出屋面墙体改为150厚加气混凝土砌块,砌块墙底部150厚400高C15混凝土商业裙房及地下车库的地下室外墙及内部承重墙为钢筋混凝土墙(见结构施工图),地下室内墙为180厚灰砂砖,地面以上内外填充墙均采用200厚及100厚加气混凝土砌块墙,未注明的洞口均为结构洞口高度。
卫生间填充墙底部均需现浇C15混凝土条带,180高,其他内部填充墙底部砌180高免烧砖,未注明的洞口高度公寓层均距地2100。
2.2.2、构造要求:加气混凝土墙体的施工工艺以及各相关构造做法要求参照河南省工程建设标准设计图集《加气混凝土砌块墙05YJ3-4》。
填充墙砌体工程技术交底
填充墙是建筑工程中一种常见的砌筑材料,其主要目的是填补墙体与墙体之间的空隙和缝隙,使房屋具有更好的隔热性和保温性。
在填充墙砌体工程中,技术交底是非常重要的一环,其目的是确保施工质量,并最终实现建筑工程的质量标准。
技术交底主要包括以下方面:
一、墙体设计和规格要求:
在施工前,需要对填充墙的各项规格要求进行详细的设计规划,如墙体构造、砖头大小、砂浆配比等。
根据实际情况进行调整,确保设计方案符合需求。
二、施工材料选择及质量要求:
填充墙砌体工程材料的质量直接关系到工程的质量和施工进度。
因此,在选择砖头和砂浆时,需要仔细考虑其质量要求,并确保材料的质量符合标准。
三、砌筑方法:
在填充墙的施工过程中,需要按照砌筑方法进行施工,如先确定厚度、用水和拌合砂浆、按照施工线进行输出等。
施工过程中需要注意每一道工序每一步骤的正确进行。
四、现场质量管理:
现场施工过程中需要对施工过程进行现场质量管理,非常重要。
这包括监控材料的运输、转移和储存等,便于检查质量问题是否存在以及及时的解决措施。
综上所述,技术交底在填充墙砌体工程中扮演着非常重要的角色,可以实现施工的质量管理,并确保工程的质量标准。
应当根据实际情况进行适当的调整,以确保施工的质量和进度。
在施工过程中,需要严格按照规格执行工作,对现场进行质量管理,可保证工程施工效果和建筑的使用安全。
填充墙砌体工程施工技术交底
一、工程概述
填充墙砌体工程是建筑施工中常见的工程之一,它通过砌筑砖块或混凝土块填充墙体的方式来形成固定的墙体结构。
在填充墙砌体工程中,施工技术的合理应用和正确操作对于保证工程质量、提高施工效率具有重要意义。
本文将对填充墙砌体工程的施工技术进行交底。
二、施工前的准备工作
1. 施工前的准备工作是确保工程顺利进行的重要步骤。
首先,要对施工现场进行勘测,了解场地的地质情况、周围环境以及周边设施情况,以便进行合理的设计和施工方案制定;
2. 其次,要充分了解工程图纸和设计要求,明确工程的施工范围、施工方法和材料要求;
3. 接下来,要对所使用的砌体材料进行检验和试验,确保其质量符合施工要求;
4. 最后,要制定详细的施工计划和施工方案,明确施工队伍的任务分工和工期安排。
三、填充墙砌体施工的操作技术要点
1. 墙体基准线的确定
在填充墙砌体施工前,首先要确定墙体的准确基准线。
使用水平仪和测量工具对墙面进行测量,确保基准线的水平度符合要求。
2. 砌筑基层墙体
基层墙体是填充墙砌体工程中非常重要的组成部分。
在砌筑基层墙体时,要先将砖块涂抹砂浆粘贴在基层墙面上,然后按照设计要求进行砌筑。
砖块的摆放要整齐紧密,砂浆的挤入要充分,确保整个基层墙体的强度和稳定性。
3. 填充墙体的施工
填充墙砌体施工时,要根据设计要求选择合适材料并进行妥善安排。
在填充过程中,要注意保证墙体的垂直度和水平度。
材料的填充要均匀,不得有断层和空鼓现象。
填充墙砌体的每一层都要进行专业的检测和验收。
填充墙砌体工程技术交底1. 工程背景在建筑中,填充墙砌体是一种常见的墙体结构形式。
该结构形式通常应用于高层建筑、多层别墅等工程中。
填充墙砌体的安全性能直接影响建筑的安全性质,因此,针对该工程的技术交底显得尤为重要。
2. 工程材料2.1 砖头填充墙砌体中的主要材料是砖头。
在此工程中,应当选用高强度、质量稳定、吸水率较低的砖头进行砌体。
砖头的规格以墙体厚度为依据,要求规格统一,砖的质量应当经过验收合格后方可使用。
2.2 砂浆砖头的砌筑必需用到砂浆。
根据固定比例和混合方式,使用适当掺合料调配成细腻、牢固、耐水性能的砂浆。
砂浆的配合比应在施工前及时确认,避免因配比不正确导致墙体强度低下。
2.3 钢筋填充墙砌体中需要设置钢筋加强砖墙结构的承载能力。
钢筋的种类、直径、长度、数量等等需要根据工程设计和相关要求确定。
钢筋应满足相关标准,验收合格后才能进行使用。
3. 工程施工3.1 砌筑方法填充墙砌体的砌筑方法是:先砌垫石层,再按照图纸要求砌筑钢筋与砖头。
钢筋间距以及开洞位置按照设计图纸规定制定,并在砖头之间留置钢筋,使用混凝土加固补强。
墙面保持平直、光洁,保证砌头错缝不超过1cm,墙面外观平整度误差不超过5mm。
3.2 施工环境填充墙砌体的施工环境应当符合相关环境和安全规范。
施工现场应该处于平整、稳定的地面上,并需要有一个过程中水平监测的必需的技术措施,以保证墙体施工水平度。
3.3 安全措施施工现场要配备专业的安全管理人员,完善的安全措施和操作流程确保工人施工期间的安全。
需要特别注意的是,墙体施工进度过快质量就容易出现问题,施工人员必须做好工作计划,并根据实际施工情况确定施工进度。
4. 工程质量填充墙砌体的工程质量直接关系到建筑的安全性能。
在施工过程中,要严格按照规范要求进行工作,合理分配流程、质量监督、交底签字等环节,对工程质量保证高要求。
施工结束后,执行验收规则。
把工程验收标准明确告知验收人员,验收人员要对合格控件及施工质量进行检验。
Q/BYQEOR1301NO:交底记录交底内容及要求:本工程原设计填充墙砌体材料为陶粒混凝土砌块,后甲方要求经设计同意将陶粒混凝土砌块变更为加气混凝土砌块,详设计变更单。
一、施工准备1、测量准备:在楼板上放出墙体边线和门窗洞口位置线,并在每层墙柱上弹出出建筑0.5米的标咼线,标出门窗洞口标咼控制点。
2、机具和材料进场计划3、进场水泥、砂、加气块合格证齐全,取样送检合格。
砂浆、混凝土配合比经试验室确定,拉接筋植筋拉拔试验合格,准备好砂浆、混凝土试模。
4、施工前仔细查阅图纸、图纸会审记录、方案、设计变更单及相关安全质量规范,列出施工中安全质量施工重点、难点,做到施工井井有序,确保施工质量。
二、施工方法(一)、砌块场内运输和堆放6、砌筑墙体1)、砌筑前,楼面、卫生间上返梁表面清扫干净,洒水湿润。
2)、必须保证加气块龄期不小于28d,出釜不能立即上墙使用,上墙含水率宜控制在15%〜20%,砌筑当天可以对砌块进行喷水湿润。
3)、按照规范要求,砌块应十字交错,错缝搭砌;加气块搭接长度不应小于砌块长度的1/3,必须根据设计图纸各部位尺寸进行试排,以确定竖向灰缝宽度及边端填充配块尺寸。
4)、试排块尽可能采用主规格的砌块,不应各规格砌块混砌。
局部需要镶嵌时,部位宜分散、对称,使砌块受力均匀。
砌体中主规格砌块应占总量的75%〜80%,砌筑之前,先清除砌块表面的污物,剔除外观质量不合格的砌块。
如下图所示:5)、试排块应特别注意门窗洞口、墙顶部底部等特殊部位。
6)、根据楼层高度和灰缝厚度在砼柱墙上弹出皮数线,水平灰缝厚度应控制在15mm。
根据每一楼层最下面第一皮砌块的标高,拉通线检查,如水平灰缝厚度超过20mm,应采用细石混凝土找平,不得用砂浆或砌块碎渣子找平。
7)、砌筑墙体,应从外墙的四角和内外墙交接处砌起,然后通线全墙面铺开。
8)、砌墙时必须挂线,挂线应拉紧,每层砌块都要穿线看平,保证水平缝均匀一致,平直通顺,一根挂线长度过长时,中间应加设支线点,防止线下垂。
蒸压灰砂砖或多孔砖以60°倾角斜砌挤紧,砌筑砂浆必须密实,不允许出现平砌和生摆(填充墙上部斜砖砌筑时出现的干摆和砌筑砂浆不密实形成空洞)等现象。
2.7砌块墙的转角处,纵、横墙砌块应隔皮相互搭砌。
砌块墙的丁字形交接处,应使横墙砌块隔皮端面露头,嵌砌在纵墙内。
如下图的示:
2.8蒸压加气混凝土砌块墙的上下坡砌块的竖向灰缝应相互错开,相与错开长度宜为300mm,并不小于150mm。
如不能满足时,应在水平灰缝设置2C6的拉结钢筋或C4钢筋网片,拉结钢筋或钢筋网片的长度应不小于700mm。
2.9构造柱、过梁、腰梁混凝土浇筑
1)隔墙布置及墙厚详建筑施工图。
施工时不得改变墙体布置及墙厚。
施工时必须先砌墙,后浇构造柱混凝土。
2)隔墙沿墙高每隔600设置2C6并贯通墙体的拉接筋。
与后砌隔墙连接的钢筋。
填充墙砌体技术交底一、设计要求1、所有墙体均采用蒸压加气砂砌块,外墙厚250mm,内墙分户墙厚200mm,其它部位墙厚125mm。
2、砌体砂浆标号M5混合砂浆重量比、水泥、砂、外加剂:1:6.96:0.2o二、操作要点1、填充墙砌体砌筑前块材应提前2d浇水湿润。
蒸压加气块砌筑时,应向砌筑面适当浇水。
2、砌块使用前,其产品龄期需超过28d。
3、砌筑前,根据施工图所弹出的轴线,先要摆砖样,排出灰缝宽度,摆砖时应注意门窗位置,砖块对灰缝的影响,同时需考虑窗间墙的组砌方法。
4、砌筑时,墙底部位应砌粉煤灰砖,其高度不宜小于200mm。
5、墙体与柱连接按要求每二皮砖放2根Φ6钢筋。
6、砌筑应错缝搭砌,砌块搭砌长度不应小于砌体长度的1/3砌块,水平灰缝隙厚度及竖向灰缝宽度分别宜为15mm和20mm。
7、填充墙砌至接近梁、板底时留一定空隙(22~24mm),待填充墙砌筑完并应至少间隔7d后,再将其补砌挤紧,斜砌砖角度最好大于600c o8、砌块在断砖过程中,用锯切割。
二、质量要求允许偏差值:垂直度小于5mm;表面平整度小于8mm;水平灰缝小于IOmm;门窗洞口高度、宽度不大于±5mm;外墙上下窗口偏移小于20mm。
对当班完成的墙体当班检查,及时整改,自检时如发现墙体不合格的返工材料及人工费均由当事人承担,每方墙上均要求实测数据及人员名单上墙。
四、现场管理1、每天必须做到工完场清:落地灰及时清理利用(即吊兰、合灰机、斗车、楼地面),每发现一次一项罚款壹拾元,隔夜灰硬化后按5.00元/桶给予罚款,直接从借支中扣除,屡教不改者重罚。
2、现场材料必须听从安排,有程序转运,轻拿轻放、分型号类别堆放,如发现故意损坏者,全额赔偿,干水泥不许上楼。
3、严格按要求控制砂浆配合比,多余砌块及时转运。
五、安全上工地必须戴安全帽,喝酒后不允许上班,砌块及其它物不允许向楼下抛掷。
砖上楼后堆置高度不超过4块且不能集中堆放,砌筑过程中,跳板放置要平、稳,跳板不允许有探头现象,跳板上只允许放一层砖,对预留洞口砌筑须安置过梁及拉接筋。
填充墙砌体技术交底记录一、项目概述:该项目计划建设一栋多层建筑,采用砌体结构。
为确保施工质量和安全,现对砌体技术进行交底。
二、施工材料:1. 砖料:选用25号红砖作为主要砌体材料,其尺寸为240mm×115mm×53mm。
2.砂浆材料:选用水泥、石灰和黄沙按照1:0.5:3的比例配制的砂浆。
3. 打砂线:选用0.55mm镀锌丝制作的粗砂线,以确定墙体的垂直与水平。
三、基本原则:1.施工遵循“含头出线、竖立牢固、水平整齐、平整光滑”的原则。
2.严格按照设计和施工图纸进行施工。
3.保持施工现场整洁,及时清理垃圾。
四、工作流程及要求:1.基础处理:清理基础表面的杂物和灰尘,保持干燥。
检查基础的水平度和垂直度,确保基础平整牢固。
2.标高检测:通过水平仪和测量仪器检测标高,确定墙体砌筑的高度。
3.标线设置:根据设计和图纸,在基础上利用打砂线进行垂直标线和水平标线的设置。
4.砌筑墙体:a.砌墙前,砖料要进行湿水处理,并放置在干净的施工场地上。
b.按照标线要求进行砌筑,砌墙工艺要求砂浆用料充足,砂浆厚度均匀,不得有空鼓现象。
c.墙体砌筑时要注意垂直度和水平度,使用水平仪和垂直仪进行检测和调整。
d.每层砌完后要及时加固并放置支撑,保证砌筑的稳定性。
5.砌筑过程中的检查与验收:a.施工单位应自行进行墙体的质量检查,确保砌体质量符合施工要求。
b.相关部门或监理单位将对墙体进行验收,验收合格后方可进行下一步施工工作。
6.砌墙缝与防水处理:a. 砌墙缝的处理要求垂直和水平缝的宽度为10mm,垂直缝应使用混凝土填充,水平缝应采用油毛毡防水。
b.在砌筑阶段进行墙体防水处理,主要包括墙面和地面的防水涂料涂刷。
五、安全注意事项:1.施工人员必须穿戴安全帽、安全鞋,并进行岗前安全教育和培训。
2.施工现场要设置围挡,划定作业区域,并保证施工人员的安全。
3.施工过程中要注意防护措施,保证砌体过程中运输材料和作业人员的安全。
填充墙砌体工程技术交底(4)根据室内+1.0米标高控制线及窗台、窗顶标高,预排出砖砌体的皮数线,皮数线可画在框架柱上,并标明拉结筋、圈梁、过梁的尺寸、标高,皮数线经技术质检部门复核,办理相关手续。
(5)根据最下面第一批砖的标高,拉通线检查,如水平灰缝厚度超过20mm,先用C15以上细石混凝土找平。
严禁用砂浆或砂浆包碎石找平,更不允许采用两侧砌砖,中间填芯找平。
(6)构造柱采用植筋,钢筋绑扎,应检验收完毕。
(7)砌筑砂浆配合比经有资质的试验部门试验确定,有书面配合比申请单、通知单。
在施工现场根据砌体方量准备好取样砂浆试模。
三.施工工艺1工艺流程墙体拉结筋、构造柱植筋→施工放线→钢筋绑扎→放线立皮数杆、拌制砂浆→排砖→砌筑填充墙→验收2操作工艺(1)拉墙筋:填充墙施工前,必须沿剪力墙或框架柱全高设填充墙体拉结筋,每500~600mm高植一道,每道设2根Φ6钢筋,拉结筋预留长度不得小于400,沿墙体水平灰缝通长设置或至门窗洞口边,200厚及以下墙体每排设置两根,240以上墙体设置3根,锚入柱内20cm,端部设90°弯钩。
构造柱、水平系梁纵向钢筋采用绑扎搭接时,全部纵筋可在同一连接区段搭接,钢筋搭接长度50d 。
采用绑扎搭接连接时,搭接长度55d且不小于400mm 。
(2)构造柱:设置要求:构造柱截面尺寸为200X墙厚,纵筋4根HRB400φ12,箍筋为φ8@200(2),植筋留置长度为600。
内填充墙中构造柱的构造要求:①填充墙转角处;②填充墙长度超过5米或层高2倍时,间距不大于3米的位置;③填充墙顶部为自由端时,构造柱间距不应大于3米;④填充墙的自由端;⑤大于2米的门窗洞口两侧;⑥不同砌筑材料砌体的交接处。
⑦后砌填充墙墙肢长度小于300mm不好砌筑时时,浇筑混凝土构造柱。
门窗边框:加气混凝土砌块墙体门窗洞口不大于2米时,洞边设边框(详见图门洞口做法一);门窗洞口宽度大于2米时,洞边设构造柱(详见图门洞口做法二)。
填充墙砌体工程技术交底二.施工准备1技术准备(1)填充砌体施工前,应认真熟悉图纸,复核门窗洞口位置尺寸,明确预埋、预留位置,算出窗台及过梁顶部标高,熟悉相关构造及材料要求。
(2)根据设计图纸及规范要求,确定填充墙体构造柱及圈梁、过梁标高尺寸。
(3)使用经过校验合格的检测工具。
2材料要求(1)填充墙采用页岩砖、砂加气砌块、炉渣空心砌块规格尺寸应一致,质量等级应符合标准要求。
页岩砖、砌块、水泥进场时,应有出厂合格证,并复检。
(2)砂:一般用中砂,过5mm孔径筛子,并不应含有杂物。
砂含泥量应符合要求。
(3)水泥混合砂浆,不得采用脱水硬化的石灰膏,生石灰熟化时间不得少于7天。
(4)墙体拉结筋、预埋于构造柱内的拉结钢筋要事先下料,放置于作业面随砌随用。
框架拉结钢筋采用后置式与结构锚固,要进行拉拔强度试验。
(5)门窗洞口木砖采用商品预制混凝土砖。
(6)门、窗及洞口采用商品预制钢筋混凝土过梁。
3主要机具砂浆搅拌机、磅秤、手推车、翻斗车、吊斗、砖笼、胶皮管、筛子、铁锹、半截灰斗、托线板、线坠、水平尺、小白线、瓦刀、砂浆试模、百格网、钢尺、皮数杆、砂浆稠度仪等。
4作业条件(1)施工现场设固定照明灯、活动灯架满足施工需要。
(2)基础、主体结构等相关部分施工完毕,已经有关部门验收合格。
(3)弹出楼层轴线,经复核,办理相关手续。
(4)根据室内+0.5米标高控制线及窗台、窗顶标高,预排出砖砌体的皮数线,皮数线可画在框架柱上,并标明拉结筋、圈梁、过梁的尺寸、标高,皮数线经技术质检部门复核,办理相关手续。
(5)根据最下面第一批砖的标高,拉通线检查,如水平灰缝厚度超过20mm,先用C15以上细石混凝土找平。
严禁用砂浆或砂浆包碎石找平,更不允许采用两侧砌砖,中间填芯找平。
(6)构造柱采用植筋,钢筋绑扎,阴检验收完毕。
(7)砌筑砂浆配合比经有资质的试验部门试验确定,有书面配合比申请单、通知单。
在施工现场根据砌体方量准备好取样砂浆试模。
填充墙砌体技术交底-标准化文件发布号:(9456-EUATWK-MWUB-WUNN-INNUL-DDQTY-KII
技术(安全)交底记录
鲁JJ-013-
1主体分部中承重结构已施工完毕,已经有关部门验收合格。
2弹出轴线、墙边线、门窗洞口线,经复核,办理预检手续。
3立皮数杆:宜用30mm×40mm木料制作,皮数杆上注明门窗洞口、木砖、拉结筋、圈梁等的尺寸标高。
皮数杆间距15~20m,转角处均应设立,一般距墙皮或墙角50mm为宜。
皮数杆应垂直、牢固、标高一致,经复核,办理预检手续。
4根据最下面一皮砖的标高,拉通线检查,如水平灰缝厚度超过20mm,用细石混凝土找平,不得用砂浆找平或砍砖包合子找平。
5砂浆配合比经试验确定,准备好砂浆试模。
四、操作工艺
(1)工艺流程:
(二)砌筑前,地基梁顶面或楼面清扫干净,洒水湿润。
(三)根据设计图纸各部位尺寸,排砖撂底,使组砌方法合理,便于操作。
(四)拌制砂浆:
1砂浆配合比应采用重量比,计量精度水泥为±2%,砂、灰膏控制在±5%以内。
2应用机械搅拌,搅拌时间不少于2min。
水泥粉煤灰砂浆和掺用外加剂的砂浆搅拌时间不得少于3min,掺用有机塑化剂的砂浆,应为3~5min。
3施工中采用水泥砂浆代替水泥混合砂浆时,应重新确定砂浆的强度等级。
4砂浆应随拌随用,水泥砂浆和水泥混合砂浆必须在拌成后3h到4h内使用完。
当施工期间最高
温度超过30℃时,应分别在拌成后2h和3h内使用完毕。
超过上述时间的砂浆,不得使用,并不应再次拌合后使用。
5每一楼层且不超过250m砌体的各种强度等级的砂浆,每台搅拌机至少应作一组试块(每组6块),砂浆材料、配合比变动时,还应制作试块。
(五)砌体施工前,应将地基梁顶面或楼层结构面按标高找平,依据砌筑图放出轴线、砌体边线和洞口线。
(六)砌填充墙体:
1组砌方法应正确,上、下错缝,交接处咬搓搭砌,掉角严重的砖或砌块不宜使用。
2空心砖、轻骨料混凝土小型空心砌块的砌体水平灰缝为8~12mm:蒸压加气混凝土水平灰缝宜为15mm,竖向灰缝为20mm。
3用轻骨料小型空心砌块或蒸压加气混凝土砌块砌筑墙体时,墙底部应砌烧结普通砖、多孔砖或普通混凝土小型砌块,或现浇混凝土坎台等,其高度不宜小于200mm。
4填充墙砌筑时应错缝搭砌,蒸压加气混凝土砌块搭砌长度不应小于砌块长度的1/3;轻骨料混凝土小型空心砌块搭砌长度不应小于90mm;竖向通缝不应大于500mm。
5按设计要求设置构造柱、圈梁、过梁或现浇混凝上带。
各种预留洞、预埋件等,应按设计要求设置,避免后剔凿。
(七)填充墙与结构的拉接。
1加气墙与结构墙柱连接处,必须按设计要求设置拉结筋,设计无要求时,竖向间距为500mm,埋压2根φ6钢筋。
理直平铺在水平灰缝内,两端伸入墙内不小于1OOOmm。
2设置在砌体水平灰缝中的钢筋的锚固长度不宜小于50d,且其水平或垂直弯折段的长度不宜小于20d和150mm;钢筋的搭接长度不应小于55d。
3填充墙砌体留置的拉结钢筋或网片的位置应与块体皮数相符合。
拉结钢筋或网片应置于灰缝中,埋置长度应符合设计要求,竖向位置偏差不应超过一皮高度。
4转角及交接处同时砌筑,不得留直搓,斜搓高不大于1.2m。
拉通线砌筑时,随砌、吊、随靠,保证墙体垂直、平整,不允许砸砖修墙。
5填充墙砌至接近梁、板底时,应留一定空隙,待填充墙砌筑完并应至少间隔7d后,宜用烧结普通砖将其斜砌挤紧。
6蒸压加气混凝土和轻骨料混凝土小型砌块除底部、顶部和门窗洞口处,不得与其他块材混砌。
