任家梁隧道专项施工技术方案
- 格式:doc
- 大小:1.64 MB
- 文档页数:95
隧道专项施工方案一、项目背景本项目为一条隧道建设项目,设计长度为X米,起点位于A地,终点位于B地。
隧道施工将穿越山体,为了保证施工的安全和顺利进行,特制定本施工方案。
二、施工目标1.确保施工人员的安全,避免意外事故的发生。
2.确保隧道施工质量,满足设计要求。
3.确保施工进度,保证项目按时完成。
三、施工准备1.组建施工团队,任命项目经理和相关人员,明确各人员的职责和任务。
2.了解施工现场地质状况,进行勘察和监测工作,评估施工风险。
3.申请相关施工许可和手续,保证合法施工。
4.采购和准备所需的施工材料和设备。
四、施工方法1.预开挖法:在隧道施工前,进行部分山体的预开挖,以降低风险和提高施工安全性。
2.掌子面法:将隧道面分为若干个掌子面,分别进行施工,提高施工效率。
3.易碎固化法:对于地质条件较差的区域,采用易碎固化法,将土层加固,保证施工安全。
4.隧道衬砌法:在挖掘隧道时,对隧道周围进行衬砌,增加隧道的稳定性。
5.封闭法:在挖掘过程中,采用封闭法,减少隧道周围的水流和泥土渗透,提高施工条件。
五、施工安全措施1.严格遵守相关的施工安全规定和标准,加强施工人员的安全培训。
2.建立并落实施工现场的安全管理制度,包括安全警示牌,颁发个人防护用品等。
3.严禁酒驾和吸烟,确保施工人员的精神状态和健康状况。
4.进行地质灾害预警和监测,及时采取应急措施。
5.定期进行安全检查和评估,确保施工过程中的安全性。
六、施工质量控制1.严格按照相关标准和规范进行施工,确保施工质量。
2.进行施工过程中的检验和测试,对施工材料和设备进行质量把关。
3.对施工过程中的质量问题,及时进行整改和改进。
4.进行隧道施工的监理和检查,确保隧道施工符合设计要求。
七、施工进度安排1.制定详细的施工计划和进度表,确保项目按时完成。
2.根据施工实际情况,进行调整和优化施工进度。
3.加强施工管理和协调,确保各施工工序之间的衔接和顺利进行。
八、环境保护措施1.采取措施降低施工产生的噪音和振动对周围环境的影响。
(完整版)隧道作业施工方案1. 引言隧道作业是一项复杂而关键的工程,为确保隧道施工的安全、高效、顺利进行,我们制定了以下施工方案。
2. 施工地点与背景本次隧道作业的施工地点为XXX地区,隧道总长度为XXX米。
根据地质勘探结果,施工地点的地质条件为XXX。
3. 施工人员与设备为保证施工质量,我们将派遣经验丰富的施工人员进行操作。
同时,我们将配备先进的施工设备,包括XXX设备和XXX设备。
4. 施工步骤4.1 地质勘探:在施工前,我们将进行详细的地质勘探工作,以了解地下情况,并制定相应的施工策略。
4.2 隧道开挖:根据地质勘探结果,我们将采用XXX方式进行隧道开挖。
在施工过程中,我们将严格按照施工标准进行挖掘,确保隧道的稳定性和安全性。
4.3 支护工程:为保证隧道的稳定和安全,我们将进行支护工程。
具体的支护方式包括XXX。
4.4 隧道衬砌:完成支护工程后,我们将进行隧道衬砌工作,以保证隧道的光滑和耐久性。
4.5 清理和检查:完成隧道衬砌后,我们将进行清理和检查工作,确保隧道完全符合设计要求。
4.6 隧道通风与照明:为了确保隧道内空气的流通和工作人员的安全,我们将进行隧道通风与照明设施的安装。
5. 安全措施我们将严格按照相关法规和标准制定并执行安全措施,确保施工过程中的人身安全和设备安全。
6. 环保措施我们将采取措施减少施工对环境的影响,确保隧道施工与环境保护相协调。
7. 预算与进度针对本次隧道作业,我们将编制详细的预算与进度计划,并确保施工过程中的成本和进度控制。
8. 风险评估我们将进行全面的风险评估,识别施工过程中可能存在的风险,并制定应对措施,以最大程度地降低风险的发生。
9. 项目管理我们将严格进行项目管理,包括人员配备、进度跟踪、质量控制等方面,确保隧道作业按计划进行。
10. 总结本文档详细介绍了隧道作业的施工方案,全面确保了施工的安全性、高效性和质量。
我们将以实际行动和严格管理实现这一方案。
隧道工程现场施工方案范本编制单位:编制日期:施工负责人:审定日期:目录一、总则二、工程概况三、施工单位及人员管理四、施工准备五、施工方案六、安全保障措施七、环境保护措施八、监理要求九、施工过程质量及验收十、工程交接一、总则为保证隧道工程施工安全、质量、进度及环境保护等各项工作,特制定本方案。
施工现场所有人员必须严格遵守相关规章制度及安全操作规程,确保施工过程安全、有序。
二、工程概况项目名称:项目位置:隧道长度:隧道直径:最大埋深:施工地质条件:隧道设计时速:施工单位:监理单位:三、施工单位及人员管理1. 施工单位人员将分为多个施工组,每个施工组由组长带领,严格按照组织结构和责任制进行管理;2. 施工单位应当按照国家有关规定对施工人员进行专业培训,确保施工人员具备相应的技术素质;3. 定期进行安全教育培训,加强管理人员和施工人员的安全责任意识。
四、施工准备1. 选派专业人员进行现场踏勘,评估施工现场地质、水文等情况,制定详细施工方案;2. 采购必要的施工设备、材料,确保施工过程中的物资供应;3. 确定施工现场的安全区域,设置施工标志和警示牌,提醒过往车辆或人员注意施工区域。
五、施工方案1. 隧道开挖采用(盾构/爆破/钻掘)等方式,具体施工方案应根据地质条件、隧道长度和直径、施工周期等因素进行细化分析,制定详细施工方案;2. 隧道支护采用(喷浆/拱壳/预应力锚杆)等方式,具体支护方案应根据地质条件及隧道设计要求进行确定;3. 隧道内部设施(通风系统/排水系统/照明系统)的安装应按照设计要求进行施工;4. 施工过程中要加强对隧道地质条件的监测,一旦发现异常情况及时调整施工方案。
六、安全保障措施1. 确保施工现场通风良好,确保作业人员的安全;2. 严格按照有关规定进行爆破作业,确保周边建筑物和地下管线的安全;3. 施工现场应设置足够的灭火器材和应急救护设备,以备发生紧急情况。
七、环境保护措施1. 施工现场应设立完善的扬尘、噪声和废水处理设备,减少施工对环境的污染;2. 施工过程中应遵守环保法律法规,严禁乱倒废弃物料,确保环境保护措施得到有效执行。
隧道专项施工方案隧道专项施工方案一、项目背景和目标:本项目为建设一条连接两个城市的隧道,解决两地交通不便的问题。
隧道的总长度为2公里,设计采用双向四车道。
施工目标是确保施工质量和安全,按期完成隧道的建设任务。
二、施工组织:1.项目组成员包括工程师、技术人员和施工人员,每个岗位的人员应具备相关的资质和经验。
2.设置施工领导小组,负责统筹协调施工工作,解决施工中的问题。
3.制定详细的施工计划和进度表,确保施工工作按时进行。
三、施工工艺及方法:1.采用先周边再中间的施工方法,先进行周边开挖,再进行中间的隧道掘进工作。
2.开挖部分采用机械爆破法,进行深度开挖,保证开挖的牢固和稳定。
3.掘进部分采用隧道掘进机,提高掘进效率,同时减少人工操作对隧道的影响。
4.施工过程中进行隧道支护,采用预应力锚杆和喷射砼进行隧道的支护。
四、施工安全管理:1.制定施工安全规范和操作规程,确保施工人员严格按照规定操作,防止事故发生。
2.配备专业的施工工具和设备,确保施工的安全性和高效性。
3.定期进行施工安全培训,提高员工的安全意识和应急处理能力。
五、质量控制:1.设置专门的质量监督岗位,对施工过程进行全程监督,及时发现和解决质量问题。
2.严格按照设计要求进行施工,杜绝施工中的偷工减料和违规行为。
3.施工完成后进行专业的验收,确保隧道的质量符合相关标准和规定。
六、环境保护:1.施工过程中控制噪音和振动,采取相应的措施防止对周边环境造成影响。
2.在施工现场设置固体废弃物的分类收集箱,对垃圾进行分类处理。
3.定期清理施工现场,保持施工环境的整洁和卫生。
七、投资预算:本项目的投资预算为5000万元,包括材料采购、设备租赁、人工成本和其他费用。
八、风险评估和应对措施:1.制定应急预案,做好突发事件的应对工作。
2.建立项目风险管理体系,定期进行风险评估和监控。
3.配备专业的安全保障人员,提前做好安全隐患的排查和处理工作。
以上是本项目的施工方案,通过科学合理地组织施工工作,确保隧道的质量和安全,实现预期的建设目标。
隧道施工方案(标准版)简介这份文档是关于隧道施工方案的完整版标准版。
本文详细描述了隧道施工的步骤、技术要求、施工计划和安全措施等方面的内容。
隧道施工步骤1. 方案设计:根据工程需求,制定隧道施工的详细方案,包括隧道设计、施工方法和材料选择等。
2. 施工准备:组织人力资源、采购材料和设备,并进行现场勘探和测量。
3. 掘进施工:根据设计方案,利用挖掘机等设备进行隧道的掘进工作。
4. 支护加固:在掘进过程中,及时采取支护加固措施,确保隧道的稳定和安全。
5. 隧道衬砌:根据设计要求,在掘进完成后进行隧道衬砌,保证隧道的牢固和密封性。
6. 设备安装:根据工程需求,安装隧道所需的设备和管线。
7. 系统调试:对隧道设备和管线进行测试和调试,确保其正常运行。
8. 完工验收:对隧道施工进行综合检查和评估,确保符合质量要求和安全标准。
技术要求1. 施工方案必须符合相关法律法规和规范要求。
2. 施工过程中要注意环境保护和资源节约。
3. 施工材料和设备必须符合质量标准,具备抗压、抗震和耐磨等性能。
4. 隧道衬砌要求平整、光滑,并具备一定的防水和防火性能。
5. 隧道设备和管线要符合设计要求,确保运行可靠和安全。
施工计划1. 制定详细的施工计划,包括工期安排、人员调配和任务分工等。
2. 根据施工计划,合理安排施工进度和施工顺序。
3. 预留合理的施工时间,应对可能发生的意外情况。
4. 定期进行施工进度和质量的检查和评估,及时调整计划。
安全措施1. 制定安全管理制度,确保施工安全有序进行。
2. 提供必要的安全防护设施和个人防护用具。
3. 做好现场安全交底和培训,增强员工的安全意识。
4. 定期进行安全巡查和隐患排查,及时消除安全隐患。
5. 加强施工现场的安全管理和交通组织,确保施工过程安全顺利。
以上是隧道施工方案的完整版标准版的内容概要。
根据具体工程要求,可以进行详细调整和完善。
施工方案应根据实际情况和法律法规进行研究和决策,确保施工过程顺利、安全和符合质量要求。
隧道施工专项方案
1. 项目背景
本方案是针对隧道施工项目的具体策划和组织实施的指导文件。
项目旨在确保隧道施工过程安全、高效,并最大程度减少环境影响。
2. 施工目标
- 完成隧道施工工程并保证质量
- 保障工人和现场人员安全
- 最大限度地减少对周边环境的影响
3. 施工方案
为实现上述施工目标,我们将采取以下措施:
3.1 施工计划
- 制定详细的施工计划,包括施工时间表和工期安排
- 合理安排人力资源和物资供应,确保施工进展顺利
3.2 施工技术
- 选用符合标准要求的隧道施工技术
- 配备专业的施工设备和工具,确保施工质量和效率
3.3 施工安全
- 制定严格的施工安全制度和操作规范
- 加强安全培训,提高现场人员的安全意识
- 定期检查和维护设备,确保施工过程中安全可靠
3.4 环境保护
- 采取措施减少施工对周边环境的影响,如噪音、尘土等- 合理利用资源,避免浪费和污染
4. 施工监管
为确保施工过程的监管和控制,我们将采取以下措施:
- 成立专门的施工监管团队
- 定期检查施工质量和安全情况
- 进行监测和测试,确保施工符合相关标准和要求
5. 风险评估和应急预案
我们将对施工过程中可能出现的风险进行评估,并制定相应的应急预案。
在任何紧急情况下,我们将采取及时有效的应对措施,确保人员安全和施工工程的保护。
6. 总结
本方案提供了隧道施工的整体策划和组织思路,旨在实现施工目标并最大限度地保障安全和环境保护。
我们将严格按照方案的要求实施施工,并定期进行评估和监督。
如有需要,方案可根据实际情况进行调整和优化。
隧道工程施工方案和技术措施1. 引言本文档旨在提供隧道工程施工方案和技术措施的详细描述。
隧道工程施工的目标是安全、高效地完成工程,并确保施工过程中尽量减少对环境的影响。
本文档将涵盖施工方案、施工过程的关键步骤、风险管理以及相关技术措施。
2. 施工方案2.1 施工进度计划施工进度计划将详细列出各个施工阶段的工作内容、工期和资源分配。
在制定施工进度计划时,需要考虑施工队伍的人力资源、施工设备的供应和环境因素等。
确保施工进度计划合理且可行,以确保工期的准时交付。
2.2 施工方法根据具体的隧道工程要求,选择适当的施工方法。
施工方法应考虑施工场地的地质条件、环境要求和安全性。
常见的施工方法包括:盾构法、拱顶法和开挖法等。
确保施工方法符合规范和技术要求,能够顺利完成施工工序。
2.3 质量控制质量控制是确保隧道工程施工质量的重要环节。
项目团队应建立质量控制计划,并具体规定施工过程中的质量检查和测试标准。
严格按照计划进行质量检查,及时发现并纠正施工中的质量问题,以确保工程质量达到要求。
3. 施工过程关键步骤3.1 前期准备在施工过程开始之前,需进行详细的前期准备工作。
包括但不限于场地准备、周边环境评估、采购设备和材料等。
前期准备工作的充分准备将为施工过程的顺利进行奠定基础。
3.2 施工安全隧道工程的施工安全至关重要。
在施工过程中,应建立完善的安全管理制度,确保施工人员的人身安全和施工设备的正常运行。
同时,应进行安全演练和培训,提高施工人员的安全意识和应急处理能力。
3.3 施工质量管控施工质量的管控是对隧道工程施工过程中质量问题的管理和控制。
在施工过程中,应建立质量管控体系,对施工过程中的关键节点进行质量检查和测试。
及时发现并修正质量问题,确保施工质量符合要求。
4. 风险管理隧道工程施工过程中存在各种风险,包括但不限于地质灾害、人员伤亡和设备故障等。
为了有效管理和控制这些风险,应制定并执行风险管理计划。
风险管理计划应包括风险识别、评估、控制和监测等环节,以最大程度地减少风险对施工过程的影响。
隧道工程一、工程概况本标段共有2座隧道,累计227延长米。
其中大麻柳树隧道152m,何家沟口隧道75m。
两座隧道两端洞口埋深浅,围岩以泥质板岩块,碎砾石组成的坡积碎石土为主。
隧道洞身主要通过地层为弱、中、强状风化千枚岩,层状构造,片理发育,层间云母充填,呈丝绢质光泽,属中薄层。
风化严重,节理发育,强度较低,以II、III类围岩为主。
大麻柳树隧道K51+500~K51+652位于XX县老县镇菜河村二组西北约250m处,洞顶最大覆盖层厚50余米,山体基岩裸露。
原公路从山梁的鞍部通过切削山坡,公路以北上边坡呈陡崖状,易形成风化块石而塌落甚至塌方;东西两侧公路下边坡则为碎石堆填边坡,受河水冲蚀滑塌现象严重。
出口拱部以上 2.5m为既有公路,施工时保证安全和公路畅通尤为重要。
I类围岩15m,II类围岩56m,III类围岩81m。
何家沟口隧道(K63+615~K63+690)位于XX县老县乡土桥沟村以南50m,隧道区地貌单元属低山区,所穿山脉走向东西,南侧地势较缓,北侧较陡,高约100m,相对高差46m左右,最大覆盖层厚38m,植被茂盛,I类围岩8m,II 类围岩2021III类围岩47m。
不良地质主要存在于:大麻柳树隧道进口段山梁斜坡较陡,风化严重,容易坍塌,边坡需锚喷防护,明洞配筋通过;出口段原公路以下2.5m为隧道拱部,埋深浅,岩体破碎,开挖时需大管棚注浆加固后通过。
二、施工原则及施工方案(一)施工原则根据招标文件和总体安排,隧道工程不属本标段控制工期工程,同时,根据现场情况,大麻柳树隧道进口弃碴场上设有预制厂,又是本标段最长的隧道,可组织队伍由进口先行施工,洞身主体完工后,再组织队伍流水施工何家沟口隧道。
1.抢先施工隧道洞口附近涵洞、路基填方工程,为隧道施工创造良好的环境。
2.两座隧道均采用单口施工,进洞前首先施工洞口截排水系统及明洞,隧道施工正常后,及时修筑洞门。
3.坚持“早进晚出”原则,尽量不动或少动原山坡,以保护环境,两座隧道均采用台阶法,光面爆破,无轨运输,自然通风,仰拱超前,衬砌紧跟的方法施工。
一、编制说明1. 编制依据本专项施工方案依据《建筑工程施工安全规范》、《隧道工程设计与施工规范》等相关法规及行业标准,结合本项目实际情况编制。
2. 编制目的为确保隧道施工过程中的安全、质量、进度和环境保护,制定本专项施工方案,明确施工过程中的各项措施和要求。
3. 适用范围本方案适用于本工程隧道施工全过程,包括隧道开挖、支护、衬砌、排水、通风等各个阶段。
二、工程概况1. 工程简介本工程隧道位于XXX地区,全长XX米,地质条件复杂,主要围岩为XX,局部存在岩溶、断层等不良地质现象。
2. 施工环境隧道穿越区域地形复杂,施工场地狭窄,地下水位较高,施工难度较大。
三、施工工艺1. 隧道开挖- 采用新奥法施工,分台阶开挖,先开挖上半断面,再开挖下半断面。
- 开挖过程中,严格控制爆破震动,确保施工安全。
2. 支护- 上半断面采用锚杆、钢筋网、喷射混凝土进行初期支护。
- 下半断面采用锚杆、钢筋网、喷射混凝土、仰拱及二次衬砌进行支护。
3. 衬砌- 采用现浇混凝土衬砌,分两次施工,先施工仰拱及二次衬砌,再施工二次衬砌。
- 衬砌厚度根据地质条件及设计要求确定。
4. 排水- 设置排水沟、集水井等排水设施,确保隧道内积水及时排出。
5. 通风- 采用机械通风,确保隧道内空气质量满足施工要求。
四、施工进度1. 施工顺序隧道开挖→支护→衬砌→排水→通风。
2. 施工进度计划根据工程量及施工条件,制定详细的施工进度计划,确保工程按期完成。
五、安全保障措施1. 安全目标确保施工过程中无安全事故发生,实现安全生产。
2. 组织保障成立安全生产领导小组,明确各级人员安全责任,加强安全教育培训。
3. 制度保障制定完善的安全管理制度,严格执行安全生产操作规程。
4. 技术保障采用先进的技术手段,提高施工质量和安全水平。
5. 应急措施制定应急预案,确保发生突发事件时能够迅速应对。
六、环境保护措施1. 水土保持采取合理的施工方案,减少水土流失,保护生态环境。
任家梁隧道专项施工技术方案一、工程概况1.1简介任家梁隧道起讫里程为:左线ZK53+356~ZK55+539,长度2183m;右线K53+355~K55+515,全长2160m. 隧道主洞为双行单洞断面,,其内轮廓宽10.25 m,限高5.0 m。
隧道内轮廓采用三心圆断面紧急停车带净宽13.0m。
车行横洞与人行横洞净宽 4.5m、2.0m。
隧道为分离式,进出口洞门为端墙式,1.2地形、地貌及地质概况地形:隧道区位于黄土丘陵区,地表形态表现为黄土梁峁状,隧道穿越的黄土梁峁呈近东西向,两侧为黄土冲沟,谷坡陡立。
海拔高程介于1216-1335米,相对高程119米、植被稀疏,以灌木为主。
受构造活动影响和水流侵蚀,地形切割剧烈,河谷发育、沟壑纵横;地层岩性;主要由下元古界野鸡山群青杨树湾组变质砾岩组成,泥质胶结,裂隙多被泥质充填,根据地质调查,冲沟内均无泉水出露,洞体埋深范围内富水性弱。
但雨季期间,地表水下渗,在洞体内可能形成滴渗状出水。
从该隧道地质资料上反映,隧道区主要围岩级别为Ⅴ级浅埋、V 级深埋、Ⅳ偏差、Ⅳ偏好、Ⅲ偏差、Ⅲ偏好围岩类型。
1.3水文及气象概况本项目路线区域总体属半干旱大陆季风性气候,夏短冬长,四季分明,由于境内地势起伏明显,地区之间温差较大,降水少,昼夜温差大。
区内1月份温度最低,7月份温度为最高。
区内降水量受地形地貌的控制而出现差异性,随海拔标高增高降水量增大,全年降水集中在7-9月份。
受地形影响区内山岭与平微区无霜期长短不一,项目区冻结期始于11月上旬,解冻期为3月中旬,最大冻土深度95cm。
1.4其它1.4.1该隧道地质资料显示,无瓦斯、无断层。
1.4.2隧道围岩级别划分(依衬砌类型统计)任家梁隧道围岩级别为Ⅴ级、Ⅳ级、Ⅲ级,进出口段为Ⅴ级围岩结构。
具体围岩结构长度见下表:1.4.3隧道平纵指标任家梁隧道左右线均有平曲线,曲线半径分别为2109.128m和2047.142m,纵坡分别为:右线 1.9%过渡到 1.2%、左线 1.9%过渡到1.185%。
1.4.4主要工程量二、工程特点、工程重点2.1工程特点2.1.1地形地貌复杂隧道所处地区、该段地形切割剧烈、沟谷纵横,隧道洞口位于松散堆积物处,进洞难度比较大,洞口场地狭窄。
2.1.2施工条件较差本标段施工便道较长,且坡陡弯急,道路狭窄,在冬、雨季对施工材料运输影响较大,平时应做好材料备料工作。
2.1.3环境保护要求高本地区属山区,环保要求高,把工程建成“生态路”、“环保路”,控制水土流失、防火、防污染等是环保的重点。
2.2工程重点进出口及洞身浅埋段施工进出口段均为Ⅴ级围岩浅埋且有偏压段,隧道跨度大,埋深浅,岩层风化严重,裂隙发育,稳定性差。
开挖中极易坍塌,甚至冒顶。
隧道施工中安全顺利通过进出口浅埋段是本工程重点之一。
隧洞跨度大,结构与受力复杂,是安全施工的重点,该部位初期支护和二次衬砌质量是施工控制的关键。
三、工期总体计划安排3.1进度计划编制依据和原则根据合同文件和施工规范,结合我公司以往隧道施工经验、实力及项目工程实际情况,编制本工程进度计划。
3.1.1科学合理地制定施工方案,安排施工和控制进度,确保甲方规定的工期。
3.1.2紧紧围绕控制工期的关键线路组织施工,充分考虑各分项工程相互间的制约,合理安排相互交叉施工的分项工程施工的时间,确保整个工程合理有序及顺利进行。
3.1.3强化资源配置优化机械设备组合,提高施工生产效率,加快施工进度。
3.1.4采用科学的施工进度指标排定施工日程,针对不可预见因素,在工期安排时留有一定的富裕量。
3.2 各分项工程施工总体进度计划我标段在满足招标文件对总工期的要求下,根据工程特点,采用先进的施工工艺、并且加强各施工工序的衔接,狠抓重点工序,使本合同工程工期快速有序的进行,特将本工程施工计划分三个阶段。
3.2.1施工准备阶段我项目部前期准备工作主要完成了以下工作:(1)主线永久性征地和临时占地租用。
(2)生产及生活用水、电、房屋等临时设施、平整场地及施工道路建设等工作、建立工地试验室。
(3)交接桩、复测及控制测量、恢复定线,施工放样及横断面复测。
(4)熟悉合同文件,复核技术资料,进行设计图会审,编制实施性施工组织设计,进行了技术交底。
(5)物资材料、主要机械设备及劳动力进场。
以上工作从2010年1月20日开始,至2011年3月28日已经完成。
3.2.2施工阶段计划开工日期2011年4月1日、2012年8月31日完成,计划工期17个月,实际施工工期15个月(2011年12月20日~2012年2月20日冬季不施工)。
(1)、洞口及明洞工程洞口截排水设施、石方开挖、坡面防护及导向墙大管棚工程出口2011年4月1日开工,2011年4月20日完工,进口2011年4月2日开工,2011年4月22日完工,施工总时间20天,明洞衬砌与正洞衬砌同时施工。
洞门砼2012年6月1日开工,2012年8月31日完工,施工时间3个月。
(2)开挖及初期支护左线计划2011年4月21日进洞, 2012年5月31日完成,施工时间11个月;右线计划2011年4月22日进洞,2012年5月31号完成,施工时间11个月。
各种围岩进度指标见下表。
(采用两端对打方式)开挖及初期支护施工进度指标表(3)中心水沟、仰拱填充砼中心水沟及仰拱填充砼施工与开挖平行作业,中心水沟距仰拱填充面间距控制在30~80m 。
2011年6月1日开工,2012年6月底完成,施工时间11个月。
进度指标:平均300米/月.(4)二次衬砌二次衬砌2011年6月20日开工,2012年7月15日完成,施工时间11个月。
Ⅴ级围岩、Ⅳ级围岩比较差、松散,衬砌工作面与开挖工作面间距控制在60~90m,Ⅲ级围岩衬砌工作面与开挖工作面间距控制在100~120m,衬砌进度指标受围岩类别和断面形式控制,计划进度平均指标216米/月。
(5)水沟、电缆槽施工沟槽施工为避免洞内工序过多而增加相互间的干扰,沟槽安排在隧道开挖、衬砌接近完工时施工,计划进度指标单洞360米/月,2011年8月1日开工,2012年7月30日完成,施工时间10个月。
(6)路面工程2012年3月1日开工,2012年7月31日完成,施工时间5个月, 计划进度指标基层1200米/月,面层1000米/月。
按照以上计划安排,各工序组织合理,有序,确保工期要求。
3.2.3收尾阶段主要完成洞门墙、明洞回填、场地清理、复耕,人员、设备、物资退场、竣工资料整理汇总及工程竣工等交验工作,计划在2012年7月1日~2012年8月底完成,计划时间2个月。
四、劳动力组织及机具设备4.1施工技术组织隧道队队长:韩昌伟隧道专家组:金淳哲技术员:李玉平张行张建锋质检员: 张培刚程亚兵安全员: 王志明薛文星赵福才4.2劳动力组织4.2.1隧道开挖:(1)掘进工班负责人:贾方义、风枪手40人,出渣16人、装渣4人质检、记录2人、共计62人。
(2)爆破工班负责人:王晓东、爆破员6人、押运员4人。
共计10人。
4.2.2初期支护:负责人:陈国典型钢拱架加工8人、现场安装12人、锚杆安装8人、喷射混凝土4人、挂网8人、搅拌机司机2人、送料3人,质检、记录1人、共计46人。
4.2.3衬砌工班负责人:高前胜立模、钢筋制作安装16人、防水板安装16人、混凝土运输3人、混凝土浇筑10人、质检、记录1人、共计46人。
4.2.4测量及量测负责人:张行测量放线3人、围岩量测3人,共计6人。
4.2.5配属人员负责人:黄东兴压风机司机2人、抽水机司机1人、电工2人、管道工4人、试验员2人、值班室2人、管理人员8人,共计21人。
4.3机具设备4.3.1开挖电动空压机4台(20立方)、简易作业台架4台、矿用电动变速岩石钻8台、YT28型风动凿岩机10台、装载机4台、自卸汽车12台,220挖掘机4台,砼湿喷机8台4.3.3初期支护钢筋切割机2台、钢筋弯曲机2台、型钢弯曲机2台、750型强制搅拌机4台、注浆机4台、电焊机8台,砼湿喷机8台。
4.3.4衬砌砼液压衬砌台车4台、混凝土输送泵4台、插入式振动棒15台,混凝土输送车4台。
4.3.5量测及测量仪器TSP203型地质超前预报、SWJ-Ⅲ型收敛仪一台、全站仪1台、水准仪2台。
4.4工程材料碎石来源于离石区枣林乡石场,距工地约15Km。
中砂来源于方山县大武镇,距工地约30Km,材料已取样送检。
五、任家梁隧道的施工方案、施工方法及技术措施5.1隧道工程施工总体方案:5.1.1施工总体指导思想:⑴充分发挥企业优势和特点:在制定施工方案中,坚持科学组织,合理安排,均衡生产,确保高速度、高质量、高效益地完成本合同段的隧道建设,实现施工组织的先进性和合理性。
⑵采用先进的施工技术:机械设备的选择和施工方法的选择做到满足进度、质量和安全的要求。
在该隧道施工中投入先进的设备、先进的技术、选择合理的施工方法,建成优质的隧道工程。
⑶科学管理、严格施工工序:由于地质条件复杂,坚持稳扎稳打,稳中求快的原则,科学管理,严格施工工序,充分利用我单位类似工程的施工经验和施工技术。
5.1.2大型机械化设备配套方案:任家梁隧道为左、右线分离式双车道隧道。
隧道主要穿越Ⅴ级、Ⅳ级、Ⅲ级围岩,且进出口均处于地质浅埋段,隧道施工总体方案如下:隧道施工依据“左、右线同时施工、各工序平行作业、进口、出口开挖双向掘进”的组织原则,配备分断面多功能作业的钻孔台车,辅助风动凿岩钻机钻孔爆破,挖掘机、装载机、自卸汽车联合出碴、液压衬砌模板台车、混凝土罐车运输、泵送砼浇筑二次衬砌为主的大型机械合理配套施工体系,形成开挖、运输、支护、仰拱回填及衬砌间机械化流水作业线。
⑴钻爆作业线:隧道左、右线两个工作面配备分断面多功能作业钻孔台车,辅助风动凿岩钻机钻孔,人工配合挖掘机开挖,辅以弱爆破。
⑵装运作业线:采用无轨运输方式,作业面配备1台装载机和1台挖掘机同时装碴,3台自卸汽车出碴运输,施工过程中根据进度情况适当调整。
⑶喷锚作业线:作业面配备1台多功能作业台架、2台湿喷机同时喷砼,多功能作业台架风动凿岩机打锚杆眼。
⑷衬砌作业线:洞外设砼自动计量拌合站生产砼,工作面各采用1台12米自行可调式整体钢模板台车衬砌,1台60m3/h砼输送泵,4辆6m3砼运输车,泵送砼入模。
各配备一台多功能台架铺设土工布、防水层。
⑸路面作业线:路面砼通过砼自动计量拌合站生产,4台砼运输车、1台砼摊铺设备(自制)进行作业。
通过以上配备,实现开挖、装运、喷锚、衬砌、路面等机械化作业线,加强机械设备的管、用、养、修,达到优质快速施工的目的。

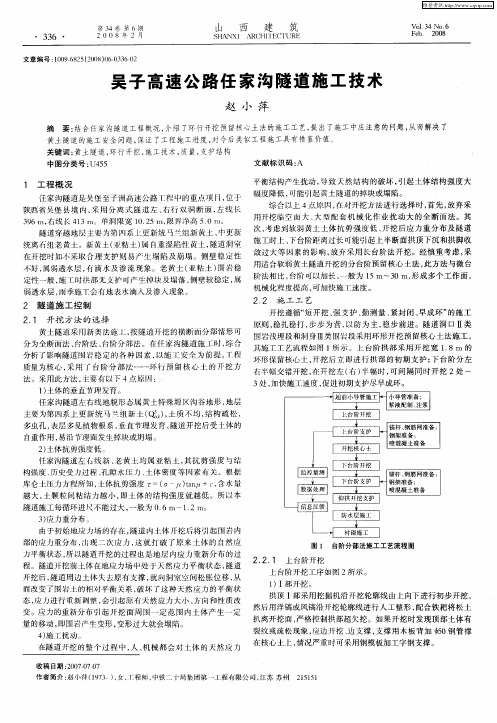

5.1.3 开挖方法的选择根据不同的地质条件采用不同的开挖施工方法:明洞采用机械明挖拉槽,人工修凿边仰坡,施工前,先清除洞顶上方危岩。
