成都,这座快速发展的城市,道路工程作为城市建设的重中之重,一直在紧锣密鼓地进行。
道路工程的投资金额巨大,施工周期长,涉及到的环节复杂,因此,关于成都道路工程施工的金额,并不是一个简单的问题。
本文将结合多个方面,对成都道路工程施工的金额进行详细解析。

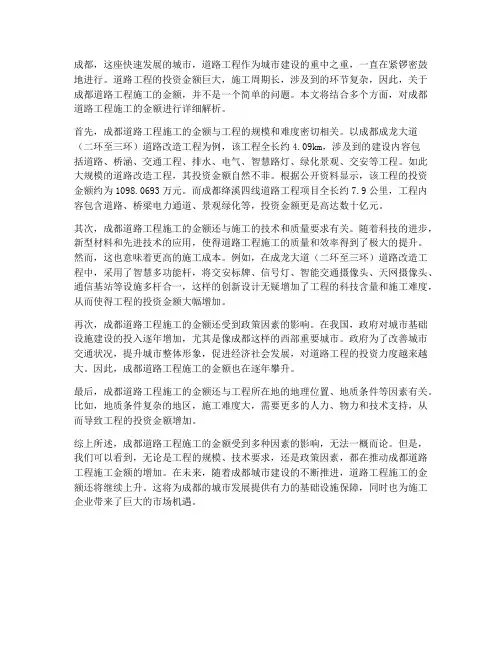

首先,成都道路工程施工的金额与工程的规模和难度密切相关。
以成都成龙大道(二环至三环)道路改造工程为例,该工程全长约4.09km,涉及到的建设内容包括道路、桥涵、交通工程、排水、电气、智慧路灯、绿化景观、交安等工程。
如此大规模的道路改造工程,其投资金额自然不菲。
根据公开资料显示,该工程的投资金额约为1098.0693万元。
而成都绛溪四线道路工程项目全长约7.9公里,工程内容包含道路、桥梁电力通道、景观绿化等,投资金额更是高达数十亿元。
其次,成都道路工程施工的金额还与施工的技术和质量要求有关。
随着科技的进步,新型材料和先进技术的应用,使得道路工程施工的质量和效率得到了极大的提升。
然而,这也意味着更高的施工成本。
例如,在成龙大道(二环至三环)道路改造工程中,采用了智慧多功能杆,将交安标牌、信号灯、智能交通摄像头、天网摄像头、通信基站等设施多杆合一,这样的创新设计无疑增加了工程的科技含量和施工难度,从而使得工程的投资金额大幅增加。
再次,成都道路工程施工的金额还受到政策因素的影响。
在我国,政府对城市基础设施建设的投入逐年增加,尤其是像成都这样的西部重要城市。
政府为了改善城市交通状况,提升城市整体形象,促进经济社会发展,对道路工程的投资力度越来越大。
因此,成都道路工程施工的金额也在逐年攀升。
最后,成都道路工程施工的金额还与工程所在地的地理位置、地质条件等因素有关。
比如,地质条件复杂的地区,施工难度大,需要更多的人力、物力和技术支持,从而导致工程的投资金额增加。
综上所述,成都道路工程施工的金额受到多种因素的影响,无法一概而论。
但是,我们可以看到,无论是工程的规模、技术要求,还是政策因素,都在推动成都道路工程施工金额的增加。
一、建设工程造价指标分析表填报人: 注册证号: 填报单位: 联系电话:表1-1、单项工程概况与特征填表说明:1、“工程编码”:跟部里统一编制,暂时不填2、“工程所在地区”:分为长沙、株洲、湘潭、常德、衡阳、岳阳、益阳、邵阳、怀化、郴州、永州、娄底、张家界、自治州十四项填报时任选一项。
3、“价格采用时间”:是项目造价计算时材料价格采用的时间,格,例如:。
2、“项目类型”:住宅分为多层(1-7层)、小高层(8-11层)、高层(12-17层)、超高层(18层以上)、别墅、其他六类,填报时任选一类。
公共建筑分为办公楼、教学楼、图书馆、活动中心、学生宿舍、门诊楼、住院楼、大型商场、工业厂房、仓库、其他十一类填报时任选一类。
3、“造价类型”:分为估算价、概算价、招标控制价、合同价(预算价)、合理价、结算价六类填报时任选一类。
4、“结构类型”:分为钢结构、砖混结构、砖木结构、框架结构、框剪结构、剪力墙结构、筒体结构、排架结构、网架结构、其他结构,填报时任选一类。
5、“材料价格来源”:指材料价格采用杂志或文件的期数,填报格式如:《XX期刊》XX 年第X期。
6、合同类型”:分为“固定总价合同”、“固定单价合同”、“可调价合同”、“其他”,填报时任选一类。
7、“开工时间”、“竣工时间”:以合同和竣工验收报告为准,填写格式X日。
8、“有无人防”:在“有”或“无”中任选一项,“是否使用商品砼”:在“是”和“否”中任选一项。
9、工程概况中的相关内容要求必须填写完整。
没有相关数据的填“0”。
工程特征要求对每一单位工程的特征进行描述,尽量全面、详尽。
主要是用材及设计尺寸方面。
例如:楼地面:600×600某地砖。
10、以下所有表格里所填数据单位是元(元/㎡)取整,单位是%的保留2位小数。
表1-2、单位工程造价指标单位工程名称:填表说明:1、将组成单位工程的费用内容进行分解,分别计算各部分的造价,将各部分造价除以建筑面积得出平方米造价,将各组成部分的费用除以单位工程总造价得出所占单位工程造价比例。
市政道路工程造价指标分析
表一
注:百平方米指标是指每100平方道路面积含有的消耗量指标,包括制作和施工损耗。
2、工程量按《建设工程工程量清单计价规范》计算规则计算;
3、综合单价可视工程实际情况选填。
市政排水管道工程造价指标分析
表五、其他项目造价指标(略)
2、工程量按《建设工程工程量清单计价规范》计算规则计算;
3、综合单价可视工程实际情况选填。
市政桥梁工程造价指标分析
等
表五、其他项目造价指标(略)
2、工程量按《建设工程工程量清单计价规范》计算规则计算;
3、综合单价可视工程实际情况选填。
幼儿园造价指标分析
注:1、百平方米消耗量是指每100平方米建筑面积中含有的消耗量指标,包括制作和施工损耗;
2、智能化系统及玻璃幕墙的人工消耗量未计;
3、水泥、黄砂、石子消耗量不包括商品砼、预拌砂浆用量。
表九、主要工程量指标
2、工程量按《建设工程工程量清单计价规范》计算规则计算;
3、综合单价可视工程实际情况选填。
注:1、百平方米工程量是指每100平方米建筑面积中含有的工程量指标;
2、工程量按《建设工程工程量清单计价规范》计算规则计算;。
全国市政工程投资估算指标四川【实用版】目录一、全国市政工程投资估算指标的背景和意义二、四川省市政工程投资估算指标的特点和内容三、指标的应用范围和作用四、未来发展趋势和建议正文一、全国市政工程投资估算指标的背景和意义为了规范市政工程建设项目的投资估算行为,提高投资效益,我国建设部在 2003 年印发了《工程项目建设标准、投资估算指标、建设项目评价方法与参数编制项目计划》,要求各地根据实际情况制定相应的市政工程投资估算指标。
市政工程投资估算指标是对市政工程建设项目所需资金进行科学估计的依据,对于保证工程质量、控制工程造价和提高投资效益具有重要意义。
二、四川省市政工程投资估算指标的特点和内容四川省市政工程投资估算指标在遵循国家相关规定的基础上,结合四川省的实际情况进行制定。
指标体系分为道路工程、桥梁工程、给水工程、排水工程、防洪堤防工程、隧道工程、燃气工程、集中供热热力网工程、路灯工程、垃圾处理工程、地铁工程等 11 个类别,每个类别都包括了工程量清单、建设标准、投资估算指标等内容。
这些指标数据是根据四川省历年来市政工程建设项目的实际投资情况进行汇总分析得出的,具有较高的参考价值和实用性。
三、指标的应用范围和作用四川省市政工程投资估算指标主要适用于四川省范围内的市政工程建设项目。
在项目前期策划、设计、审批、招投标等阶段,有关部门和单位可以参考这些指标对项目的投资估算进行核定。
市政工程投资估算指标在实际应用中的作用主要体现在以下几个方面:1.提高投资估算的准确性:指标数据是根据大量实际项目汇总分析得出的,能够较为准确地反映市政工程建设项目的投资需求,提高投资估算的准确性。
2.控制工程造价:通过参考市政工程投资估算指标,有关部门和单位可以在项目前期就对工程造价进行有效控制,避免项目实施过程中出现严重的造价超支问题。
3.提高投资效益:合理控制工程造价、提高投资估算准确性,有利于提高市政工程建设项目的投资效益。

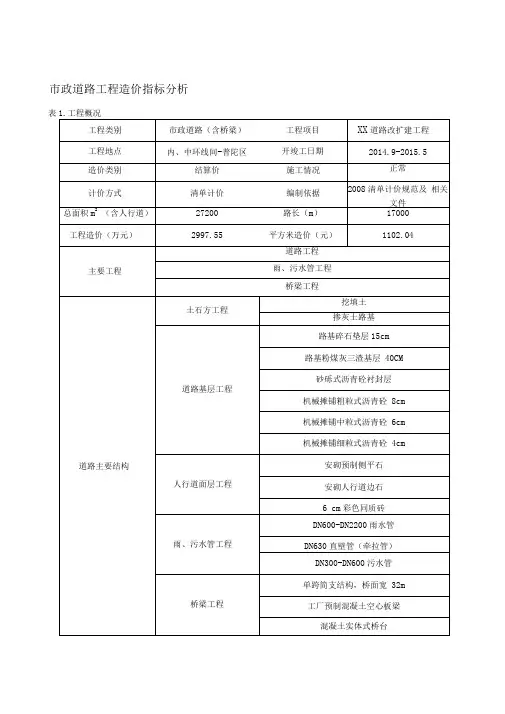

市政道路工程造价指标分析工程概况

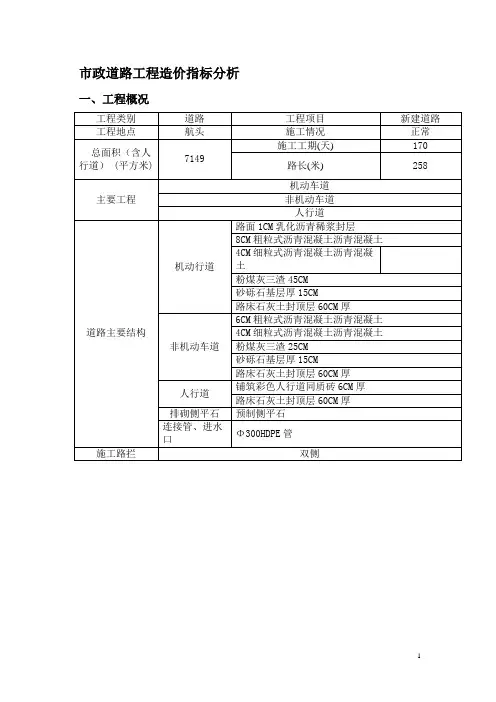

表
桩基采用机械成孔钻孔灌① 800mm桩长40m
表3.分部分项工程造价指标
注:暂列金额、专业工程暂估价项目请在备注栏给予说明。
若为结算价,专业工程分包价、要素价格调整及现场签证均归入相应的分部分项工程内。
注:百平方米指标是指每平方道路面积含有的消耗量指标,包括制作和施工损耗
注:、百平方米工程量是指每平方米建筑面积中含有的工程量指标,仅包括制作损耗;
2、工程量按《建设工程工程量清单计价规范》计算规则计算;
3、综合单价可视工程实际情况选填。

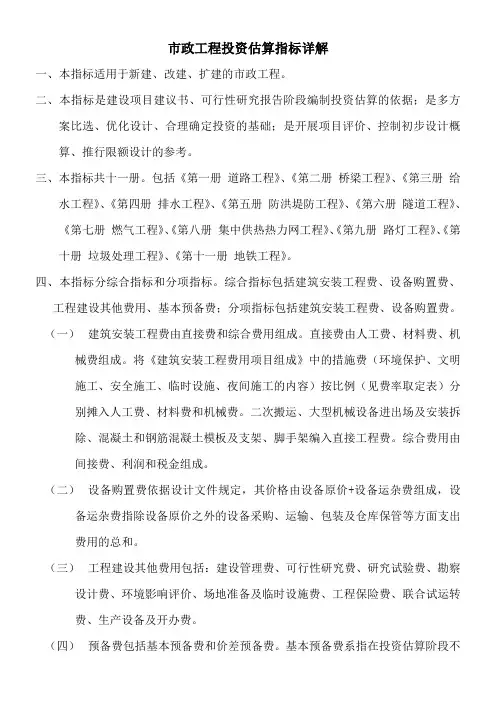

市政工程投资估算指标详解一、本指标适用于新建、改建、扩建的市政工程。
二、本指标是建设项目建议书、可行性研究报告阶段编制投资估算的依据;是多方案比选、优化设计、合理确定投资的基础;是开展项目评价、控制初步设计概算、推行限额设计的参考。
三、本指标共十一册。
包括《第一册道路工程》、《第二册桥梁工程》、《第三册给水工程》、《第四册排水工程》、《第五册防洪堤防工程》、《第六册隧道工程》、《第七册燃气工程》、《第八册集中供热热力网工程》、《第九册路灯工程》、《第十册垃圾处理工程》、《第十一册地铁工程》。
四、本指标分综合指标和分项指标。
综合指标包括建筑安装工程费、设备购置费、工程建设其他费用、基本预备费;分项指标包括建筑安装工程费、设备购置费。
(一)建筑安装工程费由直接费和综合费用组成。
直接费由人工费、材料费、机械费组成。
将《建筑安装工程费用项目组成》中的措施费(环境保护、文明施工、安全施工、临时设施、夜间施工的内容)按比例(见费率取定表)分别摊入人工费、材料费和机械费。
二次搬运、大型机械设备进出场及安装拆除、混凝土和钢筋混凝土模板及支架、脚手架编入直接工程费。
综合费用由间接费、利润和税金组成。
(二)设备购置费依据设计文件规定,其价格由设备原价+设备运杂费组成,设备运杂费指除设备原价之外的设备采购、运输、包装及仓库保管等方面支出费用的总和。
(三)工程建设其他费用包括:建设管理费、可行性研究费、研究试验费、勘察设计费、环境影响评价、场地准备及临时设施费、工程保险费、联合试运转费、生产设备及开办费。
(四)预备费包括基本预备费和价差预备费。
基本预备费系指在投资估算阶段不可预见的工程费用。
五、本指标的编制期价格、费率取定:(一)价格取定。
人工工资综合单价按北京地区2004年31.03元/工日;材料价格、机械台班单价按北京地区2004年价格。
(二)费率取定。
1.将措施费分别摊入人工费、材料费和机械费。
措施费费率见下表。
某省道市政化改造工程造价指标分析文档简介:该工程项目单位价值为37493440(元/km),涵盖道路工程、桥涵工程、管线综合工程、排水工程、交通工程、照明工程、绿化景观工程等。
文档标签:造价分析,道路工程,指标案例文档来源:百度文库公众号---造价指标目录造价指标案例:某省道市政化改造 (2)1.1工程概况 (3)1.2工程特征 (3)1.3指标分析汇总表 (3)造价指标案例:某省道市政化改造1.1工程概况序号项目名称内容1工程名称某省道市政化改造2工程地点广东省-广州市3工程分类城市道路4单位价值37493440(元/km)5建筑内容包括道路工程、桥涵工程、管线综合工程、排水工程、交通工程、照明工程、绿化景观工程等6价格取定期2014年第二季度1.2工程特征序号特征项特征值1道路长度(m)16900 2标准路宽(m)60 3路面结构沥青砼4道路面积(m2)761928 5人行道面积(m2)127584 6车行道面积(m2)456984 7是否含路基处理是8每平方米工程造价(元/m2)851.31 9人行道每平方米工程造价(元/m2)146 10车行道每平方米工程造价(元/m2)232 11是否含雨水管工程是12是否含污水管工程是13是否含桥梁(箱涵)工程是14是否含照明工程是15是否含附属构筑物是16是否含交通安全设施是17是否含绿化工程是1.3指标分析汇总表序号工程或费用名称技术经济指标单位数量单位价值占总投资百分比%一第一部分工程费用km17.337493440.9378.28% 1道路工程33.96% 1.1土方工程m3 2.41% 1.1.1填方m3982545.617.33 2.05% 1.1.2挖方m349127.2860.000.36% 1.2挡土墙m 2.92%1.2.1H=2.5m钢筋混凝土挡土墙m5570.42300.00 1.55% 1.2.2H=1.5m钢筋混凝土挡土墙m6332.41800.00 1.38%1.3路面工程22.04% 1.3.1新建机动车道㎡456984232.0012.80% 1.3.2人行道㎡127584146.00 2.25% 1.3.3绿道㎡177360327.007.00% 1.4侧平石、压条 3.28% 1.4.1人造花岗岩侧石50*60*20m41520304.27 1.52% 1.4.2人造花岗岩侧石50*30*15m41520113.870.57% 1.4.3C30预制侧平石50*30*10m8304062.000.62% 1.4.4人造花岗岩压条50*16*15m7699260.670.56% 1.5拆除工程 1.43% 1.5.1拆除分隔挡墙m320431.87469.10 1.16% 1.5.2拆除路面㎡14188.858.190.10%1.5.3拆除人行道结构㎡38188.830.000.14% 1.5.4拆除高侧石m604815.000.01% 1.5.5拆除低侧石m11721 5.600.01%1.5.6拆除侧平石m120968.000.01% 1.6砼板块裂缝补强 1.88% 1.6.1C35水泥混凝土35cm㎡43164300.00 1.56% 1.6.2破除混凝土25cm㎡4316461.000.32% 2桥梁工程 1.36%2.1k2+460天桥㎡520.14000.000.25% 2.2k3+500天桥㎡477.164000.000.23% 2.3k4+235天桥㎡477.164000.000.23% 2.4跨河涌桥梁加宽㎡10725000.000.65% 3排水工程m799001708.4416.47% 4管道工程km69.21492149.5012.46% 5照明工程km17.32000000.00 4.18% 6交通工程km17.31804398.563.77% 7绿化工程㎡252000200.00 6.08%。
市政道路工程造价指标分析市政道路工程造价指标分析表一、工程概况工程类别道路工程项目××延伸段道路工程工程地点松江区开竣工日期2008年2月-2009年4月造价类别结算价施工情况正常计价方式清单计价编制依据建设工程工程量清单计价规范(2003)、上海市市政工程预算定额(2000)及相关文件总面积(含人行道)(平方米)46773 路长(米) 1584工程造价(万元)1638.9048平方米造价(元/平方米)350.4主要工程机动车道(双向4车道)、非机动车道、人行道、排砌侧平石、人行道彩色道板砖等道路主要结构机动行道15cm砾石砂基层40cm粉煤灰三渣基层8cm粗粒式沥青混凝土面层4cm细粒式沥青混凝土面层非机动车道15cm砾石砂基层25cm粉煤灰三渣基层6cm中粒式沥青混凝土面层4cm细粒式沥青混凝土面层人行道10cm碎石基础、10cm混凝土基础、彩色预制块面排砌侧平石1000x300x120mm侧平石连接管、进水口-施工路拦-表二、工程造价指标汇总序号项目名称造价(万元)平方米造价(元/m2)造价比例(%)1 分部分项工程1550.3689 331.47 94.60 1.1 土石方工程242.7639 51.90 14.81 1.2 道路结构及人行道工程1135.0927 242.68 69.26 1.3 交通设施工程- - -1.4 其他工程172.5123 36.88 10.532 措施项目88.5359 18.93 5.403 其他项目- - - 合计1638.9048 350.40 100.00表三、分部分项工程造价指标序号项目名称造价(万元) 平方米造价(元/m2)占总造价比例(%)1 土方工程242.7639 51.90 14.81 1.1 挖土石方26.3448 5.631.61 1.2 填土石方131.7574 28.17 8.041.3 其他(土方购置)84.6617 18.10 5.162 道路结构工程1135.0927 242.68 69.26 2.1 路基处理321.8906 68.82 19.64 2.2 道路基层237.6494 50.81 14.5 2.3 道路面层343.1887 73.37 20.942.4 人行道及其他232.364 49.68 14.183 交通设施工程- - - 3.1 信号灯、路灯- - -3.2 标志标线- - -4 其他工程(挡土墙)172.5123 36.88 10.53 合计1550.3689 331.47 94.60表四、措施项目造价指标序号项目名称造价(万元) 平方米造价(元/m2)占总造价比例(%)1 安全防护文明施工措施费37.9385 8.11 2.32 1.1 环境保护 3.6873 0.79 0.22 1.2 文明施工8.464 1.81 0.52 1.3 临时设施18.3288 3.92 1.121.4 安全施工7.4584 1.59 0.462 大型机械进出场及安拆 1.4076 0.30 0.093 脚手架0 0.00 04 施工便道0.3 0.06 0.025 地下管线交叉处理40.2552 8.61 2.456 施工排水、降水 1.1732 0.25 0.077 其他措施费7.4614 1.60 0.45 合计88.5359 18.93 5.40 注:其他措施费是指夜间施工、二次搬运、冬雨季施工、临时保护措施、干扰费等表五、其他项目造价指标(略)表六、主要消耗量指标序号名称单位消耗量百平方米消耗量1 人工工日40694 87.192 木材立方米- -3 水泥吨503 1.084 黄砂(中粗) 吨1769 3.795 碎石吨3776 8.096 砾石砂吨16902 36.217 细粒式沥青混凝土吨3238 6.948 粗粒式沥青混凝土吨4905 10.519 厂拌粉煤灰三渣吨33672 72.1410 预制混凝土侧石米9585 20.5411 预制混凝土平石米9585 20.5412 非连锁型彩色预制块平方米7706 16.5113 UPVC加筋管米- -14 乳化沥青千克74459 159.53 注:百平方米指标是指每100平方道路面积含有的消耗量指标,包括制作和施工损耗。

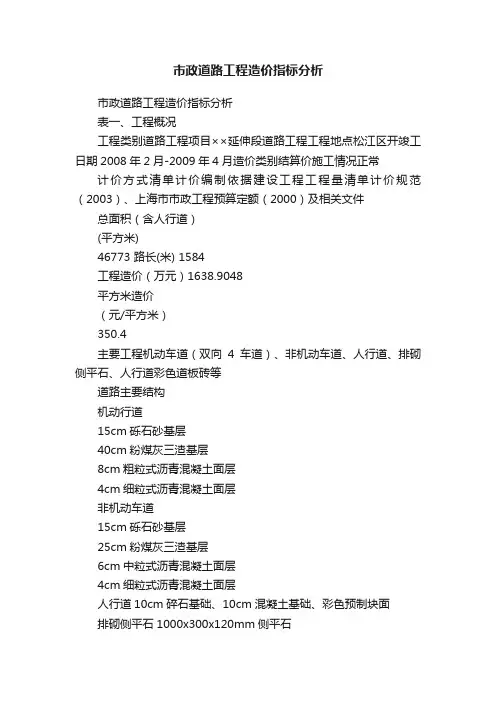

市政道路工程造价指标分析表1. 工程概况

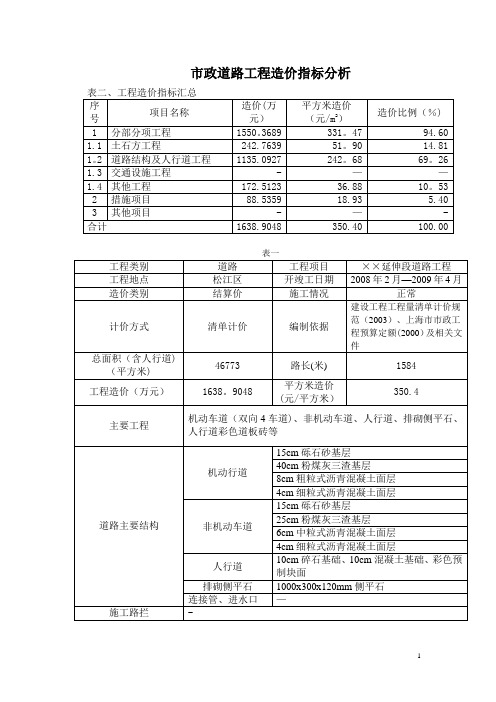

表二、工程造价指标汇总
表3. 分部分项工程造价指标
表4. 措施项目造价指标
表5. 其他项目造价指标
注:暂列金额、专业工程暂估价项目请在备注栏给予说明。
若为结算价,专业工程分包价、要素价格调整及现场签证均归入相应的分部分项工程内。
表6. 主要消耗量指标
注:百平方米指标是指每100平方道路面积含有的消耗量指标,包括制作和施工损耗。
表7. 主要工程量指标
注:1、百平方米工程量是指每100平方米建筑面积中含有的工程量指标,仅包括制作损耗;
2、工程量按《建设工程工程量清单计价规范》计算规则计算;
3、综合单价可视工程实际情况选填。
政道路工程造价指标分析背景与意义政道路工程是城市基础设施建设的重要部分,对城市交通、人民生活和经济发展都有着重要的影响。
而工程造价则是政道路建设的主要成本之一,因此准确评估工程造价指标对于有效控制成本、保证工程质量、促进经济发展至关重要。
本文旨在分析政道路工程造价指标,为政府和企业在投资决策中提供科学可靠的数据依据,推动政道路工程的更好发展。
政道路工程的造价指标施工总造价施工总造价是政道路工程的成本核心,主要包含以下几个方面的费用:•人工费用:包括施工人员的工资、保险、福利和培训等费用。
•材料费用:包括材料采购、运输、存放和管理等费用。
•设备费用:包括工程机械的采购、维修和管理等费用。
•租赁费用:包括施工现场的房屋租金、机械租金和设备租金等费用。
•其他费用:包括工程检测、监理、保险和税费等费用。
单位造价单位造价是施工单位人工费、材料费、设备费等各项直接成本和管理费用按单位面积、单位长度或单位体积计算的施工成本。
单位造价是评价工程造价和计算建造预算的重要指标,比较适用于相似型工程的造价比较。
投资强度投资强度是指单位建筑面积、单位路面长度或单位建筑体积的工程投资额。
投资强度对于评价工程投资效果和建设决策具有重要意义。
收益期收益期是指工程建设投资后,自工程正式投产运行后,投资方的净现金流量总额与最初的投资成本相等时所需要的时间。
收益期越短,说明工程经济效益越高。
影响政道路工程造价的因素政道路工程造价的高低与以下因素密切相关:工程规模是影响工程造价的主要因素之一,一般来说规模越大,施工量越大,造价也就越高。
施工环境工程施工环境是影响工程造价的非常重要的因素,环境越复杂、地形越陡峭、交通越困难、安全保障越需要、监理越严格,则工程造价也就越高。
材料质量材料质量是影响工程造价的重要因素之一,好的材料质量能够保证工程的质量,但是价格也会相应提高。
人工质量人工质量是影响工程造价的另一个重要因素,人员素质和培训水平越高,施工效率越高,造价也就越低。
市政道路工程造价指标分析表一、工程概况工程类别道路工程项目××延伸段道路工程工程地点松江区开竣工日期2008年2月-2009年4月造价类别结算价施工情况正常计价方式清单计价编制依据建设工程工程量清单计价规范(2003)、上海市市政工程预算定额(2000)及相关文件总面积(含人行道)(平方米)46773 路长(米) 1584工程造价(万元)1638.9048平方米造价(元/平方米)350.4主要工程机动车道(双向4车道)、非机动车道、人行道、排砌侧平石、人行道彩色道板砖等道路主要结构机动行道15cm砾石砂基层40cm粉煤灰三渣基层8cm粗粒式沥青混凝土面层4cm细粒式沥青混凝土面层非机动车道15cm砾石砂基层25cm粉煤灰三渣基层6cm中粒式沥青混凝土面层4cm细粒式沥青混凝土面层人行道10cm碎石基础、10cm混凝土基础、彩色预制块面排砌侧平石1000x300x120mm侧平石连接管、进水口-施工路拦-表二、工程造价指标汇总序号项目名称造价(万元)平方米造价(元/m2)造价比例(%)1 分部分项工程1550.3689 331.47 94.60 1.1 土石方工程242.7639 51.90 14.81 1.2 道路结构及人行道工程1135.0927 242.68 69.26 1.3 交通设施工程- - -1.4 其他工程172.5123 36.88 10.532 措施项目88.5359 18.93 5.403 其他项目- - - 合计1638.9048 350.40 100.00表三、分部分项工程造价指标序号项目名称造价(万元) 平方米造价(元/m2)占总造价比例(%)1 土方工程242.7639 51.90 14.81 1.1 挖土石方26.3448 5.63 1.61 1.2 填土石方131.7574 28.17 8.041.3 其他(土方购置)84.6617 18.10 5.162 道路结构工程1135.0927 242.68 69.26 2.1 路基处理321.8906 68.82 19.64 2.2 道路基层237.6494 50.81 14.5 2.3 道路面层343.1887 73.37 20.942.4 人行道及其他232.364 49.68 14.183 交通设施工程- - - 3.1 信号灯、路灯- - -3.2 标志标线- - -4 其他工程(挡土墙)172.5123 36.88 10.53 合计1550.3689 331.47 94.60表四、措施项目造价指标序号项目名称造价(万元) 平方米造价(元/m2)占总造价比例(%)1 安全防护文明施工措施费37.9385 8.11 2.32 1.1 环境保护 3.6873 0.79 0.22 1.2 文明施工8.464 1.81 0.52 1.3 临时设施18.3288 3.92 1.121.4 安全施工7.4584 1.59 0.462 大型机械进出场及安拆 1.4076 0.30 0.093 脚手架0 0.00 04 施工便道0.3 0.06 0.025 地下管线交叉处理40.2552 8.61 2.456 施工排水、降水 1.1732 0.25 0.077 其他措施费7.4614 1.60 0.45 合计88.5359 18.93 5.40 注:其他措施费是指夜间施工、二次搬运、冬雨季施工、临时保护措施、干扰费等表五、其他项目造价指标(略)表六、主要消耗量指标序号名称单位消耗量百平方米消耗量1 人工工日40694 87.192 木材立方米- -3 水泥吨503 1.084 黄砂(中粗) 吨1769 3.795 碎石吨3776 8.096 砾石砂吨16902 36.217 细粒式沥青混凝土吨3238 6.948 粗粒式沥青混凝土吨4905 10.519 厂拌粉煤灰三渣吨33672 72.1410 预制混凝土侧石米9585 20.5411 预制混凝土平石米9585 20.5412 非连锁型彩色预制块平方米7706 16.5113 UPVC加筋管米- -14 乳化沥青千克74459 159.53 注:百平方米指标是指每100平方道路面积含有的消耗量指标,包括制作和施工损耗。
市政道路工程造价指标分析
表一
注:百平方米指标是指每100平方道路面积含有的消耗量指标,包括制作和施工损耗.
2、工程量按《建设工程工程量清单计价规范》计算规则计算;
3、综合单价可视工程实际情况选填。
市政排水管道工程造价指标分析
表五、其他项目造价指标(略)
2、工程量按《建设工程工程量清单计价规范》计算规则计算;
3、综合单价可视工程实际情况选填 .
市政桥梁工程造价指标分析
等
表五、其他项目造价指标(略)
2、工程量按《建设工程工程量清单计价规范》计算规则计算;
3、综合单价可视工程实际情况选填。
幼儿园造价指标分析
注:1、百平方米消耗量是指每100平方米建筑面积中含有的消耗量指标,包括制作和施工损耗;
2、智能化系统及玻璃幕墙的人工消耗量未计;
3、水泥、黄砂、石子消耗量不包括商品砼、预拌砂浆用量.
表九、主要工程量指标
2、工程量按《建设工程工程量清单计价规范》计算规则计算;
3、综合单价可视工程实际情况选填。
注:1、百平方米工程量是指每100平方米建筑面积中含有的工程量指标;
2、工程量按《建设工程工程量清单计价规范》计算规则计算;。
