隧道钻孔爆破作业指导书
- 格式:doc
- 大小:76.50 KB
- 文档页数:7
隧道开挖作业指导书(钻爆法)1.适用范围适用于一般隧道所有围岩,个别工法视情况选用。
(参考项目源:向莆铁路、福永高速、小康高速、沪昆铁路、贵广铁路)2.作业准备2.1内业技术准备认真审核图纸,牢记图纸要求的技术参数,对施工中可能遇见的难题,制定相应的应急措施。
对负责开挖施工的技术人员加强技术培训与指导,令其熟悉规范及技术标准,对所有参与开挖施工的人员作技术交底。
2.2外业技术准备施工作业层所需的各种外部数据的收集。
修建生活用房,配齐生活、办公设施,满足主要管理、技术人员进场生活、办公的需要。
根据现场围岩情况进行试爆,确定爆破参数。
根据设计断面和确定好的爆破参数放线,确保放线的准确性。
3.技术要求要求本标段隧道按新奥法原理组织施工,并要根据不同围岩级别及周边环境选择相应工法,应根据监控量测结果,适时施作二次衬砌。
对于围岩较差的隧道地段施工严格按照“严控水、强支护、短进尺、勤量测”的原则组织施工,应特别注意地表冲沟、陷穴对隧道的影响,要加强调查和处理。
石质隧道破碎带按照“先支护、后开挖、短进尺、弱爆破、快封闭、勤量测”的原则进行组织施工。
隧道开挖前,首先完成洞口截水沟、洞口土方及边仰坡防护施工。
洞口土方采用挖掘机配合装载机自上而下分层施工,大型自卸汽车运输,并及时做好坡面防护,开挖一段(台阶)防护一段(台阶)。
洞口明洞采用明挖法施工,开挖至明暗分界线后,先施做护拱混凝土,然后施做暗洞超前大管棚,随后立即做好明洞衬砌,随后进入暗洞施工,待明洞混凝土达到设计规定的强度后及时进行明洞洞顶回填。
暗洞开挖根据围岩情况确定其开挖方法,正洞Ⅴ级地段一般采用三台阶七步开挖法,Ⅴ级浅埋偏压一般采用双侧壁导坑法施工,正洞Ⅳ级采用三台阶七步开挖法或三台阶临时仰拱法施工,每循环进尺控制在1m以内,Ⅲ级及辅助坑道Ⅳ、Ⅴ级围岩采用台阶法施工,每循环进尺控制在2.5m以内。
Ⅱ围岩正洞及辅助坑道采用全断面开挖法。
石质隧道采用钻爆法开挖,出碴采用装载机配合大型或中型自卸汽车无轨运输。
中铁十局大临铁路站前工程DLZQ-4标隧道钻爆开挖作业指导书1适用范围适用于大临铁路站前工程DLZQ-4标范围内隧道洞身开挖施工。
2作业准备2.1内业技术准备开挖施工前,组织技术人员认真学习、领会实施性施工组织设计,阅读、审核、施工图纸,澄清有关技术问题,熟悉规范和技术标准。
制定施工安全保证措施,提出应急预案。
对施工人员进行技术、安全交底,告知安全风险以及在过程中需采取的应急措施。
对参加施工人员进行上岗前技术、安全培训,考核合格后持证上岗。
2.2外业技术准备2.2.1对隧道开挖的中线、高程、方向进行复核,确保测量精度。
2.2.2对开挖的洞身围岩进行地质超前预报,探测前方围岩的性质,地质状况和不良地质状况,宏观掌握隧道段落围岩状况;同时采用地质钻机对隧道围岩进行直观探测,结合围岩、支护的变形监测,对围岩状况进行分析,其结果与施工图、施工组织设计进行比较,及时修正开挖、支护参数。
2.2.3检查高压风、水、电管路畅通,接头完好,施工机具性能符合施工要求,机械性能良好。
隧道内排水系统完好。
应急材料、物资准备妥当,安全设施功能良好。
3技术要求3.1隧道开挖中线、高程,开挖轮廓满足设计和规范要求,严格控制超欠挖。
3.2炮眼痕迹保存率符合规范要求。
3.3隧道开挖断面净空必须符合设计要求。
隧道开挖应严格控制超欠挖,石质坚硬岩石个别突出部分(每1m2不大于0.1m2)侵入衬砌应小于5cm。
拱脚和底脚以上1m范围严禁欠挖。
4施工程序与工艺流程4.1根据隧道围岩状况,隧道的开挖方法有全断面法、台阶法、三台阶法、三台阶临时横撑法、三台阶临时仰拱法等,根据开挖方法的不同,每一循环隧道开挖的程序有所不同。
全断面开挖是按隧道的设计轮廓一次开挖完成,;台阶法开挖分为两步,即上台阶开挖支护后进行下台阶开挖支护,完成一个开挖循环,适用于隧道内Ⅲ、Ⅳ级围岩地段;三台阶法将隧道一个断面分三个断面进行开挖,即上断面开挖支护、中断面开挖支护、下断面开挖支护、仰拱开挖支护,适用于适用于黄土隧道和Ⅳ、Ⅴ级围岩地段,三台阶设临时横撑法是在三台阶法施工基础上采用I18钢架临时支撑上中台阶,三台阶临时仰拱法与三台阶临时横撑法施工方法一样,但需要对临时支撑钢架喷射C25混凝土。
爆破作业指导书一、工程概况XX隧道进口位于XXX,出口与已建的XX区X路X路相接,右线起讫桩号XX,隧道进口位于R=XXm曲线上,洞身段及出口段位于直线上,长为XXm,隧道纵坡为2.5%;左线起讫桩号XX,隧道进口位于R=XX曲线上,长为Xm隧道纵坡为2.5%,隧道最大埋深X米。
道路按城市一级主干道设计,设计车速60Km/h,沥表混凝土路面结构,双向六车道,路幅宽33m,采用两块板面断面形式;隧道按上下行分离双向六车道设计,隧道主洞净宽为13.75m,净高为5m。
二、爆破作业指导书的确定①通过对围岩爆破效果、地质状况、变形监测、围岩压力及稳定性的分析,结合本工程位于X市X区范围内的特点,采用微震动控制爆破技术,超前锚杆支护、浅眼短进尺循环,同时挂钢筋网锚喷、钢架支护紧跟的施工方案。
②XX隧道左线Ⅲ级围岩段占56%,Ⅳ级围岩占17%,Ⅴ级围岩段占22%,明洞段占5%;右线Ⅲ级围岩段占56%,Ⅳ级围岩占17%,Ⅴ级围岩段占16%,明洞段占11%。
本爆破指导书针对XX隧道Ⅲ、Ⅳ、Ⅴ级围岩进行编制。
三、编制原则①采用微差减振光面爆破。
②以地面建筑物基础底部(或地面)至爆源中心距离R为安全控制半径,借助于经验公式:Qm=R³(Vkp/K)3/α,并以设计质点振动波速度限值Vmax=2cm/s作为控制标准,进行反算各部分所允许的单段用药量,并进行试爆试验,取得合理的爆破参数。
③采用分部开挖,以创造多临空面条件,每部分又分多段位起爆,控制爆破规模和循环进尺,以达到控制质点振动速度的目的。
④炮眼按浅密原则布臵,控制单眼装药量,使有限的装药量均匀地分布在被爆破体中,采用非电毫秒不对称起爆网路降低隧道爆破的地震动的强度。
⑤上部掏槽眼位尽量布臵在开挖部位的底部,以加大掏槽部位爆源至地面爆破振速控制点的距离,减小掏槽爆破对周围结构物的震动影响。
⑥隧道下台阶除光爆层部分的爆破以松动爆破为主,控制爆破飞石对衬砌台车和初期支护的破坏,同时降低爆破振动对临时支撑的破坏,保证上部支撑基础的稳定。
隧道爆破作业指导书一、引言隧道爆破作业是在地下隧道工程中进行的一项重要工作,通过爆破作业可以有效地推进隧道的开挖进度。
本指导书旨在提供详细的作业指导,确保隧道爆破作业的安全、高效进行。
二、作业准备1. 确定爆破方案:根据隧道的地质条件、设计要求和爆破技术,制定合理的爆破方案,包括起爆序列、装药量、装药位置等。
2. 安全防护措施:制定相应的安全措施,包括人员防护、防火防爆措施、通风设备等,确保作业过程中的安全。
3. 检查设备和工具:确保所使用的爆破设备和工具完好无损,符合安全要求。
4. 人员培训和组织:对参与爆破作业的人员进行培训,确保其了解作业流程和安全规范,并组织好作业人员的分工和协作。
三、作业流程1. 清理作业区域:清理隧道内的杂物和碎石,确保作业区域干净整洁。
2. 安装装药管线:根据爆破方案,在作业区域内安装装药管线,确保装药位置准确。
3. 装药:按照爆破方案和装药位置要求,将炸药和引信装入装药管线中,并进行固定和连接。
4. 接线:根据起爆序列,将装药管线与起爆线路连接,确保电路的连通性。
5. 检查和测试:对装药和接线进行检查和测试,确保装药和电路连接正确无误。
6. 撤离作业区域:在爆破作业前,及时撤离作业区域,确保人员安全。
7. 爆破操作:由专业人员按照安全规范进行爆破操作,确保安全可靠。
8. 检查爆破效果:在爆破完成后,对爆破效果进行检查,确保达到设计要求。
9. 清理作业区域:清理爆破产生的碎石和杂物,恢复作业区域的整洁。
四、应急措施1. 爆破作业过程中如发生意外情况,应立即停止作业,并按照应急预案进行处置。
2. 发生火灾时,应立即使用灭火器进行扑灭,如无法控制,应立即撤离作业区域,并通知消防部门。
3. 发生爆炸事故时,应立即撤离作业区域,并通知相关部门进行处理。
4. 在作业过程中如发现地质变化或其他异常情况,应立即停止作业,并通知相关部门进行评估和处理。
五、安全注意事项1. 严格遵守爆破作业的安全规范和操作规程,不得擅自更改爆破方案。

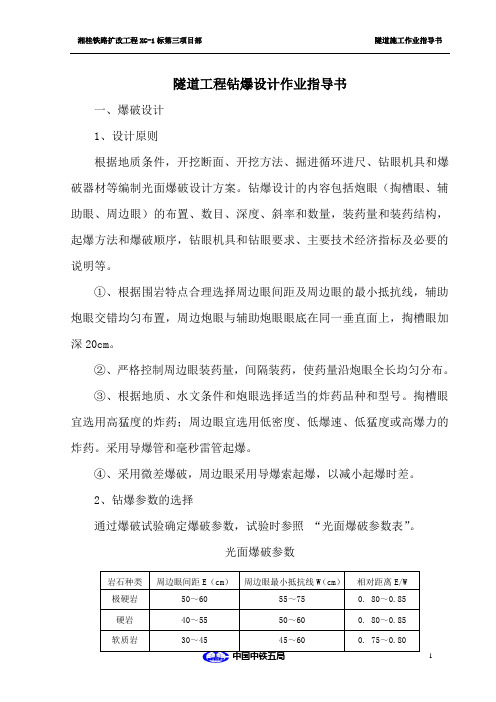

隧道工程钻爆设计作业指导书一、爆破设计1、设计原则根据地质条件,开挖断面、开挖方法、掘进循环进尺、钻眼机具和爆破器材等编制光面爆破设计方案。
钻爆设计的内容包括炮眼(掏槽眼、辅助眼、周边眼)的布置、数目、深度、斜率和数量,装药量和装药结构,起爆方法和爆破顺序,钻眼机具和钻眼要求、主要技术经济指标及必要的说明等。
①、根据围岩特点合理选择周边眼间距及周边眼的最小抵抗线,辅助炮眼交错均匀布置,周边炮眼与辅助炮眼眼底在同一垂直面上,掏槽眼加深20cm。
②、严格控制周边眼装药量,间隔装药,使药量沿炮眼全长均匀分布。
③、根据地质、水文条件和炮眼选择适当的炸药品种和型号。
掏槽眼宜选用高猛度的炸药;周边眼宜选用低密度、低爆速、低猛度或高爆力的炸药。
采用导爆管和毫秒雷管起爆。
④、采用微差爆破,周边眼采用导爆索起爆,以减小起爆时差。
2、钻爆参数的选择通过爆破试验确定爆破参数,试验时参照“光面爆破参数表”。
光面爆破参数围岩爆破开挖每循环设计进尺Ⅱ级3.5m,Ⅲ级3.0m,Ⅳ级2.0m,Ⅴ级1.2m。
此爆破设计是结合以往施工经验进行的预设计,施工过程中根据试爆效果,不断调整爆破设计参数,提高爆破效率。
爆破开挖使用乳化炸药,爆破网络采用非电毫秒雷管起爆、孔内微差爆破。
周边眼间距E采用60cm,抵抗线W采用80cm,E/W取为0.75。
掏槽眼钻孔相对循环进尺加深0.2m,连续装药;周边眼采用φ25mm药卷间隔装药,辅助眼采用φ32mm药卷间隔装药结构,底板眼及掏槽眼采用φ32mm药卷连续装药结构。
3、掏槽方式采用三级复式楔形掏槽。
4、装药结构及堵塞方式①、装药结构周边眼:用φ25mm药卷间隔装药,岩石很软时采用导爆索装药结构。
辅助眼:用φ32mm药卷间隔装药结构。
掏槽眼及底板眼:用φ32mm药卷连续装药。
②、堵塞方式:所有装药炮眼用炮泥堵塞,其堵塞长度满足以下要求:a、炮眼深度超过1m时,封泥长度不宜小炮眼深度的1/2。
b、炮眼深度超过1m时,封泥长度不宜小于0.5m。
隧道钻孔爆破作业指导书1、编制目的:对隧道洞内爆破作业进行控制,使其结果满足设计和规范规定的要求。
2、适用范围:适用于隧道洞内开挖爆破工艺,使其处于受控状态。
3、职责:技术主管负责技术交底书的制订、发放,并且对工序实施过程进行控制检查。
物资部负责按材料计划购进原材料,储存、登记、发放。
领工员负责按技术交底监督检查,工序实施过程控制,作业班组之间工作协调、交接班,并填写交接班记录。
电工班负责按要求提供照明、电力供应。
作业班组负责按技术交底进行钻孔、领用运输炸药、雷管、装药、接线、捆绑雷管、炸药加工、防护、引爆。
质检工程师负责对整体工序监督检查及抽验。
4、技术标准:公路隧道施工技术规范(JTG F60-2009)公路隧道设计规范(JTG D70-2004)5、资源配备5.1人员负责爆破作业人员必须是经过培训,考试合格,富有经验的熟练开山工或爆破工,并且具备较高的质量意识和安全意识。
5.2材料技术主管按季、月进度要求提供季、月度材料计划,物资部根据材料计划组织进料,进场的成品材料必须附产品性能说明书和出厂合格证,否则,不允许进入工地。
爆破器材应由物资部、派出所按《民用爆破物品管理条例》的规定,进行采购、运输、储存,爆破器材应进行分类标识。
领用爆破器材必须由施工技术人员及项目队负责人签认后,方可领取。
5.3主要施工工具和设备1)YT-28气腿式凿岩机2)电动空压机20m33)简易钻眼台架4)火工品:乳化炸药、非电毫秒雷管、电雷管、导爆索5)ZL50装载机及自卸汽车6)通风机6、工程概况本项目路线全长980.97m,全线共设置隧道一座——韩山隧道,位于徐州市老城区西南方,云龙湖西北角,路线起点位于韩山西端徐萧公路与西三环路平面交叉口处,由西向东以隧道方式穿越韩山,终点位于韩山东端湖北路与湖西路平面交叉口处。
本隧道按连拱隧道形式布置,起讫里程: K0+230~K0+810,隧道长度为580m,属于中隧道,最大埋深约为23m。
隧洞工程钻爆段安全作业指导书
8.1 施工前准备作业
8.1.1 施工前期调查
⑴洞门开挖之前,要仔细查看隧洞上方是否有民用建筑、电力设施和其它设备。
⑵分析开挖和爆破时是否会影响上述建筑和设备的稳定性、安全性。
⑶如果有影响,必须提前进行拆迁和妥善处理以后才能施工。
⑷根据围岩情况还需考虑是否设置管棚,以确保隧洞施工安全。
⑸隧洞开挖以前,应对隧洞洞门的四周进行处理,清理洞门上方和四周的杂草、危石并根据施工要求进行放坡。
⑹放坡完成以后,在适当的位置开挖截水沟,以排除洞门上方水源对洞门的冲刷,留下隐患。
⑺当坡面清理完成以后,要挂网锚喷。
8.1.2 施工准备
⑴了解地质资料,包括岩石类别、节理状况、地下水情况等,熟悉洞门、洞身开挖安全技术措施。
⑵根据施工组织设计和钻爆设计,准备钻孔机具、器材,对风、水、电等辅助作业进行检查落实,保证钻孔作业的需要。
隧道钻孔爆破作业指导书一、工艺操作步骤1.1、爆破器材的保管、运输、领取爆破器材应保管在爆破器材库内,领取时必须施工技术人员及项目队负责人签认的领取单,方可领取。
当班领取的爆破器材用不完应及时退库,并应建立严格的领取、退库登记制度。
爆破器材洞内运输应根据技术交底和《爆破器材运输规程》办理。
1.2、钻孔1.2.1隧道开挖应根据工程的地质条件、开挖断面、掘进循环进尺、钻眼机具和爆破材料等进行钻爆设计。
钻爆设计应根据爆破效果及时调整爆破参数。
1.2.2钻爆设计的内容包括炮眼布置、数目,爆破器材、装药结构、起爆方法和起爆顺序等。
1.2.3炮眼布置应以开挖设计轮廓线为基准,考虑预留变形量和施工误差等因素适当放大。
(1)隧道的允许误差为+5mm。
(2)预留变形量可按下表执行:1.2.4、钻眼前,应根据钻爆设计认真检查所标炮眼位置,经检查符合要求后,方可开钻。
1.2.5、钻眼完毕,按炮眼布置图重新复核,对不符合要求的炮眼应重钻,经检查合格后方可装药。
1.3、装药装药前作业班组应对爆破器材的规格类型按技术交底进行核对,并将炮眼内的泥浆、岩屑清除干净。
作业班组按技术交底进行装药、堵塞和爆破线路连接。
装药完成后,应由班长或领工员对装药质量进行检查。
1.4、起爆1.4.1起爆宜采用非电毫秒雷管、导爆管或导爆索。
当在瓦斯工区必须采用电力起爆时,除应符合现行国家标准《土方与爆破工程施工及验收规范》(GBJ201)有关规定外,并应遵守下列规定:(1)装药前,电灯及电线路应撤离工作面。
装药时,可用探照灯和矿灯照明。
(2)起爆主导线应敷设在电线和管道的对侧,当设在同侧时,与管道、电线等导电体的间距必须大于1.0m,并应悬空架设。
(3)多工序掘进依次起爆时,对主导线的连接必须检查;确认起爆顺序正确后方可起爆。
(4)所用爆炸材料应能防水或采取防水措施,连接线应采用塑料导线。
敷设爆破网路时应避免接头浸入水中,并应加强接头绝缘。
(5)起爆电源应使用直流电或低电压大电流起爆器,起爆器应保持干燥,并不得用湿手操作。
隧道工程爆破施工技术作业指导书一、技术要求(1)必须按设计进行钻孔:孔深、倾角、孔位必须严格控制,避免过深或过浅。
(2)装药前,用高压风吹扫炮孔,药串和起爆药卷按要求加工,盘好脚线,分段号存放在箱内,确保装药作业有序地进行;同时检查炮孔内有无积水,有积水时必须把孔内积水排除干净,装药作业分片、分组进行。
(3)严格按设计装药、堵塞炮孔。
装药前,必须检查孔内有无堵塞,孔壁是否有掉块,如发现堵塞时应停止装药并及时处理。
在未装入雷管或起爆药柱等敏感爆破器材以前,可用木制长杆处理,严禁用钻具处理装药堵塞的炮孔,堵塞应达到设计要求的长度,并按规定捣实堵塞炮泥,堵塞长度不小于20cm,严禁不堵塞而进行爆破,禁止使用石块和易燃材料堵塞炮孔。
(4)装药时,必须严格检查每孔的装药量。
(5)网络敷设前应检验起爆器材的质量、数量、段别,并编号、分类,严格按设计敷设网络。
网络敷设严格遵守《爆破安全规程》中有关起爆方法的规定,网络经检查确认完好并具有安全起爆条件时方可起爆。
(6)爆破警戒区的确定,按《爆破安全规程》(VB6722~86)中的有关规定,露天爆破安全距离不得小于200m,凡有爆破设计的,按计算的个别飞石安全距离布置警戒线。
起爆网络采用复式网络,以保证起爆的可靠性和准确性,导爆管连接时,不能打结、拉细和破损漏气,各炮眼雷管段数与钻爆设计相同,引爆使用火雷管,雷管用黑胶布包扎在离一簇导爆管自由端10cm以上处,网络接好后,由专人负责检查。
(7)盲炮的预防:储存的爆破材料除定期检查外,爆破前还要进行复查,选用合格的炸药和雷管。
购买、使用爆破材料时注意生产日期,有效保质期等,不购入过期的废旧火工品。
仔细进行装药、堵塞、联结工作,注意每一环节,防止出现卡孔,雷管与炸药分离及折断雷管脚线等问题。
管药联结时,雷管脚线不能过分拉紧,要保持一定的松驰度。
雷管与管脚线联结时反向联结。
盲炮的处理措施:产生盲炮,立即封锁现场,组织施工人员针对装药时的具体情况,找出拒爆原因,采取相应措施处理。
牡绥铁路工程三标
隧道钻孔爆破作业指导书
编制:
复核:
审批:
中铁三局集团有限公司牡绥铁路工程三标项目经理部
2010年7月1日
隧道钻孔爆破作业指导书
1 适用范围
适用于本标段内红池隧道和转心湖隧道洞内开挖爆破施工。
2 作业准备
2.1内业准备
⑴在开工前组织技术人员认真学习实施性施工组织设计,阅读和审核设计图纸,熟悉规范和技术标准。
⑵制定安全环保措施、应急预案等。
⑶对班组作业人员进行岗前培训及技术交底。
2.2外业准备
技术标准:
铁路隧道施工规范(TB10204-2002)
铁路隧道工程质量检验评定标准(TB10417-98)
铁路隧道施工安全技术规则
铁路隧道工程施工技术手册
民用爆破物品管理条例
1、资源配备
5.1、人员
负责爆破作业人员必须是经过培训,考试合格,富有经验的熟练开山工或爆破工,并且具备较高的质量意识和安全意识。
5.2、材料
队部技术主管按季、月进度要求提供季、月度材料计划,物资部根据材料计划组织进料,进场的成品材料必须附产品性能说明书和出厂合
格证,否则,不允许进入工地。
爆破器材应由物资部、派出所按《民用爆破物品管理条例》的规定,进行采购、运输、储存,爆破器材应进行分类标识。
领用爆破器材必须由施工技术人员及项目队负责人签认后,方可领取。
5.3、机械设备
2、工艺操作步骤
6.1、爆破器材的保管、运输、领取
a、爆破器材应保管在爆破器材库内,领取时必须施工技术人员及工程
队负责人签认的领取单,方可领取。
当班领取的爆破器材用不完必
须及时退库,并建立严格的领取、退库登记制度。
b、爆破器材洞内运输应根据技术交底和《爆破器材运输规程》办理。
6.2、钻孔
a、隧道开挖应根据工程的地质条件、开挖断面、掘进循环进尺、钻眼
机具和爆破材料等进行钻爆设计。
钻爆设计应根据爆破效果及时调
整爆破参数。
b、钻爆设计的内容包括炮眼布置、数目,爆破器材、装药结构、起爆
方法和起爆顺序等。
c、炮眼布置应以开挖设计轮廓线为基准,考虑预留变形量和施工误差
等因素适当放大。
(1)隧道开挖线的允许误差为+5mm。
(2)预留变形量可按下表执行:
预留变形量(cm)
d、钻眼前,应根据钻爆设计认真检查所标炮眼位置,经检查符合要求
后,方可开钻。
e、钻眼完毕,按炮眼布置图重新复核,对不符合要求的炮眼应重钻,
经检查合格后方可装药。
6.3、装药
a、装药前作业班组应对爆破器材的规格类型按技术交底进行核对,并
将炮眼内的泥浆、岩屑清除干净。
b、作业班组按技术交底进行装药、堵塞和爆破线路连接。
c、装药完成后,应由班长或领工员对装药质量进行检查。
6.4、起爆
a、起爆宜采用非电毫秒雷管、导爆管或导爆索。
当在瓦斯工区必须采
用电力起爆时,除应符合现行国家标准《土方与爆破工程施工及验
收规范》(GBJ201)有关规定外,并应遵守下列规定:
①装药前,电灯及电线路应撤离工作面。
装药时,可用探照灯和矿灯
照明。
②起爆主导线应敷设在电线和管道的对侧,当设在同侧时,与管道、
电线等导电体的间距必须大于1.0m,并应悬空架设。
③多工序掘进依次起爆时,对主导线的连接必须检查;确认起爆顺序
正确后方可起爆。
④所用爆炸材料应能防水或采取防水措施,连接线应采用塑料导线。
敷设爆破网路时应避免接头浸入水中,并应加强接头绝缘。
⑤起爆电源应使用直流电或低电压大电流起爆器,起爆器应保持干燥,
并不得用湿手操作。
⑥必须湿式钻眼,严禁反向装药。
b、爆破前作业班组按技术交底确定危险区的边界,设立明显的标志,
并将爆破区内的人员、机械、材料按规定撤到安全区,由专人负责引爆。
c、爆破时应由专人再洞内危险区边界进行警戒,如是洞口进行露天爆
破,应将周围危险区内的居民、物质财产迁移到危险区以外,并在危险区边界设立岗哨进行警戒。
d、准备工作均完成以后,由作业班长信号通知炮手按技术交底进行点
炮。
点炮完成后,炮手在规定的时间内迅速撤到安全区内,等待响炮。
e、响炮15分钟后,班长指定人员到作业面,检查有无瞎炮、冒石、危
石和支护破坏等现象,如发现上述情况,应根据技术交底或规定立
即处理,处理完成后方能发出解除信号。
若有处理瞎炮,应填写瞎
炮处理记录。
f、技术室根据爆破效果、炸药性能、地质变化情况及时调整爆破参数,
使爆破效果能够满足设计和施工规范要求,钻爆设计应优先采用光
面爆破技术。
g、严格控制开挖断面,不应欠挖,超挖应符合下表规定:
隧道允许超挖值(cm)
当围岩完整、石质坚硬时,允许岩石个别突出部分(每1 m2不大于0.1 m3)侵入衬砌,并不大于10cm,拱脚和墙脚以上1m范围内严禁欠挖。
6.5、技术主管、质检工程师对上述工序进行控制检查。
3、施工安全措施
a、进洞作业人员应配戴安全帽、手套及其他劳动保护用品,爆破人员
严禁穿着化纤衣物。
b、爆破作业人员必须由专人统一指挥。
c、爆破后,必须经过通风排烟15分钟后,才准检查人员进入工作面,
并经检查和妥善处理后,其他工作人员才许进入工作面。
d、如发现瞎炮时,必须由原爆破人员按规定处理。
e、严禁在炸药加工房以外地点改制药包等加工作业。
如炮眼个数较多
时,应2~3人同时点炮。
f、为防止点炮中途突然发生照明熄灭,爆破手应随身带手电筒,并设
事故照明。
g、严禁明火点炮。
h、两个工作面接近贯通时,应加强两端的联系与统一指挥,当两个工
作面距离剩下10~15m时,应从一端开始贯通。
并将人员及机具撤
离,并在安全距离处设立警告标志。
4、质量记录
a、钻爆设计技术交底书
b、交接班记录
c、瞎炮处理记录
d、超欠挖记录
e、爆破记录
牡绥铁路工程三标项目经理部
2010年7月1日。
