勘探线设计地质剖面图的编制方法
- 格式:doc
- 大小:282.50 KB
- 文档页数:8
CAD绘制各类地质图的步骤及注意事项, CAD绘制各类地质图的步骤及注意事项CAD绘制平面图注意:地质绘图要求精确,特别是一些点的卡定,是不能有丝毫的误差的。
关于如何衡量地质图上的精确度,其实很简单,就是x,y,z。
地质图由点线面各种元素结合而成,而其中以点的定位最为重要,以下将在不同情况下对一些注意事项进行说明。
平面图的绘制步骤:1、在综合平面图上选取需要绘制的勘探线,在任意一端选取一个开始点。
开始点应是勘探线与综合图上的一个整数坐标线的交点为好。
2、勘探线平面图中的勘探线是一条平直的线段,所以坐标线在勘探线平面图中的走向一般都是倾斜的。
以开始点为基准,就可以开始绘制勘探线平面图了。
3、绘制时所需的数据:1)以开始点为起点位置,测量勘探线的长度。
2)测量勘探线与坐标线的夹角,用于判定在勘探线平面图上的坐标线位置和角度。
3)之后根据勘探线长度及结合综合图上的孔位位置,绘制勘探线平面图的外框大小。
剖面图的绘制步骤:在勘探线平面图的基础上,我们可以绘制勘探线剖面图了。
其步骤如下:1、剖面图就是根据勘探线在综合图上的位置而切一条剖面线,然后根据勘探线穿过的地层,在勘探线下绘制不同的岩性条纹而后最终成图。
在综合图上观察勘探线所经过的地形,需记录的数据:勘探线上各控制点的高程及其与开始点的距离、勘探线经过的地层分界位置、以及一些重要的地物的位置。
2、根据以上的数据我们可以画出勘探线上的地形变化,一些地层分界处、地物位置等。
(在此提醒,如果还需落钻孔或其他元素,请先不急着给剖面线上条纹,以为在绘制剖面线时,往往会出现某个点的不注意而导致制图误差,或高或低的情况在绘制剖面线时时很常见的问题,而修改起来也是一件挺麻烦的事,我想有过类似经历的同道们也很明白那种感受吧。
所以,我们的口号是,坚持从大到小的原则,绝不贪功冒进,不然产生的后果会让人很郁闷的。
)钻孔钻线在平面图上的落法:在平面图上,所谓的钻孔钻线投影,就是把钻线上的各个点垂直的投影到地表平面上。
勘探线地质剖面图的编制
(1)绘制坐标网线:
A在平面图上投剖面的起止点并连接成直线。
该直线或其延长线与x座标和y座标交角(锐角)分别为α和β。
B绘剖面座标线。
一般选取z(高程)以及x或y座标中的一种。
x或y座标选取原则为:若α≥β,则选取x座标;反之则选取y座标。
x或y座标相邻座标线的距离/sin αm。
(2)绘制地形线:投绘高程与勘探线的交点。
可以将地形地质图上的勘探线与横坐标线重叠,并在相应的米格纸上投绘勘探线与高程的交点。
(3)绘制岩层产状:相应的绘制图切剖面的岩层产状(绘制时应做视倾角)。
(4)绘制勘探工程:在地形地质图上量取勘探工程与坐标线的距离投绘之。
(可以将地形地质图上的勘探线与横坐标线重叠,并在相应的米格纸上投绘勘探工程)。
(5)按一定的间距在下方绘制勘探线的平面投影图。
(6)整饰图件:标明图名、图例、比例尺、责任表、图框等。

地质勘探硐编录方法
地质勘探硐的编录方法主要采用“两壁一顶压顶展开法”。
以下是详细步骤:
1. 坑道的顶壁下压,两壁向外张开,使三个壁构成一个平面。
2. 通过布置在顶壁上的基线,现场测量坑道左壁、右壁与顶壁上的各地质编录要素(分层界线、产状、标本及样品位置等)与基线的相对位置。
3. 按比例缩小后描绘到坐标纸的相对位置上,成为一张真实地反映坑道中各种地质现象的坑道左壁、右壁与顶壁展开图。
4. 必要时,还需跟随工程施工进度及时编绘坑道掌子面上的地质现象。
5. 坑道左壁、右壁与顶壁在素描图上的位置:按比例缩小后,左壁绘于素描图上方,顶壁绘于素描图中间,右壁绘于素描图下方。
6. 素描图可按规则与不规则两种方法绘制。
规则绘制时,三个壁相互平行,两壁高度与顶壁宽度取平均值绘制;不规则绘制时,三个壁之间应留1cm
以上间隔(以便标注产状、样号等),顶壁按正投影绘成弯曲的条带状。
掌子面可绘于左壁上部或顶壁右侧。
如需更多关于地质勘探的信息,可以阅读相关书籍或请教专业人士。
勘探线设计地质剖面图的编制方法:现在的位置:第四章>>第六节第20页2 勘探线设计地质剖面图的编制方法:一般是依据矿区地形地质图和剖面上已有工程揭露资料编制;开发勘探阶段则多依据已有段地质平面图、相邻勘探线剖面图等切制、转切或通过适当的内插、外推计算作图方法编编制具体步骤:(图4-6-19.a-d)(1)绘制坐标网线:1)在平面图上投剖面的起止点A和B并连接成直线。
该直线或其延长线与x座标和y座标交角)分别为α和β。
2)绘剖面座标线。
一般选取z(高程)以及x或y座标中的一种。
x或y座标选取原则为:若α则选取x座标;反之则选取y座标。
x或y座标相邻座标线的距离(如上左图的300与4非是100m,而是100/sin α m。
3)根据A和B点的座标值,将其投在剖面图上。
(2)地表资料绘制:包括:1.地形线2.地表地质界线3.地表探矿工程除了在剖面图上绘出上述内容,还应在剖面图下方的平面图上绘出。
(3)推测绘制地下资料并连接矿体据矿床地质图和其他有关资料并根据相邻及其他探矿资料及地质规律的变化趋势推测深部征及界线。
(4)单项设计工程设计按所选定的勘探工程种类和间距,将各单项设计工程标绘在地质剖面图上(详见于后的单设计),并标明编号。
然后完善剖面线平面位置图,补充取样结果表及图例、责任表等规定内容。
最后绘整理成3设计中段地质平面图的切制在矿床地质勘探或开发勘探工作中,根据工程设计需要往往要切制中段设计(或预测)地图,或称为××m(标高)水平断面图。
所需资料依据:矿床地质图及对矿床地质构造特点和成矿规律的研究成果;一系列勘探线剖或已有中段(尤其是相邻中段)地质平面图等。
可利用直接切制或各种转切的方法完成。
一般1∶500~1∶2000,按矿体规模与地质构造复杂程度而定。
现将具有一系列勘探线剖面图切制中段设计地质平面图的方法与步骤介绍如下(见图4-6-20):(1)按设计需要确定切图标高(如100m);(2)绘平面坐标网,要求对角线误差小于1毫米,同时画上各勘探线及编号;(3)从各勘探线剖面图上的切图标高线上切取各类工程及地质界线点,并转绘到平面图各探线上;(4)将各相邻勘探线上的对应地质界线点连接起来,注意地质构造线的性质、产状变化趋般应按照:先新后老,先外后内,先主后次,先含矿层(带)后矿体、再矿石类型的顺序若有相邻中段地质平面图,要参照对比修改;并根据对某些规律变化的趋势性认识,尤其属内插外推界线的预测内容作必要修正;(5)按所选定设计的勘探工程种类(沿脉、穿脉、坑内钻等)和间距,作单项工程设计,并以完成预定的矿床勘探任务。

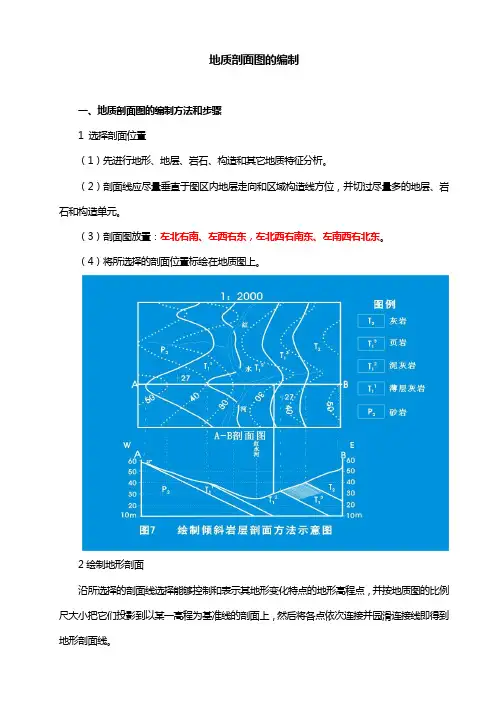

地质剖面图的编制
一、地质剖面图的编制方法和步骤
1 选择剖面位置
(1)先进行地形、地层、岩石、构造和其它地质特征分析。
(2)剖面线应尽量垂直于图区内地层走向和区域构造线方位,并切过尽量多的地层、岩石和构造单元。
(3)剖面图放置:左北右南、左西右东,左北西右南东、左南西右北东。
(4)将所选择的剖面位置标绘在地质图上。
2绘制地形剖面
沿所选择的剖面线选择能够控制和表示其地形变化特点的地形高程点,并按地质图的比例尺大小把它们投影到以某一高程为基准线的剖面上,然后将各点依次连接并园滑连接线即得到地形剖面线。
3投地质界线点
将与剖面线相交的所有地质界线点都投影到相应的地形剖面线上,覆盖层下的地质界线按其沿走向延伸与剖面线之交点进行投影。
4 标绘地质界面
根据地质图上各地质界线与剖面线交点附近的界面产状及其相互关系标绘出地形剖面图上相应的各地质界面。
5 整饰
按下列地质剖面图饰要求进行图面整饰:
(1)剖面图比例尺与地质图的比例尺应一致,两端标出地形等高标高。
(2)注明剖面方位、主要地形地貌控制点。
(3)图例及剖面图中相应内容的修整。
(4)剖面图图名一般放置在中间正上方或正下方。
勘探线设计地质剖面图的编制方法:现在的位置:第四章>>第六节第20页2 勘探线设计地质剖面图的编制方法:一般是依据矿区地形地质图和剖面上已有工程揭露资料编制;开发勘探阶段则多依据已有若干中段地质平面图、相邻勘探线剖面图等切制、转切或通过适当的内插、外推计算作图方法编制。
编制具体步骤:(图4-6-19.a-d)(1)绘制坐标网线:1)在平面图上投剖面的起止点A和B并连接成直线。
该直线或其延长线与x座标和y座标交角(锐角)分别为α和β。
2)绘剖面座标线。
一般选取z(高程)以及x或y座标中的一种。
x或y座标选取原则为:若α≥β则选取x座标;反之则选取y座标。
x或y座标相邻座标线的距离(如上左图的300与400)并非是100m,而是100/sin α m。
3)根据A和B点的座标值,将其投在剖面图上。
(2)地表资料绘制:包括:1.地形线2.地表地质界线3.地表探矿工程除了在剖面图上绘出上述内容,还应在剖面图下方的平面图上绘出。
(3)推测绘制地下资料并连接矿体据矿床地质图和其他有关资料并根据相邻及其他探矿资料及地质规律的变化趋势推测深部地质特征及界线。
(4)单项设计工程设计按所选定的勘探工程种类和间距,将各单项设计工程标绘在地质剖面图上(详见于后的单项工程设计),并标明编号。
然后完善剖面线平面位置图,补充取样结果表及图例、责任表等规定内容。
最后绘整理成图。
3设计中段地质平面图的切制在矿床地质勘探或开发勘探工作中,根据工程设计需要往往要切制中段设计(或预测)地质平面图或称为××m(标高)水平断面图。
所需资料依据:矿床地质图及对矿床地质构造特点和成矿规律的研究成果;一系列勘探线剖面图;或已有中段(尤其是相邻中段)地质平面图等。
可利用直接切制或各种转切的方法完成。
比例尺一般1∶500~1∶2000,按矿体规模与地质构造复杂程度而定。
现将具有一系列勘探线剖面图切制中段设计地质平面图的方法与步骤介绍如下(见图4-6-20):(1)按设计需要确定切图标高(如100m);(2)绘平面坐标网,要求对角线误差小于1毫米,同时画上各勘探线及编号;(3)从各勘探线剖面图上的切图标高线上切取各类工程及地质界线点,并转绘到平面图各相应勘探线上;(4)将各相邻勘探线上的对应地质界线点连接起来,注意地质构造线的性质、产状变化趋势;一般应按照:先新后老,先外后内,先主后次,先含矿层(带)后矿体、再矿石类型的顺序联图;若有相邻中段地质平面图,要参照对比修改;并根据对某些规律变化的趋势性认识,尤其对那些属内插外推界线的预测内容作必要修正;(5)按所选定设计的勘探工程种类(沿脉、穿脉、坑内钻等)和间距,作单项工程设计,并编号以完成预定的矿床勘探任务。
Section制作勘探线剖面图1.数据准备:section v4.3、mapgis6.7软件,mapgis地质图(地质图层、界限、矿体界限、产状完整)、等高线文件、勘探线文件、钻孔文件等。
2.首先,使所有文件都处于编辑状态,保持等高线文件处于正在编辑状态下,在section中点击剖面图——读取地形数据——选线读取(在此处选择之前设计好的勘探线),选高程,然后确定。
3.其次,保持地质区(弧段)图层文件处于正在编辑状态下,在section中点击剖面图——剖面信息——读取地质信息,在下方弹出的表中,修改地层产状和接触产状为我们实际的数值,修改地层花纹和接触关系等,点存储按钮(注意:千万不要点退出按钮,关掉该表)。
4.然后,在section中点击剖面图——剖面信息——设计钻孔按钮,在之前已经设置好钻孔的位置点击一下鼠标左键,在弹出的界面中修改钻孔名称、孔深、方位角、倾角等信息,点击存储按钮,然后点退出按钮。
5.最后,在section中点击剖面图——图切剖面按钮,在弹出的对话框中设置文件的保存位置,然后点确定。
至此,初步的勘探线剖面图算是制作完成。
6.利用section平面投影功能给勘探线剖面探槽上样详细步骤如下:先上一张我上完探槽样的勘探线剖面图思路:利用section平面投影功能生成探槽的平面投影,然后再将样品投影到地形线上。
步骤:1)、用section图切剖面如下图2)、在平面掠影表里输入数据平面工程表里的数据如下(这里因为勘探线方向为130°,和探槽方向一致,故探槽的方位输成90°,有夹角的情况下,输入夹角度数)。
4)、利用section超级拷贝、超级粘贴功能把先前图切剖面里的探槽地形线复制过来。
注意地形线粘贴在平面图上方,别太远,槽头位置要对齐。
5)、将平面投影数据表样品起终点坐标复制到探槽样轨投影表中计算表内计算得出探槽样品在地形线上的投影坐标思路:通过将平面投影表中探槽样品的起终点坐标投影到探槽地形线上从而得到探槽样品在地形线上的投影坐标。
剖面图的编制
1,确定图幅大小、剖面方向并进行基本图面设计:根据地形地质图上剖面线的长度,确定图幅大小;图纸上方为图名,下方为图例、责任图签。
2,绘制水平标高线
一般先按剖面长度和略大于勘查深度的标高及图面设计要求等,在水平标高线的两端著名标高数。
3、确定剖面基线
剖面基线是剖面穿过的坐标经线和纬线。
一般根据剖面的长短,选择一条及以上的剖面基线并标注其坐标值。
4、绘制地形线、地物及井田边界线:
在地形地质图上图切。
在切绘地形线时,应根据地形起伏和地形坡度的变化情况,考虑足够的取点密度,保证地形线的精度。
5、投绘勘察工程
按剖面地或止点,将所有通过该剖面的各种勘察工程均投绘到剖面图上。
6、填绘各种地质界线:
根据地表天然露头、探槽、井探、钻孔等所揭露的地层产状及分界线、、构造线、不不整合线、含(隔)水层、滑面或堆积体与沟床的分界、崩塌体边界等进行标注。
7、剖面连线
从单孔构造资料及地表露头情况出发,联系邻近剖面及区内地质规律,作出正确判断后,将地质界线按自然形态圆滑连接,即完成地质剖面图的基本绘制工作。
8、剖面检校与整饰
剖面图连好后,应将所有原始资料数据进行校对,对有碍剖面清晰、整洁的不必要线条(如水平标高线)等擦拭掉。
地质勘查勘探线及资源储量估算剖面图作业指导书1、目的反映矿床在垂直剖面上的地层、构造、岩浆岩及矿体的变化情况,以及矿体沿勘探线的控制程度。
2、依据2.1 矿床地形地质图;2.2 沿剖面的探矿工程测量成果;2.3 探矿工程原始编录;2.4 探矿工程中所有样品的采集位置、编号及化学分析成果。
3、内容3.1 该剖面的地形曲线及两端方位角;3.2 基本线条:标高线和垂直(座标)线;3.3 沿剖面的所有探矿工程(含其附近可用投影法表示的工程)及其在剖面上的采样位置及编号;3.4 各种地质体的界线、代号(或矿体编号)、构造线、产状。
3.5 勘探线所附的“平面图”有:勘探线、座标线、探矿工程位置及编号,钻孔方位偏离时,还应表示钻孔轴线偏离(投影)线;必要时要有深部坑道的投影位置。
3.6 普通(和组合)试样化学分析成果表,除工程号、样号、采样位置、样长、分析成果外,还应有分段或矿层厚度和平均品位或品级,必要时还应有矿心样的采取率。
3.7 用于估算资源储量时,有(剖面两侧)块段号、资源储量类型、面积号、面积值、单工程分块段或矿层的厚度和平均品位。
3.8 需要而可能时,附物化探测孔资料。
4、方法4.1 比例尺一般等于或大于矿床地形地质图,如用于资源储量估算,以主要矿体厚度在图上不能小于1~2厘米为原则。
4.2 地形曲线一般在矿床地形地质图截取制作,如有勘探线测量成果,可直接展绘。
4.3 标高线按图上10厘米距离绘制,标高值一般取10的倍数;垂直线通常选用与勘探线交角较大(>45°)的一组座标线,一般2~3条X(或Y)线即可。
4.4 剖面图下方画(勘探线)平面图,一般宽2cm,长度与剖面地形曲线相等,并与标高线平行。
右上方附化学分析成果表。
4.5 根据工程测量成果展绘在勘探线上的地表和深部探矿工程,不在勘探线上但距其较近的工程,一般用正投影法,将其投影至剖面上。
4.6 钻孔弯曲或方向偏离勘探线时,应采用解析(计算)法或图解法进行校正,并在剖面图上绘出钻孔的实际(正投影)位置。
勘探线设计地质剖面图的编制方法:现在的位置:第四章>>第六节第20页2 勘探线设计地质剖面图的编制方法:一般是依据矿区地形地质图和剖面上已有工程揭露资料编制;开发勘探阶段则多依据已有若干中段地质平面图、相邻勘探线剖面图等切制、转切或通过适当的内插、外推计算作图方法编制。
编制具体步骤:(图4-6-19.a-d)(1)绘制坐标网线:1)在平面图上投剖面的起止点A和B并连接成直线。
该直线或其延长线与x座标和y座标交角(锐角)分别为α和β。
2)绘剖面座标线。
一般选取z(高程)以及x或y座标中的一种。
x或y座标选取原则为:若α≥β则选取x座标;反之则选取y座标。
x或y座标相邻座标线的距离(如上左图的300与400)并非是100m,而是100/sin α m。
3)根据A和B点的座标值,将其投在剖面图上。
(2)地表资料绘制:包括:1.地形线2.地表地质界线3.地表探矿工程除了在剖面图上绘出上述内容,还应在剖面图下方的平面图上绘出。
(3)推测绘制地下资料并连接矿体据矿床地质图和其他有关资料并根据相邻及其他探矿资料及地质规律的变化趋势推测深部地质特征及界线。
(4)单项设计工程设计按所选定的勘探工程种类和间距,将各单项设计工程标绘在地质剖面图上(详见于后的单项工程设计),并标明编号。
然后完善剖面线平面位置图,补充取样结果表及图例、责任表等规定内容。
最后绘整理成图。
3设计中段地质平面图的切制在矿床地质勘探或开发勘探工作中,根据工程设计需要往往要切制中段设计(或预测)地质平面图或称为××m(标高)水平断面图。
所需资料依据:矿床地质图及对矿床地质构造特点和成矿规律的研究成果;一系列勘探线剖面图;或已有中段(尤其是相邻中段)地质平面图等。
可利用直接切制或各种转切的方法完成。
比例尺一般1∶500~1∶2000,按矿体规模与地质构造复杂程度而定。
现将具有一系列勘探线剖面图切制中段设计地质平面图的方法与步骤介绍如下(见图4-6-20):(1)按设计需要确定切图标高(如100m);(2)绘平面坐标网,要求对角线误差小于1毫米,同时画上各勘探线及编号;(3)从各勘探线剖面图上的切图标高线上切取各类工程及地质界线点,并转绘到平面图各相应勘探线上;(4)将各相邻勘探线上的对应地质界线点连接起来,注意地质构造线的性质、产状变化趋势;一般应按照:先新后老,先外后内,先主后次,先含矿层(带)后矿体、再矿石类型的顺序联图;若有相邻中段地质平面图,要参照对比修改;并根据对某些规律变化的趋势性认识,尤其对那些属内插外推界线的预测内容作必要修正;(5)按所选定设计的勘探工程种类(沿脉、穿脉、坑内钻等)和间距,作单项工程设计,并编号以完成预定的矿床勘探任务。
剖面图作图步骤:1:提取数据库数据打开地质数据库→勘探线数据管理,整理好需要作勘探线,并标记好首钻孔、左右极坐标的距离和剖面网格线的最大最小值。
返回提取数据。
(注意:首钻孔一般为Y坐标最小的钻孔,用户可以指向该钻孔右击鼠标查看坐标)→钻孔数据管理→钻探资料返回主界面提取数据,返回提取数据。
→煤层资料数据,返回提取数据。
→断层数据管理,返回提取数据。
→剖面数据提取,提取需要作的勘探线的数据。
2:剖面配置打开剖面图系统(c:\smt\smt.exe)→剖面绘制→剖面配置,选择需要绘制的地层名称并指定是否绘制厚度。
(注意:地层名称必须指定终孔。
)3:绘制剖面网格剖面绘制→地质剖面→剖面网格绘制出剖面网格线。
4:绘制剖面钻孔剖面绘制→地质剖面→剖面钻孔绘制出剖面钻孔。
(注意:如果该条勘探线上输入有断层则断层资料也和钻孔一起绘制出,如没有则检查地质数据库中的断层资料。
)5:交互绘制地层剖面绘制→地质剖面→交互绘制。
注意:第四系系统自动绘制出。
用户第一次绘制应选择待绘制地层数据控制点多的地层名称(括号里的数为控制点数),并且选择无参考地层。
绘制完第一层地层后先修改好该地层,绘制第二层则可以参考该层绘制。
如果待绘制地层完全没有控制点,可以参考一个已经绘制出的地层,输入该层与参考层的层间距和该层的厚度来进行绘制。
6:显示地层通过第5步绘制出的地层都没有显示地层厚度(因为显示地层厚度速度较慢),可以用下面命令来显示或去掉地层厚度。
剖面绘制→显示地层→显示地层厚度(去掉地层厚度)。
注意:要显示某一地层厚度必须是在绘制地层之前即第2步剖面配置里配置好绘制厚度。
7:编辑地层对于地层线的编辑只能用剖面绘制→编辑地层命令来进行编辑,其功能和编辑线划命令基本相同。
8:连接地层对于两条相临很近的同一地层,只能用剖面绘制→连接地层命令连接。
不能用编辑线划命令进行连接。
9:处理煤层采空区用剖面绘制→地层巷道命令可以处理某一段煤层完全采空或部分采空。
利用地质图编制地质剖面图的步骤和方法。
(1)选定比例尺地质图上作地质剖面图所采用的比例尺,一般应与地质图相同,而且其水平比例尺与垂直比例尺应一致,才能反映真实的地形和地质情况。
但当地形非常平缓时,为揭示其起伏状态,可适当放大垂直比例尺,此时所作地形剖面与实际相比有所夸大。
(2)选定剖面线位置除特定目的外,一般选择剖面线位置的原则是大体上垂直地层走向,能通全区的主要地层和地质构造,较好地反映该区地质构造特征等。
如长山地质图选择A—B作为剖面线,绘制了图幅下面的剖面图。
(3)作地形剖面①在方格纸上引一水平线(A—B)作横坐标,代表基线(见图1)。
用以控制水平距离,其长度与图面上A—B丈度相等,其方向一般规定左端为北或西、右端为南或东(按看图人的左,右方向)。
②在基线一端或两端引垂线作纵坐标,用以控制地形的高度,按垂直比例尺标注高度,所标高度值范围,应以满足剖面线所经过的最高和最低点的高程为原则,亦可从海平面起算,视具体情况(以图的美观、协调为原则)而定。
③将基线(A—B)与图面上(A—B)平行对准,将A—B与地形等高线的一系列交点,垂直投影到A—B上方相应高程的位置上,从而获得一系列的地形投影点,然后用圆滑曲线,逐点依次连接而成剖面图的地形轮廓线,井在其上方相应位置标拄地物名称(山峰,河流、村庄等),则成为地形剖面图。
(4)投影地质点并画出各地质界面的位置(图2)图1 投影地形点并作地形轮廓线图2 投影地质点并作地质界面先将剖面线(A—B)与各地质界线相交的一系列地质点(如地层界线点、断层点、岩体界线点、不整合接触的界线点等)垂直投影到地形轮廓线上,再利用地质图上的产状在地形轮廓线的下方,画出各地质界面的空间状态。
此时应注意以下三个问题:①所选用产状要素值,应是该地质体(地层或断层)界面最靠近A—B线的值。
②注意倾向在剖面图上的表示方法,因为平面与剖面的方向相同,作图时规定左方为北(或西)、右方为南(或东),当剖面为东西向时,如地质界面的产状向西、北西或南西等方位倾斜,图上均向左斜;当界面向东,北东或南东等方向倾斜时,图上则向右斜。
勘探线剖面图类
勘探线剖面图与中段(或水平断面)地质平面图乃是最基本的两种勘探剖面图件。
将原设计剖面上设计工程施工所获得的原始编录资料正确反映在勘探剖面上;根据各相邻工程所揭露的地质构造现象和矿化取样资料,经过合乎地质规律的综合分析与对比研究,再将所有地质构造和矿体界线点对应连接与合理推断,从而编制出相应的勘探剖面图。
绘制坐标线
在平面图上投剖面的起点A和终点B并连接成直线。
该直线或其延长线与x坐标和y坐标交角(锐角)分别为α和β。
绘制地表资料
地表资料主要包括:地形线,地表地质界线点及地表探矿工程等。
地形线,地表地质界线点是根据导线测量的资料标绘,不允许在矿区地形地质图上切制。
地表探矿工程的位置根据工程测量资料标绘。
除了在剖面图上绘出上述内容,还应在剖面图下方的平面图上绘出地矿表探矿工
程。
绘制地下资料
沿剖面施工的勘探工程资料直接按原始编录编绘。
如果工程偏离剖面则要投影到剖面上。
其投影方法见"钻孔投影"部分。
地质剖面图类的编制一、实习目的了解剖面图类编制方法。
以勘探线地质剖面图编制为例,掌握根据勘探工程的资料编制地质剖面图的方法。
二、方法简述地质剖面图类所反映的是矿体或矿体群(工业矿带)在给定方向的断面内的地质情况,是研究矿体空间变化性,计算矿产储量的重要基础图件。
剖面图类包括:勘探线剖面图(横面图)、中段平面图、纵剖面图、,水平断面图等。
上述剖面图,按其编制时所依据的资料,以分为两大类。
第一类是根据剖面内所观测到的直接资料编制;第二类是根据与之相垂直的剖面资料切制。
当然,也有这两种资料兼而有之的情况。
属于第一类的有勘探线剖面图、根据水平坑道的资料作的中段平面图等。
这类剖面精度相对较高,可作为储量计算图件。
属于第二的,有根据勘探线剖面图切制的水平断面图等。
图件精度相对较低,只是作为了解和研究在不同方向上变化规律的辅助图件。
为了便于叙述,我们将第一类地质剖面图称为直接资料剖面图,第二类地质剖面图称为内插资料剖面图。
这两类剖面图的编制方法各有不同。
(一)直接资料剖面图的编制方法所有直接资料剖面图,都是根据通过剖面的地表露头及勘探工程资料编制。
为了将勘探工程的资料准确空间定位,就必须对工程进行测量。
根据测量成果,将工程标绘在具有坐标网格的剖面图上。
由于钻探工程不可能严格地沿着剖面施工,这就产生将略微偏离剖面的工程的地质资料投绘到剖面图上的问题。
最后,根据地质体在空间展布的客观规律,将在各个工程或露头上见到的孤立现象加以综合、联接。
如果剖面图作为储量计算用图,则图上应有块段划分方面的内容。
一般在垂直剖面图上,要表现工程偏离剖面的情况,应该附平面图;而水平断面,则无此必耍。
剖面图应着重表现矿体的质量和空间展布,所以反映矿体质量的化验分析结果表则是必要资料,要附在图上。
最后,图件整饰上墨。
根据上述,将剖面图编绘的步骤分述如下:1·建立坐标系统水平剖面图采用x、y坐标的正方形坐标网(见图8-1)。
垂直剖面图则采用高程h及x或坐标的矩形坐标网。
地质剖面图的绘制方法:地质剖面图(map of geological cross section)是按一定比例尺,表示地质剖面上的地质现象及其相互关系的图件。
地质剖面图与地质图相配合,可以获得地质构造的立体概念。
垂直岩层走向的地质剖面图称地质横剖面图;平行岩层走向的剖面图,称地质纵剖面图;按水平方向编制的剖面图,称水平地质断面图。
按地质剖面所表示的内容,可分为地层剖面图、第四纪地质剖面图、构造剖面图等;按资料来源和精确程度,又分为实测、随手、图切剖面图等。
一、绘制地层剖面示意图1、地层剖面示意图内容地层剖面示意图是表示地层在野外暴露的实际情况的概略性图件。
用于路线地质工作之中。
它是在勾绘出地形轮廓的剖面上进一步反映出某一或某些地层的产状、分层、岩性、化石产出部位、地层厚度以及接触关系等地层的特征。
地层剖面示意图的地形剖面和地层分层的厚度是目估的而非实际测量,这是它与地层实测剖面图的主要区别。
2 、绘图步骤(1)确定剖面方向,一般均要求与地层走向线垂直。
(2)选定比例尺,使绘出的剖面图不致过长或过短,同时又能满足表示各分层的需要。
如实际剖面长,地层分层内容多而复杂时,剖面图要长一些,相反则短一些。
一般地,一张图尽量控制在记录簿的长度以内,对于绘图和阅读都是比较方便的。
如果实际剖面长度是30m ,其分层厚度是数米以上时,则可用l:200或1:300的比例尺作图。
(3)按选取的剖面方向和比例尺勾绘地形轮廓,地形的高低起伏要符合实际情况。
(4)将地层及其分层的界线按该地层的真倾角数值用直线画在地形剖面相应点之下方,这时,从图上就可量出各地层及其分层的真厚度,注意检查图上反映出的厚度与目估的实际厚度是否一致,如不一致,须找出绘图中的问题所在,加以修正。
(5)用各种通用的花纹和代号表示各地层及分层的岩性、接触关系和时代,并标记出化石产出部位、地层产状。
(6)标出图名、图例、比例尺、方向及剖面图上地物的名称。
勘探线设计地质剖面图的编制方法:现在的位置:第四章>>第六节第20页2 勘探线设计地质剖面图的编制方法:一般是依据矿区地形地质图和剖面上已有工程揭露资料编制;开发勘探阶段则多依据已有若干中段地质平面图、相邻勘探线剖面图等切制、转切或通过适当的内插、外推计算作图方法编制。
编制具体步骤:(图4-6-19.a-d)(1)绘制坐标网线:1)在平面图上投剖面的起止点A和B并连接成直线。
该直线或其延长线与x座标和y座标交角(锐角)分别为α和β。
2)绘剖面座标线。
一般选取z(高程)以及x或y座标中的一种。
x或y座标选取原则为:若α≥β,则选取x座标;反之则选取y座标。
x或y座标相邻座标线的距离(如上左图的300与400)并非是100m,而是100/sin α m。
3)根据A和B点的座标值,将其投在剖面图上。
(2)地表资料绘制:包括:1.地形线2.地表地质界线3.地表探矿工程除了在剖面图上绘出上述内容,还应在剖面图下方的平面图上绘出。
(3)推测绘制地下资料并连接矿体据矿床地质图和其他有关资料并根据相邻及其他探矿资料及地质规律的变化趋势推测深部地质特征及界线。
(4)单项设计工程设计按所选定的勘探工程种类和间距,将各单项设计工程标绘在地质剖面图上(详见于后的单项工程设计),并标明编号。
然后完善剖面线平面位置图,补充取样结果表及图例、责任表等规定内容。
最后绘整理成图。
3设计中段地质平面图的切制在矿床地质勘探或开发勘探工作中,根据工程设计需要往往要切制中段设计(或预测)地质平面图,或称为××m(标高)水平断面图。
所需资料依据:矿床地质图及对矿床地质构造特点和成矿规律的研究成果;一系列勘探线剖面图;或已有中段(尤其是相邻中段)地质平面图等。
可利用直接切制或各种转切的方法完成。
比例尺一般1∶500~1∶2000,按矿体规模与地质构造复杂程度而定。
现将具有一系列勘探线剖面图切制中段设计地质平面图的方法与步骤介绍如下(见图4-6-20):(1)按设计需要确定切图标高(如100m);(2)绘平面坐标网,要求对角线误差小于1毫米,同时画上各勘探线及编号;(3)从各勘探线剖面图上的切图标高线上切取各类工程及地质界线点,并转绘到平面图各相应勘探线上;(4)将各相邻勘探线上的对应地质界线点连接起来,注意地质构造线的性质、产状变化趋势;一般应按照:先新后老,先外后内,先主后次,先含矿层(带)后矿体、再矿石类型的顺序联图;若有相邻中段地质平面图,要参照对比修改;并根据对某些规律变化的趋势性认识,尤其对那些属内插外推界线的预测内容作必要修正;(5)按所选定设计的勘探工程种类(沿脉、穿脉、坑内钻等)和间距,作单项工程设计,并编号,以完成预定的矿床勘探任务。
(6)清绘成图,并按规定注明图名、比例尺、图例、责任表、图框等。
图4-6-20据勘探线剖面切制中段预测地质平面图(切图标高为100米)1—围岩;2—铁矿石;3—铜矿石(三)单项勘探工程设计 1勘探剖面上钻探设计的方法和步骤:(1)确定设计钻孔穿过矿体的截穿点位置。
在勘探线设计地质剖面图上,按照已确定的工程间距,沿矿体中心线(厚矿体)或矿体底板线(薄矿体),由浅入深确定设计钻孔穿过矿体的截穿点位置;(2)确定钻探类型。
常用直钻与斜钻(或定向钻)两类,主要是根据矿体产状、地表地形地物情况、钻探设备条件和工人技术水平等确定。
1.直钻多用于产状较缓的矿体;2.斜钻多用于陡倾斜矿体,并尽可能沿矿体厚度方向从上盘钻进,少数情况下允许从底板截穿矿体。
一般要求钻孔轴线尽可能与矿体表面垂直,其间夹角不得小于30°,否则容易发生走滑或孔斜超差;钻孔倾角不宜小于65°~70°,否则尤其打深孔时,技术难度较大。
(3)地表孔位的确定:根据矿体上预计的钻孔截穿点和选定的钻探类型反推到地表,即可确定设计钻孔地表开孔位置。
若遇陡崖、河塘或建筑物等,允许适当移动位置。
(4)确定孔深:对于矿体边界清楚者,一般要求钻探穿过矿体后3-5m即可停钻。
对于边界不清的矿体或矿化带,一般要求穿过矿体(或矿化带)10-20m停钻;但必须注意决不允许在矿化带(或含矿带)中停钻,避免漏掉工业矿体。
(5)编制钻孔设计书,作出设计钻孔理想柱状图,简要说明钻孔位置、钻进方位、倾角(或天顶角)、预计穿过的矿体、地层、岩石种类、产状和物理性质(硬度、孔隙度等),断裂破碎带、流砂层、水文地质情况及终孔深度等。
并附上对钻探质量的技术要求和注意事项。
必要时还需要提出地质、钻探、测量、物探测井人员配合工作的建议。
钻探质量要求:(1)岩、矿芯采取率:1.岩、矿芯采取率即指岩心钻探回次或分层中所采取的岩、矿心实际长度与其进尺的百分比。
(点击进入计算过程动画)2.无选择性磨损时,要求围岩岩心分层平均采取率不少于65%,矿体及其顶底板3—5m内的岩、矿心采取率不小于80%。
当厚大矿体连续5m低于要求时应立即采取补救措施,否则工程报废。
3.在地层岩性复杂时,应研究采取措施,力求设法保证岩、矿心采取率的需要。
否则应配合确实有效可靠的地球物理测井工作,或补采岩矿粉(泥)予以弥补。
(2)进行系统的孔斜测量。
1.孔斜又称钻孔弯曲,是指在钻进过程中,由于某些原因钻孔偏离了原设计方位和倾角(天顶角的余角),不能按设计要求位置截穿矿体,易给资料的利用造成误差和错误。
2.每钻进50m测斜一次;在100m深度内的直孔,孔斜不超过2°,斜孔不超过3°。
3.发现孔斜超差,应实时采取纠正措施。
钻孔实际出矿点偏离设计出矿点的垂直勘探线距离,不得超过勘探线间距的1/5。
(3)孔深测量与校正。
1.每隔一定深度(如100m)测深一次,尤其是在钻孔见矿、出矿和通过重要地质界线位置时,要验证孔深。
若发现误差,要求立即采取递推的办法(因回次误差累积造成)进行平差校正,以保证所获得地质资料的准确性。
(4)简易水文观测。
按格式专门记录孔内水位的变化,漏水、涌水情况等,起到一孔多用的作用;有助于帮助完成矿床水文地质与工程地质的勘探任务。
现在的位置:第四章>>第六节第22页2坑探工程设计地表轻型山地工程。
按工程布置一般原则在矿床地形地质图和勘探线剖面图上直接确定。
探槽设计要求系统揭穿覆盖层小于3m的整个矿体或矿化带厚度;尽可能布置在勘探线上;常需用若干长的揭露矿化带整个宽度的主干探槽,和短的揭露局部矿体和构造的辅助探槽配合使用。
探槽断面宽度以保证安全和方便观测地质现象为原则,深度应挖进新鲜基岩0.3-0.5m后终止。
探槽或浅井工程间距往往要比给定的密得多,如加密一倍。
当氧化带过深时,须用浅钻代替。
工程施工结束后应及时取样与编录。
重型山地工程即地下坑探工程,设计必须慎重,要有明确目的和充分的理论依据,一般用于矿床首采区或主要储量区;往往需优选地质效果和经济效果都比较合理的方案,并兼顾矿山基建与开发时能够利用,即便于探采结合。
探矿坑道设计过程:首先在设计的中段地质平面图上完成水平坑道设计,在设计勘探线剖面图上完成垂直与倾斜坑道设计,然后转绘到矿体投影(纵或水平)图、矿床地质图和其它图件上。
设计坑道一般以虚线表示,已施工的实际坑道以实线表示,并注明编号。
探矿坑道设计要求:1.坑口位置应有利,避开断裂破碎带、流沙层等不利因素;2.以尽可能短的距离接近矿体来确定掘进方位;3.坡度在(3~5‰)之间,断面规格为(1.5~2.0m(宽)×1.8~2.0m(高);4.终止深度要求穿过矿体2~3m;5.计算了进尺,说明坑道穿过地段预计的地质构造现象,尤其是对不利的稳定性差的岩层、断裂破碎带、溶洞、流砂层等现象应予特别说明,以利于采取措施保证掘进施工安全和坑道使用安全。
6.坑道设计通过批准,方可施工。
施工过程中要加强现场地质指导和取样、编录工作;达到目的及时验收,然后下达停工通知书。
(四)勘探工程的施工 施工顺序:1.遵循由浅入深、由表及里、由稀到密、由已知到未知,循序渐进的原则。
2.基准孔、参数孔、沿走向和倾向的主导剖面应优先施工。
3.其施工安排,分为依次或并列两种基本方式,而常采用的是依次—并列相结合的分批施工方式。
4.一般应根据所掌握的矿床(体)地质资料和技术设备条件,先选择最有把握的地段,如主矿体中部(浅表)最具希望部分所设计的勘探剖面工程;作为第一批优先施工的工程;然后,依据其所获资料信息,再向深部与外围扩展,逐步安排其后几批工程依次施工。
这种施工方式克服了逐个工程依次施工的勘探速度过慢和并列施工的工程落空风险过大的缺点,能够取得理想的勘探效果。
在各单项工程开工前,要作好必要的准备工作,地质人员要向施工人员交底,施工人员按照工程地质与技术设计,在接到施工通知书后即可正式开工。
在工程施工过程中,地质与测量人员要经常及时地进行地质指导并按照设计要求检查测量,确保工程质量,必须同时进行矿产取样和地质编录工作,达到目的,通过检查验收后,即下达停工通知书,结束施工。
