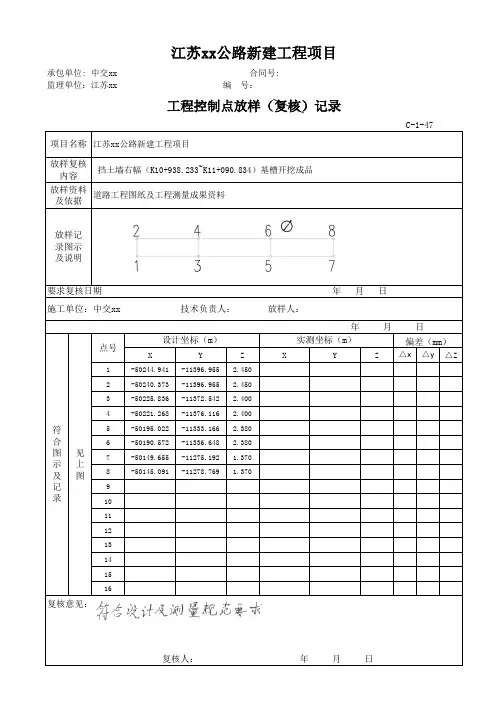

工程控制点放样复核记录
- 格式:docx
- 大小:22.44 KB
- 文档页数:3
测量复核制度第一章总则第一条施工测量复核是项目施工的一项基本技术工作,是建设优质工程的一项重要保证措施,因此根据项目部实际情况制定本制度。
第二条一般重要的工程测量中(比如施工红线,围挡边线)由工程管理部部长复核既可,非常重要的施工测量必须由项目总工程师或副总工程师复核,(现场放样定点也要换人,换仪器测量定点)复核完成后上报测量监理,测量监理复核完成后再上报由业主指定的第三方测量监测中心,由测量监测中心对计算的坐标(或极坐标)进行复核并对项目部测量组现场的测量放样一一进行复核。
现场复核完成后方可进行下一道工序。
第二章基准点的复核第三条测量组现场对控制点进行交接。
包括测量资料(控制点成果、水准点高程成果及点之记;曲线要素表等各类相关数据),与设计单位交接桩后,交接的桩点、资料办理书面记录、双方签字存档。
第四条接桩后及时上报公司精测组,实施复核及加密工作。
第五条控制基准点的复核必须延伸到相邻标段至少2个已知控制。
第六条高程每季度、平面每半年复核一次,若现场施工条件变化,应根据实际情况采取不定期复核或者对控制点进行改移。
第三章施工放样复核第七条施工放样复核要选用不同放样方法、不同基准点、不同人员实施。
第八条每次施工作业完成后要进行后视校核或以相邻施工放样点复核。
第九条高程作业完成后必须闭合到高程控制点或者以相邻标高点为基准。
第十条测量数据输入仪器时,操作人员应认真核对,无误后方可进入下一步操作。
第十一条前视人员做点完成后要用卷尺进行复核,对于不能用卷尺进行复核的点位应根据肉眼进行规律性判断。
第十二条对容易受动的点位,应每天对点位进行复核,同时现场施工技术人员应该根据测量交底单用卷尺进行相对位置进行粗略检查复核。
第四章数据复核第十三条测量管理人员在拿到相关图纸后,应进行图纸审查(标高、尺寸、相对位置等),无问题后测量管理人员应根据工程实际情况对相关测量数据进行计算并制定表格,测量数据表格经过总工程师复核后方可使用。
控制点复测要求1、根据交桩情况,结合此段线路所有构造物的特点,对设计院提供的C级和D级控制网进行增设、补设控制点。
2、采用GPS复测C级网,全站仪(Ⅰ级或Ⅱ级测距精度、角度指标差1″或2″)分段符合D级点,角度观测采用方向观测法(四测回),距离采用往返测(四测回),增补的导线点按照同精度进行附测,在复测前所使用的仪器必须进行检校,其指标差应符合以下规定:(1)、照准部旋转时,各位置气泡读数互差:DJ1型仪器不应超过2格(按两端气泡读数子和比较为4格);DJ2型仪器不应超过1格(按两端气泡读数子和比较为2格)。
(2)、光学测微器行差:DJ1型仪器不应超过1″;DJ2型仪器不应超过2″。
(3)、照准部旋转时,仪器底座位移而产生的系统误差:DJ1型仪器不应超过0.3″;DJ2型仪器不应超过1.0″。
(4)、水平轴不垂直于垂直轴之差的绝对值:DJ1型仪器不应超过10″;DJ2型仪器不应超过15″。
(5)、经纬仪2倍视轴(2C)的绝对值:DJ1型仪器不应超过20″;DJ2型仪器不应超过30″。
(6)、光学对中器旋转180°时,先后标定的两点应重合。
(7)、测尺频率的校正精度应高于1×10-6。
(8)、发射、接受、照准三轴之间应平行和重合。
(9)、周期误差的振幅不应大于仪器标称精度中固定误差的0.6倍,检定中误差不应大于0.5mm。
(10)、加常数的检定中误差不应大于仪器标称精度中固定误差的0.5倍;乘常数的检定中误差不应大于仪器标称精度中比例误差系数的0.75倍。
3、在测量作业时,仪器要轻拿轻放,键盘按钮、制动锁、微调螺旋要柔手操作,仪器搬站必须装箱,作业应符合下列规定:(1)、应检校三周轴的平行性与圆水准器及光学对中器。
(2)、视线宜高于地面和离开障碍物1.3m以上。
(3)、视线应避免通过受电、磁场干扰的地方,一般要求离开高压线2~5m。
(4)、视线宜避免通过发热体(如散热塔、烟囱等)。
表B.0.5施工控制测量成果报验表工程名称:XXX楼CFG桩基工程编号:致:XX监理有限公司(项目监理机构)我方已完成XX楼CFG桩基工程的施工控制测量,经自检合格,请予以查验。
附件:1.施工控制测量依据资料2.施工控制测量成果表分包单位(盖章)施工项目经理部(盖章)项目经理或项目技术负责人签字(签字)项目经理或项目技术负责人签字(签字)年月日年月日审查意见:项目监理机构(盖章)专业监理工程师(签字)年月日注:本表一式三份,项目监理机构、建设单位、施工单位各一份工程名称XX楼定位依据甲方提供的轴线及控制点使用仪器GPS 控制方法平面测量工程草图:1、根据甲方提供的控制点和桩基工程施工图纸利用GPS进行测量放线。
2、根据桩基工程施工图纸利用GPS得出四个轴线坐标点,依据现坐标点与桩基施工图纸进行桩位放样。
3、严格按照测量规范要求,满足放样精度,复核测量结果,偏差在允许范围内。
施工单位主测者:(章)年月日监理(建设)单位复核人:(章)年月日工程名称XX楼定位依据甲方提供的高程点使用仪器GPS 控制方法往返测量法工程草图:根据设计图纸中的标高±0.000相对于绝对高程80.35m的说明及甲方提供的基准点,使用GPS,实测XX楼CFG桩基工程场地标高,我们选平均点作为计算钻孔深度的依据,经测量,最大钻孔深度见下表:桩基数据计算一览表类型场地平均点标高(m)设计桩顶标高(m)空桩长度(m)设计有效桩长(m)钻孔深度(m)备注应钻深度(m)桩1 -2.75 -7.91 5.16 22 27.16 桩2 -2.75 -8.91 6.16 22 28.16 桩3 -2.75 -9.71 6.96 22 28.96 桩4 -2.75 -10.91 8.16 22 30.16施工单位主测者:(章)年月日监理(建设)单位复核人:(章)年月日。
施工放样方法一、一般规定1、放样工作开始前,详细查阅工程设计图纸,了解设计要求与现场施工需要,收集施工区域平面与高程控制成果。
2、根据不同建筑物放样精度要求,选择放样方法。
3、施工测量放样以正式的设计图纸和文件(包括修改通知)作为依据,不得凭口头通知或未经批准的草图放样。
放样前,认真核对设计图纸中的有关数据和几何尺寸,确认无误后,作为放样依据。
4、所有放样点线均保证有校核条件,现场取得的放样及检查验收资料,认真进行复核,确认无误后才能交付使用。
放样结束后,提供书面的放样成果资料给使用单位。
5、放样前要选择与放样精度相适应的仪器设备,并进行各项误差的检查与校正。
二、放样数据准备1、放样前根据设计图纸、资料以及控制点成果,计算放样数据,绘制放样草图。
所有放样数据、草图均由一人计算和绘制、另一人独立校核。
采用自编程序计算放样数据时,必须对程序进行验证并核对原始数据输入的正确性。
2、输入到仪器内存模块中的控制点及样点坐标数据文件,经百分之百的核对无误后,方可提供给放样人员使用。
3、编制放样记录手簿,内容包括:工程部位、放样日期、观测、记录及检查人员姓名、放样所使用控制点名称、坐标和高程、设计图纸编号、放样数据及草图、放样过程的实测资料以及所使用的仪器型号及编号等,以做到原始测量数据的可追溯性。
三、放样方法的选择1、基坑、边坡等土石方明挖工程放样(1)开挖轮廓点平面位置放样采用全站仪坐标法或极坐标法,高程点采用全站仪三角高程进行放样。
(2)细部放样时,在实地放出控制开挖轮廓的坡顶点、转角点或坡脚点,并用醒目的标志加以标定,放样精度符合规范要求。
(3)所有细部放样点,采用简单易行的方法进行检查,避免出现错误。
放样测量数据及检查结果记入放样手簿。
(4)开挖过程中,随时校核测量开挖平面位置、水平标高、控制桩号、水准点和边坡坡度等是否符合施工图纸的要求。
随着开挖高程下降,及时对坡面进行测量检查以防止偏离设计开挖线,对欠挖部位及时通知作业队进行处理,避免形成高边坡后再进行处理。
精编】市政工程分部分项目标及专项工程质量控制点及控制措施市政工程分部分项目标及专项工程质量控制点及控制措施一、分部分项目标在单位工程分项工程中,需要控制以下质量要点:1.道路工程中,需要控制人行道的路线放样测量、路基平整度、压实度、路面平整度和摊铺质量等。
2.在路基工程中,需要控制基层结构的整体性和路面平整度。
3.在砌块工程中,需要控制砌块外形尺寸和强度质量。
4.在附属构筑物工程中,需要控制路灯照明工程、交通工程和绿化工程的成活率、品种、线条顺畅和强度控制等。
5.在管线工程中,需要控制材料及安装管线电源等原材料、安装位置、安装质量控制。
6.在标线标志工程中,需要控制标识质量及安装工程控制。
7.在绿化工程中,需要控制种类符合设计要求、符合招标及设计要求控制和景观效果符合设计要求控制。
8.在沟槽边坡工程中,需要控制坡度和护坡控制。
9.在土方工程中,需要控制管道主体工程管材的材质、规格、尺寸、质量及道路排水工程、箱涵工程质量及铺埋深度、平直度、接口等质量控制。
10.在附属构筑物工程中,需要控制材质、质量及强度控制。
二、专项工程质量控制点及相应措施一)路线放样测量质量控制点及相应措施1.路线放样内容包括路基中线桩、路基坡脚或路堑上边线、路基边沟、取土坑、弃土坑、护坡道等具体位置。
承建商应根据从监理或设计方接受的导线桩、水准点,测出以上内容。
2.路基中线桩及高程桩的设置间距为直接段50m一个,高程桩每40~50m设一个。
3.承建商在接桩后14天内组织桩位复核、放样测量,监理旁站参与。
确认交接桩点正确后应向监理提供证明设计地面高程和挖填方工程量正确性的测量成果资料。
4.对承建商因施工需要所增设的水准点、附合导线的桩位,监理应及时复核。
经复核确认后的测量成果资料,将作为正式竣工档案。
二)路基工程质量控制点及相应措施1.路基工程监理工作要点包括熟悉施工图,掌握设计要点,检查复核测量桩位等。
2.检查确认放样边线与用地界限是否一致,若有误差,应及时查明原因,并尽可能在开工前解决。
测量复核记录范文1.前言该复核记录旨在对之前进行的测量工作进行复核,以验证测量结果的准确性和可靠性。
本次复核记录共包括测量目的、测量方法、测量设备和结果复核四个部分。
2.测量目的本次测量的目的是对建筑项目的尺寸进行测量,以评估其与设计图纸的符合度。
此项测量工作对于确保建筑项目的准确性和品质至关重要。
3.测量方法本次测量采用了传统的测量方法和仪器,并参考了建筑图纸中提供的尺寸指标。
根据图纸上的标注,我们选取了主要结构尺寸和关键部位进行测量。
4.测量设备为了确保测量结果的准确性,我们使用了以下测量设备:4.1.测量尺:使用精确的测量尺对建筑各部分进行长度、高度等方面的测量。
4.2.钢卷尺:用于测量较长的距离,如墙面的长度。
4.3.水平仪:用于测量水平面位置和倾斜度。
4.4.垂直仪:用于测量垂直面的位置和倾斜度。
4.5.望远镜:用于测量高度较高的构件,如楼层的高度。
5.结果复核基于之前的测量工作,我们对测量结果进行了复核,并与设计图纸中的尺寸进行对比。
以下是复核结果的摘要:5.1.墙面尺寸:根据测量结果,墙面尺寸与设计图纸中的尺寸一致,在允许误差范围内。
5.2.地板尺寸:我们发现一些地板尺寸与设计图纸中的尺寸存在一定差异,我们将进一步调整,并与项目负责人沟通以确认是否需要修正。
5.3.楼层高度:根据测量结果,楼层高度与设计图纸中的尺寸基本一致,在允许误差范围内。
5.4.窗框尺寸:测量结果显示窗框尺寸与设计图纸中的尺寸一致,无需修正。
6.结论基于对之前测量工作的复核,我们可以得出以下结论:6.1.大部分建筑尺寸与设计图纸中的尺寸一致,说明设计和施工工作基本按照计划进行。
6.2.需要调整部分地板尺寸,以确保其与设计图纸中的尺寸一致。
6.3.其他关键尺寸如窗框和楼层高度等均符合设计图纸要求,无需修改。
7.建议基于上述结论,我们提出以下建议:7.1.确认地板尺寸调整的可行性,并与项目负责人协商确定后续工作计划。
全是干货!测绘、测量工作内容之控制测量复核测量复核制度流程工程测量工作是工程建设的重要环节,是技术管理工作的重要组成部分。
为提高测量成果水平,防止测量事故发生,确保工程质量,加快施工进度,我项目自开工以来一直执行着测量复核制度,并严格遵照执行。
一、施工测量复核制1、定测网复测(1)项目经理部在接到定测网资料后及时对资料进行复核、计算,并通知公司精测队立即对桩橛进行同等精度复测。
(2)复测工作完成后,及时固桩和护桩。
(3)经过复测,如没有发现问题,可同设计单位办理定测网交接桩手续。
(4)在定测网交接后,项目定期组织专职测量人员对其复测,并将成果上报监理和业主。
(5) 测量资料复核项目部对各级测量机构负责完成的控制测量,其成果在使用前,应进行检查和复核。
检查的主要内容有:外业记录和内业资料是否规范,测量方法是否合理,记录是否真实可靠,记注是否清楚明显,计算是否正确,签署是否完善,图表是否齐全。
凡不符合要求的资料,必须返工重做。
复核的主要内容有:复核测站平差方法是否合理,成果是否正确,有无笔误;对最终实用平差成果进行换算、验算和反算,确保最终成果准确可靠。
2、独立建筑物位置控制复核我项目独立建筑物主要有车站、明暗挖隧道以及盾构掘进隧道等。
隧道掘进引伸和衬砌时的曲线(含缓和曲线)起始点;车站等独立建筑物原始位置控制点线;建筑物竖向特殊变化部位的高程等,采用换手复核(换人或更换方法),确认无误,作好施工记录后,进行下道工序施工。
3、施工过程测量的检查复核我项目将测量人员分为3组(项目经理部2组,盾构分部1组)。
对建筑物放样测量时,测设前对所用的控制桩橛进行认真核实,不能用错控制桩橛。
放样数据必须由两组以上人员用不同的方法求得,结果一致后,再交换算法进行反算,并进行自查和互查(换手复核),保证放样数据准确无误。
放样数据与检算资料一起,根据工程项目分类,按测量资料由专人统一保管。
对正在施工的工程,尤其是容易发生错误的环节进行抽查(或实行监控),抽查的部位、时间、采用的方法等,应在《测量日志》上做详细记录。
第1篇一、工程概况工程名称:XX项目施工单位:XX建筑工程有限公司测量依据:XX项目施工图、工程测量规范(GB50026-2007)测量日期:2021年X月X日使用仪器:全站仪、水准仪、钢尺、测距仪等。
二、测量内容1. 施工放线测量(1)平面控制测量:本次放线测量以已建的平面控制点为基准,采用全站仪进行测量,对施工现场进行平面控制。
(2)高程控制测量:以已建的水准点为基准,采用水准仪进行测量,对施工现场进行高程控制。
2. 施工放样测量(1)建筑物定位:根据施工图,采用全站仪进行建筑物定位,确保建筑物位置准确。
(2)建筑物放样:根据定位结果,采用钢尺、测距仪等工具进行建筑物放样,确保建筑物尺寸准确。
(3)轴线放样:根据建筑物定位和放样结果,采用全站仪进行轴线放样,确保轴线位置准确。
(4)标高控制:根据水准点高程,采用水准仪进行标高控制,确保建筑物标高符合设计要求。
三、测量方法1. 平面控制测量(1)采用全站仪,按照《工程测量规范》的要求,对施工现场进行平面控制。
(2)以已建的平面控制点为基准,采用坐标法进行测量,确保测量精度。
2. 高程控制测量(1)采用水准仪,按照《工程测量规范》的要求,对施工现场进行高程控制。
(2)以已建的水准点为基准,采用闭合水准路线进行测量,确保测量精度。
3. 施工放样测量(1)建筑物定位:采用全站仪,按照《工程测量规范》的要求,对建筑物进行定位。
(2)建筑物放样:采用钢尺、测距仪等工具,按照施工图要求,对建筑物进行放样。
(3)轴线放样:采用全站仪,按照轴线定位结果,对轴线进行放样。
(4)标高控制:采用水准仪,按照水准点高程,对建筑物标高进行控制。
四、测量结果1. 平面控制测量:平面控制点精度达到±5mm。
2. 高程控制测量:高程控制点精度达到±3mm。
3. 施工放样测量:建筑物定位精度达到±10mm,建筑物放样精度达到±5mm,轴线放样精度达到±5mm,标高控制精度达到±3mm。
实例详解建筑工程测量控制网的监理复核1、工程实例情况介绍杭州奥体博览中心位于杭州萧山区,桩基工程于2009年11月初开工,我公司负责监理第4、第5标段,这两标段分别由两家施工单位施工。
2009年11月6日上午,笔者对这两标段桩基工程的平面测量控制网进行了复核。
笔者就以该工程为例讲解监理复核过程。
2、工程测量坐标系的基础知识在讲解工程测量实例之前,有必要先向读者介绍测量坐标系的基础知识。
如果监理人员不了解工程测量坐标系的基础知识,就没有测量语言,复核施工单位的测量控制网就无从谈起。
建筑坐标系:即坐标轴与建筑物主轴线成某种几何关系的平面直角坐标系。
建筑坐标系由施工单位为了方便测量放线而自行建立,通常以建筑物西南角①轴线和○A轴线的交点为原点,其坐标轴通常平行于建筑物主轴线。
测量坐标系:系平面直角坐标系,一般有国家坐标系、城市坐标系。
公路、铁路、地铁、市政管线等工程通常不须建立建筑坐标系,而直接采用城市坐标系。
坐标方位角:即坐标系的正纵轴与测线间顺时针方向的水平夹角,取值区间为[0°~360°]。
倾角:直线向上的方向与x轴正方向所成的最小正角,取值区间为[0°~180°],倾角的正切值即为直线的斜率,但斜率的反正切函数未必是倾角。
坐标方位角和倾角的区别:坐标方位角是测量术语,倾角则是纯粹的几何概念,两者有时相等,有时相差180度。
特别提醒:无论建筑坐标系还是测量坐标系,它们的X轴和Y轴与我们数学教材中常见的坐标系相反,即x轴指向北,y轴指向东(未必指向正北和正东)。
坐标变换:就是将某点的坐标从一种坐标系换算到另一种坐标系的过程。
建筑工程最常见的就是把建筑坐标系和城市坐标系互相转换。
坐标转换的方法通常有三种:1)公式法,即用坐标转换的现有公式代入相应数值直接转换。
后面将结合工程实例讲解此法。
2)CAD查询法,即通过Auto cad绘图软件来查询各点坐标值。
CAD查询法被施工单位测量人员广泛采用,这种方法通过移动、旋转、查询等几个cad 命令来完成坐标系的转换和查询,非常方便快捷,但需要2个前提:有cad 电子图,还需要一定的CAD 绘图知识和技巧。
测量管理复核制度(二)3.楼层平面测量与复核(1)地下一层放线验收合格后,将控制轴线引测至建筑物内,引测轴线等级不得低于建筑物控制等级。
根据施工前布设的控制网基准点及施工过程中流水段的划分,在建筑物内底板上埋设内控点,每一流水段至少应埋设4个内控基准点。
轴线竖向投测前,应对首层轴线控制网(钢板基准点)进行校测,校测精度不得低于建筑物平面控制网的精度,以确保轴线竖向传递精度。
施工层放线时,应先在结构平面上校核投测轴线,闭合后再测设细部轴线。
(2)高程传递和复核①首层墙柱结构拆模后,将场区高程控制点引测至首层框架柱或剪力墙上,不得少于三个,且精度不得低于四等水准测量的精度要求,以此作为首层以上各层的高程控制点。
②在首层以上的框架结构和顶板混凝土浇筑完成后,从首层墙体上已有标高点(1.000m线,红色油漆标记)向上用钢尺沿柱身量距。
以上各层均在相应位置用红色油漆标记,并注明其相对高程。
③标高的竖向传递,每次引测均应用钢尺从首层起始高程点竖直量取(需保证钢尺铅直),当传递高度超过钢尺长度时,应另设一道标高起始线,钢尺需加拉力、尺长、温度三差调整。
④施工层抄平之前,应先校测首层传递上来的三个标高点,当校核误差小于3mm时,取其平均值引测水平线。
抄平时,应尽量将水准仪安置在测量范围的中心位置。
4.全面了解设计意图,认真熟悉与审核图纸,认真校核轴线的结构尺寸、高程关系是否吻合。
5.放样前内业资料的计算实行复核制度,且至少用两种以上的计算方法进行校算。
6.测量放样前必须选择配置相应精度等级的测量仪器,检查测量仪器检定日期,按周期对仪器进行检定校核。
7.根据各分项工程验收标准和施工现场的实际条件的不同制定相应的施工测量方案,选择满足精度要求的施工放样方法。
8.现场施工放样的复核:对于重要施工部位的复测由项目测量组组织实施,对于所有施工部位的复核由工区测量队组织实施,现场所有施工测量时都必须有足够的检核条件。
9.测量资料的复核由观测人员(记录、计算人员)→部门主管→项目总工的程序进行,严格执行“三检制”。
测量复核记录
测量复核记录
测量复核记录
测 量 复 核 记 录
施记表3
工程名称 哈尔滨松花江公路大桥扩建工程
南岸引桥工程
施工单位 哈尔滨市第二市政工程公司
复核部位 南岸引桥 日 期 2010.5.1 原施测人
张吉
测量复核人
王寿军
测 量 复 核 情 况
测量依据
1.甲方所交BM1、BM2坐标控制点。
2.施工图设计。
3.技术规范。
测量仪器:苏州一光--水准仪 三、测量方法
架设水准仪,后视BM1,建立Z1、Z2、Z3、Z4、Z5、Z6高程点,闭合BM2;架设水准仪,后视BM2,建立Z7、Z8、Z9、Z10、Z11、Z12高程点,闭合BM1;
后见附图。
复核结论 满足规范要求
备 注
(示意图)
水准点复测记录
观测:复测:计算:施工项目技术负责人:
水准点复测记录
观测:复测:计算:施工项目技术负责人:
水准点复测记录
观测:复测:计算:施工项目技术负责人:
水准点复测记录
观测:复测:计算:施工项目技术负责人:
水准点复测记录
观测:复测:计算:施工项目技术负责人:。
桥梁承台放样的步骤流程桥梁承台放样可是个挺有趣的事儿呢,就像一场精准的寻宝游戏。
一、准备工作。
咱得先把要用的家伙事儿都准备好呀。
这就像出门旅行要带齐行李一样。
测量仪器那是必不可少的,像全站仪啦,水准仪啦,这些可都是咱们的得力助手。
而且这些仪器得提前校准好哦,要是仪器都不准,那后面的工作可就全乱套了。
还有呢,图纸得好好研究。
桥梁承台的设计图纸就像是藏宝图,咱们得知道承台的尺寸、位置、形状这些关键信息。
对了,控制点也很重要,这些控制点就像是游戏里的固定坐标,是我们放样的基础。
要找到那些可靠的控制点,并且要保证它们的坐标数据是准确无误的。
二、场地清理。
放样之前,场地得清理一下。
这就好比是要在一块地上盖房子,得先把杂草和乱七八糟的东西清理掉。
把场地里的障碍物都搬走,这样我们在测量的时候就不会被绊倒或者挡住视线啦。
要是场地乱糟糟的,很容易影响测量的精度,而且也会让我们的工作效率变得很低。
三、建立坐标系。
咱们要根据控制点建立一个适合这个桥梁承台放样的坐标系。
这就像是给我们的寻宝游戏设定一个专属的规则。
在这个坐标系里,每个点都有它自己独特的位置。
通过这个坐标系,我们就能准确地确定承台在整个工程场地里的位置啦。
四、承台轮廓点放样。
接下来就是重头戏啦,放样承台的轮廓点。
我们要根据图纸上承台的尺寸和形状,在场地里把承台的轮廓点一个个找出来。
这可需要特别细心呢,就像绣花一样,差一点点都不行。
用全站仪按照计算好的角度和距离,找到那些轮廓点,然后做好标记。
这时候标记一定要做得明显,可不能模模糊糊的,不然到时候找不到标记就麻烦了。
五、复核。
放完样可不能就这么算了呀,还得复核一下呢。
就像做完作业要检查一样。
再用测量仪器测量一下已经放出来的点,看看它们的位置和距离是不是和我们计算的一样。
要是发现有偏差,就得赶紧调整。
这一步可千万不能偷懒,不然要是因为一点小误差导致承台施工出现问题,那可就闯大祸了。
六、数据记录。
最后呢,要把放样过程中的数据都详细地记录下来。
