快速路跨铁路施工组织设计完整版
- 格式:doc
- 大小:535.00 KB
- 文档页数:31
跨铁路施工方案跨铁路施工是指在铁路线上进行搭设、改建或拆除工程,需要采取特殊的施工方案来确保施工的安全和顺利进行。
下面是一个跨铁路施工方案的示例,仅供参考。
一、工程概述本项目是在X铁路线上进行跨铁路施工,包括跨越铁路线的立柱和横梁的搭设工作。
施工设计采用预制构件和模块化的方式,以提高施工效率和质量。
二、施工准备1. 获取相关行政审批和许可证件,包括安全审查报告、施工许可证等。
2. 成立施工管理小组,严格按照施工图纸和规范进行施工。
3. 配备必要的施工机具和设备,包括吊车、挖掘机、脚手架等。
4. 进行现场勘察和测量,确定施工的具体位置和方案。
三、安全措施1. 严格按照相关安全规定,设立安全警示标志和护栏,确保施工区域的安全。
2. 施工过程中设置专人监控铁路交通情况,及时采取措施避免发生事故。
3. 施工人员必须穿戴安全装备,包括安全帽、安全鞋等。
4. 施工现场和周边设置火灾扑灭器材和应急通道,确保发生突发情况时的应急救援能力。
四、施工流程1. 进行必要的土方工程,包括挖掘基坑和填充土石方工程。
2. 模块化搭设跨越铁路的立柱和横梁,采用吊车进行安装。
3. 进行连接和固定工作,包括连接立柱和横梁、固定连接件等。
4. 进行验收和检查,确保施工质量符合相关标准和要求。
5. 清理施工现场,恢复道路和铁路交通。
五、质量管理1. 严格按照施工图纸和技术规范进行施工,确保质量符合要求。
2. 对重要节点进行现场检测和监控,并定期进行质量抽检。
3. 配备合格的质检人员,确保施工过程中的质量控制和整改。
六、环境保护1. 施工现场周边设置防尘网和噪音隔离设施,减少对周边环境的影响。
2. 做好施工现场垃圾的分类和处理工作,保持施工现场清洁。
3. 尽量使用环保材料和施工工艺,减少对环境的污染。
七、施工期限和进度安排本项目预计需要施工周期为X个月,具体的施工进度安排如下:1. 第一阶段:进行现场勘察和测量,完成施工准备工作,预计需要X天。
本项目位于我国某城市,涉及跨铁路施工。
铁路线为单线电气化铁路,列车运行密度大,平均每30分钟一趟列车通过。
铁路两侧建筑密集,施工场地受限。
本次施工内容主要包括新建一座立交桥跨越铁路,桥梁全长300米,宽40米,双向八车道。
二、施工方案1. 施工准备(1)成立施工组织机构,明确各部门职责。
(2)编制施工组织设计,报铁路主管部门审批。
(3)组织施工人员进行技术培训和安全教育。
(4)办理施工许可、临时占用铁路施工手续。
2. 施工步骤(1)铁路两侧临时施工便道及围挡在铁路两侧修建临时施工便道,宽度5米,用石方填筑。
便道两侧设置围挡,高度1.5米,确保施工安全。
(2)桥梁基础施工根据地质勘察报告,桥梁基础采用钻孔桩基础。
钻孔桩直径1.2米,桩长根据地质情况确定。
施工过程中,严格控制钻孔速度、泥浆指标,确保成孔质量。
(3)桥梁下部结构施工桥梁下部结构采用柱式墩,墩身高度12米,基础采用扩大基础。
施工过程中,注意墩身与铁路的净距,确保施工安全。
(4)桥梁上部结构施工桥梁上部结构采用预制预应力混凝土T梁,梁长30米,宽1.5米,高1.2米。
施工过程中,严格按照施工工艺进行,确保梁体质量。
(5)桥梁施工缝处理桥梁施工缝采用后浇带处理,宽度20厘米,采用C30混凝土。
施工过程中,注意控制后浇带混凝土的强度,确保施工质量。
(6)桥梁桥面施工桥面采用沥青混凝土铺装,厚度10厘米。
施工过程中,严格控制沥青混合料的配合比、拌和、运输、摊铺、碾压等环节,确保桥面平整、密实。
(7)铁路临时封锁施工根据铁路部门要求,桥梁施工期间需进行铁路临时封锁。
封锁期间,确保施工安全、有序进行。
3. 施工质量控制(1)严格控制原材料质量,确保施工质量。
(2)加强施工过程控制,严格执行施工工艺。
(3)加强施工检测,确保施工质量符合规范要求。
(4)做好施工记录,为后续工程验收提供依据。
4. 施工安全措施(1)施工人员必须佩戴安全帽、安全带等个人防护用品。
跨铁路桥施工方案跨铁路桥施工方案一、项目概况跨铁路桥是指在铁路线上跨越一条或多条铁路线的构筑物。
本项目计划建设一座跨越铁路的桥梁,用于方便人们的交通出行。
本文将对该项目的施工方案进行详细介绍。
二、施工导则1. 安全第一。
施工过程中需要严格按照相关安全规范进行操作,保证施工过程的安全稳定。
2. 环保节能。
施工过程中需要采取环境友好的材料和技术,减少对周围环境的污染。
3. 质量控制。
施工过程中需要严格按照设计图纸和技术要求进行施工,确保施工质量。
三、施工步骤1. 现场准备。
包括搭建施工场地,设置安全警示标志,放置施工设备等。
2. 桩基施工。
首先进行桩基测量和定位,然后进行钢筋加工和浇筑混凝土,最后进行桩基的试验和验收。
3. 基础施工。
根据设计要求对基础进行施工,包括沉管基础、桩帽基础等。
4. 桥墩施工。
根据设计图纸进行桥墩的施工,包括安装钢筋骨架、浇筑混凝土等。
5. 桥面板安装。
根据设计要求安装钢筋网、预制板等,然后进行混凝土浇筑和养护。
6. 结构验收。
对施工完成的桥梁进行结构验收,确保施工质量达到要求。
7. 铁路线复通。
桥梁施工完成后,进行铁路线的恢复施工,确保正常的列车通行。
四、施工技术1. 支撑体系。
采用合适的支撑体系,保证施工过程中的稳定性和安全性。
2. 钢筋混凝土浇筑。
采用高强度的钢筋和质量可靠的混凝土,并通过科学的浇筑工艺保证施工质量。
3. 预制装配技术。
采用部分预制装配技术,能够提高工程效率并降低成本。
4. 防护措施。
在施工过程中采取好的防护措施,保护施工人员的安全,减少事故发生的可能性。
五、施工安全措施1. 施工现场设置围墙和安全警示标志,防止外来人员进入施工区域。
2. 定期组织施工人员进行安全培训,提高施工人员的安全意识。
3. 严格执行安全规章制度,禁止违章操作,确保施工过程的安全性。
4. 安全监测。
在施工过程中,设置安全监测设备,及时了解施工现场的安全状况,并采取相应的措施。
六、环保措施1. 施工过程中噪声、扬尘等污染需要采取相应措施,保证周围环境不受影响。

编制人:复核人:审核人:中铁XXX局第X工程有限公司XX高速公路第XX合同段项目经理部2011-4-1目录第一章总体施工组织布置和规划。
1.1、工程概况 (4)1.2、施工组织 (6)第二章主要工程项目的施工方案、方法与技术措施(尤其对重点、关键和难点工程的施工方案、方法及其措施)2.1、桥涵工程的施工方法 (9)2.2重点、关键和难点工程的施工方案、方法及其措施 (29)第三章工期保证体系及保证措施3.1进度总体计划 (35)3.2工期确保的措施 (35)第四章工程质量管理体系及保证措施4.1质量体系建立 (37)4.2质量保证措施 (37)第五章安全保证体系与保证安全的措施5.1、安全保证体系 (41)5.2、建立健全安全管理机构 (41)5.3、安全管理体系 (42)5.4、安全生产管理制度 (46)5.5、保证安全技术措施 (49)5.6、深化安全教育,强化安全意识 (52)5.7、工地保安措施 (53)5.8、建立实施各种保险措施 (54)第六章环境保护、水土保持保证体系及保证措施6.1环境保护和水土保持的目标 (55)6.2环境保护和水土保持的保证体系 (55)6.3环境保护和水土保持保证措施 (55)第七章文明施工、文物保护保证体系及保证措施7.1、文明施工 (57)7.2、文物保护 (58)第八章项目风险预测与防范,事故应急预案8.1、项目风险预测与防范 (58)8.2、事故应急预案 (61)第九章其他应说明的事项9.1、廉政建设 (63)9.2、农民工工资按期支付保证措施 (64)附图、表1、项目组织机构图2、工期保证体系图3、质量管理领导小组机构图4、组织保证体系框架图5、施工安全保障组织图6、安全生产保证体系7、廉政组织机构图8、主要施工设备表9、主要试验设备表XX高速公路第XX合同段XX桥施工组织设计一总体施工组织布置和规划1工程概况1.1概述湖南省XX至XX高速公路第X合同段贺家山分离式立交系醴茶高速公路连续跨越G106国道和XX铁路,桥与醴茶铁路交叉角为91°,桥址处铁路位于直线上;和国道G106公路交叉角106°,桥址处国道位于直线上。
跨铁路桥专项施工方案嘿,老铁们,今天给大家带来一份超级实用的“跨铁路桥专项施工方案”。
我可是有十年方案写作经验的大师,这篇方案保证让你眼前一亮,下面我们就直接切入正题。
一、项目概述这次项目是我们公司承接的一座跨铁路桥工程,桥梁全长3.2公里,横跨四条铁路线,施工难度系数不是一般的高。
我们要在保证铁路正常运行的前提下,安全、高效地完成桥梁建设。
二、施工目标1.确保铁路运输安全,避免施工过程中对铁路运行造成影响。
2.保证桥梁施工质量,达到国家相关标准。
3.提高施工效率,缩短工期。
三、施工方法1.采用悬臂浇筑法进行桥梁施工,这种方法可以减小对铁路线的影响,同时保证施工质量。
2.施工过程中,采用临时支墩,确保铁路线的稳定。
3.严格遵循施工流程,加强现场管理,提高施工效率。
四、施工步骤1.施工前期准备a.与铁路部门沟通,了解铁路运行情况,制定施工计划。
b.对施工现场进行勘察,了解地形地貌,确定施工方案。
c.准备施工材料、设备、人员等,确保施工顺利进行。
2.临时支墩施工a.根据施工现场情况,选择合适的位置进行临时支墩施工。
b.采用高强度钢材,确保支墩的稳定性。
c.临时支墩施工完成后,进行验收,确保质量。
3.悬臂浇筑施工a.采用先进的悬臂浇筑技术,确保桥梁施工质量。
b.施工过程中,加强现场监控,确保施工安全。
c.浇筑完成后,进行养护,保证混凝土强度。
4.铁路线恢复a.施工过程中,密切关注铁路线变化,发现问题及时处理。
b.施工完成后,对铁路线进行检测,确保运行安全。
五、施工安全措施1.制定详细的施工安全方案,对施工现场进行封闭管理。
2.加强现场安全教育,提高施工人员安全意识。
3.设置安全警示标志,提醒施工人员注意安全。
4.定期对施工现场进行安全检查,发现问题及时整改。
六、施工进度安排1.施工前期准备:1个月2.临时支墩施工:2个月3.悬臂浇筑施工:4个月4.铁路线恢复:1个月5.工期总计:8个月七、施工质量保证1.严格遵循国家相关标准,确保施工质量。
天津市快速路项目北横线志成道段跨津浦和京山铁路桥工程施工组织设计中铁六局集团天津铁建有限公司二○○五年五月三十日目录天津市快速路项目北横线志成道段跨津浦和京山铁路桥工程施工组织设计一、编制依据1、有关设计文件。
2、根据现场调查的有关资料。
3、铁道部有关上跨既有铁路施工的规范和要求。
4、工程相关的施工技术规范和质量检验评定标准。
二、工程概况(一)工程简介工程项目名称为天津市快速路项目北横线志成道段工程,本文所述工程是其中跨津浦、京山铁路线的立交桥工程,该段桥的起止里程为AK1+491.486~AK1+644.486,跨度组合为21+32+21+19+35.5+24.5m,共6跨(A34-A40),全长153m,其中32m孔跨越津浦铁路三股线路,京山铁路三股线路从35.5m孔下穿,津浦铁路与京山铁路之间有一污水坑,施工难度比较大。
全桥(共6孔)上部结构采用后张法预应力混凝土简支空心板,跨津浦(A35-A36)、京山(A38-A39)铁路线两跨梁高为1.6m,其余4跨的梁高为1.4m。
下部结构采用混凝土灌注桩基础、承台和双柱式盖梁结构。
桥位第一跨(A33~A34)位于半径R=1069.470m的平面曲线线上,竖向轴线部分位于半径R=4149.030m的竖曲线上,线型比较复杂。
(二)主要工程数量主要工程数量表三、施工总体部署(一)施工前准备工作1、施工临时道路该段工程所跨铁路线股道较多,地形较复杂,所跨津浦线和京山线的铁路运营很繁忙,且两线之间还有一个污水坑,致使施工难度加大。
施工前需把津浦线与京山线之间的污水坑回填整平,回填范围约110m×40m×2.5m,回填时在确保水位面不上涨的情况下进行,防止水侵蚀路基,把水排放到安全环保的地方。
回填完毕开辟出一个施工场地,施工完成后清理回填土,恢复地貌原样。
为保证施工现场与既有路网相通,在志成路与施工场地之间修筑一条不小于7m宽的临时坡道,此外需恢复施工现场附近津浦线上已拆除的平交道口,道口宽度不小于7m,使施工现场与志成路相通,修筑临时便道约200m,以保证施工运输的需求。
(1)本工程情况总体概述(2)主要分部分项工程施工方案及技术保证措施(3)施工进度计划保证措施(4)质量保证措施、控制工程质量的检测与保证措施(5)劳动力和材料投入计划及其保证措施(6)机械设备投入计划(7)安全管理体系与措施(8)现场文明施工、消防、环保以及保卫方案(9)成品保护和工程保修工作的管理措施和承诺(10)冬季和雨季施工方案(11)紧急情况的处理措施、预案以及抵抗风险的措施(12)与业主、主体承包方、其他平行分包方、监理及其他承包人的配合措施(1)本工程总体情况概述1.1编制原则1、安全第一的原则在施工组织设计的编制中始终按照技术可靠、措施得力、确保安全的原则确定施工方案,在确保万无一失的前提下组织施工。
2、优质高效的原则加强领导,强化管理,优质高效。
根据我们总体施工组织设计中明确的质量目标,贯彻执行质量体系标准,积极推广、使用“四新”技术,确保质量目标的实现。
施工中强化标准化管理,过程化控制成本。
3、方案优化的原则科学组织,合理安排,优化方案是工程施工管理的行动指南,在施工组织设计编制中,对本工程施工进行多种施工方案的综合比选,针对不同地质条件和施工条件,择优选用最佳方案。
4、确保工期的原则根据业主对本工程的工期要求,编制科学、合理、周密的施工方案,合理安排进度,实行网络控制,搞好工序衔接,实施进度监控,确保实现工期目标,满足业主要求。
5、科学配置的原则根据本工程的工程量及各项管理目标的要求,在施工组织上实行科学配置,选派有施工经验的管理人员和专业化施工队伍上场,投入高效、先进适用的施工设备,确保流动资金的周转使用,建设资金做到专款专用。
选用优质材料,确保人、财、物、设备的科学合理配置。
6、合理布置的原则根据本工程的任务量和管理目标的要求以及地形地貌的特征,在临时工程施工准备上,特别是对水、道路、拌和站等临时设施的设置,本着避免干扰、就近布置、方便使用、优化设置的原则,合理布置,满足施工需要。

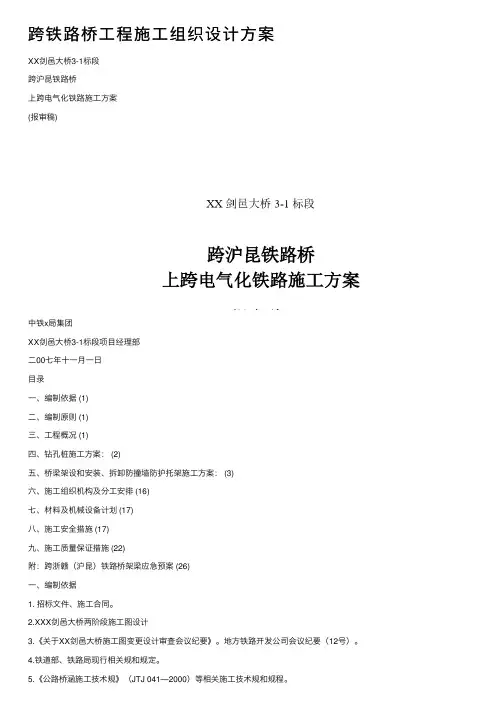

跨铁路桥⼯程施⼯组织设计⽅案XX剑⾢⼤桥3-1标段跨沪昆铁路桥上跨电⽓化铁路施⼯⽅案(报审稿)中铁x局集团XX剑⾢⼤桥3-1标段项⽬经理部⼆00七年⼗⼀⽉⼀⽇⽬录⼀、编制依据 (1)⼆、编制原则 (1)三、⼯程概况 (1)四、钻孔桩施⼯⽅案: (2)五、桥梁架设和安装、拆卸防撞墙防护托架施⼯⽅案: (3)六、施⼯组织机构及分⼯安排 (16)七、材料及机械设备计划 (17)⼋、施⼯安全措施 (17)九、施⼯质量保证措施 (22)附:跨浙赣(沪昆)铁路桥架梁应急预案 (26)⼀、编制依据1. 招标⽂件、施⼯合同。
2.XXX剑⾢⼤桥两阶段施⼯图设计3.《关于XX剑⾢⼤桥施⼯图变更设计审查会议纪要》。
地⽅铁路开发公司会议纪要(12号)。
4.铁道部、铁路局现⾏相关规和规定。
5.《公路桥涵施⼯技术规》(JTJ 041—2000)等相关施⼯技术规和规程。
6.现场踏勘调查所获得的详细资料。
7.本单位长期从事铁路既有线施⼯的经验。
⼆、编制原则(⼀)安全第⼀、预防为主的原则,确保铁路的绝对安全。
(⼆)结合铁路既有线⼯程施⼯特点,坚持施⼯⽅案的适⽤性、合理性、先进性和经济性,采取对铁路运营影响时间最短和最⼩的原则。
(三)在保证施⼯及铁路营业线运营安全、保证⼯程质量条件下,积极采⽤新机具、新⼯艺、新材料及新⽅法。
三、⼯程概况本桥上跨规划的剑⾢⼤道、浙赣铁路(沪昆铁路),按正交布置。
全桥布置为(5×20m)+(26m+28m+40m+28m+26m)+30m+(26m+28m+40m+28m+26m)+(5×20m)共五联,其中30 m跨为预制简⽀箱梁,5×20 m为等截⾯预应⼒混凝⼟箱梁,26m+28m+40m+28m+ 26m为变截⾯预应⼒混凝⼟箱梁; K7+451处上跨规划的剑⾢⼤道,桥下净空≥5.2⽶,K7+540.000处上跨浙赣铁路,桥下净空≥8.5⽶,桥台接路基挡⼟墙。
桥梁中⼼桩号为K7+540.000,桥梁起讫桩号K7+276.200~K7+803.80,全长527.08⽶,桥梁宽度18.0⽶。
一、方案背景随着我国铁路建设的快速发展,铁路网络不断完善,铁路运输能力不断提高。
然而,在铁路建设过程中,不可避免地会遇到跨越既有铁路线的施工项目。
为确保施工安全和铁路运输的畅通,特制定本跨铁路专项施工方案。
二、施工范围及内容1. 施工范围:本次施工涉及既有铁路线路、桥梁、隧道等设施。
2. 施工内容:(1)铁路桥梁施工:包括桥梁基础、桥墩、桥台、梁体等施工;(2)铁路隧道施工:包括隧道开挖、支护、衬砌等施工;(3)铁路既有线路施工:包括既有线路加固、改造、扩能等施工;(4)铁路交叉施工:包括立交桥、互通立交等施工。
三、施工组织与管理1. 施工组织:(1)成立项目领导小组,负责协调、指挥和监督施工过程;(2)设立项目经理部,负责具体施工组织、协调和管理;(3)成立施工班组,明确各班组职责和任务。
2. 施工管理:(1)严格执行国家和行业相关法规、标准和规范;(2)建立健全施工管理制度,确保施工质量、安全、进度;(3)加强施工现场管理,确保施工现场整洁、有序;(4)加强施工人员培训,提高施工人员素质。
四、施工技术措施1. 铁路桥梁施工:(1)采用预应力混凝土技术,提高桥梁承载力和耐久性;(2)优化施工方案,减少对既有铁路的影响;(3)加强施工监控,确保施工质量。
2. 铁路隧道施工:(1)采用新奥法施工技术,确保隧道施工安全;(2)加强围岩支护,确保隧道结构稳定;(3)优化施工方案,减少对既有铁路的影响。
3. 铁路既有线路施工:(1)对既有线路进行加固,提高线路承载能力;(2)优化施工方案,减少对既有铁路的影响;(3)加强施工监控,确保施工质量。
4. 铁路交叉施工:(1)采用立交桥、互通立交等施工方式,确保铁路运输畅通;(2)优化施工方案,减少对既有铁路的影响;(3)加强施工监控,确保施工质量。
五、施工安全保障措施1. 施工现场安全:(1)严格执行施工现场安全管理制度;(2)加强施工人员安全培训,提高安全意识;(3)设置安全警示标志,确保施工人员安全。
中铁一局XX公路土建工程XXX标施工组织设计一、编制依据、原则及范围1.1编制依据(1)呼和浩特至乌兰浩特(省道108线)XXXX-XXXX段公路XXX标段土建工程施工招标文件、图纸、答疑书等。
(2)业主提供的设计资料及现行的各类技术规范、验收标准,。
(3)现场实地勘察的自然因素、交通运输、材料来源、民俗民情等资料。
(4)我公司技术装备情况、施工技术、管理水平等。
(5)我公司多年来参加公路施工取得的施工管理经验。
1.2编制原则(1)严格遵守招标文件各项条款,根据工程特点及工期要求,组织专业队伍上场,装备足够的精良设备,配套专业化施工。
(2)科学组织,精心安排,优化施工组织,抓住关键工序,集中突出重点,积极推广应用先进科技成果,确保工程质量和工期,争创全优。
(3)加强项目管理,严格遵守施工规范、规程,确保工程质量和生产安全,做到文明施工。
(4)服从业主、监理统一协调、指导,同时妥善处理好与其他承包人的关系,互相配合,友好协作。
1.3编制范围呼和浩特至乌兰浩特(省道108线)XXXX-XXXX段公路XXX标段土建工程,包括土方路基、软基处理、路基排水边坡防护、涵洞、通道工程、桥梁基础、墩台、上部结构、桥面系等工程。
二、工程概况2.1项目位置新建公路属阿力得尔至锡林浩特高速公路中的一段,路线起于白音华至XXXX高速公路向东北途经查格达、西河村、静湖、XXXX市西北,止于XXXX市与兴安盟交界,路线全长35.140公里。
本标段为XXX标段,里程K30+000~K36+219.722,全长6.2km。
2.2主要技术标准(1)双向四车道高速公路标准设计,设计速度100Km/h,整体式路基宽度26.0米。
(2)设计汽车荷载等级:公路-Ⅰ级。
(3)地震动峰值:≤0.05g。
(4)设计洪水频率:特大桥为1/300,其他桥涵和路基为1/100。
(5)其余技术指标按《公路工程技术标准》(JTGB01-2003)执行。
一、方案背景随着我国基础设施建设的不断发展,跨铁路施工项目日益增多。
为确保施工过程中铁路运输安全,降低施工风险,特制定本跨铁路施工专项方案。
二、施工区域及工程概况1. 施工区域:本施工区域位于某市某区,涉及既有铁路线段。
2. 工程概况:本项目为某高速公路跨铁路立交桥工程,全长约2.5公里,跨铁路段长1.5公里。
桥梁上部结构采用预应力混凝土连续梁,下部结构采用柱式桥墩,基础采用桩基础。
三、施工方案1. 施工准备(1)施工图纸及资料审查:对施工图纸、设计文件、施工方案等资料进行审查,确保施工方案符合设计要求。
(2)施工组织设计:根据工程特点和施工要求,编制详细的施工组织设计,明确施工进度、人员配置、材料设备、安全措施等。
(3)施工方案报批:将施工方案报铁路主管部门审批,待批准后方可进行施工。
2. 施工过程(1)铁路封锁施工:在施工过程中,根据铁路封锁时间,合理安排施工顺序,确保铁路运输安全。
(2)铁路下方施工:采用悬臂法进行桥梁下方施工,施工过程中,严格控制施工荷载,防止对铁路下方设备造成损害。
(3)铁路上方施工:采用吊装设备进行桥梁上方施工,吊装过程中,确保吊装设备安全可靠,吊装绳索牢固,防止绳索断裂。
(4)铁路线路加固:在施工过程中,对铁路线路进行加固,确保施工期间铁路运输安全。
3. 施工安全措施(1)人员培训:对施工人员进行安全培训,提高安全意识,确保施工过程中遵守安全操作规程。
(2)现场安全监控:设立现场安全监控小组,负责施工过程中的安全监督,发现问题及时处理。
(3)施工设备安全:对施工设备进行检查、保养,确保设备安全可靠。
(4)环境保护:在施工过程中,采取措施减少对周边环境的影响,确保环境保护达标。
四、施工进度安排1. 施工前期准备:1个月2. 铁路封锁施工:3个月3. 铁路下方施工:2个月4. 铁路上方施工:2个月5. 施工验收:1个月五、施工成本及效益分析1. 施工成本:根据工程实际情况,对施工成本进行测算,确保施工成本控制在合理范围内。
跨铁路工程施工方案一、工程概况本工程为立交桥跨铁路施工,桥梁施工时需跨越一条繁忙的铁路线。
铁路交通繁忙,平均每23分钟就有一次列车通过。
桥梁纵向与铁路正交,上部结构采用35m空心板梁,上下行各7片,共14片。
桥梁纵向与两条地方铁路斜交,上部结构采用38米空心板梁,共2跨28片。
施工过程中需重点考虑跨铁路施工的措施。
二、施工前的准备1. 施工方案的报审:在进行铁路两边结构和上部结构施工时,需做专门的铁路施工组织设计报铁路主管部门,待批准后进行施工。
施工时请铁路部门的人员进行安全指导。
2. 施工围挡:在铁路两侧整个施工区域范围内外用钢丝网围挡,钢丝网高度1米。
3. 进场路的修建:分别在铁路的东西向修建临时施工路,道路宽5米,用80cm厚的宕渣填筑而成,在靠铁路的一头设置钢丝网挡墙,挂上“严禁越过此线”的标牌。
三、施工技术措施1. 下部结构施工:(1)灌注桩施工:为了保证铁路的安全,施工区用挡板围护,禁止各类人员进入铁路界线,特别是吊车移动钻机和灌注桩施工时。
2. 上部结构施工:(1)梁体施工:采用架桥机进行梁体架设,先进行铁路两侧的梁体施工,再进行跨铁路部分的梁体施工。
(2)混凝土浇筑:采用泵送混凝土浇筑,设置足够数量的混凝土输送泵,确保混凝土供应充足。
(3)预应力施工:采用后张法进行预应力施工,严格按照预应力施加顺序和控制要求进行。
四、施工安全措施1. 施工过程中,严格遵守铁路部门的安全规定,确保施工安全。
2. 设置足够数量的安全警示标志,提醒过往列车和行人注意安全。
3. 定期对施工人员进行安全教育,提高安全意识。
4. 加强对大型吊装设备的检查验收,确保设备安全运行。
五、施工进度及组织管理1. 制定详细的施工计划,明确施工进度和节点。
2. 建立健全项目组织管理体系,明确各岗位职责,确保施工顺利进行。
3. 加强施工现场的协调和沟通,确保各个施工环节紧密衔接。
4. 定期对施工现场进行巡查,及时发现问题并解决。
铁路工程施工组织设计(完整版)1. 引言本文档旨在对铁路工程施工组织设计进行详细说明。
施工组织设计是铁路工程项目的重要组成部分,对于项目的顺利进行具有重要意义。
2. 施工组织设计的目的施工组织设计的目的在于合理安排工程施工过程,确保施工工序的协调一致,保证施工安全和质量,并提高施工效率。
3. 施工组织设计的内容3.1 施工流程安排施工组织设计应详细规划施工流程,并合理安排各个工序的工作顺序,确保施工的连贯性和高效性。
3.2 施工人员组织根据工程的规模和特点,合理安排施工人员的组织结构,明确各个岗位的责任和权限,确保施工作业的顺利进行。
3.3 施工设备配置根据施工需要,合理配置施工设备和机械,确保施工工期的快速推进和工作的高效完成。
3.4 施工方法选择根据工程特点和施工条件,选择合适的施工方法,确保施工过程的安全稳定和工程质量的保证。
3.5 施工管理措施制定详细的施工管理措施,包括施工进度管理、质量管理、安全管理等,确保施工过程的标准化和有序进行。
4. 施工组织设计的步骤4.1 调研和分析对工程项目进行调研和分析,包括地质勘探、工程规划等,获取必要的施工信息。
4.2 组织设计方案编制根据调研和分析的结果,制定施工组织设计方案,明确施工的具体步骤和计划。
4.3 方案评审和修改对编制的施工组织设计方案进行评审,根据评审结果进行适当修改和调整,确保方案的合理性和可行性。
4.4 最终设计方案确定根据评审和修改结果,确定最终的施工组织设计方案,作为施工的指导文件。
5. 结论通过合理的铁路工程施工组织设计,可以确保施工工序的协调一致,保证施工安全和质量,提高施工效率。
施工组织设计是铁路工程项目不可或缺的一部分,对项目的顺利进行具有重要意义。
6. 致谢在本文档的编写过程中,我们获得了相关专业人士的大力支持和帮助,在此表示衷心的感谢。

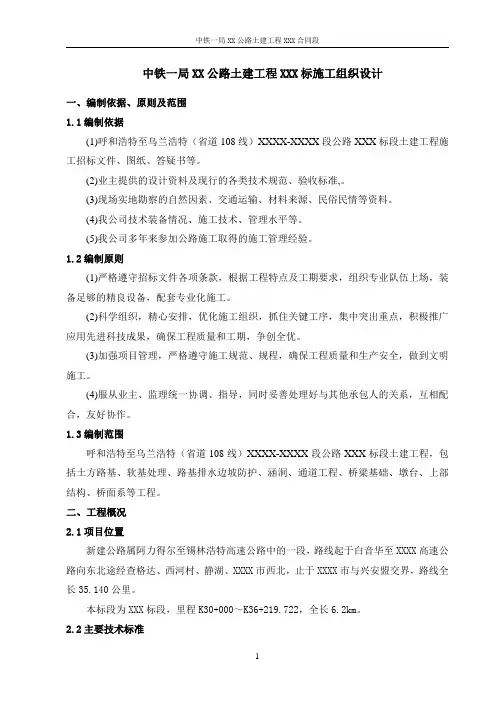

中铁一局XX公路土建工程XXX标施工组织设计一、编制依据、原则及范围1.1编制依据(1)呼和浩特至乌兰浩特(省道108线)XXXX-XXXX段公路XXX标段土建工程施工招标文件、图纸、答疑书等。
(2)业主提供的设计资料及现行的各类技术规范、验收标准,。
(3)现场实地勘察的自然因素、交通运输、材料来源、民俗民情等资料。
(4)我公司技术装备情况、施工技术、管理水平等。
(5)我公司多年来参加公路施工取得的施工管理经验。
1.2编制原则(1)严格遵守招标文件各项条款,根据工程特点及工期要求,组织专业队伍上场,装备足够的精良设备,配套专业化施工。
(2)科学组织,精心安排,优化施工组织,抓住关键工序,集中突出重点,积极推广应用先进科技成果,确保工程质量和工期,争创全优。
(3)加强项目管理,严格遵守施工规范、规程,确保工程质量和生产安全,做到文明施工。
(4)服从业主、监理统一协调、指导,同时妥善处理好与其他承包人的关系,互相配合,友好协作。
1.3编制范围呼和浩特至乌兰浩特(省道108线)XXXX-XXXX段公路XXX标段土建工程,包括土方路基、软基处理、路基排水边坡防护、涵洞、通道工程、桥梁基础、墩台、上部结构、桥面系等工程。
二、工程概况2.1项目位置新建公路属阿力得尔至锡林浩特高速公路中的一段,路线起于白音华至XXXX高速公路向东北途经查格达、西河村、静湖、XXXX市西北,止于XXXX市与兴安盟交界,路线全长35.140公里。
本标段为XXX标段,里程K30+000~K36+219.722,全长6.2km。
2.2主要技术标准(1)双向四车道高速公路标准设计,设计速度100Km/h,整体式路基宽度26.0米。
(2)设计汽车荷载等级:公路-Ⅰ级。
(3)地震动峰值:≤0.05g。
(4)设计洪水频率:特大桥为1/300,其他桥涵和路基为1/100。
(5)其余技术指标按《公路工程技术标准》(JTGB01-2003)执行。
跨铁路施工方案
一、前言
在城市建设和道路规划中,经常会遇到需要跨越铁路的施工需求。
由于铁路的
特殊性质,跨铁路施工方案需要经过认真的设计和审批,以确保施工过程安全、顺利。
二、施工前的准备工作
在制定跨铁路施工方案之前,首先需要进行详细的勘测和设计。
勘测工作要求
精确、全面地了解铁路线路的情况,包括道岔、轨道曲线等信息。
设计阶段需要选择合适的跨越方式,并综合考虑交通流量、施工工期等因素。
三、施工方案选择
跨铁路施工方案主要包括隧道、桥梁和地道等几种形式。
在选择施工方案时,
需要结合当地实际情况和经济可行性进行综合考量,最大限度地保障施工安全和工程质量。
四、施工过程管理
在实施跨铁路施工方案时,施工单位应严格按照设计要求和相关法规进行操作,确保施工质量。
同时,施工过程中需要与铁路管理部门保持密切沟通,避免对铁路正常运营造成影响。
五、施工后的维护工作
跨铁路施工完成后,应及时对施工现场进行清理和整理,保障铁路正常运营。
同时,定期进行维护工作,确保跨铁路结构的安全和稳定。
六、总结
跨铁路施工方案的制定和实施是一项复杂的工程,需要全面考虑各种因素,并
严格遵守相关规定和标准。
只有做好前期准备工作,选择合适的施工方案,严格管理施工过程,才能确保跨铁路施工的顺利进行,为城市发展和道路建设提供良好的基础。
(此文档为word格式,下载后您可任意编辑修改!)天津市快速路项目北横线志成道段跨津浦和京山铁路桥工程施工组织设计中铁六局集团天津铁建有限公司二○○五年五月三十日目录天津市快速路项目北横线志成道段跨津浦和京山铁路桥工程施工组织设计一、编制依据1、有关设计文件。
2、根据现场调查的有关资料。
3、铁道部有关上跨既有铁路施工的规范和要求。
4、工程相关的施工技术规范和质量检验评定标准。
二、工程概况(一)工程简介工程项目名称为天津市快速路项目北横线志成道段工程,本文所述工程是其中跨津浦、京山铁路线的立交桥工程,该段桥的起止里程为AK1+491.486~AK1+644.486,跨度组合为21+32+21+19+35.5+24.5m,共6跨(A34-A40),全长153m,其中32m孔跨越津浦铁路三股线路,京山铁路三股线路从35.5m孔下穿,津浦铁路与京山铁路之间有一污水坑,施工难度比较大。
全桥(共6孔)上部结构采用后张法预应力混凝土简支空心板,跨津浦(A35-A36)、京山(A38-A39)铁路线两跨梁高为1.6m,其余4跨的梁高为1.4m。
下部结构采用混凝土灌注桩基础、承台和双柱式盖梁结构。
桥位第一跨(A33~A34)位于半径R=1069.470m的平面曲线线上,竖向轴线部分位于半径R=4149.030m的竖曲线上,线型比较复杂。
(二)主要工程数量主要工程数量表三、施工总体部署(一)施工前准备工作1、施工临时道路该段工程所跨铁路线股道较多,地形较复杂,所跨津浦线和京山线的铁路运营很繁忙,且两线之间还有一个污水坑,致使施工难度加大。
施工前需把津浦线与京山线之间的污水坑回填整平,回填范围约110m×40m×2.5m,回填时在确保水位面不上涨的情况下进行,防止水侵蚀路基,把水排放到安全环保的地方。
回填完毕开辟出一个施工场地,施工完成后清理回填土,恢复地貌原样。
为保证施工现场与既有路网相通,在志成路与施工场地之间修筑一条不小于7m宽的临时坡道,此外需恢复施工现场附近津浦线上已拆除的平交道口,道口宽度不小于7m,使施工现场与志成路相通,修筑临时便道约200m,以保证施工运输的需求。
津浦铁路与京山铁路两侧均有林木,施工前需总承包单位给予协调砍伐桥梁征地范围内的林木,为施工创造便利条件。
2、临时用水本段桥梁工程的钻孔桩、混凝土养护及施工驻地的用水量都较大,经调查,本段工程施工用水决定引用附近水源,并在驻地内架设10m3水箱1座,在全桥范围铺设φ100mm的供水管路500m。
3、施工用电施工现场用电拟引用附近电源,供施工及照明使用,考虑到施工的连续性,配备1台120KW发电机备用。
4、临时住房与征地在本段附近租用当地房屋作为项目部办公住宿地点,在津浦线和京山线的两侧均设施工场地,临时占地约6000m2,作为施工和生产及临时住房用。
5、地上、地下物的探测与防护本段所通过地段电力线较多,所跨铁路线也较多,施工中需要对津浦线和京山线两侧的通讯信号及电力设备进行探测和防护,并向铁路有关部门申请拆改并给予配合完成,保证施工顺利进行。
我部可协助总承包单位与铁路部门协调地下管线拆改等相关事宜。
6、工地试验室在项目部院内搭建临时工地试验室,试验室标准满足上级管理部门的要求。
7、项目部及工程技术部门前期准备项目经理部的管理、技术人员先期到场,进行现场踏勘和施工调查,审核图纸,进行现场交接桩复测,及时提交开工报告,确保按时开工。
施工技术人员在工程开工前熟读施工图纸及施工技术文件,并作好图纸会审记录,抓住工程施工的技术要点,认真作好设计桩位的交接工作,同时根据施工需要在施工区内布设支导线控制网,保证施工控制方便及精度。
8、其他准备工作(1)施工机械设备和施工材料按照施工进度安排提前到场。
(2)工程管理人员及生产工人到位。
(二)施工现场总平面布臵图如图“施工平面布臵图”所示。
(三)施工组织机构及人员设臵为了保证工程施工质量,满足工期要求,我公司结合本工程的具体情况,配备了多年从事桥梁工程施工及管理工作,具有丰富经验、综合素质高并取得良好业绩的项目经理、专业技术和经营管理人员组建项目经理部。
选拔技术熟练,认真负责的施工人员参加本标段施工。
拟投入管理人员10人,机械人员10人,技工50人,普工100人,高峰期普工增加到150人。
(四)施工工序及周期安排为了保证工期,根据本标段的实际情况在施工安排上遵循先做地下隐蔽工程,后做地上工程,在施工条件允许的情况下,作到部分工程平行作业,穿插施工,尽量作到多个工作面同时开工,科学合理的安排,使工序衔接更加合理,保证施工进度。
具体工序衔接如下:清理表层→测量放线→下部结构隐蔽工程→墩台结构→上部结构→桥面系施工→附属工程。
施工周期安排(五)本工程施工涉及有关部门配合事项1、北京铁路局:审查施工要点方案,审批临时道口。
2、铁路运输部门:封闭,要点。
3、铁路工务段:线路防护,修建临时道口。
4、铁路通信段:地下光缆,津浦线和京山线两侧光电缆的拆迁。
5、铁路电务段:地下电缆、信号机的拆迁防护。
6、施工当地政府部门:施工当中的配合事项。
四、主要工程项目的施工方案1、钻孔桩施工方案本工程桥梁基础均采用钻孔灌注桩,桩径为Φ1.5m,设计单根桩长57m,共有40根。
(1)施工机械的选用根据现场地质情况及工程要求,本工程采用HR240型旋挖钻机进行钻孔桩施工,使用静态泥浆护壁成孔,这种施工工艺具有成桩质量高、高效节能、设备先进、易于搬迁、施工方便、钻进速度快、振动小、噪音低、环保性能优越,且旋挖钻机具有扭矩大,捞渣能力强(使用磨盘式捞渣钻头),对周围建筑物无震动影响等特性,可使孔底沉渣厚度有效地控制在规定的范围之内,达到高效优质的目的。
为配合钻机钻孔下钢筋笼、灌注混凝土需配备50t以上的汽车吊、灌注混凝土导管及其它机具设备。
(2)施工工序安排施工准备(接通水源、电源,埋护筒,挖泥浆坑,泥浆沟)→安装钻机→钻孔→清孔→下钢筋笼→灌注水下混凝土→在下一孔位安装钻机。
(3)钻孔桩施工工艺①用10mm厚钢板卷制护筒,护筒直径大于孔径约20㎝,护筒高不小于3.0m。
埋设护筒时,护筒中心位臵对正测定的桩中心,并应保持护筒的垂直。
为保证线路安全,护筒采用人工配合汽车吊机边挖边沉入的方法埋设。
护筒底部填实30㎝粘土,护筒顶高出地面20~30㎝以便排浆。
护筒固定在正确位臵后,用粘土分层回填夯实,以保证其垂直及防止泥浆流失及位移、掉落。
护筒上口应用钢丝绳对称吊紧,防止下窜。
②为保证铁路行车安全,钻机布臵垂直于线路方向进行就位(如图“钻机就位示意图”所示),钻机安装就位后应平稳,不得压碰护筒,且应调平,确保施工中不发生倾斜、位移。
施工之前,钻机应试运转检查,以防止成孔或灌注中途发生故障。
③泥浆配臵。
泥浆为水、红粘土(膨润土)、纯碱配臵,泥浆性能的控制以保护孔壁不塌为主,为此,泥浆性能指标在施工中需要根据工程地质条件以粘土为主不断调整,泥浆性能指标如下表。
泥浆指标④砌筑泥浆池及泥浆外运。
在桥梁A37墩附近位臵布臵一个大泥浆池(如图“泥浆池平面图和横断面图”所示),几何尺寸约10×10×2m。
钻孔时出的废泥浆直接放到运输车上运走。
⑤第一根桩施工时,要慢速运转,掌握地层对钻机的影响情况,以确定在该地层条件下的钻进参数。
⑥在钻进过程中,不可进尺太快,由于采取泥浆护壁,因此要给一定的护壁时间。
一定要保持泥浆面,不得低于护筒顶40㎝。
在提钻时,须及时向孔内补浆,以保证水头。
经常检查钻头尺寸(可根据试钻情况决定其大小)。
如发现地质情况与原钻探资料不符应立即通知设计、监理等部门及时处理。
若孔内漏浆严重,有大量气泡上升、孔变浅、埋钻等情况,应及时将钻具提出,填入粘土,埋住坍孔部位,然后慢速搅浆钻进。
⑦待钻孔达要求深度后,应立即清孔,常采用磨盘式捞渣钻头捞渣法,可一次或多次进行捞渣,在清孔后,孔底沉渣不得大于设计要求,并将孔口处杂物清理干净,方可进行下步工序。
⑧钻孔桩成孔质量标准钻孔成孔允许偏差预防方法:A、在松散粉砂土或流砂中钻孔时,应选用较大比重、粘度的泥浆,并放慢进尺速度。
B、根据不同地质,调整泥浆比重,确保泥浆具有足够的稠度确保内外水位差,维护孔壁稳定。
C、清孔时应指定专人负责补水,确保钻孔内必要的水头高。
处理措施:A、发生孔口坍塌时,可立即拆除护筒并回填钻孔,重新埋设护筒再钻。
塌孔部位不深时,可用深埋护筒法,将护筒周围土夯填密实,重新钻孔。
B、发生孔内坍塌时,判明坍塌位臵,回填砂和粘土(或砂砾和黄土)混合物到坍孔处以上1~2m。
如坍孔严重时应全部回填。
待回填物沉积密实后再行钻进。
(4)钢筋笼制作和吊装①先制作一个带钢筋位的圆形工作台,在圆形工作台上卷制好加劲筋,并作好主筋位臵标记,然后将加劲筋放在主筋上滚动,按间距点焊好,再把箍筋按设计间距绑扎,最后加工焊好定位筋,加工完毕后检查、验收。
②钢筋笼尺寸偏差要求钢筋笼加工允许偏差③为保证钢筋笼吊起不致变形,采用双吊点吊放,吊点设在加劲筋处。
设臵施工围挡,为了使作业在围挡范围内进行,吊车位臵设臵既有鱼塘位臵,吊车大臂与桥墩横轴方向垂直布臵(如图“吊装布臵平面图”所示),然后开始吊钢筋笼,待钢筋笼与地面垂直后,转动吊车大臂,到达设计位臵后,开始下钢筋笼,经过精确定位后,摘除吊车吊钩,准备进入下步施工工序。
(如图“吊装工艺示意图”所示)钢筋笼的吊装过程不会侵入铁路限界,吊装方案科学合理,并且设臵专人负责安全,监护吊装全程,确保铁路营运安全。
④为使钢筋笼不致下滑及灌混凝土时不致上浮,可焊2根φ16钢筋吊住钢筋笼,在孔口固定在2根钢管上。
⑤如果钢筋笼太长,吊、运不便,可将其分成2段,下放一段焊接一段。
主筋接头采用搭接焊,接头单面焊接长度不小于10d,接头应错开,搭接长度区段内受力钢筋接头面积的最大百分率为50%。
(5)灌注水下混凝土①灌注混凝土导管:内径250㎜,使用前进行1.5倍水压试验,不漏水为合格。
导管下至距孔底0.3m~0.5m处。
导管上口安装混凝土漏斗,漏斗底口安设折叠式活门。
导管下设时按照入孔顺序逐节编号和标定累计长度。
②灌注前应探测孔底沉渣厚度,如超标应再次清孔。
③灌注封底前应在漏斗内及旁边准备充足的混凝土,以剪球排浆方式灌注首批混凝土,并使一次封底后混凝土埋入导管下口不少于 1.5m。
整个灌注过程要连续进行,并在首批混凝土初凝前完成。
④灌注时,应不断探测孔内混凝土面深度,并及时拆除多余导管,但应保证导管口位于混凝土面下至少2.0m,严禁提漏造成断桩。
⑤灌注应连续进行,尽可能缩短混凝土灌注间隔时间。
当混凝土面接近钢筋笼时,应增大埋深,放慢速度,防止钢筋笼上窜。
⑥为保证混凝土灌注质量,灌注混凝土桩顶标高应高于设计0.5~1.0m,确保桩体混凝土不含泥浆等杂物。
