中铁昆明安质〔2015〕30号中铁昆明公司、重庆指挥部关于发布《地铁施工关键工序卡控红线(试行)》的通知昆明公司、重庆指挥部各单位、部门:为完善地铁施工安全管控,规范施工管理行为,明确关键工序卡控要求,根据国家、行业相关规范、规定,结合中国中铁股份有限公司有关卡控红线要求,昆明公司、重庆指挥部研究制定了《地铁施工关键工序卡控红线(试行)》,现印发给你们,请遵照执行。
中铁昆明公司中铁重庆指挥部 2015年4月13日地铁施工关键工序卡控红线(试行)第一章暗挖隧道施工卡控红线第一条通用卡控红线(一)必须建立完备的监控量测系统,否则不准施工。
初支完成2小时内必须读取监控量测初始数据,要特别注意仰拱开挖过程中的量测变形情况。
(二)当拱顶下沉速率达3mm/d(回填土段5mm/d)或位移累计达30mm,净空收敛速率达2mm/d或位移累计达10mm时,必须暂停开挖,并及时分析原因,采取处理措施。
(三)两条平行隧道(包括导洞)净距小于1倍隧道开挖跨度时,其前后开挖面错开距离不得小于15m;同一隧道相向开挖时,两工作面相距不小于20m必须停挖一端。
(四)Ⅲ级围岩开挖120米必须按设计要求完成洞口工程,Ⅳ级以上围岩(含)开挖90米必须按设计要求完成洞口工程。
(五)初期支护钢架应工厂化制造,出厂前必须按要求进行检验,首件必须进行试拼装;必须按设计要求进行钢架连接,钢架支垫必须密实、牢靠、稳固,不得有“吊脚”现象;钢架安装完成后必须按要求及时施作锁脚锚杆(管)。
(六)仰拱或底板施作前,必须将隧底虚碴、杂物、积水等清除干净,超挖部分必须采用同级混凝土回填与找平。
(七)隧道拱、墙背超挖必须用同级混凝土回填。
(八)防水板及二衬台车前后10m范围内必须划定为消防安全重点区域,配齐灭火器材,在明显位置标识“严禁烟火”等示警标志,严格实行动火审批制度,动火作业时,必须有监火人员监督。
(九)遇水易软化围岩地段必须及时组织抽排水;隧道积水不得浸泡钢架底脚和隧底围岩。
中铁电化运管公司安全“红线”管理办法第一章总则第一条为规范公司安全风险管理,强化安全生产过程控制,重点防范因违反“红线”规定引发人身和旅客列车安全风险,确保公司安全形势稳步提升,公司特制订本办法。
第二条本办法规定了运管公司范围内现场作业安全“红线”管理的有关内容及要求。
第三条本办法适用于公司对各单位关于安全“红线”的管理。
第四条本办法依据国家安全生产监督管理总局第69号令《有限空间安全作业五条规定》、铁路总公司《关于公布“红线”管理范围的通知》、《中铁电气化局集团有限公司卡控“红线”规定》(电安〔2015〕609号)和各铁路局集团公司关于安全“红线”管理的办法、制度、规定等,结合公司实际制定。
第五条“红线”即底线,指最低容忍程度;安全“红线”指安全管理和行为不容触碰的底线,具体指因员工违章违纪,可能引发人身伤害(重伤、死亡)和旅客列车安全事故,但未发生事故的行为。
第二章管理职责第六条安全质量环保部是本办法的制定部门,负责本办法修订、补充、更新工作。
第三章安全“红线”内容第七条通用部分(一)严禁违章扒乘机车车辆、以车代步、飞乘飞降、钻车,在运行的机车车辆前抢越线路。
(二)严禁作业人员在车底坐卧、避雨、乘凉、休息,除线路检查人员外严禁在钢轨,枕木头和道心中行走。
(三)严禁未按规定设置防护,遇到现场防护员与驻站联络员失去联系时,禁止继续作业。
(四)严禁作业人员坐在运行中平板车上或坐在端板上,严禁在高出车帮、易窜动货物上站立、行走、坐骑。
(五)严禁施工人员随意跨线避车、抢越线路、跨越未封锁的正线抬运笨重物件。
(六)严禁在遇大雾、大雨(雪)、雷电交集、扬沙,能见度不足200m,或遇到六级以上大风等恶劣天气时,未采取特殊安全措施进行露天登高或上道维修施工。
(七)严禁未按规定使用安全用具、未采取防滑、防坠、专人防护制度等进行登高作业。
(八)严禁作业人员及携带物品距接触网设备带电部分不足2m(间接带电作业除外)。

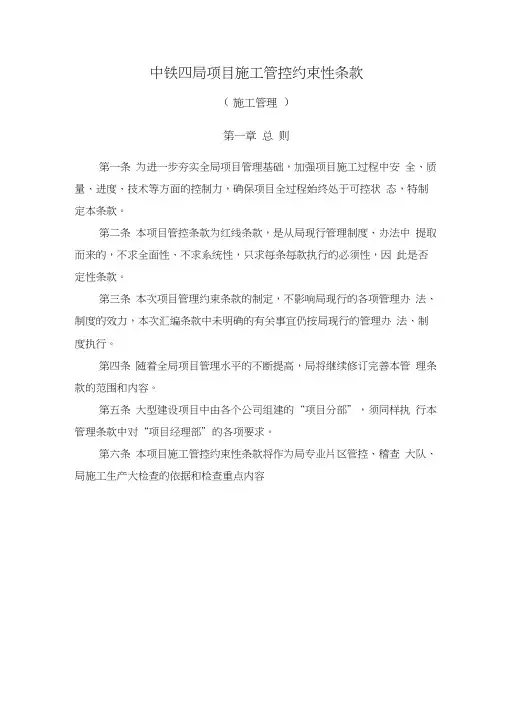

中铁四局项目施工管控约束性条款(施工管理)第一章总则第一条为进一步夯实全局项目管理基础,加强项目施工过程中安全、质量、进度、技术等方面的控制力,确保项目全过程始终处于可控状态,特制定本条款。
第二条本项目管控条款为红线条款,是从局现行管理制度、办法中提取而来的,不求全面性、不求系统性,只求每条每款执行的必须性,因此是否定性条款。
第三条本次项目管理约束条款的制定,不影响局现行的各项管理办法、制度的效力,本次汇编条款中未明确的有关事宜仍按局现行的管理办法、制度执行。
第四条随着全局项目管理水平的不断提高,局将继续修订完善本管理条款的范围和内容。
第五条大型建设项目中由各个公司组建的“项目分部”,须同样执行本管理条款中对“项目经理部”的各项要求。
第六条本项目施工管控约束性条款将作为局专业片区管控、稽查大队、局施工生产大检查的依据和检查重点内容第二章施工管理第七条项目中标后交接项目中标后,各公司市场营销部门应及时向公司生产管理部门办理交接手续,并进行项目有关情况的交底工作,双方均应留有工作交接清单。
第八条项目管理机构设置和人员配置1、项目经理部机构设置项目中标后,公司应下达项目组织机构令,项目经理部的各业务部门设置应涵盖项目所有的管理工作,要明确机构的管理权限和职责。
2、主要人员配置项目经理、总工程师按投标承诺到位,如发生人员变更,及时履行变更手续;项目安全总监按局规定配置,并进入项目领导班子。
第九条项目管理交底各公司应在项目经理部组建后一个月以内,组织相关机构业务部门对项目进行管理交底,交底工作由公司分管领导组织,并形成书面记录。
第十条整章建制项目经理部组建后,应在一个月内完成整章建制工作,涉及施工生产部门的各项管理办法和制度详见第3~8章相关内容。
第十一条施工准备1、施工调查工程开工前,须由上级或同级单位组织施工调查,并形成书面调查报告。
2、技术准备项目开工一个月内,须完成项目总体施工组织设计、总体方案(不含专项方案)的编制和专项方案编制计划,开工两个月内完成总体施工组织设计上级评审和安全、质量管理组织设计(策划书)。
中铁昆明安质〔2015〕30号中铁昆明公司、重庆指挥部关于发布《地铁施工关键工序卡控红线(试行)》的通知昆明公司、重庆指挥部各单位、部门:为完善地铁施工安全管控,规范施工管理行为,明确关键工序卡控要求,根据国家、行业相关规范、规定,结合中国中铁股份有限公司有关卡控红线要求,昆明公司、重庆指挥部研究制定了《地铁施工关键工序卡控红线(试行)》,现印发给你们,请遵照执行。
中铁昆明公司中铁重庆指挥部 2015年4月13日地铁施工关键工序卡控红线(试行)第一章暗挖隧道施工卡控红线第一条通用卡控红线(一)必须建立完备的监控量测系统,否则不准施工。
初支完成2小时内必须读取监控量测初始数据,要特别注意仰拱开挖过程中的量测变形情况。
(二)当拱顶下沉速率达3mm/d(回填土段5mm/d)或位移累计达30mm,净空收敛速率达2mm/d或位移累计达10mm时,必须暂停开挖,并及时分析原因,采取处理措施。
(三)两条平行隧道(包括导洞)净距小于1倍隧道开挖跨度时,其前后开挖面错开距离不得小于15m;同一隧道相向开挖时,两工作面相距不小于20m必须停挖一端。
(四)Ⅲ级围岩开挖120米必须按设计要求完成洞口工程,Ⅳ级以上围岩(含)开挖90米必须按设计要求完成洞口工程。
(五)初期支护钢架应工厂化制造,出厂前必须按要求进行检验,首件必须进行试拼装;必须按设计要求进行钢架连接,钢架支垫必须密实、牢靠、稳固,不得有“吊脚”现象;钢架安装完成后必须按要求及时施作锁脚锚杆(管)。
(六)仰拱或底板施作前,必须将隧底虚碴、杂物、积水等清除干净,超挖部分必须采用同级混凝土回填与找平。
(七)隧道拱、墙背超挖必须用同级混凝土回填。
(八)防水板及二衬台车前后10m范围内必须划定为消防安全重点区域,配齐灭火器材,在明显位置标识“严禁烟火”等示警标志,严格实行动火审批制度,动火作业时,必须有监火人员监督。
(九)遇水易软化围岩地段必须及时组织抽排水;隧道积水不得浸泡钢架底脚和隧底围岩。
汽车IATF16949质量管理体系标准汽车生产件及相关服务件组织的质量管理体系要求国际汽车推动小组第一版2016年10月1日目录前言—汽车质量管理体系标准历史目标有关认证的说明引言0.1总则 (2)0.2质量管理原则 (2)0.3过程方法 (2)0.3.1总则 (2)0.3.2 策划-执行-检查-处置循环 (3)0.3.3基于风险的思维 (4)0.4与其它管理体系标准的关系 (4)质量管理体系—要求1 范围 (5)1.1 范围—汽车行业对ISO 9001:2015的补充2引用标准 (5)2.1 规范性引用标准和参考性引用标准3术语和定义 (5)3.1汽车行业的术语和定义 (5)4组织的背景环境 (6)4.1理解组织及其背景环境 (6)4.2理解相关方的需求和期望 (6)4.3确定质量管理体系的范围 (6)4.3.1确定质量管理体系的范围-补充 (6)4.3.2顾客特殊要求 (6)4.4质量管理体系及其过程 (6)4.4.14.4.1.1产品和过程的符合性 (7)4.4.1.2产品安全 (7)4.4.25领导作用 (7)5.1领导作用和承诺 (7)5.1.1总则 (7)5.1.1.1 公司责任 (8)5.1.1.2 过程有效性和效率 (8)5.1.1.3 过程拥有者 (8)5.1.2以頋客为关注焦点 (8)5.2方针 (8)5.2.1建立貭量方针 (8)5.2.2 沟通质量方针 (8)5.3组织的作用、职贵和权限 (8)5.3.1 组织的作用、职责和权限-补充 (8)5.3.2 产品要求和纠正措施的职责和权限 (8)6策划 (9)6.1风险和机遇的应对措施 (9)6.1.16.1.2.1 风险分析 (9)6.1.2.2 预防措施6.1.2.3 应急计划 (9)6.1.26.2 质量目标及其实施的策划 (9)6.2.16.2.2.1质量目标及其实施的策划-补充 (10)6.2.26.3更改的策划, (10)7支持 (10)7.1资源 (10)7.1.1总则 (10)7.1.2人员 (10)7.1.3基础设施 (10)7.1.3.1工厂、设施和设备计划 (10)7.1.4过程操作环境 (10)7.1.4.1过程操作环境-补充 (11)7.1.5监视和测量资源 (11)7.1.5.1总则 (11)7.1.5.1.1测量系统分析 (11)7.1.5.2测量可追溯性 (11)7.1.5.2.1 校准/验证记录 (11)7.1.5.3 实验室要求 (11)7.1.5.3.1 内部实验室 (11)7.1.5.3.2 外部实验室 (12)7.1.6组织知识 (12)7.2能力 (12)7.2.1 能力—补充 (12)7.2.2 能力-在职培训 (12)7.2.3 内部审核员能力7.2.4 第二方审核员能力7.3意识 (12)7.3.1意识-补充 (12)7.3.2员工激励和授权 (12)7.4沟通 (13)7.5形成文件的信息 (13)7.5.1总则 (13)7.5.1.1质量管理体系文件 (13)7.5.2编制和更新 (13)7.5.3形成文件的信息的控制 (13)7.5.3.17.5.3.27.5.3.2.1 记录保留 (13)7.5.3.2.2 工程规范 (14)8运行 (14)8.1运行策划和控制 (14)8.1.1 运行策划和控制——补充 (14)8.1.2 保密 (14)8.2产品和服务的要求 (14)8.2.1顾客沟通 (14)8.2.1.1 顾客沟通—补充 (14)8.2.2产品和服务要求的确定 (14)8.2.2.1产品和服务要求的确定—补充 (14)8.2.3产品和服务要求的评审 (14)8.2.3.18.2.3.1产品和服务要求的评审—补充 (14)8.2.3.2顾客指定的特殊特性 (14)8.2.3.3组织制造可行性 (14)8.2.3.28.2.4 产品和服务要求的更改8.3 产品和服务的设计和开发8.3.1总则8.3.1.1 产品和服务的设计和开发—补充8.3.2设计和开发策划 (16)8.3.2.1 设计和开发策划—补充 (16)8.3.2.2产品设计技能 (16)8.3.2.3 带有嵌入式软件的产品的开发 (16)8.3.3设计和开发输入 (16)8 3.3.1 产品设计输入 (16)8.3.3.2 制造过程设计输入 (17)8.3.3.3 特殊特性 (17)8.3.4设计和开发控制 (17)8.3.4.1 监视 (17)8.3.4.2 设计和开发确认 (17)8.3.4.3原型样件方案 (17)8.3.4.4产品批准过程 (18)8.3.5 设计和开发输出 (18)8.3.5.1 设计和开发输出-补充 (18)8.3.5.2 制造过程设计输出 (18)8.3.6设计和开发更改 (18)8.3.6.1 设计和开发更改-补充 (19)8.4外部提供过程、产品和服务的控制 (19)8.4.1总则 (19)8.4.1.1总则-补充 (19)8.4.1.2供应商选择过程 (19)8.4.1.3 顾客指定的供货来源 (19)8.4.2控制类型和程度 (20)8.4.2.1控制类型和程度-补充 (20)8.4.2.2法律法规要求 (20)8.4.2.3 供应商质量管理体系开发 (20)8.4.2.3.1汽车产品相关软件或带有嵌入式软件的汽车产品 (20)8.4.2.4 供应商监视 (20)8.4.2.4.1 二方审核 (20)8.4.2.5供应商开发 (21)8.4.3外部供方的信息 (21)8.4.3.1 外部供方的信息-补充 (21)8.5生产和服务提供 (21)8.5.1生产和服务提供的控制 (21)8.5.1.1控制计划 (22)8.5.1.2标准化作业-操作指导书和目视标准 (22)8.5.1.3作业准备验证 (22)8.5.1.4停机后的验证 (22)8.5.1.5全面生产维护 (22)8.5.1.6生产工装及制造、试验、检验工装和设备的管理 (23)8.5.1.7生产排程 (23)8.5.2标识和可追溯性 (23)8.5.2.1标识和可追溯性-补充 (23)8.5.3顾客或外部供方的财产 (23)8.5.4防护 (23)8.5.4.1防护-补充 (23)8.5.5交付后的活动 (24)8.5.5.1服务信息反馈 (24)8.5.5.2与顾客的服务协议 (24)8.5.6更改控制 (24)8.5.6.1更改控制-补充 (24)8.5.6.1.1过程控制的临时更改 (24)8.6产品和服务的放行 (24)8.6.1产品和服务的放行-补充 (25)8.6.2全尺寸检验和功能试验 (25)8.6.3外观项目 (25)8.6.4外部提供产品和服务符合性的验证和接收 (25)8.6.5 法律法规符合性 (25)8.6.6接收准则 (25)8.7不符合输出的控制 (25)8.7.1.1顾客的让步授权 (25)8.7.1.2不合格品控制-顾客规定的过程 (26)8.7.1.3可疑产品的控制 (26)8.7.1.4返工产品的控制 (26)8.7.1.5顾客通知 (26)8.7.1.6不合格品的处置 (26)8.7.2 (26)9绩效评价 (26)9.1监视、测量、分析和评价 (26)9.1.1总则 (26)9.1.1.1制造过程的监视和测量 (26)9.1.1.2统计工具的确定 (27)9.1.1.3统计概念的应用 (27)9.1.2顾客满意9.1.2.1顾客满意-补充 (27)9.1.3分析与评价 (27)9.1.3.1优先级 (27)9.2内部审核 (28)9.2.19.2.29.2.2.1 内部审核方案 (28)9.2.2.2质量管理体系审核 (28)9.2.2.3制造过程审核 (28)9.2.2.4产品审核 (28)9.3管理评审 (29)9.3.1总则 (29)9.3.1.1管理评审—补充 (29)9.3.2管理评审输入 (29)9. 3.2.1管理评审输入-补充 (29)9.3.3管理评审输出 (29)9.3.3.1管理评审输出-补充 (29)10改进 (29)10.1总则 (30)10.2不符合和纠正措施 (30)10.2.3问题解决 (30)10.2.4防错 (30)10.2.5保修管理体系 (30)10.2.6顾客投诉和使用现场失效试验分析 (30)10.3持续改进 (31)10.3.1持续改进—补充 (31)附录A:控制计划A.1 控制计划的阶段A.2 控制计划的要素附录B: 参考书目--汽车行业补充质量管理体系要求1. 范围本标准为下列组织规定了质量管理体系要求:a)需要证实其具有稳定提供满足顾客要求及适用法律法规要求的产品和服务的能力;b)通过体系的有效应用,包括体系改进的过程,以及保证符合顾客要求和适用的法律法规要求,旨在增强顾客满意。
起重吊装作业安全卡控红线一、人员卡控:起重机械操作司机、司索工、信号工等必须持合法证件上岗;严格执行“定人、定机、定岗”制度,严禁无证人员动用起重机械。
二、方案卡控:大型和特殊吊装作业必须编制起重吊装专项方案,并按程序办理审批手续。
三、设备卡控:(一)起重机械安装、拆除必须使用具有相应资质的专业队伍;特种起重设备必须经过检验并取得合格证书和安全标志方可使用。
(二)起重机械的变幅指示器、力矩限制器、起重量限制器以及各种行程限位开关等安全保护装置必须完好齐全、灵敏可靠;严禁利用限制器和限位器装置代替操纵机构,严禁带病作业。
四、作业前卡控:(一)必须为起重机械作业提供足够的工作场地,清除或避开起重臂起落及回转半径内的障碍物;操作司机必须了解工作现场环境、行驶道路、营业线、架空电线、建筑物以及构件重量和分布情况。
(二)作业场地必须平整,地基承载力满足要求,机身必须固定平稳,支撑必须安放牢固,作业区周边必须设置人员警戒和警示标志。
(三)必须检查各主要受力构件是否正常,机械传动机构、制动器、液压系统、安全装置必须齐全和灵敏可靠,严禁带病作业。
(四)钢丝绳、滑轮、吊钩等必须符合规定要求,达到报废标准必须更换。
五、作业过程卡控:起重吊装作业必须严格遵守安全操作规程和起重机械“十不吊”原则,严禁简化操作程序。
(一)必须安排专门人员进行现场安全管理;吊装作业必须有人指挥;操作司机必须严格按照信号工发出的指令进行操作,上、下吊装作业时必须同时设置上、下信号工。
(二)起重机械进行回转、变幅、行走和吊钩等动作前,必须发出音响信号示意。
重物起升、下降和回转必须平稳,不得突然制动。
(三)起吊的重物必须绑扎牢固,严禁在重物上堆放或悬挂零星物件;起重机械在停工、休息或中途停电时必须将重物卸下, 不得悬在空中。
(四)严禁汽车吊载荷行驶或不放下支腿作业;严禁起重机械超载吊装;严禁起重机械进行斜吊、拉吊和起吊地下的埋设物件及其它不明重量的物件。
一、依据标准:1、《特种设备安全监察条例》(国务院令第549号)2、《危险性较大的分部分项工程安全管理办法》(建质[2009]87号)3、《特种设备注册登记与使用管理规则》(质技监局锅发[2001]57号)4、《建筑施工企业主要负责人、项目负责人和专职安全生产管理人员安全生产管理规定》(住建部第17号令)5、《建筑施工项目经理质量安全责任十项规定(试行)》(建质[2014]123号)6、《建筑施工起重吊装工程安全技术规范》(JGJ 27-2012);7、《建筑机械使用安全技术规程》(JGJ 33-2012);8、《起重机械安全规程第1部分:总则》(GB 6067.1-2010);9、《起重机钢丝绳保养、维护、安装、检验和报废》(GB/T 5972-2009);10、《钢丝绳夹》(GB/T 5976-2006);11、《关于进一步加强安全生产工作的通知》(中铁股份办〔2010〕401号);12、《中国中铁股份有限公司起重吊装作业安全卡控红线》(中铁股份安全[2015]55号)。
二、人员卡控标准1、设备安装维修人员、起重机操作人员、起重信号工、司索工等特种作业人员必须持有特种作业资格证书上岗,并经体检确认可进行高处作业。
2、严格执行“定人、定机、定岗”制度,严禁非起重机驾驶人员驾驶、操作起重机。
3、指挥起重机械操作的人员(吊装工或指挥人员)应易于为起重机械司机所识别,例如通过穿着明亮色彩的服装、使用信号旗或使用无线电传呼信号。
4、起重机操作人员、起重信号工、司索工等人员应熟悉作业环境和施工条件,并应听从指挥,遵守现场安全管理规定。
在作业过程中,应集中精力,正确操作,并应检查机械工况,不得擅自离开工作岗位。
5、标段经理部项目经理必须在起重机械安装、拆卸等危险性较大分部分项工程施工期间现场带班;必须组织起重机械使用前验收,未经验收或验收不合格,不得使用;必须组织起重机械使用过程日常检查,不得使用安全保护装置失效的起重机械。
