1.8管道焊口防腐补口、补伤现场质量检查清单
- 格式:doc
- 大小:49.50 KB
- 文档页数:1
目录1.目的 (1)2.适用范围 (1)3.编制依据 (1)4.输气钢管腐蚀原理及影响因素 (1)5. 输气管道(钢质)防腐工艺流程 (2)5.1操作人员要求 (2)5.2防腐补口材料要求 (3)5.3设备要求 (4)5.4作业环境及条件 (5)5.5防腐补口工艺流程 (5)5.6补口处处理 (5)5.7喷砂除锈 (6)5.8打毛 (6)5.9热收缩带施工 (7)5.10站场内防腐补口 (10)5.11补伤 (11)5.12热收缩带常见问题 (13)5.13常用的检测方法 (13)5.14常见问题及解决方法 (13)6.防腐补口、补伤质量控制内容 (15)7.防腐补口、补伤HSE控制内容 (16)8.需填报资料 (16)钢质管道防腐补口、补伤程序1.目的为规范大庆建安集团有限责任公司抚顺项目部承建的抚顺天然气综合利用项目(石化供气管线)管道防腐、补口施工工艺流程的规范性及保障施工质量、安全、环保均处于受控状态,旨在明确施工工艺流程、施工环境、质量、HSE等相关要求,特编制本程序。
2.适用范围本程序性方案仅适用抚顺项目部承建的抚顺天然气综合利用项目(石化供气管线)管道防腐、补口及相应工程。
3.编制依据1、《埋地钢质管道聚乙烯防腐层技术标准》SY/T0413-2002;2、《辐射交联聚乙烯热收缩带(套)》SY/T4054-2003;3、热收缩带现场操作说明及注意事项-湿膜安装;4、《油气长输管道工程施工及验收规范》GB50369-2006;5、《石油天然气建设工程施工质量验收规范输油输气管道线路工》SY4208-2008。
4.输气钢管腐蚀原理及影响因素4.1内壁腐蚀埋地输气管道内含有气、水等介质,其内壁腐蚀是介质中的水在内壁生成一层亲水膜并形成原电池所发生的电化学腐蚀,或者是其他有害物质(硫化氢、硫化物、二氧化碳等)直接与金属作用引起的化学腐蚀。
特别是在管道弯头,低洼积水处、气液交界面,电化学腐蚀异常强烈,管壁大面积腐蚀减薄或形成一系列腐蚀深坑及沟槽。
防腐补口施工工艺评定防腐补口施工工艺规程一、工程概况二、防腐补口、补伤施工操作要点1、热收缩带防腐补口施工操作要点(1)热收缩套在焊接之前套入(连同房粘纸及防护塑料袋)钢管的任意一端。
(2)除锈前应将钢管表面预热至露点以上至少5℃,用电动砂轮机去除补口处钢管表面的铁锈,使其达到St3.0级。
(3)表面预处理后的钢管表面的锚纹深度应达到50~70um,应将环向焊缝两侧防腐层与补口材料搭接范围内的防腐涂层表面一并打毛处理,除锈完毕后,应清除灰尘。
管口表面处理与补口间隔时间不宜超过2h。
表面返锈时,应重新除锈。
(4)用抹布去除补口处钢管及两侧PE外表面的灰尘、油污及杂物。
(5)用加热枪均匀加热补口处钢管,将钢管预热。
用测温仪测定补口处钢管表面温度,直到表面温度达到60℃-80℃,并用钢丝刷拉毛两侧PE层。
(6)将环氧底漆A、B组份混合,并搅拌均匀。
将混合好的底漆均匀涂敷于补口处钢管表面及拉毛后的PE层。
(7)取出热缩套中的防护套中的防护塑料及防粘资,将其拉回到焊口部位。
以焊缝为中心左右两端对正。
(8)从中部沿周围加热热收缩套,先使其中间收缩,再从中间向两端分别加热热收缩套。
注意加热要均匀,逐步向两端均匀收缩。
(9)在收缩过程中,如果出现气泡或皱褶,应用压棍压开,以碾平皱褶或消除气泡。
直至热缩套带完全收缩。
(10)沿周向对热收缩带再进行一次全面的加热,加热时间为3-5分钟,确保热熔胶完全熔化。
(11)最后,用压辊沿热收缩套轴向和周向进行碾压。
补口剥离试验按《埋地钢质管道聚乙烯防腐层》(GB/T 23257-2017)附录K 的方法进行检验,应在补口施工完成24h后进行,剥离试验温度控制在20℃±5℃。
防腐层沿环向划开宽度约20mm、长至少为160mm的长条,将记录的稳定力值除以剥离的防腐层宽度,即为剥离强度,单位为N/cm,剥离强度不应小于50N/cm。

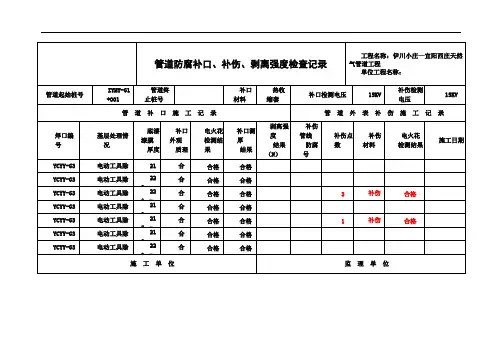

每100个补口至少抽测1个口,如不合格,应加倍抽测。
西南成品油管道工程线路工程黎塘~甘棠河段管道防腐补口补伤施工方案中国石化集团第十建设公司西南管道工程项目部二OO三年九月二十八日西南成品油管道工程线路工程黎塘~甘棠河段管道防腐补口补伤施工方案编制:范豫峰审核:翁大龙批准:毕永明中国石化集团第十建设公司西南管道工程项目部二OO三年九月二十八日管道防腐补口补伤施工方案1.工程概述中国石油化工股份有限公司拟建设“西南成品油管道工程”,本工程为黎塘至甘棠河段,敷设Φ323输油管道一条。
管道防腐层补口全部采用无溶剂液体环氧底漆,外包聚乙烯加强型热缩套,其中黑色耐候性3PE防腐管补口采用耐高温加强型热缩带。
管道的补伤采用无溶剂液体环氧底漆、热缩带或补伤棒。
2.编制依据2.1江汉石油管理局勘察设计研究院提供的施工图纸;2.2 《黎塘-甘棠河防腐部分》说明书;3.施工中执行的技术标准和规范●《涂装前钢材表面锈蚀等级和除锈等级》GB/T8923-88;●《涂装前钢材表面预处理规范》 SY/T0407-97;●《辐射交联聚乙烯热收缩带》SY/T4054-93;●《埋地钢质管道聚乙烯防腐层技术标准》SY/T0413-20024.热收缩套施工技术要求●补口补伤人员应经过专门培训,并经考核合格后持证上岗。
●管子对口前先将热缩套套防腐管上,并移至焊口旁边约1.5米处。
●焊口表面预处理:清理补口区域表面的杂物和油渍,原防腐层清理宽度每侧须大于150mm。
●除锈:管道焊接质量检查合格后,接监理防腐委托指令后进行管口的除锈工作。
除锈采用机械喷抛射除锈,除锈质量应达到SY/T0407—97《涂装前钢材表面预处理规范》中的Sa2.5级。
并将与热缩套搭接部位(比热缩套实际搭接宽度每侧窄20mm为宜)的原环氧粉末防腐层清洁、打毛,清扫干净。
●将补口处钢管及搭接部位的环氧粉末涂层加热到55-60℃,然后将调配好的无溶剂液体环氧底漆均匀的涂刷在补口处的钢管表面及搭接部位的涂层表面。
底漆要按厂家提供的使用说明进行,底漆涂刷应均匀,无气泡和凝块。
补口、补伤及阴极保护施工技术要求一、主要工程量1.补口、补伤2.阴极保护二、施工技术要求1.补口补口采用环氧树脂底漆加辐射交联聚乙烯热收缩套(带)三层结构。
一般工序:施工准备→管口清理→管口预热→管口除锈除尘→PE层预热打毛及管口加热→测温涂刷底漆→热缩带安装→加热热缩带→检查验收→补口标识→填写施工检查记录1.1预处理(1) 应对焊口进行清理,环向焊缝及其附近的毛刺、焊渣、飞溅物、焊瘤等应清理干净。
补口处的污物、油和杂质(必要时可用丙烷清洗剂),应清理干净。
(2) 采用喷砂除锈时,在表面喷砂除锈前应将钢管预热至环境空气露点以上3 ℃(约为30℃~50℃)。
除锈等级应达到Sa 2.5级,钢管表面防锈效果采用相应的照片或标准对比板进行目视比较。
除锈后应清除表面灰尘,如有灰尘污染,采用纯棉毛巾擦拭合格。
(3) 将热收缩带与管体3PE 防腐层搭接处打毛100 mm ,打毛深度为0.3~0.4mm,打毛的宽度不超过收口片的长度。
(4) 用锚纹仪或0 形压片测量锚纹深度,并留作记录,锚纹深度保持在50~90 mm 之间。
钢管表面预处理后至补口施工时间间隔宜控制在2 h内,期间应防止钢管表面受潮和污染。
涂底漆前,如出现返锈或表面污染时,必须重新进行表面预处理。
1.2涂底漆(1) 将环氧树脂基料A 应充分搅拌均匀,然后再将固化剂B 倒入环氧树脂基料A 中,搅拌约3~5 分钟。
在环境温度下,使用时间约为30 分钟,只要底漆仍然呈液态就可以使用。
(2) 调整火焰,使之端部呈黄色,根部呈蓝色。
将补口部位的钢管预热到60℃~80℃(以产品使用说明书为准),补口带搭接范围内的防腐涂层表面预热至90~100℃(红外线测温仪测量)(以产品使用说明书为准)。
加热后应采用点接触式测温仪或经点接触式测温仪比对校准的红外线测温仪测温,至少测量补口部位表面周向均匀分布4个点的温度。
红外线测温仪有响应时间快、非接触、使用安全、便捷及使用寿命长等优点,使用测低温段(≤300℃)的红外线测温仪,一般精度可达到±2℃甚至更高,可以满足施工要求。
目录一、适用范围 (1)二、编制依据 (1)三、防腐补口分类 (1)四、工作流程 (1)4.1、气体极化防腐补口施工流程 (1)4.2、机械化防腐补口施工流程 (1)4.3、人工火焰防腐补口施工流程 (2)五、一般技术要求 (3)六、补口操作 (4)6.1气体极化防腐补口操作 (4)6.1.1管口预处理 (4)6.1.2管口清理 (4)6.1.3搭接区防腐层表面处理 (5)6.1.4自动喷砂 (5)6.1.5气体极化 (5)6.1.6底漆涂装 (6)6.1.6面漆涂装 (7)6.1.7外观及厚度检查 (7)6.1.8电火花检漏 (8)6.1.9粘结力测试 (8)6.2机械化防腐补口操作 (8)6.2.1 施工准备 (8)6.2.2 管口清理及除锈 (8)6.2.3 防腐预热 (9)6.2.4 涂刷底漆 (9)6.2.5 安装热收缩带 (9)6.2.6 加热收缩带 (10)6.2.7 外观检测 (10)6.2.8 电火花检漏 (10)6.2.9 强度剥离试验 (11)七、3LPE补伤操作 (11)7.1直径30mm内的补伤操作要点 (11)7.2直径30mm以上的补伤操作要点 (12)7.3补伤结果检验 (12)八、记录 (12)一、适用范围本施工作业指导书适用于中俄东线天然气管道工程第八标段施工现场防腐补口、补伤作业施工。
二、编制依据2.1 设计图纸:防腐及阴极保护线路部分通用设计;2.2 《油气长输管道工程施工及验收规范》(GB50369-2014);2.3 《埋地钢质管道聚乙烯防腐层》(GB/T23257-2017);2.4 《埋地钢质管道热熔胶型聚乙烯热收缩带补口技术规定》(CDP-G-OGP-AC-058-2014-1);2.5《油气管道工程埋地钢质管道无溶剂环氧涂料补口技术规定-发布稿》(CDP-G-OGP-AC-114-2017-1);2.6《中国石油天然气管道科学研究院国家工程实验室:防腐补口工艺规程》(PLS-CPS-17002)。
