装饰装修工程量清单项目及计算规则
- 格式:ppt
- 大小:238.00 KB
- 文档页数:71
装饰工程工程量计算规则与方法一、楼地面装饰工程
1.整体面层及找平层
二、墙、柱面装饰与隔断、幕墙工程1.墙面抹灰
三、天棚工程
四、油漆、涂料、裱糊工程
五、其他装饰工程
六、拆除工程
七、措施项目
《工程量计算规范》中给出了脚手架、混凝土模板及支架、垂直运输、超高施工增加、大型机械设备进出场及安拆、施工降水及排水、安全文明施工及其他措施项目的计算规则或应包含范围。
除安全文明施工及其他措施项目外,前6项都详细列出了项目编码、项目名称、项目特征、工程量计算规则、工作内容,其清单的编制与分部分项工程一致。
1.脚手架
2.混凝土模板及支架
3.垂直运输
4.超高施工增加
5.大型机械设备进出场及安拆
6.施工排水、降水
7.安全文明施工及其他措施项目
(1)安全文明施工费是指工程施工期间按照国家现行的环境保护、建筑施工安全、施工现场环境与卫生标准和有关规定,购置和更新施工安全防护用具及设施、改善安全生产条件和作业环境所需要的费用。
(2)其他措施项目包括夜间施工,费夜间施工照明,二次搬运、冬雨季施工、地上、地下设施,建筑物的临时保护设施,已完工程及设备保护等。
装饰工程计算规则一、装饰工程材料计算规则1.根据设计图纸和工程要求,计算所需的装饰材料的种类和数量。
比如墙体涂料的用量计算,可以根据墙体面积、涂料的覆盖率和涂布层数进行精确计算。
2.根据装饰材料的规格和尺寸,计算所需的材料量。
比如瓷砖的铺贴,要计算用瓷砖的数量和尺寸,还要考虑裁剪和浪费的因素。
3.根据不同材料的特性和损耗率,计算材料的实际使用量。
比如装饰木工材料,需要计算木材的长度、宽度和厚度,并考虑到锯口和浪费的损耗。
二、装饰工程人工计算规则1.根据工程的施工难度和工期要求,计算所需的施工人力。
比如墙面刷漆,需要考虑到刷漆师傅的工作效率和人力配置,以确保工期的完成。
2.根据不同工种的工作量和技术要求,计算不同工种的工时和工资。
比如瓦工、木工和油漆工等,工资的计算可以根据工种的复杂程度、技术要求和市场行情进行。
3.根据工程进度和施工计划,合理安排施工人员的工作时间和班次,确保工程顺利进行。
同时还需要进行临时工等劳动力的调配和计算。
三、装饰工程时间计算规则1.根据工程的规模和工程量,计算工程的总工期和施工节点。
比如大型商业综合体的装修工程,需要将不同节点的工作分配到不同时间段,实现并行施工,以节约时间。
2.根据不同工序的施工时间和先后关系,编制施工进度计划。
比如在装饰工程中,先进行水电改造,再进行石膏板和墙面处理,最后进行装饰性材料的施工,需要根据工序的先后关系进行时间计算。
3.根据工程的紧急程度和工期的要求,合理安排施工时间。
比如商场的装修,需要在一个较短时间内完成,以便尽快投入使用,因此需要加班加点,合理分配时间资源。
四、装饰工程成本计算规则1.根据工程量清单和单位工程量造价,计算装饰工程的总造价。
这包括材料费、人工费、机械费、设备费、管理费、利润等各项成本。
2.根据市场行情和供需情况,对装饰材料的价格进行测算和预估。
考虑到材料的品质和品牌,以及供应商的信誉和服务,综合考虑确定材料价格。
3.根据前期的经验和类似工程的造价指标,对装饰工程进行评估和估价。

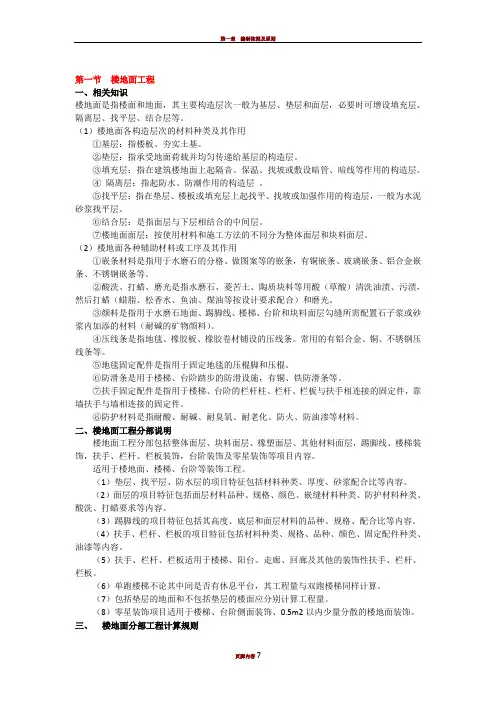

第一节楼地面工程一、相关知识楼地面是指楼面和地面,其主要构造层次一般为基层、垫层和面层,必要时可增设填充层、隔离层、找平层、结合层等。
(1)楼地面各构造层次的材料种类及其作用①基层:指楼板、夯实土基。
②垫层:指承受地面荷载并均匀传递给基层的构造层。
③填充层:指在建筑楼地面上起隔音、保温、找坡或敷设暗管、暗线等作用的构造层。
④隔离层:指起防水、防潮作用的构造层。
⑤找平层:指在垫层、楼板或填充层上起找平、找坡或加强作用的构造层,一般为水泥砂浆找平层。
⑥结合层:是指面层与下层相结合的中间层。
⑦楼地面面层:按使用材料和施工方法的不同分为整体面层和块料面层。
(2)楼地面各种辅助材料或工序及其作用①嵌条材料是指用于水磨石的分格、做图案等的嵌条,有铜嵌条、玻璃嵌条、铝合金嵌条、不锈钢嵌条等。
②酸洗、打蜡、磨光是指水磨石、菱苦土、陶质块料等用酸(草酸)清洗油渍、污渍,然后打蜡(蜡脂、松香水、鱼油、煤油等按设计要求配合)和磨光。
③颜料是指用于水磨石地面、踢脚线、楼梯、台阶和块料面层勾缝所需配置石子浆或砂浆内加添的材料(耐碱的矿物颜料)。
④压线条是指地毯、橡胶板、橡胶卷材铺设的压线条。
常用的有铝合金、铜、不锈钢压线条等。
⑤地毯固定配件是指用于固定地毯的压棍脚和压棍。
⑥防滑条是用于楼梯、台阶踏步的防滑设施,有铜、铁防滑条等。
⑦扶手固定配件是指用于楼梯、台阶的栏杆柱、栏杆、栏板与扶手相连接的固定件,靠墙扶手与墙相连接的固定件。
⑧防护材料是指耐酸、耐碱、耐臭氧、耐老化、防火、防油渗等材料。
二、楼地面工程分部说明楼地面工程分部包括整体面层、块料面层、橡塑面层、其他材料面层,踢脚线、楼梯装饰,扶手、栏杆、栏板装饰,台阶装饰及零星装饰等项目内容。
适用于楼地面、楼梯、台阶等装饰工程。
(1)垫层、找平层、防水层的项目特征包括材料种类、厚度、砂浆配合比等内容。
(2)面层的项目特征包括面层材料品种、规格、颜色、嵌缝材料种类、防护材料种类、酸洗、打蜡要求等内容。
附录B装饰装修工程工程量清单项目及计算规则一、项目名称:装饰装修工程工程量清单1.工程量清单的编制依据:(1)国家有关法律、法规、标准及规范;(2)相关专业技术标准;(3)相关设计图纸文件;(4)建设项目的合同、招标文件等。
2.工程量清单项目的划分:工程量清单项目根据装饰装修工程的不同工种、不同构件,划分为以下几个方面:(1)土建工程:包括拆除、基础、地面、墙体等。
(2)木工工程:包括橱柜、门窗、橱柜、木地板等。
(3)石材工程:包括地砖、墙砖、石材门窗等。
(4)金属工程:包括金属门窗、金属楼梯等。
(5)涂料工程:包括墙面、天花、木器等。
(6)玻璃工程:包括玻璃门窗、玻璃隔断等。
(7)电气工程:包括照明、配电、插座、开关等。
(8)暖通工程:包括供暖、通风、空调等。
(9)家具、设备安装:包括家具、设备的安装、调试等。
3.工程量清单项目的计算规则:(1)计算单位:根据不同的工程量清单项目,采用相应的单位进行计算,如平方米、米、个、立方米、千克等。
(2)计算依据:根据设计图纸、施工要求及有关规范,进行具体的计算,确保计算结果准确。
(3)计算方法:根据工程量清单项目的特点,采用相应的计算方法进行计算,如面积法、长度法、体积法、重量法等。
(4)换算关系:根据实际施工情况,对不同单位进行换算,以便进行统一计算。
(5)计算精度:工程量清单项目的计算结果的精度要求符合相关标准规定,保证工程计量的准确性和可靠性。
以上是装饰装修工程工程量清单项目及计算规则的基本内容,准确的工程量清单是装饰装修工程合理预算和合理施工的基础。
希望能对相关从业人员提供一定的参考。
装饰工程清单工程量计算规则(二)说明1.本章定额凡注明砂浆种类、配合比、饰面材料型号规格的,如与设计不同时,可按设计规定调整。
但定额中的人工、机械数量不变。
定额中抹灰厚度不得换算。
2.本章定额除部分项目为龙骨、基层、面层合并列项外,其余均为天棚龙骨、基层、面层分别列项编制,如设计要求不同时,材料可以调整,但人工、机械数量不变。
3.天棚面层在同一标高者为平面天棚,天棚面层不在同一标高者,且高度差在200mm以上者为跌级天棚(跌级天棚其面层人工乘以系数1.1)。
4.轻钢龙骨、铝合金龙骨定额中为双层结构(中、小龙骨紧贴大龙骨底面吊顶),如为单层结构时(大、中龙骨底面在同一水平面上),人工乘以0.85系数。
5.本章定额中平面天棚和跌级天棚指一般直线型天棚,不包括灯光槽的制作安装。
灯光槽制作安装应按本章相应子目执行。
艺术造型天棚项目中已包括灯光槽的制作安装。
6.龙骨架、基层、面层的防火处理,应按本定额第五章相应子目执行。
7.天棚检查孔的工料已包括在定额项目内,不另计算。
工程量计算规则1.天棚抹灰按设计图示尺寸以水平投影面积计算。
不扣除间壁墙、垛、柱、附墙烟囱、检查口和管道所占的面积,带梁天棚、梁两侧抹灰面积并入天棚面积内,板式楼梯底面抹灰按斜面积计算,锯齿形楼梯底板抹灰按展开面积计算。
天棚抹灰如带有装饰线时,区别按三道以内或五道线以内按“延长米”计算。
线脚的道数以一个突出的棱角为一道线。
檐口天棚的抹灰面积,并入相同的天棚抹灰工程量内计算。
天棚中折线、灯槽线、圆弧形线、拱形线等艺术形式的抹灰,按展开面积计算。
2.各类吊顶天棚龙骨按主墙间净空面积计算,不扣除间壁墙、检查口、附墙烟囱、柱、垛和管道所占面积。
天棚中的折线、跌落等圆弧形,高低吊灯槽等面积不展开计算。
3.天棚基层按展开面积计算。
4.天棚装饰面层,按主墙间实钉(胶)面积以“m2”计算,不扣除间壁墙、检查口、附墙、烟囱、垛和管道所占的面积,但应扣除单个0.3m2以上的孔洞、独立柱、灯槽及与天棚相连的窗帘盒所占的面积。
0 附录B 装饰装修工程工程量清单项目及计算规则B.1 楼地面工程B.1.1整体面层。
工程量清单项目设置及工程量计算规则,应按表B.1.1的规定执行。
表B.1.1 整体面层(编码:)项目编码项目名称项目特征计量单位工程量计算规则工程内容水泥砂浆楼地面1.垫层材料种类、厚度2.找平层厚度、砂浆配合比3.防水层厚度、材料种类4.面层厚度、砂浆配合比m2按设计图示尺寸以面积计算。
扣除凸出地面构筑物、设备基础、室内铁道、地沟等所占面积,不扣除间壁墙和0.3 m2以内的柱、垛、附墙烟囱及孔洞所占面积。
门洞、空圈、暖气包槽、壁龛的开口部分不增加面积1.基层清理2.垫层铺设3.抹找平层4.防水层铺设5.抹面层6.材料运输现浇水磨石楼地面1.垫层材料种类、厚度2.找平层厚度、砂浆配合比3.防水层厚度、材料种类4.面层厚度、水泥石子浆配合比5.嵌条材料种类、规格6.石子种类、规格、颜色7.颜料种类、颜色8.图案要求9.磨光、酸洗、打蜡要求1.基层清理2.垫层铺设3.抹找平层4.防水层铺设5.面层铺设嵌缝条安装7.磨光、酸洗、打蜡8.材料运输细石混凝土地面1.垫层材料种类、厚度2.找平层厚度、砂浆配合比3.防水层厚度、材料种类4.面层厚度、混凝土强度等级1.基层清理2.垫层铺设3.抹找平层4.防水层铺设5.面层铺设6.材料运输菱苦土楼地面1.垫层材料种类、厚度2.找平层厚度、砂浆配合比3.防水层厚度、材料种类4.面层厚度5.打蜡要求1.清理基层2.垫层铺设3.抹找平层4.防水层铺设5.面层铺设6.打蜡7.材料运输表B.1.2 块料面层(编码:)项目编码项目名称项目特征计量单位工程量计算规则工程内容石材楼地面1.垫层材料种类、厚度2.找平层厚度、砂浆配合比3.防水层、材料种类4.填充材料种类、厚度5.结合层厚度、砂浆配合比6.面层材料品种、规格、品牌、颜色7.嵌缝材料种类8.防护层材料种类9.酸洗、打蜡要求m2按设计图示尺寸以面积计算。
