项目建设报批报建流程一、前期准备1.项目意向阶段:项目方与政府相关部门初步沟通,明确项目的可行性和前期准备工作。
2.项目可研阶段:项目方进行项目可行性研究,包括项目的市场分析、技术可行性分析、经济效益分析等,编制项目可行性研究报告。
二、报建材料准备1.项目初步设计:根据项目需求和可行性研究报告,进行初步设计,包括项目的总体规划、平面布置、建筑设计等。
2.报批材料准备:根据项目初步设计和相关法律法规,编制报建材料,包括项目申请书、建设用地约定书、土地规划许可证、环境影响评价报告等。
三、报批申请递交1.递交申请:将报批申请材料递交给项目所在地的发展和委员会或规划局,并缴纳相应的申请费用。
2.初审:发展和委员会或规划局对申请材料进行初步审查,确认材料齐全并符合法律法规要求。
3.现场勘察:项目所在地的发展和委员会或规划局进行现场勘察,对项目的用地情况和环境要求进行评估。
四、评审环节1.专家评审:由相关专家进行项目评审,包括对项目的技术可行性、经济效益、环境影响等进行评估。
2.公示:将项目的建设规划及相关信息公示一定的时间,接受社会公众的监督和意见反馈。
3.听证会:项目方需组织听证会,听取社会各界对项目建设的意见和建议。
五、批准阶段1.递交评审会:将评审结果递交给发展和委员会或规划局的评审会。
2.评审会审议:评审会对项目的评审结果进行综合评估和讨论,决定是否批准项目建设。
3.颁发批复文件:发展和委员会或规划局根据评审会的决议,颁发批复文件,确定项目的建设规划和条件。
六、后续手续办理1.用地手续办理:根据批复文件要求,向房地产管理部门办理建设用地手续,包括土地出让、土地审批等。
2.环评手续办理:根据环境影响评价报告的要求,向环境保护部门办理环评手续,包括环境影响评价报告的审核和批准等。
3.施工许可办理:根据批复文件要求,向建设主管部门办理施工许可手续,包括施工设计审核、施工图审查等。
总结:以上是一个典型的项目建设报批报建流程的介绍。
房地产开发报建流程完整版一、前期准备工作1.项目规划:确定房地产项目的定位、规模、业态等基本要素。
2.土地获取:通过拍卖、挂牌、协议等方式获取合适的土地。
3.项目可行性研究:进行市场调研、经济评价、财务分析等,确保项目的可行性。
4.环境评估:对项目的环境影响进行评估,准备环评文件。
二、资料整理1.土地意向书:与土地供应方签署土地意向书,明确双方的意向。
2.土地出让合同:与土地供应方签署土地出让合同,确定土地的使用权。
3.政府备案:将土地出让合同备案到相关政府部门,获得相关证书。
4.规划许可证:申请规划许可证,获取房地产项目的规划设计批准文件。
三、申请审批1.建筑施工许可证:申请建设单位,编制项目建设方案并提交施工管理部门审批,获得施工许可证。
2.规划许可证:向规划行政主管部门申请规划许可证,提交项目的土地使用权证明、规划设计文件等资料。
3.环境影响评价表格:进行环境影响评价后,填写环评表格并提交环保主管部门审批,获得环评批复文件。
4.安全生产许可证:申请安全生产许可证,提交有关资料并验收合格,获得安全生产许可证。
四、规划设计1.设计单位选择:选择合格的设计单位进行项目的规划设计工作。
2.概念设计:进行概念设计,包括项目的外观形象、功能定位、建筑风格等。
3.规划设计:进行规划设计,确定项目的总平面布局、用地分区、交通配套等。
4.建筑设计:进行建筑设计,包括主体建筑结构、立面设计、室内空间布局等。
5.施工图设计:进行施工图设计,制定详细的施工方案和施工图纸。
五、建设验收1.开工报告:在开工前,向相关部门提交开工报告。
2.竣工验收:施工完成后,向相关部门提交竣工验收资料,进行竣工验收。
3.验收合格证书:通过竣工验收,获得相关部门的合格证书。
以上就是一个完整版的房地产开发报建流程。
不同地区、不同项目可能在具体操作上会有所差异,但整体流程大致相同。
开发商在进行房地产项目报建时,需要按照相关规定和要求进行操作,严格遵守法律法规,确保项目的合法性和可行性。

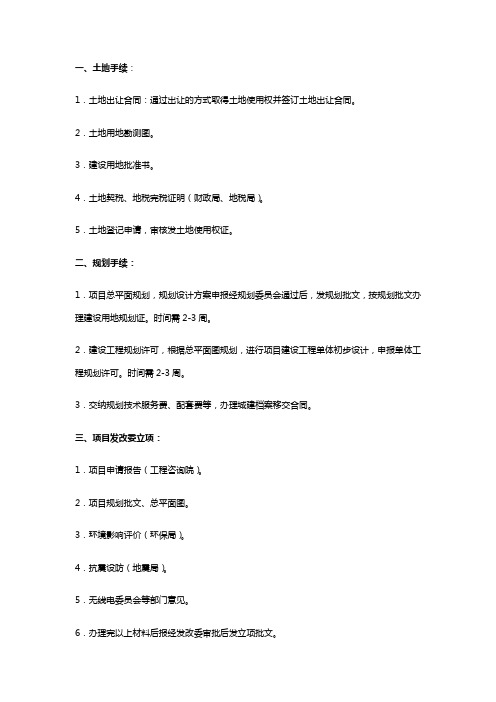

一、土地手续:1.土地出让合同:通过出让的方式取得土地使用权并签订土地出让合同。
2.土地用地勘测图。
3.建设用地批准书。
4.土地契税、地税完税证明(财政局、地税局)。
5.土地登记申请,审核发土地使用权证。
二、规划手续:1.项目总平面规划,规划设计方案申报经规划委员会通过后,发规划批文,按规划批文办理建设用地规划证。
时间需2-3周。
2.建设工程规划许可,根据总平面图规划,进行项目建设工程单体初步设计,申报单体工程规划许可。
时间需2-3周。
3.交纳规划技术服务费、配套费等,办理城建档案移交合同。
三、项目发改委立项:1.项目申请报告(工程咨询院)。
2.项目规划批文、总平面图。
3.环境影响评价(环保局)。
4.抗震设防(地震局)。
5.无线电委员会等部门意见。
6.办理完以上材料后报经发改委审批后发立项批文。
四、工程施工手续:1.场地三通一平,达到场地平整,水、电、路通具备施工条件。
2.工程勘察、设计。
根据单体工程规划具体要求进行勘察,勘察单位出详细勘察报告后,设计单位进行设计出施工图。
时间需6-7周。
3.图纸设计审查:工程施工图纸审查(建设局图审中心),消防设计审核(消防局),防雷设计审核(气象局),人防手续(人防局)。
时间需2-3周。
4.工程报建,察看现场。
5.办理工程施工、监理招标,确定施工、监理单位,发中标通知书,签订施工、监理合同。
时间需4-5周。
6.前期绿化设计,办理绿化审批手续。
7.建设工程质量监督手续及建设工程安全监督手续。
8.建筑垃圾处置、商混供应合同。
9.交纳相关费用,社会劳动保障费、开发管理费等。
10.申办建筑工程施工许可证。
11.签订开发项目合同、项目手册,办理开发经营许可证。
五、工程建设阶段:1.临时设施规划许可,规划放验线工作。
(规划局)2.开工建设,进行工程质量控制、成本控制、进度控制。
3.配套工程施工建设。
4.房屋面积测绘,办理房屋销售手续(房管局)。
5.签订销售合同,回收资金。
项目报批报建流程完整版
一、项目报批前期准备
项目报批前期准备的内容包括:
1.确定项目建设需求。
首先要明确项目建设的目的,根据需求编制项目建设可行性研究报告,提出项目建设投资规模、主要工程内容、用地及土地规划要求,确定应报批文件的主要要求。
2.确定报批文件。
根据项目不同类型,确定应报批文件的主要要求,编制建设前置条件评价表,结合场地条件,制定初步的建设方案,并根据土地管理规定,将建设方案初步审查,编制报批文件。
3.编制报批文件。
编制报批文件时,要求根据有关法律法规、行政规章、部门规定,按照批准文件要求,把批准文件必要的内容编写入文件,进行完整性、严谨性的审核,确保文件的科学性。
4.编译附件。
报批文件的附件内容包括:主要实施单位情况介绍、建设场地概况、建设经济效益评价报告、计划性文件批复等,还应充分反映报批文件所附报告、评价的客观情况,及时准确地反映项目建设的现状和特点,以求获得批准。
二、报批文件审批程序
项目报批文件审批程序包括:
1.备案审查。
备案审查时,要审查文件的完整性,确认报批文件是否符合批准文件要求。
开发报建工作制度一、总则第一条为规范房地产开发项目报建工作,确保报建工作顺利进行,根据国家相关法律法规,结合本市实际情况,制定本制度。
第二条本制度适用于本市行政区域内房地产开发项目的报建工作。
第三条房地产开发项目报建工作应当遵循合法、合规、公开、公平、公正的原则。
第四条市住房和城乡规划建设部门负责房地产开发项目报建工作的指导和监督。
二、报建流程第五条房地产开发项目报建工作流程分为以下几个阶段:1. 土地使用权取得阶段:包括土地招标、拍卖、挂牌等程序。
2. 项目立项阶段:包括项目建议书、可行性研究报告、环境影响评价报告等文件的编制和报批。
3. 规划设计阶段:包括建设项目选址意见书、建设用地规划许可证、修建性详细规划等文件的编制和报批。
4. 施工图设计阶段:包括施工图设计、消防、卫生防疫、环保、绿化、交通、民防等部门的审核和报批。
5. 施工许可阶段:包括建筑工程施工许可证的申请和发放。
6. 竣工验收阶段:包括建设工程规划验收、环保、人防、消防、卫生学等各专业验收以及竣工验收备案。
7. 产权登记阶段:包括商品房的确权和产权登记。
第六条房地产开发项目报建工作应当严格按照以下程序进行:1. 项目单位应当根据项目性质、规模和投资额,向相应的部门提交项目建议书、可行性研究报告、环境影响评价报告等文件。
2. 规划设计阶段:项目单位应当根据项目选址意见书,编制修建性详细规划,并向市规划和建设部门报批。
3. 施工图设计阶段:项目单位应当根据修建性详细规划,编制施工图设计文件,并向相关部门报批。
4. 施工许可阶段:项目单位应当向市住房和城乡规划建设部门申请建筑工程施工许可证。
5. 竣工验收阶段:项目单位应当组织工程竣工验收,并向相关部门报批。
6. 产权登记阶段:项目单位应当根据竣工验收备案证明,向不动产登记部门申请商品房产权登记。
三、报建材料第七条房地产开发项目报建所需材料包括但不限于以下内容:1. 项目建议书、可行性研究报告、环境影响评价报告等文件。
建筑项目前期报批工作流程(精华版)介绍本文档旨在简要介绍建筑项目前期报批工作的基本流程,以帮助相关人员了解和执行此项工作。
步骤一:项目策划与立项1. 确定项目目标和规模,制定项目计划。
2. 确定项目所需资源,包括资金、人力和技术支持等。
3. 编制项目建议书,提交相关部门进行审批,以获取项目立项批准。
步骤二:项目选址与可行性研究1. 根据项目要求和市场需求,选择合适的土地用于建设。
2. 进行可行性研究,评估项目在经济、技术和环境等方面的可行性。
3. 编制可行性研究报告,提交相关部门进行审批。
步骤三:用地审批1. 准备土地审批申请文件,包括土地规划许可证等。
2. 提交土地审批申请,并根据要求提供相关资料和证明文件。
3. 审查部门进行用地审批,判断申请是否符合相关法规和规定。
步骤四:规划设计与初步方案1. 雇佣合格的建筑设计师和规划师,进行项目的规划设计。
2. 编制初步方案,包括建筑布局、功能分区和建筑形式等。
3. 提交初步方案进行审批,并根据审批结果进行修改和完善。
步骤五:勘察设计与施工图纸1. 进行项目的勘察设计工作,包括勘察报告和设计方案等。
2. 编制施工图纸,确保设计符合相关标准和要求。
3. 完成施工图纸后,提交相关部门进行审批和备案。
步骤六:招投标与合同签订1. 准备招标文件,包括招标公告、投标文件和合同草案等。
2. 发布招标公告,接收投标文件,并进行评标、中标等程序。
3. 与中标单位签订合同,并进行相关手续的办理与备案。
步骤七:前期准备与施工筹备1. 确定项目的实施计划和时间表,准备项目所需材料和设备。
2. 获得相关审批文件和证明,为项目的施工做好准备。
3. 组织相关人员和资源,进行施工筹备工作。
结论建筑项目前期报批工作流程包括项目策划立项、项目选址与可行性研究、用地审批、规划设计与初步方案、勘察设计与施工图纸、招投标与合同签订以及前期准备与施工筹备等步骤。
按照以上流程进行工作,有助于确保建筑项目的顺利实施和符合相关规定与要求。
武汉市房地产开发报批报建全流程1.前期准备:在开始报批报建之前,开发商需要进行一些准备工作。
首先,需要进行项目调研和可行性研究,确定开发项目的可行性和市场需求。
其次,需要与相关部门进行沟通,了解当地的土地政策和规划规定,确保项目的合法性和合规性。
2.土地出让:在确定项目的可行性后,开发商需要通过土地出让方式获得用地权。
在武汉市,土地出让采取招投标的方式进行,开发商需要参与招投标竞争,并在竞标成功后支付相应的土地出让金。
3.规划设计:获得用地权后,开发商需要进行项目的规划和设计。
首先,需要与设计团队进行合作,进行项目的初步设计和规划。
设计方案需要符合当地的土地规划和建设规范,同时满足市场需求和开发商的经济考量。
4.报批程序:完成规划设计后,开发商需要根据规定的报批程序提交相关报批材料。
主要包括项目建议书、土地使用证申请、施工许可证申请以及其他相关手续。
这些材料需要提交给武汉市规划局、住房和城乡建设主管部门以及其他相关审批部门进行审批。
5.审批流程:报批材料提交后,相关部门会进行审查和评估。
审批流程包括初审和复审环节。
在初审环节,各审批部门会对报批材料进行初步的审核和评估,确保材料的完整性和符合要求。
在复审环节,会对项目进行更加详细的审查,包括土地使用、规划设计、环境评估等方面的审查。
6.批地核准:经过审批流程后,若通过了审批,相关部门会颁发相应的批地核准文件,即土地使用证。
开发商需要在一定期限内办理土地使用证,缴纳相关费用并遵守土地使用权的规定。
8.竣工验收:建设工作完成后,开发商需要申请竣工验收。
竣工验收主要包括建筑物质量检验、工程竣工验收和相关手续办理。
若通过了竣工验收,开发商可以办理房屋产权证等相关手续,进行房屋销售或出租。
以上是武汉市房地产开发报批报建的全流程。
需要注意的是,在整个流程中,需要与各相关部门进行沟通和配合,遵守相关政策和法规,并确保项目的合法性和合规性。
此外,整个流程的办理时间和手续的具体要求可能会因具体的项目和政策有所不同,开发商需根据具体情况进行办理。
房地产开发报建流程完整版一、准备阶段:1.项目策划:确定项目规划、土地使用权及规划报建条件。
2.项目可行性研究:进行市场调研、经济评估和技术可行性分析,确定项目的可行性。
3.项目立项:编制项目建设方案,并经过相关部门批准立项。
4.设计策划:确定项目的总体设计方案,包括项目建筑、结构、给排水、电力、通信等设计。
5.环境评估:进行环境影响评估,并根据评估结果提出环境保护措施。
6.勘察设计:对项目所需土地进行勘测,编制项目勘察设计报告。
二、申请阶段:1.初次申请:根据开发项目的规模和性质,向国土资源管理部门提交申请报告,包括项目总体情况、土地使用要求等。
2.初审:国土资源管理部门初审申请报告,对项目是否符合规划要求、土地利用政策等进行评估。
3.公示:根据土地管理法规定,对通过初次申请的项目进行公示,接受公众的反馈和意见。
4.再申请:根据公示结果,对存在问题和异议的项目,进行调整并重新提交申请报告。
5.审批文件:国土资源管理部门审核通过项目申请后,发放《房地产开发报建许可证》,作为开发建设的准入证明。
三、审批阶段:1.建设单位回执:开发商收到《房地产开发报建许可证》后,应向国土资源管理部门回执确认。
2.施工方案:开发商根据项目设计和审批要求,制定项目的具体施工方案,并向建设单位和相关主管部门递交。
3.审图及审批:相关部门对项目图纸进行审查,包括施工图纸、剖面图、建筑平面图等。
4.施工许可:通过审图及审批后,相关部门将发放《施工许可证》,作为开发商开始房地产项目实施的准入证明。
5.验收备案:工程竣工后,开发商向相关部门申请验收,并将验收合格的项目进行备案。
四、施工阶段:1.施工准备:按照施工方案,开发商准备施工所需人力、物力和技术。
2.施工监管:相关主管部门对施工过程进行监管和检查,确保施工符合设计要求和安全标准。
3.工程质量验收:项目竣工后,相关主管部门对工程质量进行验收,并出具工程质量鉴定报告。
4.投入使用:通过工程质量验收后,开发商可以将项目投入使用,并向相关部门办理相关手续。
房地产报规报建及审批流程房地产报建及审批流程是指在房地产项目进行开发建设的过程中,需要办理相关报建手续和审批程序的流程。
下面将就这一流程进行详细介绍。
一、规划报建流程:1.土地预审:在购买土地或者取得土地使用权之后,首先需要进行土地预审。
该步骤是通过提交相关的材料和申请表格,进行土地用途、规划、条件和限制等方面的审核,以确定土地是否适合进行房地产开发建设。
2.规划编制:在土地预审通过之后,需要对该地块进行详细的规划编制工作。
规划编制是依据土地预审结果,制定详细的地块规划方案,并编制相关规划报告和图纸。
3.报建手续:完成规划编制之后,需要将规划报建手续提交给相关行政部门进行审批。
报建手续包括填写相关表格、提交规划报告和图纸、缴纳相应的费用等。
4.行政审批:报建手续提交之后,由相关行政部门进行审查和审批。
审批过程中,会检查规划方案的合理性、符合性和环保要求等。
一般而言,审批会包括城市规划、土地管理、环境保护、市政设施等不同方面的审批。
5.审批费用:在审批过程中,需要缴纳规划审批费用、环评费用和市政设施配套费。
费用的多少根据不同项目的大小和所在地区的不同而有所区别。
6.审批结果:审批结果会由相关行政部门书面通知建设单位。
如果审批通过,将颁发规划许可证;否则,建设单位需要进行相应的修改和调整。
二、报建审批流程:1.签订合同:在规划报建通过之后,建设单位需要与设计院签订合同,进行项目设计、评估和初步预算的编制。
2.设计审查:设计单位根据土地规划方案进行项目设计,并将设计方案提交给建设单位。
建设单位需要将设计方案进行审查,包括设计的可行性、符合规划要求和质量要求等。
3.相关手续:建设单位需要申请施工许可证和验收手续,进行土地过户和预售手续等。
4.施工准备:建设单位需要在施工前进行施工准备工作,包括确定施工队伍、采购材料和设备、编制施工方案和施工组织设计等。
5.施工和验收:建设单位按照设计方案进行施工,并在施工完成后进行竣工验收。
房地产开发报建报批程序1.0、目的明确开发项目报建报批、取证范围、条件、法律法规依据,屹立项目开发的顺利进行。
2.0、适用范围适用于开发项目全过程的报建报批、取证工作的管理。
3.0、职责公司相关部门及各开发公司按职责、业务的划分,分别负责组织办理相关的报建报批、取证工作。
4.0、流程一、土地竞拍,签订土地成交确认书。
二、项目投资可行性分析1、可行性研究初步设想、投资方向研究(选址、类型、规模等)、提出项目建议书、研究拟建项目的必要性和现实性、市场调查(研究市场的需求量、预测市场的发展潜力)、经济调查(对政策、地区经济发展、固定资产投资增长幅度、城市开发费率、地价、配套投资等)、全面研究项目开发过程中经济运行的合理性(比如财务分析、经济分析)、编制建设总进度计划、提出项目投资研究报告。
2、投资决策3、投资计划三、用地申请阶段1、规划意见书报批,取得《建设用地批准书》;2、签订土地使用权出让合同;3、用地地界测量放点,地形现状图测绘;4、立项核准、环保、节能、水土保持审批;5、建设用地综合技术论证报告、规划条件、红线图办理;6、建设用地规划许可证办理;6、土地登记申请,办理国有土地使用权证。
四、设计阶段1、方案设计阶段修正性详细规划确定(方案、规划总平审批);2、初步设计阶段a、委托勘察单位钻探,出具《岩土勘察报告》;b、委托审图单位设计蓝图审查,出具《建设工程施工图设计文件审查报告》,并进行设计蓝图的审查备案;c、人防初步设计(防空地下室设计条件、人防兼顾审核);d、抗震设防行政行政审批;3、办理《建设工程规划许可证》综合技术论证报告、工程规划许可证。
4、施工图设计阶段a、消防设计审核;b、人防施工设计审核(人民防空工程质量监督登记、人防工程许可证);c、防雷设计审核;五、办理施工许可证阶段1、确定施工单位、签订施工合同(直接发包);2、工程建设报建、招标备案;3、工程招投标(中标通知书);4、施工合同、工程合同价备案;5、质量安全监督登记;6、办理白蚁防治、散装水泥、墙改、劳保费、墙改、工伤保险手续;7、办理施工许可证。
开发项目报建/报批、取证工作规程
1.0目的
明确开发项目报建/报批、取证范围、条件、法律、法规依据,以利开发项目的顺利进行
2.0适用范围
适用于开发项目全过程的报建/报批、取证工作的管理。
3.0职责
公司相关部门及各开发公司按职责/业务的划分,分别负责组织办理相关的报建/报批、取证工作。
3.1 管理中心负责:
a) 公司注册登记、营业执照、法人执照、资质评定申报;
b) 公司备案申报。
3.2 综合部负责:
a)《房地产开发项目手册》的办理;
b)《土地使用证书》办理;
c)《建设用地批准书》申办;
d)《建设用地规划许可证》的办理;
e)《建设工程规划许可证》的办理;
f)《施工许可证》的申办;
g) 《商品房预售许可证》的申办;
h) 《房屋所有权证》的办理。
3.3工程部负责办理:开发项目竣工综合验收的申报。
4.0 作业内容
4.1公司项目开发新立项目必须按国家法律、法规和项目所在地相关行政主管部门
的要求,办理报建/报批、取证手续,获取有效的批准/注册/许可文件。
4.2各负责办理报建/报批、取证的部门领导和具体工作人员,应认真学习相关法律、
法规,了解报建/报批、取证的规定和要求,准备并提供所需的文件、资料,做到及时、完整、准确、清晰。
4.3 房地产项目公司注册及资质等级的办理
,是指由公司投资或与他方共同投资,从策划、立项、筹资、设计、工程建设、直至经营的全过程。
4.3.2 公司或与他方共同投资开发的项目,应按相关法律、法规的规定,办理有关
审批手续,领取营业执照/法人执照。
4.3.3 注册房地产开发公司应具备下列条件;
a)有明确的章程和固定的办公地点;
b)有独立健全的组织管理机构,有上级部门或理事会任命的专职总经理/经理,
并配备与企业资质等级相适应的专职技术、经济等管理人员;
c)有不少于企业等级的自有流动资金;
d)有符合国家规定的财务管理制度。
4.3.4 国家对房地产开发企业实行资质管理,规定了不同资质等级企业应具备的条
件和可承担的开发业务。
房地产项目公司办公室应按规定向项目所在地(省、自治区、直辖市)建设行政主管部门提报资质认定申请。
4.3.5 以开发项目为对象从事单项房地产开发经营的项目公司,不定资质等级,由
项目所在地建设行政主管部门根据其项目规模审定其资金、人员条件,核发一次性《资质证书》。
4.3.6 本程序4.3条的具体办理按《中华人民共和国公司法》、《中华人民共和国公
司登记条例》、《房地产开发企业资质管理规定》及《中华人民共和国外资企业法》相关规定办理。
4.4房地产项目公司备案
4.4.1 房地产开发公司自领取营业执照之日起30日内,到登记机关所在地的房地产
开发行政主管部门备案。
4.4.2 申请备案时,应提交下列文件:
a) 营业执照复印件;
b) 企业章程;
c) 验资证明;
d) 企业法定代表人的身份证明;
e) 专业技术人员的资格证书和聘用合同。
4.5《土地使用权证》的办理
4.5.1 开发项目的土地位置由经批准的初步可行性研究报告选定。
初步可行性研究
报告选定的位置,应符合该位置土地使用条件。
而使用条件由国家行政主管部门以“公告”或“文件”的形式予以明确。
4.5.2 国家行政主管部门限定的土地使用条件,一般以《房地产开发项目建设条件
意见书》的文件形式提交负责土地出让或划拨的管理部门,作为使用权出让合同的必备条件。
a) 项目性质、规模和开发期限;
b) 规划控制指标及规划设计要求;
c) 基础设施和公共服务配套建筑的建设要求;
d) 基础设施和公益设计建成后的产权界定;
e) 项目拆迁、补偿、安置要求;
f) 项目经营方式等。
4.5.4 初步可行性研究报告经规划行政主管部门批准后,公司(以下简称公司)经
办部门持批准的文件向县级以上人民政府土地行政主管部门提交开发项目用地申请。
4.5.5 经批准的用地由市、县人民政府颁发《建设用地批准书》。
4.5.6 通过拍卖、招标或协议方式取得土地使用权的,应依法与土地使用权出让方
签订合同。
4.5.7 公司对持有使用权的土地,依法支付出让金、地价、有关费用和履行拆迁、
安置、补偿等责任。
4.5.8 本程序4.5条应按照下列法律、法规的规定实施;
a) 《中华人民共和国土地管理法》;
b) 《中华人民共和国土地管理法实施条例》;
c) 《中华人民共和国城市房地产管理法》;
d)《城市房地产开发经营管理条例》;
e)《中华人民共和国城镇国有土地使用权出让和转让暂行条例》;
f)《城市国有土地使用权出让转让规划管理办法》;
g)《城市房地产开发管理暂行办法》。
4.6《土地使用证书》的办理
4.6.1 公司获得土地使用——《建设用地批准书》后,应依法办理土地登记。
4.6.2 委托代理人办理土地登记的,公司应与受委托人办理授权委托书。
4.6.3 申请土地登记时应向土地管理部门提交下列文件:
a) 土地登记申请表;
b)单位法定代表人证明、个人身份证明或户籍证明;
c)土地权属来源证明;
d)地上附着物权属证明。
4.6.6 公司经办/管理部门应按当地土地管理行政部门的规定,办理《土地使用证
书》,定期查验手续。
4.6.7 本程序4.6条的具体实施按《土地登记规则》办理。
4.7《房地产开发项目手册》的办理
4.7.1 房地产公司应在土地使用权出让合同签订后或《建设用地批准书》下达后的
十五日内,到项目所在地建设行政主管部门备案,并领取《房地产开发项目手册》。
4.7.2 房地产公司应将房地产开发项目实施阶段的主要事项和政府有关管理部门对。
