旁站监理记录表(静压桩)
- 格式:doc
- 大小:20.50 KB
- 文档页数:1
B11
旁站监理记录表
工程名称:编号:
日期及气候:工程地点:
旁站监理的部位或工序:
旁站监理开始时间:旁站监理结束时间:

施工情况:预应力管桩PHC-AB-500(100)-C80静压施工。
设计桩长15 M单桩抗压极限承载力特征值680KN,抗拔极限承载力特征值390KN。
本单体工程±0.000为85高程4.300 M,设计桩顶标高为85高程-4.450M,场地标高为85高程2.500M。
施工人员5人,有专人负责测量桩位、桩顶标高、观察垂直度等。
压桩桩号为782、783、784、785、822、823、824、825共8根。
监理情况:
审查管桩出厂资料和检查现场桩身外观质量。
复核桩位位置、桩顶标高控制线,沉桩过程中检查桩身垂直度控制,观察压桩过程中压力表读数等。
静压桩压力表读数达到7,根据标定的对应数值确定为1269 KN。
发现问题:桩号825在压到桩顶标高为85高程+7.38M时,遇地下障碍物,桩倾斜后断裂,压力达到4353KN。
处理意见:要求施工单位联系设计院出处理方案。
备注:
承包单位:
项目经理部:
质检员(签字):
年月日监理单位:
项目监理机构:
旁站监理人员(签字):
年月日
江苏省建设厅监制。
静压预应力管桩旁站记录监理项目名称:静压预应力管桩施工监理记录施工单位:XX建筑工程有限公司监理单位:XX建筑监理有限公司一、施工前的准备工作1.根据设计文件,施工单位完成了管桩施工方案的编制,并经监理单位审阅通过。
2.施工单位按照设计要求,选用了符合标准的静压预应力管桩施工设备,并进行了设备检查和试运行。
3.施工单位进行了现场勘察和标定,确定了桩位坐标,标记了控制点,并交由监理单位复核。
4.施工单位组织工人进行了技术培训,确保施工人员熟悉施工工艺和操作要点。
二、施工过程中的监理记录1.施工开始前,监理单位对施工单位的设备、工器具、材料进行了检查验收,符合要求后方可开展施工作业。
2.在施工前,施工单位向监理单位报备了施工的计划,并根据监理单位的要求进行了现场会前交底。
3.施工现场严格按照设计文件和施工方案进行施工,每日施工前对施工设备进行检查,并记录在档案中。
4.施工单位对施工现场进行了安全和环境保护的管理,施工过程中进行了现场巡视和记录,确保施工按照相关法规进行。
5.施工单位对施工过程中的数据进行了监测,并及时向监理单位上报。
监理单位对监测数据进行了复核和分析,并发表了监理意见。
三、施工结束后的总结1.施工结束后,施工单位组织人员进行了施工总结,对施工过程中的问题进行了总结和分析,并提出了改进措施。
2.监理单位对施工的总结和分析进行了审核,并提出了监理意见和建议,作为下一次施工的参考。
3.施工单位按照设计要求进行了验收,并向监理单位提供了相应的施工记录和验收报告。
4.监理单位对施工的质量和工期进行了评估,并对施工单位进行了综合评价。
四、监理发现的问题及处理情况1.在施工过程中,发现施工单位未严格按照设计文件进行施工,监理单位及时提出了整改意见,并要求施工单位进行整改。
2.在施工过程中,发现有施工质量问题,监理单位要求施工单位进行返工并做好整改记录。
3.施工单位未按照规定的进度进行施工,监理单位要求施工单位加快施工进度,并对施工进展进行了监控和记录。
工程名称:时分时 注:本表一式一份,项目监理机构留存。

管桩类型:桩身直径均为∅500x125;桩身砼强度C80,抗渗等级P10, 是□ 否□,采用静压桩机型号(
)
静压桩施工负责人:( ), 施工人员:桩机工( )人, 辅工( )人, 测量工 ( )人;
桩尖类型:采用十字桩尖, 其尺寸见桩尖结构图。
所有焊缝均为满焊,焊缝厚度为16mm,钢材为Q235,焊条为E43。
桩尖的密封性要求如下:应采用封口型桩尖,焊缝坡口应满焊封闭不渗水;是□ 否□
桩孔底部灌注高度为1.5m~2.0m的C30细石混凝土;是□ 否□,实际灌注高度( )
管桩材料完整性;是□ 否□,表面感官质量: □合格/□不合格
接桩焊缝冷却时间是否满足时间是□ 否□;

序号 桩位编号 桩 长(m )节 垂直度 原地面标高(m) 桩顶标高(m) 引孔深度 送桩深度(m) 静压(kN)
1
2
3
4
5
6
7
8

1、 施工工艺是否按已批准的施工方案执行: 是□ 否□ ; 特种作业人员是否持证上岗: 是□ 否□;
2、 数量、 布桩形式是否符合设计: 是□ 否□;
3、 有无违反工程建设强制性标准行为?是□ 否□;
4、 有无其他影响施工质量行为?是□ 否□;
旁站发现的其他情况:
旁站的关键部位、关键工序施工情况:
旁站的问题及处理情况:
旁站监理人员(签字):
年 月 日
旁站开始时间 年 月 日旁站结束时间 年 月
日分
旁站记录

编号:GD-B1-213
旁站的关键部位、
关键工序
施工单位。

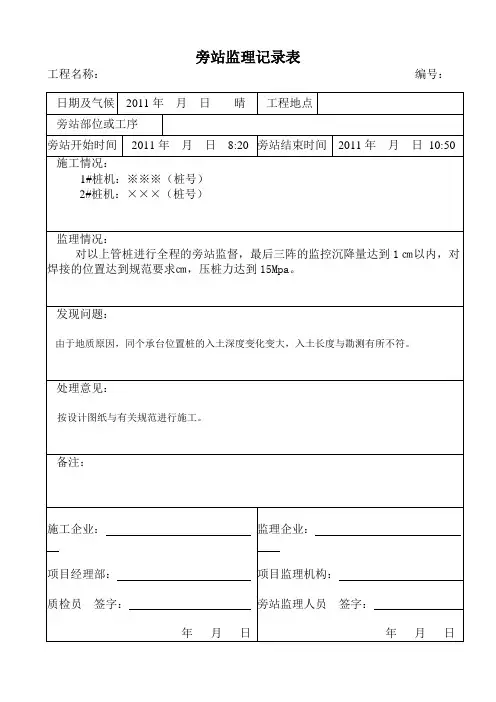

B11旁站监理记录表工程名称:赵巷特色居住区H1-06 地块社区服务中心编号:日期及气候:工程地点:旁站监理的部位或工序:静压桩旁站监理开始时间:旁站监理结束时间:施工情况:1、施工企业现场质检员到岗:是√否2、特殊工种上岗是否齐全:是√否3、施工机械到位:是√否4、预制管桩产品合格证是否齐全:是√否监理情况:桩号桩位桩长桩顶垂直度焊缝冷却压力值备注标高( m)(‰)时间(Mpa)发现问题:处理意见:备注:± 0.00 绝对标高:,设计桩顶标高:,自然地面标高:,桩型:,施工机械:型静压桩机承包单位:中国地质公司上海公司项目经理部:质检员(签字):年月日监理单位:上海恒基建设工程项目管理有限公司项目监理机构:旁站监理人员(签字):年月日工程名称:江都市金域地中海三标段18#楼编号:B11-002日期及气候: 2008.9.16工程地点:工地现场旁站监理的部位或工序:静压桩旁站监理开始时间: 7:50旁站监理结束时间:18:55施工情况:1、施工企业现场质检员到岗:是√否2、特殊工种上岗是否齐全:是√否3、施工机械到位:是√否4、预制管桩产品合格证是否齐全:是√否监理情况:桩号桩位桩长桩顶垂直度焊缝冷却压力值备注标高( m)(‰)时间( Mpa)5 51 15+12 -4.65 0.1 8 17 ZYC6806 62 15+12 -5.25 0.1 8 17 ZYC6807 50 15+12 -3.99 0.1 8 17.5 ZYC6808 48 15+10 -6.55 0.1 8 16.5 ZYC6809 47 15+10 -5.55 0.1 8 16.5 ZYC68010 34 15+12 -4.15 0.1 8 17.5 ZYC68011 33 15+12 -4.43 0.1 8 17 ZYC68012 32 15+12 -4 0.1 8 17 ZYC68013 30 15+12 -4.1 0.1 8 17.5 ZYC68014 35 15+12 -3.85 0.1 8 17.5 ZYC68015 61 15+12 -4.45 0.1 8 17 ZYC68016 72 15+12 -5.55 0.1 8 16.5 ZYC68017 71 15+12 -5 0.1 8 17 ZYC680发现问题:处理意见:备注:± 0.00 绝对标高: 6.15 ,设计桩顶标高: -5.50 、 -6.05 ,自然地面标高:-1.00 ,桩型:∮ 500,施工机械:ZYC680型静压桩机累计完成管桩 13 根。
日期及气候2011年月日晴工程地点旁站部位或工序旁站开始时间2011年月日8:20 旁站结束时间2011年月日10:50 施工情况:1#桩机:※※※(桩号)2#桩机:×××(桩号)监理情况:对以上管桩进行全程的旁站监督,最后三阵的监控沉降量达到1㎝以内,对焊接的位置达到规范要求㎝,压桩力达到15Mpa。
发现问题:由于地质原因,同个承台位置桩的入土深度变化变大,入土长度与勘测有所不符。
处理意见:按设计图纸与有关规范进行施工。
备注:施工企业:项目经理部:质检员签字:年月日监理企业:项目监理机构:旁站监理人员签字:年月日日期及气候2011年月日晴工程地点旁站部位或工序旁站开始时间2011年月日8:20 旁站结束时间2011年月日10:50 施工情况:1#桩机:※※※(桩号)2#桩机:×××(桩号)监理情况:对以上管桩进行全程的旁站监督,已强调要求施工单位将管桩及时送到现场,以免影响正常施工进度。
发现问题:1、材料输送不及时,影响进度2、个别桩焊接不够饱满。
处理意见:已要求施工单位将材料及时运送到现场不够饱满的地方已要求施工单位补焊饱满备注:施工企业:项目经理部:质检员签字:年月日监理企业:项目监理机构:旁站监理人员签字:年月日日期及气候2011年月日晴工程地点旁站部位或工序旁站开始时间2011年月日8:20 旁站结束时间2011年月日10:50 施工情况:1#桩机:※※※(桩号)2#桩机:×××(桩号)监理情况:对以上管桩进行全程的旁站监督,最后三阵的监控沉降量达到1㎝以内,对焊接的位置达到规范要求㎝,压桩力达到15Mpa,桩的垂直度经检均符合要求。
发现问题:×#桩焊接位置清洗不干净××#桩焊缝不饱满处理意见:焊接位置不干净及不饱满的地方已要求施工单位整改,经复查合格备注:施工企业:项目经理部:质检员签字:年月日监理企业:项目监理机构:旁站监理人员签字:年月日。

静压式预应力管桩(预制桩)监理旁站记录1 1、静压式预应力管桩(预制桩)监理旁站记录1.1 概述本次旁站记录是在施工现场对静压式预应力管桩(预制桩)施工过程进行监理,并记录施工的关键节点及相关数据。
1.2 项目背景静压式预应力管桩是一种常见的桩基施工方法,其通过在地下注入预应力管桩, 在桩内充注浆液,从而形成承载桩基。
本次监理旁站记录是为了保证施工质量和提供相关数据分析。
1.3 施工地点施工地点:XX省XX市XX区XX路XX号1.4 施工单位施工单位:XX施工公司2. 监理旁站记录2.1 施工准备阶段2.1.1 施工地面准备情况记录- 地面是否平整,并满足施工要求- 施工现场是否清理干净,无杂物2.1.2 施工设备检查记录- 静压桩机、管桩、浆液搅拌设备等设备是否齐全- 设备是否完好,并符合安全操作要求2.1.3 施工材料检查记录- 管桩、浆液等材料是否合格,并具有相应的证书和检测报告- 材料是否符合设计要求,包括尺寸、强度等2.2 施工过程记录2.2.1 地下管桩定位记录- 地下管桩的位置是否符合设计要求- 定位方法、精度等记录2.2.2 管桩沉桩过程记录- 沉桩过程中的沉桩速度、管桩下沉深度等数据记录- 沉桩中是否出现异常情况记录2.2.3 浆液灌注过程记录- 浆液注入速度、注入压力等数据记录- 浆液灌注过程中是否出现异常情况记录2.3 施工质量记录2.3.1 管桩质量检查记录- 管桩尺寸、质量是否符合设计要求- 管桩外观质量检查记录2.3.2 浆液质量检查记录- 浆液配合比是否符合要求- 浆液强度、流动性等性能检查记录3. 附件本文档所涉及的附件及相关证明材料请查阅附件。
4. 法律名词及注释- 静压式预应力管桩: 一种桩基施工方法,通过在地下注入预应力管桩,在桩内充注浆液,形成承载桩基的一种方法。
- 预制桩: 在施工现场以预制方式制作的桩基。
2、静压式预应力管桩施工方案1. 概述本文档为静压式预应力管桩施工方案,详细描述了施工的步骤、要求和注意事项。
