工法文本编制格式
- 格式:docx
- 大小:89.66 KB
- 文档页数:5
一、国家级工法文本要求1.工法内容要完整,工法名称应当与内容贴切,直观反映出工法特色,必要时冠以限制词。
2.工法题目层次要求:工法名称完成单位名称主要完成人3.工法文本格式采用国家工程建设标准的格式进行编排。
(1)工法的叙述层次按照章、节、条、款、项五个层次依次排列。
“章”是工法的主要单元,“章”的编号后是“章”的题目,“章”的题目是工法所含11部分的题目;“条”是工法的基本单元。
编号示例说明如下:章节条款项(2)工法中的表格、插图应有名称,图、表的使用要与文字描述相互呼应,图、表的编号以条文的编号为基础。
如一个条文中有多个图或表时,可以在条号后加图、表的顺序号,例如图图…。
插图要符合制图标准。
(3)工法中的公式编号与图、表的编号方法一致,以条为基础,公式要居中。
格式举例如下: A=Q/B×100% ()式中 A—安全事故频率;B—报告期平均职工人数;Q—报告期发生安全事故人数。
4.工法文稿中的单位要采用法定计量单位,统一用符号表示,如m 、m 2、m 3、kg、d、h等。
专业术语要采用行业通用术语,如使用专用术语应加注解。
5. 文稿统一使用A4纸打印,稿面整洁,图字清晰,无错字、漏字。
二、国家级工法文本范例导洞施工防护隔离桩墙施工工法中铁隧道集团有限公司马锁柱王先堂1.前言在城市修建地铁,不可避免地要在地面建(构)筑物附近穿过,为了争取最好的线路运营方案,也需选择从地面建筑物附近穿过,这不仅需要保证隧道工程本体施工的安全,还须妥善地解决隧道工程对附近既有建筑物的影响问题。
北京城铁13号线14标区间为下穿高层楼房的浅埋隧道,需防止隧道暗挖施工引起地层移动和地表下沉,防止地表及周边既有建筑物发生过量变形与破坏是一具有相当重大的技术难题。
中铁隧道集团联合设计单位和大专院校开展了科技创新,取得了“导洞——隔离桩墙防护技术”这一国内领先、国际首创的新成果,于2002年通过北京市建设委员会鉴定,获得了2003年北京市科学技术二等奖。
出版《工法汇编》编写要求及文本范例一、出版《工法汇编》编写要求1.工法题目层次要求:(1)工法名称;(2)完成单位名称;(3)主要完成人。
每个层次要换行,位置要居中。
2.工法文本格式采用国家工程建设标准的格式进行编排。
(1)工法的叙述层次按照章、节、条、款、项五个层次依次排列。
“章”是工法的主要单元,“章”的编号后是“章”的题目,“章”的题目是工法所含的11部分,题目位置要居中;“条”是工法的基本单元。
编号示例说明如下:章节条款项(2)工法中的表格、插图应有名称,图、表的使用要与文字描述相互呼应,图、表的编号以条文的编号为基础。
如一个条文中有多个图或表时,可以在条号后加图、表的顺序号,例如图1.1.1-1,图1.1.1-2…。
插图要符合制图标准。
(3)工法中的公式编号与图、表的编号方法一致,以条为基础,公式要居中。
格式举例如下:A=Q/B×100% (1.1.1-1)式中A—安全事故频率;B—报告期平均职工人数;Q—报告期发生安全事故人数。
3.工法文稿中的单位要采用法定计量单位,统一用符号表示,如m 、m 2、m 3、kg、d、h等。
专业术语要采用行业通用术语,如使用专用术语应加注解。
4. 文稿统一使用A4纸打印,稿面整洁,图字清晰,无错字、漏字。
二、工法文本范例工法编号(仿宋_GB2312,三号)导洞施工防护隔离桩墙施工工法(仿宋_GB2312小二)中铁隧道集团有限公司(仿宋_GB2312 五号)马锁柱王先堂(仿宋_GB2312 五号)1.前言(仿宋_GB2312 四号)(正文+ 仿宋_GB2312, (符号) 宋体)(仿宋_GB2312 五号)在城市修建地铁,不可避免地要在地面建(构)筑物附近穿过,为了争取最好的线路运营方案,也需选择从地面建筑物附近穿过,这不仅需要保证隧道工程本体施工的安全,还须妥善地解决隧道工程对附近既有建筑物的影响问题。
北京城铁13号线14标区间为下穿高层楼房的浅埋隧道,需防止隧道暗挖施工引起地层移动和地表下沉,防止地表及周边既有建筑物发生过量变形与破坏是一具有相当重大的技术难题。

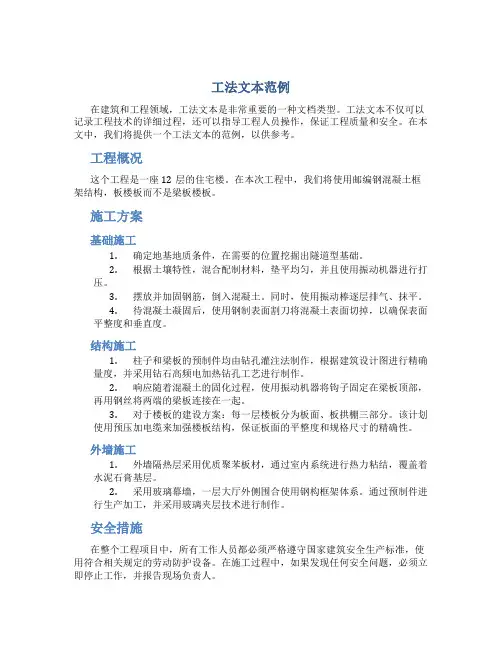

工法文本范例在建筑和工程领域,工法文本是非常重要的一种文档类型。
工法文本不仅可以记录工程技术的详细过程,还可以指导工程人员操作,保证工程质量和安全。
在本文中,我们将提供一个工法文本的范例,以供参考。
工程概况这个工程是一座12层的住宅楼。
在本次工程中,我们将使用邮编钢混凝土框架结构,板楼板而不是梁板楼板。
施工方案基础施工1.确定地基地质条件,在需要的位置挖掘出隧道型基础。
2.根据土壤特性,混合配制材料,垫平均匀,并且使用振动机器进行打压。
3.摆放并加固钢筋,倒入混凝土。
同时,使用振动棒逐层排气、抹平。
4.待混凝土凝固后,使用钢制表面割刀将混凝土表面切掉,以确保表面平整度和垂直度。
结构施工1.柱子和梁板的预制件均由钻孔灌注法制作,根据建筑设计图进行精确量度,并采用钻石高频电加热钻孔工艺进行制作。
2.响应随着混凝土的固化过程,使用振动机器将钩子固定在梁板顶部,再用钢丝将两端的梁板连接在一起。
3.对于楼板的建设方案:每一层楼板分为板面、板拱棚三部分。
该计划使用预压加电缆来加强楼板结构,保证板面的平整度和规格尺寸的精确性。
外墙施工1.外墙隔热层采用优质聚苯板材,通过室内系统进行热力粘结,覆盖着水泥石膏基层。
2.采用玻璃幕墙,一层大厅外侧围合使用钢构框架体系。
通过预制件进行生产加工,并采用玻璃夹层技术进行制作。
安全措施在整个工程项目中,所有工作人员都必须严格遵守国家建筑安全生产标准,使用符合相关规定的劳动防护设备。
在施工过程中,如果发现任何安全问题,必须立即停止工作,并报告现场负责人。
本文提供了一个工程的工法文本范例,从工程概况、施工方案、安全措施等方面提供了详细的说明。
工法文本是建筑和工程领域必不可少的文档类型,通过学习和参考,我们可以更好地进行工程规划、操作和控制,保证工程的质量和安全。
本文部分内容来自网络整理,本司不为其真实性负责,如有异议或侵权请及时联系,本司将立即删除!== 本文为word格式,下载后可方便编辑和修改! ==工法范例篇一:工法文本范例附件2:国家级工法文本范例导洞施工防护隔离桩墙施工工法中铁隧道集团有限公司马锁柱王先堂1.前言在城市修建地铁,不可避免地要在地面建(构)筑物附近穿过,为了争取最好的线路运营方案,也需选择从地面建筑物附近穿过,这不仅需要保证隧道工程本体施工的安全,还须妥善地解决隧道工程对附近既有建筑物的影响问题。
北京城铁13号线14标区间为下穿高层楼房的浅埋隧道,需防止隧道暗挖施工引起地层移动和地表下沉,防止地表及周边既有建筑物发生过量变形与破坏是一具有相当重大的技术难题。
中铁隧道集团联合设计单位和大专院校开展了科技创新,取得了“导洞——隔离桩墙防护技术”这一国内领先、国际首创的新成果,于201X年通过北京市建设委员会鉴定,获得了201X年北京市科学技术二等奖。
同时,形成了导洞施工防护隔离桩墙新颖的施工工法。
由于在处理地层与结构、隧道施工与既有建筑物相互作用方面效果明显,技术先进,故有明显的社会效益和经济效益。
2.工法特点2.1 利用地下导洞施作钻孔隔离桩,并将隔离桩与导洞衬砌连接在一起,能有效地保护邻近既有建筑物,使地下工程的施工中对它的影响非常之小。
2.2 采用新的“地下基坑”围护结构分析模型和解析方式,用简单的代数运算即可预测地层沉降和水平位移值,与实测值相比在同一数量级上。
2.3 将数据处理和信息反馈技术应用于施工,利用监控量测指导施工,动态修正施工方法和支护参数,确保施工安全、快速。
2.4 将地表作业转入地下,使施工对城市地面、路面的占用和交通影响极小,能满足城市地下施工的高环保要求。
3.适用范围临近建(构)筑物、地面条件限制、地层构造复杂、富水条件下的暗挖地下工程施工。
4.工艺原理采用“地下基坑”围护结构分析模型和解析方式,在主体隧道两侧与贴近既有建筑结构基础的地下各设计施作一导洞,在导洞内施作钻孔灌注桩,桩顶与导洞格栅连接,将各根钻孔桩连接成为一道整体性较好的桩墙,而导洞之间的未被开挖掉的土体则成为两道桩墙间的横撑,从而成一个稳定可靠的“地下基坑”的围护结构,承受因开挖双连拱隧道(犹如基坑内挖土)而产生的土体的侧向压力,并限制桩墙外土体的竖向变形(沉降)。
一、国家级工法文本要求1.工法内容要完整,工法名称应当与内容贴切,直观反映出工法特色,必要时冠以限制词。
2.工法题目层次要求:工法名称完成单位名称主要完成人3.工法文本格式采用国家工程建设标准的格式进行编排。
(1)工法的叙述层次按照章、节、条、款、项五个层次依次排列。
“章”是工法的主要单元,“章”的编号后是“章”的题目,“章”的题目是工法所含11部分的题目;“条”是工法的基本单元。
编号示例说明如下:章节条款项(2)工法中的表格、插图应有名称,图、表的使用要与文字描述相互呼应,图、表的编号以条文的编号为基础。
如一个条文中有多个图或表时,可以在条号后加图、表的顺序号,例如图1.1.1-1,图1.1.1-2…。
插图要符合制图标准。
(3)工法中的公式编号与图、表的编号方法一致,以条为基础,公式要居中。
格式举例如下:A=Q/B×100% (1.1.1-1)式中A—安全事故频率;B—报告期平均职工人数;Q—报告期发生安全事故人数。
4.工法文稿中的单位要采用法定计量单位,统一用符号表示,如m 、m 2、m 3、kg、d、h 等。
专业术语要采用行业通用术语,如使用专用术语应加注解。
5. 文稿统一使用A4纸打印,稿面整洁,图字清晰,无错字、漏字。
二、国家级工法文本范例导洞施工防护隔离桩墙施工工法中铁隧道集团有限公司马锁柱王先堂1.前言在城市修建地铁,不可避免地要在地面建(构)筑物附近穿过,为了争取最好的线路运营方案,也需选择从地面建筑物附近穿过,这不仅需要保证隧道工程本体施工的安全,还须妥善地解决隧道工程对附近既有建筑物的影响问题。
北京城铁13号线14标区间为下穿高层楼房的浅埋隧道,需防止隧道暗挖施工引起地层移动和地表下沉,防止地表及周边既有建筑物发生过量变形与破坏是一具有相当重大的技术难题。
中铁隧道集团联合设计单位和大专院校开展了科技创新,取得了“导洞——隔离桩墙防护技术”这一国内领先、国际首创的新成果,于2002年通过北京市建设委员会鉴定,获得了2003年北京市科学技术二等奖。

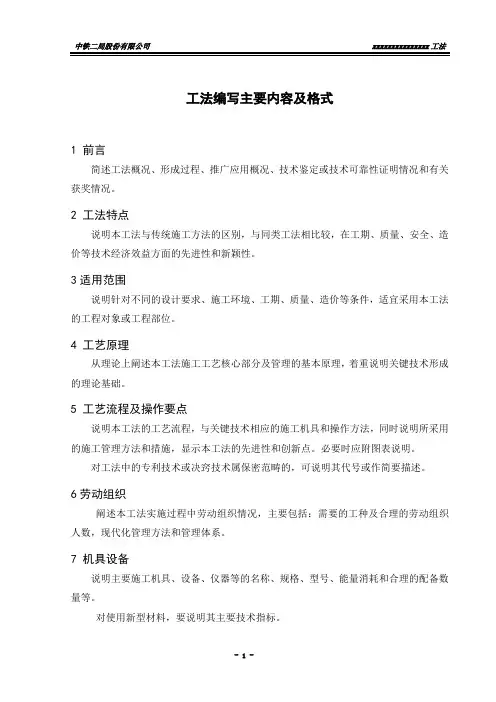

工法编写主要内容及格式1 前言简述工法概况、形成过程、推广应用概况、技术鉴定或技术可靠性证明情况和有关获奖情况。
2 工法特点说明本工法与传统施工方法的区别,与同类工法相比较,在工期、质量、安全、造价等技术经济效益方面的先进性和新颖性。
3适用范围说明针对不同的设计要求、施工环境、工期、质量、造价等条件,适宜采用本工法的工程对象或工程部位。
4 工艺原理从理论上阐述本工法施工工艺核心部分及管理的基本原理,着重说明关键技术形成的理论基础。
5 工艺流程及操作要点说明本工法的工艺流程,与关键技术相应的施工机具和操作方法,同时说明所采用的施工管理方法和措施,显示本工法的先进性和创新点。
必要时应附图表说明。
对工法中的专利技术或决窍技术属保密范畴的,可说明其代号或作简要描述。
6劳动组织阐述本工法实施过程中劳动组织情况,主要包括:需要的工种及合理的劳动组织人数,现代化管理方法和管理体系。
7 机具设备说明主要施工机具、设备、仪器等的名称、规格、型号、能量消耗和合理的配备数量等。
对使用新型材料,要说明其主要技术指标。
8 质量控制说明本工法应执行的工程质量标准和达到工程质量标准应采用的技术措施及管理措施。
9 安全措施说明遵照有关安全法规,结合本工法的具体情况,应采取的安全注意事项和措施。
10 效益分析说明本工法与同类工程采用常规施工方法相比较,在质量、工期、成本等方面具有哪些优越性,通过有关技术经济指标的分析对比,对本工法取得的经济效益和社会效益作出客观评价。
11工程实例列举本工法应用于工程项目上的工程名称、概况,所取得的实际效果和存在的问题。
主要内容在上述十一条基础上可根据具体情况增加条款,但不得缺项。
一、工法编写格式(1)页面设置:上2.5cm、下2.5cm、左3cm、右2.0cm ,页眉1.75cm,页脚1.75cm。
(2)标题: 三号黑体。
(3)目录:一级目录,四号黑体,子目录,小四黑体。
(4)正文:小四宋体,1.5倍行距。

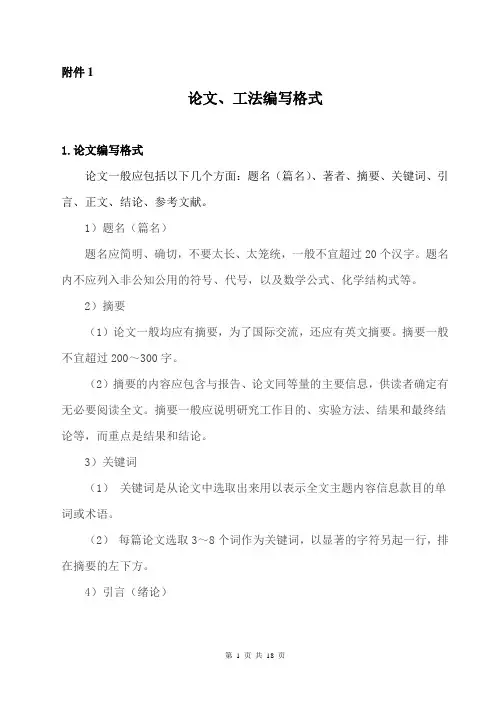

附件1论文、工法编写格式1.论文编写格式论文一般应包括以下几个方面:题名(篇名)、著者、摘要、关键词、引言、正文、结论、参考文献。
1)题名(篇名)题名应简明、确切,不要太长、太笼统,一般不宜超过20个汉字。
题名内不应列入非公知公用的符号、代号,以及数学公式、化学结构式等。
2)摘要(1)论文一般均应有摘要,为了国际交流,还应有英文摘要。
摘要一般不宜超过200~300字。
(2)摘要的内容应包含与报告、论文同等量的主要信息,供读者确定有无必要阅读全文。
摘要一般应说明研究工作目的、实验方法、结果和最终结论等,而重点是结果和结论。
3)关键词(1)关键词是从论文中选取出来用以表示全文主题内容信息款目的单词或术语。
(2)每篇论文选取3~8个词作为关键词,以显著的字符另起一行,排在摘要的左下方。
4)引言(绪论)引言(绪论)简要说明研究工作的目的、范围、相关领域的前人工作和知识空白、理论基础和分析、研究设想、研究方法和实验设计、|预期结果和意义等。
应言简意明,不要与摘要雷同,不要成为摘要的注释。
一般教科书中有的知识,在引言中不必赘述。
5)正文(1)论文的正文是核心部分,占主要篇幅,可以包括:调查对象、实验和观测方法、仪器设备、材料原料、实验和观测结果、计算方法和编程原理、数据资料、经过加工整理的图表、形成的论点和导出的结论等。
(2)由于研究工作涉及的学科、选题、研究方法、工作进程、结果表达方式等有很大的差异,对正文内容不能作统一的规定。
但是,必须实事求是,客观真切,准确完备,合乎逻辑,层次分明,简练可读。
6)结论结论(讨论)是整篇文章的最后总结。
结论不应是正文中各段小结的简单重复,主要回答“研究出什么”。
它应该以正文中的试验或考察中得到的现象、数据和阐述分析作为依据,由此完整、准确、简洁地指出:(1)由对研究对象进行考察或实验得到的结果所揭示的原理及其普遍性;(2)研究中有无发现例外或本论文尚难以解释和解决的问题;(3)与先前已经发表过的(包括他人或著者自己)研究工作的异同;(4)本论文在理论上与实用方面的意义与价值;(5)对进一步深入研究本课题的建议。

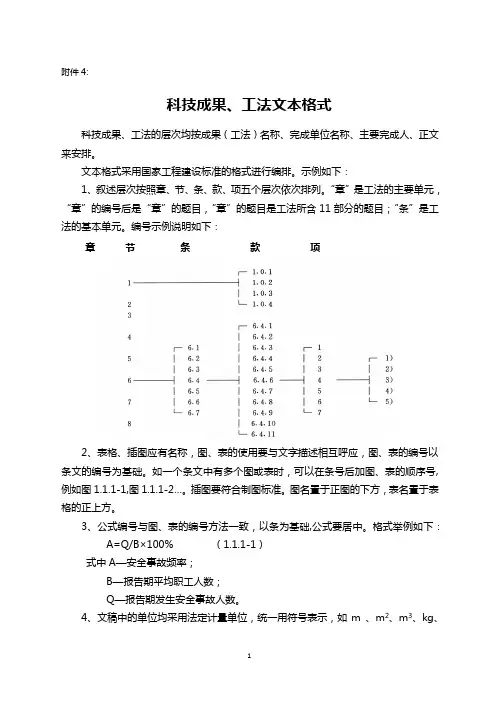

科技成果、工法文本格式科技成果、工法的层次均按成果(工法)名称、完成单位名称、主要完成人、正文来安排。
文本格式采用国家工程建设标准的格式进行编排。
示例如下:1、叙述层次按照章、节、条、款、项五个层次依次排列。
“章”是工法的主要单元,“章”的编号后是“章”的题目,“章”的题目是工法所含11部分的题目;“条”是工法的基本单元。
编号示例说明如下:章节条款项2、表格、插图应有名称,图、表的使用要与文字描述相互呼应,图、表的编号以条文的编号为基础。
如一个条文中有多个图或表时,可以在条号后加图、表的顺序号,例如图1.1.1-1,图1.1.1-2…。
插图要符合制图标准。
图名置于正图的下方,表名置于表格的正上方。
3、公式编号与图、表的编号方法一致,以条为基础,公式要居中。
格式举例如下:A=Q/B×100% (1.1.1-1)式中A—安全事故频率;B—报告期平均职工人数;Q—报告期发生安全事故人数。
4、文稿中的单位均采用法定计量单位,统一用符号表示,如m 、m2、m3、kg、d、h等。
专业术语要采用行业通用术语,如使用专用术语应加注解。
5、文稿排版统一使用A4纸,正文用小四号宋体,标题加粗,行距20磅。
科技论文文本格式1、技术总结及科技论文一律按出版格式排版,纸型选用ISO-A4,竖向排版。
装订线位于竖向版面的左侧。
2、文章题目采用二号黑字体,居中排版;题目下为作者单位、姓名,用小四号楷字体居中排版。
3、内容提要标题五号黑体,提要内容五号楷体。
关键词标题五号黑体,关键词内容五号楷体。
4、正文标题五号黑体(1.一级标题;1.1二级标题;1.1.1三级标题),正文内容五号宋体。
文中所用计量单位一律按国际通用标准或国家标准,并用英文书写,如km,kg等。
文中年代、年月日、数字一律用阿拉伯数字表示。
5、表格标题五号黑体,表格中内容六号宋体。
插图采用AutoCAD绘制后插入。
6、参考文献标题为五号黑体,占2行,上下居中。
坡形截面独立基础施工工法1前言近年来,从国家到地方各级住建监管部门狠抓住建高质量发展,严把质量关已成行业新常态趋势。
济建质安协字[2019]14号文中将基础主体结构的构建截面尺寸、结构裂缝、混凝土强度作为重点检测鉴定管控对象。
响应号召从筑牢基础实体质量关着手,我们公司践行使命担当,创新性的编制了多项相关工法意在加强质量控制管理。
坡形截面独立基础混凝土表面平整度超差、开裂现象往往时有发生,不易控制。
由于坡形截面独立基础混凝土工艺没有一个较为成熟的工艺标准,给施工带来较大不便。
本公司结合行业标准,针对坡形截面独立基础施工工艺,由公司技术部进行技术攻关,现已经形成一套完备、先进的施工工艺,并以此总结形成《坡形截面独立基础施工工法》。
本工法中关键技术“柱筋四角设置标识控制钢筋、拉线敷杠混凝凝土塑形、提浆顺向拉毛技术、BIM模拟动画交底技术”,经组织有关专家评审论证,达到省内先进水平,本工法获得集团公司2022年度企业工法。
该工法已经在智能设备制造基地项目、宁津县农产品骨干保险冷链物流基地项目应用。
取得了良好的经济效益和社会效益,本工法工艺先进、施工方便、可操作性强,能够大幅度提高施工效率,有效提高施工质量,具有极高的推广价值。
2 工法特点2.0.1 坡形截面独立基础施工工艺中柱筋四角设置标识控制钢筋,标识钢筋的加工制作、安装固定方式、上平标高、过程检查均有明确的技术参数和标准要求,能够大幅提高工人的施工效率和坡形截面独立基础混凝土表面平整度,保证施工质量。
2.0.2 坡形截面独立基础施工工艺,通过一系列技术改进,达到施工方便、操作灵活,流程顺畅,能够大幅度提高施工效率。
2.0.3 经施工前策划,能够提高坡形截面独立基础平整度及工人施工效率,能够节约成本。
2.0.4 有效避免混凝土表面开裂,保证混凝土达到设计强度,减少因质量不合格而增加的维修鉴定加固费用,能够达到绿色施工的要求。
3 适用范围该工法广泛应用于100米以下各类工业与民用建筑工程的框架结构等结构形式的坡形截面独立基础工程。
工法的编制内容及文本格式要求一、工法编制内容工法编制是指在施工前对具体工程项目的施工过程、施工工艺和施工方法进行详细的编制和规划,以确保施工质量和安全。
下面是工法编制的主要内容:1.工程概况:简要介绍施工项目的基本情况,包括工程名称、地点、规模、用途、设计单位等。
2.工程目标:明确施工的目标和要求,包括施工期限、施工质量、安全管理等。
3.施工组织设计:根据施工项目的特点,设计合理的施工组织方案,包括施工人员配备、劳动力组织、设备配置等。
4.施工工艺:详细描述施工的工艺流程、工序和方法,包括施工工序的顺序、作业方式、工序之间的协调和衔接等。
5.施工方案:根据实际情况制定具体的施工方案,包括施工方法、施工工艺、施工步骤、施工顺序、施工要点等。
6.材料设备:确定所需的施工材料和设备,并保证其供应和质量符合要求。
7.施工安全:制定施工安全措施和预防措施,保证施工过程中安全可靠。
8.施工质量:确定施工质量要求和验收标准,并制定相应的质量控制措施。
9.施工监理:明确监理部门的职责和监督内容,保证施工过程中的监理监督。
10.工程进度:明确工程的具体进度安排和施工节点,确保施工按计划推进。
在进行工法编制时,需要遵循一定的文本格式要求,以便使工法编制文本清晰易读。
以下是工法编制的文本格式要求:1.标题:工法编制的标题应明确简洁,突出主题。
2.文字排版:使用正楷或宋体字体,字号一般为小四号,行间距为1.5倍。
3.缩进:段落开头要进行缩进,通常为两个字符的空格。
4.标题层次:根据内容的重要性和层次,设置不同的标题层次,使用相应的标题格式。
5.空行:段落之间要有空行,使得文本更加清晰有序。
6.项目符号或编号:在列举具体内容时,可以使用项目符号或编号,以便读者更好地理解。
7.表格和图片:如果需要列举表格或插入图片,应进行编号,并在文中适当引用。
总结:工法编制的内容主要包括工程概况、工程目标、施工组织设计、施工工艺、施工方案、材料设备、施工安全、施工质量、施工监理和工程进度等。
工法编写指南中建装饰集团有限公司西北分公司初建伊始,科技技术积累尤为重要,特编制此工法编写指南,望各项目部技术人员在现有装饰工程挖掘出可写工法,做好施工过程中的资料收集工作,并做好总结。
为我公司的科技创新和积累添砖增瓦。
一项成熟的工法,一般应有三个工程实例(已成为成熟的先进工法,因特殊情况未能及时推广的可适当放宽)。
房屋建筑装饰类工法一般涉及十一个分项工程:地面、抹灰、门窗、吊顶、轻质隔墙和隔断、涂饰、饰面板(砖)、裱糊及软包、细部、幕墙、木装修工程;各个分项采用不同的材料及采取不同工艺均可形成工法。
例如:抗静电活动地板施工工法;轻钢龙骨、双层纸面石膏板吊顶施工工法;外墙干挂花岗石施工工法;外墙饰面砖防渗施工方法;外墙抹灰分格缝及滴水槽;机械喷涂抹灰工法轻钢龙骨埃特板隔墙施工工法塑钢门窗施工技术外墙氟碳喷涂施工工法;防水层倒置施工工法;钢筋混凝土屋面铺贴中红采瓦施工工法等等。
我公司现有施工装饰项目:一项为室内装饰,二项为室外幕墙工程。
现将可写工法课题提出以下建议:一、“都市之门D座室内装饰工程”项目:1、大厅挂贴热熔玻璃施工工法。
2、波形吊顶施工工法3、弧形隔墙及吊顶联合施工工法4、轻钢暗龙骨硅钙板吊顶施工工法5、细部做法(不同材质收口、洞口处理、外观交圈处理等)二、“绿地天水山城室外装饰工程“项目1、外幕墙防污措施2、女儿墙收口及整体避雷施工工法3、外幕墙防火节点设计及施工工法4、细部做法(不同材质收口、洞口处理、外观交圈处理等)三、“中央广场及海珀兰轩外幕墙工程”1、外幕墙防污措施2、女儿墙收口及整体避雷施工工法3、外幕墙防火节点设计及施工工法4、细部做法(不同材质收口、洞口处理、外观交圈处理等)5、铝单板施工工法提出以上建议课题旨在抛砖引玉,各项目部亦可提出不同意见,选好课题,报公司项管部。
工法申报按照:集团工法→省部(总公司)级工法→国家级工法;级级上报。
公司要求各项目部按照《国家级工法编写与申报指南》的要求进行工法资料收集及编写工作。
第一部分工法编写主要内容
一、工法编写的主要内容
工法的编写内容,分为前言、工法特点、适用范围、工艺原理、施工工艺流程及操作要点、材料与设备、质量控制、安全措施、环保措施、效益分析和应用实例等11项。
1.前言:概括工法的形成原因和形成过程。
其形成过程要求说明研究开发单位、关键技术审定结果、工法应用及有关获奖情况。
2.工法特点:说明工法在施工方法或使用功能上的创新点,与传统的施工方法比较,在工期、质量、安全、造价等技术经济效能等方面的先进性和新颖性
3.适用范围:适宜采用该工法的工程对象或工程部位,某些工法还应规定最佳的技术经济条件。
4.工艺原理:阐述工法工艺核心部分(关键技术)应用的基本原理,并着重说明关键技术的理论基础。
5.施工工艺流程及操作要点:
(1)工艺流程和操作要点是工法的重要内容。
应该按照工艺发生的顺序或者事物发展的客观规律来编制工艺流程,并在操作要点中分别加以描述。
对于使用文字不容易表达清楚的内容,要附以必要的图表。
(2)工艺流程要重点讲清基本工艺过程,并讲清工序间的衔接和相互之间的关系以及关键所在。
工艺流程最好采用流程图来描述。
对于构件、材料或机具使用上的差异而引起的流程变化,应当有所交代。
6.材料与设备:说明工法所使用的主要材料名称、规格、主要技术指标;以及主要施工机具、仪器、仪表等的名称、型号、性能、能耗及数量。
对新型材料还应提供相应的检验检测方法。
7.质量控制:说明工法必须遵照执行的国家、行业、地方标准名称,并列出工法在现行标准、规范中未规定的质量要求,并要列出关键部位、关键工序的质量要求,以及达到工程质量目标所采取的主要技术措施。
8.安全措施:说明工法实施过程中,根据国家、地方(行业)有关安全的法规,所采取的有针对性的安全措施和安全预警事项。
9.环保措施:指出工法实施过程中,遵照执行的国家和地方(行业)有关环境保护法规中所要求的环保指标,以及必要的环保监测、环保措施和在文明施工中应注意的事项。
10.效益分析:从工程实际效果(消耗的物料、工时、造价等)以及文明施工中,综合分析应用本工法所产生的经济、环保、节能和社会效益(可与国内类似施工方法的主要技术指标进行分析对比)。
另外,对工法内容是否符合满足国家关于建筑节能工程的有关要求,是否有利于推进(可再生)能源与建筑结合配套技术研发、集成和规模化应用方面也应有所交代。
11.应用实例:说明应用工法的工程项目名称、地点、开竣工日期、实物工作量、应用效果及存在的问题等,并能证明该工法的先进性和实用性。
一项成熟的工法,一般应有三个工程实例(成熟的先进工法,因特殊情况未能及时推广的可适当放宽)。
第二部分工法编写的格式问题
二、工法编写的格式问题
1.工法的叙述层次:
按照章、节、条、款、项五个层次依次排列。
“章”是工法的主要单元,“章”的编号后是“章”的题目,“章”的题目是工法所含11部分的题目;“条”是工法的基本单元。
编号示例说明如下:
章节条款项
2.工法版式、字体要求
版式要求
(1)统一使用A4版式,稿面整洁,图字清晰,无错字、漏字;
(2)工法页边距:上下右边距2.5cm,左边距:3cm;
(3)间距及行距:第一章前空一行;
(4)其他章、节标题段前0.5行,段后0行;
(5)正文部分为短前、段后0行,行距1.5倍。
3.工法中图的规定
图的编号以条文的编号为基础。
(1)图应有标题,列于图下方居中;标题应由顺序号和图名组成。
(2)工法正文中的图顺序号应以条文的编号为基础,以“图”字后加表示其流水号顺序的阿拉伯数字的形式表示。
例如:“图5.1.1-1半隐式玻璃幕墙安装工法工艺流程图”。
(3)对几个分图组成一个图号的图,在每个分图下方采用(a)、(b)、(c)顺序编号并书写分图名。
(4)图应排在有关条文的附近。
在条文叙述中用图做辅助规定时,可在有关条文内容之后,采用括号标出图的编号。
(5)工程照片可作为图来插放在工法文档中。
4.工法中表的规定
(1)表应有标题,列于表格上方居中;标题应由顺序号和表名组成。
(2)工法正文中的表顺序号应以条文的编号为基础,以“表”字后加表示其流水号顺序的阿拉伯数字的形式表示。
例如:“表6.0.1-1主要机具设备”。
(3)表应排在有关条文的附近,与条文的内容相呼应,并可采用“符合表6.0.1-1规定”或“按照6.0.1-1的规定确定”等典型用语。
(4)表中的栏目和数值可根据情况横列或竖列。
当遇大表格须跨两页及以上时,应在每页重复表的编号,并在续排表的编号前加“续表”二字。
(5)表内数值位置应对齐,表栏中文字或数字相同时,应重复写出。
当表栏中无内容时,应以短横线表示,不留空白。
(6)表中各栏数值的计量单位相同时,应将计量单位写在表名的右方或正下方。
若计量单位不同时,应将计量单位分别写在各栏标题或各栏数值的右方或正下方。
表名和表栏标题中的计量单位宜加圆括号。
5.工法中的计量单位的规定
应采用《中华人民共和国法定计量单位》,如m、m2、℃、kg、d、h等。
6.工法中的公式的规定
(1)工法正文中的公式应以条文的编号为基础,按出现的先后顺序以阿拉伯数字编号,并加圆括号,列于公式右侧顶格。
(2)工法正文中的公式应居中书写。
(3)应只给出最后的表达式,不应列出推导过程。
在公式符号的解释中,可包括简单的参数取值规定,不得作其他技术性规定。
(4)公式应接排在有关条文的后面,与条文的内容相呼应,并可采用“按下式计算”或“按下列公式计算”等典型用语。
(5)公式中符号的意义和计量单位,应在公式下方“式中”二字后注释。
公式中多次出现的符号,应在第一次出现时加以注释,以后出现时不宜再重复注释。
(6)“式中”的注释不得出现公式。
当“式中”某项符号注释的内容较多时,可另立条或款编写。
“式中”二字应左起顶格,空一字后接写需注释的符号。
符号与注释之间应加破折号。
每条注释均应另起一行书写。
若注释内容较多需要回行时,文字应在破折号后对齐,各破折号也应对齐。
例如:5.2.2伸长量入值应按下式进行:
λ=k·σ·L/E
式中:λ——立柱或拉紧螺杆所需的伸长量(m);
σ——允许应力(MPa);
L——立柱或拉紧螺杆被拉紧部分长度(m);
E——立柱或拉紧螺杆的弹性模量(N/m2);
K——修正系数,宜为1.3~1.5,中小型液压机取大值,大型液压机取小值。
