冷库安装施工方案
- 格式:docx
- 大小:51.61 KB
- 文档页数:15

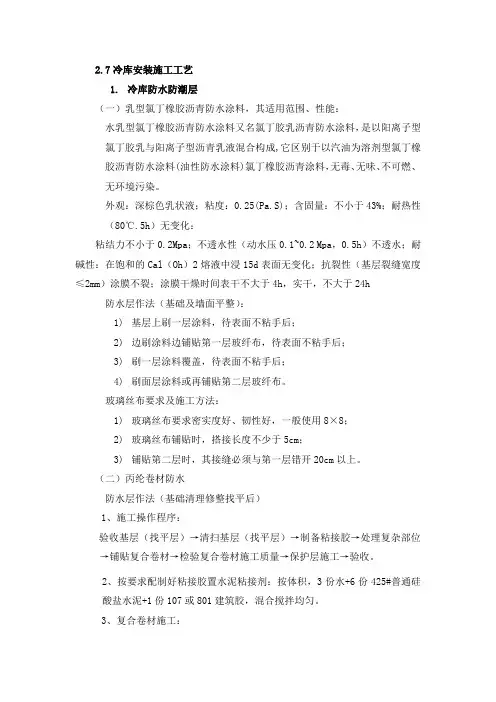

2.7冷库安装施工工艺1.冷库防水防潮层(一)乳型氯丁橡胶沥青防水涂料,其适用范围、性能:水乳型氯丁橡胶沥青防水涂料又名氯丁胶乳沥青防水涂料,是以阳离子型氯丁胶乳与阳离子型沥青乳液混合构成,它区别于以汽油为溶剂型氯丁橡胶沥青防水涂料(油性防水涂料)氯丁橡胶沥青涂料,无毒、无味、不可燃、无环境污染。
外观:深棕色乳状液;粘度:0.25(Pa.S);含固量:不小于43%;耐热性(80℃.5h)无变化:粘结力不小于0.2Mpa;不透水性(动水压0.1~0.2 Mpa,0.5h)不透水;耐碱性:在饱和的Cal(Oh)2熔液中浸15d表面无变化;抗裂性(基层裂缝宽度≤2mm)涂膜不裂;涂膜干燥时间表干不大于4h,实干,不大于24h 防水层作法(基础及墙面平整):1)基层上刷一层涂料,待表面不粘手后;2)边刷涂料边铺贴第一层玻纤布,待表面不粘手后;3)刷一层涂料覆盖,待表面不粘手后;4)刷面层涂料或再铺贴第二层玻纤布。
玻璃丝布要求及施工方法:1)玻璃丝布要求密实度好、韧性好,一般使用8×8;2)玻璃丝布铺贴时,搭接长度不少于5cm;3)铺贴第二层时,其接缝必须与第一层错开20cm以上。
(二)丙纶卷材防水防水层作法(基础清理修整找平后)1、施工操作程序:验收基层(找平层)→清扫基层(找平层)→制备粘接胶→处理复杂部位→铺贴复合卷材→检验复合卷材施工质量→保护层施工→验收。
2、按要求配制好粘接胶置水泥粘接剂:按体积,3份水+6份425#普通硅酸盐水泥+1份107或801建筑胶,混合搅拌均匀。
3、复合卷材施工:复合卷材施工前必须找平层验收合格后、含水率在30~50%时即可进行防水层施工。
(1)复杂部位处理防水层施工前,应按图纸要求做好复杂部位(阴角、阳角、冲洗管、穿墙管等)的附加层,复杂部位的附加层用复合卷材、水泥胶或聚氨酯胶处理粘接。
(2)复合卷材铺贴复合卷材铺贴时,先在铺贴部位将复合卷材预放3至12米找正方向后,在中间处固定,将卷材一端卷至固定处粘贴,这端粘贴完毕后,再将预放的卷材另一端卷回至已粘贴好的位置,连续铺贴直至整幅完成。
大型冷库安装工程施工方案一、工程概况冷库是指用来储存和保鲜冷藏食品、果蔬、水产品等农副产品的专用设施,是现代农业生产、加工、保鲜、贮藏的重要设备。
本次施工任务是为某大型食品加工企业新建一个大型冷库,总建筑面积1000平方米,总容积1000立方米。
冷库主要包括冷藏室、保鲜室、速冻室和冷冻室。
二、工程内容1. 冷库建筑结构:建筑面积1000平方米,采用钢结构搭建,外墙保温板厚度100mm,内墙保温板厚度80mm,屋面保温板厚度120mm。
墙面和顶棚采用不锈钢板内装修,地面采用防滑地砖。
2. 冷库设备安装:安装冷冻机组、冷却器、制冷管路、控制系统等设备,以确保冷库的正常运行。
3. 冷库门窗安装:安装进出口冷库门,保证冷库的密封性和保温性。
4. 冷库电气及照明系统:安装配电箱、照明灯具、插座等电气设备,在确保安全的前提下,为冷库提供电力支持。
5. 冷库通风系统:安装通风设备,保证冷库内空气流通,防止湿度过大,影响存储食品的质量。
6. 冷库监控系统:安装温度、湿度等监控仪器,实时监测冷库的运行状态,及时发现问题并进行处理。
7. 安装消防设备:为冷库安装灭火器、火灾报警器等消防设备,保障冷库安全。
三、施工安排1. 前期准备工作:a. 聘请相关专业工程师进行施工方案设计,明确施工内容及时间节点。
b. 招标选取施工队伍,明确各方责任,并签订施工合同。
c. 采购所需材料和设备,确保施工进度不受影响。
2. 施工流程:a. 地基施工:进行基坑开挖、土方平整、基础浇筑等地基工程。
b. 结构施工:搭建钢结构主体,安装墙面、屋面保温板。
c. 设备安装:安装制冷设备、通风设备、监控设备等。
d. 电气及照明施工:安装电气设备、照明设备及配线。
e. 冷库门窗安装:安装冷库进出口门、窗户,并进行密封处理。
f. 防火施工:安装灭火器、火灾报警器等防火设备。
3. 竣工验收:a. 施工完成后,由相关部门进行冷库工程验收,检查冷库工程的质量和安全。
一、工程概况本工程为某公司新建的冷库安装工程,旨在为公司提供高效的冷藏和冷冻存储环境。
冷库总容量为2000立方米,主要用于食品、药品等易腐物品的储存。
施工地点位于我国某城市,施工周期为60天。
二、施工依据1. 《通风与空调工程施工及验收规范》(GB50243—2002)2. 《制冷设备、空气分离设备安装工程施工及验收规范》(GB50274—98)3. 《压缩机、风机、泵安装工程施工及验收规范》(GB50275—98)4. 《工业金属管道工程施工及验收规范》(GB50235—97)5. 《采暖与卫生工程施工及验收规范》(GB50235—97)6. 《自动化仪表安装工程质量检验评定标准》(GBJ131—90)7. 《机械设备安装工程施工及验收通用规范》(GB50231—98)8. 《建筑给水排水及采暖工程施工质量验收规范》(GB50242-2002)9. 《工业设备及管道绝热工程施工及验收规范》(GBJ126-89)三、施工工艺1. 库体安装(1)施工前,对库体板材进行检验,确保其质量符合设计要求。
(2)根据设计图纸,将库体板材进行切割、拼接,并检查拼接质量。
(3)在库体内部安装支撑结构,确保库体稳定。
(4)安装库体门,并进行调试。
2. 冷库机组安装(1)按照设计要求,安装压缩机、蒸发器、冷凝器等设备。
(2)连接冷库机组管道,确保管道连接严密。
(3)对管道进行保温处理,防止热量损失。
(4)安装冷库机组控制系统,并进行调试。
3. 管路安装(1)根据设计图纸,安装制冷剂管道、冷却水管道等。
(2)对管道进行保温处理,防止热量损失。
(3)检查管道连接质量,确保管道安全可靠。
4. 控制系统安装(1)安装冷库机组控制系统,包括温度控制器、压力控制器等。
(2)连接控制系统与冷库机组,并进行调试。
(3)检查控制系统运行状态,确保其功能正常。
四、施工进度安排1. 施工准备阶段(5天):完成施工图纸会审、材料采购、人员组织等工作。
2.7 冷库安装施工工艺1. 冷库防水防潮层(一)乳型氯丁橡胶沥青防水涂料,其适用范围、性能:水乳型氯丁橡胶沥青防水涂料又名氯丁胶乳沥青防水涂料,是以阳离子型氯丁胶乳与阳离子型沥青乳液混合构成, 它区别于以汽油为溶剂型氯丁橡胶沥青防水涂料(油性防水涂料)氯丁橡胶沥青涂料,无毒、无味、不可燃、无环境污染。
外观:深棕色乳状液;粘度:0.25(Pa.S);含固量:不小于43%;耐热性(80C .5h )无变化:粘结力不小于0.2Mpa;不透水性(动水压0.1~0.2 Mpa 0.5h )不透水;耐碱性:在饱和的Cal(Oh)2 熔液中浸15d 表面无变化;抗裂性(基层裂缝宽度 < 2mm涂膜不裂;涂膜干燥时间表干不大于4h,实干,不大于24h 防水层作法(基础及墙面平整):1)基层上刷一层涂料,待表面不粘手后;2)边刷涂料边铺贴第一层玻纤布,待表面不粘手后;3)刷一层涂料覆盖,待表面不粘手后;4)刷面层涂料或再铺贴第二层玻纤布。
玻璃丝布要求及施工方法:1)玻璃丝布要求密实度好、韧性好,一般使用8X 8;2)玻璃丝布铺贴时,搭接长度不少于5cm;3)铺贴第二层时,其接缝必须与第一层错开20c m以上。
(二)丙纶卷材防水防水层作法(基础清理修整找平后)1 、施工操作程序:验收基层(找平层)一清扫基层(找平层)—制备粘接胶一处理复杂部位f铺贴复合卷材f 检验复合卷材施工质量f保护层施工f验收。
2、按要求配制好粘接胶置水泥粘接剂:按体积, 3 份水+6份425#普通硅酸盐水泥+1 份107 或801 建筑胶,混合搅拌均匀。
3、复合卷材施工:复合卷材施工前必须找平层验收合格后、含水率在30~50%时即可进行防水层施工。
(1)复杂部位处理防水层施工前,应按图纸要求做好复杂部位(阴角、阳角、冲洗管、穿墙管等)的附加层,复杂部位的附加层用复合卷材、水泥胶或聚氨酯胶处理粘接。
(2)复合卷材铺贴复合卷材铺贴时,先在铺贴部位将复合卷材预放3 至12 米找正方向后,在中间处固定,将卷材一端卷至固定处粘贴,这端粘贴完毕后,再将预放的卷材另一端卷回至已粘贴好的位置,连续铺贴直至整幅完成。
2.7冷库安装施工工艺1.冷库防水防潮层(一)乳型氯丁橡胶沥青防水涂料,其适用范围、性能:水乳型氯丁橡胶沥青防水涂料又名氯丁胶乳沥青防水涂料,是以阳离子型氯丁胶乳与阳离子型沥青乳液混合构成,它区别于以汽油为溶剂型氯丁橡胶沥青防水涂料(油性防水涂料)氯丁橡胶沥青涂料,无毒、无味、不可燃、无环境污染。
外观:深棕色乳状液;粘度:0.25(Pa.S);含固量:不小于43%;耐热性(80℃.5h)无变化:粘结力不小于0.2Mpa;不透水性(动水压0.1~0.2 Mpa,0.5h)不透水;耐碱性:在饱和的Cal(Oh)2熔液中浸15d表面无变化;抗裂性(基层裂缝宽度≤2mm)涂膜不裂;涂膜干燥时间表干不大于4h,实干,不大于24h 防水层作法(基础及墙面平整):1)基层上刷一层涂料,待表面不粘手后;2)边刷涂料边铺贴第一层玻纤布,待表面不粘手后;3)刷一层涂料覆盖,待表面不粘手后;4)刷面层涂料或再铺贴第二层玻纤布。
玻璃丝布要求及施工方法:1)玻璃丝布要求密实度好、韧性好,一般使用8×8;2)玻璃丝布铺贴时,搭接长度不少于5cm;3)铺贴第二层时,其接缝必须与第一层错开20cm以上。
(二)丙纶卷材防水防水层作法(基础清理修整找平后)1、施工操作程序:验收基层(找平层)→清扫基层(找平层)→制备粘接胶→处理复杂部位→铺贴复合卷材→检验复合卷材施工质量→保护层施工→验收。
2、按要求配制好粘接胶置水泥粘接剂:按体积,3份水+6份425#普通硅酸盐水泥+1份107或801建筑胶,混合搅拌均匀。
3、复合卷材施工:复合卷材施工前必须找平层验收合格后、含水率在30~50%时即可进行防水层施工。
(1)复杂部位处理防水层施工前,应按图纸要求做好复杂部位(阴角、阳角、冲洗管、穿墙管等)的附加层,复杂部位的附加层用复合卷材、水泥胶或聚氨酯胶处理粘接。
(2)复合卷材铺贴复合卷材铺贴时,先在铺贴部位将复合卷材预放3至12米找正方向后,在中间处固定,将卷材一端卷至固定处粘贴,这端粘贴完毕后,再将预放的卷材另一端卷回至已粘贴好的位置,连续铺贴直至整幅完成。
冷库安装工程施工方案一、总体概述冷库是用来保持特定温度和湿度的设备,用于储存和保鲜食品、药品和其他需要低温环境的物品。
冷库安装工程是指对冷库的设计、制造、安装和调试等整个流程的工程。
本文对冷库安装工程的施工方案进行详细的规划和安排,以确保施工的顺利进行,并保证冷库的质量和安全。
二、施工前准备1. 资料准备施工前,需准备冷库的设计图纸、技术规范、安全操作规程等相关资料,并确保施工人员对这些资料有充分的了解。
2. 安全准备施工前,需做好安全规划,明确安全责任人和应急预案,确保施工过程中的安全和卫生。
3. 材料和设备准备准备好冷库施工所需的材料和设备,包括隔热板、冷藏设备、管道和配件等,并对其进行质量检查。
4. 人员调配合理调动施工人员,确保每个岗位都有经验丰富的人员负责,并做好协调和配合。
5. 现场勘察对施工现场进行勘察和测量,确保施工的准确性和安全。
三、施工流程1. 地基和基础施工在确定好施工现场后,首先进行地基和基础施工,确保冷库的稳固和安全。
2. 结构搭建在地基和基础施工完成后,进行结构搭建,包括安装隔热板、门窗等构件,确保冷库的密封性和隔热性。
3. 冷藏设备安装在结构搭建完成后,安装冷藏设备,包括压缩机、蒸发器、冷凝器等,确保冷库的冷藏效果和稳定性。
4. 管道安装在冷藏设备安装完成后,进行管道安装,包括冷媒管道、电气管道等,确保冷库的正常运行和安全性。
5. 调试和验收在管道安装完成后,进行设备的调试和系统的验收,确保冷库的正常运行和性能达标。
四、质量控制1. 质量检验在施工过程中,随时进行材料和工程质量的检验,确保施工质量符合标准和要求。
2. 过程控制对施工过程进行严格的监督和管理,确保施工工序的正确性和严谨性。
3. 安全控制严格遵守安全操作规程,确保施工过程中的安全和卫生。
四、项目管理1. 施工进度制定施工进度计划,确保施工按计划进行,及时发现和解决施工过程中的问题。
2. 费用管理对施工费用进行预算和管理,确保施工费用的合理性和有效性。
冷库施工实施方案一、前期准备工作。
在进行冷库施工前,首先需要对施工现场进行全面的勘察和测量,确保施工的准确性和安全性。
同时,还需要制定详细的施工计划和时间表,明确施工的各个阶段和工作内容,确保施工进度和质量。
二、施工材料选择。
在冷库施工中,材料的选择至关重要。
需要选择具有良好保温性能和耐腐蚀性能的材料,以确保冷库的运行效果和使用寿命。
同时,还需要根据实际情况选择合适的施工设备和工具,确保施工的顺利进行。
三、施工过程。
1. 地基处理,在进行冷库施工前,需要对地基进行处理,确保地基的平整和承重能力。
同时,还需要进行防潮处理,以防止地基潮湿影响冷库的使用效果。
2. 结构施工,冷库的结构施工是整个施工过程中最关键的部分。
需要严格按照设计要求进行施工,确保结构的稳固和密封性。
3. 设备安装,在冷库的施工过程中,还需要进行冷藏设备的安装工作。
需要根据设备的要求进行安装,确保设备的正常运行和使用效果。
4. 冷库保温,冷库的保温工作是冷库施工中最重要的一环。
需要选择优质的保温材料进行施工,确保冷库的保温效果和节能效果。
四、施工验收。
在冷库施工完成后,需要进行全面的验收工作。
包括结构的安全性和稳定性验收,设备的正常运行验收,保温效果的验收等。
只有通过了全面的验收,冷库才能投入正常使用。
五、施工后期维护。
冷库施工完成后,还需要做好冷库的后期维护工作。
包括定期的设备检查和保养,保温材料的定期更换,结构的定期检查等。
只有做好后期维护工作,才能确保冷库的长期稳定运行。
六、安全注意事项。
在冷库施工过程中,需要严格遵守相关的安全操作规程,确保施工人员的安全。
同时,还需要做好施工现场的安全防护工作,避免施工中出现意外事故。
七、总结。
冷库施工是一项复杂的工程,需要严格按照施工方案进行施工,确保施工的质量和效果。
只有做好每一个细节,才能确保冷库的正常运行和使用效果。
希望本实施方案对冷库施工工作有所帮助,谢谢!。
冷库维修安装工程施工方案一、项目概况为了确保冷库设备的正常运转和使用寿命,保障冷库内物品的质量和安全,我们公司计划对现有的冷库设备进行维修和安装工作。
该工程包括冷库设备的检修、更换零部件、安装新设备等内容。
本方案将详细介绍施工计划、施工流程、安全措施等内容。
二、工程内容1. 冷库设备检修对现有的冷库设备进行全面的检修,包括压缩机、冷凝器、蒸发器、控制器、阀门等各个部件。
检查设备运行状态、零部件磨损情况、密封性能等,确保设备的正常运转。
2. 设备维修根据检修结果,对需要更换或修理的零部件进行维修或更换。
包括但不限于更换压缩机密封件、更换冷凝器管道、更换蒸发器散热片等工作。
3. 新设备安装根据需要,安装新的冷库设备,包括压缩机、冷凝器、蒸发器等。
确保新设备符合设计要求,并能够正常运行。
4. 管道系统更换对冷库的管道系统进行检修和更换,确保管道系统的密封性和稳定性。
包括更换旧管道、修补漏水点等。
5. 环境调试对冷库设备进行环境调试,确保设备能够在设计工况下正常运行。
调试包括设备启停、温度控制、湿度控制等。
6. 安全检测对冷库设备进行安全检测,包括检查设备的漏电、漏氟、超温、超压等安全设备的运行状态,确保设备使用安全。
7. 设备运行测试对冷库设备进行运行测试,观察设备在运行过程中的各项指标,确保设备正常运行。
三、施工计划1. 施工前期准备(1)确定施工队伍和施工人员,制定施工计划和施工流程。
(2)准备施工所需的工具、设备和材料。
(3)确定安全防护措施和紧急救援预案。
2. 施工流程(1)检查设备运行状态,记录设备的各项参数。
(2)对设备进行拆卸和清洁。
(3)对设备进行检修,更换需要更换的部件。
(4)安装新设备,包括压缩机、冷凝器、蒸发器等。
(5)更换管道系统,确保管道系统的密封性和稳定性。
(6)进行环境调试和安全检测。
(7)对设备进行运行测试,确保设备正常运行。
3. 施工周期本工程的施工周期为15天,具体施工时间根据现场实际情况确定。

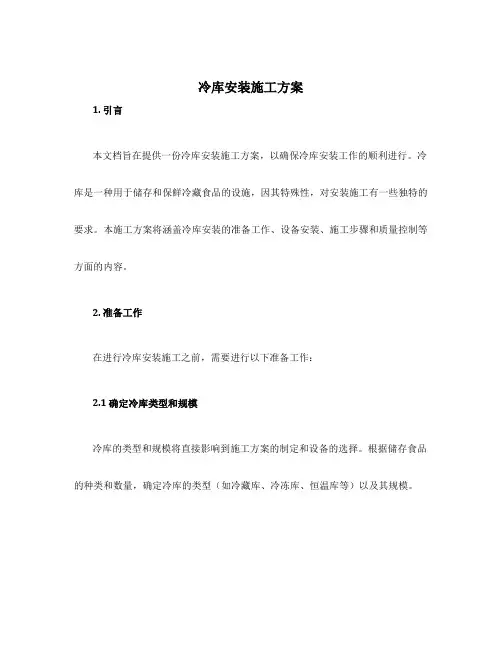

冷库安装施工方案1. 引言本文档旨在提供一份冷库安装施工方案,以确保冷库安装工作的顺利进行。
冷库是一种用于储存和保鲜冷藏食品的设施,因其特殊性,对安装施工有一些独特的要求。
本施工方案将涵盖冷库安装的准备工作、设备安装、施工步骤和质量控制等方面的内容。
2. 准备工作在进行冷库安装施工之前,需要进行以下准备工作:2.1 确定冷库类型和规模冷库的类型和规模将直接影响到施工方案的制定和设备的选择。
根据储存食品的种类和数量,确定冷库的类型(如冷藏库、冷冻库、恒温库等)以及其规模。
2.2 选择合适的场地选择场地时,要考虑到冷库的运输和供电要求。
场地应能够容纳冷库的尺寸,并且方便货物的进出。
此外,还需要有稳定的供电和排水设施。
2.3 进行工程测量在施工前,必须对场地进行测量,以确保冷库的尺寸和布局适合场地。
测量包括场地的平面尺寸、高度以及电力、供水和排水设施的位置。
2.4 设计施工平面图根据冷库的尺寸和布局要求,制作一份施工平面图。
平面图应包括冷库的尺寸、设备布局、管道走向等信息,以供安装施工参考。
3. 设备安装冷库的设备安装涉及以下几个方面:3.1 冷库门安装冷库门的安装应遵循相关的设计规范和标准。
门的安装要保证密封性能和耐用性。
在安装过程中,需要注意门的正常开闭、密封性以及安全性。
3.2 制冷机组安装制冷机组是冷库的核心设备,其安装对冷库的稳定运行至关重要。
安装前,需要根据设计要求选择合适的机组,并确保其符合安全标准。
安装过程中,要保证机组与冷库的连接紧密,且冷媒管道、电力线路等都连接正确。
3.3 风机和风道安装风机和风道的安装需要考虑到冷库的空气循环和温度均匀性。
根据施工平面图,将风机和风道安装在适当的位置,确保冷空气能够均匀地分布到整个冷库空间。
4. 施工步骤4.1 土建施工土建施工是冷库安装的基础,包括地面处理、墙体施工和天花板安装等。
地面应选择硬实的材料,以便承载冷库的重量和货物的运输。
墙体和天花板应进行隔热处理,以保证冷库内部的稳定温度。

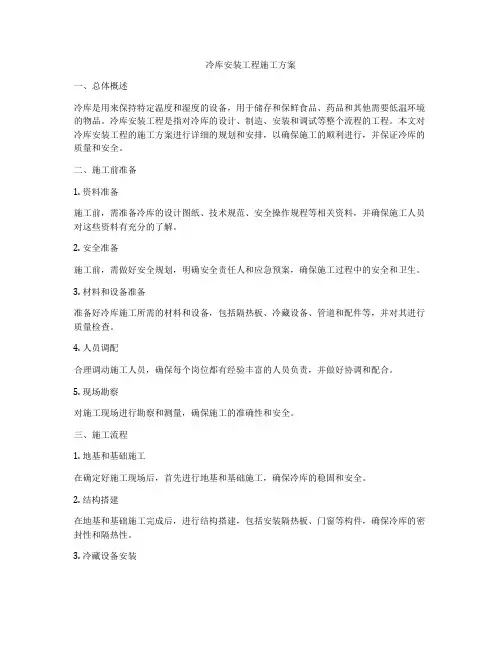

冷库安装施工方案一、项目概述本项目是食品企业建设一座新的冷库。
该冷库用于存储、保鲜和运输食品产品,需要具备良好的保温和制冷能力,并满足相关的卫生标准和安全要求。
二、施工准备工作1.施工人员组织及培训:确定施工团队,包括技术人员、施工工人等,并进行相关的培训,确保他们具备相应的专业知识和技能。
2.工程材料准备:根据设计要求,采购所需的工程材料,包括钢材、保温材料、制冷设备等。
3.施工设备准备:配备必要的施工设备,如吊装设备、熔接设备等。
三、工程施工流程1.地基处理:对冷库地基进行处理,包括地基平整和地基加固,确保地基的承载能力和稳定性。
2.钢结构安装:根据设计要求,进行钢结构的制作、运输和安装。
包括梁、柱、支撑等部件的连接和安装。
3.外墙施工:钢结构安装完成后,对外墙进行保温处理。
首先在外墙表面涂刷防水涂料,并在其上部署保温材料,最后再进行外墙饰面。
4.屋顶施工:对冷库的屋顶进行保温处理。
首先进行防水处理,然后铺设保温材料,最后进行屋面饰面。
5.冷库门安装:根据设计要求,安装冷库门,并确保门的密封性和耐用性。
6.冷库设备安装:安装制冷设备、通风设备、照明设备等。
确保设备的运行状况良好,并负责与相关部门的连接和调试。
7.室内装修:根据设计要求进行室内装修,包括地面铺砖、墙面涂料、天花板等工作。
8.系统调试和验收:对冷库的各项设备进行调试和验收,确保其正常运行和满足相关的卫生标准和安全要求。
四、质量与安全控制1.施工质量控制:严格按照设计要求进行施工,确保施工质量符合相关的标准。
设置质检人员和质检点,进行巡检和抽样检测,并及时整改和返工不合格的部分。
2.安全管理措施:制定相应的安全管理制度,设置安全警示标志和防护措施,加强施工人员的安全教育和培训,确保施工过程中安全生产。
3.施工计划管理:制定详细的施工计划和进度表,对施工过程进行动态管理和控制,确保施工进度和质量。
4.环境保护措施:在施工过程中注意环境保护,合理使用资源、减少排放,确保项目的可持续发展。
冷库的安装以及维修施工方案一、前期准备工作在进行冷库的安装和维修之前,需要进行准备工作。
包括:1.设计规划:根据客户的需求和冷库的用途,确定冷库的设计规格和布局。
2.材料选购:根据设计规划,选购合适的冷库材料,如保温板、电器设备、冷却机组等。
3.施工准备:确定施工队伍和作业计划,配备必要的施工工具和设备。
4.安全措施:制定安全措施,确保施工期间的安全。
二、冷库安装方案1.地基处理:根据土壤情况进行地基处理,确保地基的平整牢固。
2.框架搭建:按照设计规划中的尺寸和布局,在地基上搭建冷库的框架,包括墙体和屋顶的结构。
3.保温材料安装:在冷库的墙体和屋顶中安装保温材料,确保冷库具备良好的保温性能。
4.电器设备安装:根据设计规划,安装冷库所需的电器设备,如照明设备、传感器、控制系统等。
5.冷却机组安装:安装冷却机组,并对其进行调试和测试,确保冷却机组正常运行。
6.门窗安装:安装冷库的门窗,确保冷库的密闭性。
7.渗漏测试:对冷库进行渗漏测试,确保冷库没有漏水现象。
8.制冷系统调试:对冷库的制冷系统进行调试,确保制冷系统正常工作。
9.通电试运行:对冷库的电器设备进行通电试运行,确保设备正常运作。
冷库的维修工作主要包括以下几个方面:1.检修设备:定期对冷却机组和电器设备进行检修,包括清洁、润滑和更换部件等。
2.检查绝缘层:定期检查冷库的保温层和密封层,确保冷库的保温性能良好。
3.清洁卫生:定期清洁冷库的内部和外部,包括墙壁、地面、设备等。
4.检查通风系统:定期检查冷库的通风系统,确保空气流通畅通。
5.检查制冷系统:定期检查冷库的制冷系统,包括压缩机、冷凝器、蒸发器等,确保制冷系统正常运行。
6.废气处理:定期清理和处理冷库产生的废气,如清洗废水管道、更换废气处理设备等。
7.防火安全:定期检查冷库的防火设备和安全措施,确保冷库的防火安全性。
8.紧急救援:建立紧急救援预案,定期对相关人员进行培训和演习,提高应急处理能力。
安装冷库工程施工方案一、前期准备1. 项目签订:施工单位与业主就冷库工程签订施工合同,并明确工程的具体内容、质量要求、工期等,为顺利进行工程施工奠定基础。
2. 预算编制:施工单位根据施工合同内容编制冷库工程的预算,包括人工、材料、机械设备、施工管理费用等,确保施工过程中所需费用得到充分保障。
3. 设计审核:对冷库工程的施工图纸进行审核,确认图纸的准确性和完整性,以确保施工过程中不会由于图纸问题产生误工误点。
4. 材料采购:根据设计图纸和预算对冷库工程所需的主要材料进行采购,包括保温材料、冷藏设备、管道、电气设备等,以确保施工过程中所需材料的供应。
5. 施工人员招聘:根据工程需要招聘具有相关经验和技能的施工人员,包括工程监理人员、技术工人和普通劳动力等,为工程的顺利进行提供劳动力保障。
6. 施工计划编制:施工单位根据项目的具体要求和图纸内容编制冷库工程的施工计划,包括工程进度、关键节点、施工任务分解等,为工程的顺利进行提供指导方案。
7. 安全防护措施:施工单位根据施工现场的具体情况对施工现场进行安全评估,并制定相应的安全防护措施,包括施工场地的围栏、安全警示标志、安全服装等,确保工程施工过程中的安全。
二、主要施工工序及方法1. 地基处理:在冷库工程施工前,需对施工场地进行地基处理,包括地面平整、土壤加固、排水设施等,以确保施工现场的平稳和安全。
2. 结构施工:冷库的结构施工包括基础、墙体、顶板等部分,其中基础施工为首要工序,需要进行混凝土浇筑、钢筋绑扎等工作;墙体和顶板采用预制板材,通过吊装和拼接的方式进行施工。
3. 保温隔热施工:冷库的保温隔热工程是工程的关键环节,需选用优质的保温隔热材料,采用专业的技术和设备进行施工,确保冷库内部环境的稳定和节能。
4. 冷藏设备安装:冷库的冷藏设备包括制冷机组、冷库门、通风设备、温湿度控制设备等,需进行专业的安装和调试工作,以确保设备的正常运行和工程的质量。
5. 管道电气施工:冷库的管道包括制冷水管道、排水管道、电气线路等,需进行精细的布置和连接工作,确保冷库内部设施的正常运行以及环境的舒适度。
冷库的安装以及维修施工方案一、冷库的安装方案1.确定冷库的类型和尺寸:根据客户的需求和冷库的用途,确定冷库的类型(如冷冻库、冷藏库等)和尺寸。
2.设计制冷系统:根据冷库的类型和尺寸,设计制冷系统,包括冷凝器、蒸发器、压缩机等,确保制冷系统能够满足冷库的温度要求。
3.安装冷库箱体:按照设计图纸进行冷库箱体的安装,包括墙板、屋盖、地面等部分。
确保冷库的密封性和结构稳定性。
4.安装制冷设备:安装制冷设备,包括冷凝器、蒸发器、压缩机等。
确保设备的正确连接和安装位置的合理布置。
5.安装温度控制系统:安装温度控制系统,包括温度传感器、控制面板等。
确保冷库能够准确地控制温度。
6.安装门窗和绝缘材料:安装冷库的门窗和绝缘材料,确保冷库的密闭性和隔热性。
7.进行试运行和调试:进行冷库的试运行和调试,确保冷库的各项设备和系统正常运转。
8.进行验收和培训:进行冷库的验收和培训,确保客户能够正确使用和维护冷库。
冷库的维修施工是保证冷库正常运行的关键环节1.定期保养:定期对冷库进行保养,包括清洁冷库箱体、检查制冷设备的运行状态、清理排水系统等。
2.维修故障设备:及时维修故障设备,如压缩机、冷凝器等,确保设备能够正常运转。
3.更换老化部件:定期检查冷库的各个部件,如门窗、绝缘材料等,及时更换老化部件,确保冷库的密闭性和隔热性。
4.定期校准温度控制系统:定期校准冷库的温度控制系统,确保冷库能够准确地控制温度。
5.加强维修培训:加强对维修人员的培训,提高其维修技术和维修意识,确保维修工作的质量和效率。
6.建立维修记录和备品备件库:建立冷库的维修记录和备品备件库,便于维修工作的追踪和备件的及时更换。
7.建立应急预案:建立冷库的应急预案,包括停电、水冷循环中断等情况下的措施,确保冷库能够及时应对突发情况。
总结:冷库的安装和维修施工方案是确保冷库正常运行的关键环节,需要进行详细的规划和准备工作。
合理的安装方案和科学的维修施工方案能够延长冷库的使用寿命,提高其效益和可靠性。
冷库安装施工方案设计冷库是一种专门用来储存和保鲜食品、药品、化工品等的特殊储存设施。
冷库安装施工方案的设计对于冷库的使用和效果起着至关重要的作用。
下面是一个简单的冷库安装施工方案设计。
一、项目概述:本项目是在食品仓储物流基地内,新建一座冷库,用于存放海鲜类食品。
冷库需满足以下要求:温度控制在-18℃至-20℃之间,湿度控制在60%-70%之间,库内空气流通良好,保证食品保鲜。
二、工程内容:1. 建筑施工:冷库的主体结构为钢结构,墙面和顶面采用保温板进行封闭。
保温板材质为聚氨酯,保温层厚度为150mm。
墙面和顶面保温板安装后,需涂刷防水涂料,确保冷库内部不受潮。
2.机电工程:冷库的温度和湿度控制由一套冷藏机组完成。
冷藏机组包括压缩机、冷凝器、蒸发器、风机等。
冷藏机组应放置在室外,避免噪音污染和热量积聚。
冷藏机组与冷库之间通过管道连接,确保冷气可以充分流通。
三、工程进度:1.设计和审批:预计需要1个月的时间完成设计和审批手续。
2.施工准备:包括采购材料和设备,搭建施工场地,准备施工人员等,预计需要2周时间。
3.建筑施工:预计需要2个月时间完成冷库的主体结构建设和保温层的安装。
4.机电工程:预计需要3周时间完成冷藏机组的安装和管道连接。
5.调试和验收:预计需要1周时间对冷藏机组进行调试和冷库的性能进行测试和验收。
四、安全与环境保护:在施工过程中,要确保施工现场的安全和环境保护。
施工人员需佩戴好安全帽和防护用品,严禁打闹和吸烟。
工地周围需设置围挡保障行人和车辆安全。
施工过程中产生的废弃物要及时清理和处理,防止对环境造成污染。
五、预算:1.建筑施工费用:根据冷库的规模和结构设计不同,预计建筑施工费用在200万元左右。
2.机电设备费用:包括冷藏机组、管道和电气设备等,预计费用在100万元左右。
六、质量控制:在施工过程中,要按照设计要求和相关施工规范进行施工,确保施工质量。
施工人员要熟悉施工图纸和技术要求,严格按照规范要求施工。
冷库施工方案范文一、前期准备工作1.软土地基处理在冷库施工前,首先要对软土地基进行处理。
处理包括填筑加固,加固材料可以选择砂石料或者碎石料,填筑高度按照设计要求进行施工。
2.地基处理地基处理是为了保证冷库建筑物的稳定性和耐久性。
首先要对地基进行清理,清除杂物和杂草,然后进行压实处理。
压实处理可以使用振动压实机械进行,确保地基的承载力。
3.基础施工基础施工包括浇筑基础和钢筋连接。
基础可以选择混凝土或者预制混凝土板,根据冷库的规模和设计要求选择施工方式。
钢筋连接要按照设计要求进行施工,确保基础的稳固性和牢固性。
二、冷库建筑工程1.结构施工冷库建筑的主体结构可以选择钢结构或者混凝土结构。
钢结构施工速度较快,适用于大型冷库。
混凝土结构施工周期较长,适用于小型冷库。
结构施工要根据设计要求进行施工和安装。
2.外墙施工外墙施工包括墙体砌筑和外墙保温材料安装。
墙体砌筑可以选择实心砖或者轻质砖,根据设计要求进行施工。
外墙保温材料可以选择聚苯乙烯板或者玻璃棉板,确保冷库的保温效果。
3.屋顶施工冷库的屋顶施工主要包括屋面做法和屋顶防水。
屋面做法可以选择彩钢板或者防水卷材,根据设计要求进行施工。
屋顶防水要选择优质防水材料,确保冷库的防水性能。
三、冷库设备安装1.冷库门安装冷库门的安装要根据设计要求进行,首先要选择合适的冷库门,例如滑动门或者翻板门。
然后按照安装说明进行施工和安装。
2.制冷设备安装制冷设备安装要选择合适的制冷设备,例如压缩机、冷凝器等,然后按照设备的安装说明进行施工。
制冷设备的安装要保证设备的稳定性和安全性。
3.配电设备安装配电设备安装包括变压器、开关柜等设备的安装。
安装要根据设计要求进行,选择合适的设备,然后按照设备的安装说明进行施工。
四、冷库工程验收1.工程质量验收冷库工程完成后,要进行质量验收,包括结构安全性、设备完好性和施工质量等方面的检查。
2.工程规范验收冷库工程要符合相关的规范和标准,包括建筑工程验收规范、制冷设备安装规范以及电气设备安装规范等。
冷库工程施工方案一、工程概况本工程为冷库制冷系统工程,由XX公司投资建设。
冷库位于XX地区,总建筑面积为XX平方米,包括冷藏库和冷冻库两个部分。
冷藏库温度为0-10℃,冷冻库温度为-18℃。
冷库主要用于储存各类食品、药品、生物制品等需要特定温度的物品。
二、施工准备1. 熟悉图纸和相关技术规范,组织技术人员进行图纸自审和会审,确保对工程要求和技术规范有全面了解。
2. 准备施工所需的各种设备和材料,包括制冷设备、管道、阀门、保温材料等,确保施工顺利进行。
3. 组织施工人员培训,提高施工技能和安全意识,确保施工质量。
4. 制定详细的施工计划和进度表,确保工程按时完成。
三、施工流程1. 基础施工:包括冷库地基处理、混凝土浇筑、设备基础制作等,确保基础稳固。
2. 制冷系统安装:包括压缩机、冷凝器、蒸发器、膨胀阀等设备的安装,管道连接和阀门安装,确保制冷系统正常运行。
3. 保温施工:采用优质的保温材料对冷库内外墙、地面、天花板进行保温处理,确保冷量损失最小。
4. 电气系统安装:包括电源线、控制线、照明线等的铺设,控制系统设备的安装,确保电气系统安全可靠。
5. 排水系统施工:包括排水管的安装、阀门的安装等,确保排水畅通。
6. 通风系统施工:包括通风管的安装、风机的安装等,确保冷库内部空气流通。
7. 门和窗户的安装:安装符合要求的保温门和窗户,确保冷库内部温度稳定。
8. 系统调试:对制冷系统、电气系统、通风系统等进行调试,确保各项指标符合要求。
四、施工要求和技术规范1. 所有施工人员必须按照图纸和施工规范进行操作,确保施工质量。
2. 制冷系统安装必须符合相关法规和标准,确保制冷效果和安全。
3. 保温施工要求均匀、密实,保温材料必须符合防火、保温、环保等要求。
4. 电气系统安装必须符合国家和行业标准,确保电气安全。
5. 排水系统施工要求畅通无阻,防止积水。
6. 通风系统施工要求合理布局,确保空气流通。
五、工程验收1. 工程完成后,组织相关部门进行验收,确保工程质量符合要求。
新建冷库工程施工方案一、项目概况本项目位于城市工业园区内,总建筑面积1000平方米,用于冷藏水果、蔬菜等冷链产品。
冷库采用保温夹芯彩钢板墙体和天花板,配备制冷设备和控制系统,能够保持恒定低温以及湿度,确保储存产品的品质。
二、工程施工范围1. 土建工程:包括地基处理、基础施工、墙体、地面和天花板的施工。
2. 设备安装:包括制冷设备、空调系统、控制系统等设备的安装。
3. 电气工程:包括电气线路的布设、配电箱的安装等。
4. 给排水工程:包括冷库内的排水系统和给水系统的建设。
三、施工方案1. 土建工程:(1)地基处理:根据地质勘察结果,进行地基处理,确保地基坚实。
(2)基础施工:按照设计要求进行基础施工,保证冷库的稳固。
(3)墙体、地面和天花板施工:采用保温夹芯彩钢板进行墙体、地面和天花板的施工,确保冷库的保温性能。
2. 设备安装:(1)制冷设备:按照设计方案安装制冷设备,确保其正常运行。
(2)空调系统:安装空调系统,保证冷库内温度的稳定。
(3)控制系统:安装控制系统,实现对冷库温度、湿度等参数的监控和调节。
3. 电气工程:(1)电气线路布设:根据设计要求布设电气线路,确保设备正常供电。
(2)配电箱安装:安装配电箱,保障电气设备的安全运行。
4. 给排水工程:(1)排水系统:设计合理的排水系统,确保冷库内的排水畅通。
(2)给水系统:建设给水系统,保证冷库内水资源的供应。
四、项目进度安排1. 土建工程:计划用时30天完成。
2. 设备安装:计划用时15天完成。
3. 电气工程:计划用时10天完成。
4. 给排水工程:计划用时5天完成。
五、工程质量控制1. 严格按照设计要求施工,保证工程质量。
2. 定期进行施工进度检查,及时发现和解决问题。
3. 对施工质量进行验收,确保符合相关标准。
六、安全防护措施1. 施工现场设立安全警示标志,确保施工人员的安全。
2. 配备必要的安全防护用具,保障施工人员的安全。
3. 强化施工现场管理,定期进行安全检查,预防事故发生。
冷库工程安装实施方案一、前期准备工作。
在进行冷库工程安装之前,需要做好充分的前期准备工作。
首先,要对冷库的施工现场进行全面的勘察和测量,确保施工的准确性和高效性。
其次,需要准备好所有必要的材料和设备,包括保温材料、制冷设备、管道和配件等。
同时,还需要对施工人员进行培训,确保他们具备足够的技术和安全意识。
二、施工方案设计。
在进行冷库工程安装的施工方案设计阶段,需要充分考虑到施工的安全性、稳定性和可维护性。
首先,要设计合理的施工流程,确保施工过程中各个环节的衔接和协调。
其次,要根据实际情况进行合理的工程布局,确保施工空间的有效利用和施工效率的最大化。
同时,还需要对施工过程中可能出现的风险和问题进行充分的评估和预防。
三、施工过程管理。
在冷库工程安装的施工过程中,需要进行严格的施工过程管理,确保施工的质量和进度。
首先,要对施工人员进行严格的安全教育和管理,确保他们在施工过程中严格遵守安全操作规程。
其次,要进行严格的质量管理,对施工过程中的各个环节进行全面监控和检查,确保施工质量达到标准要求。
同时,还需要进行有效的进度管理,确保施工进度能够按时完成。
四、施工结束验收。
在冷库工程安装完成后,需要进行全面的施工结束验收工作,确保施工质量和安全。
首先,要对冷库的各项设备进行全面的功能测试和性能评估,确保设备运行正常。
其次,要对冷库的保温、密封等关键指标进行全面检测,确保冷库的使用效果达到设计要求。
同时,还需要对施工过程中的各个环节进行全面总结和评估,为今后的施工工作提供经验和借鉴。
综上所述,冷库工程安装实施方案的设计和施工过程管理是非常重要的,只有做好了这些工作,才能确保冷库工程的安装质量和安全性。
希望各位施工人员能够严格按照本方案进行施工,确保冷库工程安装顺利完成。
冷库建造工程施工方案范本一、项目概况冷库是用来存储食品和其他易腐坏物品的设施。
冷库建造工程的主要目的是为了提供一个恒温环境,使食品能够在存储过程中保持新鲜。
本项目拟建设一座5000平方米的大型冷库,主要用于存储各类食品和生鲜农产品。
二、施工环境冷库建设的施工环境相对特殊,需要考虑防潮、保温、出入口通风和通风设备的设置等因素。
此外,冷库所在地的气候环境、土壤条件也会对施工过程产生一定影响,需要进行充分的调查和分析。
三、施工方案1. 土地准备在冷库建设开始前,需要对土地进行充分的准备工作。
首先要对土地进行平整,确保地基平整牢固。
然后还需要进行护坡、排水等工程,确保土地的稳固性和排水性。
2. 基础工程冷库的基础是整个建筑的支撑所在,因此基础设计和施工非常重要。
我们将采用加固混凝土基础的方式,确保基础的牢固性和承载能力。
同时,还会进行地基处理,以提高基础的稳固性。
3. 结构工程冷库的结构工程是整个建筑的支撑所在。
我们将采用轻钢结构的建筑设计方案,结合特殊的保温材料和隔热材料,确保整个建筑的保温性和隔热性。
同时还要考虑到通风和通风设备的设置,确保在冷库内部能够保持稳定的温度和湿度。
4. 安装工程在冷库的安装工程中,我们还需要进行各类设备的安装工作。
包括冷库设备的安装、通风设备的安装、保温隔热材料的安装等。
我们将会采用最先进的设备,并严格按照设计标准进行安装和调试。
5. 装饰工程冷库的装饰工程主要是指内部装修和外部装修。
在内部装修方面,我们将会采用防潮、防霉的材料,确保冷库内的环境能够达到卫生标准。
在外部装修方面,我们将会进行外墙保温装修,以提高冷库的保温性。
四、施工流程1. 土地准备:进行土地清理、平整和护坡等工程。
2. 基础工程:进行地基处理和基础施工。
3. 结构工程:进行钢结构安装和保温隔热材料安装。
4. 安装工程:进行冷库设备、通风设备等的安装和调试。
5. 装饰工程:进行内部装修和外部装修。
五、施工进度计划我们将采用严格的施工进度计划,确保施工过程能够按照时间节点顺利进行。
冷库制冷系统安装施工方案一、前言冷库是一种用于储存和保持冷藏温度的设备,广泛应用于食品加工、医药、化工等行业。
制冷系统是冷库的核心组成部分,负责提供冷却效果。
本文将详细介绍冷库制冷系统的安装施工方案。
二、施工方案2.1 选址与准备工作在选择冷库制冷系统的位置时,需要考虑以下因素:•建筑结构的稳定性•周围环境的温度和湿度•配套设备的安装和维修方便性在选址确定后,需要进行以下准备工作:•清理施工区域•搭建施工临时围挡•准备施工用具和材料2.2 主要设备安装冷库制冷系统的主要设备包括压缩机、蒸发器、冷凝器等。
设备的安装需要遵循以下步骤:1.安装压缩机:将压缩机固定在设备支架上,并连接电源和管道。
2.安装蒸发器:将蒸发器安装在冷库的合适位置,并连接冷媒管道。
3.安装冷凝器:将冷凝器安装在冷库外部,确保与蒸发器之间的管道连接畅通。
2.3 管道系统布置管道系统的布置对冷库制冷效果起着重要作用。
以下是管道系统布置的详细步骤:1.确定冷媒流向:根据设计要求,确定冷媒的流向。
2.铺设冷媒管道:根据实际情况,在冷库内部铺设冷媒管道,保证管道的连续性和密封性。
3.安装阀门和连接件:在冷媒管道上安装阀门和连接件,以便后续的维修和调试工作。
2.4 控制系统安装控制系统是冷库制冷系统的重要组成部分,负责监测和控制冷库的温度和湿度。
以下是控制系统安装的步骤:1.安装控制面板:将控制面板安装在冷库内便于操作和维护。
2.连接传感器:将温度和湿度传感器与控制面板相连。
3.调试控制系统:通过控制面板和传感器的联动,调试控制系统的运行逻辑。
2.5 绝缘材料安装绝缘材料的安装对冷库制冷效果和能源消耗起着重要作用。
以下是绝缘材料安装的步骤:1.铺设地面绝缘材料:在冷库内部的地面上铺设绝缘材料,以减少能量损失。
2.安装冷库墙壁绝缘材料:在冷库的墙壁上安装绝缘材料,确保冷库内外温度的隔离。
3.安装冷库天花板绝缘材料:在冷库的天花板上安装绝缘材料,防止能量的散失。
2.7 冷库安装施工工艺1. 冷库防水防潮层(一)乳型氯丁橡胶沥青防水涂料,其适用范围、性能:水乳型氯丁橡胶沥青防水涂料又名氯丁胶乳沥青防水涂料,是以阳离子型氯丁胶乳与阳离子型沥青乳液混合构成, 它区别于以汽油为溶剂型氯丁橡胶沥青防水涂料(油性防水涂料)氯丁橡胶沥青涂料,无毒、无味、不可燃、无环境污染。
外观:深棕色乳状液;粘度:0.25(Pa.S);含固量:不小于43%;耐热性(80C .5h )无变化:粘结力不小于0.2Mpa;不透水性(动水压0.1~0.2 Mpa 0.5h )不透水;耐碱性:在饱和的Cal(Oh)2 熔液中浸15d 表面无变化;抗裂性(基层裂缝宽度 < 2mm涂膜不裂;涂膜干燥时间表干不大于4h,实干,不大于24h 防水层作法(基础及墙面平整):1)基层上刷一层涂料,待表面不粘手后;2)边刷涂料边铺贴第一层玻纤布,待表面不粘手后;3)刷一层涂料覆盖,待表面不粘手后;4)刷面层涂料或再铺贴第二层玻纤布。
玻璃丝布要求及施工方法:1)玻璃丝布要求密实度好、韧性好,一般使用8X 8;2)玻璃丝布铺贴时,搭接长度不少于5cm;3)铺贴第二层时,其接缝必须与第一层错开20c m以上。
(二)丙纶卷材防水防水层作法(基础清理修整找平后)1 、施工操作程序:验收基层(找平层)一清扫基层(找平层)—制备粘接胶一处理复杂部位f铺贴复合卷材f检验复合卷材施工质量f保护层施工f验收。
2、按要求配制好粘接胶置水泥粘接剂:按体积, 3 份水+6份425#普通硅酸盐水泥+1 份107或801 建筑胶,混合搅拌均匀。
3、复合卷材施工:复合卷材施工前必须找平层验收合格后、含水率在30~50%时即可进行防水层施工。
(1)复杂部位处理防水层施工前,应按图纸要求做好复杂部位(阴角、阳角、冲洗管、穿墙管等)的附加层,复杂部位的附加层用复合卷材、水泥胶或聚氨酯胶处理粘接。
(2)复合卷材铺贴复合卷材铺贴时,先在铺贴部位将复合卷材预放3 至12 米找正方向后,在中间处固定,将卷材一端卷至固定处粘贴,这端粘贴完毕后,再将预放的卷材另一端卷回至已粘贴好的位置,连续铺贴直至整幅完成。
铺贴方法:将水泥胶用毛刷涂到基层(找平层)和卷材对应的表面厚约1.0mm,然后粘贴卷材,同时在卷材上表面用刮板将粘贴接面排气压实,排出多余部分粘接胶。
垂直面复合卷材粘贴必须纵向粘贴,自上而下对正,自下而上排气压实,要求基层与卷材同时涂胶,厚度均约1.0mm(3)接缝施工接缝涂胶部位要求基层干净、干燥。
屋面防水用水泥胶接缝时,接缝与卷材粘贴可同时进行,两个粘接面同时涂胶,接缝满粘,胶层厚度为 1.0-1.6mm ,接缝压实后在接缝边缘再涂刷一层水泥胶,厚度为0.8-1.0mm,涂刷宽度从接缝边缘向两边延伸30mm接缝不允许有露底、打皱、翘曲、起空现象。
用聚氨酯胶接缝时应在粘接胶固化后进行,具体操作方法:翻起上层卷材,将胶涂在下层卷材上,涂胶应连续均匀,厚度在1.0mm左右,涂胶后粘合压实。
翻起时应防止复合卷材与基层剥离。
a)将粘接剂均匀涂刷在找平层表面,然后铺粘卷材。
用橡胶刮板刮平,刮出多余空气,及粘接剂,使其充分粘合在一起。
b)卷材与卷材平铺,其缝口另外用20cm宽的卷材和重新粘接。
2. 保温层的施工方法1)当防水防潮层做好后,要求保温材料紧贴楼层顶部,如果顶部严重不平或无法紧贴顶部,必须做平整及牢固的压条。
因为上方无压条,当冷风机启动时产生强大的气流,很容易将保温材料的接缝撕裂。
导致漏冷气,不保温。
如果顶板跨度超过4 米,必须加装夹板木梁等,使保温材料紧贴楼层顶部。
2) 保温材料的粘接,采用聚氨脂现场发泡粘接,局部接缝可用筒装发泡剂补粘。
3) 库门的安装,库门安装应与外墙平,先将门从门框上取下,用筒装发泡剂将门框固定在门洞里,固化后进行第二次粘接,直到库门四周所有缝口饱满充足。
4) 注意:门洞尺寸上下左右大于门框尺寸不得超过2cm。
5) 库体底部的安装:当墙体及顶部做好后,一般用切下的余料填满底部,再用散装发泡剂填缝,做好后用防水卷材铺平,接缝处用玻璃丝布或20cm宽的卷材及水性防水涂料或防水粘接剂处理,后满刷一层防水涂料, 再做2cm 厚水泥沙浆保护层,干结后,扎钢筋© 8,间距10~15cm做混凝土6cm以上,干结48小时后,即可开机降温至0C, 24小时后可将温度降至—20 E3.保温板的安装:1) 先将底板下料,与墙板下部连接处切45°断面,处理多余泡沫,平整断面。
2) 板与板之间先用枪式发泡剂在承口面打上1/2 个平面的发泡剂,卡好打上连接铆钉,接铆钉间距不超过25cm而且均匀,接头,弯头处铆钉距接口最远点不超过5cm。
3) 墙板与墙板的连接方式参照底板与底板间连接方式,墙板与底板间采用45°断面拼接。
4) 墙板90°拐角处,墙板间采用45°断面拼接5) 库门的安装:在安装了第一个角板之后就应该开始安装库门,暂时采取在库板上承插连接铆固。
由门的两边向后做墙板。
6) 顶板的安装:先将顶板两端多出不平的泡沫切平,与墙板上部连接处切45°断面,处理多余泡沫,平整断面7) 角铝的安装:要求平整,转角处切45°角拼装,距接头、转角缝口5cm,打铆钉铆固,铆钉与铆钉间距均匀并且不超过25cm 7、冷库外角做包边时, 要求所有的缝口必须打胶密封,横包边的宽度大于所包库板的厚度,在转角时,以横包边压在立包角上,库内必须使用50X 50的大角铝或圆弧铝。
8) 安装顺序①先定场地②放线③地上打角铝定位④拼装底板⑤墙板库门⑥角板顶板⑦安装角铝⑧清洁卫生4. 冷库电路安装1) 电脑控制箱安装水平底部开孔尽量靠墙。
在使用电钻开孔时,需防止铁屑进入空气开关、接触器继电器内部,造成故障。
2) 进电控箱的线管,© 32以下的需装进线锁母,使用中型线管,塑料管卡,管卡间距不超过80cm转弯,线盒前后端管卡不超过25cm要求配管横平、竖直。
3) 如果采用线槽配线, 要求拼缝严密成45°角, 在配电箱上开条形孔, 要求孔的周围有防护措施, 以免线被割破。
4) 冷库内一般不允许接线头,如必须接头,接头处必须采取防水防潮措施,一般采用自粘带防水,外再用黑胶布增加机械强度。
5) 控制箱内接线要求排列整齐,干净、线头压接牢固、可靠。
机组接线正确、可靠,防止因为震动造成线被磨破和螺栓顶破线皮,谷轮压缩机要求压缩机接线端子打704 硅橡胶密封。
所有曲轴箱加热器,匀需涂上导热硅脂,电磁阀出线口向下,化霜探头用细铜丝绑扎在离风机5cm以内的回气管上,库温探头绑在冷风机后下方,离冷风机30~50cm 范围内,库灯接线压紧,线禁止碰到金属外壳,并尽量远离灯泡。
防止灯泡烤坏电线。
6) 冷风机接线,进线需做滴水弯,进线禁止从上部直接进入冷风机接线盒,冷风机化霜加热管接线因各厂家不一样接到端子上的方式也不一样,要求,所有超过三根,化霜管的全部采取丫型连接.因化霜电流较大,特别注意,将线头压紧. 排水加热线穿过冷风机内部时,防止加热管烧坏加热线。
7) 门封加热器,接线时注意区分门封加热器的电压,因接线头在保温层内,特别注意接头必须良好可靠,以免过热造成火灾。
一般36V,电流在3A左右。
8)线管配线把绝缘导线穿在管内敷设,称为线管配线。
这种配线方式比较安全可靠,可避免腐蚀性气体侵蚀和遭受机械损伤,一般用于公用建筑内和工业厂房中。
线管配线有明配和暗配两种。
明配是把线管敷设在墙上以及其它明露处,要求配得横平竖直,整齐美观。
暗配是把线管埋设在墙内、楼板或地坪内以及其它看不见的地方,不要求横平竖直,只要求管路短,弯头少。
线管配线的操作程序,通常是先选好管子,对管子进行一系列加工后,再敷设管路,最后把导线穿入管内,并与各种用电设备连接。
9)选择线管施工中常用的线管有水煤气、电线管和硬塑料管三种。
水煤气管制管壁较厚(3毫米,管径以外径计),适用于潮湿和有腐蚀气体所内明敷或埋地;电线管的管壁较薄(1.5毫米,管径以内径计),适用于干燥场所明敷或暗敷;硬塑料管耐腐蚀性较好,但机械强度不如水煤气钢管和电线管,它适用于腐蚀性较大的场所明敷或暗敷。
线管配好后,为便于穿线,配管前,应考虑导线的载面、根数和管内是否适合,一般要求管内导线的总面积(包括绝缘层)不应超过线管内径截面积的40%线管的直径可按表5-8选择。
单芯导线穿和选择表注:表中管径的单位为毫米,括号内数字单位是英寸。
为便于穿线,在下列情况下,须装设拉线盒,否则应选用大一级的管径:1)在无弯头时,管子全长在30米处;2)当有一人弯头时,管子全长在20米处;3)当有两个弯头时,管子全长在12米处;4)当有三个弯头时,管子全长在8米处。
10)弯管根据线路敷设的需要,线管改变方向需要将管子弯曲。
但在线路中,如果管子弯头多了,就会造成穿线困难,因此,施工时要尽量减少弯头。
为便于穿线,管子的弯曲角度,一般不应大于90度。
管子弯曲半径,明配管不应小于管子直径的6倍;暗配管不应小于管子直径的10倍。
钢管和电线管的弯曲,可采用弯管器。
操作时,先将管子需要弯曲部位的前段放在弯管器内,管子的焊缝放在弯曲方向的背面或旁边,以防管子弯扁,然后用脚踩住管子,手板弯管器柄,稍加一定的力,使管子弯成所需用弯曲半径。
11)配管管子加工好后,就可按预定的线路进行配管。
配管工作一般从配电箱端开始,逐段配至用电设备处,有时也可从用电设备段开始,逐段配至配电箱处,无论从哪端开始,都应使整个管路接通。
a、明配管:为使配管整齐美观,管路应沿建筑物水平或垂直敷设。
当管子沿墙壁、柱子和屋架等处敷设时,可用管卡或管夹固定,当管子沿建筑物的金属构件敷设时,薄壁管应用支架、管卡固定,厚壁管可用电焊直接点焊在钢构件上,但点焊时切不可烧穿管子,以免影响穿线。
管子固定点间的距离可参照表5-9。
管卡间的最大允许距离(毫米)表5-9b、管子连接钢管与钢管之间的连接,无论是明配管或暗配管,最好采用管箍连接,尤其是埋地和防爆线管。
为了保证管接口的严密性,管子的丝扣部分,应涂以铅油缠上麻丝,用管子钳拧紧,并使两管端间吻合。
c、管子接地在管路中有了接头,整个管路的导电性往往满足不了要求,接地的可靠性不能保证。
为了安全用电,钢管与钢管(除采用套筒焊接外)、钢管与配电箱及接线盒等连接外都应作好系统接地。
接头处焊上跨接地线,钢管与配电箱连接地线,为便于检修,可先在钢管上焊以专用接地螺栓,然后用接地导线与配电箱可靠连接。
5. 压缩机的安装1)压缩机在出厂时都充注了不同压力的保护性气体。
2) 压缩机在固定到底架时,必须有避震措施,如橡胶垫,减震弹簧等,固定螺栓有限位措施及防滑措施。
3) 吸气管的连接,排气管的连接a) 在焊接时前将阀杆的柄紧螺栓拧松,全开阀门,并用湿毛由严密抱裹阀体。
