2021新版巷道贯通主要技术措施
- 格式:docx
- 大小:228.74 KB
- 文档页数:6
巷道贯通主要技术措施(一)一般巷道贯通炮掘工作面相距20米前,综掘工作面相距50米前,地测部门必须下达通知单,现场标明贯通位置,以保证贯通方向。
停工工作面必须保持正常通风,除保持局部通风外切断一切用电。
如果被贯通巷道原已停风,则需要提前排放被贯通巷道内的瓦斯。
必须保证被贯通工作面能够进行正常通风、瓦斯检查等工作,同时要装设瓦斯监测探头,矿调度室要随时掌握瓦斯浓度的变化情况。
(二)巷道贯通必须坚持“长探短掘”原则,矿调度室和施工现场要悬挂贯通进度图,做到班班验收,及时填写进度和剩余长度,以准确掌握贯通时间。
(三)贯通工作只准从一个工作面向前贯通,严禁相向贯通。
两巷对掘时,炮掘工作面相距20米(综掘相距50米)时,其中一个掘进工作面必须停止掘进,停工工作面必须成巷,并对工作面5米范围以内的巷道进行加固;停工前,必须按照预定的贯通中心线方向,打3—5米深的探眼,填入标记物。
在进入停工工作面所有入口的安全地点或巷道口处设置警戒,每班设专人把守,直至贯通。
(四)与在用巷道贯通时,炮掘工作面距贯通点20米前,地测部门必须在贯通处明确标记,每次放炮时必须在通往贯通处的各个入口处设置警戒,确认警戒把好后,方可进行放炮施工。
(五)贯通老巷或采空区时,坚持有疑必探,并根据所探情况制定针对性安全技术措施。
按照相关规定进行封闭老巷、调整通风系统等相关工作。
(六)贯通点必须采取防止冒顶措施。
当贯通点为锚网支护时,其加固方式可采用打托棚或立柱等;支架支护时,可采用打托棚或架设密集支架等。
对头贯通时,加固长度不得小于5米;其它贯通形式,贯通点左右5米都必须加固。
(七)在有煤与瓦斯突出煤层中,应避免同一巷道相向掘进;贯通斜交或正交时,贯通点应尽量避开地质构造带或应力集中带,并且被贯通巷道工作面应超前贯通点5米。
(八)采用放炮法贯通时,必须要严格执行“一炮三检”和“三人联锁放炮”制度。
剩余5米时,应采用长探短掘放小炮方法施工,剩余2米时,应用掏槽贯通,然后扩大成巷巷道贯通安全技术措施必须包括下述内容:(一)贯通情况:贯通巷道的名称、施工单位、负责人、措施编制时间、贯通措施审批单位和预计贯通时间。
巷道贯通和开口的安全技术措施矿井在采掘过程,为了贯通和开口的需要,做到合理布置须在一定的范围或一定长度贯通巷道,形成联络,开切眼等,为了保证安全的原则,特制定本措施。
一、巷道贯通时安全技术措施。
1、对于巷道的贯通,一条巷道放炮时,另一条巷道煤壁上的小煤块受到震动掉落时,应停止一条巷道的作业。
2、选择风量较好,距离较短的巷道作业,另一条巷道打好临时栅栏,挂上警示牌,严禁人员入内。
3、对以停工的巷道不得停风,瓦检员必须按程序对该停工的巷道进行瓦斯检查,密切观察其情况是否有异常。
4、作业巷道应严格一炮三检制度,不得擅自放炮,必须由停工巷道检查瓦斯的瓦检员,放炮员返回后,且二个工作面及回风流中瓦斯浓度为放炮的安全指数,两个巷口专人警戒好,才允许装药放炮。
5、贯通后,应立即停止停工巷道的局扇,防止风流紊乱,形成合理通风,等风流稳定后方可作业。
二、开口的技术措施
1、开口时,必须按长度、方位角、选择地点开口,不得随意开口。
2、四不开口,顶板有断层、破碎处、淋水处、巷道超宽处。
3、开口处应选择顶板完整,无断层、无破碎带处,严禁开对口。
4、开口前,对选定的地点处,必须加固支护,按规程规定开口,不得损坏开口处的顶帮。
5、开口要求,高2米,宽2.2 米,按所定的方位角成直线,及时支护,严禁超空,最大超前距为1.5米。
6、开口时必须缩小口径,以免扩大断面范围。
严禁盲目对切眼和其他巷道的开口。
惠水县长田乡金顺煤矿
2013年11月15日。
攀枝花市宜橙工贸有限责任公司大湾子煤矿二号井巷道贯通(警戒)通知暨贯通安全技术措施
一、贯通(警戒)通知
你矿巷道碛头截止距
巷道还有米。
请掌握掘进进度,作好贯通前的各项准备,设好放炮警戒,保证巷道贯通安全。
贯通巷道布置及警戒示意图
二、贯通安全技术措施
1、严格按照《煤矿安全规程》第一百零八条、第一百零九条的相关规定执行,贯通相距20m前必须停掘一个工作面,不得相向掘
进。
2、各班由安全员把当班进度及距贯通点的距离向调度室汇报。
施工作业人员必须按测量人员给定的中线(腰线)施工,测量人员严格按《测量规程》对两巷道进行复测,现场标明贯通点及警戒位置,确保贯通的精度及安全。
3、贯通时,必须由当班安全员在现场统一指挥,被贯通的巷道必须保持正常通风,设置栅栏和警标,经常检查风筒的完好状况和工作面的通风、瓦斯浓度,瓦斯浓度超限时,必须立即处理。
4、掘进的工作面每次放炮前,必须当班安全员和瓦检员到被贯通巷道检查贯通地点附近的支护情况、瓦斯浓度,如瓦斯超限、支护失效,不得放炮作业。
每次放炮前2个工作面入口都必须同时派专人设警戒。
5、贯通后,立即调整风流,风流稳定后方可作业,两巷道间支架间距不得大于0.5米,顶板破碎时必须背帮背顶。
6、本通知及安全技术措施两巷道作业人员及安全员必须学习贯彻,并签字。
7、
时间:矿长:总工:安全矿长:
生产矿长:技术矿长:机电矿长:
测量组:。

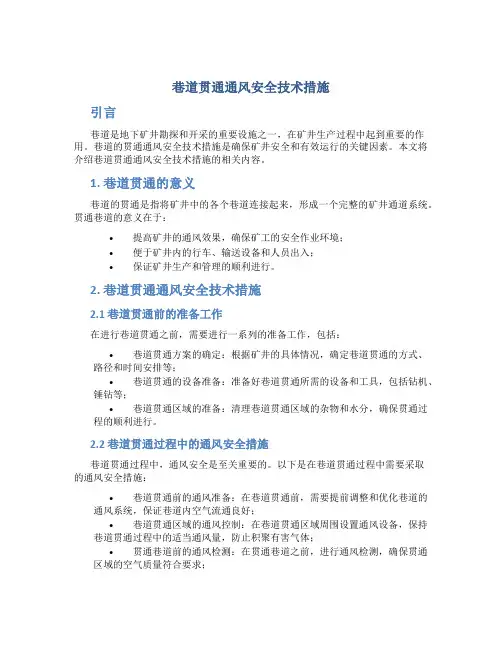

巷道贯通通风安全技术措施引言巷道是地下矿井勘探和开采的重要设施之一,在矿井生产过程中起到重要的作用。
巷道的贯通通风安全技术措施是确保矿井安全和有效运行的关键因素。
本文将介绍巷道贯通通风安全技术措施的相关内容。
1. 巷道贯通的意义巷道的贯通是指将矿井中的各个巷道连接起来,形成一个完整的矿井通道系统。
贯通巷道的意义在于:•提高矿井的通风效果,确保矿工的安全作业环境;•便于矿井内的行车、输送设备和人员出入;•保证矿井生产和管理的顺利进行。
2. 巷道贯通通风安全技术措施2.1 巷道贯通前的准备工作在进行巷道贯通之前,需要进行一系列的准备工作,包括:•巷道贯通方案的确定:根据矿井的具体情况,确定巷道贯通的方式、路径和时间安排等;•巷道贯通的设备准备:准备好巷道贯通所需的设备和工具,包括钻机、锤钻等;•巷道贯通区域的准备:清理巷道贯通区域的杂物和水分,确保贯通过程的顺利进行。
2.2 巷道贯通过程中的通风安全措施巷道贯通过程中,通风安全是至关重要的。
以下是在巷道贯通过程中需要采取的通风安全措施:•巷道贯通前的通风准备:在巷道贯通前,需要提前调整和优化巷道的通风系统,保证巷道内空气流通良好;•巷道贯通区域的通风控制:在巷道贯通区域周围设置通风设备,保持巷道贯通过程中的适当通风量,防止积聚有害气体;•贯通巷道前的通风检测:在贯通巷道之前,进行通风检测,确保贯通区域的空气质量符合要求;•巷道贯通区域的通风监测:在巷道贯通过程中,持续监测通风情况,及时发现并解决通风问题。
2.3 巷道贯通后的通风安全措施巷道贯通之后,需要采取一系列的通风安全措施,确保矿井的安全运行:•巷道贯通后的通风调整:根据巷道贯通后的新通道,对通风网络进行调整,保证矿井内的通风效果;•巷道贯通后的通风检查:定期对贯通巷道进行通风检查,及时发现并处理通风问题;•巷道贯通后的通风维护:定期对通风设备进行检修和维护,确保通风系统的正常运行;•巷道贯通后的通风培训:对矿井工人进行通风培训,增强其通风安全意识和应急处理能力。
巷道贯通、掘进安全技术措施贯通前的准备工作:1、本次辅运大巷与风立井贯通为水平机掘贯通,辅运大巷掘进至贯通开口控制点时,由测量人员进行一次贯通测量检查,对中线及时调整,并与巷道设计相对照,为保证巷道的顺利施工和精准贯通,对测量结果及时分析和存档。
4、巷道贯通前30米范围内,需指定专人负责工作面的安全检查和通风管理工作,并做好调配风工作和瓦斯检查工作,严格执行瓦斯检测制度'。
5、在贯通前做好调整通风系统的准备工作;贯通后,由施工队配合通风部门搞好通风工作,维护好通风设施。
6、贯通前,主管领导应认真分析其贯穿工作是否会明显影响井下通风系统的正常运转,如对井下的通风系统造成较大影响时,必须制定专门的安全技术措施。
7、贯通剩余20米时,必须对巷道进行标高测量,保证贯通巷道与风井马头门在一个平面上;剩余20米时应加强巷道顶板及两帮的支护工作,加密锚杆、锚索和平网的铺设,加强对巷道顶板变化和压力显现的观测工作。
8、贯通剩余20米时,通风管理人员、瓦斯检测人员必须加强两巷道的通风管理工作,防止瓦斯出现异常。
9、贯通巷道工作面在交接班时必须到停止工作面了解情况,发现异常情况时必须及时处理后才能开展工作。
10、施工中必须严格遵守探放水的相关规定,严格探放水作业制度,确保施工安全。
三、技术要求:1、掘进施工中,由于进行一次成巷断面掘进必须加强顶板支护,并加强敲帮问顶,超前支护的前探梁要紧跟工作面,严禁空顶作业,严格按照巷道掘进施工措施和规定进行支护。
2、巷道贯通前,必须每班有领导在现场值班,发现问题,及时进行处理,加强工作面正常通风,巷道接近贯通地点时,瓦斯检查员必须对两条贯通巷道的瓦斯情况进行仔细检查,发现瓦斯积聚和超限现象,必须加强通风进行处理,使有毒有害气体降到规程规定的浓度以下,方可进行贯通。
3、每班安全员上班后,必须跟随当班队长先到工作面进行安全检查,符合规程的规定方能实施贯通,必须确保贯通地点(下方掘进工作面)无人员逗留。
巷道贯通专项安全技术措施巷道贯通是指在地下工程建设过程中,将两个相邻的标段或断面通过开挖工艺、暗挖工艺或掘进工艺等方式连通起来,从而形成一个完整的管廊。
该建设方式有效地提高了地下空间的利用率,降低了地表交通的拥堵程度。
但同时,巷道贯通也存在一定的安全隐患,如地质问题、水文问题、建筑结构问题等。
为了保障巷道贯通的安全施工和后期使用,应采取以下安全技术措施。
一、工程前期的调查和监测在进行巷道贯通工程建设之前,必须对工程所涉及的地质情况、水流情况、建筑结构情况进行详细的调查。
要特别关注地层的稳定性、建筑物的承载能力和邻近地下设施的位置等因素。
同时,需对建设过程中的变形、沉降、渗水等情况进行实时的监测,及时发现问题并采取应急措施消除隐患。
二、设计与施工的安全保障在巷道贯通建设的设计和施工阶段中,应制定详细的方案和安全措施,确保工作安全。
(1)确定合理的巷道贯通走向和切口掘进方法,充分保证岩层的稳定;(2)在施工中,应选择适当的开挖工艺,提高巷道贯通的整体承载能力;(3)确保施工现场的通风、照明设施和消防设备的完善和有效使用;(4)严格监管现场的爆破、钢挂、顶针拉拔等危险工艺,确保施工安全;(5)加强人员培训,提高工作人员的安全意识。
三、巷道贯通后期的安全管理巷道贯通建设完成后,应采取有效的安全管理措施,确保维护运行期间的安全稳定性。
(1)定期巡视和检查巷道贯通的状况,及时发现问题并进行维修和处理;(2)加强安防管理,确保物品和设备的安全,防止盗窃和擅自进入;(3)建立应急预案和应急响应机制,做好各种突发情况的处理和应对。
综上所述,巷道贯通建设存在着一定的安全隐患,但通过科学合理的设计、施工和后期管理,可以有效地保障巷道贯通的安全运营。
相关部门和企业应根据本文提出的安全技术措施,加强管理,降低安全风险,切实做好地下工程的安全工作。
巷道贯通和开口的安全技术措施随着城市经济的发展,道路建设不断加速。
而城市道路网络的构建不仅需要新建道路,也需要对既有的巷道进行改造和升级,甚至贯通和开口二者之间的联系。
对于巷道贯通和开口,安全技术措施是必不可少的,不仅保障行车安全,也维护市民的生命财产安全。
本文将就巷道贯通和开口的安全技术措施分别进行探讨。
一、巷道贯通安全技术措施1.流程管理安全法建设巷道贯通时,首先要制定施工方案,并按照实际情况进行分步施工。
应严格执行安全规定,加强监管和管理,确保时间紧张的施工不出现任何疏忽或事故。
2.渣土运输安全法在施工中,需要移动大量的渣土,而这就带来了新的安全风险。
必须考虑工地、车辆、路面、交通和行人等方面的安全问题。
管理人员应邀请有关方面到场检查,并制定相关管理方案以防止安全事故的发生。
3.控制振动和噪声巷道贯通的施工往往会产生大量的振动和噪声。
这可能会对周围的住户、道路用户和建筑物产生负面影响。
因此,在施工前应制定控制振动和噪声的措施,如降低振动频率、增加缓冲措施、使用静音设备等,以减少噪声和振动对周围环境的影响。
4.加强安全监管施工期间的紧张性和复杂性会导致安全问题的增加。
因此,应由专业人员加强巡查和监管。
工地安全人员应定期进行安全检查并及时纠正问题,特别是与巷道贯通安全有关的问题。
5.防护措施巷道贯通工作期间,应对旁边的建筑物、道路和人员进行有效的防护措施。
这些预防措施包括安装障碍物、防护栏杆、提醒标志等,以确保巷道贯通工作的顺利进行,并保证人民的生命和财产安全。
二、开口安全技术措施1.规划和设计安全道路开口的规划和设计必须考虑多种因素,如交通流量、道路宽度、采取措施的可行性等等。
在此基础上,制定详细的安全设计方案并执行。
这些方案应包括交通控制,并定期进行维护和更新。
2.安全标志和标记建造道路开口时,应贴上安全标志和标记,以达到预警并引导车辆和人员通过开口。
这可以减少交通事故的风险,特别是在高峰期时。

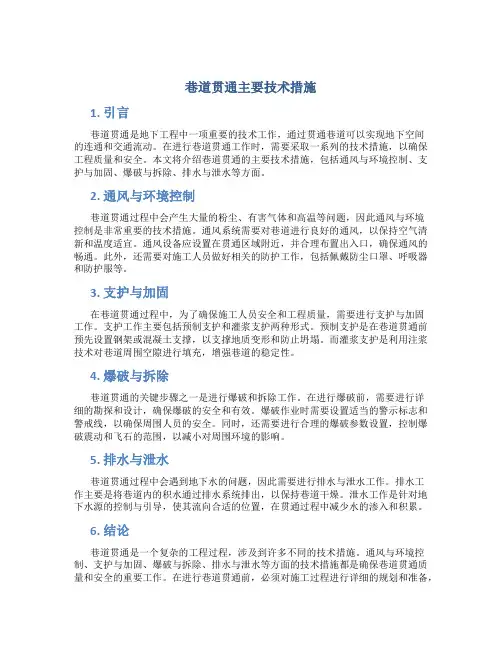

巷道贯通主要技术措施1. 引言巷道贯通是地下工程中一项重要的技术工作,通过贯通巷道可以实现地下空间的连通和交通流动。
在进行巷道贯通工作时,需要采取一系列的技术措施,以确保工程质量和安全。
本文将介绍巷道贯通的主要技术措施,包括通风与环境控制、支护与加固、爆破与拆除、排水与泄水等方面。
2. 通风与环境控制巷道贯通过程中会产生大量的粉尘、有害气体和高温等问题,因此通风与环境控制是非常重要的技术措施。
通风系统需要对巷道进行良好的通风,以保持空气清新和温度适宜。
通风设备应设置在贯通区域附近,并合理布置出入口,确保通风的畅通。
此外,还需要对施工人员做好相关的防护工作,包括佩戴防尘口罩、呼吸器和防护服等。
3. 支护与加固在巷道贯通过程中,为了确保施工人员安全和工程质量,需要进行支护与加固工作。
支护工作主要包括预制支护和灌浆支护两种形式。
预制支护是在巷道贯通前预先设置钢架或混凝土支撑,以支撑地质变形和防止坍塌。
而灌浆支护是利用注浆技术对巷道周围空隙进行填充,增强巷道的稳定性。
4. 爆破与拆除巷道贯通的关键步骤之一是进行爆破和拆除工作。
在进行爆破前,需要进行详细的勘探和设计,确保爆破的安全和有效。
爆破作业时需要设置适当的警示标志和警戒线,以确保周围人员的安全。
同时,还需要进行合理的爆破参数设置,控制爆破震动和飞石的范围,以减小对周围环境的影响。
5. 排水与泄水巷道贯通过程中会遇到地下水的问题,因此需要进行排水与泄水工作。
排水工作主要是将巷道内的积水通过排水系统排出,以保持巷道干燥。
泄水工作是针对地下水源的控制与引导,使其流向合适的位置,在贯通过程中减少水的渗入和积累。
6. 结论巷道贯通是一个复杂的工程过程,涉及到许多不同的技术措施。
通风与环境控制、支护与加固、爆破与拆除、排水与泄水等方面的技术措施都是确保巷道贯通质量和安全的重要工作。
在进行巷道贯通前,必须对施工过程进行详细的规划和准备,合理选择和使用相应的技术措施,以保证工程的顺利进行。
2021新版巷道贯通主要技术措
施
Security technology is an industry that uses security technology to provide security services to society. Systematic design, service and management.
( 安全管理 )
单位:______________________
姓名:______________________
日期:______________________
编号:AQ-SN-0261
2021新版巷道贯通主要技术措施
(一)一般巷道贯通炮掘工作面相距20米前,综掘工作面相距50米前,地测部门必须下达通知单,现场标明贯通位置,以保证贯通方向。
停工工作面必须保持正常通风,除保持局部通风外切断一切用电。
如果被贯通巷道原已停风,则需要提前排放被贯通巷道内的瓦斯。
必须保证被贯通工作面能够进行正常通风、瓦斯检查等工作,同时要装设瓦斯监测探头,矿调度室要随时掌握瓦斯浓度的变化情况。
(二)巷道贯通必须坚持“长探短掘”原则,矿调度室和施工现场要悬挂贯通进展图,做到班班验收,及时填写进度和剩余长度,以准确掌握贯通时间。
(三)贯通工作只准从一个工作面向前贯通,严禁相向贯通。
两巷对掘时,炮掘工作面相距20米(综掘相距50米)时,其中
一个掘进工作面必须停止掘进,停工工作面必须成巷,并对工作面5米范围内的巷道进行加固;停工前,必须按照预定的贯通中心线方向,打3—5米深的探眼,填入标记物。
在进入停工工作面所有入口的安全地点或巷道口处设置警戒,每班设专人把守,直至贯通。
(四)与在用巷道贯通时,炮掘工作面距贯通点20米前,地测部门必须在贯通处明确标记,每次放炮时必须在通往贯通处的各个入口处设置警戒,确认警戒把好后,方可进行放炮施工。
(五)贯通老巷或采空区时,坚持有疑必探,并根据所探情况制定针对性安全技术措施。
按照规定进行封闭老巷、调整通风系统等相关工作。
(六)贯通点必须采取防止冒顶措施。
当贯通点为锚网支护时,其加固方式可采用打托棚或立柱等;支架支护时,可采用打托棚或架设密集支架等。
对头贯通时,加固长度不得小于5米;其它贯通形式,贯通点左右5米都必须加固。
(七)在有煤与瓦斯突出煤层中,应避免同一巷道相向掘进;贯通斜交或正交时,贯通点应尽量避开地质构造带或应力集中带,并且
被贯通巷道工作面应超前贯通点5米。
(八)采用放炮法贯通时,必须严格执行“一炮三检”和“三人联锁放炮”制度。
剩余5米时,应采用长探短掘放小炮方法施工,剩余2米时,应用掏槽贯通,然后扩大成巷
巷道贯通安全技术措施必须包括以下内容:
(一)贯通情况:贯通巷道的名称、施工单位、负责人、措施编制时间、贯通措施审批单位和预计贯通时间。
(二)贯通巷道情况:包括巷道煤岩性质、水文地质、顶底板岩性、巷道断面,支护形式、贯通具休地点、状况、剩余长度、贯通方法贯通两个地点的通风、瓦斯情况等。
(三)巷道贯通通风系统调整方案:巷道贯通前通风系统示意图和贯通后通风系统调整示意图。
图中标明现有的通风状况、贯通前后的风流方向、调整系统的设施位置、停工头的瓦斯检查地点,警戒岗哨位置等。
(四)巷道贯通施工地点、停工地点具体安全防护措施:
1.放炮管理措施和放炮警戒地点及人员安排。
2.防冒顶措施。
3.加强瓦斯检查措施和探清采空区(老空)水、火、瓦斯情况的措施。
4.加强综合防尘措施。
5.电器设备(设施)防爆措施和保护电缆、管路、设备的措施。
巷道贯通措施的贯彻由开拓掘进副矿长负责。
在一般掘进巷道根据同其它巷道贯通相距20米、综合机械化掘进巷道相距50米前必须进行贯彻并签字、对现场贯通工作进行具体分工,明确井上下负责人,并以会议纪要形式记录备查。
通风部门在贯通之前,及时编制贯通前后通风系统调整方案,明确调整风流的设施位置、数量和质量,以及贯通后的风流方向、风量、瓦斯情况,绘制相关通风系统图纸。
开拓掘进部门根据贯通情况建立巷道贯通台帐或卡片,存档备查,做到统计认真、汇报及时、信息准确。
存在临时设施的单位,必须在贯通卡片上标注清楚,临时设施改为永久设施后,通风部门要及时向集团公司通风调度说明。
开掘副矿长统一指挥巷道贯通全过程,落实巷道贯通措施的编制、贯彻及执行情况。
巷道贯通必须在八点班进行。
地面指挥是矿总工程师或副总工程师。
贯通时派干部现场统一指挥,矿通风部门负责人或工程师是贯通现场总指挥,开拓、安检、地测等部门协助指挥,施工队长是现场贯通责任人。
通风设施必须按照质量标准构筑成永久设施,并履行验收制度,确保通风系统合理、稳定、可靠。
通风部门按照每月生产经营计划对巷道贯通工作提前做出安排,并在每次巷道贯通前构筑好风门墙体及门框、门扇等,一旦贯通后,及时挂上风门即可形成全风压通风系统.
