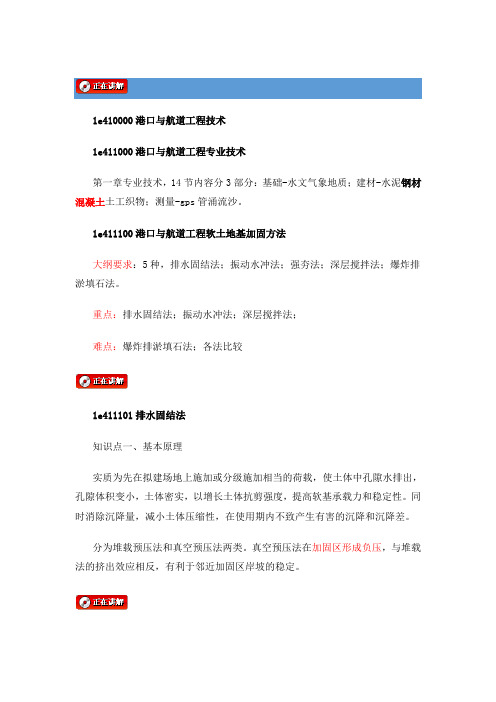

1e410000港口与航道工程技术1e411000港口与航道工程专业技术第一章专业技术,14节内容分3部分:基础-水文气象地质;建材-水泥钢材混凝土土工织物;测量-gps管涌流沙。
1e411100港口与航道工程软土地基加固方法大纲要求:5种,排水固结法;振动水冲法;强夯法;深层搅拌法;爆炸排淤填石法。
重点:排水固结法;振动水冲法;深层搅拌法;难点:爆炸排淤填石法;各法比较1e411101排水固结法知识点一、基本原理实质为先在拟建场地上施加或分级施加相当的荷载,使土体中孔隙水排出,孔隙体积变小,土体密实,以增长土体抗剪强度,提高软基承载力和稳定性。
同时消除沉降量,减小土体压缩性,在使用期内不致产生有害的沉降和沉降差。
分为堆载预压法和真空预压法两类。
真空预压法在加固区形成负压,与堆载法的挤出效应相反,有利于邻近加固区岸坡的稳定。
堆载预压法适用于淤泥质土、淤泥和冲填土等软土地基;真空预压法适用于在加固区能形成稳定负压边界条件的软土地基,特别适用于超软基及临近危险边坡地带的软基处理。
堆载预压法,利用软黏土在外荷作用下排水压密,且卸载后仍基本维持密度不变的特性。
实际施加荷载包括预压荷载和由于地面标高不够或因预压沉降使预压后地表低于设计地面高程而同填或补填的土重。
加载范围应大于建筑物基础外缘所包围的范围。
真空预压法是在加固区打设竖向排水通道后,其上覆膜密闭,抽去水和空气,以大气压力作为预压荷载。
它通过降低地基的孔隙水压力,提高地基有效应力,从而加速地基固结。
真空预压处理地基时,膜下真空度应稳定在80kpa以上。
对某些承载力要求高和沉降控制严的建筑,可采用真空一堆载联合预压法,堆载的大小根据工程要求减去稳定真空度相当的等效荷载。
真空预压时,加固区周围地面会产生裂缝,故应与原有建筑物保持一定距离。
φ7cm袋装砂井和塑料排水板作为竖向通道时,设计间距一般在1.0~1.5m 左右。
对以地基稳定性控制的工程,竖向排水通道深度至少应超过最危险滑动面2m,软土层中有砂夹层或砂透镜体应予利用,以缩减竖向排水通道长度和数量。

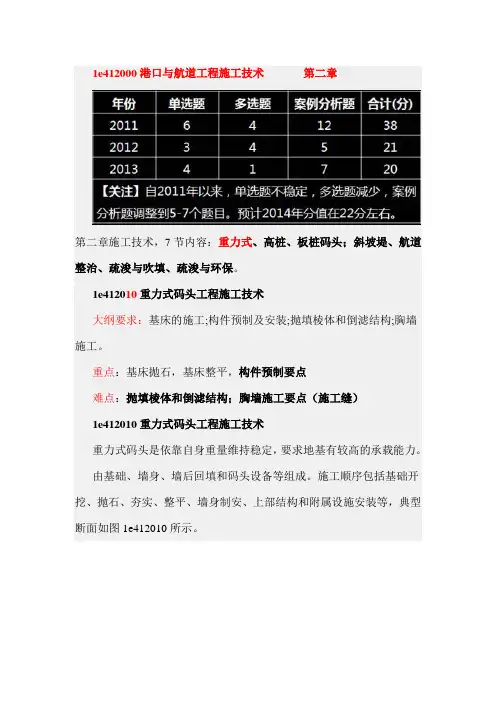

1e412000港口与航道工程施工技术第二章第二章施工技术,7节内容:重力式、高桩、板桩码头;斜坡堤、航道整治、疏浚与吹填、疏浚与环保。
1e412010重力式码头工程施工技术大纲要求:基床的施工;构件预制及安装;抛填棱体和倒滤结构;胸墙施工。
重点:基床抛石,基床整平,构件预制要点难点:抛填棱体和倒滤结构;胸墙施工要点(施工缝)1e412010重力式码头工程施工技术重力式码头是依靠自身重量维持稳定,要求地基有较高的承载能力。
由基础、墙身、墙后回填和码头设备等组成。
施工顺序包括基础开挖、抛石、夯实、整平、墙身制安、上部结构和附属设施安装等,典型断面如图1e412010所示。
1e412011基床的施工知识点一、基槽开挖(一)开挖施工工艺及选择1.地基为岩基时,视风化程度,采用水下爆破然后抓斗式挖泥船清碴,或直接;地基为非岩基时,多用挖泥船开挖。
2.在选择挖泥船时,要对环境、规模、精度和挖泥船综合分析,选择可作业的、满足工程要求且效率高的挖泥船。
砂质及淤泥质土壤宜采用绞吸式船;黏性土或松散岩石宜采用链斗式、抓扬式或铲斗式挖泥船。
在外海基槽开挖时,应选择抗风浪能力强的挖泥船;在已有建筑物附近进行基槽开挖时,应选择小型抓扬式挖泥船。
(二)基槽开挖施工要点与质量控制深度较大时宜分层开挖。
为保证断面尺寸的精度和边坡稳定,对靠近岸边的基槽,需分层开挖。
挖至设计标高时,要核对土质。
对有标高和土质“双控”要求的基槽,如土质与设计不符,应继续下挖直至相应土层出现。
干地施工时,必须做好基坑的防水、排水和基土保护。
知识点二、基床抛石(一)基床块石的质量要求10~100kg块石。
1.饱水抗压强度:夯实基床不低于50mpa,不夯实基床不低于30mpa;2.未风化、不成片状,无严重裂纹。
(二)抛石施工工艺及组织水上基床抛石有人力抛填和抛石船抛填两种方法。
为保证抛石精度,抛石前应做好导标设立和抛石船驻位工作。
基床抛石一般纵向设置中心导标和顶面坡肩边导标,横向设分段标,根据分段施工顺序,抛石船依导标定位。

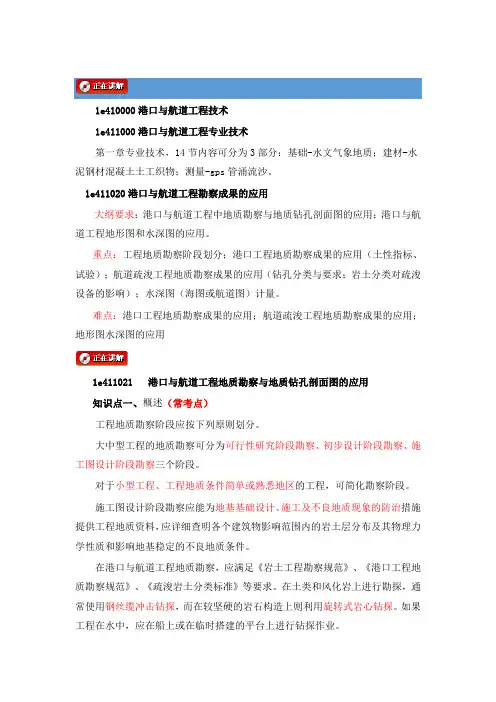

1e410000港口与航道工程技术1e411000港口与航道工程专业技术第一章专业技术,14节内容可分为3部分:基础-水文气象地质;建材-水泥钢材混凝土土工织物;测量-gps管涌流沙。
1e411020港口与航道工程勘察成果的应用大纲要求:港口与航道工程中地质勘察与地质钻孔剖面图的应用;港口与航道工程地形图和水深图的应用。
重点:工程地质勘察阶段划分;港口工程地质勘察成果的应用(土性指标、试验);航道疏浚工程地质勘察成果的应用(钻孔分类与要求;岩土分类对疏浚设备的影响);水深图(海图或航道图)计量。
难点:港口工程地质勘察成果的应用;航道疏浚工程地质勘察成果的应用;地形图水深图的应用1e411021 港口与航道工程地质勘察与地质钻孔剖面图的应用知识点一、概述(常考点)工程地质勘察阶段应按下列原则划分。
大中型工程的地质勘察可分为可行性研究阶段勘察、初步设计阶段勘察、施工图设计阶段勘察三个阶段。
对于小型工程、工程地质条件简单或熟悉地区的工程,可简化勘察阶段。
施工图设计阶段勘察应能为地基基础设计、施工及不良地质现象的防治措施提供工程地质资料,应详细查明各个建筑物影响范围内的岩土层分布及其物理力学性质和影响地基稳定的不良地质条件。
在港口与航道工程地质勘察,应满足《岩土工程勘察规范》、《港口工程地质勘察规范》、《疏浚岩土分类标准》等要求。
在土类和风化岩上进行勘探,通常使用钢丝缆冲击钻探,而在较坚硬的岩石构造上则利用旋转式岩心钻探。
如果工程在水中,应在船上或在临时搭建的平台上进行钻探作业。
知识点二、工程勘察成果(了解)勘察报告是勘察工作的最终成果,由文字和图表构成,应满足相应设计阶段的技术要求。
附图和附表:4图2表1.勘察点平面位置图以地形图为底图,标有各类勘察点、剖面线的位置和序号,勘探点坐标、高程数据表。
2.综合工程地质图以地形图为底图,根据地貌、构造、地层时代、岩土性质、不良地质现象等所作的综合工程地质分区。
