一、工程概况及工程量

1.1工程概况

中电投新疆能源化工乌苏热电(2×330MW)机组烟气脱硝改造工程主要区域是氨区、SCR区和取消旁路及引增风机合一改造区域。

氨区、SCR区和取消旁路及引增风机合一改造区域热控仪表主要有:热电阻、铠装热电偶、双金属温度计、压力表、压力开关、差压表、就地水表、法兰差压变送器、差压变送器、压力变送器、液位变送器、锥形流量计、皮托管流量计、电磁流量计、蒸汽涡街流量计、一体式蒸汽涡街流量计、涡轮流量计、金属转子流量计、超声波液位计、差压环室取样孔板、烟气分析系统等。

1.2工程量

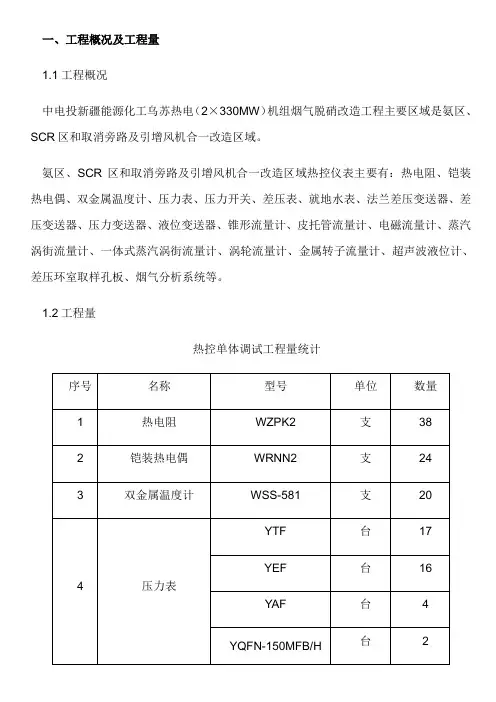

热控单体调试工程量统计

二、编制依据

2.1 《电气装置安装工程电缆线路施工及验收规范》GB 50168-2006

2.2 《电气装置安装工程盘、拒及二次回路接线施工及验收规范》GB50171-2012

2.3 《施工现场临时用电安全技术规范》JGJ46-2005

2.4 《电力建设安全工作规程》DL5009.1-2002版;

2.5 《电力建设施工及验收技术规范》第4部分:自动化仪表 DL/T5190.4-2012

2.6 《火电厂烟气脱硝工程施工质量验收及评定规程》DL/T5417-2009

2.7 《电力建设施工质量验收及评价规程》(热工仪表及控制装置篇)DL/T5210.4-2009

2.8 《35kV 及以下电缆敷设》(国家建筑标准设计94D101-5)

2.9 《自动化仪表工程施工及验收规范》GB50131-2007

2.10 《自控仪表安装图册》 2010版

2.11 中电投远达环保工程有限公司提供的设计施工图、厂家安装、使用、说明书

三、编制目的

中电投新疆能源化工乌苏热电(2×330MW)机组烟气脱硝改造工程热控施工的主要区域是SCR区、氨区和取消旁路及引增合一改造区域。所有设备及管道上的压力、温度、流量、化学分析元件的显示与控制都是通过热工仪表的一次元件及二次元件来传输到DCS机柜与就

地显示的。通过这些仪表来监视、控制与保护设备正常运行。所以一次元件及二次仪表的调校是保证整个系统安全运行的基础。

四、组织与分工

单体调试小组应在试运指挥部的统一指挥下进行,具体调试工作由单体调试小组负责实施,相关专业给予配合。特殊仪表由厂家负责指导调试。

五、调试范围

1、单体调试热工部分:一次元件及二次仪表校验。

2、查线、核对信号确保每个回路接线准确无误。

3、仪表的投入使用,将正确的信号反馈到二次仪表或DCS 机柜上。

六、调试原则及质量控制

在仪表调校过程中严格执行《热工仪表调试规范》,将不合格的仪表进行维修或返厂处理,调校合格的仪表编号贴上标签,做好原始记录,并出具试验报告。

七、施工准备

7.1施工现场准备

7.1.1要保证机柜间和控制室内的环境清洁,温湿度适宜,严禁吸烟。

7.1.2施工前准备好所用机具及标准仪器仪表,收集相关证明文件,做好进场报验工作。

7.2施工技术准备

7.2.1将有关DCS系统调试说明书、操作指南以及相应仪表联锁报警值表,逻辑功能图等资料准备齐全。

7.2.2调试前对工人技术骨干进行培训,学习相关标准及规范,熟悉DCS系统的操作方法。

7.3施工人员准备

7.3.1从事仪表调校工作的人员须持有有效的检定员证书。

7.3.2施工技术员、质检员、安全员等施工管理人员持有有效的资格证书。

八、施工方法

8.1仪表单校

8.1.1施工准备

检查仪表数据表和说明书是否齐全,设计选用的标准及技术要求是否可行。调试人员应熟悉仪表说明书和智能仪表的系统功能,了解特殊仪表对调试的具体要求。仪表调试室内应清洁、安静、光线充足,通风良好,不应有震动和较强电磁场的干扰。温度保持在15度至

25度之间,相对湿度不大于85%,调试用电源符合规范要求。

8.1.2标准仪器检查

校验用标准仪器应具备有效的检定合格证,封印应完整。标准仪器基本误差的绝对值不应超过被校仪表基本误差绝对值的1/3。

8.1.3仪表外观检查

1)铭牌及设备的规格、型号、材质、测量范围、刻度盘、使用电源、气源等技术条件应符合设计和规范要求。

2)仪表无变形、损伤、油漆脱落、零件丢失等缺陷,外形主要尺寸应符合设计要求。

3)端子、接头、固定件等应完整,附件齐全。

4)合格证及证书齐全。

8.1.4系统功能检查

8.1.4.1对智能仪表通电检查,液晶显示部分及其它状态指示灯应正常工作。

8.1.4.2调用系统功能菜单,检查仪表制造厂设置的缺省参数值。按照仪表数据表中的设定参数值对缺省参数进行修改。需要改变的参数包括:测量单位,测量上、下限,输出方式等,对不需要修改的参数(如仪表位号)应进行确认。

8.1.5精度校验

8.1.5.1不具备校验条件的特殊仪表,如各类流量计、分析类,超声波液位计等应进行外观检查及通断测试,并查看出厂合格证和实验报告,在有效期内可不必进行标定(校验),安装时统一调试,如业主有特殊校验要求,应由业主方送相关部门检定,施工单位配合。

8.1.5 .2压力变送器及差压变送器精度校验时,应沿增大及减小两个方面施加测量范围的0%、25%、50%、75%、100%的压力信号,测量其相应的输出电流,应分别为4、8、12、16、20mA,基本误差和回程误差不超过变送器允许基本误差。

8.1.5.3温度计可做两点示值校验,若其中一点不合格则作为不合格处理.如工艺有特殊要求的可做四点校验.校验时可采用水浴法,用标准温度计监测。

8.1.5.4压力仪表校验时用活塞式压力计进行加压,与标准压力表相比较。压力表校验时轻敲仪表外壳时,指针偏移不得超过基本误差的一半,且示值不得超过仪表的允许误差。压力表校验后应加铅封及标识。

8.1.5.5调节阀单校

8.1.5.5.1调节阀出库时,对制造厂产品质量证明文件的内容进行检查,按仪表数据表核对铭牌、规格、型号、材质等。检查各部件,不得有损坏,阀芯、阀体锈蚀等现象。质量证明
