风电项目单位工程完工验收规定
- 格式:docx
- 大小:115.14 KB
- 文档页数:15
风力发电场项目建设工程验收规程范围本标准规定了风力发电场项目建设工程中的单位工程完工、工程启动试运、工程移交生产及工程竣工四个阶段验收。
本标准适用于装机容量5MW及以上的风力发电场项目新(扩)建工程的验收,5MW以下的风力发电场项目建设工程的验收可参照执行。
规范性引用文件下列文件中的条款,通过本标准的引用而构成为本标准的条款。
凡是注日期的引用文件,其随后所有的修改单(不包括勘误的内容)或修订版均不适用于本标准,然而,鼓励根据本标准达成协议的各方研究是否可使用这些文件的最新版本。
凡是不注日期的引用文件,其最新版本适用于本标准。
GB 50150电气设备交接试验标准GB 50168电气装置安装工程电缆线路施工及验收规范GB 50169 电气装置安装工程接地装置施工及验收规范GB 50171电气装置安装工程盘、柜及二次回路结线施工及验收规范GB 50173电气装置安装工程-"./ 及以下架空电力线路施工及验收规范GB 50204 混凝土结构工程施工质量验收规范GB 50254 电气装置安装工程低压电器施工及验收规范GB 50300 建筑工程施工质量验收统一标准GB 50303建筑电气工程施工质量验收规范GBJ 147电气装置安装工程高压电器施工与验收规范GBJ 148 电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范GBJ 149电气装置安装工程母线装置施工及验收规范GBJ 233 110~500kV架空电力线路施:工及验收规范DL/T666风力发电场运行规程DL/T5007电力建设施工及验收技术规范总则1.为指导和规范风力发电场项目建设工程的验收,确保质量和安全,促进技术进步,提高经济效益,应执行本标准。
2. 风力发电场项目建设工程应通过各单位工程完工、工程启动试运、工程移交生产、工程竣工四个阶段的全面检查验收。
3. 在风力发电场项目建设过程中,各施工阶段应进行自检、互检和专业检查,对关键工序及隐蔽工程的每道工序也应进行检验和记录。

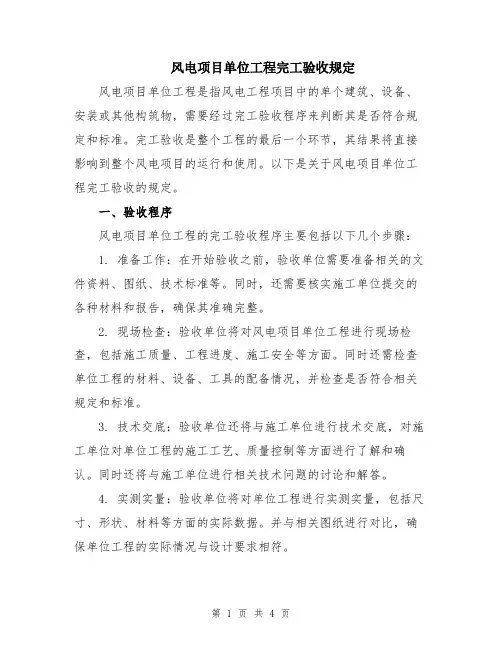

风电项目单位工程完工验收规定风电项目单位工程是指风电工程项目中的单个建筑、设备、安装或其他构筑物,需要经过完工验收程序来判断其是否符合规定和标准。
完工验收是整个工程的最后一个环节,其结果将直接影响到整个风电项目的运行和使用。
以下是关于风电项目单位工程完工验收的规定。
一、验收程序风电项目单位工程的完工验收程序主要包括以下几个步骤:1. 准备工作:在开始验收之前,验收单位需要准备相关的文件资料、图纸、技术标准等。
同时,还需要核实施工单位提交的各种材料和报告,确保其准确完整。
2. 现场检查:验收单位将对风电项目单位工程进行现场检查,包括施工质量、工程进度、施工安全等方面。
同时还需检查单位工程的材料、设备、工具的配备情况,并检查是否符合相关规定和标准。
3. 技术交底:验收单位还将与施工单位进行技术交底,对施工单位对单位工程的施工工艺、质量控制等方面进行了解和确认。
同时还将与施工单位进行相关技术问题的讨论和解答。
4. 实测实量:验收单位将对单位工程进行实测实量,包括尺寸、形状、材料等方面的实际数据。
并与相关图纸进行对比,确保单位工程的实际情况与设计要求相符。
5. 技术审查:验收单位将对单位工程的技术指标和设计标准进行审查,确保其符合相关规定和标准。
同时还将对施工单位的施工工艺和质量控制进行审查,确保单位工程的施工质量达到要求。
6. 验收报告:验收单位将根据上述步骤的结果,编制单位工程的验收报告。
报告中将包括单位工程的验收结论和意见,并提交给相关部门进行审核和备案。
7. 随机抽查:除了上述步骤外,相关部门还将对部分单位工程进行随机抽查,以确保验收工作的公正性和科学性。
二、验收标准风电项目单位工程的完工验收标准主要包括以下几个方面:1. 技术指标:单位工程的各项技术指标要符合国家和行业相关的技术标准。
包括结构强度、防水性能、隔热性能等方面的要求。
2. 施工质量:单位工程的施工质量要达到行业标准,包括材料的质量、施工工艺的正确性、施工过程中的质量控制等方面。
YF-ED-J1337可按资料类型定义编号风电项目单位工程完工验收规定实用版In Order To Ensure The Effective And Safe Operation Of The Department Work Or Production, Relevant Personnel Shall Follow The Procedures In Handling Business Or Operating Equipment.(示范文稿)二零XX年XX月XX日风电项目单位工程完工验收规定实用版提示:该管理制度文档适合使用于工作中为保证本部门的工作或生产能够有效、安全、稳定地运转而制定的,相关人员在办理业务或操作设备时必须遵循的程序或步骤。
下载后可以对文件进行定制修改,请根据实际需要调整使用。
1.总则1.1为加强风力发电场项目建设工程单位工程完工验收管理工怍,规范单位工程完工验收程序,确保风力发电场项目建设工程质量,特制定本规定。
1.2本规定依据《风力发电场项目建设工程验收规程》(DL/T5191-2004)制定。
1.3本规定适用于公司实施风力发电场项目建设工程监理的各项目监理部。
1.4单位工程完工和单机启动调试验收由建设单位主持,建设单位应在单位工程完工前组建单位工程完工验收领导小组。
2.验收领导小组组成及职责2.1单位工程完工验收领导小组设组长1名、副组长2名、组员若干名,由建设、设计、监理、质监、施工、安装、调试等有关单位负责人及有关专业技术人员组成。
2.2验收领导小组职责2.2.1负责指挥、协调各单位工程、各阶段、各专业的检查验收工作。
2.2.2根据各单位工程进度及时组织相关单位、相关专业人员成立相应的验收检查小组,实施单位工程完工验收。
2.2.3负责对各单位工程作出评价,对检查中发现的缺陷提出整改意见,并督促有关单位限期整改和组织有关人员进行复查。
2.2.4在工程整套启动试运前,负责组织、主持单机启动调试试运验收,确保工程整套启动试运顺利进行。

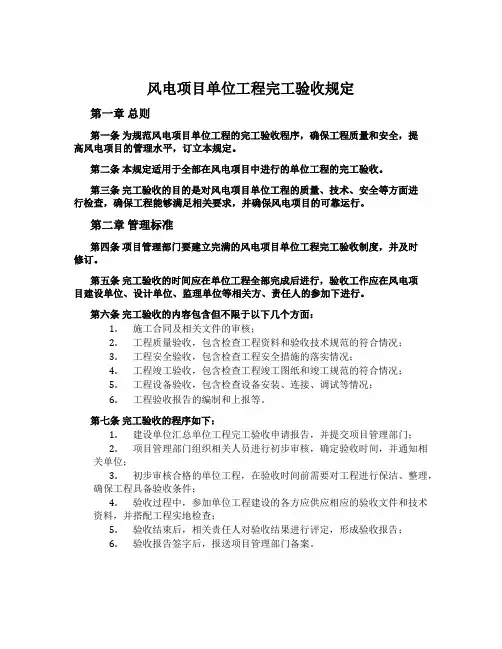

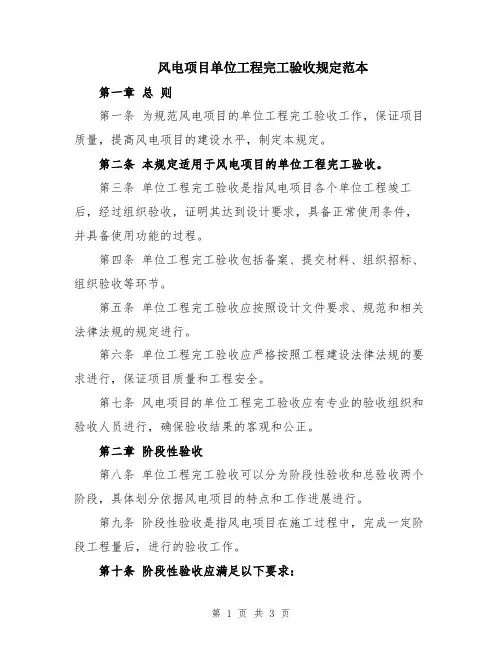

风电项目单位工程完工验收规定范本第一章总则第一条为规范风电项目的单位工程完工验收工作,保证项目质量,提高风电项目的建设水平,制定本规定。
第二条本规定适用于风电项目的单位工程完工验收。
第三条单位工程完工验收是指风电项目各个单位工程竣工后,经过组织验收,证明其达到设计要求,具备正常使用条件,并具备使用功能的过程。
第四条单位工程完工验收包括备案、提交材料、组织招标、组织验收等环节。
第五条单位工程完工验收应按照设计文件要求、规范和相关法律法规的规定进行。
第六条单位工程完工验收应严格按照工程建设法律法规的要求进行,保证项目质量和工程安全。
第七条风电项目的单位工程完工验收应有专业的验收组织和验收人员进行,确保验收结果的客观和公正。
第二章阶段性验收第八条单位工程完工验收可以分为阶段性验收和总验收两个阶段,具体划分依据风电项目的特点和工作进展进行。
第九条阶段性验收是指风电项目在施工过程中,完成一定阶段工程量后,进行的验收工作。
第十条阶段性验收应满足以下要求:(一)阶段工程完成规定的工程量,并经过专业验收人员检查合格;(二)阶段工程符合设计要求,施工符合规范和法律法规的要求;(三)阶段工程的安全措施到位,无安全事故发生;(四)阶段工程完成的质量符合要求。
第十一条完成阶段工程后,施工单位应编制相应的验收报告和完工图纸,并提交给监理单位进行审核。
第十二条监理单位应对阶段性验收材料进行审核,审核合格后,填写阶段性验收意见,并报送给业主单位。
第十三条业主单位应按照阶段性验收意见,对阶段工程进行验收,并出具阶段性验收证书。
第三章总验收第十四条阶段性验收合格的工程,经业主单位同意,方可进行总验收工作。
第十五条总验收应满足以下要求:(一)工程完全按照设计要求和施工方案进行;(二)工程的质量达到设计要求和规范的要求;(三)工程的安全措施到位,无安全事故发生;(四)工程拟交付使用的设备和设施已经安装、调试完毕,并符合规范和要求;(五)工程已完成相关施工记录和资料,按照规定进行归档;(六)相关方面的验收,如电力、消防等。
风电项目单位工程完工验收规定第一章总则第一条为规范风电项目单位工程的完工验收程序,确保工程质量和安全,提高风电项目的管理水平,订立本规定。
第二条本规定适用于全部在风电项目中进行的单位工程的完工验收。
第三条完工验收的目的是对风电项目单位工程的质量、技术、安全等方面进行检查,确保工程能够满足相关要求,并确保风电项目的可靠运行。
第二章管理标准第四条项目管理部门要建立完满的风电项目单位工程完工验收制度,并及时修订。
第五条完工验收的时间应在单位工程全部完成后进行,验收工作应在风电项目建设单位、设计单位、监理单位等相关方、责任人的参加下进行。
第六条完工验收的内容包含但不限于以下几个方面:1.施工合同及相关文件的审核;2.工程质量验收,包含检查工程资料和验收技术规范的符合情况;3.工程安全验收,包含检查工程安全措施的落实情况;4.工程竣工验收,包含检查工程竣工图纸和竣工规范的符合情况;5.工程设备验收,包含检查设备安装、连接、调试等情况;6.工程验收报告的编制和上报等。
第七条完工验收的程序如下:1.建设单位汇总单位工程完工验收申请报告,并提交项目管理部门;2.项目管理部门组织相关人员进行初步审核,确定验收时间,并通知相关单位;3.初步审核合格的单位工程,在验收时间前需要对工程进行保洁、整理,确保工程具备验收条件;4.验收过程中,参加单位工程建设的各方应供应相应的验收文件和技术资料,并搭配工程实地检查;5.验收结束后,相关责任人对验收结果进行评定,形成验收报告;6.验收报告签字后,报送项目管理部门备案。
第八条在单位工程参加完工验收前,相关责任人应对工程进行自检,确保工程符合相应技术规范和验收标准。
第九条单位工程完工验收合格后,方可进入风电项目的运行阶段。
第三章考核标准第十条完工验收结果的评定应依照相关技术规范和验收标准进行,重要包含以下几个方面:1.工程质量的评定,重要包含建筑结构、设备性能、料子质量等方面的评估;2.工程安全的评定,重要包含安全设施、施工程序、应急预案等方面的评估;3.工程竣工的评定,重要包含竣工图纸、规范要求的符合情况等方面的评估;4.工程设备的评定,重要包含设备安装、连接、调试等方面的评估;5.工程验收报告的评定,重要包含报告的完整性、准确性及时性等方面的评估。

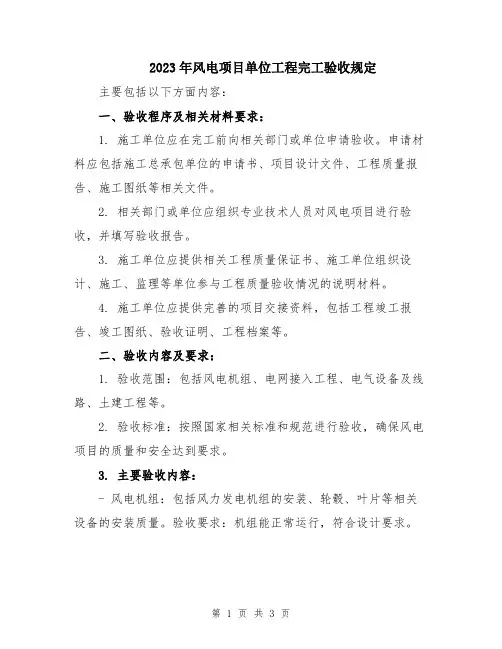

2023年风电项目单位工程完工验收规定主要包括以下方面内容:一、验收程序及相关材料要求:1. 施工单位应在完工前向相关部门或单位申请验收。
申请材料应包括施工总承包单位的申请书、项目设计文件、工程质量报告、施工图纸等相关文件。
2. 相关部门或单位应组织专业技术人员对风电项目进行验收,并填写验收报告。
3. 施工单位应提供相关工程质量保证书、施工单位组织设计、施工、监理等单位参与工程质量验收情况的说明材料。
4. 施工单位应提供完善的项目交接资料,包括工程竣工报告、竣工图纸、验收证明、工程档案等。
二、验收内容及要求:1. 验收范围:包括风电机组、电网接入工程、电气设备及线路、土建工程等。
2. 验收标准:按照国家相关标准和规范进行验收,确保风电项目的质量和安全达到要求。
3. 主要验收内容:- 风电机组:包括风力发电机组的安装、轮毂、叶片等相关设备的安装质量。
验收要求:机组能正常运行,符合设计要求。
- 电网接入工程:包括变电站、电力线路等的安装和联络。
验收要求:电网工程符合相关电力规范标准,能够正常接入电网。
- 电气设备及线路:包括发电机、变压器、开关设备等的安装和连接质量。
验收要求:电气设备和线路无漏电、短路等安全问题。
- 土建工程:包括基础工程、建筑物的施工质量。
验收要求:土建工程符合设计要求,结构稳定。
- 安全设施:包括安全警示标识、防雷设施等。
验收要求:安全设施符合相关安全规范标准。
- 环境保护设施:包括噪音、振动、废水、废气等环境保护设施。
验收要求:环境保护设施符合环境保护要求。
三、验收结果及后续要求:1. 验收结果根据实际情况,包括合格、不合格、待整改等。
2. 合格的项目,施工单位应按规定程序办理竣工验收手续,交付使用。
3. 不合格的项目,应限期整改,并重新进行验收。
4. 待整改的项目,施工单位应按要求整改,并重新申请验收。
5. 施工单位应按照要求建立工程档案,记录完工验收的相关材料,备查。
以上是2023年风电项目单位工程完工验收规定的主要内容,具体实施时应根据实际情况进行具体操作,确保风电项目的质量和安全。
前言为加强风力发电场项目建设工程验收管理工怍,规范风力发电场项目建设工程验收程序,确保风力发电场项目建设工程质量,根据原国家经贸委电力司的电力[2000]22号文“关于确认1999年度电力行业标准制、修订计划项目的通知”要求特制定本规程。
本标准对风力发电场项目建设工程中的单位工程完工、工程启动试运、工程移交生产及工程竣工四个阶段验收怍了较详细的规定。
本标准的编写参照了火电、水电的相关规程,并力求全面,便于操作。
本标准的附录A、附录B、附录c和附录D为资料性附录。
本标准由中国电力企业联合会提出。
本标准由中国国电集团公司归口并负责解释。
本标准起草单位:浙江风力发电发展有限责任公司。
本标准主要起草人:胡建平、黄训昌、吴金城。
1范围本标准规定了风力发电场项目建设工程中的单位工程完工、工程启动试运、工程移交生产及工程竣工四个阶段验收。
本标准适用于装机容量5Mw及以上的风力发电场项目新(扩)建工程的验收,5Mw以下的风力发电场项目建设工程的验收可参照执行。
2规范性引用文件下列文件中的条款,通过本标准的引用而构成为本标准的条款。
凡是注日期的引用文件,其随后所有的修改单(不包括勘误的内容)或修订版均不适用于本标准,然而,鼓励根据本标准达成协议的各方研究是否可使用这些文件的最新版本。
凡是不注日期的引用文件,其最新版本适用于本标准。
GB 50150电气设备交接试验标准GB 50168 电气装置安装工程电缆线路施工及验收规范GB 50169电气装置安装工程接地装置施工及验收规范GB 50171 电气装置安装工程盘、柜及二次回路结线施工及验收规范GB 50173电气装置安装工程35kV及以下架空电力线路施工及验收规范GB 50204混凝土结构工程施工质量验收规范GB 50254 电气装置安装工程低压电器施工及验收规范GB 50300建筑工程施工质量验收统一标准GB 50303建筑电气工程施工质量验收规范GBJ 147 电气装置安装工程高压电器施工与验收规范GBJ 148 电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范GBJ 149 电气装置安装工程母线装置施工及验收规范GBJ233 110~500kV架空电力线路施工及验收规范DL/T 666风力发电场运行规程.DLfr 5007 电力建设施工及验收技术规范3总则3.0.1 为指导和规范风力发电场项目建设工程的验收,确保质量和安全,促进技术进步,提高经济效益,应执行本标准。

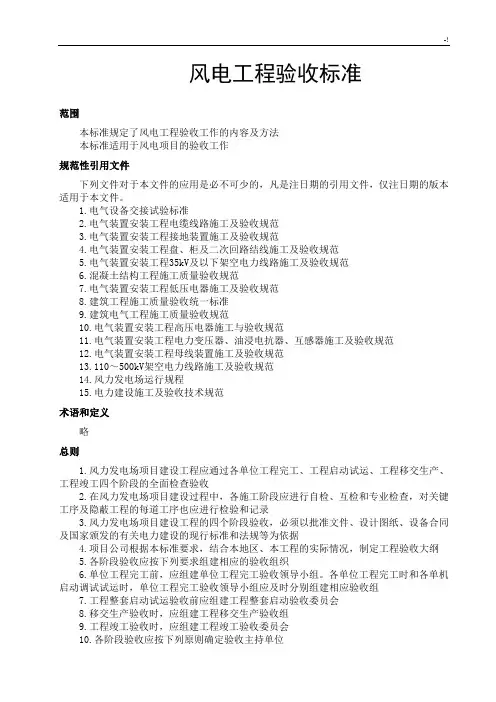

风电工程验收标准范围本标准规定了风电工程验收工作的内容及方法本标准适用于风电项目的验收工作规范性引用文件下列文件对于本文件的应用是必不可少的,凡是注日期的引用文件,仅注日期的版本适用于本文件。
1.电气设备交接试验标准2.电气装置安装工程电缆线路施工及验收规范3.电气装置安装工程接地装置施工及验收规范4.电气装置安装工程盘、柜及二次回路结线施工及验收规范5.电气装置安装工程35kV及以下架空电力线路施工及验收规范6.混凝土结构工程施工质量验收规范7.电气装置安装工程低压电器施工及验收规范8.建筑工程施工质量验收统一标准9.建筑电气工程施工质量验收规范10.电气装置安装工程高压电器施工与验收规范11.电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范12.电气装置安装工程母线装置施工及验收规范13.110~500kV架空电力线路施工及验收规范14.风力发电场运行规程15.电力建设施工及验收技术规范术语和定义略总则1.风力发电场项目建设工程应通过各单位工程完工、工程启动试运、工程移交生产、工程竣工四个阶段的全面检查验收2.在风力发电场项目建设过程中,各施工阶段应进行自检、互检和专业检查,对关键工序及隐蔽工程的每道工序也应进行检验和记录3.风力发电场项目建设工程的四个阶段验收,必须以批准文件、设计图纸、设备合同及国家颁发的有关电力建设的现行标准和法规等为依据4.项目公司根据本标准要求,结合本地区、本工程的实际情况,制定工程验收大纲5.各阶段验收应按下列要求组建相应的验收组织6.单位工程完工前,应组建单位工程完工验收领导小组。
各单位工程完工时和各单机启动调试试运时,单位工程完工验收领导小组应及时分别组建相应验收组7.工程整套启动试运验收前应组建工程整套启动验收委员会8.移交生产验收时,应组建工程移交生产验收组9.工程竣工验收时,应组建工程竣工验收委员会10.各阶段验收应按下列原则确定验收主持单位11.单位工程完工验收由监理单位主持12.工程整套启动试运验收由项目公司主持13.工程移交生产验收和竣工验收由分子公司主持工程验收依据风力发电机组安装调试工程验收应按下列主要标准、技术资料及其他有关规定进行检查1.GB 501682.GB 502043.GB 503034.DL/T 50075.DL/T 6666.风电机组技术说明书、使用手册和安装手册7.风电机组订货合同中的有关技术性能指标要求8.风力发电机组塔架及其基础设计图纸与有关技术要求升压站设备安装调试工程验收应按下列标准、技术资料及有关规定进行检查1.GB 501502.GB 501683.GB 501694.GB 501715.GB 502546.GB 503037.GBJ 1478.GBJ 1489.GBJ 14910.设备技术性能说明书11.设备订货合同及技术条件12.电气施工设计图纸及资料中央监控室和升压站建筑等工程验收应按下列标准、技术资料及有关规定进行检查1.GB 502042.GB 503003.GB 503034.DL/T 50075.设计图纸及技术要求。

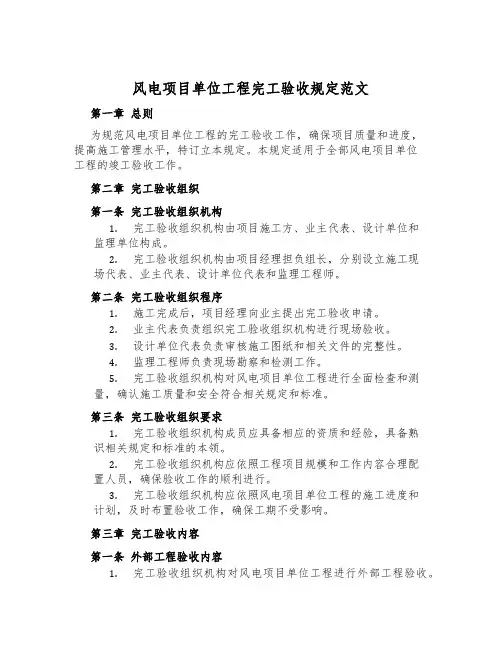

风电项目单位工程完工验收规定范文第一章总则为规范风电项目单位工程的完工验收工作,确保项目质量和进度,提高施工管理水平,特订立本规定。
本规定适用于全部风电项目单位工程的竣工验收工作。
第二章完工验收组织第一条完工验收组织机构1.完工验收组织机构由项目施工方、业主代表、设计单位和监理单位构成。
2.完工验收组织机构由项目经理担负组长,分别设立施工现场代表、业主代表、设计单位代表和监理工程师。
第二条完工验收组织程序1.施工完成后,项目经理向业主提出完工验收申请。
2.业主代表负责组织完工验收组织机构进行现场验收。
3.设计单位代表负责审核施工图纸和相关文件的完整性。
4.监理工程师负责现场勘察和检测工作。
5.完工验收组织机构对风电项目单位工程进行全面检查和测量,确认施工质量和安全符合相关规定和标准。
第三条完工验收组织要求1.完工验收组织机构成员应具备相应的资质和经验,具备熟识相关规定和标准的本领。
2.完工验收组织机构应依照工程项目规模和工作内容合理配置人员,确保验收工作的顺利进行。
3.完工验收组织机构应依照风电项目单位工程的施工进度和计划,及时布置验收工作,确保工期不受影响。
第三章完工验收内容第一条外部工程验收内容1.完工验收组织机构对风电项目单位工程进行外部工程验收。
2.外部工程验收包含但不限于基础设施、土建工程、道路与通行设施等方面的检查和测试。
3.外部工程验收应符合国家相关标准和规定,确保工程实施过程中符合安全要求和工程质量。
第二条内部工程验收内容1.完工验收组织机构对风电项目单位工程进行内部工程验收。
2.内部工程验收包含但不限于电气系统、机械设备、通风与空调设备等方面的检查和测试。
3.内部工程验收应符合国家相关标准和规定,确保工程实施过程中符合电气安全要求和设备质量。
第三条完工验收料子1.完工验收组织机构应收集并整理完工验收料子。
2.完工验收料子包含但不限于竣工图纸、验收报告、试运行记录、设备检测报告等。

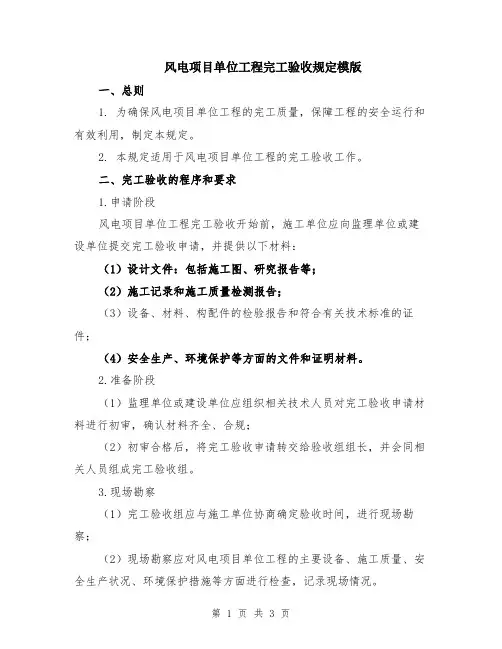

风电项目单位工程完工验收规定模版一、总则1. 为确保风电项目单位工程的完工质量,保障工程的安全运行和有效利用,制定本规定。
2. 本规定适用于风电项目单位工程的完工验收工作。
二、完工验收的程序和要求1.申请阶段风电项目单位工程完工验收开始前,施工单位应向监理单位或建设单位提交完工验收申请,并提供以下材料:(1)设计文件:包括施工图、研究报告等;(2)施工记录和施工质量检测报告;(3)设备、材料、构配件的检验报告和符合有关技术标准的证件;(4)安全生产、环境保护等方面的文件和证明材料。
2.准备阶段(1)监理单位或建设单位应组织相关技术人员对完工验收申请材料进行初审,确认材料齐全、合规;(2)初审合格后,将完工验收申请转交给验收组组长,并会同相关人员组成完工验收组。
3.现场勘察(1)完工验收组应与施工单位协商确定验收时间,进行现场勘察;(2)现场勘察应对风电项目单位工程的主要设备、施工质量、安全生产状况、环境保护措施等方面进行检查,记录现场情况。
4.技术评审(1)完工验收组应根据勘察情况,对风电项目单位工程的设计符合性、施工质量、安全运行等方面进行评审;(2)评审应确保风电项目单位工程能够正常、安全地运行,达到设计要求和技术标准。
5.验收意见和报告(1)完工验收组应根据勘察和评审结果,形成完工验收意见;(2)完工验收意见应包括风电项目单位工程的优点和不足之处,以及改进和整改措施;(3)完工验收意见应及时书面通知施工单位、监理单位和建设单位,并报送有关部门备案。
6.整改和复验(1)施工单位应根据完工验收意见,及时组织整改,并汇报整改情况;(2)监理单位或建设单位应对整改情况进行复验,确保整改达到要求。
7.完工验收和备案(1)整改完成后,施工单位应向监理单位或建设单位申请完工验收;(2)监理单位或建设单位组织完工验收,对风电项目单位工程的主要设备、施工质量、安全生产状况、环境保护措施等方面进行验收;(3)验收合格的,予以完工验收,并及时向施工单位发放《风电项目单位工程完工验收证书》;(4)完工验收证书应报送有关部门进行备案。
( 安全管理 )单位:_________________________姓名:_________________________日期:_________________________精品文档 / Word文档 / 文字可改风电项目单位工程完工验收规定(2020版)Safety management is an important part of production management. Safety and production are inthe implementation process风电项目单位工程完工验收规定(2020版)1.总则1.1为加强风力发电场项目建设工程单位工程完工验收管理工怍,规范单位工程完工验收程序,确保风力发电场项目建设工程质量,特制定本规定。
1.2本规定依据《风力发电场项目建设工程验收规程》(DL/T5191-2004)制定。
1.3本规定适用于公司实施风力发电场项目建设工程监理的各项目监理部。
1.4单位工程完工和单机启动调试验收由建设单位主持,建设单位应在单位工程完工前组建单位工程完工验收领导小组。
2.验收领导小组组成及职责2.1单位工程完工验收领导小组设组长1名、副组长2名、组员若干名,由建设、设计、监理、质监、施工、安装、调试等有关单位负责人及有关专业技术人员组成。
2.2验收领导小组职责2.2.1负责指挥、协调各单位工程、各阶段、各专业的检查验收工作。
2.2.2根据各单位工程进度及时组织相关单位、相关专业人员成立相应的验收检查小组,实施单位工程完工验收。
2.2.3负责对各单位工程作出评价,对检查中发现的缺陷提出整改意见,并督促有关单位限期整改和组织有关人员进行复查。
2.2.4在工程整套启动试运前,负责组织、主持单机启动调试试运验收,确保工程整套启动试运顺利进行。
2.2.5协同项目法人单位组织、协调工程整套启动试运验收准备工作,拟定工程整套启动试运方案和安全措施。
风力发电场项目建设工程验收规程Code of construction acceptanceon wind power plant project2004-03-09发布 2004-06-01实施中华人民共和国国家发展和改革委员会发布前言 (Ⅲ)1范围…………………………………………………………l2规范性引用文件 (2)3总则 (3)4工程验收依据 (5)5工程验收组织机构及职责.......................................7 5.1单位工程完工验收领导小组组成及职责 (7)5.2工程整套启动验收委员会组成及职责..................7 5.3工程移交生产验收组组成及职责...........................9 5.4工程竣工验收委员会组成及职责...........................lO 5.5工程建设相关单位职责 (10)6单位工程完工验收 (13)6.1一般规定 (13)6.2风力发电机组安装工程验收 (13)6.3升压站设备安装调试工程验收 (16)6.4场内电力线路工程验收 (20)6.5中控楼和升压站建筑工程验收…………………………2l6.6交通工程验收 (22)7工程启动试运验收 (24)7.1一般规定 (24)7.2单台机组启动调试试运验收 (24)7.3工程整套启动试运验收 (25)8工程移交生产验收 (29)9工程竣工验收 (31)DL/T5191-2004附录A(资料性附录) 单位工程完工验收鉴定书内容与格式 (34)附录B(资料性附录) 工程整套启动试运验收鉴定书内容与格式 (36)附录c(资料性附录) 工程移交生产验收交接书内容与格式 (38)附录D(资料性附录) 工程竣工验收鉴定书内容与格式 (40)条文说明 (43)前言为加强风力发电场项目建设工程验收管理工怍,规范风力发电场项目建设工程验收程序,确保风力发电场项目建设工程质量,根据原国家经贸委电力司的电力[2000]22号文“关于确认1999年度电力行业标准制、修订计划项目的通知”要求特制定本规程。
风电项目单位工程完工验收规定一、引言风电项目是指利用风能转化为电能的一项重要能源项目。
为了保证风电项目的质量和安全,确保其有效运行,必须进行单位工程的完工验收,以评定项目是否达到规定的要求。
本文旨在介绍风电项目单位工程完工验收的规定。
二、验收的基本要求1. 提交验收资料申请验收单位必须按照相关规定向主管部门提交完备的验收资料,包括施工图纸、施工质量控制记录、检测报告、安全生产记录等文件。
2. 验收人员的资质要求验收人员必须具备相关的专业知识和经验,且不得与项目单位或工程实施单位有利益关系。
同时,他们应熟悉风电项目的工程管理、设计要求以及国家相关技术标准。
3. 验收程序风电项目的单位工程完工验收应按照规定的程序进行。
首先,项目单位应提出验收申请,主管部门将组织验收人员进行现场勘察和检测,对工程质量、安全生产以及环境保护等方面进行评估。
同时,还应邀请相关部门进行专业技术评估。
最后,根据评估结果,由主管部门作出验收决定。
4. 验收标准风电项目单位工程的验收标准应按照国家相关技术标准和规范进行评定。
验收中,需对项目的安全性、质量合格率、设计要求的符合程度、环保要求的达标情况等进行评估。
三、验收的程序和注意事项1. 施工质量验收施工质量验收是风电项目完工验收的重要环节。
验收时,应对各种施工工艺进行检查,包括基础施工、塔筒、叶片、变桨机组装、机组安装以及电气线路等。
验收人员还需检查施工质量记录和材料验收报告等文件。
2. 安全生产验收风电项目的安全生产验收是确保项目运行安全的关键环节。
验收时,应对项目的施工安全措施、安全生产标准操作程序以及防止意外事故的措施进行检查。
验收人员还需对项目的消防设施、用电安全措施、通风设备等进行评估。
3. 环境保护验收风电项目的环境保护验收是保护生态环境的重要内容。
验收时,应对项目的环保设施安装情况、噪音和颗粒物排放控制情况、废水、废气处理等进行检查。
验收人员还需检查环境监测数据和相关环保记录。
风电项目单位工程完工验收规定范文一、概述本文旨在制定风电项目单位工程完工验收规定,以确保风电项目的单位工程在完工后能够符合相关标准和要求。
本规定适用于风电项目的单位工程的完工验收。
二、项目完工前准备1. 完工验收前,项目负责人应组织相关人员进行项目的自检,确保施工质量达到设计要求,并做好相应记录。
2. 单位工程的施工应按照工程施工图纸和技术规范进行,相关验收文件和质量证明文件应齐备。
3. 单位工程的材料和设备购进应符合国家标准和相关规定,购买验收文件应保存完整。
三、完工验收程序1. 完工验收由项目负责人组织,相关技术人员参与,并根据工程的复杂程度可能会增加相应的专业人员参与。
2. 按照工程建设招投标管理要求,施工单位应出具完工报告,并提供相关工程验收材料。
3. 完工验收程序包括实地检查、文件审核和技术论证等环节,具体程序如下:(1) 实地检查:验收人员按照设计要求,对单位工程进行实地检查,包括建筑结构、设备安装等方面,确保工程质量和安全性。
(2) 文件审核:验收人员要认真审核单位工程的完工报告、工程验收材料等文件,确保完工材料真实有效。
(3) 技术论证:根据需求,对单位工程的关键技术指标进行论证,确保工程的技术达标。
四、验收标准1. 风电项目单位工程的验收标准应符合国家和地方有关规定和标准,并参照相关行业标准进行评定。
2. 风电项目单位工程的建筑结构应符合相应的安全性和稳定性要求,主要包括地基、基础、结构框架等。
3. 风电项目单位工程的设备安装应按照设计要求进行,相关设备及其附件应符合技术要求,操作方便、安全可靠。
4. 风电项目单位工程的电气设备安装应符合相应的规定和标准,设备的绝缘阻值、接地电阻等参数应满足要求。
5. 风电项目单位工程的消防设备应齐全并符合相关要求,确保消防安全。
五、验收结果处理1. 完工验收结果根据实际情况分为合格和不合格两种,验收报告应详细记录单位工程的合格和不合格项。
2. 针对不合格项,应制定整改措施,并要求施工单位在规定时间内进行整改。
风电项目单位工程完工验收规定1、仅供参考[整理]安全管理文书风电项目单位工程完工验收规定日期:__________________单位:__________________第1页共11页风电项目单位工程完工验收规定1.总则1.1为加强风力发电场项目建设工程单位工程完工验收管理工怍,规范单位工程完工验收程序,确保风力发电场项目建设工程质量,特制定本规定。
1.2本规定根据《风力发电场项目建设工程验收规程》〔DL/T5191-2021〕制定。
1.3本规定适用于公司实施风力发电场项目建设工程监理的各项目监理部。
1.4单位工程完工和单机启2、动调试验收由建设单位主持,建设单位应在单位工程完工前组建单位工程完工验收领导小组。
2.验收领导小组组成及职责2.1单位工程完工验收领导小组设组长1名、副组长2名、组员若干名,由建设、设计、监理、质监、施工、安装、调试等有关单位负责人及有关专业技术人员组成。
2.2验收领导小组职责2.2.1负责指挥、协调各单位工程、各阶段、各专业的检查验收工作。
2.2.2依据各单位工程进度准时组织相关单位、相关专业人员成立相应的验收检查小组,实施单位工程完工验收。
2.2.3负责对各单位工程作出评价,对检查中发觉的缺陷3、提出整改意见,并催促有关单位限期整改和组织有关人员进行复查。
2.2.4在工程整套启动试运前,负责组织、主持单机启动调试试运验收,确保工程整套启动试运顺利进行。
2.2.5协同项目法人单位组织、协调工程整套启动试运验收预备工作,拟定工程整套启动试运方案和安全措施。
3.工作程序3.1单位工程可按风力发电机组、升压站、线路、建筑、交通五大类进行划分,每个单位工程由若干个分部工程组成。
3.2单位工程完工后,施工单位应向建设单位提出验收申请,单位工程验收领导小组应准时组织验收。
同类单位工程完工验收可按完工日期4、先后分别进行,也可按部分或全部同类单位工程一道组织验收。
对于不同类单位工程,如完工日期相近,为削减组织验收次数,单位工程验收领导小组也可按部分或全部各类单位工程一道组织验收。
风电项目单位工程完工验收规定
一般包括以下内容:
1. 工程面积和布置规划:验收时要核对工程面积是否达到设计要求,并验证工程的布局是否符合相关规划规定。
2. 设备完好性:核对风力发电设备的完好性,包括发电机、叶轮、减速器等设备的正常运行情况,并检查是否存在损坏或缺陷。
3. 电气系统:核对风电项目的电气系统是否符合设计规范和安全要求,包括发电机、电缆、变压器等设备的安装是否正确,并进行必要的电气测试。
4. 基础结构:检查风电发电机的基础结构是否牢固、安全,是否满足相关技术要求和设计标准。
5. 安全设施:核对风电项目是否设置了必要的安全设施,包括防坠落设备、防雷设备等,以确保工作人员的人身安全和设备的安全运行。
6. 监测系统:验证风电项目是否配备了必要的监测系统,包括风速、风向等监测设备,以及数据采集和远程监控系统。
7. 环境影响:验收时要检查风电项目的环境影响是否符合相关法规要求,包括噪音、振动、鸟类保护等方面。
8. 运行考核:进行设备的实际运行考核,包括功率输出、发电效率等方面,以验证设备的性能是否符合设计要求。
以上只是一般的风电项目单位工程完工验收规定,具体要求可能会根据不同地方和工程的具体情况有所不同,详细的规定应当根据相关法规和技术标准来确定。
风电工程监理质量验收制度一、总则1. 本制度依据国家有关建设工程质量管理的法律、法规和标准,结合风电工程的特点制定。
2. 本制度适用于所有参与风电工程建设、监理、施工和验收的单位和个人。
3. 风电工程监理质量验收工作应坚持公正、客观、科学的原则,确保工程质量符合设计要求和规范标准。
二、组织机构与职责1. 建设单位应明确专门的质量管理部门,负责组织和实施质量验收工作。
2. 监理单位应配备专业的监理工程师,对工程质量进行全程监督和管理。
3. 施工单位应建立健全质量保证体系,确保工程质量符合验收标准。
三、质量验收程序1. 工程开工前,建设单位应组织设计、监理和施工等单位进行图纸会审和技术交底。
2. 施工过程中,监理单位应对关键工序和重要节点进行旁站监理,及时发现并指出问题。
3. 分项、分部工程完成后,施工单位应自检合格后向监理单位提出验收申请。
4. 监理单位收到申请后,应及时组织相关人员进行预验收,确保各项指标符合要求。
5. 预验收合格后,由建设单位组织设计、监理、施工等单位进行正式验收。
6. 正式验收通过后,方可进行下一道工序或转入下一阶段工程施工。
四、质量验收标准1. 风电工程的质量验收应符合国家和行业的相关标准,包括但不限于建筑结构、电气安装、机械设备等方面的规定。
2. 对于特殊工艺或有特殊要求的项目,应制定相应的专项验收标准。
3. 验收过程中发现的问题,施工单位应及时整改,并由监理单位复核确认。
五、记录与报告1. 监理单位应详细记录监理日志、检查记录和验收记录,确保资料完整、真实、准确。
2. 质量验收完成后,监理单位应编制质量验收报告,由建设单位归档保存。
3. 质量验收报告应包括验收过程、结果以及存在的问题和整改情况等内容。
六、责任追究1. 对于违反本制度规定,造成工程质量问题的单位和个人,应依法追究责任。
2. 对于故意隐瞒质量问题、弄虚作假的行为,将严肃处理,并记入不良信用记录。
七、附则1. 本制度自发布之日起实施,由建设单位负责解释。
风电项目单位工程完工验收规定
包括以下内容:
1. 完工要求:风电项目单位工程完工验收应满足建设设计文件、施工组织方案、施工图纸等要求,质量合格,安全可靠,符合国家相关标准和规范,能够正常运行。
2. 验收程序:完工验收程序包括资料准备、验收申请、资料审查、现场检查、交底操作、现场观摩、样板性能试验、竣工验收检查等环节。
3. 资料准备:施工单位应按照规定准备完整的资料,包括设计图纸、技术文件、施工记录、质量检验报告等。
4. 验收申请:施工单位完成施工后,应向项目建设单位提出完工验收申请,并提交相关资料供审查。
5. 资料审查:项目建设单位应对施工单位提交的资料进行审查,核实完整性和合规性。
6. 现场检查:验收组在现场对施工单位的施工质量、材料使用情况以及安全措施等进行检查,确保符合要求。
7. 交底操作:施工单位应对项目建设单位进行交底,介绍风电设备的使用方法、操作要点等,确保建设单位能正常操作设备。
8. 现场观摩:项目建设单位可以组织相关人员对风电项目进行现场观摩,了解项目建设情况。
9. 样板性能试验:验收组可以对部分风电设备进行样板性能试验,验证其性能是否符合要求。
10. 竣工验收检查:验收组对风电项目进行全面的竣工验收检查,包括设备安装情况、电气系统接线情况、设备性能试验、系统联动运行试验等方面。
以上是风电项目单位工程完工验收的一般规定,具体要求可能因地区和项目而有所不同。
风电项目单位工程完工验收规定风电项目单位工程完工验收规定风电项目是近年来国家重点扶持的新能源项目之一,是可再生能源的紧要构成部分,也是应对全球气候变化的有效方式。
风电项目从选址、设计、建设到运营均需严格管理和规范操作,而其中的一个紧要环节就是单位工程的完工验收。
一、完工验收的意义和目的风电项目单位工程完工验收是指建设单位依照设计方案和有关规范进行施工后,由监理单位对其质量、技术等方面进行全面检查、测试、评估,确保单位工程达到设计要求,符合国家标准和技术规范的一个程序。
它是项目建设中的紧要环节,是质量管理、安全管理、环境保护等各项管理工作的检验。
其目的在于检查工程质量是否符合设计要求和国家标准、规范,确保工程质量和牢靠性达到肯定的水平,同时还能提高工程施工质量和效率,保证施工周期和成本掌控。
二、完工验收的内容和程序1、验收内容完工验收的内容包括工程结构、安全设施、电气设备、劳动保护设施、环保设施、电力质量等方面,实在包括以下几个方面:(1)建筑工程的验收:重要包括建筑物主体结构的验收、外墙、屋顶及设施附件的验收、道路、排水系统、给排水系统等工程的验收;(2)电气工程的验收:重要包括主变、机组变压器、中压开关柜、高压电缆及电缆附件、避雷针等各种电力设施的验收;(3)机电设备的验收:重要包括机组、制冷机组、生活用水设施等的验收;(4)安全设施的验收:重要包括安全通道、锅炉房、消防设施、环保设施等的验收。
2、验收程序完工验收的程序包括:(1)验收准备:在施工完成后,建设单位应向监理单位提交验收申请。
申请审核通过后,由监理单位组织验收。
建设单位应对要验收设备、设施开展预验收。
(2)实地勘验:监理单位应组织验收人员进行实地勘验,确定是否符合设计要求以及相关法规、规范的要求,确保验收对象的完整,检查设备是否完好、进行了调试或维护和修理。
勘验时应注意安全和环保。
(3)基础、结构验收:重要是针对机组、塔筒以及其他建设的建筑物、电气设备等进行地基及结构物的构造面对进行质量检查。
编号:SY-AQ-08097( 安全管理)单位:_____________________审批:_____________________日期:_____________________WORD文档/ A4打印/ 可编辑风电项目单位工程完工验收规定Regulations on completion acceptance of unit works of wind power project风电项目单位工程完工验收规定导语:进行安全管理的目的是预防、消灭事故,防止或消除事故伤害,保护劳动者的安全与健康。
在安全管理的四项主要内容中,虽然都是为了达到安全管理的目的,但是对生产因素状态的控制,与安全管理目的关系更直接,显得更为突出。
1.总则1.1为加强风力发电场项目建设工程单位工程完工验收管理工怍,规范单位工程完工验收程序,确保风力发电场项目建设工程质量,特制定本规定。
1.2本规定依据《风力发电场项目建设工程验收规程》(DL/T5191-2004)制定。
1.3本规定适用于公司实施风力发电场项目建设工程监理的各项目监理部。
1.4单位工程完工和单机启动调试验收由建设单位主持,建设单位应在单位工程完工前组建单位工程完工验收领导小组。
2.验收领导小组组成及职责2.1单位工程完工验收领导小组设组长1名、副组长2名、组员若干名,由建设、设计、监理、质监、施工、安装、调试等有关单位负责人及有关专业技术人员组成。
2.2验收领导小组职责2.2.1负责指挥、协调各单位工程、各阶段、各专业的检查验收工作。
2.2.2根据各单位工程进度及时组织相关单位、相关专业人员成立相应的验收检查小组,实施单位工程完工验收。
2.2.3负责对各单位工程作出评价,对检查中发现的缺陷提出整改意见,并督促有关单位限期整改和组织有关人员进行复查。
2.2.4在工程整套启动试运前,负责组织、主持单机启动调试试运验收,确保工程整套启动试运顺利进行。
2.2.5协同项目法人单位组织、协调工程整套启动试运验收准备工作,拟定工程整套启动试运方案和安全措施。
3.工作程序3.1单位工程可按风力发电机组、升压站、线路、建筑、交通五大类进行划分,每个单位工程由若干个分部工程组成。
3.2单位工程完工后,施工单位应向建设单位提出验收申请,单位工程验收领导小组应及时组织验收。
同类单位工程完工验收可按完工日期先后分别进行,也可按部分或全部同类单位工程一道组织验收。
对于不同类单位工程,如完工日期相近,为减少组织验收次数,单位工程验收领导小组也可按部分或全部各类单位工程一道组织验收。
3.3单位工程完工验收必须按照设计文件及有关标准进行。
验收重点是检查工程内在质量,质监部门应有签证意见。
3.4单位工程完工验收结束后,建设单位应向项目法人单位报告验收结果,工程合格应签发单位工程完工验收鉴定书。
4.工作要求4.1每台风力发电机组工程为一个单位工程,由风力发电机组基础、风力发电机组安装、风力发电机组监控系统、塔架、电缆、箱式变电站、防雷接地网七个分部工程组成。
各分部工程完工后必须及时组织有监理参加的自检验收。
4.1.1风力发电机组基础。
基础尺寸、钢筋规格、型号、钢筋网结构及绑扎、混凝土试块试验报告及浇注工艺等应符合设计要求。
基础浇注后应保养28天后方可进行塔架安装,塔架安装时基础的强度不应低于设计强度的75%。
基础埋设件应与设计相符。
4.1.2风力发电机组安装。
风轮、传动机构、增速机构、发电机、偏航机构、气动刹车机构、机械刹车机构、冷却系统、液压系统、电气控制系统等部件、系统应符合合同中的技术要求。
液压系统、冷却系统、润滑系统、齿轮箱等无漏、渗油现象,且油品符合要求,油位应正常。
机舱、塔内控制柜、电缆等电气连接应安全可靠,相序正确。
接地应牢固可靠。
应有防振、防潮、防磨损等安全措施。
4.1.3风力发电机组监控系统。
各类控制信号传感器等零部件应齐全完整,连接正确,无损伤,其技术参数、规格型号应符合合同中的技术要求。
机组与中央监控、远程监控设备安装连接应符合设计要求。
4.1.4塔架。
表面防腐涂层应完好无锈色、无损伤。
塔架材质、规格型号、外形尺寸、垂直度、端面平行度等应符合设计要求。
塔筒、法兰焊接应经探伤检验并符合设计标准。
塔架所有对接面的紧固螺栓强度应符合设计要求。
应利用专门装配工具拧紧到厂家规定的力矩。
检查各段塔架法兰结合面,应接触良好,符合设计要求。
4.1.5电缆。
电缆验收应符合GB50168的要求,电缆外露部分应有安全防护措施。
4.1.6箱式变电站。
箱式变电站的电压等级、铭牌出力、回路电阻、油温应符合设计要求。
绕组、套管和绝缘油等试验均应遵照GB50150的规定进行。
部件和零件应完整齐全,压力释放阀、负荷开关、接地开关、低压配电装置、避雷装置等电气和机械性能应良好,无接触不良和卡涩现象。
冷却装置运行正常,散热器及风扇齐全。
主要表计、显示部件完好准确,熔丝保护、防爆装置和信号装置等部件应完好、动作可靠。
一次回路设备绝缘及运行情况良好。
变压器本身及周围环境整洁、无渗油,照明良好,标志齐全。
4.1.7防雷接地网。
防雷接地网的埋设、材料应符合设计要求。
连接处焊接牢靠、接地网引出处应符合要求,且标志明显。
接地网接地电阻应符合风力发电机组设计要求。
4.1.8验收应具备的条件。
各分部工程自检验收必须全部合格。
施工、主要工序和隐蔽工程检查签证记录、分部工程完工验收记录、缺陷整改情况报告及有关设备、材料、试件的试验报告等资料应齐全完整,并已分类整理完毕。
4.1.9主要验收工作。
检查风力发电机组、箱式变电站的规格型号、技术性能指标及技术说明书、试验记录、合格证件、安装图纸、备品配件和专用工器具及其清单等。
检查各分部工程验收记录、报告及有关施工中的关键工序和隐蔽工程检查、签证记录等资料。
按4.1.1-4.1.7的要求检查工程施工质量。
对缺陷提出处理意见。
对工程作出评价。
做好验收签证工作。
4.2升压站设备安装调试单位工程包括主变压器、高压电器、低压电器、母线装置、盘柜及二次回路接线、低压配电设备等的安装调试及电缆铺设、防雷接地装置八个分部工程。
各分部工程完工后必须及时组织有监理参加的自检验收。
4.2.1主变压器。
本体、冷却装置及所有附件应无缺陷,且不渗油。
油漆应完整,相色标志正确。
变压器顶盖上应无遗留杂物,环境清洁无杂物。
事故排油设施应完好,消防设施安全。
储油柜、冷却装置、净油器等油系统上的油门均应打开,且指示正确。
接地引下线及其与主接地网的连接应满足设计要求,接地应可靠。
分接头的位置应符合运行要求。
有载调压切换装置远方操作应动作可靠,指示位置正确。
变压器的相位及绕组的接线组别应符合并列运行要求。
测温装置指示正确,整定值符合要求。
全部电气试验应合格,保护装置整定值符合规定,操作及联动试验正确。
冷却装置运行正常,散热装置齐全。
4.2.2高、低压电器。
电器型号、规格应符合设计要求。
电器外观完好,绝缘器件无裂纹,绝缘电阻值符合要求,绝缘良好。
相色正确,电器接零、接地可靠。
电器排列整齐,连接可靠,接触良好,外表清洁完整。
高压电器的瓷件质量应符合现行国家标准和有关瓷产品技术条件的规定。
断路器无渗油,油位正常,操动机构的联动正常,无卡涩现象。
组合电器及其传动机构的联动应正常,无卡涩。
开关操动机构、传动装置、辅助开关及闭锁装置应安装牢靠,动作灵活可靠,位置指示正确,无渗漏。
电抗器支柱完整,无裂纹,支柱绝缘子的接地应良好。
避雷器应完整无损,封口处密封良好。
低压电器活动部件动作灵活可靠,联锁传动装置动作正确,标志清晰。
通电后操作灵活可靠,电磁器件无异常响声,触头压力,接触电阻符合规定。
电容器布置接线正确,端子连接可靠,保护回路完整,外壳完好无渗油现象,支架外壳接地可靠,室内通风良好。
互感器外观应完整无缺损,油浸式互感器应无渗油,油位指示正常,保护间隙的距离应符合规定,相色应正确,接地良好。
4.2.3盘、柜及二次回路接线。
固定和接地应可靠,漆层完好、清洁整齐。
电器元件齐全完好,安装位置正确,接线准确,固定连接可靠,标志齐全清晰,绝缘符合要求。
手车开关柜推入与拉出应灵活,机械闭锁可靠。
柜内一次设备的安装质量符合要求,照明装置齐全。
盘、柜及电缆管道安装后封堵完好,应有防积水、防结冰、防潮、防雷措施。
操作与联动试验正确。
二次回路接线准确,连接可靠。
标志齐全清晰,绝缘符合要求。
4.2.4母线装置。
金属加工、配制,螺栓连接、焊接等应符合国家现行标准的有关规定。
所有螺栓、垫圈、闭口销、锁紧销、弹簧垫圈、锁紧螺母齐全、可靠。
母线配制及安装架设应符合设计规定,且连接正确,接触可靠。
瓷件完整、清洁,软件和瓷件胶合完整无损,充油套管无渗油,油位正确。
油漆应完好,相色正确,接地良好。
4.2.5电缆。
规格符合规定,排列整齐,无损伤,相色、路径标志齐全、正确、清晰。
电缆终端、接头安装牢固,弯曲半径、有关距离、接线相序和排列符合要求,接地良好。
电缆沟无杂物,盖板齐全,照明、通风、排水设施、防火措施符合设计要求。
电缆支架等的金属部件防腐层应完好。
4.2.6低压配电设备。
设备柜架和基础必须接地或接零可靠。
低压成套配电柜、控制柜、照明配电箱等应有可靠的电击保护。
手车、抽出式配电柜推拉应灵活,无卡涩、碰撞现象。
箱(盘)内配线整齐,无绞接现象,箱内开关动作灵活可靠。
低压成套配电柜交接试验和箱、柜内的装置应符合设计要求及有关规定。
设备部件齐全,安装连接应可靠。
4.2.7防雷接地装置。
整个接地网外露部分的连接应可靠,接地线规格正确,防腐层应完好,标志齐全明显。
避雷针(罩)的安装位置及高度应符合设计要求。
工频接地电阻值及设计要求的其他测试参数应符合设计规定。
4.2.8验收应具备的条件。
各分部工程自查验收必须全部合格。
倒送电冲击试验正常,且有监理签证。
设备说明书、合格证、试验报告、安装记录、调度记录等资料齐全完整。
4.2.9主要验收工作。
检查电气安装调试是否符合设计要求。
检查制造厂提供的产品说明书、试验记录、合格证件、安装图纸、备品备件和专用工具及其清单。
检查安装调试记录和报告、各分部工程验收记录和报告及施工中的关键工序和隐蔽工程检查签证记录等资料。
按4.2.1-4.2.7的要求检查工程质量。
对缺陷提出处理意见。
对工程作出评价。
做好验收签证工作。
4.3场内架空电力线路工程和电力电缆工程分别以一条独立的线路为一个单位工程。
每条架空电力线路工程是由电杆基坑及基础埋设、电杆组立与绝缘子安装、拉线安装、导线架设四个分部工程组成。
每条电力电缆工程是由电缆沟制作、电缆保护管的加工与敷设、电缆支架的配制与安装、电缆的敷设、电缆终端和接头的制作五个分部工程组成。
每个单位工程的各分部工程完工后,必须及时组织有监理参加的自检验收。
4.3.1验收应检查项目。
