河北定额章节说明HUA system office room 【HUA16H-TTMS2A-HUAS8Q8-HUAH1688】总说明一、《全国统一建筑工程基础定额河北省消耗量定额》(以下简称本定额)是在《全国统一建筑工程基础定额》(土建工程)(GJD-101-95)的基础上,结合我省实际,按照合理的施工组织设计和正常的施工条件、目前多数企业具备的机械装备程序、施工中常用的施工方法、施工工艺和劳动组织以及合理工期进行编制的。
二、本定额是依据国家、省有关现行工程建设标准、设计规范、施工及验收规范、技术操作规程、质量评定标准和安全操作规程以及造价管理政策法规编制的。
三、本定额适用于河北省行政区域内的一般工业与民用建筑的新建、扩建和接层工程。
四、本定额中的消耗量(不含可竞争措施项目消耗量)是编制施工图预算、最高限价、标底的依据。
本定额是工程量清单计价、投标报价、进行工程拨款、竣工结算、衡量投标报价合理性、编制企业定额和工程造价管理的基础或依据,是编制概算定额、概算指标和投资估算指标的主要资料。
五、本定额分为实体项目、措施项目及附录三部分,其中措施项目分为可竞争措施项目和不可竞争措施项目。
实体项目及不可竞争措施项目消耗量不得调整;可竞争措施项目消耗量在投标报价时投标人可以合理调整。
六、本定额可竞争措施项目包括:脚手架工程、模板工程、垂直运输工程、建筑物超高费、大型机械一次安拆及场外运输费及其他可竞争措施项目,其中其他可竞争措施项目由支挡土板、打拔钢板桩、降水工程、冬雨季施工增加费、夜间施工增加费、生产工具用具使用费、检验试验配合费、工程定位复测场地清理费、成品保护费、二次搬运费、临时停电停水费、土建工程施工与生产同时进行增加费、在有害身体健康环境中施工降效增加费组成;不可竞争措施项目包括安全防护、文明施工费。
七、本定额适用于工料单价法,也可用于综合单价法。
八、建筑工程应用工料单价法计价方式时,在不同的计价阶段使用本定额应符合以下规定:1.在编制最高限价或标底时人工、材料、机械台班单价根据市场行情或造价信息调整,可竞争措施项目按照常规、科学、合理的施工方法计算。
全国统一建筑工程消耗量定额总说明一、《全国统一建筑工程基础定额河北省消耗量定额》(以下简称本定额)是在《全国统一建筑工程基础定额》(土建工程)(GJD-101-95 )的基础上,结合我省实际,按照合理的施工组织设计和正常的施工条件、目前多数企业具备的机械装备程度、施工中常用的施工方法、施工工艺和劳动组织以及合理工期进行编制的。
二、本定额是依据国家、省有关现行工程建设标准、设计规范、施工及验收规范、技术操作规程、质量评定标准和安全操作规程以及造价管理政策法规编制的。
三、本规定适用于河北省行政区域内的一般工业与民用建筑的新建、扩建和接层工程。
四、本定额中的消耗量(不含可竞争措施项目消耗量)是编制施工图预算、最高限价、标底的依据。
本定额是工程量清单计价、投标报价、进行工程拨款、竣工结算、衡量投标报价合理性、编制企业定额和工程造价管理的基础或依据,是编制概算定额、概算指标和投资估算指标的主要资料。
五、本定额分为实体项目、措施项目及附录三部分,其中措施项目分为可竞争措施项目和不可竞争措施项目。
实体项目及不可竞措施项目消耗量不得调整;可竞争措施项目消耗量在编制最高限价、标底、报价时可以合理调整。
六、本定额可竞争措施项目包括:脚手架工程、模板工程、垂直运输工程、建筑物超高费及其他可竞争措施项目,其中其他可竞争措施项目由支挡土板、打拔钢板桩、降水工程、冬季施工增加费、雨季施工增加费、夜间施工增加费、生产工具用具使用费、检验试验配合费、工程定位复测场地清理费、成品保护费、二次搬运费、临时停电停水费、土建工程施工与生产同时进行增加费、在有害身体健康环境中施工降效增加费组成;不可竞争措施项目包括安全生产、文明施工费。
七、本定额适用于供料单价法,也可用于综合单价法。
八、建筑工程应用于供料单价法计价方式时,在不同的计价阶段使用本定额应符合以下规定: 1.在编制最高限价或标底时,人工单价按建设行政主管部门或造价管理机构发布的指导价调整;材料机械台班单价根据市场行情或造价信息调整;可竞争措施项目按照科学、合理的施工方法计算。
河北省建设工程计价依据全国统一建筑工程基础定额河北省消耗量定额学习资料总说明一、《全国统一建筑工程基础定额河北省消耗定额》(以下简称本定额)是在《全国统一建筑工程基础定额》(土建工程)(GJD-101-95)的基础上,结合我省实际,按照合理的施工组织设计和正常的施工条件、目前多数企业具备的机械设备程度、施工中常用的施工方法、施工工艺和劳动组织以及合理工期进行编制的。
二、本定额是依据国家、省有关现行工程建设标准、设计规范、施工及验收规范、技术操作规程、质量评定标准和安全操作规程以及造价管理政策法规编制的。
三、本定额适用于河北省行政区域内的一般工业与民用的新建、扩建和接层工程。
四、本定额中的消耗量(不含可竞争措施项目消耗量)是编制施工图预算、最高限价、标底的依据。
本定额是工程量清单计价、投标报价、进行工程拨款、竣工结算、衡量投标报价合理性、编制企业定额和工程造价管理的基础或依据,是编制概算定额、概算指标和投资估算的主要资料。
五、本定额分为实体项目、措施项目及附录三部分,其中措施项目分为可竞争措施项目和不可竞争措施项目。
实体项目及不可竞争措施向消耗量不得调整;可竞争措施消耗量在编制最高限价、标底、报价时可以合理调整。
六、本定额可竞争措施项目包括:脚手架工程、模板工程、垂直运输工程、建筑物超高费及其他可竞争措施项目,其中其他可竞争措施项目由支挡土板、打拔钢板桩、降水工程、冬季施工增加费、雨季施工增加费、夜间施工增加费、生产工具用具使用费、检验试验配合费、工程定位复测场地清理费、成品保护费、二次搬运费、临时停电停水费、土建工程施工与生产同时进行增加费、在有害身体健康环境施工降效增加费组成;不可竞争措施项目包括安全生产、文明施工费。
七、本定额使用与工料单价法,也可用于综合单价法。
八、建筑工程应用工料单价法计价方式时,在不同的阶段使用本定额应符合以下规定:1·在编制最高限价或标底时,人工单价按建设行政主管部门或造价管理机构发布的指导价调整;材料、机械台班单价根据市场行情或造价信息调整;可竞争措施项目按照科学、合理的施工方法计算。
全国统一建筑工程消耗量定额总说明一、《全国统一建筑工程基础定额河北省消耗量定额》(以下简称本定额)是在《全国统一建筑工程基础定额》(土建工程)(GJD-101-95)的基础上,结合我省实际,按照合理的施工组织设计和正常的施工条件、目前多数企业具备的机械装备程度、施工中常用的施工方法、施工工艺和劳动组织以及合理工期进行编制的。
二、本定额是依据国家、省有关现行工程建设标准、设计规范、施工及验收规范、技术操作规程、质量评定标准和安全操作规程以及造价管理政策法规编制的。
三、本规定适用于河北省行政区域内的一般工业与民用建筑的新建、扩建和接层工程。
四、本定额中的消耗量(不含可竞争措施项目消耗量)是编制施工图预算、最高限价、标底的依据。
本定额是工程量清单计价、投标报价、进行工程拨款、竣工结算、衡量投标报价合理性、编制企业定额和工程造价管理的基础或依据,是编制概算定额、概算指标和投资估算指标的主要资料。
五、本定额分为实体项目、措施项目及附录三部分,其中措施项目分为可竞争措施项目和不可竞争措施项目。
实体项目及不可竞措施项目消耗量不得调整;可竞争措施项目消耗量在编制最高限价、标底、报价时可以合理调整。
六、本定额可竞争措施项目包括:脚手架工程、模板工程、垂直运输工程、建筑物超高费及其他可竞争措施项目,其中其他可竞争措施项目由支挡土板、打拔钢板桩、降水工程、冬季施工增加费、雨季施工增加费、夜间施工增加费、生产工具用具使用费、检验试验配合费、工程定位复测场地清理费、成品保护费、二次搬运费、临时停电停水费、土建工程施工与生产同时进行增加费、在有害身体健康环境中施工降效增加费组成;不可竞争措施项目包括安全生产、文明施工费。
七、本定额适用于供料单价法,也可用于综合单价法。
八、建筑工程应用于供料单价法计价方式时,在不同的计价阶段使用本定额应符合以下规定:1.在编制最高限价或标底时,人工单价按建设行政主管部门或造价管理机构发布的指导价调整;材料机械台班单价根据市场行情或造价信息调整;可竞争措施项目按照科学、合理的施工方法计算。
全国统一建筑工程消耗量定额总说明一、《全国统一建筑工程基础定额河北省消耗量定额》(以下简称本定额)是在《全国统一建筑工程基础定额》(土建工程)(GJD-101-95)的基础上,结合我省实际,按照合理的施工组织设计和正常的施工条件、目前多数企业具备的机械装备程度、施工中常用的施工方法、施工工艺和劳动组织以及合理工期进行编制的。
二、本定额是依据国家、省有关现行工程建设标准、设计规范、施工及验收规范、技术操作规程、质量评定标准和安全操作规程以及造价管理政策法规编制的。
三、本规定适用于河北省行政区域内的一般工业与民用建筑的新建、扩建和接层工程。
四、本定额中的消耗量(不含可竞争措施项目消耗量)是编制施工图预算、最高限价、标底的依据。
本定额是工程量清单计价、投标报价、进行工程拨款、竣工结算、衡量投标报价合理性、编制企业定额和工程造价管理的基础或依据,是编制概算定额、概算指标和投资估算指标的主要资料。
五、本定额分为实体项目、措施项目及附录三部分,其中措施项目分为可竞争措施项目和不可竞争措施项目。
实体项目及不可竞措施项目消耗量不得调整;可竞争措施项目消耗量在编制最高限价、标底、报价时可以合理调整。
六、本定额可竞争措施项目包括:脚手架工程、模板工程、垂直运输工程、建筑物超高费及其他可竞争措施项目,其中其他可竞争措施项目由支挡土板、打拔钢板桩、降水工程、冬季施工增加费、雨季施工增加费、夜间施工增加费、生产工具用具使用费、检验试验配合费、工程定位复测场地清理费、成品保护费、二次搬运费、临时停电停水费、土建工程施工与生产同时进行增加费、在有害身体健康环境中施工降效增加费组成;不可竞争措施项目包括安全生产、文明施工费。
七、本定额适用于供料单价法,也可用于综合单价法。
八、建筑工程应用于供料单价法计价方式时,在不同的计价阶段使用本定额应符合以下规定:1.在编制最高限价或标底时,人工单价按建设行政主管部门或造价管理机构发布的指导价调整;材料机械台班单价根据市场行情或造价信息调整;可竞争措施项目按照科学、合理的施工方法计算。

第A.1章土、石方工程一、人工土石方1.土壤、岩石分类,详见工程量计算规则A.1土石方工程中的“土壤及岩石(普氏)分类表”。
人工挖土方、挖沟槽、地坑项目深度最深为6m,超过6m时,按6m以内每加深1m乘以系数1.25。
2.人工土方项目是按干土编制的,如挖湿土时,人工乘以系数1.18。
干湿的划分,应根据地质勘测资料按地下常水位划分,地下常水位以上为干土,以下为湿土。
3.挖沟槽、地坑、土方及挖流砂、淤泥项目中未包括地下水位以下施工的排水费,发生时另行计算。
挖土方时如有地表水需要排除时,亦应另行计算。
4.人工挖淤泥、流砂深度超过1.5m时,超过部分工程量按垂直深度每1m折合成水平运距7m计算,深度按坑底至地面的全高计算。
5.在挡土板支撑下挖土方时,按实际挖土体积,人工乘以系数1.43。
6.挖桩间土方时,按实际挖土体积(扣除桩所占体积),人工乘以系数1.5。
7.场地竖向布置挖、填、找平土方时,不再计算平整场地工程量。
8.基础回填灰土时,套用B.1楼地面工程相应项目,人工乘以系数0.7。
9.人工石方、机械石方、爆破石方等工程,允许的超挖范围内的石方数量计算在石方工程量内。
允许超挖量:次坚石、普坚石为200mm,特坚石为150mm。
10.石方爆破项目是按炮眼法松动爆破编制的,不分明炮、闷炮,但闷炮的覆盖材料应另行计算。
11.石方爆破是按电雷管起爆编制的,如采用火雷管爆破时,雷管应换算,数量不变。
项目中的胶质导线换为导火索,导火索的长度按每个雷管2.12m计算。
12.项目中的爆破材料是按炮孔中无地下渗水、积水(雨水积水除外)计算的。
炮孔中若出现地下渗水、积水时,发生的费用另行计算。
项目中未计算爆破时需覆盖的安全网、草袋、架设安全屏障等,发生时的费用另行计算。
13.土石方工程有关项目的划分:(1)土方工程:平整场地:平整场地系指厚度在±30cm以内的就地挖、填、找平。
土方:凡挖土厚度在30cm以上,坑底宽度在3m以上及坑底面积在20m 2 以上的挖土为挖土方。
全国统一建筑工程消耗量定额总说明一、《全国统一建筑工程基础定额河北省消耗量定额》(以下简称本定额)是在《全国统一建筑工程基础定额》(土建工程)(GJD-101-95)的基础上,结合我省实际,按照合理的施工组织设计和正常的施工条件、目前多数企业具备的机械装备程度、施工中常用的施工方法、施工工艺和劳动组织以及合理工期进行编制的。
二、本定额是依据国家、省有关现行工程建设标准、设计规范、施工及验收规范、技术操作规程、质量评定标准和安全操作规程以及造价管理政策法规编制的。
三、本规定适用于河北省行政区域内的一般工业与民用建筑的新建、扩建和接层工程。
四、本定额中的消耗量(不含可竞争措施项目消耗量)是编制施工图预算、最高限价、标底的依据。
本定额是工程量清单计价、投标报价、进行工程拨款、竣工结算、衡量投标报价合理性、编制企业定额和工程造价管理的基础或依据,是编制概算定额、概算指标和投资估算指标的主要资料。
五、本定额分为实体项目、措施项目及附录三部分,其中措施项目分为可竞争措施项目和不可竞争措施项目。
实体项目及不可竞措施项目消耗量不得调整;可竞争措施项目消耗量在编制最高限价、标底、报价时可以合理调整。
六、本定额可竞争措施项目包括:脚手架工程、模板工程、垂直运输工程、建筑物超高费及其他可竞争措施项目,其中其他可竞争措施项目由支挡土板、打拔钢板桩、降水工程、冬季施工增加费、雨季施工增加费、夜间施工增加费、生产工具用具使用费、检验试验配合费、工程定位复测场地清理费、成品保护费、二次搬运费、临时停电停水费、土建工程施工与生产同时进行增加费、在有害身体健康环境中施工降效增加费组成;不可竞争措施项目包括安全生产、文明施工费。
七、本定额适用于供料单价法,也可用于综合单价法。
八、建筑工程应用于供料单价法计价方式时,在不同的计价阶段使用本定额应符合以下规定:1.在编制最高限价或标底时,人工单价按建设行政主管部门或造价管理机构发布的指导价调整;材料机械台班单价根据市场行情或造价信息调整;可竞争措施项目按照科学、合理的施工方法计算。

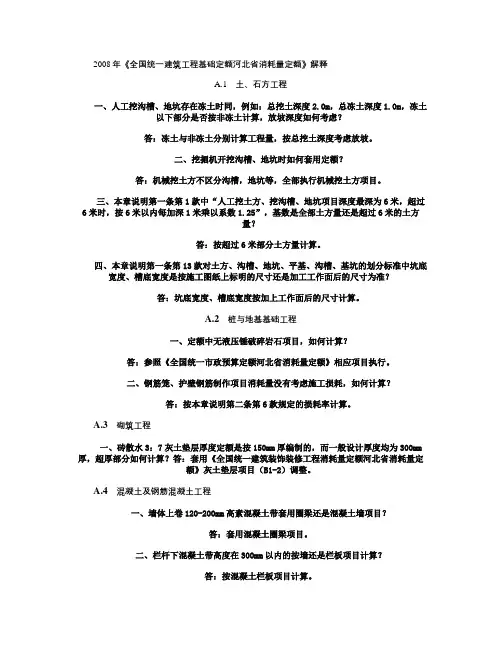

2008年《全国统一建筑工程基础定额河北省消耗量定额》解释A.1土、石方工程一、人工挖沟槽、地坑存在冻土时同,例如:总挖土深度2.0m,总冻土深度1.0m,冻土以下部分是否按非冻土计算,放坡深度如何考虑?答:冻土与非冻土分别计算工程量,按总挖土深度考虑放坡。
二、挖掘机开挖沟槽、地坑时如何套用定额?答:机械挖土方不区分沟槽,地坑等,全部执行机械挖土方项目。
三、本章说明第一条第1款中“人工挖土方、挖沟槽、地坑项目深度最深为6米,超过6米时,按6米以内每加深1米乘以系数1.25”,基数是全部土方量还是超过6米的土方量?答:按超过6米部分土方量计算。
四、本章说明第一条第13款对土方、沟槽、地坑、平基、沟槽、基坑的划分标准中坑底宽度、槽底宽度是按施工图纸上标明的尺寸还是加工工作面后的尺寸为准?答:坑底宽度、槽底宽度按加上工作面后的尺寸计算。
A.2桩与地基基础工程一、定额中无液压锤破碎岩石项目,如何计算?答:参照《全国统一市政预算定额河北省消耗量定额》相应项目执行。
二、钢筋笼、护壁钢筋制作项目消耗量没有考虑施工损耗,如何计算?答:按本章说明第二条第6款规定的损耗率计算。
A.3砌筑工程一、砖散水3:7灰土垫层厚度定额是按150mm厚编制的,而一般设计厚度均为300mm 厚,超厚部分如何计算?答:套用《全国统一建筑装饰装修工程消耗量定额河北省消耗量定额》灰土垫层项目(B1-2)调整。
A.4混凝土及钢筋混凝土工程一、墙体上卷120-200mm高素混凝土带套用圈梁还是混凝土墙项目?答:套用混凝土圈梁项目。
二、栏杆下混凝土带高度在300mm以内的按墙还是栏板项目计算?答:按混凝土栏板项目计算。
三、现浇混凝土楼梯是按常规双跑楼梯混凝土含量考虑。
如实际高层工程采用单跑双排剪力楼梯,混凝土量及模板可否调整?答:按本定额总说明第四条规定,混凝土数量不得调整,模板可以调整。
(四、本定额分为实体项目、措施项目及附录三部分,其中措施项目分为可竞争措施项目和不可竞争措施项目。
全国统一建筑工程消耗量定额总说明一、《全国统一建筑工程基础定额河北省消耗量定额》(以下简称本定额)是在《全国统一建筑工程基础定额》(土建工程)(GJD-101-95)的基础上,结合我省实际,按照合理的施工组织设计和正常的施工条件、目前多数企业具备的机械装备程度、施工中常用的施工方法、施工工艺和劳动组织以及合理工期进行编制的。
二、本定额是依据国家、省有关现行工程建设标准、设计规范、施工及验收规范、技术操作规程、质量评定标准和安全操作规程以及造价管理政策法规编制的。
三、本规定适用于河北省行政区域内的一般工业与民用建筑的新建、扩建和接层工程。
四、本定额中的消耗量(不含可竞争措施项目消耗量)是编制施工图预算、最高限价、标底的依据。
本定额是工程量清单计价、投标报价、进行工程拨款、竣工结算、衡量投标报价合理性、编制企业定额和工程造价管理的基础或依据,是编制概算定额、概算指标和投资估算指标的主要资料。
五、本定额分为实体项目、措施项目及附录三部分,其中措施项目分为可竞争措施项目和不可竞争措施项目。
实体项目及不可竞措施项目消耗量不得调整;可竞争措施项目消耗量在编制最高限价、标底、报价时可以合理调整。
六、本定额可竞争措施项目包括:脚手架工程、模板工程、垂直运输工程、建筑物超高费及其他可竞争措施项目,其中其他可竞争措施项目由支挡土板、打拔钢板桩、降水工程、冬季施工增加费、雨季施工增加费、夜间施工增加费、生产工具用具使用费、检验试验配合费、工程定位复测场地清理费、成品保护费、二次搬运费、临时停电停水费、土建工程施工与生产同时进行增加费、在有害身体健康环境中施工降效增加费组成;不可竞争措施项目包括安全生产、文明施工费。
七、本定额适用于供料单价法,也可用于综合单价法。
八、建筑工程应用于供料单价法计价方式时,在不同的计价阶段使用本定额应符合以下规定:1.在编制最高限价或标底时,人工单价按建设行政主管部门或造价管理机构发布的指导价调整;材料机械台班单价根据市场行情或造价信息调整;可竞争措施项目按照科学、合理的施工方法计算。
册说明一、《全国统一市政工程预算定额河北省消耗量定额》第一册“通用项目”(以下简称本定额),包括土石方工程、拆除工程、护坡、挡土墙、除锈工程、刷油工程、防腐蚀涂料工程、绝热工程、无损探伤及其他、措施项目等内容。
二、本定额的编制依据:1.《全国统一市政工程预算定额》。
2.《全国统一安装工程基础定额》。
3.《全国统一建筑工程基础定额》。
4.《全国市政工程统一劳动定额》。
三、本定额中的土石方机械是按型号、功率等分别编制的,在执行中应根据企业的机械配备情况及施工组织设计方案分别选用。
四、特大型机械按拆次数寄场外运输台次按施工组织设计确定,单价执行2012年《河北省建设工程施工机械台班单价》。
五、本定额除另有说明外,均适用《全国统一市政工程预算定额河北省消耗量定额》其他各册。
六、未尽事宜详见各章说明。
总说明一、《全国统一市政工程预算定额河北省消耗量定额》(以下简称本定额)是以《全国统一市政工程预算定额》(GYD-301-1999~GYD-308-1999)为基础,结合我省实际情况编制的,共分八册,包括:第一册《通用项目》(HEBGYD-D01-2012);第二册《道路工程》(HEBGYD-D02-2012);第三册《桥涵工程》(HEBGYD-D03-2012);第四册《隧道工程》(HEBGYD-D04-2012);第五册《给水工程》(HEBGYD-D05-2012);第六册《排水工程》(HEBGYD-D06-2012);第七册《燃气与集中供热工程》(HEBGYD-D07-2012);第八册《路灯工程》(HEBGYD-D08-2012)。
二、本定额适用于河北省行政区域内新建、扩建的市政工程。
三本定额中消耗量(除可竞争措施项目消耗量外)是编制施工图预算、最高限价、标底的依据;是工程量清单计价、投标报价、进行工程拨款、竣工结算、衡量投标报价合理性、编制企业定额和工程造价管理的基础或依据;是编制概算定额、概算指标和投资估算指标的主要资料。
河北省建设工程计价依据全国统一建筑工程基础定额河北省消耗量定额学习资料总说明一、《全国统一建筑工程基础定额河北省消耗定额》(以下简称本定额)是在《全国统一建筑工程基础定额》(土建工程)(GJD-101-95)的基础上,结合我省实际,按照合理的施工组织设计和正常的施工条件、目前多数企业具备的机械设备程度、施工中常用的施工方法、施工工艺和劳动组织以及合理工期进行编制的。
二、本定额是依据国家、省有关现行工程建设标准、设计规范、施工及验收规范、技术操作规程、质量评定标准和安全操作规程以及造价管理政策法规编制的。
三、本定额适用于河北省行政区域内的一般工业与民用的新建、扩建和接层工程。
四、本定额中的消耗量(不含可竞争措施项目消耗量)是编制施工图预算、最高限价、标底的依据。
本定额是工程量清单计价、投标报价、进行工程拨款、竣工结算、衡量投标报价合理性、编制企业定额和工程造价管理的基础或依据,是编制概算定额、概算指标和投资估算的主要资料。
五、本定额分为实体项目、措施项目及附录三部分,其中措施项目分为可竞争措施项目和不可竞争措施项目。
实体项目及不可竞争措施向消耗量不得调整;可竞争措施消耗量在编制最高限价、标底、报价时可以合理调整。
六、本定额可竞争措施项目包括:脚手架工程、模板工程、垂直运输工程、建筑物超高费及其他可竞争措施项目,其中其他可竞争措施项目由支挡土板、打拔钢板桩、降水工程、冬季施工增加费、雨季施工增加费、夜间施工增加费、生产工具用具使用费、检验试验配合费、工程定位复测场地清理费、成品保护费、二次搬运费、临时停电停水费、土建工程施工与生产同时进行增加费、在有害身体健康环境施工降效增加费组成;不可竞争措施项目包括安全生产、文明施工费。
七、本定额使用与工料单价法,也可用于综合单价法。
八、建筑工程应用工料单价法计价方式时,在不同的阶段使用本定额应符合以下规定:1·在编制最高限价或标底时,人工单价按建设行政主管部门或造价管理机构发布的指导价调整;材料、机械台班单价根据市场行情或造价信息调整;可竞争措施项目按照科学、合理的施工方法计算。
总说明一、《全国统一建筑工程基础定额河北省消耗量定额》(以下简称本定额)是在《全国统一建筑工程基础定额》(土建工程)( GJD-101-95 )的基础上,结合我省实际,按照合理的施工组织设计和正常的施工条件、目前多数企业具备的机械装备程序、施工中常用的施工方法、施工工艺和劳动组织以及合理工期进行编制的。
二、本定额是依据国家、省有关现行工程建设标准、设计规范、施工及验收规范、技术操作规程、质量评定标准和安全操作规程以及造价管理政策法规编制的。
三、本定额适用于河北省行政区域内的一般工业与民用建筑的新建、扩建和接层工程。
四、本定额中的消耗量(不含可竞争措施项目消耗量)是编制施工图预算、最高限价、标底的依据。
本定额是工程量清单计价、投标报价、进行工程拨款、竣工结算、衡量投标报价合理性、编制企业定额和工程造价管理的基础或依据,是编制概算定额、概算指标和投资估算指标的主要资料。
五、本定额分为实体项目、措施项目及附录三部分,其中措施项目分为可竞争措施项目和不可竞争措施项目。
实体项目及不可竞争措施项目消耗量不得调整;可竞争措施项目消耗量在投标报价时投标人可以合理调整。
六、本定额可竞争措施项目包括:脚手架工程、模板工程、垂直运输工程、建筑物超高费、大型机械一次安拆及场外运输费及其他可竞争措施项目,其中其他可竞争措施项目由支挡土板、打拔钢板桩、降水工程、冬雨季施工增加费、夜间施工增加费、生产工具用具使用费、检验试验配合费、工程定位复测场地清理费、成品保护费、二次搬运费、临时停电停水费、土建工程施工与生产同时进行增加费、在有害身体健康环境中施工降效增加费组成;不可竞争措施项目包括安全防护、文明施工费。
七、本定额适用于工料单价法,也可用于综合单价法。
八、建筑工程应用工料单价法计价方式时,在不同的计价阶段使用本定额应符合以下规定:1.在编制最高限价或标底时人工、材料、机械台班单价根据市场行情或造价信息调整,可竞争措施项目按照常规、科学、合理的施工方法计算。
全国统一建筑工程基础定额河北省消耗量定额总说明
总说明
一、《全国统一建筑工程基础定额河北省消耗量定额》(以下简称本定额)是在《全国统一建筑工程基础定额》(土建工程)(GJD-101-95)的基础上,结合我省实际,按照合理的施工组织设计和正常的施工条件,根据现行的建筑工程施工及验收规范、操作规程和《全国统一建筑安装工程工期定额》编制的。
二、本定额适用于河北省行政区域内的一般工业与民用建筑的新建、扩建和接层工程。
三、本定额中的消耗量(不含可竞争措施项目消耗量)是编制施工图预算、最高限价、标底的依据。
本定额是工程量清单计价、投标报价、进行工程拨款、竣工结算、衡量投标报价合理性、编制企业定额和工程造价管理的基础或依据,是编制概算定额、概算指标和投资估算指标的主要资料。
四、本定额分为实体项目、措施项目及附录三部分,其中措施项目分为可竞争措施项目和不可竞争措施项目。
实体项目及不可竞争措施项目消耗量不得调整;可竞争措施项目消耗量在投标报价时投标人能够合理调整。
五、本定额可竞争措施项目包括:脚手架工程、模板工程、垂直运输工程、建筑物超高费、大型机械一次安拆及场外运输费及其它可竞争措施项目,其中其它可竞争措施项目由支挡土板、打拔钢板桩、降水工程、冬雨季施工增加费、夜间施工增加费、生产工具用具使用费、检验试验配合费、工程定位复测场地清理费、成品保护费、二次搬运费、临时停电停水费、土建工程施
工与生产同时进行增加费、在有害身体健康环境中施工降效增加费组成;不可竞争措施项目包括安全防护、文明施工费。
六、本定额适用于工料单价法,也可用于综合单价法。
七、建筑工程应用工料单价法计价方式时,在不同的计价阶段使用本定额应符合以下规定:
1.在编制最高限价或标底时人工、材料、机械台班单价根据市场行情或造价信息调整,可竞争措施项目按照常规、科学、合理的施工方法计算。
2.在报价时投标人可将人工、材料、机械台班单价根据市场行情或造价信息进行调整;可竞争措施项目按照施工方案计算,消耗量能够合理调整。
3.在价款调整、结算时,依据省建设行政主管部门的规定、合同约定进行调整。
八、建筑工程应用综合单价法计价方式时,在不同的计价阶段使用本定额应符合以下规定:
1.在编制最高限价或标底时人工、材料、机械台班单价根据市场行情或造价信息调整,可竞争措施项目按照常规、科学、合理的施工方法计算。
2.在报价时投标人可将人工、材料、机械台班单价根据市场行情或造价信息、所承担的风险情况进行调整;可竞争措施项目按照施工方案计算,消耗量能够合理调整。
3.在价款调整、结算时,依据省建设行政主管部门的规定、合同约定进行调整。
九、人工消耗量及单价的确定:
1.本定额中人工工日是按照1994年《建筑安装工程劳动定额、建筑装饰工
程劳动定额》计算的,综合了基本用工、超运距用工、辅助用工及人工幅度差,不分工种和技术等级以综合用工表示。
2.本定额综合用工按技术含量不同分为综合用工一类、综合用工二类、综合用工三类共三种,单价分别为:综合用工一类45元/工日,综合用工二类40元/工日,综合用工三类30元/工日。
十、材料消耗量及单价的确定:
1.本定额中的材料消耗量包括施工中消耗的主要材料、辅助材料和零星材料等,并计入了相应损耗。
材料、成品、半成品的损耗,包括场内运输损耗、现场存放损耗和施工操作损耗。
2.本定额中的材料是按选定的材料规格或综合后计算的,其选用标准见“材料、成品、半成品价格取定表”,实际工程所使用材料的品种、规格与定额不同时,能够调整。
材料价格是依据《河北省建设工程材料价格》确定的。
3.用量很少、占材料费比重很小的零星材料合并为其它材料费。
4.主要材料、成品、半成品损耗率见附录二。
十一、机械台班消耗量及单价的确定:
1.机械规格、种类及台班用量是按合理的施工方法确定的,并考虑了必要的机械停滞时间等因素。
2.本定额中机械台班单价是依据《河北省建设工程施工机械台班单价》确定的,凡未指明具体型号、规格的机械,其台班单价是根据本省当前机械配备情况取定的综合价格。
3.本定额中次要机械综合为其它机械费。
十二、建筑材料、成品、半成品从工地仓库、现场堆放地点或现场加工地点
至施工操作地点的水平运输所需要的劳动工日和机械台班,已按正常合理的施工运距计算在定额的项目中。
十三、本定额中建筑材料、成品、半成品垂直运输所需的人工和机械费按本册A.13垂直运输工程相应项目计算。
十四、本定额中的模板和脚手杆、板等周转性材料的数量为摊销量,已考虑了正常的周转次数和残值回收折价,实际施工采用不同品种的周转性材料时,能够调整。
模板和脚手杆、板等在同一城市内工地间转移、场外运输所需的人工和机械台班已包括在相应项目内。
组合钢模板及零星卡具回库维修费已包括在其单价内,不再单独计算。
十五、本定额中商品混凝土价格为到达施工现场价(包括商品混凝土出厂价及运输费),如发生泵送时,另按泵送增加费项目计算泵送费,同时按本册A.13垂直运输工程相应项目扣减垂直运输费。
十六、本定额中非预应力钢筋(冷轧带肋除外)未考虑冷加工,如设计规定必须进行冷加工者,除不改变直径使用的钢筋冷拉加工费用、加工损耗由延伸率抵补外,冷轧、冷扭的加工费和加工损耗可据实计算。
十七、本定额中木材消耗量是指加工后的规格料的消耗量,烘干木材单价中已包括参考烘干费110元/m3;烘干木材用量中包括了6.5%的烘干损耗;
1m3原木参考综合出材率为66%。
十八、本定额中混凝土和钢筋混凝土是按自然养护考虑的。
如预制混凝土和钢筋混凝土的构件实际采用蒸汽养护时,每立方米预制构件按实体积增加参考养护费80元/m3;如采用其它养护方法,根据实际计算养护费。
十九、本定额中混凝土、砂浆、垫层等用砂是按中砂编制的,如实际施工中
采用细砂的,可按附录一“配合比”进行调整。
二十、本定额中混凝土和砂浆配合比是确定工程预算价使用的,如实际施工与规定有出入时,不作调整。
二十一、本定额的工作内容中说明了主要施工工序,次要工序虽未说明,但均已考虑在本定额中。
二十二、现场使用建设单位水电时,水电费按如下方式计算:单独设置水、电表,按计数结算;未单独设水、电表,使用商品混凝土的工程按定额实体项目与措施项目基价之和的1.65%结算(其中:水费0.08%,电费1.57%),使用现场搅拌混凝土的工程按定额实体项目与措施项目基价之和的1.86%结算(其中:水费0.24%,电费1.62%),该系数为参考,实际不同时,可按实结算。
二十三、本定额中以“×××以内”或“×××以下”表示者,均包括“×××”本身;“×××以外”或“×××以上”者,则不包括其本身。
二十四、本定额中材料数量带“()”者,表示基价中未包括其价值。
二十五、未尽事宜详见各章节说明及附注。
