泥浆护壁成孔灌注桩施工方案泥浆护壁成孔灌注桩施工工艺流程:挖沉浆池、排浆沟—.-泥浆循环清渣测定桩位T桩机就位T成孔T验收T清孔T安放钢筋笼T浇筑水下砼泥浆护壁成孔灌注桩施工时先在施工现场测量放线空桩位,修筑泥浆池、安装桩架和导管架等.一、埋设护筒护筒是3—5mm厚钢板制成的圆筒,护筒内经应大于钻头直径,采用回钻时,宜大100mm。
埋设护筒时,先挖去桩孔处表土,将护筒埋入土中,其埋设深度,在粘土中不宜小于1m,在砂土中不宜小于1。
5m。
护筒中心线应与桩位中心线重合,偏差不得大于50mm,护筒与坑壁之间用粘土填实,以防漏水,护筒顶面应高于地面0.4—0。
6m,并应保持孔内泥浆面高出地下水位1m以上.护筒的作用是固定桩孔位置,防止地面水流入,保护孔内,增高桩孔内水压力,防止塌孔,成孔时引导钻头方向.二、成孔严格按照设计尺寸和施工验收规范进行操作,孔径按设计尺寸、孔底为中风化页岩下1m.三、安放钢筋笼成孔达到设计要求后,制作安放钢筋笼,钢筋笼上头比地梁上面低50mm,钢筋笼下头比孔底高50mm,在钢筋笼外边绑好护层垫块.四、清孔安放钢筋笼后,则应立即清孔,即清除孔底沉碴、淤泥,以减少桩基础的沉降量。
清孔宜在钢筋笼下放后进行,否则下放钢筋笼时会将孔壁土层刮落,影响清孔效果。
清孔起到孔口出清水为止。
清孔后,泥浆比重为1。
1左右为清孔合格。
该法可用于原土造浆的粘土以及制浆的石类和风化岩土层中清孔.(完整)泥浆护壁成孔灌注桩施工方案置换法是由新搅拌的泥浆置换孔底泥浆,即用泥浆循环方法清孔.清孔后,泥浆比重应控制在1。
15—1.25之间,泥浆取样应选在距孔底0.2—0。
5m处,置换法适用于孔壁土质较差的软土、砂土以及粘土中清孔。
清孔是否彻底对泥浆护壁成孔灌注桩的承载力和沉降量影响较大,施工时应严格控制。
清孔后,沉渣允许厚度不得大于100mm。
五、浇筑水下混凝土泥浆护壁成孔灌注桩混凝土的浇筑是在泥浆中进行,故为水下混凝土浇筑.水下混凝土的施工配合比应较设计强度等级提高一级,砼设计强度为C20,实际按C25配制。
(完整版)泥浆护壁钻孔灌注桩施工指南泥浆护壁钻孔灌注桩施工指南(完整版)1. 引言本文档旨在提供泥浆护壁钻孔灌注桩施工的详细指南,包括施工前准备、施工工序、质量控制等内容。
请阅读本文档前确保已了解相关施工技术和工艺。
2. 施工前准备- 确定施工地点:根据设计要求和地质勘察报告,确定泥浆护壁钻孔灌注桩的施工地点。
- 准备施工设备:保证所需的钻机、泥浆搅拌设备以及配套工具的可用性和适应性。
- 准备施工材料:根据设计要求,准备好所需的钢筋、混凝土、灌浆材料等。
3. 施工工序3.1 钻孔- 根据设计要求选择合适的钻探工艺和孔径。
- 按照设计要求和地质勘察报告,在施工现场进行钻孔,确保孔径和孔深符合要求。
- 钻孔过程中要根据地层情况及时进行记录和报告。
- 完成钻孔后,进行清洗和检验,确保孔壁光滑且无杂质。
3.2 钢筋安装- 根据设计要求和钢筋图纸,制定钢筋的加工和安装方案。
- 在钻孔中安装钢筋,确保钢筋位置正确、牢固。
- 钢筋连接部分要采取合适的连接方式,并进行必要的防腐处理。
3.3 浇筑混凝土- 根据设计要求和施工方案,准备好混凝土的配合比例及所需的搅拌设备。
- 将混凝土从地面上输送至钻孔中,并进行适当的振捣和压实。
- 根据混凝土的凝固时间,采取防止温度和湿度变化对混凝土强度产生不利影响的措施。
3.4 灌浆处理- 在混凝土凝固后,进行灌浆处理以加固钢筋和填补孔隙。
- 根据设计要求和灌浆材料特性,选择合适的灌浆工艺和设备。
- 灌浆过程中要保证灌浆材料的质量和灌浆压力的稳定性,确保施工质量。
4. 质量控制- 在施工过程中要进行必要的质量控制和检验,包括钻孔质量、钢筋安装质量、混凝土浇筑质量和灌浆质量等。
- 进行必要的检测和试验,确保施工质量符合设计要求和相关规范。
5. 安全注意事项- 在施工过程中要严格遵守相关的安全规范和操作规程。
- 检查和保养施工设备,确保设备的安全性和可靠性。
- 做好现场的安全防护,包括安全标识、防护装置和人员防护措施等。
冲孔混凝土灌注桩施工一、施工方法(一)测量放线施工测量包括:平面定位测量、轴线(垂直)测量、标高(水平)测量。
根据业主提供的红线图和控制点,用于定位控制及高程标高控制。
根据基准点和基准线,测定出本工程定位主控轴线及引桩点并绘图上墙。
平面控制:采用全站仪测出主控制站,并控制轴线定位,然后测量各控制点并布置图。
1.因本工程基础施工钻机数量多,产生的泥浆及提出的石渣堆到孔口旁,会将每个桩轴线的引桩覆盖或压偏,给桩孔的定位产生一定的影响,结合本工程的实际情况,桩位采用极坐标法放样,直接采用放线办提供的4个控制点作为测站,将每栋楼每个桩位中心坐标在室内计算出来报监理、业主审批后安排专人负责实施。
测量方法应结合“外控法”实施,先将外边线主控轴线控制点引测到距主轴线外约2m处,并作好标记,加以保护,相邻两控制点基线间不应有障碍物阻。
(二)施工方法1、桩孔定位:埋设钢护筒:钢护筒壁厚采用δ=12mm的钢板,内径1.2m,钢护筒长度1.5-2.5m。
在桩位处开挖2-3m左右的孔,深度以能完全埋设钢护筒为宜,然后安装钢护筒定位,在钢护筒四周回填粘土并压实。
成孔:成孔采用卷扬机带十字冲锤冲击成孔。
冲孔采用泥浆护壁,根据本工程桩基础的工程地质情况分析,由于砂卵石层透水性好,应作好片石、粘土固孔和保证孔内泥浆高于河流水位或地下水位1.0~1.5m。
冲孔过程中作冲孔记录,并在土层变化处捞取渣样,判明土层,与地质剖面图相应。
冲孔过程中,使用长度为直径4倍的检孔设备对孔径以及垂直进行检查,以便及时发现问题,予以纠正。
成孔质量检测:用伞形检孔器在以倒锤线进行,成孔平面位置偏差不得大于5cm;冲孔直径不得小于设计图示桩的直径;冲孔倾斜度不大于1%;冲孔内沉淀厚度用沉淀盒检测,必须符合规范要求;冲孔深度不得低于设计图示尺寸。
安装钢筋笼:桩的钢筋骨架分节制作,每节长度9m,利用冲孔架上的起吊装置分节接长放入孔内,焊接在井口完成。
为保证骨架刚度,加焊十字筋。
冲孔灌注桩施工方案一.编制依据现行设计规范、施工规范、验收标准及建筑施工手册为依据编制。
二.工程概况设计为灌注桩基础,采用泥浆护壁钻冲成孔灌注桩施工工艺。
共需成桩286根,桩径D为1.0-22米等共八种,桩净长H约5-12米。
三.施工部署1、施工顺序由于本工程在土方开挖前进行工程桩的施工,将会产生近10米深空桩段,为节约时间和降低施工成本,在工程桩施工过程中采用钻孔冲孔相结合的方法施工,即先使用旋挖机进行钻孔,钻至强风化岩以下改用冲孔桩机施工至设计深度。
2、工期安排2、劳动力需要量计划、主要施工机具计划项目部本着合理利用资源,精简实干的原则,安排计划冲孔灌注桩施工期间所需劳动力和机械用量。
四.冲孔灌注桩施工方案1、工艺流程场地平整一桩位放线、开挖浆池一护筒埋设T钻机就位、孔位校正一钻成孔、泥浆循环一清孔一成孔验收T吊放钢筋笼、导管T灌注水下混凝±-成桩养护。
2、施工方法(1)施工准备:冲孔前需进行的准备工作有:平整场地、修筑便道、挖泥浆池(泥浆池的设置及布置见泥浆池布置图\准备合格的粘土、架设配电线路及安装配电柜、配送用电和用水接口、钻机进场安装就位。
(2)桩位测量:使用全站仪进行导线闭合测量,合格后测放桩位标记,并做好标记保护工作。
(3)埋设护筒:护筒用6~8mm钢板制作,在护筒的上、下段及中部外侧各焊一道加强筋增加刚度,护筒内径大于设计桩径0∙2m,高度为 1.8m~2.3m,在护筒顶下20cm处设一个20cm×40cm溢浆孔。
护筒制作完毕后,根据桩位标记拉十字线、打木桩标记桩中心线,然后人工挖土坑埋设护筒。
护筒埋设完成后再次对中校核中心点位,护筒中心与桩位中心偏差≤50mm0护筒底部用水泥砂浆处理,在其周围60cm范围内以粘土分层夯填到护筒顶平。
挖埋式护筒(示意)(4)钻机就位钻孔采用12台zz-5型钻机成孔。
钻机进场后检查钻头直径并及时进行焊接修补,本工程采用直径670mm的一字钻,保证钻孔直径700±50mm o如若在冲孔过程中,检测到成孔直径不满足要求,则停止钻孔,重新对钻头进行焊接,直到满足要求后,再进行钻进工作。
冲孔灌注桩专项方案第一节工程概况御景豪庭小区工程位于古田县松台口门头位置,由四幢高层和一幢联排纵房组成,分别是1#、2#、3#、5#和6#楼。
1#~5#楼为地下1层、地上18层;6#楼为地上4层,总建筑面积31350平方米。
工程结构为现浇钢筋混凝土框架剪力墙结构,冲孔灌注桩基础。
第二节编制依据1、建筑地基基础工程施工质量验收规范(GB50202-2002).2、中国建筑工业出版社1999年1月出版的《建筑施工手册》。
3、福建省水文地质工程地质勘察研究院编制的御景豪庭《岩土工程勘察报告》。
4、建筑桩基技术规范(JGJ94-94)第三节施工部署一、质量目标认真贯彻公司的质量方针,严格执行ISO9001:2000质量标准,确保工程质量达到合格要求。
二、工期目标按本工程总体施工组织设计的施工进度控制计划.三、项目管理组织架构本工程的施工组织实行“项目法”施工管理模式,派专业岩土工程师作为施工负责人,对工程的质量、技术、安全、进度和成本实行高效益、高标准的组织、协调和管理。
项目部组织结构图详见总体施工组织设计。
四、施工顺序拟投入3台桩机轴桩基。
总体施工顺序为由西向东推进。
五、施工方法及机械的选择根据本场地地质特点(基岩埋藏浅,微风化岩面起伏大,岩石裂隙发育)结合我单位在同类工程中的施工经验,决定采用冲击成孔。
冲孔桩机选用ZK5000型和ZK8000型。
钢筋笼现场分段制作,再将钢筋笼从制作场运至孔口附近,然后小型吊运机具或起重机吊装安放,孔口焊接.砼采用现场拌制砼,用塔吊浇灌砼灌注.六、施工力量安排本工程工期紧,桩基数量大,质量要求高,因此除必须配备施工经验丰富、组织能力强的项目班子,施工力量的投入是根本保证。
根据本工程的规模和施工进度的安排,我们拟在施工期间投入100人,桩机工50人,灌注工20人,其他工人30人。
详见“主要劳动力用量计划表”。
拟投入冲孔桩机10台,其中ZK8000型3台,ZK5000型7台,塔吊1台,电焊机4台,其他设备若干.详见“主要施工机具及检测试验设备计划表”。

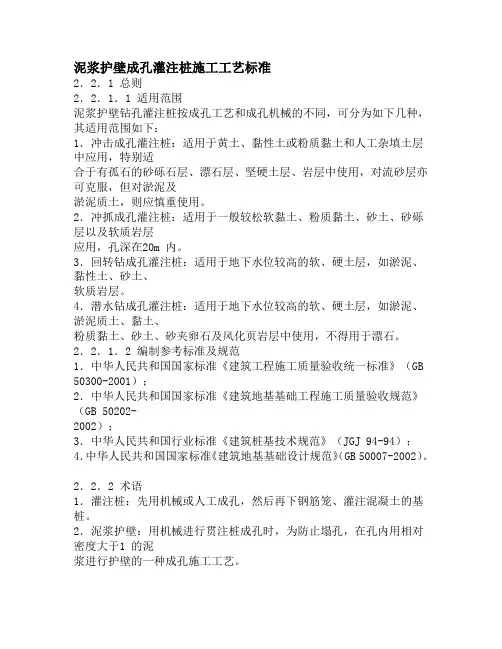

泥浆护壁成孔灌注桩施工工艺标准2.2.1 总则2.2.1.1 适用范围泥浆护壁钻孔灌注桩按成孔工艺和成孔机械的不同,可分为如下几种,其适用范围如下:1.冲击成孔灌注桩:适用于黄土、黏性土或粉质黏土和人工杂填土层中应用,特别适合于有孤石的砂砾石层、漂石层、坚硬土层、岩层中使用,对流砂层亦可克服,但对淤泥及淤泥质土,则应慎重使用。
2.冲抓成孔灌注桩:适用于一般较松软黏土、粉质黏土、砂土、砂砾层以及软质岩层应用,孔深在20m 内。
3.回转钻成孔灌注桩:适用于地下水位较高的软、硬土层,如淤泥、黏性土、砂土、软质岩层。
4.潜水钻成孔灌注桩:适用于地下水位较高的软、硬土层,如淤泥、淤泥质土、黏土、粉质黏土、砂土、砂夹卵石及风化页岩层中使用,不得用于漂石。
2.2.1.2 编制参考标准及规范1.中华人民共和国国家标准《建筑工程施工质量验收统一标准》(GB 50300-2001);2.中华人民共和国国家标准《建筑地基基础工程施工质量验收规范》(GB 50202-2002);3.中华人民共和国行业标准《建筑桩基技术规范》(JGJ 94-94);4.中华人民共和国国家标准《建筑地基基础设计规范》(GB 50007-2002)。
2.2.2 术语1.灌注桩:先用机械或人工成孔,然后再下钢筋笼、灌注混凝土的基桩。
2.泥浆护壁:用机械进行贯注桩成孔时,为防止塌孔,在孔内用相对密度大于1 的泥浆进行护壁的一种成孔施工工艺。
2.2.3 基本规定2.2.3.1 桩位放样允许偏差如下:1.群桩:20mm;2.单排桩:10mm。
2.2.3.2 桩基工程的桩位验收,除设计有规定外,应按下述要求进行:1.当桩顶设计标高与施工场地标高相同时,或桩基施工结束后,有可能进行检查时,桩基工程的验收应在施工结束后进行。
2.当桩顶设计标高低于施工场地标高,送桩后无法对桩位进行检查时,灌注桩可对护筒位置做中间验收。
2.2.3.3 泥浆护壁钻孔灌注桩的桩位偏差必须符合表2.2.3.3 的规定,桩顶标高至少比设计标高高出0.5m,桩底清孔质量要求见表2.2.7-2。
泥浆护壁成孔灌注桩施工方案泥浆护壁成孔灌注桩施工工艺流程:挖沉浆池、排浆沟——泥浆循环清渣测定桩位→桩机就位→成孔→验收→清孔→安放钢筋笼→浇筑水下砼泥浆护壁成孔灌注桩施工时先在施工现场测量放线空桩位,修筑泥浆池、安装桩架和导管架等。
一、埋设护筒护筒是3-5mm厚钢板制成的圆筒,护筒内经应大于钻头直径,采用回钻时,宜大100mm。
埋设护筒时,先挖去桩孔处表土,将护筒埋入土中,其埋设深度,在粘土中不宜小于1m,在砂土中不宜小于1.5m。
护筒中心线应与桩位中心线重合,偏差不得大于50mm,护筒与坑壁之间用粘土填实,以防漏水,护筒顶面应高于地面0.4-0.6m,并应保持孔内泥浆面高出地下水位1m以上。
护筒的作用是固定桩孔位置,防止地面水流入,保护孔内,增高桩孔内水压力,防止塌孔,成孔时引导钻头方向。
二、成孔严格按照设计尺寸和施工验收规范进行操作,孔径按设计尺寸、孔底为中风化页岩下1m。
三、安放钢筋笼成孔达到设计要求后,制作安放钢筋笼,钢筋笼上头比地梁上面低50mm,钢筋笼下头比孔底高50mm,在钢筋笼外边绑好护层垫块。
四、清孔安放钢筋笼后,则应立即清孔,即清除孔底沉碴、淤泥,以减少桩基础的沉降量。
清孔宜在钢筋笼下放后进行,否则下放钢筋笼时会将孔壁土层刮落,影响清孔效果。
清孔起到孔口出清水为止。
清孔后,泥浆比重为1.1左右为清孔合格。
该法可用于原土造浆的粘土以及制浆的石类和风化岩土层中清孔。
置换法是由新搅拌的泥浆置换孔底泥浆,即用泥浆循环方法清孔。
清孔后,泥浆比重应控制在 1.15-1.25之间,泥浆取样应选在距孔底0.2-0.5m处,置换法适用于孔壁土质较差的软土、砂土以及粘土中清孔。
清孔是否彻底对泥浆护壁成孔灌注桩的承载力和沉降量影响较大,施工时应严格控制。
清孔后,沉渣允许厚度不得大于100mm。
五、浇筑水下混凝土泥浆护壁成孔灌注桩混凝土的浇筑是在泥浆中进行,故为水下混凝土浇筑。
水下混凝土的施工配合比应较设计强度等级提高一级,砼设计强度为C20,实际按C25配制。
泥浆护壁机械钻孔灌注桩施工方案一、前期准备在进行泥浆护壁机械钻孔灌注桩施工前,必须做好充分的前期准备工作。
具体包括以下几个方面:1.工程地质勘察在施工前,需要进行工程地质勘察,了解地下情况,确保施工过程中不会受到地质条件的限制。
2.设计方案制定根据勘察结果,制定合理的施工设计方案,包括钻孔的位置、孔径、深度等参数。
3.设备准备准备好必要的施工设备,包括泥浆护壁机械、钻孔机、灌浆设备等。
二、施工过程1. 钻孔施工1.在确定好的位置开始进行钻孔,根据设计要求选择合适的孔径和深度。
2.确保钻孔的轴线垂直,并严格控制钻孔的偏差,避免影响后续的灌注工作。
2. 泥浆护壁1.使用泥浆护壁机械进行泥浆护壁作业,可以有效地保护孔壁不坍塌,并保持施工现场的清洁。
2.确保泥浆护壁的质量,避免泥浆失水或者太稀导致护壁效果不佳。
3. 灌注桩施工1.在完成泥浆护壁作业后,开始进行灌注桩的灌浆作业。
2.选择适当的灌浆材料,并严格按照设计要求进行灌注,确保灌注桩的质量。
4. 后续工作1.灌注完成后,对施工现场进行清理,确保施工安全及整洁。
2.对施工过程进行总结,记录经验教训,为下一次施工提供参考。
三、安全注意事项1.在施工过程中,必须严格遵守相关安全规定,佩戴好安全防护装备。
2.对施工人员进行专业培训,确保其操作规范,避免事故发生。
3.定期检查施工设备的工作状态,及时进行维护保养,确保设备正常运转。
结语泥浆护壁机械钻孔灌注桩施工是一项复杂的工程,需要我们充分的前期准备和严谨的操作,才能确保施工质量和安全。
希望本文的施工方案能为相关施工人员提供一些参考,有效地指导他们进行工作。

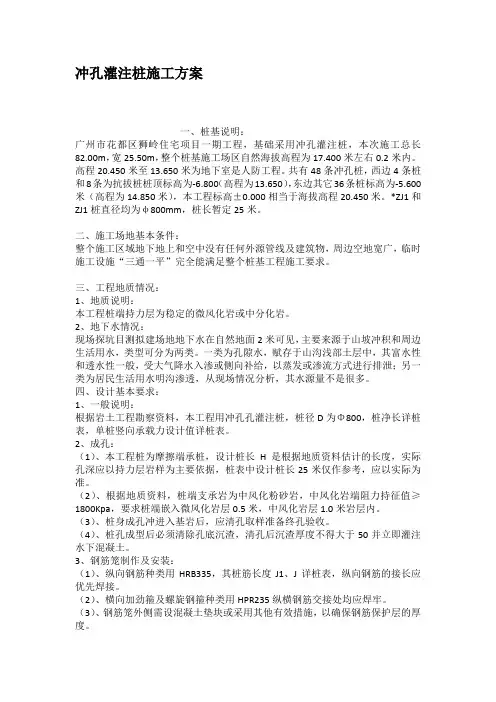

冲孔灌注桩施工方案一、桩基说明:广州市花都区狮岭住宅项目一期工程,基础采用冲孔灌注桩,本次施工总长82.00m,宽25.50m,整个桩基施工场区自然海拔高程为17.400米左右0.2米内。
高程20.450米至13.650米为地下室是人防工程。
共有48条冲孔桩,西边4条桩和8条为抗拔桩桩顶标高为-6.800(高程为13.650),东边其它36条桩标高为-5.600米(高程为14.850米),本工程标高±0.000相当于海拔高程20.450米。
*ZJ1和ZJ1桩直径均为φ800mm,桩长暂定25米。
二、施工场地基本条件:整个施工区域地下地上和空中没有任何外源管线及建筑物,周边空地宽广,临时施工设施“三通一平”完全能满足整个桩基工程施工要求。
三、工程地质情况:1、地质说明:本工程桩端持力层为稳定的微风化岩或中分化岩。
2、地下水情况:现场探坑目测拟建场地地下水在自然地面2米可见,主要来源于山坡冲积和周边生活用水,类型可分为两类。
一类为孔隙水,赋存于山沟浅部土层中,其富水性和透水性一般,受大气降水入渗或侧向补给,以蒸发或渗流方式进行排泄;另一类为居民生活用水明沟渗透,从现场情况分析,其水源量不是很多。
四、设计基本要求:1、一般说明:根据岩土工程勘察资料,本工程用冲孔孔灌注桩,桩径D为Φ800,桩净长详桩表,单桩竖向承载力设计值详桩表。
2、成孔:(1)、本工程桩为摩擦端承桩,设计桩长H是根据地质资料估计的长度,实际孔深应以持力层岩样为主要依据,桩表中设计桩长25米仅作参考,应以实际为准。
(2)、根据地质资料,桩端支承岩为中风化粉砂岩,中风化岩端阻力持征值≥1800Kpa,要求桩端嵌入微风化岩层0.5米,中风化岩层1.0米岩层内。
(3)、桩身成孔冲进入基岩后,应清孔取样准备终孔验收。
(4)、桩孔成型后必须清除孔底沉渣,清孔后沉渣厚度不得大于50并立即灌注水下混凝土。
3、钢筋笼制作及安装:(1)、纵向钢筋种类用HRB335,其桩筋长度J1、J详桩表,纵向钢筋的接长应优先焊接。
泥浆护壁回转钻孔灌注桩施工方案1、范围本工艺标准适用于工业与民用建筑中地下水位高的软、硬土层泥浆护壁成孔灌注桩工程。
2、施工准备2.1材料及主要机具:2.1.1水泥:宜采用325号~425号普通硅酸盐水泥或矿渣硅酸盐水泥。
2.1.2砂:中砂或粗砂,含泥量不大于5%。
2.1.3石子:粒径为0.5~3.2cm的卵石或碎石,含泥量不大于2%。
2.1.4水:应用自来水或不含有害物质的洁净水。
2.1.5粘土:可就地选择塑性指数IP≥17的粘土。
2.1.6外加早强剂应通过试验确定。
2.1.7钢筋:钢筋的级别、直径必须符合设计要求,有出厂证明书及复试报告。
2.1.8主要机具有:回旋钻孔机、翻斗车或手推车、混凝土导管、套管、水泵、水箱、泥浆池、混凝土搅拌机、平尖头铁锹、胶皮管等。
2.2作业条件:2.2.1地上、地下障碍物都处理完毕,达到“三通一平”。
施工用的临时设施准备就绪。
2.2.2场地标高一般应为承台梁的上皮标高,并经过夯实或碾压。
2.2.3制作好钢筋笼。
2.2.4根据图纸放出轴线及桩位点,按上水平标高木橛,并经过预检签字。
2.2.5要选择和确定钻孔机的进出路线和钻孔顺序,制定施工方案,做好技术交底。
2.2.6正式施工前应做成孔试验,数量不少于两根。
3、操作工艺3.1工艺流程:3.2钻孔机就位:钻孔机就位时,必须保持平稳,不发生倾斜、位移,为准确控制钻孔深度,应在机架上或机管上作出控制的标尺,以便在施工中进行观测、记录。
3.3钻孔及注泥浆:调直机架挺杆,对好桩位(用对位圈),开动机器钻进,出土,达到一定深度(视土质和地下水情况)停钻,孔内注入事先调制好的泥浆,然后继续进钻。
3.4厂套管(护筒):钻孔深度到5m左右时,提钻下套管。
3.4.1套管内径应大于钻头100mm。
3.4.2套管位置应埋设正确和稳定,套管与孔壁之间应用粘土填实,套管中心与桩孔中心线偏差不大于50mm。
3.4.3套管埋设深度:在粘性土中不宜小于lm,在砂土中不宜小于1.5m,并应保持孔内泥浆面高出地下水位1m以上。
泥浆护壁成孔的灌注桩施工工艺钻孔灌注桩①、施工准备场地平整:清除场地杂物,平整夯实,并做好泥浆沟池、沉淀池,备齐检测设备。
测量放线:根据控制桩以及钻孔桩桩位坐标,用全站仪准确放出桩位,并做好护桩。
经监理工程师复查确认无误后安装钻机。
护筒埋设:护筒采用δ≥6mm钢板卷制,护筒直径分别为1.4m、1。
8m,长度为2.5m.钢护筒底部及四周用粘土填筑,并分层夯实;顶面高出地面不小于0.3m,中心竖直线与桩中心线重合,采用实测定位法进行控制.拌制泥浆:采用拌浆机在泥浆池拌制足够的护壁泥浆。
通过现场试验确定泥浆所用粘土及膨润土掺量,确保泥浆质量达到规范要求。
钻机就位:检查并调整底座和顶端的平衡,以免钻进过程中产生位移和沉陷.钻机顶部的起重滑轮、钻头中心与钻孔桩的中心偏差不大于2cm。
②、钻孔作业及清孔开孔及钻进:开钻前先在孔内灌注泥浆,开孔采用低冲程进行,在确认位置、垂直度等符合标准时,正常钻进。
钻孔作业要连续进行.结合地质情况,正常钻进采用中冲程进行。
在钻至岩层变化处时,为防止偏孔,用低冲程钻进。
在抽渣或停钻后再钻时,由低冲程逐渐向高冲程过渡。
掏渣以后,要及时补浆。
成孔检查及清孔:成孔后采用检孔器检孔,以检孔器能顺利沉入孔底为合格,否则采用钻头反复修孔处理,直至合格.成孔后,及时对桩孔的中心位置、孔径倾斜度,孔深等进行测定,符合设计和规范要求后,采用换浆法立即进行清孔。
③、钢筋笼的制作及吊装钢筋笼在现场加工场地分段制作,采用箍筋成型的方法,在每段钢筋笼两端及中部加强箍筋内围标记主筋位置,把主筋依次与它们焊牢,然后再绑扎螺旋箍筋,并按设计在钢筋笼主筋上焊接定位筋。
注意按设计图纸、施工规范和监理要求预埋超声波检测管.下笼采用人工配合汽车吊分节吊装、焊接接长笼体。
下笼要对准孔位慢放、徐落,防止碰撞孔壁而引起塌孔.钢筋笼接长采用单面搭接焊,做到上下节焊接主筋同轴线。
钢筋焊接接头要相互错开,同一截面内焊接接头数不超过总钢筋数量的50%。
泥浆护壁钻孔灌注桩施工方案(1)在施工过程中,泥浆护壁钻孔灌注桩是一种常见的施工方法,其施工方案的细节和步骤对工程的质量和进度具有至关重要的影响。
本文将详细介绍泥浆护壁钻孔灌注桩的施工方案,以确保施工过程中的顺利进行。
1. 方案概述泥浆护壁钻孔灌注桩是一种结构稳定性强、承载能力高的地基处理方法,适用于各类地质情况。
施工过程中主要包括孔洞钻成、灌浆、钢筋搅拌、成孔排土、灌注桩等步骤。
2. 施工准备2.1 设备准备•钻孔设备:钻孔机、搅拌车等;•灌浆设备:泥浆搅拌机、泥浆泵等;•其他辅助设备:输送管道、砼搅拌机等。
2.2 材料准备•泥浆:按照设计配比配置好的泥浆;•砼:按照设计的配比配置好的混凝土;•钢筋:符合相关标准要求的钢筋。
3. 施工步骤3.1 孔洞钻成1.根据设计要求确定孔径和孔深,选择合适的钻头;2.钻孔机逐层下降,注意控制孔洞的垂直度和直径。
3.2 灌浆1.使用泥浆搅拌机将泥浆按照设计配比配制好;2.将泥浆通过泥浆泵输送到孔洞内,同时保持泥浆的充盈状态。
3.3 钢筋搅拌1.在灌浆完成后,在孔洞内放置预埋的钢筋;2.使用搅拌机搅拌混凝土,并通过输送管道灌注至孔洞。
3.4 成孔排土1.在钢筋搅拌完成后,根据需要进行成孔排土,保持孔内清洁;2.随时注意孔洞内泥浆的情况,及时调整泥浆的配制。
3.5 灌注桩1.确保灌注开始前各项准备工作已就绪;2.将混凝土灌注至孔洞中,维持压浆、抗拔性和承载能力。
4. 质量控制1.在施工过程中,随时注意孔洞的垂直度和孔径的符合情况;2.对每一步的施工过程都要进行严格的质量检查,确保符合要求。
5. 安全防护1.施工现场应配备完整的安全设施,施工人员必须佩戴相应的防护装备;2.严格执行安全操作规程,确保施工过程的安全。
综上所述,泥浆护壁钻孔灌注桩施工方案的制定和执行对于工程的顺利进行至关重要。
在施工过程中,施工人员需严格按照方案步骤进行操作,保证施工质量和施工安全,从而为工程的顺利完工提供保障。
钻孔灌注桩施工工艺(泥浆护壁法)冲击钻孔、冲抓钻孔和回转钻削成孔等均可采用泥浆护壁施工法。
该施工方法的过程是:平整场地→泥浆制备→埋设护筒→铺设工作平台→安装钻机并定位→钻进成孔→清孔并检查成孔质量→下放钢筋笼→灌注混凝土→拔出护筒→检查质量。
施工顺序如下:1、施工准备施工准备包括:选择钻机、钻具、场地布置等。
钻机是钻孔灌注桩施工的主要设备,可根据地质条件和各种钻孔机的应用条件来选择。
2、钻孔机的安装与到位安装钻孔机的基础如果不稳定,施工过程中易产生钻孔机倾斜、桩倾斜和桩偏心等不良影响,因此要求安装地基稳固。
对地层较软或有坡度的地基,可用推土机推平,再垫上钢板或枕木加固。
为防止桩位不准,施工中很重要的是定好中心位置和正确的安装钻孔机,先利用钻机的动力与附近的地笼配合,将钻杆移动大致定位,再用千斤顶将机架顶起,准确定位,使起重滑轮、钻头或固定钻杆的卡孔与护筒中心在一垂线上,以保证钻机的垂直度。
钻机位置的偏差不大于2cm。
对准桩位后,用枕木垫平钻机横梁,并在塔顶对称于钻机轴线上拉上揽风绳。
3、埋设护筒钻孔成败的关键是防止塌孔。
当钻孔较深时,在地下水位以下的孔壁土在静水压力下会向孔内坍塌、甚至发生流砂现象。
钻孔内若能保持壁地下水位高的水头,增加孔内静水压力,能为孔壁防止塌孔。
护筒除起到这个作用外,同时还有隔离地表水、保护孔口地面、固定桩孔位置和钻头导向作用等。
制作护筒的材料有木、钢、钢筋混凝土三种。
护筒要求坚固耐用,不漏水,其内径应比钻孔直径大(旋转钻约大20cm,潜水钻、冲击或冲抓钻约大40cm),每节长度约2-3m。
一般常用钢护筒。
4、泥浆制备钻孔泥浆由水、粘土(膨胀土)和添加剂组成。
具有浮悬钻渣、冷却钻头、润滑钻具、增大静水压力,并在孔壁形成泥皮,隔断孔内外渗流,防止塌孔的作用。
调制的钻孔泥浆及经过循环净化的泥浆,应根据钻孔方法和地层情况来确定泥浆稠度,泥浆稠度应根据地层变化或操作要求机动掌握。
完整版)泥浆护壁钻孔灌注桩施工方案施工方案:泥浆护壁钻孔灌注桩一、工程概况本工程为机械成孔灌注桩基础,共计67根。
桩径分别为700mm(33根)、900mm(7根)、1000mm(11根)和1200mm(16根),桩长为6000mm。
设计依据XXX地址勘察报告,桩身材料采用C25混凝土、HPB300钢筋和HRB400,钢筋保护层厚度为50mm。
施工条件:场内平整基本完成,进场道路畅通,施工道路基本满足运输要求,所有的钢筋现场制作,现浇混凝土采用商品混凝土、电焊机三台,11KW50PN离心泥浆泵一台,冲击钻孔机六台,Φ250法兰连接砼导管一套、钢筋切割机一台,施工机具基本齐全,符合开工条件。
二、工程工期业主给定工程工期为2015年2月1日——3月10日,共38天时间(春节放假6天)。
施工前的准备:1.地上、地下障碍物处理完毕,达到“三通一平”,施工用的临时设施准备就绪。
2.施工放线、定桩位及高程,依据建筑物测量控制网点资料和基础平面图测定桩位,轴线控制基准点,确定桩位,以中心点为圆心。
3.钻孔机就位,钻机底座可用枕木横铺,确保钻机不发生倾斜、位移;为准确控制钻孔深度,应在机架上或钢绳上作出控制标识,以便在施工中进行检测、记录。
4.采取有效的技术措施,防止扰动孔壁,造成塌孔、扩孔、掉钻;所有钢丝绳必须严格按照钢丝绳的报废规定标准执行。
凡打死结、扭曲、松散、绳芯外露、断股、断丝超标,最外层严重磨损者均不得使用,钢丝绳卡应匹配,绳径为10~20mm者,绳卡数量不少于4个,绳径为21~28mm者绳卡数不少于5个,绳头长度不短于140mm。
作好泥浆池,排浆循环沟,节约水源,减少环境污染。
三、工程要求1.操作流程:测定桩位→钻机就位→打孔→注泥浆→继续打孔→排渣→检查验孔→吊放钢筋笼→插入砼导管→浇筑砼→拔出导管→破桩头→试验检测。
2.操作工艺:1)泥浆制作及使用技术要求:钻孔泥浆采用粘性土与水混合造浆,其泥浆性能指标参考附表使用。
泥浆护壁成孔灌注桩(冲击成孔)冲击成孔灌注桩系用冲击式钻机或卷扬机悬吊冲击钻头(又称冲锤)上下往复冲击,将硬质土或岩层破碎成孔,部分碎渣和泥浆挤入孔壁中,大部分成为泥渣,用掏渣筒掏出成孔,然后再灌注混凝土成桩。
(1)特点及适用范围冲击成孔灌注桩的特点是:设备构造简单,适用范围广,操作方便,所成孔壁较坚实、稳定,坍孔少,不受施工场地限制,无噪音和振动影响等,因此被广泛地采用。
在掏泥渣较费工费时,不能连接作业,成孔速度较慢,泥渣污染环境,孔底泥渣难以掏尽,使桩承载力不够稳定等问题。
适用于黄土、粘性土或粉质粘土和人工杂填土层中应用,特别适于有孤石层、漂石层、坚硬土层、岩层中使用,对流砂层亦可克服,但对淤泥及淤泥质土分慎重,对地下水大的土层,会使桩端承载力和摩阻力大幅度降低,故不宜采用。
(2)机具设备主要设备为CZ-22、CZ-30型冲击钻孔机或简易的冲击钻机。
它由简易钻架、冲锤、转向装置、护筒、掏渣筒以及3~5t双筒卷扬机(带离合器)等组成,其技术性能见表12—101。
所用钻具按形状分,有十字钻头和三翼钻头两种(图12-178),前者专用于砾石层和岩层;后者适用于土层。
钻头和钻机用钢丝绳连接,钻头重1.0~1.6t,钻头直径60~150cm。
转向装置是一个活动的吊环,它与主挖钢绳的吊环联结提升冲锤。
掏渣筒用于掏取泥浆及孔底沉渣,一般用钢板制成。
(3)、施工工艺要求1)冲击成孔灌注桩施工工艺程序是:场地平整→桩位放线、开挖浆池、浆沟→护筒埋设→钻机就位、孔位校正→冲击造孔、泥浆循环、清除废浆、泥渣→清孔换浆→终孔验收→下钢筋笼和钢导管→灌注水下混凝土→成桩养护。
2)成孔时应先在孔口设圆形6~8mm钢板护筒或砌砖护圈,它的作用是保护孔口、定位导向,维护泥浆面,防止坍方。
护筒(圈)内径应比钻头直径大200mm,深一般为1.2~1.5m,如上部松土较厚,宜穿过松土层,以保护孔口和防止塌孔。
然后使冲孔机就位,冲击钻应对准护筒中心,要求偏差不大于±20mm,开始低锤(小冲程)密击,锤高0.4~0.6m,并及时加快石与粘土泥浆护壁,泥浆密度和冲程可按下表选用,使孔壁挤压密实,直至孔深达护筒下3~4m后,才加快速度,加大冲程,将锤提高至1.5~2.0m以上,转入正常连续冲击,在造孔时要及时将孔内残渣排出孔外,以免孔内残渣太多,出现埋钻现象。
泥浆护壁钻孔灌注桩施工方案一、项目概况在建筑工程中,泥浆护壁钻孔灌注桩作为一种重要的基础工程技术,具有承载力大、成本低、施工方便等优点,被广泛应用于各类建筑物和桥梁等工程中。
本文将针对泥浆护壁钻孔灌注桩的施工方案进行详细介绍。
二、施工准备在施工前,需要做好充分的准备工作。
首先,要对施工现场进行勘察,了解地质情况,确定桩基位置和孔径;其次,准备好所需的设备和材料,包括泥浆搅拌机、钻孔机、搅拌钻头、灌浆泵等设备,以及水泥、石灰等灌注材料;最后,组织施工人员进行培训,确保施工过程安全顺利进行。
三、施工流程1. 钻孔1.确定钻孔位置和孔径,设置桩基中心线,并利用钻孔机进行钻孔作业;2.在钻孔过程中,应随时检查孔壁的稳定性,防止塌方;3.钻孔深度达到设计要求后,进行孔内清理和取样。
2. 灌注桩身1.在清理好的孔内,通过泥浆搅拌机搅拌泥浆;2.利用搅拌钻头将泥浆灌入孔内,同时旋转搅拌钻头,确保泥浆充分填实;3.灌浆至设计高度,同时进行振捣,提高桩身的密实度。
3. 钢筋加固1.在灌浆完成后,将设计好的钢筋放入桩内,并进行正确的布置和连接;2.确保钢筋与泥浆充分粘结,提高桩身的受力性能。
四、质量控制在进行泥浆护壁钻孔灌注桩的施工过程中,需要严格控制施工质量。
主要包括以下几个方面: - 确认设计要求,严格按照设计方案进行施工; - 定期进行孔内检查和取样分析,确保泥浆的品质符合要求; - 在灌注桩身时,要保证充实均匀,振捣充分,防止气泡和空洞的产生; - 钢筋加固时,应按照设计要求正确布设,确保在承载力和抗震性能方面符合规范要求。
五、施工安全在泥浆护壁钻孔灌注桩的施工过程中,施工人员必须严格遵守安全规范,确保施工安全。
具体包括: - 佩戴必要的安全防护用品,如安全帽、安全鞋等; - 操作设备时要认真细致,严格按照操作规程进行; - 钻孔和灌浆作业时要防止发生事故,保持施工现场的干净整洁。
六、施工总结泥浆护壁钻孔灌注桩作为一种重要的基础工程技术,在建筑工程中有着广泛的应用前景。
泥浆护壁钻(冲)孔混凝土灌注桩施工方案(冲孔桩)目录一、编制依据: (3)二、设计要求: (3)三、工程概况 (4)(一)、工程概述 (4)(二)、总述 (4)(三)、建筑 (5)(四)、结构 (6)(五)、土层概述: (6)四、.工程量及拟投入的施工机械设备 (7)五、施工区段的划分及工期的排定 (8)六、施工准备工作计划 (9)(一)、技术准备 (9)(二)、劳力准备 (9)七、施工方法和技术 (10)(一)钻(冲)孔灌注桩施工 (10)(二)桩基施工常遇问题及处理方法 (22)八、安全保护措施 (24)九、质量保证措施 (25)十、文明施工保证措施 (26)十一、桩基施工平面布置图 (26)一、编制依据:(1)瓮福紫金化工股份有限公司职工住宅楼工程地质勘探资料,施工图纸。
(2)《建筑桩基技术规范》JGJ94—94.(3)福建省的《桩基础工程施工技术操作规程》DBJ202—89。
(4)《地基与基础工程施工及验收规范》GBJ202—89。
(5)建设部部颁标准《施工现场临时用电安全技术规范》。
(6)建设部部颁标准《建筑施工安全检查评分标准》。
(7)省、市建委颁发的有关建筑施工规程、安全、质量等文件。
(8)本公司有关施工、质量、安全生产、技术管理等文件。
二、设计要求:1、本工程采用泥浆护壁钻(冲)孔混凝土灌注桩基础,桩径D为900~1500持力层为碎块状强风化花岗岩,其极限端阻力标准值按6000kpa考虑,要求桩低进入持力层不少于1.5d(m),可采用旋挖钻孔或反循环工艺进行成孔和清孔。
2、桩长暂定为15~35米。
当桩长未达到设计桩长而持力层已为中风化(并非孤石)时,则应保证桩端进入中风化花岗岩深度不小于0.5m。
3、为提高承载力,除提高混凝土的灌注质量外,对每根桩进行严格的清孔,要求在成孔和下钢筋笼后进行两次清孔,清孔后立即浇灌混凝土,浇灌混凝土前孔低沉渣厚度不得超过50mm,且冲钻孔施工时应预埋2~3根DN20注浆管,采用后注浆施工工艺,以提高桩身承载力及减少沉渣。
4、材料:砼垫层用C20,桩身砼为C35,承台C35,钢筋为Ⅰ级钢,Ⅱ级钢,Ⅲ级钢。
5、保护层厚度:50mm。
6、1)按有关规范进行检测:静载1%不小于3根。
采用钻芯法测定桩底沉渣厚度,抽检数量不应少于总桩数的10%,且不少于10根。
2)所有桩均应进行动测。
3)必须选取具有代表性的桩位进行试桩,具体位置与数量由甲方,设计院和监理等单位共同商量。
4)桩基检测必须在桩身强度达到100%设计强度,龄期28天方可进行,桩顶要在试桩前两个星期清理,凿去浮渣,然后用1:1.5水泥砂浆找平,并检验水平度。
5)桩基工程应符合«建筑桩基技术规范»桩基工程质量检查及验收有关要求。
7、柱中心与承台中心重合。
8、灌注桩桩顶施工标高应至少高出桩面设计标高800mm,在承台施工前凿去,凿桩时不能用横锤,灌注桩凿去桩头浮浆后,其桩顶混凝土标号必须符合设计要求。
9、利用桩身纵钢筋作避雷接地,其安装要求详电施图。
10、灌注充盈系数为1.1以上。
三、工程概况(一)、工程概述本工程位于龙岩市上杭县蛟洋乡坪埔村,其南侧为年产20万吨铜冶项目移民安置区三十三号路,西侧为坪埔大道。
场地以始地貌单元属丘陵地貌,除场地东南角及东侧局部地段因堆土填土未到位从而场地地势较低形成填土边坡,场地整体地势已基本填土整平。
(二)、总述工程名称:瓮福紫金4#、5#公寓建设工程。
工程地点:福建省龙岩市上杭县蛟洋乡坪埔村。
4#公寓建设面积: 10912.2m2、5#公寓建设面积:6620.9㎡结构形式:十八层现浇钢筋混凝土框架剪力墙结构。
建设单位:瓮福紫金化工股份有限公司。
设计单位:厦门紫金工程设计有限公司。
(五)、土层概述:1)人工填土层(Qml):素填土:褐黄色。
主要成份为由粘性土混10~15%的中粗砂、碎石的硬杂质组合,结构松散,密实度不均匀,未完成自重固结。
层厚介于1.2~14.5m2)耕植土:褐黄、灰褐色,主要由粘性土组成,含少量植物根系,呈湿,松散状态。
层顶标高介于629.19~629.60m,层厚0.5~0.9m 3)第四系冲洪积(Q al+pl)粉质粘土层③层:褐黄色,局部可见少量碎石,褐黄色,局部可见少量碎石,呈湿、可塑状态,干强度及韧性中等,光泽反应稍有光滑,摇震无反应,其顶面埋深7.60-15.20m,层顶标高介614.04-616.00m,层厚0.70-2.70m。
4)第四系残积(Qel)砾粘性土层:褐黄、褐灰色,由中粗粒花岗岩风化处残积而成,原岩结构清晰可辨,长石类矿物已风化成土,残留石英砂颗粒(>2mm)含量20-25%,呈稍湿,硬塑状态,局部可塑状态,切面有光泽,摇振无反应,干强度及韧性中等。
其顶面埋深0.00-16.50m,屋顶标高介于604.01-631.58m,厚层1.70-11.00mm。
5)燕山期花岗岩(γ5)⑤:为场地基岩,新鲜岩石断面呈灰白色,风化后因风化程度不同而呈褐黄、灰白、褐灰等色。
主要矿物成分为长石、石英及云母,中粗粒结构,块状构造。
其风化程度不同可划为全风化、砂砾状强风化及中分化四个带。
四、.工程量及拟投入的施工机械设备本桩基工程主要工程数量表如下:表1-1 主要工程量表表1-2 投入本工程主要机械设备表表1-3 投入本工程主要试验、质检仪器设备表五、施工区段的划分及工期的排定根据本工程的设计特点、现场情况,根据土石方施工的安排,可以将工作面划分为三个施工区进行(详见施工总平面布置图),并确保桩基工程施工按计划工期完成。
本工程桩基施工工期安排如下:六、施工准备工作计划(一)、技术准备1、组织工程技术人员踏勘现场,熟悉现场施工条件,了解地下障碍物状况等,为施工设计方案制定提供资料和依据。
2、学习熟悉施工图纸,掌握设计内容和技术条件,熟悉地质勘察报告,了解各层分布、持力层情况及各地层力学性质等。
3、根据业主和规划局提供的建筑吴控制点和水准点,设置现场内固定控制点,满足施工具体测量放样需要。
4、建立技术责任制和质量、安全检查制度和管理网络。
(二)、劳力准备1、机械操作班组、电焊班组由本公司熟练工人组成,砼作业班组、泥浆班组主要由长期跟随我公司的外地民工组成,具体人数见后附表。
2、工人进场须做好入场技术交底和安全生产交底,外地民工须做好务工证、暂住证等手续,并有专人负责管理,特种工种(如机械操作工、电工、电焊工等)均须有上岗证。
3、施工机械和运输工具体准备1)本工程按设计、工期、场地等条件综合考虑。
2)拟进场四台宏源-22型冲孔桩机、一台回旋钻孔机。
3)具体机械配备情况见机械需求量计划表。
4)三材运输由供货单位负责送货至工地,用量见计划表。
5)机械转场均由本公司提供车辆和当地吊车。
6)进场机械应配套齐全,并进行维护、检查和试运转,完后须进行核对。
4、三材准备1)钢筋、水泥根据需求量由建材市场采购,分批进场。
水泥散装500T为一检验批、袋装200T为一检验批;砂、石子每600m³为一检验批,由监理人员现场取样后送检。
2)石子、砂由采石(砂)场提供,根据进度分批进场。
5、材料质量1)材料进场应验收(规格、数量、质量)不合格的材料不能用于施工、2)材料进场时应在现场及时取样送验,并需有甲方现场人员或监理单位人员见证,检验合格后方可使用。
6、用水用电1)本工程为昼夜连续作业,施工需用电量需120KW,需用水量5m3/h。
2)业主提供现场电源、水源,能满足施工需要。
七、施工方法和技术(一)钻(冲)孔灌注桩施工设计图中可以看出,桩端持力层持力层为碎块状强风化花岗岩,其极限端阻力标准值按6000kpa考虑,桩端进入持力层的深度为1.5d(米)。
根据本工程的设计要求,结合现场情况,拟采用JK-10冲孔钻机进行施工。
1、施工程序施工顺序为:场地平整→桩位测量放线→开挖泥浆池、制浆→护筒埋设→钻机就位、孔位校正→冲击成孔、泥浆护壁→第一次清孔→终孔验收→下钢筋笼、砼导管→第二次清孔→灌筑水下混凝土→养护。
2、施工准备(1)、对土方开挖完成后的场平进行平整,使符合桩基施工的标高要求。
在现场内合适位置修建施工临时道路,方便施工机械、人员、材料进入施工现场;(2)、安排测量放线,测放出桩基的施工位置。
规划好泥浆池位置,敷设好水电管线。
修建好排水沟,作好雨季施工的排水准备。
3、工艺流程冲击成孔施工流程见图1-4图1-4 冲击成孔施工流程图4、泥浆池及泥浆排放(1)、根据桩基的分布位置及现场场地情况,可以设置制浆池,储浆池,沉淀池并用循环槽连接。
出浆循环槽槽底纵坡不大于 1.0%,使泥浆池流速不大于10cm/s ,泥浆流动时人工用网筛将石碴捞出;(2)、钻孔弃碴、泥浆应放置到指定地方,不得任意堆砌在施工场地内或直接向河流排放,以避免污染环境。
5、泥浆拌制(1)、粘土制浆选用水化快,造浆能力强,粘度大的膨润土。
制浆前尽量将粘土块打碎,以缩短机械搅拌时间。
为了提高泥浆的粘度和胶体率,经过优化试验确定在泥浆中加入适量的烧碱;(2)、泥浆的指标要求:泥浆相对密度:灌入钻孔中的泥浆,其相对密度一般地层为1.1~1.3。
孔底泥浆相对密度为1.4~1.6。
泥浆粘度:入孔泥浆粘度,一般地层16~22s。
含砂率:新制泥浆不大于4%,循环泥浆不大于8%。
PH值:8~10。
胶体率:不小于95%(3)、钻孔桩钻进施工过程中,每2小时左右测定一次泥浆粘度和泥浆相对密度,每班测定一次全部性能指标并填写泥浆试验记录表,泥浆在泥浆池内沉淀形成循环。
6、护筒埋设冲孔前,孔口埋设钢板护筒,用以固定桩位,防止孔口坍塌。
护筒采用12mm钢板卷制螺旋焊接,护筒直径根据设计桩径要求不同采用桩径Φ900用Φ1000护筒、桩径Φ1000用Φ1100护筒、桩径Φ1100用Φ1200护筒、桩径Φ1400用Φ1500护筒、桩径Φ1500用Φ1600护筒,护筒长度为2.5~14.5m(由于该场地原来由高回填未经夯实、自重凝固的土层、易发生塌孔,现场现场安装护筒每个孔的深度超过地勘报告相应位置回填土及耕耘土总厚度1米,以防止塌孔及保证桩的质量及作业安全),在护筒的上口边缘开设1个溢浆口;护筒坑采用人工配合机械开挖。
为保证其刚度,防止变形,在护筒上、下端和中部外侧各焊一道加劲肋。
护筒埋设应高出自然地面300mm,护筒与孔壁间的缝隙用粘土填实,防止漏水,护筒内径比钻头直径大100mm。
护筒中心与桩位中心偏差≤20mm,护筒安放垂直。
7、冲孔方法(1)、冲孔采用钢护筒泥浆护壁,反循环钻进工艺,即由泥浆泵管与冲击钻头上部连接,泥浆通过泥浆管压至钻头底部,边冲刷边冲击把泥块砸成泥浆向孔外溢出,如此不断循环,入岩后,钻头将岩层冲击成粒径10mm 左右的小石块,调节适当的泥浆比重,使其悬浮与泥浆之中,通过泥浆循环将其带出,在沉淀池中沉积;(2)、在成孔施工中,通过冲击高度、泥浆指标等参数的调节来控制钻进成孔速度,防止孔斜、缩颈等现象的产生。
