弱电机房工程改造承重不够如何解决?
- 格式:docx
- 大小:13.71 KB
- 文档页数:3
增加承重的技巧
增加承重的技巧可以从以下几个方面入手:结构设计、材料选择、加固措施和施工质量控制。
首先,结构设计是增加承重能力的基础。
在进行结构设计时,需要充分考虑到建筑物所需承受的荷载情况,并合理设计结构形式和梁柱布置,以达到最佳的承受能力。
在设计过程中需要重点考虑梁柱节点的连接方式和加固措施,以确保连接的牢固性和稳定性。
其次,材料的选择也对承重能力有着重要影响。
在选择构造材料时,应优先选择具有高强度和刚性的材料,如高强度混凝土、钢材等。
此外,还应考虑材料的耐久性和抗腐蚀性,以确保建筑物能够长期承受荷载。
加强结构的承重能力还可以通过加固措施实现。
加固措施可以采用多种形式,如增加梁柱的尺寸、设置加固板或加固筋等。
具体的选择应根据结构的实际情况来确定。
在进行加固工程时,应注意加固材料与原材料的相容性,以及加固工艺的正确性和施工质量。
最后,施工质量控制也是确保建筑物承重能力的重要环节。
在施工过程中,应加强对施工质量的监督和控制,确保各项加固措施的实施符合设计要求。
加强现场安全管理,合理安排各项施工工序,及时发现和处理施工中的问题,以确保施工质量和结构的承重能力。
总之,增加建筑物的承重能力需要从结构设计、材料选择、加固措施和施工质量控制等方面综合考虑。
仅靠单一的措施往往无法达到预期的效果,需要综合运用多种方法和手段,以确保建筑物的承重能力能够满足实际需求。
在实际工程实施中,需根据具体情况进行综合评估和方案优化,才能最终达到增加承重的目的。

一、机房承重简介众所周知,机房是电子设备运行的场所,而电子设备体积较大,并且非常厚重,所以机房要有较高的承重能力,满足设备的承重要求,但现在很多建筑并非为机房所建,其承重达不到机房要求,所以在建设机房之前就要考虑到承重问题,下面详解机房的承重标准,以及机房承重计算内容及计算方法。
民用楼房二楼以上承重荷载设计都是250-500kg/m2的负荷,办公用楼在建设时楼板承重在300-500kg每平米,机房由于机柜和设备,以及UPS的重量往往比较大,通常标准己方的楼板承重在800-1000kg每平米。
当设计成机房时,如果要符合机房规范,就要考虑在机柜下做散列承重支架,把承重支架底面接触面积增大一倍的方式来实现分散楼板承重力,当由于机柜、空调、UPS等设备重量较大,超过楼板荷载时,为了保证建筑物本身结构安全和出于一般机房抗震要求时,这时你需要对机柜、空调、UPS电池柜及精密空调制作承重散力架了,散力承重支架能分散楼板承重力满足楼板地面承载力设计值要求。
机房承重散力架加固一般用钢梁,根据设备位置加。
比如槽钢,角钢,支撑在两端承重结构梁(墙)上,具体要看实际需要承重情况了。
比如在机列位置贴地加两根横向贯通的50*50角钢,或者100*50槽钢,这列位置承重可以达5000~7000N。
计算依据:⑴《混凝土结构设计规范》(GB 50010-2002)⑵《建筑结构荷载规范》(GBJ9-87),《建筑结构荷载规范》(GB50009-2001)⑶《预应力长向圆孔板图集》(京92G42),《预应力短向原孔板图集》(京92G41) 建筑楼面等效均布活荷载计算筑楼面等铲均布活荷载的标准值,应根据工艺提供的电子设备的重量、底面尺寸、安装排列方式以及建筑结构梁板布置等条件,按内力等值的原则计算确定,根据当前有代表性电信设备的重量、排列方式及各种梁板布置计算确定的机房建筑楼面等效均布活荷载值:注:(1)表列荷载适用于按单向板配筋的现浇板及板跨方向与机架排列方向(荷载作用面的长边)相垂直的预制板等楼面结构,按双向板配筋的现浇板亦可参照使用;(2)表列荷载不包括隔墙、吊顶荷载;(3)由于不间断电源设备较重,设计时也可按照该设备的重量、底面尺寸、排列方式等对设备作用处的楼面进行结构处理;(4)设计墙、柱、基础时,楼面活荷载值可采用本表中主梁的荷载值;(5)机房的荷载,没有考虑分散供电时蓄电池进入机房增加的荷重。

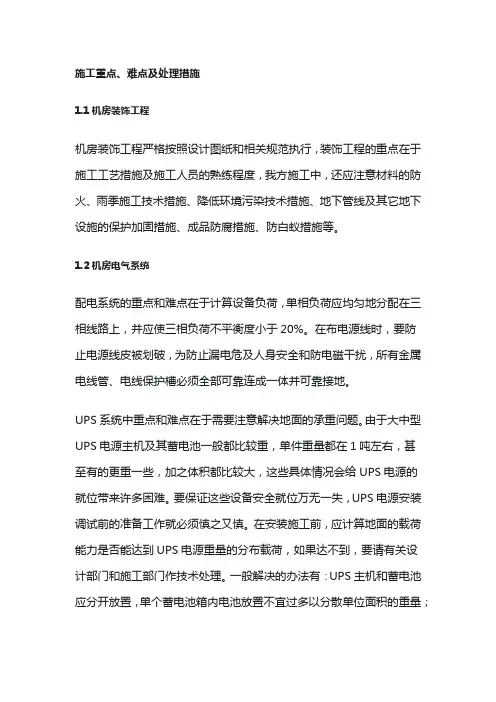

施工重点、难点及处理措施1.1机房装饰工程机房装饰工程严格按照设计图纸和相关规范执行,装饰工程的重点在于施工工艺措施及施工人员的熟练程度,我方施工中,还应注意材料的防火、雨季施工技术措施、降低环境污染技术措施、地下管线及其它地下设施的保护加固措施、成品防腐措施、防白蚁措施等。
1.2机房电气系统配电系统的重点和难点在于计算设备负荷,单相负荷应均匀地分配在三相线路上,并应使三相负荷不平衡度小于20%。
在布电源线时,要防止电源线皮被划破,为防止漏电危及人身安全和防电磁干扰,所有金属电线管、电线保护槽必须全部可靠连成一体并可靠接地。
UPS系统中重点和难点在于需要注意解决地面的承重问题。
由于大中型UPS电源主机及其蓄电池一般都比较重,单件重量都在1吨左右,甚至有的更重一些,加之体积都比较大,这些具体情况会给UPS电源的就位带来许多困难。
要保证这些设备安全就位万无一失,UPS电源安装调试前的准备工作就必须慎之又慎。
在安装施工前,应计算地面的载荷能力是否能达到UPS电源重量的分布载荷,如果达不到,要请有关设计部门和施工部门作技术处理。
一般解决的办法有:UPS主机和蓄电池应分开放置,单个蓄电池箱内电池放置不宜过多以分散单位面积的重量;尽量将UPS部件放置在承重梁上面;必要的时候对楼板做加固处理,当然这需要设计方和土建单位配合。
我方经过详细计算,在UPS配电区和设备区做承重,保证每平方米重量小于300公斤。
详见图纸。
1.3机房空调系统机房空调系统施工的难点在于进出风流的组织,空调系统的温度、相对湿度传感器、室外风冷冷凝器的安装位置及安装工艺也很重要。
空调系统不仅要满足本项目对A级机房房温度、湿度、洁静度的要求,还要求出风量要能满足保持机房正压的要求。
我方在空调管线系统施工时,还应注意以下事项:在静压箱与各种管道接缝处应采取密封措施, 做到清洁、严密;机房内的给排水管道安装必须不渗、不漏,暗敷的给排水管道宜用焊接连接;机房内的冷热管道的保温应采用难燃材料。
一,什么是机房承重?众所周知,机房是电子设备运行的场所,而电子设备体积较大,并且非常厚重,所以机房要有较高的承重能力,满足设备的承重要求,但现在很多建筑并非为机房所建,其承重达不到机房要求,所以在建设机房之前就要考虑到承重问题,下面详解机房的承重标准,以及机房承重计算内容及计算方法。
一般办公用楼在建设时楼板承重在300-500kg每平米;机房由于机柜和设备,以及UPS的重量往往比较大,通常标准己方的楼板承重在800-1000kg每平米。
普通办公用楼可以在机房所处的楼层经形承重改造,一般有楼板碳纤维涂层、承重梁附加钢板、楼板上架设钢梁等方法来增大结构承重,从而满足机房建设的需要。
而一般的机房在装修上还会在楼板上额外架设不锈钢防静电地板和角钢散力架作为分散承重的手段。
民用楼房二楼以上承重荷载设计都是250-500kg/m2的负荷,办公用楼在建设时楼板承重在300-500kg每平米,机房由于机柜和设备,以及UPS的重量往往比较大,通常标准己方的楼板承重在800-1000kg每平米。
当设计成机房时,如果要符合机房规范,就要考虑在机柜下做散列承重支架,把承重支架底面接触面积增大一倍的方式来实现分散楼板承重力,当由于机柜、空调、UPS等设备重量较大,超过楼板荷载时,为了保证建筑物本身结构安全和出于一般机房抗震要求时,这时你需要对机柜、空调、UPS电池柜及精密空调制作承重散力架了,散力承重支架能分散楼板承重力满足楼板地面承载力设计值要求。
机房承重散力架加固一般用钢梁,根据设备位置加。
比如槽钢,角钢,支撑在两端承重结构梁(墙)上,具体要看实际需要承重情况了。
比如在机列位置贴地加两根横向贯通的50*50角钢,或者100*50槽钢,这列位置承重可以达5000~7000N。
二,机房承重计算依据:⑴《混凝土结构设计规范》(GB 50010-2002)⑵《建筑结构荷载规范》(GBJ9-87),《建筑结构荷载规范》(GB50009-2001)⑶《预应力长向圆孔板图集》(京92G42),《预应力短向原孔板图集》(京92G41) 三,建筑楼面等效均布活荷载计算筑楼面等铲均布活荷载的标准值,应根据工艺提供的电子设备的重量、底面尺寸、安装排列方式以及建筑结构梁板布置等条件,按内力等值的原则计算确定,根据当前有代表性电信设备的重量、排列方式及各种梁板布置计算确定的机房建筑楼面等效均布活荷载值:注:(1)表列荷载适用于按单向板配筋的现浇板及板跨方向与机架排列方向(荷载作用面的长边)相垂直的预制板等楼面结构,按双向板配筋的现浇板亦可参照使用;(2)表列荷载不包括隔墙、吊顶荷载;(3)由于不间断电源设备较重,设计时也可按照该设备的重量、底面尺寸、排列方式等对设备作用处的楼面进行结构处理;(4)设计墙、柱、基础时,楼面活荷载值可采用本表中主梁的荷载值;(5)机房的荷载,没有考虑分散供电时蓄电池进入机房增加的荷重。

弱电施工重难点分析与解决措施一、前言随着信息技术的不断发展,弱电系统在现代建筑中的应用越来越广泛。
弱电系统是指在建筑物内部,除了电力系统以外的所有电子设备和通信设备所组成的系统。
弱电系统包括了安防系统、通信系统、网络系统、音视频系统等。
弱电系统的施工需要专业的技术和知识,因此,弱电施工重难点分析与解决措施显得尤为重要。
本文将从弱电施工重难点分析和解决措施两个方面进行探讨,旨在为弱电系统的施工提供一些有益的建议和指导。
二、弱电施工重难点分析1.施工环境复杂弱电系统的施工环境通常比较复杂,需要考虑到建筑物的结构、布局、装修等因素。
同时,施工现场还可能存在噪音、灰尘、温度等不利因素,对施工人员的身体健康和工作效率都会产生影响。
2.施工工艺复杂弱电系统的施工工艺比较复杂,需要考虑到各种设备的安装、接线、调试等问题。
同时,不同的弱电系统之间还需要进行协调和整合,确保系统的正常运行。
3.施工周期长弱电系统的施工周期通常比较长,需要进行多次施工和调试。
同时,施工过程中可能会出现各种问题,需要及时解决,否则会影响施工进度和质量。
4.施工人员技术要求高弱电系统的施工需要专业的技术和知识,施工人员需要具备丰富的实践经验和技术能力。
同时,施工人员还需要具备良好的沟通能力和团队合作精神,确保施工进度和质量。
三、弱电施工解决措施1.施工环境管理为了保证施工环境的安全和卫生,需要采取以下措施:(1)施工现场应进行封闭和隔离,确保施工区域的安全和卫生。
(2)施工现场应配备必要的防护设备,包括口罩、手套、护目镜等。
(3)施工现场应定期进行清洁和消毒,确保施工环境的卫生。
2.施工工艺管理为了保证施工工艺的质量和效率,需要采取以下措施:(1)施工前应进行详细的施工方案和施工图纸的制定和审核,确保施工工艺的合理性和可行性。
(2)施工过程中应进行严格的质量控制和安全管理,确保施工质量和施工安全。
(3)施工过程中应进行及时的沟通和协调,确保各个弱电系统之间的协调和整合。
机房工程施工难点及对策一、材料选择作为一个密闭的环境,机房的材料选择尤为重要。
首先是地面材料的选择。
机房地面需要有一定的抗静电能力,以保护设备。
其次是墙面和天花板的材料选择,要求环保且具有一定的隔热和隔音效果。
再者是隔断、门窗等材料选择,需要考虑其防火、抗静电等特性。
对策:在材料选择上,施工方需要根据机房的实际情况,选择合适的材料,并严格按照相关标准进行施工。
同时,在施工过程中,需要加强对材料质量的监管,确保材料质量符合要求。
二、设备安装机房内的设备包括服务器、UPS、空调、消防设备等,这些设备的安装需要考虑到互相之间的密切配合和安全性。
对策:在设备安装过程中,施工方需要做好前期规划,确保设备之间的位置和布局合理。
在安装过程中,施工方需要严格按照设备安装手册进行操作,确保设备安装正确、牢固。
三、环境控制机房的环境控制包括温度、湿度、静电控制等方面。
这些环境参数对维护机房内设备的正常运行非常重要。
对策:施工方需要对机房环境进行合理设计,并选择合适的环境控制设备。
在施工过程中,需要确保这些设备的安装正确、可靠,并严格按照设计要求进行调试。
四、安全保障机房施工过程中,安全问题是最为重要的。
机房内设备众多,且伴随着高压电源,所以安全问题需要格外重视。
对策:施工方需要严格按照相关安全标准操作,并对员工进行相关的安全培训。
同时,需要配备专业的安全人员对施工现场进行监督和检查,确保施工过程中的安全。
总结:机房工程施工难点在于材料选择、设备安装、环境控制、安全保障等方面。
在施工过程中,需要施工方严格按照相关规范进行操作,并做好前期规划和设计,确保机房工程的施工质量和安全。
同时,也需要加强对施工过程中的监督和检查,及时发现和解决问题,确保机房工程施工的顺利进行。

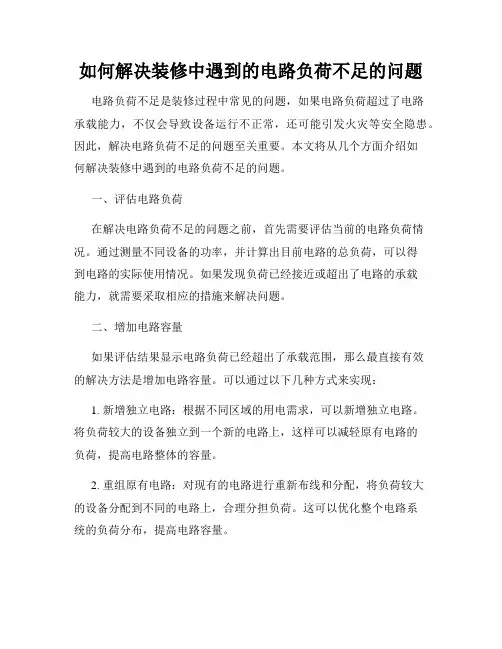

如何解决装修中遇到的电路负荷不足的问题电路负荷不足是装修过程中常见的问题,如果电路负荷超过了电路承载能力,不仅会导致设备运行不正常,还可能引发火灾等安全隐患。
因此,解决电路负荷不足的问题至关重要。
本文将从几个方面介绍如何解决装修中遇到的电路负荷不足的问题。
一、评估电路负荷在解决电路负荷不足的问题之前,首先需要评估当前的电路负荷情况。
通过测量不同设备的功率,并计算出目前电路的总负荷,可以得到电路的实际使用情况。
如果发现负荷已经接近或超出了电路的承载能力,就需要采取相应的措施来解决问题。
二、增加电路容量如果评估结果显示电路负荷已经超出了承载范围,那么最直接有效的解决方法是增加电路容量。
可以通过以下几种方式来实现:1. 新增独立电路:根据不同区域的用电需求,可以新增独立电路。
将负荷较大的设备独立到一个新的电路上,这样可以减轻原有电路的负荷,提高电路整体的容量。
2. 重组原有电路:对现有的电路进行重新布线和分配,将负荷较大的设备分配到不同的电路上,合理分担负荷。
这可以优化整个电路系统的负荷分布,提高电路容量。
3. 更换更高容量的线路:如果电路容量无法满足当前的使用需求,可以考虑更换更高容量的电线和插座。
较大房间或者需要大功率电器的区域,可以使用更粗的电线,以增加电路的承载能力。
三、合理规划用电设备在装修过程中,也可以通过合理规划用电设备来降低电路负荷。
可以采取以下措施:1. 选择节能设备:选择功率较小、能效较高的设备,可以一定程度上降低电路负荷。
在购买电器时,可以查看产品的能效等级,选择能效更高的产品。
2. 合理分时使用电器:将使用功率较大的电器分时段使用,避免同时启动。
比如空调和电热水器等设备不要同时使用,以减少对电路的负荷。
3. 定期维护电器设备:定期清洁和维护电器设备,保持其正常的工作状态。
不正常的电器设备可能会引发电路故障,导致负荷不足的问题。
四、请专业人士施工为了确保电路负荷问题能够得到有效解决,建议找专业的电工人员进行安装和维修。
机房项目建设的不足和改进一、前期规划不足1.问题:在机房项目建设初期,缺乏全面、细致的规划,导致项目实施过程中出现诸多问题。
2.改进:加强前期调研和需求分析,明确建设目标与需求,制定详细规划,确保项目顺利进行。
二、施工过程管理不到位1.问题:施工过程中管理混乱,缺乏有效监督,导致工期延误、质量不达标等问题。
2.改进:建立完善的施工管理制度,加强施工现场管理,确保施工进度和质量符合要求。
三、设施设备性能不足1.问题:设备性能不足或选型不当,无法满足实际需求,影响机房的正常运行。
2.改进:根据实际需求选择合适的设备型号,确保设备性能稳定可靠,满足业务需求。
四、安全性考虑不周1.问题:在机房建设中,对安全性的考虑不够充分,存在安全隐患。
2.改进:加强安全防护措施,如防火、防盗、防雷击等,确保机房安全稳定运行。
五、后期维护困难1.问题:设备维护困难,缺乏有效的维护管理机制,导致设备故障频发。
2.改进:建立完善的维护管理制度,定期对设备进行检查维护,提高设备的可靠性。
六、节能环保不达标1.问题:机房能耗高,不符合节能环保要求,增加了运营成本。
2.改进:采用节能环保技术,如绿色能源、节能空调等,降低机房能耗,提高能效比。
七、空间利用率低1.问题:机房空间布局不合理,空间利用率低,浪费资源。
2.改进:优化空间布局,合理利用空间资源,提高空间利用率。
八、信息安全管理不足1.问题:信息安全管理不到位,存在数据泄露等风险。
2.改进:建立完善的信息安全管理制度,加强数据备份与加密措施,确保信息的安全与完整。
九、缺乏应急预案1.问题:缺乏针对突发事件的应急预案,应对能力不足。
2.改进:制定详细的应急预案,包括设备故障、自然灾害等突发情况的应对措施,提高应对能力。

机房补强工程方案一、前言随着科技的迅速发展,机房在各个行业中扮演了越来越重要的角色。
机房的安全性和可靠性对于企业的正常运营至关重要。
然而,随着时间的推移,一些老旧的机房设施面临着诸多安全隐患,需要进行补强工程以提高其安全性和稳定性。
本文将针对机房补强工程的方案进行详细的阐述。
二、工程背景1、机房现状分析(1)设备老化:机房内的设备大多属于老旧设备,存活年限已经超过设计寿命,存在老化、故障率高等问题。
(2)安全风险:机房存在一定的火灾、水灾、地震等安全风险,一旦发生可能对企业造成较大的损失。
(3)故障率高:由于设备老化、环境不佳等原因,机房设备的故障率较高,影响了业务的正常运行。
2、补强工程的必要性(1)提高安全性:对机房设施进行补强能够提高其抗震性能,一旦发生地震等自然灾害,能够最大程度减少损失。
(2)降低故障率:通过补强工程,可以对设备进行升级和替换,减少设备故障率,提高设备的稳定性和可靠性。
(3)延长使用寿命:对老旧设备进行维护和改造,延长设备的使用寿命,节约资源,降低成本。
三、工程设计方案1、设备更新与升级(1)根据机房的实际情况,对老旧设备进行更新和升级,包括服务器、网络设备、UPS等设备的更新和替换。
(2)以新一代的先进设备替代老旧设备,以提高设备的性能和稳定性,降低故障率。
2、环境改造(1)对机房环境进行改造,包括空调系统、供电系统、防火系统等的改造升级,以提高机房环境的稳定性和安全性。
(2)优化机房环境,提高设备的工作效率,降低故障率。
3、结构加固(1)对机房的建筑结构进行加固,提高建筑物的抗震能力,以保障机房设备和人员的安全。
(2)采用先进的结构加固技术,对机房的墙体、地面、屋顶等部位进行加固,提高建筑物的抗震性能。
4、安全监控系统(1)安装完善的安全监控系统,对机房的安全情况进行实时监控,及时预警和处理安全事件,提高机房的安全性。
(2)安全监控系统包括视频监控、门禁系统、烟雾报警系统等,全面保障机房设备和人员的安全。

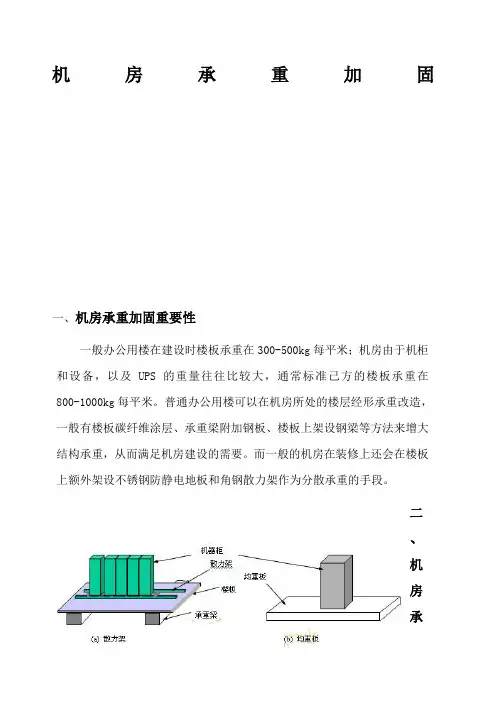

机房承重加固一、机房承重加固重要性一般办公用楼在建设时楼板承重在300-500kg每平米;机房由于机柜和设备,以及UPS的重量往往比较大,通常标准己方的楼板承重在800-1000kg每平米。
普通办公用楼可以在机房所处的楼层经形承重改造,一般有楼板碳纤维涂层、承重梁附加钢板、楼板上架设钢梁等方法来增大结构承重,从而满足机房建设的需要。
而一般的机房在装修上还会在楼板上额外架设不锈钢防静电地板和角钢散力架作为分散承重的手段。
二、机房承重加固设计要求按照〖GB/T 2887-2000〗《电子计算机场地通用规范》,计算机机房设备用房的楼板荷重应依设备重量而定,一般应大于或等于800Kg/m2。
所以要求机房内空调、UPS及电池组等相关设备都要满足机房楼地面承重的要求,根据设备具体情况进行设计。
若需做钢架承重处理,则要求出详细的方案图及说明。
配电柜及新风机等设备设计需采用角钢焊接制作安装固定支架。
三、机房承重加固内容内设备密度较大,对建筑楼板承重有特殊要求,在选址和设计时应该核实位置的建筑承重。
对于个别功能区间需考虑做楼板的承重加固,特别是UPS及电池、精密空调等大型设备,重量较大,应安装设备承重散力支架或加固处理达到功能要求。
布局时要重点考虑大型设备的承重,尽量把重型设备放置在的承重梁上。
四、规划时建筑承重可参照以下标准规范设计备注:重力学(牛顿定律)换算的关系,1Kg= 1000N=1KN;因此,1KN=1000÷≈。
四、机房承重加固方案项目背景根据现场勘查,结合新设计机房平面图纸及机柜设备摆放,体现出机房内设备密度较大,承重要求较高,对建筑楼板承重也有特殊要求,考虑到现在的楼板有效载荷不满足机房要求,建议对机房做承重加固措施五、机房承重加固方案方案介绍1.通过加固补强可以提高结构安全度、减少事故隐患、延长结构使用寿命。
2.在对建筑物进行承重评估鉴定后,应根据建筑物实际情况进行加固方案选择和加固设计。
机房承重加固一、机房承重加固重要性一般办公用楼在建设时楼板承重在300-500kg每平米;机房由于机柜和设备,以及UPS的重量往往比较大,通常标准己方的楼板承重在800-1000kg每平米。
普通办公用楼可以在机房所处的楼层经形承重改造,一般有楼板碳纤维涂层、承重梁附加钢板、楼板上架设钢梁等方法来增大结构承重,从而满足机房建设的需要。
而一般的机房在装修上还会在楼板上额外架设不锈钢防静电地板和角钢散力架作为分散承重的手段。
二、机房承重加固设计要求按照〖GB/T 2887-2000〗《电子计算机场地通用规范》,计算机机房设备用房的楼板荷重应依设备重量而定,一般应大于或等于800Kg/m2。
所以要求机房内空调、UPS及电池组等相关设备都要满足机房楼地面承重的要求,根据设备具体情况进行设计。
若需做钢架承重处理,则要求出详细的方案图及说明。
配电柜及新风机等设备设计需采用角钢焊接制作安装固定支架。
三、机房承重加固内容内设备密度较大,对建筑楼板承重有特殊要求,在选址和设计时应该核实位置的建筑承重。
对于个别功能区间需考虑做楼板的承重加固,特别是UPS 及电池、精密空调等大型设备,重量较大,应安装设备承重散力支架或加固处理达到功能要求。
布局时要重点考虑大型设备的承重,尽量把重型设备放置在的承重梁上。
四、规划时建筑承重可参照以下标准规范设计备注:重力学(牛顿定律)换算的关系,1Kg= 1000N=1KN;因此,1KN=1000÷≈。
四、机房承重加固方案项目背景根据现场勘查,结合新设计机房平面图纸及机柜设备摆放,体现出机房内设备密度较大,承重要求较高,对建筑楼板承重也有特殊要求,考虑到现在的楼板有效载荷不满足机房要求,建议对机房做承重加固措施五、机房承重加固方案方案介绍1.通过加固补强可以提高结构安全度、减少事故隐患、延长结构使用寿命。
2.在对建筑物进行承重评估鉴定后,应根据建筑物实际情况进行加固方案选择和加固设计。
机房承重加固方案1.引言机房是数据中心的重要组成部分,通常承载着大量的设备和机柜,因此机房的承重能力至关重要。
在现代数据中心中,随着技术的不断发展和升级,机房的设备和服务器的数量不断增加,机房的承重能力成为了一个重要的问题。
本文将讨论机房承重加固方案,以确保机房能够安全地承载所需的设备和机柜。
2.问题分析在制定机房承重加固方案之前,我们需要对机房的现状进行全面的分析。
主要考虑以下几个方面:2.1机房结构机房的承重能力和加固方案应该根据机房的具体结构来进行制定。
首先,我们需要了解机房的结构类型,比如是混凝土结构还是钢结构。
此外,我们还需要了解机房的支撑结构,比如柱子、梁和地基等。
2.2设备和机柜的重量机房的承受能力应该符合设备和机柜的重量要求。
在进行承重加固方案设计时,我们需要对机房中各种设备和机柜的重量进行测量和估计。
尤其是针对重型服务器设备,我们需要确保机房能够安全地承载这些设备的重量。
2.3承重要求根据机房的具体用途和要求,我们需要考虑机房的承重需求。
比如,机房的承重能力必须满足所要放置的设备和机柜的重量,还需要考虑未来的设备升级和扩容需求。
3.加固方案基于上述问题分析,我们可以制定如下的机房承重加固方案:3.1结构加固如果机房的结构不够稳定或者无法满足承重要求,则需要进行结构加固。
具体的结构加固方案将根据机房结构的具体情况来进行设计。
一般来说,可以采用以下几种方法来加固机房的结构:3.1.1添加钢结构支撑在机房中适当的位置添加钢结构支撑,以增加机房的承重能力。
这些支撑可以是柱子、梁或者加强地基。
3.1.2加固地基如果机房的地基不稳定或者无法承受设备和机柜的重量,可以考虑加固地基。
可以采用加厚地基或者增加地基的钢筋等方法来加固地基。
3.2设备布局优化除了进行结构加固之外,还可以通过优化设备的布局来减少机房的承重压力。
具体的设备布局优化方案将根据机房的具体需求来进行设计。
一般来说,可以采用以下几种方法来优化设备布局:3.2.1高度优化合理安排设备和机柜的高度,使其能够充分利用机房的垂直空间。
机房承重加固技术设计方案1.工程背景和目的:机房的设备和人员数量逐渐增加,原有的承重能力无法满足需求,因此需要进行承重加固。
加固后的机房能够承受更大的荷载,确保机房结构的稳定性和安全性。
2.加固设计的原则:(1)充分考虑承重能力和稳定性的需求;(2)最小化对现有设备和结构的干扰;(3)尽量采用可持续和环保的加固方法。
3.工程设计和实施步骤:步骤一:工程调研和初步设计(1)进行机房的现场调查和评估,确定机房的当前承重能力以及加固的需求;(2)根据工程调研结果,制定初步的加固设计方案,并与相关部门进行沟通和确认。
步骤二:详细设计和材料选择(1)根据初步设计方案,进行详细设计,包括承重材料的选择和结构设计;(2)考虑到机房的特殊环境,选择适合机房的材料,例如抗腐蚀和耐高温的材料。
步骤三:施工准备工作(1)准备施工所需的材料和设备,包括承重材料、脚手架等;(2)制定详细的施工计划,并与相关部门进行沟通和确认。
步骤四:加固工程实施(1)进行原有结构的清理和修复,确保加固的基础;(2)安装承重材料,例如钢梁、钢柱等,根据设计要求进行焊接或连接;(3)在承重材料上加固防护层,例如防火涂料或防腐涂料。
步骤五:质量检验和验收(1)进行质量检查,包括承重材料的焊接强度、连接件的松动情况等;(2)进行验收,确保加固工程符合设计要求和相关标准。
4.功能测试和安全评估:(1)进行加固后的机房的功能测试,包括承重能力测试和稳定性测试;(2)进行安全评估,确保机房的安全性达到要求。
5.监测和维护:(1)安装并定期监测机房的结构状态,包括承重材料的腐蚀情况、连接件的松动情况等;(2)进行定期维护和保养,例如涂刷防腐涂料、紧固连接件等。
通过以上的技术设计方案,机房的承重能力得到加固,能够满足更多设备的需求,并且确保机房结构的稳定性和安全性。
同时,方案中也考虑了加固工程的施工步骤、材料选择等细节,以尽可能减少对现有设备和结构的干扰,并确保施工的安全和质量。
机房电池间承重不够怎么改造?
来源:jifang369 日期:2013-8-23 16:39:55 作者:
摘要:机房电池间设计改进方案背景:这是个综合性机房的电池间,位于三楼的类储藏室的空间,刚好电池间四周都有混凝土柱子,有结构梁,本来说电池就放在电池架上即告完事儿了,后来厂家人员担心负载...
标签:机房电池间,机房
机房方案改进案例3、机房电池间设计改进
方案背景:
这是个综合性机房的电池间,位于三楼的类储藏室的空间,刚好电池间四周都有混凝土柱子,有结构梁,本来说电池就放在电池架上即告完事儿了,后来厂家人员担心负载太重会长时间堆放引起裂痕,让机房公司设计散力架。
就这么找到我们了。
首先来看这个电池间整体怎样
图1
可以看到,实际上这个空间是很适合放较重的物件的,只要做好结构散力架都问题不会太大。
根据我们给其他工程公司做过的做法,和一些工程公司汇总的方案,做了如下设计。
1、用14号的工字钢,成田字形焊接成一个底座。
2、在放底座的墙面上凿开一条洞,让工字钢底座和混凝土墙面连成一体,这样就起到了扩大手里面的作用,通俗点就是在墙面上凿差不多100mm的位置,把槽钢放进去。
3、把固定好槽钢位置的墙面重新用混凝土封好,风干。
4、在工字钢面上焊接4mm左右的钢板,用来做承受电池柜的完成面。
整个散力架施工就完成了。
机房承重说明一、项目背景根据现场勘查,结合新设计机房平面图纸及机柜设备摆放,体现出机房内设备密度较大,承重要求较高,对建筑楼板承重也有特殊要求,考虑到现在的楼板有效载荷不满足机房要求,建议对机房做承重加固措施二、方案介绍1.通过加固补强可以提高结构安全度、减少事故隐患、延长结构使用寿命。
2.在对建筑物进行承重评估鉴定后,应根据建筑物实际情况进行加固方案选择和加固设计。
3.加固设计的原则是在保证结构安全的前提下尽可能不损伤原构件并发挥原有构件的能力,尽可能减少附加的荷载,尽可能不影响建筑的使用功能。
4.加固计算原则有下述几点:(a)原构件与新加部分协同工作,同时达到承载能力的极限状态;(b)原构件能充分发挥作用,后加部分的承载能力进行折减;(c)原构件承载能力折减,后加部分充分发挥作用;(d)按材料的本构关系、构件受力形式和原构件的应力水平,从理论上计算构件加固后的极限承载能力;(e)当原构件承载能力较小时,不考虑其承载能力;(f)当原构件承载能力与设计荷载值相差不多时,不考虑后加部分直接受力,仅移虑其辅助作用(如增加刚度,减小长细比、高厚比等)。
三、机房承重加固方案图如下:图1 机柜加固设计平面图从以上设计图可以看出最长距离20号槽钢为5.8米,以最长跨度槽钢作为计算承重重量,计算公式如下:1、查查20b槽钢的一些基本参数(单位长度重g、截面模量W),查《机械设计手册》g=25.77kg/m=0.2577kg/cm,W=191.4cm³2、查普通槽钢的容许应力b(即限制槽钢材料最大只能承受多大的力,这个是国家规定的),因为普通槽钢是Q235型号的碳素钢,结构容许应力[b]=1400kg/c㎡3、列出承受弯矩最大计算公式:M=1/8GL²-1/8gL²,(L=580cm,G:计算最大均布荷载,g:同前)4、因为M/W=b,所以:W×b=M=1/8L²(G-g)×b:则:G-g=191.4×1400×8/580²=6.3724kg/cmG=6.3724-0.2577=6.1147kg/cm=611.47 kg/m即在5.8米跨度内,上面可以放611.47×5.8=3.546吨新增设备重量:计划新增加30台服务器(40KG/台),6台机柜(100KG/台)合计重量为1.8吨。
机房承重实施方案一、前言随着信息化建设的不断深入,机房作为信息系统的核心设施,其安全运行至关重要。
机房承重实施方案是保障机房设施安全稳定运行的重要保障措施,本方案的制定旨在规范机房承重管理,确保机房设施的安全性和稳定性。
二、机房承重管理的重要性机房作为信息系统的核心场所,承载着大量的服务器、网络设备等重要设施,其承重能力直接关系到设备的安全运行。
一旦机房承重不足或者存在安全隐患,可能会导致设备损坏、信息泄露等严重后果。
因此,加强机房承重管理,制定科学合理的承重实施方案,对于保障机房设施的安全运行至关重要。
三、机房承重实施方案的制定1. 确定机房承重标准根据机房内设备的类型、数量以及布局结构等因素,确定机房的承重标准,明确机房各个区域的承重能力要求。
2. 定期进行承重检测定期对机房的地面、楼板等承重结构进行检测,确保其承重能力符合要求。
一旦发现承重结构存在问题,要及时进行修复和加固,确保机房设施的安全性。
3. 合理规划设备布局在机房内部合理规划设备的布局,避免集中放置重型设备,分散设备布局,合理分配承重,减轻地板压力,确保机房承重均衡。
4. 加强设备维护管理加强对机房设备的维护管理,定期清理设备周围的杂物,保持通风畅通,避免设备周围积灰等影响承重的因素。
5. 做好安全防护措施加强机房的安全防护措施,设置警示标识,禁止未经授权人员进入机房内部,避免因外部人为因素对机房承重结构造成影响。
四、结语机房承重实施方案的制定和执行,对于保障机房设施的安全运行具有重要意义。
只有加强机房承重管理,确保机房的承重结构稳定可靠,才能有效保障信息系统的安全运行。
希望全体工作人员认真执行本方案,共同维护好机房设施的安全稳定。
以上就是机房承重实施方案的相关内容,希望全体工作人员认真执行,共同维护好机房设施的安全稳定。

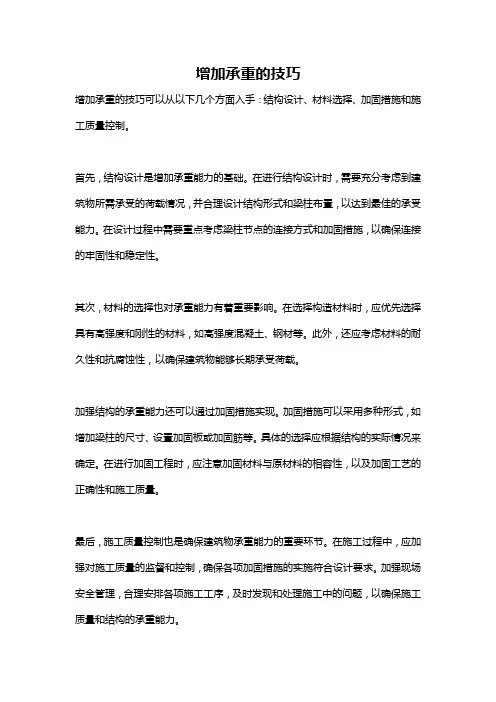

增加承重的技巧
增加承重的技巧可以应用在建筑工程、运输行业、机械设备等领域。
以下是几种增加承重能力的技巧:
1. 选择适当的材料:使用高强度、耐磨损的材料能够增加承重能力。
例如,在建筑工程中,使用钢材代替木材可以提高结构的稳定性和承重能力。
2. 设计合理的结构:合理的结构设计可以有效地分布和传递重力负荷,提高承载能力。
采用梁、柱等结构元素进行合理的布局,并增加必要的支撑和横向连接可以增加结构的稳定性和承重能力。
3. 加强连接方式:使用高强度的连接件,如螺栓、焊接等,可以增加连接的稳定性和承载能力。
此外,适当增加连接件的数量和密度,可以提高结构的整体强度和承重能力。
4. 增加支撑和加固:对于需要增加承重能力的结构,可以增加支撑和加固措施,如添加增强板、支撑墙等,以增强结构的稳定性和承载能力。
5. 合理分配荷载:合理分配荷载可以避免结构承受过大的负荷集中,减少结构的应力集中,从而提高结构的承重能力。
例如,在运输行业中,合理分布货物的重量,可以减少对车辆或船只的负荷集中。
6. 定期维护和检查:定期进行结构的维护和检查,及时修复和更换老化、损坏的部件,可以保持结构的良好状态,延长使用寿命,确保承重能力不降低。
总之,增加承重能力的技巧需要综合考虑材料选择、结构设计、连接方式、支撑加固、荷载分配等因素,进行有针对性的改进和优化,以提高结构的稳定性和承重能力。
弱电机房工程改造承重不够如何解决?
前言:
机房是电子信息设备运行的场所,这些设备往往体积大、重量高,所以机房要有较高的承重能力,满足设备的承重要求,并具有一定抗震性。
由于机房和其他建筑不尽相同,机房在承载力加固时应向综合化、正规化、标准化的方向发展在机房承载加固设计计算时,可参考一下计算原则,确定计算方法或进行研究。
(1)原构件与新加部分协同工作,同时达到承载能力的极限状态;
(2)原构件能充分发挥作用,后加部分的承载能力进行折减;
(3)原构件承载能力折减,后加部分充分发挥作用;
一、机房加固承重的重要性
当由于机柜、空调、ups等设备重量较大,超过楼板荷载时,为了保证建筑物本身结构安全和出于一般机
房抗震要求时,这时你需要对机柜、空调、ups电池柜及精密空调制作承重散力架了。
散力承重支架能分散楼板承重力满足楼板地面承载力设计值要求。
二、机房承重加固设计要求
按照〖GB/T2887-2000〗《电子计算机场地通用规范》,计算机机房设备用房的楼板荷重应依设备重量而定,一般应大于或等于800Kg/m2。
所以要求机房内空调、UPS及电池组等相关设备都要满足机房楼地面承重的要求,根据设备具体情况进行设计。
若需做钢架承重处理,则要求出详细的方案图及说明。
配电柜及新风机等设备设计需采用角钢焊接制作安装固定支架。
三、机房承重加固内容
机房内设备密度较大,对建筑楼板承重有特殊要求,在机房选址和设计时应该核实机房位置的建筑承重。
对于个别机房功能区间需考虑做楼板的承重加固,特别是UPS及电池、精密空调等大型设备,重量较大,应安装设备承重散力支架或加固处理达到功能要求。
机房布局时要重点考虑大型设备的承重,尽量把重型设备放置在机房的承重梁上。
四、机房地面承重加固要求
计算机机房内部有许多很重的设备在放置时需要对地面进行加固处理。
比如空调、小型机、存储机柜、网络机柜、服务器机柜等。
这些设备需要制作机架底座,底座要求达到所承载设备的承重。
五、加固承重方法
现在加固方法可分为粘钢加固、碳纤维加固、结构改造、承重墙拆除加固和植筋等方法,机房内常用的方法为粘钢加固和碳纤维加固。
机房承重加固工程经施工验收合格,方可安装机房设备,进行机房建设。
