A.0.4工程监理实施细则()内容提要:专业工程特点监理工作流程监理工作要点监理工作方法及措施项目监理机构(章):专业监理工程师:总监理工程师(签字、执业印章):日期:江苏省住房和城乡建设厅监制2.8 钢板桩施工质量监理细则一、质量标准:(一)依据标准:应符合国家标准GBJ202-83《地基与基础工程施工及验收规范》(二)基本要求:打桩前进行系统的轴线复合,板桩轴线偏差应控制在20mm以内。
插桩时垂直偏差不得超过0.5%桩尖位于软土时,以桩尖达到设计标高为符合要求,桩顶允许偏差应控制在-50~+100mm范围。
板桩打入后,允许位置偏移100mm垂直度应控制在1%以内。
钢筋砼板桩这间缝隙,用于防渗时不得大于20mm,用于挡土时不得大于25mm。
(三)允许偏差项目:1、钢板桩允许偏差值:高度允许偏差±3MM宽度绝对偏差+10MM ~-5MM弯曲挠度用2M长锁口样板能顺利通过全长,挠度小于1%桩端平面应平整,倾斜小于3MM。
2、钢筋砼板桩允许偏差值:横截面相对两边之差5MM凸榫和凹榫±3MM保护层厚度±5MM桩尖对桩轴线位移10MM桩身弯曲矢高≤0.1%桩长且≤10MM3、木板桩允许偏差值:厚度-10MM凸榫和凹榫±2MM桩身弯曲矢高0.3%桩长二、风险分析:板桩做为支护,档土结构与地下连续墙,搅拌桩相比,刚度较小。
设计,施工中不严肃对待,将发生基坑(槽)失稳,渗水漏浆泥,引起周围地基土沉降,对周围建筑物,管线造成破坏。
施工中经常发生的事故为:1、桩身断裂2、桩顶碎裂3、沉桩达不到设计要求4、桩身倾斜。
桩身断裂原因分析:1、桩身在施工过程中出现较大弯曲,在反复的集中荷载作用下,当桩身不能承受抗弯强度时,即产生断裂。
2、桩在反复长时间打击中,受拉、压应力,如拉应力过大,混凝土发生破碎,桩身即断裂。
3、制作桩的水泥标号不合要求,砂、石中含泥、碎石量偏大,施工时该处断裂。
钢板桩施工质量监理细则一、工程准备阶段1.准备施工图纸、技术文件等相关资料,并进行仔细审核,确保设计文件与实际施工的一致性;2.确认施工材料的质量合格证明文件,包括钢板桩、焊接材料、打桩机械设备等;3.检查施工现场的前期准备工作,包括场地平整、杂物清理等;4.确定施工人员的专业技能和培训情况,保证施工的专业性和质量。
二、施工过程监督1.监督钢板桩的运输、装卸和储存过程,确保钢板桩的完好无损;2.监督钢板桩的打桩过程,包括桩的垂直度、水平度和深度等,确保桩的稳固性;3.监督钢板桩的连接和焊接过程,包括焊缝的质量和焊接材料的合格性等;4.监督钢板桩的穿越地下管道和其他障碍物的过程,确保施工的安全性和施工质量;5.监督施工现场的安全措施,包括施工人员的个人防护设备、施工设备的操作规范等。
三、施工质量验收1.对施工现场进行全面检查,包括施工过程中的各项施工细节和工程质量;2.对钢板桩的规格、尺寸和材料进行核对,确保符合设计要求和质量标准;3.对焊接工艺和焊缝的质量进行检查,包括焊接接头的强度和密封性等;4.对桩的垂直度、水平度和深度进行测量和检查,确保桩的准确性和稳固性;5.对施工过程中的各项施工记录和质量检测报告进行核对,确保施工的规范性和可追溯性。
四、施工质量整改1.对施工中存在的质量问题和不合格项进行记录和整理,制定整改措施;2.跟进整改措施的执行情况,监督整改的进度和质量;3.对整改后的施工工程进行复验和验收,确保整改的效果和质量。
五、施工质量汇报1.编写施工质量监理报告,包括工程前期准备、施工过程监督、施工质量验收和施工质量整改等内容;2.提供施工质量监督的数据和资料,包括施工记录、质量检测报告和验收记录等;六、工程竣工阶段1.进行工程竣工验收,对工程质量进行综合评价和验收;2.提供工程竣工报告和施工质量鉴定意见,向建设单位和相关部门提供专业意见和建议。
以上是钢板桩施工质量监理的细则,通过严格监督和检查,确保施工质量和工程安全。
钢板桩支护工程监理实施细则GD 钢板桩监理实施细则目录一、工程概况二、工作内容三、监理工作依据四、监理工作控制要点五、监理工作工程质量控制方法和措施六、监理旁站点七、监理检查记录表八、安全监理九、关于进度、投资、合同等管理一、工程概况1.工程名称:2.工程地址:3.计划工期:4.工程规模:5.建筑面积:6.建设单位:7.设计单位:8.施工单位:9.监理单位:基本情况:本工程位于佛山市南海区,地形地貌为珠江三角洲冲积平原和第四系残丘地带,地势起伏不大。
工程所经之处为工业区厂房、街道、荒地和山丘。
地质概况为人工填土层、第四系三角洲冲淤积层、第四系风化残积积层及第三系风化基岩。
地下水类型主要为基岩裂隙水,流量大,流砂多。
场地环境类型属II类,按地层渗透性分类属B类。
二、工作内容本次监理工作的主要内容包括:对钢板桩支护、防渗、降水等工程质量进行监督、检查和记录,发现问题及时提出整改措施,确保工程质量达到设计要求。
三、监理工作依据监理工作依据包括:《建筑工程监理规定》、《建筑工程质量管理规定》、《建筑工程施工质量验收标准》、《建筑工程质量检测规范》等相关法律法规和标准规范。
四、监理工作控制要点1.施工前的准备工作:包括对施工方案、施工图纸、施工计划等进行审核,对施工现场进行勘察和检查,确保施工前的准备工作符合相关要求。
2.施工过程的监督:包括对施工现场的安全生产、环境保护等进行监督,对施工过程中的质量问题进行及时发现和整改,确保施工过程符合相关要求。
3.施工结束后的验收:包括对施工成果进行验收,对工程质量进行评估,确保工程质量符合设计要求和标准规范。
五、监理工作工程质量控制方法和措施1.钢板桩的安装质量控制:包括对钢板桩的垂直度、水平度、位置等进行检查和监督,确保钢板桩的安装质量符合相关要求。
2.防渗措施的质量控制:包括对防渗材料的质量进行检查,对施工过程中的防渗措施进行监督,确保防渗措施的质量符合相关要求。
A.0.4工程监理实施细则()内容提要:专业工程特点监理工作流程监理工作要点监理工作方法及措施项目监理机构(章):专业监理工程师:总监理工程师(签字、执业印章):日期:江苏省住房和城乡建设厅监制2.8 钢板桩施工质量监理细则一、质量标准:(一)依据标准:应符合国家标准GBJ202-83《地基与基础工程施工及验收规范》(二)基本要求:打桩前进行系统的轴线复合,板桩轴线偏差应控制在20mm以内。
插桩时垂直偏差不得超过0.5%桩尖位于软土时,以桩尖达到设计标高为符合要求,桩顶允许偏差应控制在-50~+100mm范围。
板桩打入后,允许位置偏移100mm垂直度应控制在1%以内。
钢筋砼板桩这间缝隙,用于防渗时不得大于20mm,用于挡土时不得大于25mm。
(三)允许偏差项目:1、钢板桩允许偏差值:高度允许偏差±3MM宽度绝对偏差 +10MM ~ -5MM弯曲挠度用2M长锁口样板能顺利通过全长,挠度小于1%桩端平面应平整,倾斜小于3MM。
2、钢筋砼板桩允许偏差值:横截面相对两边之差 5MM凸榫和凹榫±3MM保护层厚度±5MM桩尖对桩轴线位移 10MM桩身弯曲矢高≤0.1%桩长且≤10MM3、木板桩允许偏差值:厚度 -10MM凸榫和凹榫±2MM桩身弯曲矢高 0.3%桩长二、风险分析:板桩做为支护,档土结构与地下连续墙,搅拌桩相比,刚度较小。
设计,施工中不严肃对待,将发生基坑(槽)失稳,渗水漏浆泥,引起周围地基土沉降,对周围建筑物,管线造成破坏。
施工中经常发生的事故为:1、桩身断裂2、桩顶碎裂3、沉桩达不到设计要求4、桩身倾斜。
桩身断裂原因分析:1、桩身在施工过程中出现较大弯曲,在反复的集中荷载作用下,当桩身不能承受抗弯强度时,即产生断裂。
2、桩在反复长时间打击中,受拉、压应力,如拉应力过大,混凝土发生破碎,桩身即断裂。
3、制作桩的水泥标号不合要求,砂、石中含泥、碎石量偏大,施工时该处断裂。
钢板桩支护工程监理实施细则完整版.doc 【1】钢板桩支护工程监理实施细则完整版1. 引言1.1 目的1.2 适用范围1.3 相关文件2. 监理与职责2.1 监理2.2 监理职责3. 监理组织与人员3.1 监理组织结构3.2 监理人员职责与要求4. 施工准备阶段的监理工作4.1 施工前准备4.2 施工方案审查4.3 施工资料审查5. 施工过程中的监理工作5.1 施工现场管理5.2 质量控制与验收5.3 安全监督5.4 进度管理6.1 施工总结与工程质量评定6.2 最终验收与竣工报告7. 监理报告与记录7.1 监理日志7.2 重要问题整改记录7.3 竣工验收报告8. 监理合同与费用管理8.1 监理合同备案8.2 监理费用结算8.3 监理绩效评估【文档结尾】1. 本文档涉及附件:1.1 钢板桩支护工程监理合同1.2 施工方案审查表1.3 施工现场记录表1.4 安全事故报告表2. 本文所涉及的法律名词及注释:2.1 监理:指对施工工程的设计、施工等进行实质性、全过程的监督和检验的行为。
2.2 施工方案审查:指对施工方案的合理性、可行性进行检查和确认的过程。
2.3 质量控制:指通过各种措施和方法,对工程质量进行检验、控制和管理的过程。
【2】钢板桩支护工程监理实施细则完整版1. 引言1.1 目的与背景1.2 适用范围与依据1.3 主要术语及术语解释2. 监理与职责2.1 监理2.2 监理职责2.2.1 施工方案确认2.2.2 施工过程监督2.2.3 质量控制与验收2.2.4 安全监督与管理2.2.5 进度管理与控制2.2.6 竣工验收与工程交接3. 监理组织与人员3.1 监理组织结构3.2 监理人员职责与要求3.2.1 监理总工程师3.2.2 监理工程师3.2.3 监理员4. 施工准备阶段的监理工作4.1 施工前准备4.1.1 工程前期资料确认4.1.2 施工方案审查与确认4.2 施工资料审查4.2.1 质量控制计划4.2.2 安全施工方案4.2.3 施工组织设计5. 施工过程中的监理工作5.1 施工现场管理5.1.1 施工场地布置与管理5.1.2 施工设备与材料管理5.2 质量控制与验收5.2.1 钢板桩施工质量控制要点 5.2.2 钢板桩施工质量验收标准 5.3 安全监督5.3.1 施工安全检查与记录5.3.2 安全事故应急处理5.4 进度管理5.4.1 施工进度控制计划5.4.2 进度监督与记录6.1 施工总结与工程质量评定6.1.1 工程质量评估标准6.1.2 工程质量评定程序6.2 最终验收与竣工报告6.2.1 最终验收范围与评定标准6.2.2 竣工报告编制与提交流程7. 监理报告与记录7.1 监理日志7.2 重要问题整改记录7.3 竣工验收报告8. 监理合同与费用管理8.1 监理合同备案8.2 监理费用结算8.3 监理绩效评估【文档结尾】1. 本文档涉及附件:1.1 钢板桩支护工程监理合同1.2 施工方案审查表1.3 施工现场记录表1.4 安全事故报告表2. 本文所涉及的法律名词及注释:2.1 监理:指对施工工程的设计、施工等进行实质性、全过程的监督和检验的行为。
拉森钢板桩监理细则一、监理人员的资质和职责1.监理人员应具备相关工程技术专业背景,具备拉森钢板桩施工和监理经验。
2.监理人员应全程参与拉森钢板桩的监理工作,包括施工准备、施工过程以及验收阶段。
3.监理人员应详细了解设计文件和施工方案,并与施工单位进行沟通,确保施工按照设计要求进行。
二、施工准备1.施工前,监理人员应核查施工单位的各项资质证件,包括施工许可证和相关技术人员的资质证明。
2.监理人员应检查施工现场的地质情况,包括土质、地下水位等,以确保拉森钢板桩的稳定性和安全性。
3.监理人员应检查施工设备的完好性和使用合理性,确保施工设备满足施工要求。
三、施工过程监控1.监理人员应定期巡视施工现场,检查拉森钢板桩的施工进度和施工质量。
2.监理人员应随时检查拉森钢板桩的垂直度和平整度,确保符合设计要求。
3.监理人员应检查拉森钢板桩的连接方式和焊缝质量,确保连接牢固可靠。
4.监理人员应检查拉森钢板桩的锈蚀和变形情况,确保不影响结构的稳定性。
四、材料使用监控1.监理人员应检查拉森钢板桩的材料合格证明和质检报告,确保材料符合相关标准。
2.监理人员应随时检查拉森钢板桩的存放和保护情况,确保材料不受损。
五、施工记录和报告1.监理人员应详细记录拉森钢板桩的施工过程和关键节点的检查结果。
2.监理人员应编写施工监理报告,包括施工进度、质量验收情况和存在的问题及解决方案等。
六、施工验收1.监理人员应参与拉森钢板桩的验收工作,包括外观质量检查和功能性能测试等。
2.监理人员应对拉森钢板桩的验收结果提出专业意见,确保完工的拉森钢板桩达到设计要求和规范要求。
通过以上的细则,可以有效地进行拉森钢板桩的监理工作,确保施工过程和施工质量达到设计要求和规范要求,提高工程的安全性和质量。
监理人员应具备相关专业能力和经验,严格执行监理工作的各项要求,确保项目的顺利进行。
目录一、工程概况 (2)二、工作内容 (3)三、监理工作依据 (4)四、监理工作控制要点 (4)五、监理工作工程质量控制方法和措施 (4)六、监理旁站点 (8)七、监理检查记录表 (8)八、安全监理 (9)九、关于进度、投资、合同等管理 (10)拉森钢板桩监理细则一、工程概况:1、工程名称:横扇综合楼2、工程地址:吴江区横扇镇渔湾大道北侧,横扇大道西侧3、建筑面积:总建筑面积16613.50平方米4、建设单位:苏州市吴江区松陵农村经济投资发展有限公司5、设计单位:苏州筑源规划建筑设计有限公司6、施工单位:吴江市梅堰建筑工程有限公司7、监理单位:苏州易中建设咨询监理有限公司A、建筑特征:拟建工程用地面积7121 m2,建筑面积约16831m2,本次拟建共计1个单体,南侧为2F农贸市场,北侧为11F酒店。
本次拟建建筑物只在酒店下部含地下一层地下室,地下室埋深约为±0.00下4.50m,本基坑开挖深度约为4.50m。
1、场地地形地貌:拟建场地位于苏州市吴江区横扇镇渔湾大道北侧,横扇大道西侧。
现场地为空地,地势总体平坦,局部稍有起伏,场地内无明河及明塘分布。
2、场地土层分布:3工程水文地质条件本场地地下水主要为孔隙潜水、承压水:孔隙潜水主要赋存于第①层素填土中,受大气降水及地表径流补给,通过自然蒸发和侧向径流排泄。
勘察期间测得孔隙潜水初见水位和稳定水位见表2.3.2.1和表2.3.2.2:承压水主要赋存于第⑦粉土、⑩粉砂层中,本次勘察在J1、J2号孔中测得⑦层承压水初见水位标高约-20.0m,稳定水位标高0.00~0.50m二、工作内容:本工程监理的主要内容是:用科学、系统的监理手段,根据设计图纸、施工合同、国家现行规范和法规,对该工程项目进行全过程、全方位的旁站监督;做好组织协调工作;根据监理合同的约定时限和甲方预定的合理的监理目标,全面维护甲方的合法权益,为甲方提供技术、经济、法律方面的咨询意见。
钢板桩支护工程监理实施细则一、总则二、监理机构1.监理机构应具备相应的钢板桩支护工程技术及相关资质,并有从事该类工程监理经验。
2.监理机构的监理人员应根据具体工程规模和难度进行配置,保证施工全程的监理服务。
三、监理范围及任务1.监理机构应在项目开工前编制详细的监理计划,并开展施工前的工程技术交底工作。
2.监理机构应对施工方提交的施工方案进行审核,并提出合理化建议。
3.监理机构应定期检查施工现场,审查施工方的施工质量控制措施是否得以有效实施。
4.监理机构应监督工程施工各阶段的质量和安全控制,确保施工方按照相关规范进行施工。
5.监理机构应组织相关成员参与施工工艺和技术措施的论证,确保施工方案的科学性和可行性。
6.监理机构应审核施工方、工程设计单位和相关方的工程变更申请,并提出意见。
7.监理机构应及时记录和整理施工方的施工日志、验收记录和施工图纸等相关文件,形成完整的监理档案。
四、监理程序1.施工前阶段:-监理机构应对施工方案进行审核,确保满足设计要求和工程安全要求。
-监理机构应对施工方施工人员的资质进行查验,确保其具备相应的技术能力。
-监理机构应对施工现场进行初步勘察,了解地质情况和工地环境。
2.施工中阶段:-监理机构应定期检查施工现场,审核施工方的施工质量控制措施。
-监理机构应与施工方保持经常性的沟通和协调,解决工程实施中的技术问题。
-监理机构应开展特殊工艺过程的监理和检验,确保施工方按要求施工。
3.竣工验收阶段:-监理机构应参与竣工验收工作,审核施工方提交的相关验收文件。
-监理机构应与工程设计单位和施工方一起组织竣工验收会议,对工程质量和完工情况进行评审和复核。
五、监理报告1.监理机构应按照规定时间撰写监理报告,并抄送相关方。
2.监理报告应包括工程施工过程中的质量控制情况、安全事故和违规行为的处理情况及建议等内容。
3.监理报告应真实客观,确保无偏差地反映实际情况。
六、监理费用监理费用应按照合同约定和相关规定执行,监理机构应与施工方在合同中明确监理费用的支付方式和时间。

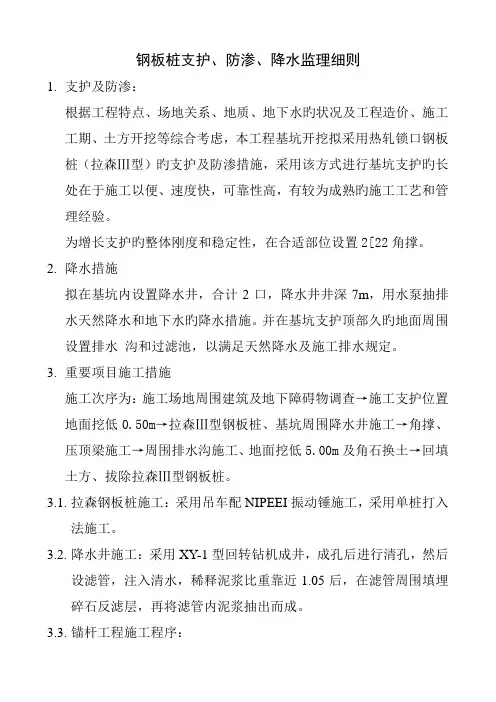

钢板桩支护、防渗、降水监理细则1.支护及防渗:根据工程特点、场地关系、地质、地下水旳状况及工程造价、施工工期、土方开挖等综合考虑,本工程基坑开挖拟采用热轧锁口钢板桩(拉森Ⅲ型)旳支护及防渗措施,采用该方式进行基坑支护旳长处在于施工以便、速度快,可靠性高,有较为成熟旳施工工艺和管理经验。
为增长支护旳整体刚度和稳定性,在合适部位设置2[22角撑。
2.降水措施拟在基坑内设置降水井,合计2口,降水井井深7m,用水泵抽排水天然降水和地下水旳降水措施。
并在基坑支护顶部久旳地面周围设置排水沟和过滤池,以满足天然降水及施工排水规定。
3.重要项目施工措施施工次序为:施工场地周围建筑及地下障碍物调查→施工支护位置地面挖低0.50m→拉森Ⅲ型钢板桩、基坑周围降水井施工→角撑、压顶梁施工→周围排水沟施工、地面挖低5.00m及角石换土→回填土方、拔除拉森Ⅲ型钢板桩。
3.1.拉森钢板桩施工:采用吊车配NIPEEI振动锤施工,采用单桩打入法施工。
3.2.降水井施工:采用XY-1型回转钻机成井,成孔后进行清孔,然后设滤管,注入清水,稀释泥浆比重靠近1.05后,在滤管周围填埋碎石反滤层,再将滤管内泥浆抽出而成。
3.3.锚杆工程施工程序:锚杆张拉锚固 腰梁 3.4. 重要施工机械设备4. 监理控制要点监理在钢板桩、锚杆施工全过程,按事前、事中、事后进行全面严格而有效旳控制。
4.1. 审查钢板桩、锚杆分项工程施工队伍及其施组方案。
4.1.1. 本分项工程必须由有承认资质旳专业化施工队伍施工。
若系分包,规定对拟选分包单位资质、施工营业执照、施工业绩进行申报,得到监理与业主旳同意后方可进场。
4.1.2. 施工单位须编制分项工程旳实行性施组方案、并要报监理审查。
监理要对方案、工艺旳可行性、技术合理性及技术安全措施进行审查。
4.1.3.审查计划投入施工旳设备型号、规格、技术状况,鉴定其能否满足钢板桩、锚杆等施工工艺规定。
4.1.4.对进场旳设备—液压振动锤、汽车起重机、经纬仪、水准仪、切割机、电焊机、水泵、钻机、张拉千斤顶、高压油泵、油压表旳计量认证书、使用许可证进行检查确认。
钢板桩监理细则范文钢板桩是一种广泛应用于土木工程中的深基坑支护结构。
钢板桩施工质量的优劣直接关系到工程的安全可靠性和使用寿命。
因此,制定并实施一套完善的钢板桩监理细则对于保证工程质量具有重要意义。
以下是一份钢板桩监理细则的范本,供参考。
一、施工前的准备工作:1.审查施工企业资质及技术人员资格,确保具备相应的施工能力;2.审查施工方案、设计文件及各项材料的质量证明文件,确保符合法规和规范要求;3.对施工现场进行踏勘,检查相关设备、机械的安全性,并制定相应的安全措施;4.编制施工计划,并与建设单位及相关监理、设计单位进行沟通和协商。
二、施工的实施:1.施工质量管控措施:(1)检查钢板桩的制造厂家,要求提供生产检验报告,并进行材料检测;(2)对施工现场进行巡检,保证施工质量符合要求;(3)督促施工方建立相关管理制度,并核查实施情况;(4)依据施工进度,抽查钢板桩的制作和安装过程,及时发现和解决存在的问题。
2.保证质量的方案措施:(1)根据钢板桩施工图纸,检查和核实施工方案;(2)要求钢板桩的制造厂家提供相应的技术说明书和施工指导;(3)对施工现场的钢板桩进行检查,确保符合要求,并随时记录施工情况;(4)对施工方钢板桩的测量数据和成品检验结果进行监督,确保质量符合设计要求。
3.施工安全措施:(1)督促施工方建立安全管理制度,并核查实施情况;(2)对施工现场进行巡查,检查相关设备、机械的安全操作规范;(3)组织相关安全培训,提高工人的安全意识和技能;(4)随时记录施工现场的安全情况,及时发现和解决安全问题。
4.进行质量验收:(1)依据施工规范和设计要求,对钢板桩的质量进行验收;(2)抽查钢板桩的施工记录和质量检测报告,确保数据真实可靠;(3)编制质量验收报告,并与建设单位和相关单位进行确认;(4)整理施工档案和检测资料,进行合理的存档管理。
三、施工后的收尾工作:1.进行工程竣工验收,并参与验收工作;2.编制竣工资料,包括相关施工记录、质量检验报告和施工档案;3.提供工程保修文件和使用维护说明书;4.进行期末结算,并编制相应的工程决算书。
钢板桩施工质量监理细则
(一)依据标准:
应符合国家标准
GBJ202-83《地基与基础工程施工及验收规范》
(二)基本要求:
打桩前进行系统的轴线复合,板桩轴线偏差应控制在20mm以内。
插桩时垂直偏差不得超过0.5%桩尖位于软土时,以桩尖达到设计标高为符合要求,桩顶允许偏差应控制在-50~+100mm范围。
板桩打入后,允许位置偏移100mm垂直度应控制在1%以内。
钢筋砼板桩这间缝隙,用于防渗时不得大于20mm,用于挡土时不得大于25mm。
(三)允许偏差项目:
1、钢板桩允许偏差值:
高度允许偏差3MM
宽度绝对偏差+10MM ~-5MM
弯曲挠度用2M长锁口样板能顺利通过全长,挠度小于1%
桩端平面应平整,倾斜小于3MM。
2、钢筋砼板桩允许偏差值:
横截面相对两边之差5MM
凸榫和凹榫3MM
保护层厚度5MM
桩尖对桩轴线位移10MM。
工程之羊若含玉创作监理实施细则()内容提要:专业工程特点监理工作流程监理工作要点监理工作办法及措施项目监理机构(章):专业监理工程师:总监理工程师(签字、执业印章):日期:江苏省住房和城乡扶植厅监制2.8 钢板桩施工质量监理细则一、质量尺度:(一)依据尺度:应相符国度尺度GBJ202-83《地基与基本工程施工及验收规范》(二)根本要求:打桩前进行系统的轴线复合,板桩轴线误差应掌握在20mm以内.插桩时垂直误差不得超出0.5%桩尖位于软土时,以桩尖达到设计标高为相符要求,桩顶允许误差应掌握在-50~+100mm规模.板桩打入后,允许位置偏移100mm垂直度应掌握在1%以内.钢筋砼板桩这间裂缝,用于防渗时不得大于20mm,用于挡土时不得大于25mm.(三)允许误差项目:1、钢板桩允许误差值:高度允许误差±3MM宽度绝对误差 +10MM ~ -5MM弯曲挠度用2M长锁口样板能顺利通过全长,挠度小于1%桩端平面应平整,倾斜小于3MM.2、钢筋砼板桩允许误差值:横截面相对双方之差 5MM凸榫和凹榫±3MM呵护层厚度±5MM桩尖对桩轴线位移 10MM桩身弯曲矢高≤0.1%桩长且≤10MM3、木板桩允许误差值:厚度 -10MM凸榫和凹榫±2MM桩身弯曲矢高 0.3%桩长二、风险剖析:板桩做为支护,档土构造与地下持续墙,搅拌桩相比,刚度较小.设计,施工中不严肃看待,将产生基坑(槽)失稳,渗水漏浆泥,引起周围地基土沉降,对周围建筑物,管线造成破坏.施工中经常产生的事故为:1、桩身断裂2、桩顶碎裂3、沉桩达不到设计要求4、桩身倾斜.桩身断裂原因剖析:1、桩身在施工进程中出现较大弯曲,在重复的集中荷载作用下,当桩身不克不及承受抗弯强度时,即产生断裂.2、桩在重复长时间打击中,受拉、压应力,如拉应力过大,混凝土产生破碎,桩身即断裂.3、制作桩的水泥标号不合要求,砂、石中含泥、碎石量偏大,施工时该处断裂.桩顶碎裂原因剖析:1、桩顶强度不敷2、桩身外形质量不相符规范要求3、施工机具选择或使用不当,尤其要剖析桩锤重量及击打次数4、桩顶与桩帽接触面不服5、沉桩时桩顶未加缓冲垫或缓冲垫损坏后,未实时改换.沉桩达不到设计要求原因剖析:1、勘察资料不全或没有准确反应现场工程地质情况2、桩锤选择太大或太小,使桩沉不到设计要求掌握标高3、桩顶打碎或桩身打断至使桩不克不及持续打入桩身倾斜原因剖析:1、打桩机械自己调节才能差,不场随场地摇动而调节.2、稳桩时不垂直,桩帽,桩锤及桩不在同一直线上.别的,在施工进程中,为确保工程质量,监理问题尚应注意:由于施工组织设计斟酌不周或施工进程中质量治理体系不过关,将导致板桩最终无法合拢,轴线偏离设计要求,端面之间距离无法包管,最终将影响后续的基坑(槽)开挖,内围檩,支撑的装置精度.三、掌握点:四、预检项目:五、隐蔽工程:六、实测抽查:七、旁站检讨:八、试验项目:九、提供资料:1、桩的进厂及格证和桩的测试陈述2、桩的定位图3、打(压)桩施工记载4、打(压)桩分项工程质量评定表5、技巧审定单6、工程变动签证4.1.1审查承包单位施工资质及质量包管体系是否健全.4.1.2审查施工组织设计.4.1.3审查施工单位出场机械设备的型号、数量和配套以及设备完好率.4.1.4复核施工单位提交的书面丈量放样资料,并进行现场复核.4.1.5检讨出场原资料:钢板桩、土工织物、块石等的外不雅品质和质保资料及取样试验陈述. 监理工程师论坛4.1.6剖析施工工艺流程,设置质量掌握点,并拟定监理工作流程.在拼接钢板桩时,两头钢板桩要对正顶紧夹持于稳固的夹具内施焊,要求两钢板桩端头间裂缝不大于3mm,断面上的错位不大于2mm,使用新钢板桩时,要有其机械性能和化学成份的出厂证明文件,并详细丈量尺寸,磨练其是否相符要求.4.2.2对组拼的钢板桩两头要平齐,误差不大于3mm,钢板桩组上下一致,误差不大于30mm,全部的锁口均要涂防水混杂伙料,使锁口嵌缝严密.4.2.3为包管插桩顺利合拢,要求桩身垂直,并且围堰周边的钢板数要均分,为包管桩身垂直,于第一组钢板桩设固定于围堰支撑上的导向木,顺导向木下插,使第一组钢板桩桩身垂直,由于钢板桩桩组上下宽度不完全一致,锁口间隙也不完全一致,桩身仍有可能倾斜,在施工中增强丈量工作,发明倾斜,实时调剂,使每组钢板桩在顺围堰周边偏向及其垂直偏向的倾斜度均不大于5‰,同时为了使围堰周边能为钢板桩数所均分,事先在围堰导梁上按钢板桩组的实际宽度画出各组钢板桩的位置,使宽度误差疏散,并在插桩时,据此调剂钢板桩的平面位置,使误差不大于±15mm,当仍有艰苦时,将合龙口双方各几组钢板桩不插到河床,在悬挂状态下进行调剂.在无法顺利合拢时,则依据合拢口的实际尺寸制造异形钢板桩合拢如图.但要掌握异形钢板桩上下宽度之差不超出桩长的2%.4.2.4在使用拼接接长的钢板桩时,钢板桩的拼接接头不克不及在围堰的同一断面上,并且相邻桩的接头上下错开至少2m,所以,在组拼钢板桩时要预先配桩,在运输、存放时,按插桩顺利堆码,插桩时按划定的顺序吊插.在进行钢板桩的插打时,当钢板桩的垂直度较好,一次将桩打到要求深度,当垂直度较差时,要分两次进行施打,即先将所有的桩打入约一半深度后,再第二次打到要求的深度. 4.2.6打桩时必须在桩顶装置桩帽,以免桩顶破坏,切忌锤击过猛,以免桩尖弯卷,造成拔桩艰苦.4.2.7钢板桩围堰在使用进程中,防止围堰内水位高于围堰外水位.在低水位处设置连通管,到围堰内抽水时,再予关闭,当在围堰内抽水时,钢板桩锁口出现漏水现象,应在围堰外撒大量细煤渣、木屑、谷糠等细物,借漏水的吸力附于锁口内堵水,或者在围堰内用板条、棉絮等楔入锁口内嵌缝,撒煤渣等物堵漏时,要斟酌水流偏向并尽量接近漏缝,漏缝较深时,用袋装下放到漏缝邻近处徐徐倒撒,同时当围堰内抽水至各层支撑导梁处时,应逐层将导梁与钢板桩之间的裂缝用木楔楔紧,使导梁受力平均.4.2.8围堰使用完毕,铲除钢板桩时,首先将钢板桩与导梁木板焊接物切除,然后在围堰内灌水至凌驾围堰外水位1~1、5m,平衡表里的水压力使其与封底砼脱离,再在下游选择一组或一块较易铲除的钢板桩,先略锤击振动后拔高1~2m,然后依次将所有钢板均拔高1~2m,使都松动后,再从下游开端分两侧向上游依次铲除.4.3.1按规范要求的比例检测桩位误差.4.3.2检讨相应的施工记载,督促施工单位整理施工技巧资料,实时签署隐蔽工程验收记载,完成单元工程质量评定工作.4.3.3对设计变动及事故处理记载等文件进行整理归档.5、钢板桩的施工中遇到的问题及处理钢板桩打拔施工中常遇到一些难题,常采取如下几点办法解决:①打桩进程中有时遇上大的块石或其它不明障碍物,导致钢板桩打入深度不敷,则采取转角桩或弧形桩绕过障碍物.②钢板桩在淤泥质地段挤进进程中受到淤泥中块石或其它不明障碍物等侧向挤压作用力大小不合容易产生偏斜,采纳以下措施进行纠偏:在产生偏斜位置将钢板桩往上拔l.0m~2.0m,再往下锤进,如此上下往复振拔数次,可使大的块石等障碍物被振碎或使其产生位移,让钢板桩的位置得到改正,削减钢板桩的倾斜度.③钢板桩沿轴线倾斜度较大时,采取异形桩来改正,异形桩一般为上宽下窄和宽度大于或小于尺度宽度的板桩,异形桩可依据据实际倾斜度进行焊接加工;倾斜度较小时也可以用卷扬机或葫芦和钢索将桩反向拉住再锤击.④由于淤泥质基本较软,有时施工产生将邻桩带入现象,采取的措施是把相邻的数根桩焊接在一起,并且在施打当桩的衔接锁口上涂以黄油等润滑济削减阻力.6、提供资料:6.3打(压)桩施工记载6.4打(压)桩分项工程质量评定表附:钢板桩围堰主要施工工艺流程:清基(原先期护底搭钮排裁撤)→钢板桩施工→土工膜铺设→管袋充填→搭钮排恢复→抛石护脚→袋装土压顶拉森钢板桩施工技巧要求一、一般要求1、钢板桩的设置位置要相符设计要求,便于沟槽基本土方施工,即在基本最突出的边沿外留有支模、拆模的余地.2、基坑沟槽钢板桩的支护平面安插形状应尽量平直整齐,防止不规矩的转角,以便尺度钢板桩的应用和支撑设置.各周边尺寸尽量复合板装模数.3、整个基本施工期间,在挖土、吊运、扎钢筋、浇筑混凝土等施工作业中,严禁碰撞支撑,制止任意裁撤支撑,制止在支撑上任意切割、电焊,也不该在支撑上弃捐重物.二、支护线丈量依据基坑、沟槽开挖设计截面宽度要求,测放出钢板桩打设位置线,用白石灰标示出钢板桩打设位置.三、钢板桩出场及堆放场区按施工进度筹划或现场情况组织钢板桩出场的时间,确保钢板桩的施工知足进度要求,钢板桩的堆放位置依据施工要求及场地情况沿支护线疏散堆放,防止集中堆放在一起造成二次搬运.四、钢板桩施工顺序钢板桩位置的定位放线—挖沟槽—装置导梁—施打钢板桩瞩—裁撤导梁—清理锚杆处标高的土方—挖土—排污管、检讨井施工—回填石屑、土方—铲除钢板桩五、钢板桩的磨练、吊装、堆放1、钢板桩的磨练对钢板桩,一般有材质磨练和外不雅磨练,以便对不合要求的钢板桩进行改正,以削减打桩进程中的艰苦.(1)外不雅磨练:包含概况缺陷、长度、宽度、厚度、端部矩形比、平直度和锁口形状等项内容.需注意:a、对打入钢板桩有影响的焊接件应予以割除;b、割孔、断面缺损的应予以补强处理;c、若钢板桩有严重锈蚀,应丈量其实际断面厚度.原则上要对全部钢板桩进行外不雅质量检讨.(2)材质磨练:对钢板桩母材的化学成分及机械性能进行全面试验.包含钢材的化学成分剖析,构件的拉伸、弯曲试验,锁口强度试验和延伸率试验等项内容.每一种规格的钢板桩至少进行一个拉伸、弯曲试验:每20-50t重的钢板桩应进行两个试件试验.2、钢板桩吊运装卸钢板桩宜采取两点吊装的办法进行操纵.吊运时,每次吊起的钢板桩根数不宜过多,并应注意呵护锁口防止损伤.吊运方法有成捆起吊和单根起吊.成捆起吊通常采取钢索捆扎,而单根吊运经常使用专用的吊具.3、钢板桩堆放钢板桩堆放的地点,要选择在不会应压重而产生较大沉陷变形的平坦而稳固的场地上,并便于运往打桩施工现场.堆放时应注意:(1)堆放的顺序、位置、偏向和平面安插等应斟酌到以后的施工方面;(2)钢板桩按型号、规格、长度分离堆放,并在堆放处设置标牌说明;(3)钢板桩应分层堆放,每层堆放数量一般不超出5根,各层间要垫放枕木,垫木间距一般为3~4m,且上、下层垫木应在同一垂直线上,堆放的总高度不宜超出2m.六、导架的装置在钢板桩施工中,为包管沉桩轴线位置的正确和桩的竖直性,掌握桩的打入精度,防止板桩的屈曲变形和提高桩的贯入才能,一般都要设置一定刚度的、稳固的导架,也称“施工围檩”.导架采取单层双面形式,通常由导梁和围檩桩等组成,围檩桩的间距一般为2.5~3.5m,双面围擦之间的间距不宜过大,一般略比板桩墙厚度打8~15mm,装置导架时应注意以下几点:(1)采取经纬仪和水平仪掌握和调剂导梁的位置.(2)导梁的高度要适宜,要有利于掌握钢板桩的施工高度和提高施工工效.(3)导梁不克不及随着钢板桩的打设深入而产生下沉和变形等情况出现.(4)导梁的位置应尽量垂直,其实不克不及与钢板桩产生碰撞.七、钢板桩施打拉森钢板桩施工关系到施工止水和平安,是本工程施工最症结的工序之一,在施工中要注意以下施工要求:(1)拉森钢板桩采取履带式挖土机施打,施打前一定要熟悉地下管线、修建物的情况,认真放出准确的支护桩中线.(2)打桩前,对钢板桩逐根进行检讨,剔除衔接锁扣处的锈蚀、变形严重的钢板桩,待修整合及格后才可使用,整修后还不及格的禁用.(3)打桩前,可在钢板桩的锁口内涂抹油脂,以便利钢板桩的打入、拔出.(4)在钢板桩插打进程中,随着丈量监控每块桩的斜度不超出2%,当偏斜过大不克不及用拉齐办法调正时,必须拔起重打.(5)密扣且包管开挖后入土不小于2米,包管钢板桩顺利合拢;特别是检讨井位的四个角要使用转角钢板桩,若没有此类钢板桩,则用旧轮胎或烂布塞缝等帮助措施密封好,防止由于漏水带走泥沙,造成地面塌陷.(6)为了防止沟槽土方开挖后,侧向土压力将钢板桩挤倒,钢板桩施打完毕后,用H200*200*11*19mm的工字钢将明渠两侧的拉森钢板桩分离连成整体,位置在桩顶以下约1.5m左右的地方,用电焊条将其焊牢,然后每隔5米用空心圆形钢材(200*12mm),加以特制的运动节将两侧的钢板桩对称支撑.支撑时运动节的螺母必须拧紧,包管拉森钢板桩的垂直度及沟槽开挖工作面.(7)在基本沟槽开挖进程中,随时不雅察钢板桩的变更情况,若有显著的倾覆或隆起状态,立刻在倾覆或隆起的部位增加对称支撑.八、钢板桩的铲除基坑回填后,要铲除钢板桩,以便重复使用.铲除钢板桩前,应仔细研究拔桩办法顺序和拔桩时间及土孔处理.不然,由于拔桩的振动影响,以及拔桩带土过多会引起地面沉降和移位,会给己施工的地下构造带来危害,并影响邻近原有建筑物、建筑物或底下管线的平安,设法削减拔桩带土十分重要,今朝主要采取灌水、灌砂措施.(1)拔桩办法本工程可采取振动锤拔桩:应用振动锤产生的强迫振动,扰动土质,破坏钢板桩周围土的粘聚力以战胜拔桩阻力,依靠附加起吊力的作用将其铲除.(2)拔桩时注意事项a、拔桩起点温柔序:对关闭式钢板撞墙,拔桩起点应分开角桩5根以上.可依据沉桩时的情况确定拔桩起点,需要时也可用跳拔的办法.拔桩的顺序最好与打桩时相反.b、振打与振拔:拔桩时,可先用振动锤将板桩锁口振活以减小土的粘附,然后边振边拔.对较难铲除的板桩可先用柴油锤将桩振下100~300mm,再与振动锤瓜代振打、振拔.c、起重机应随振动锤的启动而逐渐加荷,起吊力一般略小于减振器弹簧的压缩极限.d、供振动锤使用的电源为振动锤自己额定功率的1.2~2.0倍.(3)如钢板桩拔不出,可采取以下措施:a、用振动锤再复打一次,以战胜与土的粘着力及咬口间的铁锈等产生的阻力;b、按与板桩打设顺序相反的次序拔桩;c、板桩承受土压一侧的土较密实,在其邻近并列打入另一根板桩,可使原来的板桩顺利拔出;d、在板桩两侧开槽,放入鹏润土浆液,拔桩时可削减阻力.(4)钢板桩施工中罕有的问题及处理办法:a、倾斜.产生这种问题的原因是被打桩与邻桩锁口间阻力较大,而打桩行进偏向的贯入阻力小;处理办法有:施工进程中用仪器随时检讨、掌握、改正;产生倾斜时用钢丝绳拉住桩身,边拉边打,逐步改正;对先打的板桩适度预留误差.b、扭转.产生该问题的原因:锁口是铰式衔接;处理办法有:在打桩行进偏向用卡板锁住板桩的前锁口;在钢板桩之间的双方闲暇内,设滑轮支架,制止板桩下沉中的转动;在两块板桩锁口搭扣处的双方,用垫铁和木榫填实.c、共连.产生的原因:钢板桩倾斜弯曲,使槽口阻力增加;处理办法有:产生板桩倾斜实时改正;把相邻已打好的桩用角铁电焊暂时固定.九、钢板桩土孔处理对拔桩后留下的桩孔,必须实时回填处理.回填的办法采取填入法,填入法所用资料为石屑或中粗砂.。
钢板桩围堰施工监理实施细则一、施工监理程序框图(附后)二、施工质量控制与监理要点1、施工准备阶段的监理内容1)检查承包人钢板桩围堰施工所需材料和施工机械。
①新旧钢板桩运到工地后,应详细对其进行检查,丈量、分类、编号,其机械性能和尺寸应符合规定要求。
同时对两侧锁口用一块同型号长2-3m的短桩作通过试验,以2-3人拉动通过为宜,有条件时,采用检查小车进行。
②检查承包人用于钢板桩围堰到场机械设备情况,必须满足施工要求。
2)复核承包人的测量放样。
3)审查承包人的施工方案。
①审查钢板桩及其内支撑计算内容。
a、钢板桩及内支撑自身强度、稳定、变形等;b、基坑内外土体的稳定性验算;c、基坑降水或止水措施计算。
并应根据实际地质情况和地下渗水情况确定合理的施工方案,选择排水或不排水开挖,是否灌注封底砼。
②审查水下封底砼的技术参数及导管布置。
4)审查开工申请报告,如确认具备开工条件,可同意开工。
2、施工阶段监理要点1)拼接钢板桩①钢板桩堆存、搬运、起吊时应防止因自重而引起的变形及锁口破坏。
②拼接钢板桩时,两端钢板桩要对正,顶紧夹持于牢固的夹具内施**,要求两钢板桩端头间隙不大于3mm,断面上的错位不大于2mm。
③对组拼得钢板桩两端要平齐,误差不大于3mm;钢板桩组上下一致,误差不大于30mm,全部锁口均要涂防水混合材料,使锁口嵌缝严密。
2)施打钢板桩①施打钢板桩前应在围堰上下游一定距离及两岸陆地设置经纬仪观测点,用于控制围堰长、短**方向的钢板桩施打定位。
②打钢板桩之前,将钢板桩与水下砼的接触范围内涂上隔离层。
③施打钢板桩必须备有导向设备,以保证钢板桩的正确位置,在施工中加强测量工作,发现倾斜及时调整,使每组钢板桩在顺围堰周边方向及其垂直方向的倾斜度不大于5‰,不符合要求应立即纠正或拔出重打。
④施打顺序按施工组织设计进行,一般由上游分两头向下游合龙。
施打时宜先将钢板桩逐根或逐组施打到稳定深度,然后依次施打至设计深度,在垂直度有保证条件下,也可一次打到设计深度。
§2.8 钢板桩施工质量监理细则一、质量标准:(一)依据标准:应符合国家标准GBJ202083《地基与基础工程施工及验收规范》(二)基本要求:打桩前进行系统的轴线复合,板桩轴线偏差应控制在2020以内。
插桩时垂直偏差不得超过0.5%桩尖位于软土时,以桩尖达到设计标高为符合要求,桩顶允许偏差应控制在-50~+100mm范围。
板桩打入后,允许位置偏移100mm垂直度应控制在1%以内。
钢筋砼板桩这间缝隙,用于防渗时不得大于2020,用于挡土时不得大于25mm。
(三)允许偏差项目:1、钢板桩允许偏差值:高度允许偏差±3MM宽度绝对偏差+10MM ~-5MM弯曲挠度用2M长锁口样板能顺利通过全长,挠度小于1%桩端平面应平整,倾斜小于3MM。
2、钢筋砼板桩允许偏差值:横截面相对两边之差5MM凸榫和凹榫±3MM保护层厚度±5MM桩尖对桩轴线位移10MM桩身弯曲矢高≤0.1%桩长且≤10MM3、木板桩允许偏差值:厚度-10MM凸榫和凹榫±2MM桩身弯曲矢高0.3%桩长二、风险分析:板桩做为支护,档土结构与地下连续墙,搅拌桩相比,刚度较小。
设计,施工中不严肃对待,将发生基坑(槽)失稳,渗水漏浆泥,引起周围地基土沉降,对周围建筑物,管线造成破坏。
施工中经常发生的事故为:1、桩身断裂2、桩顶碎裂3、沉桩达不到设计要求4、桩身倾斜。
桩身断裂原因分析:1、桩身在施工过程中出现较大弯曲,在反复的集中荷载作用下,当桩身不能承受抗弯强度时,即产生断裂。
2、桩在反复长时间打击中,受拉、压应力,如拉应力过大,混凝土发生破碎,桩身即断裂。
3、制作桩的水泥标号不合要求,砂、石中含泥、碎石量偏大,施工时该处断裂。
桩顶碎裂原因分析:1、桩顶强度不够2、桩身外形质量不符合规范要求3、施工机具选择或使用不当,尤其要分析桩锤重量及击打次数4、桩顶与桩帽接触面不平5、沉桩时桩顶未加缓冲垫或缓冲垫损坏后,未及时更换。
唐山市盈和瑞环保设备生产项目工程监理实施细则编制人:审批人:监理单位:瑞和安惠项目管理集团有限公司编制日期: 2017 年 9 月 26日一、工程项目概况本项目选址在曹妃甸工业区新兴产业园区,项目产品为处理城乡有机废弃物的搪瓷拼装反应器及大中型沼气工程成套设备。
项目计划总投资 31000 万元,年产搪瓷拼装钢板 300000 张,储气膜 1000。
项目占地92亩,总建筑面积34500平米,建筑防火等级为二级,火灾危险性分类为丙类,建筑高度为10.35米。
购置搪瓷拼装板生产线等设备,建设办公楼、厂房、宿舍楼、研发楼、食堂等设施及相关辅助设施3二、监理工作目标1、质量控制目标:施工合同规定的质量等级2、进度控制目标:施工合同规定的工期要求3、投资控制目标:将投资控制在投资计划范围内4、安全控制目标:严格按《建设工程安全生产管理条例》认真落实各项工作三、监理工作依据1、中华人民共和国建筑法2、建设工程监理规范(GB50319—2000)3、建设工程质量管理条例4、建设工程安全生产管理条例5、建设工程监理合同6、建设工程施工合同7、与本工程建设有关的法律法规8、全部设计文件(包括地质勘察报告、设计图、设计说明及相关的通用图)9、有关建设工程技术标准及国家和行业、省、市颁布的施工验收规范、设计规范、施工技术规范和规定,质量检验评定标准等。
四、质量控制目标及措施(一)质量目标:根据建设单位与工程承包单位所签订的施工合同,工程达到合格标准。
严格质量控制,争创质量一流。
(二)质量控制程序及内容1、质量的事前控制:(1)掌握和熟悉质量控制的技术依据。
(2)审查施工队伍的资质。
(3)施工所需原材料、半成品的质量控制。
(4)施工机械的质量控制。
(5)审查施工图纸。
(6)审查施工单位提交的施工组织设计或施工方案。
(7)生产作业环境、管理环境改善的措施。
1)协助施工单位完善质量保证体系。
2)主动与质量监督站联系,争取支持与帮助。
目录一、工程概况 (2)二、工作内容 (3)三、监理工作依据 (4)四、监理工作控制要点 (4)五、监理工作工程质量控制方法和措施 (4)六、监理旁站点 (8)七、监理检查记录表 (8)八、安全监理 (9)九、关于进度、投资、合同等管理 (10)拉森钢板桩监理细则一、工程概况:1、工程名称:横扇综合楼2、工程地址:吴江区横扇镇渔湾大道北侧,横扇大道西侧3、建筑面积:总建筑面积16613.50平方米4、建设单位:苏州市吴江区松陵农村经济投资发展有限公司5、设计单位:苏州筑源规划建筑设计有限公司6、施工单位:吴江市梅堰建筑工程有限公司7、监理单位:苏州易中建设咨询监理有限公司A、建筑特征:拟建工程用地面积7121 m2,建筑面积约16831m2,本次拟建共计1个单体,南侧为2F农贸市场,北侧为11F酒店。
本次拟建建筑物只在酒店下部含地下一层地下室,地下室埋深约为±0.00下4.50m,本基坑开挖深度约为4.50m。
1、场地地形地貌:拟建场地位于苏州市吴江区横扇镇渔湾大道北侧,横扇大道西侧。
现场地为空地,地势总体平坦,局部稍有起伏,场地内无明河及明塘分布。
2、场地土层分布:地基土构成、特征一览表表2.23工程水文地质条件本场地地下水主要为孔隙潜水、承压水:孔隙潜水主要赋存于第①层素填土中,受大气降水及地表径流补给,通过自然蒸发和侧向径流排泄。
勘察期间测得孔隙潜水初见水位和稳定水位见表2.3.2.1和表2.3.2.2:初见水位 表2.3.2.1稳定水位 表2.3.2.2承压水主要赋存于第⑦粉土、⑩粉砂层中,本次勘察在J1、J2号孔中测得⑦层承压水初见水位标高约-20.0m ,稳定水位标高0.00~0.50m二、 工作内容:本工程监理的主要内容是:用科学、系统的监理手段,根据设计图纸、施工合同、国家现行规范和法规,对该工程项目进行全过程、全方位的旁站监督;做好组织协调工作;根据监理合同的约定时限和甲方预定的合理的监理目标,全面维护甲方的合法权益,为甲方提供技术、经济、法律方面的咨询意见。
XXX工程钢板桩监理实施细则编制:审核:XXX监理有限公司二〇一八年一月一、工程概况XXX本工程设有AO生化池、二沉池,深度处理提升泵房、废水池、磁混凝澄清池、反销化滤池、反冲洗车间、接触消毒池、尾水提升泵房、粗格栅进水提升泵房、细格栅曝气沉砂池、污泥浓缩池及污泥提升泵房等构(建)筑物。
本工程支护分6个剖面进行支护设计,其中9、10区、12~19区采用施打拉森钢板桩+钢管内支撑基坑支护形式。
二、监理工作依据1、《建设工程监理规范》(GB50319-2014);2、已签订的《委托监理合同》;3、已签订的《工程承包合同》;4、经审查批准的《施工图纸》和《设计技术文件》;5、经审查批准的《监理规划》;6、《杏林污水处理厂三期工程岩土工程勘察报告》7、《建筑基坑支护技术规程》(JGJ120-2012);8、《建筑基坑工程监测技术规范》(GB50497-2009);9、《建筑地基基础工程施工质量验收规范》(GB50202-2002);10、《建筑地基基础技术规范》(DBJ13-07-2006);三、监理控制要点监理在钢板桩施工全过程,按事前、事中、事后进行全面严格而有效的控制。
1、审查钢板桩分项工程施工方案。
2、本分项工程必须由有认可资质的专业化施工队伍施工。
若系分包则要求对拟选分包单位资质、施工营业执照、施工业绩进行申报,得到监理与业主的批准后方可进场。
3、施工单位须编制分项工程的实施性施组方案,并要报监理审查。
监理要对方案、工艺的可行性、技术合理性及技术安全措施进行审查。
4、审查计划投入施工的设备型号、规格、技术状况,判定其能否满足要求。
5、对进场的设备的计量认证书、使用许可证进行检验确认。
6、,必要时进行考核。
7、钢板桩进场前需要检查整理,发现缺陷随时调整,在运输和堆放时尽量不使其弯曲变形,避免碰撞,尤其不能将锁口碰坏。
8、桩打入前将桩尖处的凹槽底口封闭,避免泥士挤入,转角处采用90度转角桩。
9、桩打入时先施工导向桩、然后焊接围樯、沿围檣依次打入钢板桩并入围樯焊接牢固。
XXX工程钢板桩监理实施细则编制:审核:XXX监理二〇一八年一月一、工程概况XXX本工程设有AO生化池、二沉池,深度处理提升泵房、废水池、磁混凝澄清池、反销化滤池、反冲洗车间、接触消毒池、尾水提升泵房、粗格栅进水提升泵房、细格栅曝气沉砂池、污泥浓缩池及污泥提升泵房等构(建)筑物。
本工程支护分6个剖面进行支护设计,其中9、10区、12~19区采取施打拉森钢板桩+钢管内支撑基坑支护形式。
二、监理工作依据1、《建设工程监理规范》(GB50319-);2、已签署《委托监理协议》;3、已签署《工程承包协议》;4、经审查同意《施工图纸》和《设计技术文件》;5、经审查同意《监理计划》;6、《杏林污水处理厂三期工程岩土工程勘察汇报》7、《建筑基坑支护技术规程》(JGJ120-);8、《建筑基坑工程监测技术规范》(GB50497-);9、《建筑地基基础工程施工质量验收规范》(GB50202-);10、《建筑地基基础技术规范》(DBJ13-07-);三、监理控制关键点监理在钢板桩施工全过程,按事前、事中、事后进行全方面严格而有效控制。
1、审查钢板桩分项工程施工方案。
2、本分项工程必需由有认可资质专业化施工队伍施工。
若系分包则要求对拟选分包单位资质、施工营业执照、施工业绩进行申报,得到监理和业主同意后方可进场。
3、施工单位须编制分项工程实施性施组方案,并要报监理审查。
监理要对方案、工艺可行性、技术合理性及技术安全方法进行审查。
4、审查计划投入施工设备型号、规格、技术情况,判定其能否满足要求。
5、对进场设备计量认证书、使用许可证进行检验确定。
6、审查上岗人员上岗证书要求必需持证上岗,必需时进行考评。
7、钢板桩进场前需要检验整理,发觉缺点随时调整,在运输和堆放时尽可能不使其弯曲变形,避免碰撞,尤其不能将锁口碰坏。
8、桩打入前将桩尖处凹槽底口封闭,避免泥士挤入,转角处采取90度转角桩。
9、桩打入时先施工导向桩、然后焊接围樯、沿围檣依次打入钢板桩并入围樯焊接牢靠。
XXX工程
钢板桩监理实施细则
编制:
审核:
XXX监理有限公司
二〇一八年一月
一、工程概况
XXX本工程设有AO生化池、二沉池,深度处理提升泵房、废水池、磁混凝澄清池、反销化滤池、反冲洗车间、接触消毒池、尾水提升泵房、粗格栅进水提升泵房、细格栅曝气沉砂池、污泥浓缩池及污泥提升泵房等构(建)筑物。
本工程支护分6个剖面进行支护设计,其中9、10区、12~19区采用施打拉森钢板桩+钢管内支撑基坑支护形式。
二、监理工作依据
1、《建设工程监理规范》(GB50319-2014);
2、已签订的《委托监理合同》;
3、已签订的《工程承包合同》;
4、经审查批准的《施工图纸》和《设计技术文件》;
5、经审查批准的《监理规划》;
6、《杏林污水处理厂三期工程岩土工程勘察报告》
7、《建筑基坑支护技术规程》(JGJ120-2012);
8、《建筑基坑工程监测技术规范》(GB50497-2009);
9、《建筑地基基础工程施工质量验收规范》(GB50202-2002);
10、《建筑地基基础技术规范》(DBJ13-07-2006);
三、监理控制要点
监理在钢板桩施工全过程,按事前、事中、事后进行全面严格而有效的控制。
1、审查钢板桩分项工程施工方案。
2、本分项工程必须由有认可资质的专业化施工队伍施工。
若系分包
则要求对拟选分包单位资质、施工营业执照、施工业绩进行申报,得到监理与业主的批准后方可进场。
3、施工单位须编制分项工程的实施性施组方案,并要报监理审查。
监理要对方案、工艺的可行性、技术合理性及技术安全措施进行审查。
4、审查计划投入施工的设备型号、规格、技术状况,判定其能否满足要求。
5、对进场的设备的计量认证书、使用许可证进行检验确认。
6、审查上岗人员的上岗证书要求必须持证上岗,必要时进行考核。
7、钢板桩进场前需要检查整理,发现缺陷随时调整,在运输和堆放时尽量不使其弯曲变形,避免碰撞,尤其不能将锁口碰坏。
8、桩打入前将桩尖处的凹槽底口封闭,避免泥士挤入,转角处采用90度转角桩。
9、桩打入时先施工导向桩、然后焊接围樯、沿围檣依次打入钢板桩并入围樯焊接牢固。
10、履带吊停在打桩点就近的平台,侧向施工,沉桩至设计高度度前40cm时停止振动,控制下下速度度。
11、钢板桩施工完成后,再开槽焊接支撑,支撑与围樯、板桩均需焊接牢固。
焊缝等级为二级。
12、需在侧壁回填压实后,方可撤除内撑及围檩,最后拔出钢板桩。
拔除后空洞应用粘士加水泥注满填实。
对基坑开挖的要求
1、开挖前应编制好具针对性的土方开挖方案。
基坑开挖自上而下分
段分层进行,及时支护,严禁超挖。
基坑按“分层开挖、先撑后挖”的原则施工。
2、基坑边界周围地面应设排水沟,且应避免漏水、渗水进入坑内。
3、在基坑边缘地面严禁堆放超出设计允许荷载的材料,弃土和设备,特别是重型机械等。
重型机械布置在基坑边作业,应采取有效的处理措施。
4、基坑土方应均衡开挖,严格控制开挖高差。
在软土基坑中,开挖高差不宜大于1m。
机械挖土时,应在基坑及坑壁留200至400m厚土层用人工挖掘修整。
土方开挖至设计标高后,应及时浇捣垫层,作到坑底满封闭,并及时进行地下结构施工。
5、运土方的汽车及挖掘机不得勾、挖、碰撞支护桩;不得在支护桩体上来回行驶、辗压。
汽车出入的路口处要铺上钢板。
6、对支护地段施工完不久的边坡顶部,应避免重型设备和大量材料堆放,禁止重型车辆通行。
7、地下结构完成并完成外防水施工后,地下室结构混凝土强度达到设计要求后应及时回填地下室墙外土方,回填土应分层夯实。
开挖过程中应对建筑物进行沉降观测,如有特殊情况应立即停止开挖并采取有效措施处理。
8、土方开挖还须注意以下问题
8.1挖土机械的选择:大面积挖土采用中型反铲式挖土机,较密集桩承台位置采用小型挖土机开挖,密集桩承台位置采用人工开挖。
8.2土方开挖前确定开挖顺序、开挖路线、机械基坑斜道的设置。
9、雨季施工措施
9.1雨季开挖基坑时,应注意开挖边坡稳定,可适当放缓开挖边坡。
承台挖至垫层标高之后,立即浇筑好混凝土垫层,防止雨水泡槽。
9.2基础工程应开设排水沟,雨后积水应设置防护栏或警告标志。
9.3机械设备应设置在地势较高、防潮避雨的地方,要搭设防雨棚。
9.4根据地形对场地排水系统进行疏通以保证水流畅通、不积水,并要防止邻近地区水倒灌进入场内。
临时道路路基碾压坚实,经常维修和保养以保证通行,特别在雨季中要有专人和班组进行维护。
9.5做好施工现场的排水设施,基坑外设防洪沟。
在工地四周边均设集水沟和集水井,并配足水泵。
在雨季来临前,对施工现场的临时设施进行全面检查。
若漏雨应及时进行修复,不得让材料和机具受雨淋和被雨水淹没。
10、土方开挖对钢板桩的保护
10.1挖土应严格沿桩四周对称分层开挖,减少土压力对桩的影响。
10.2密集的桩与桩之间的土方人工开挖,不得采用挖土机进行。
10.3土方开挖前,根据施工图纸指定土方开挖流向与挖土机行走路线,必须避开有基础桩的位置。
土方开挖过程专人进行指挥,控制挖土机不得压在桩的位置上,挖土时不得碰撞工程桩。
11、拔除拉森钢板桩前,为保证周围道路及建筑的安全必须用砂或水泥浆进行回填,填砂时用水冲密实。
12、在基坑和地下室施工期间,应监测水平位移,当有危险情况出现时可采取下列措施:
12. 1.用挖土机械削坡坡顶卸荷;
12.2 用砂袋或填土在坡脚压载;
12.3钢板桩漏水、流水,坑内降水及开挖使坑外地面或道路下沉、建筑物倾斜、管道断裂时,应立即停止坑内降水和挖土,并立即用粘土或碎布阻塞夯实再加化学浆液处理钢板桩的渗漏。
当地面有裂缝出现时,必须及时用水泥砂浆封堵。
12.4在基坑和地下室施工期间,设立值班制度,成立应急领导小组、现场监测小组。
12.5基坑开挖前,应作好基坑抢险加固准备工作,包括建立基坑监测住处反馈系统、反压土料的来源与运输、储备止水堵漏的必要器材、加固用的钢材、水泥、纤维袋等。
12.6当基坑周围建筑物严重开裂、倾斜时,应立即组织人员疏散,并补强加固或拆除,同时上报上级主管部门。
四、检验、监测及检测
1、钢板桩检验标准见下表
序检查项目允许偏差或允许
值
检查方法
单位数值
1 桩垂直度% <1 用钢尺量
2 桩身弯曲度<2%1 用钢尺量,1为桩长
3 齿槽平直度及光
滑度无电焊渣或毛刺用1m长的桩段做通过
试验
4 桩长度不小于设计长度用钢尺量
2、监测
基坑支护监测由专人负责,各监测项目、测点布置和精度要求等要求见下表
序监测项目位置或监测对
象仪器监测精
度
测点布
置
1 支护结构水
平位移支护结构上端
部
经纬仪 1.0mm 间距
15m
2 周边土体沉
降支护结构周边
土体
水准仪 1.0mm 间距
15m
3 沉降、倾斜需保护的(构)
筑物经纬仪、水
准仪
1.0mm 间距
15m
4 地下管线沉
降和位移管线接头,检查
井和管线上部
土体
经纬仪、水
准仪
1.0mm 10m
各监测项目在基坑施工影响前应测得稳定的初始值,且不应少于两次。
