粉刷石膏找平方施工工艺
- 格式:pptx
- 大小:1.40 MB
- 文档页数:12

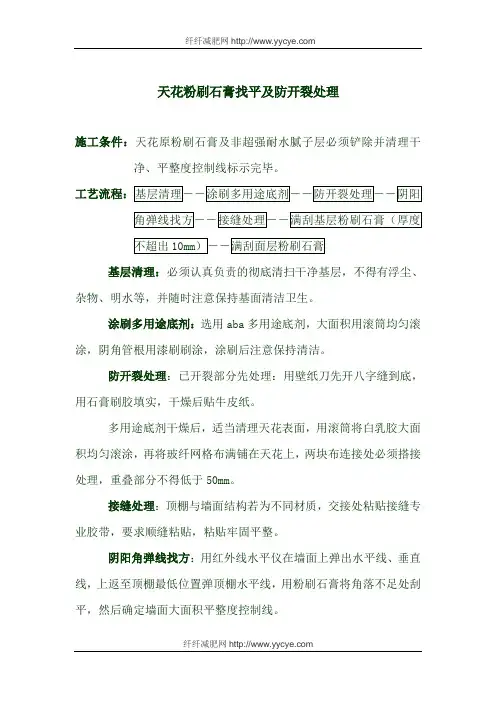

天花粉刷石膏找平及防开裂处理
施工条件:天花原粉刷石膏及非超强耐水腻子层必须铲除并清理干净、平整度控制线标示完毕。
基层清理:必须认真负责的彻底清扫干净基层,不得有浮尘、杂物、明水等,并随时注意保持基面清洁卫生。
涂刷多用途底剂:选用aba多用途底剂,大面积用滚筒均匀滚涂,阴角管根用漆刷刷涂,涂刷后注意保持清洁。
防开裂处理:已开裂部分先处理:用壁纸刀先开八字缝到底,用石膏刷胶填实,干燥后贴牛皮纸。
多用途底剂干燥后,适当清理天花表面,用滚筒将白乳胶大面积均匀滚涂,再将玻纤网格布满铺在天花上,两块布连接处必须搭接处理,重叠部分不得低于50mm。
接缝处理:顶棚与墙面结构若为不同材质,交接处粘贴接缝专业胶带,要求顺缝粘贴,粘贴牢固平整。
阴阳角弹线找方:用红外线水平仪在墙面上弹出水平线、垂直线,上返至顶棚最低位置弹顶棚水平线,用粉刷石膏将角落不足处刮平,然后确定墙面大面积平整度控制线。
满刮基层粉刷石膏:根据平整度控制线,满刮基层粉刷石膏,粉刷石膏使用前,应按照说明书上的要求,将墙固与水按照一定的比例搅拌均匀,并在规定的时间范围内使用完毕。
满刮总厚度不得超过10mm。
满刮面层粉刷石膏:基层粉刷石膏干燥后,将面层粉刷石膏按照产品说明要求,搅拌均匀满刮在墙面上,将粗糙的表面填满补平。
质量标准:
注意:
天花满刮粉刷石膏时不易过厚,最大厚度应在10 mm以内,天花为石膏板吊顶时不使用此工艺。
本文版权属于纤纤减肥网转载请注明出处。
粉刷石膏施工工艺1. 简介粉刷石膏是一种常见的装饰工艺,用于墙面、天花板等表面的涂刷,以增加美观度和保护墙体。
本文将介绍粉刷石膏施工的基本步骤和注意事项。
2. 工具和材料•刮刀:用于去除墙面上的灰尘和松散的底漆。
•打磨机:用于磨光墙面,使其更加平滑。
•刷子和滚筒:用于粉刷石膏涂料。
•石膏:用于修补墙面的破损和平滑表面。
•底漆:用于增强粉刷涂料的附着力。
•粉刷涂料:选择适合的颜色和质地。
3. 施工步骤3.1 准备工作在开始粉刷石膏施工之前,需要做以下准备工作:•清洁墙面:用刮刀去除墙面上的灰尘和松散物质,保持墙面干净。
•修补墙面:用石膏填补墙面上的裂缝和洞口,并使用打磨机将其磨平,使墙面表面平整。
•防护:使用胶带覆盖好门窗等无需粉刷的部分,以防止涂料溅落。
3.2 底漆处理底漆的作用是增强粉刷涂料的附着力,并提供一个均匀的表面。
以下是底漆处理的步骤:1.搅拌底漆:根据产品说明,搅拌底漆以确保均匀混合。
2.使用滚筒或刷子将底漆均匀地涂在墙面上。
尽可能保证一次性涂刷完成,避免反复涂刷导致不均匀的底漆层。
3.3 粉刷涂料施工在底漆干燥后,开始施工粉刷涂料。
以下是施工粉刷涂料的步骤:1.搅拌粉刷涂料:根据产品说明,搅拌粉刷涂料以确保均匀混合。
2.使用滚筒或刷子将粉刷涂料均匀地涂在墙面上。
如果需要多层涂刷,请等待上一层干燥后再进行下一层的施工。
3.涂刷方向:根据想要的效果,涂刷时可以选择垂直、水平或交叉涂刷的方式。
4.涂刷厚度:根据涂刷涂料的建议厚度,控制每次涂刷的涂料量,避免涂刷过厚或过薄影响效果。
3.4 打磨和清洁当粉刷涂料完全干燥后,进行打磨和清洁工作,使墙面更加平滑和整洁。
1.使用打磨机对墙面进行打磨,去除涂料表面的不平整和瑕疵。
2.使用软布或吸尘器清洁墙面,去除打磨时留下的灰尘和杂物。
4. 注意事项•施工环境:在施工过程中,保持室内通风良好,确保涂料能够迅速干燥。
•材料质量:选择优质的石膏、底漆和粉刷涂料,以确保施工效果持久且美观。
室内粉刷石膏施工工艺简述一、施工工艺:施工工艺执行《粉刷石膏砂浆抹灰工程施工及质量验收规程》(JG/T015-2004)。
其施工工序及要点如下:1、操作工艺流程:施工准备→基层处理→墙面贴饼冲筋→墙面均匀适量喷水→配置料浆→料浆刮抹上墙→刮平压实→压光→检查验收2、施工准备:2.1工具准备:搅拌桶:搅拌桶容积主要考虑应能满足一个作业组在规定的时间内用完的料浆量。
搅拌工具:手工抹灰用电动搅拌器或普通灰浆搅拌机。
找平工具:H形靠尺活刮板,长度分别为1.2m或2m。
抹灰压平收光工具:大小号抹子和灰板等用量。
其它涂抹工具:泡沫海绵抹子或毛毡抹子。
2.2 材料的准备:1)粉刷石膏砂浆应符合物理力学性能指标的要求。
现场材料必须复验,符合要求才能使用。
2)粉刷石膏砂浆用水必须是可饮用的自来水。
3、基层处理:3.1粉刷石膏砂浆抹灰前应对基层表面的尘土、污垢、油渍等清理干净。
3.2 基层上的凹凸部分和非预留孔洞等基底缺陷,应采用同类性能的材料处理平整牢固。
3.3 门窗框与边缝处须采用规定材料填实。
当门窗框为铝合金时,应用发泡聚氨酯条、矿棉玻璃棉条或玻璃纤维毡条进行处理;当门窗框为彩板时,应用建筑密封膏封严;当门窗为钢木时,应用水泥砂浆填补;当门窗框为塑料时,应用泡沫塑料条、泡沫聚氨酯条、油毡卷条处理,但不能填塞过紧。
3.4抹灰前应提前对基层洒水湿润,抹灰时不得用明水。
加气混凝土砌块墙:可在抹灰前2~3小时开始洒水,洒水次数为2~3次,在表面无水珠流淌即可抹灰。
4、墙面贴饼冲筋:施工时,应先用粉刷石膏抹灰砂浆标筋。
标横筋时,下道筋应设在踢脚板上口;标竖筋时,两端标筋设在墙角阴角处。
按墙面平整度要求,用灰饼标筋。
层高3米以下设横筋2道。
竖筋间距为1.5米左右,筋宽30~50mm。
5、配置料浆:5.1料浆搅拌:1)一次投料量为在规定的时间内用完的料量。
2)粉刷石膏面层砂浆加水量按水:粉刷石膏面层砂浆=0.4:1(重量比),先将水放入搅拌桶,再倒入灰料,用手提式电动搅拌器搅拌4~5分钟,使料浆达到施工所需要的稠度,静置4~5分钟后再进行第二次搅拌,拌匀后使用。
粉刷石膏施工工艺

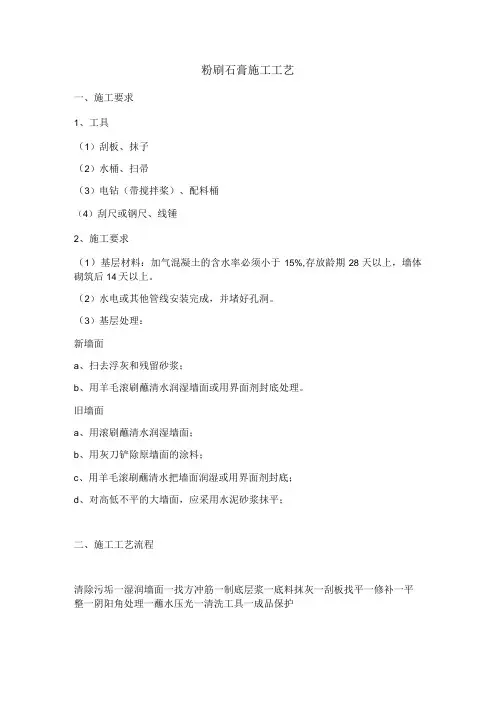

一、施工要求
1、工具
(1)刮板、抹子
(2)水桶、扫帚
(3)电钻(带搅拌桨)、配料桶
(4)刮尺或钢尺、线锤
2、施工要求
(1)基层材料:加气混凝土的含水率必须小于15%,存放龄期28天以上,墙体砌筑后14天以上。
(2)水电或其他管线安装完成,并堵好孔洞。
(3)基层处理:
新墙面
a、扫去浮灰和残留砂浆;
b、用羊毛滚刷蘸清水润湿墙面或用界面剂封底处理。
旧墙面
a、用滚刷蘸清水润湿墙面;
b、用灰刀铲除原墙面的涂料;
c、用羊毛滚刷蘸清水把墙面润湿或用界面剂封底;
d、对高低不平的大墙面,应采用水泥砂浆抹平;
二、施工工艺流程
清除污垢一湿润墙面一找方冲筋一制底层浆一底料抹灰一刮板找平一修补一平整一阴阳角处理一蘸水压光一清洗工具一成品保护
1确保基面清洁干燥,无疏松物、油污等。
2只需加水调拌至施工所需稠度,无需加胶。
3大平面用抹子上料,用托板或1米长尺杆找平,高标准施工须充筋找平。
4施工温度应在5C至40C,只限室内抹灰,不可用于室外。
5施工厚度为每道两厘米,完全干燥后可进行下道工序。
6在可操作时间内施工作业,稠化后不可二次加水搅拌再施工。
三、注意事项
1、拌和好的灰浆必须在50分钟内用完,已硬化的浆料,不能再加水使用。
2、粉刷石膏的抹灰操作工具、容器用完必须清洗干净,否则会影响粉刷石膏的使用效果。
3、粉刷石膏产品仅限于室内抹灰操作,一般不得用于室外场所。
墙面粉刷石膏施工工艺
墙面粉刷石膏施工工艺流程:
①施工准备:清理施工现场,确保工作面无障碍物;检查墙面基底,处理墙面裂缝、凹凸不平,清洁表面灰尘、油渍等杂质。
②基层处理:对墙面进行彻底清洁,去除浮灰并保持适度湿润,但避免积水;如有需要,喷涂界面剂增加粘结性。
③标记标筋:根据墙面平整度和施工要求,设置标筋(即灰饼),确定抹灰厚度与平整度标准,通常横竖标筋间距和高度按规范设定。
④配制石膏浆料:根据产品说明,按比例准确称量粉料与水,搅拌均匀至适合施工的稠度。
⑤底层石膏施工:若墙面平整度差,先用底层粉刷石膏进行打底,厚度约为3-5mm,分层涂抹,每层需待前一层终凝后再进行。
⑥面层石膏施工:当底层干燥后,使用面层粉刷石膏进行罩面,控制好厚度,小于5mm可直接施工,超过则需底层打底。
用刮板或专用工具刮平、压实、收光。
⑦细节处理:对阴阳角、门窗框边缘等部位进行精细处理,保证线条平直、过渡自然。
⑧检查与打磨:施工完成后检查墙面平整度与光洁度,对不平处进行局部打磨修正。
⑨清理与保护:清理现场多余材料与垃圾,对已完成的墙面采取保护措施,避免施工交叉污染。
⑩质量验收:施工完成后,依据相关标准进行质量检查,确保墙面无空鼓、开裂等质量问题,达标后方可进行下一步施工或交付使用。
遵循上述流程,可以确保墙面粉刷石膏施工的质量与效率,达到理想的装饰效果。

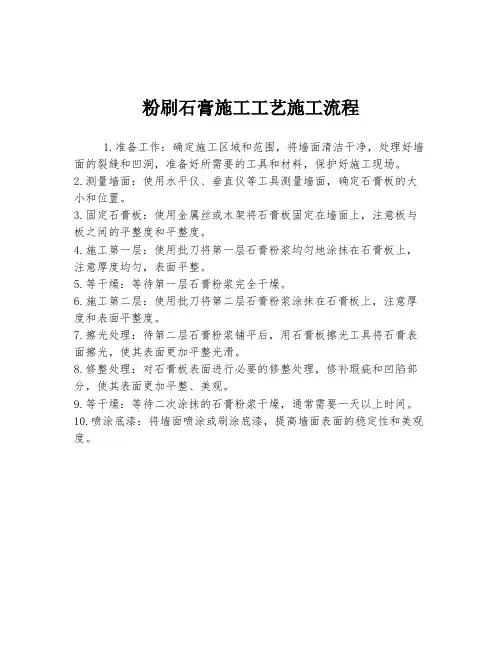

粉刷石膏施工工艺施工流程
1.准备工作:确定施工区域和范围,将墙面清洁干净,处理好墙面的裂缝和凹洞,准备好所需要的工具和材料,保护好施工现场。
2.测量墙面:使用水平仪、垂直仪等工具测量墙面,确定石膏板的大小和位置。
3.固定石膏板:使用金属丝或木架将石膏板固定在墙面上,注意板与板之间的平整度和平整度。
4.施工第一层:使用批刀将第一层石膏粉浆均匀地涂抹在石膏板上,注意厚度均匀,表面平整。
5.等干燥:等待第一层石膏粉浆完全干燥。
6.施工第二层:使用批刀将第二层石膏粉浆涂抹在石膏板上,注意厚度和表面平整度。
7.擦光处理:待第二层石膏粉浆铺平后,用石膏板擦光工具将石膏表面擦光,使其表面更加平整光滑。
8.修整处理:对石膏板表面进行必要的修整处理,修补瑕疵和凹陷部分,使其表面更加平整、美观。
9.等干燥:等待二次涂抹的石膏粉浆干燥,通常需要一天以上时间。
10.喷涂底漆:将墙面喷涂或刷涂底漆,提高墙面表面的稳定性和美观度。
1 墙体抹粉刷石膏施工工艺1、施工工艺:1.1工艺流程:基层处理→浇水湿润墙体→弹线找规矩→贴灰饼冲筋→挂网→备制料浆→抹底层粉刷石膏→验收。
1.2施工方法:(1)、基层处理:在刮底层石膏前,要求对墙面进行清理,将墙体表面的浮砂、灰土等用笤帚扫干净,用水管将墙洇透,使水浸入加气块达10㎜为宜。
对缺棱掉角的砌块,或砌块的接缝处高差较大时,可用1:1:6水泥混合砂浆掺20%107胶水拌合均匀,分层衬平,每遍厚度5~7㎜,待灰层凝固后,用水湿润。
对个别混凝土突出墙面部分,用錾子与墙体剔平。
(2)、混凝土结构与砌体结构交接处表面的抹灰,应采取防止开裂的加强措施,本工程采用孔径为5mm的玻纤网为加强网,加强网与各基体的搭接宽度不应小于100mm,基层经验收合格后方可进行下道工序。
(3)、在墙面用50cm线弹出踢脚高度线,有吊顶的房间弹出抹灰上线,弹好以后就贴灰饼,根据粉刷石膏的特性,墙面抹灰最薄处不得小于5mm,以此再根据墙体平整度与垂直度确定各个灰饼的厚度。
(4)、灰饼做好后,根据灰饼及墙体长短确定冲筋方向(横向或竖向),然后进行冲筋,冲筋宽度不得大于刮杠的长度,便于后期工序操作。
(5)、待冲筋灰有一定强度后,方可进行整墙抹灰。
(6)、粉刷石膏抹完后,因及时对墙体平整度、垂直度、阴阳角方正等进行检查验收,对不符合要求的及时进行整改。
(7)、石膏腻子顶刮至吊顶内100mm(房间吊顶具体另详图),下距结构地面200mm(配电间、配线间为150mm)。
(8)、抹灰时每道墙两头各留出50cm线一处,抹灰后及时把50cm线引弹出来,以便下道工序施工。
(9)、室内墙面、柱面的阳角应做暗护角,做法:采用1:2水泥砂浆,其高度为2m,每侧宽度为100mm。
3、应注意的质量问题(1)、底层石膏施工前墙体必须提前两天进行浇水,对于混凝土剪力墙及柱等部位在抹灰前要再次喷水湿润,抹灰操作时以不见明水为宜。
(2)、基层清理应到位,墙面不得有砂浆、混凝土等松散颗粒。

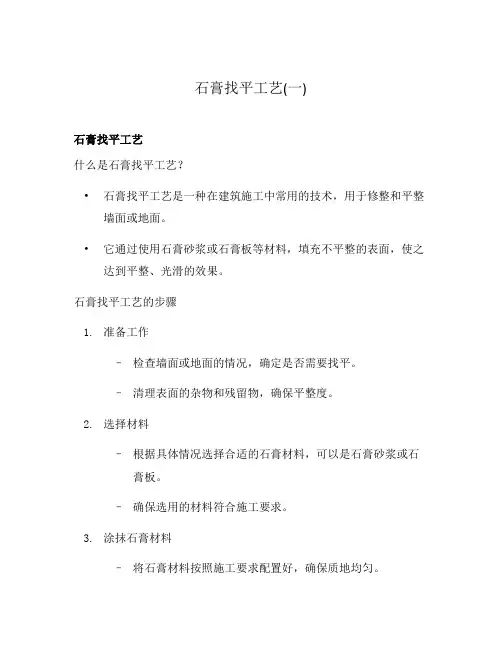

石膏找平工艺(一)石膏找平工艺什么是石膏找平工艺?•石膏找平工艺是一种在建筑施工中常用的技术,用于修整和平整墙面或地面。
•它通过使用石膏砂浆或石膏板等材料,填充不平整的表面,使之达到平整、光滑的效果。
石膏找平工艺的步骤1.准备工作–检查墙面或地面的情况,确定是否需要找平。
–清理表面的杂物和残留物,确保平整度。
2.选择材料–根据具体情况选择合适的石膏材料,可以是石膏砂浆或石膏板。
–确保选用的材料符合施工要求。
3.涂抹石膏材料–将石膏材料按照施工要求配置好,确保质地均匀。
–使用工具(如抹刀)将石膏材料涂抹在要找平的表面上。
–根据需要,可以涂抹多层石膏材料,以达到更好的效果。
4.整平表面–在石膏材料未完全凝固前,使用工具对表面进行整平。
–可以采用抹刀、刮板等工具,按照需要进行调整。
5.磨光和修整–石膏材料凝固后,使用砂纸或磨具对表面进行磨光。
–去除表面的凹凸不平,使之更加平整、光滑。
–如果需要,可以对修整后的表面进行上漆或涂料处理。
6.清理和检查–清理施工现场的杂物和残留物。
–对找平后的墙面或地面进行检查,确保达到要求。
石膏找平工艺的适用场景•石膏找平工艺适用于墙面或地面出现起伏、裂缝或凹凸不平的情况。
•它可以修整墙面、地面的表面,使之更加美观、平整。
•石膏找平工艺也常用于装修施工中的前期准备工作。
石膏找平工艺的优缺点•优点:–石膏找平工艺操作简单、施工便捷,不需要特殊的设备和工具。
–可以修整多种材质的墙面或地面,适应性强。
–石膏材料具有一定的可调性,可以针对具体情况进行调整。
•缺点:–石膏找平工艺需要一定的施工经验和技巧,初学者可能存在一定的学习曲线。
–对于较大面积的墙面或地面找平,可能需要较长的施工时间。
结语石膏找平工艺是一项常见且实用的施工技术,在装修施工中发挥着重要的作用。
通过熟练掌握和运用这项技术,可以使墙面、地面更加平整、美观。
尽管需要一定的经验和技巧,但随着实践的积累,相信每个人都能够掌握这项技术,并在实际施工中取得令人满意的效果。

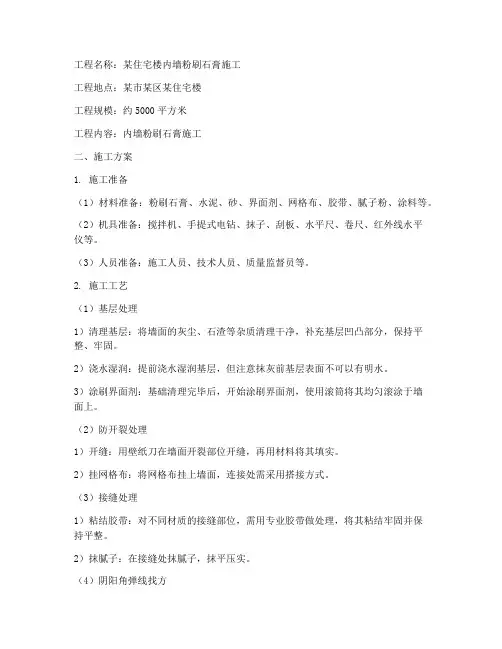

工程名称:某住宅楼内墙粉刷石膏施工工程地点:某市某区某住宅楼工程规模:约5000平方米工程内容:内墙粉刷石膏施工二、施工方案1. 施工准备(1)材料准备:粉刷石膏、水泥、砂、界面剂、网格布、胶带、腻子粉、涂料等。
(2)机具准备:搅拌机、手提式电钻、抹子、刮板、水平尺、卷尺、红外线水平仪等。
(3)人员准备:施工人员、技术人员、质量监督员等。
2. 施工工艺(1)基层处理1)清理基层:将墙面的灰尘、石渣等杂质清理干净,补充基层凹凸部分,保持平整、牢固。
2)浇水湿润:提前浇水湿润基层,但注意抹灰前基层表面不可以有明水。
3)涂刷界面剂:基础清理完毕后,开始涂刷界面剂,使用滚筒将其均匀滚涂于墙面上。
(2)防开裂处理1)开缝:用壁纸刀在墙面开裂部位开缝,再用材料将其填实。
2)挂网格布:将网格布挂上墙面,连接处需采用搭接方式。
(3)接缝处理1)粘结胶带:对不同材质的接缝部位,需用专业胶带做处理,将其粘结牢固并保持平整。
2)抹腻子:在接缝处抹腻子,抹平压实。
(4)阴阳角弹线找方1)弹线:用红外线水平仪在墙面上弹出水平线与垂直线,并将平整度控制线确定好。
2)找方:根据弹线进行阴阳角找方,确保墙面垂直度。
(5)满刮基层粉刷石膏1)刮基层粉刷石膏:按照确定好的平整度控制线,刮墙面基层粉刷石膏。
2)压实:用抹子将基层粉刷石膏压实,确保平整度。
(6)满刮面层粉刷石膏1)刮面层粉刷石膏:基层粉刷石膏干透后,刮面层粉刷石膏。
2)填平补平:如有粗糙表面,需将其填满补平。
3. 施工要求(1)施工过程中,严格按照施工工艺进行操作,确保工程质量。
(2)施工人员应熟悉施工工艺,掌握操作要领。
(3)施工过程中,注意安全,遵守安全操作规程。
(4)施工完成后,对墙面进行检查,确保无空鼓、裂缝等现象。
三、质量保证措施1. 严格材料检验:对进场材料进行严格检验,确保材料质量符合要求。
2. 严格执行施工工艺:严格按照施工工艺进行操作,确保工程质量。

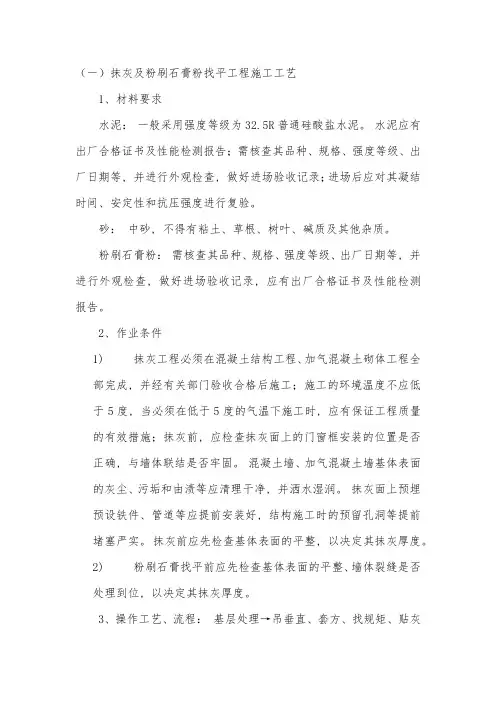

(一)抹灰及粉刷石膏粉找平工程施工工艺1、材料要求水泥:一般采用强度等级为32.5R普通硅酸盐水泥。
水泥应有出厂合格证书及性能检测报告;需核查其品种、规格、强度等级、出厂日期等, 并进行外观检查, 做好进场验收记录;进场后应对其凝结时间、安定性和抗压强度进行复验。
砂:中砂, 不得有粘土、草根、树叶、碱质及其他杂质。
粉刷石膏粉:需核查其品种、规格、强度等级、出厂日期等, 并进行外观检查, 做好进场验收记录, 应有出厂合格证书及性能检测报告。
2、作业条件1)抹灰工程必须在混凝土结构工程、加气混凝土砌体工程全部完成, 并经有关部门验收合格后施工;施工的环境温度不应低于5度, 当必须在低于5度的气温下施工时, 应有保证工程质量的有效措施;抹灰前, 应检查抹灰面上的门窗框安装的位置是否正确, 与墙体联结是否牢固。
混凝土墙、加气混凝土墙基体表面的灰尘、污垢和由渍等应清理干净, 并洒水湿润。
抹灰面上预埋预设铁件、管道等应提前安装好, 结构施工时的预留孔洞等提前堵塞严实。
抹灰前应先检查基体表面的平整, 以决定其抹灰厚度。
2)粉刷石膏找平前应先检查基体表面的平整、墙体裂缝是否处理到位, 以决定其抹灰厚度。
3、操作工艺、流程:基层处理→吊垂直、套方、找规矩、贴灰饼→抹底层砂浆→弹线、粘分格条→修补墙面箱、槽、孔洞、裂缝→滚刷界面剂(并做拉毛、防裂处理)→抹面层砂浆→室内抹灰的滴水线、槽→养护。
1)、混凝土、砖墙墙面抹灰操作工艺基层处理:抹灰打底前应对基层进行处理。
对于混凝土基层, 采用水泥细砂浆掺界面剂进行“毛化处理”。
吊垂直、套方、找规矩、贴灰饼:按墙上已弹的基准线, 分别在门口角、垛、墙面等处吊垂直、套方、抹灰饼, 灰饼大小一般为50x50mm, 间距不宜大于1.5m。
抹底层砂浆:抹1: 3水泥砂浆, 每遍厚度5~7mm, 应分层分遍抹平, 并用大杠刮平找直, 木抹子搓毛。
弹线、粘分格条、滴水槽:首先应按照设计图示分格尺寸, 弹线分格, 注意分格竖条粘贴位置应在所弹立线的一侧, 防止左右乱粘。
第1篇一、施工准备1. 材料准备:粉刷石膏、水泥、砂子、界面剂、网格布、涂料、腻子、工具等。
2. 工具准备:搅拌机、刮板、水平尺、线锤、水平仪、剪刀、钢刷、毛刷、桶等。
3. 人员准备:施工人员需具备一定的粉刷石膏施工经验。
二、施工步骤1. 基层处理(1)清理基层:将墙面、顶棚的灰尘、油渍、油垢等杂物清理干净。
(2)修补凹凸部位:对基层表面的凹凸部位进行修补,使其平整、牢固。
(3)处理门窗缝隙:根据门窗材质,对门窗框与墙边的缝隙进行嵌填,同时做好墙面、门窗口、柱子的护角。
(4)浇水湿润:提前对基层浇水湿润,但抹灰前表面不应有明水。
2. 弹线找规矩(1)根据房间尺寸和图纸要求,利用激光扫平仪确定抹灰控制线。
(2)在顶棚、墙面等部位弹线,确保抹灰厚度均匀。
3. 挂网(1)在填充墙与混凝土墙、柱、梁等不同基层材质交界部位及电线导管设槽处,使用耐碱网格布进行加强,防止面层开裂。
(2)将网格布压入抹灰石膏中,压实抹平,严禁出现干挂形式。
4. 灰饼冲筋(1)采用激光仪定位,确定墙面突出点。
(2)根据检查的实际情况,决定灰饼的厚度。
(3)在每面墙体距地0.8m和2m左右的高度,离墙两侧阴角或阳角约10cm~20cm 处,用抹灰石膏制作上下各2个、共4个标准灰饼。
5. 制底层浆(1)将粉刷石膏与水泥、砂子按照一定比例混合。
(2)加入适量水,搅拌均匀。
6. 抹灰底层(1)按照先顶棚后墙面,先上后下,从门口一侧开始,另一侧退出的顺序进行抹灰。
(2)用刮板将底层浆均匀涂抹在基层上,厚度控制在5~8mm。
(3)用刮杠紧贴标筋上下左右刮平、压实,使墙面平整、垂直。
7. 找平(1)在底层浆初凝后,进行找平处理。
(2)用刮板将找平层刮平,厚度控制在1~2mm。
8. 修补平整(1)对墙面、顶棚的凹凸部位进行修补,使其平整。
(2)对阴阳角进行处理,使其方正。
9. 制面层浆(1)将粉刷石膏与水泥、砂子按照一定比例混合。
(2)加入适量水,搅拌均匀。
轻质粉刷石膏的工艺
轻质粉刷石膏的工艺可以分为以下步骤:
1. 准备工作:清理石膏基层表面,确保基层平整、干燥和无松动物质。
如果有裂缝或凹陷,需要进行修补。
2. 水泥调配:将适量的轻质粉刷石膏与适量的清水混合,搅拌均匀,以得到适中的粘度。
使用专用搅拌机可以提高效率。
3. 施工前涂布:在石膏基层上先涂布一层稀薄的轻质石膏的初涂层,用刷子或滚筒均匀涂抹,使其能够更好地附着于基层。
初涂层一般不超过3mm厚。
4. 石膏粉刷:待初涂层完全干燥后,将轻质石膏涂于基层上。
使用专用刷子或滚筒均匀涂刷,保持一定的厚度和平整度。
每层的厚度一般控制在3mm-5mm 之间。
5. 平整处理:待每层石膏刷涂完毕后,使用石膏板刮刀或石膏平整属具进行平整处理,消除刷涂过程中的瑕疵和不平整。
要注意力度和技巧,保持表面平整。
6. 后续处理:等每层石膏完全干燥后,可以进行细部处理,如打磨、修边、抛光等,以获得更好的成品效果。
7. 上漆或涂料:如果需要,可以在石膏表面涂上漆或涂料,保护石膏并赋予其更好的装饰效果。
需要注意的是,轻质粉刷石膏工艺的具体步骤和材料比例可能会因公司、地区或工程的特殊需求而有所不同,可以根据实际情况进行调整和改变。
粉刷石膏找平施工的注意事项一、前言话说粉刷石膏找平施工这事儿,可是个技术活儿。
今天小编就来给大家普及一下这方面的知识,让大家在装修房子的时候,能够轻松应对这个环节。
俗话说得好,“磨刀不误砍柴工”,咱们先把这些注意事项了解清楚了,再去装修房子,那可是事半功倍哦!二、准备工作1. 首先要准备好施工工具和材料,包括石膏粉、石膏板、网格布、腻子粉、砂纸、滚筒、刷子等。
这些东西可是装修的基本装备,缺一不可哦!2. 其次要做好防护措施,比如戴口罩、手套、护目镜等,以防吸入有害气体或者弄脏手。
毕竟装修可不是一件轻松的事情,安全第一嘛!3. 最后要提前做好测量工作,确保墙面的平整度符合要求。
这样在施工过程中才能更加顺利,避免出现返工的情况。
三、施工步骤1. 首先要把墙面清理干净,去除灰尘、油渍等杂物。
这一步可不能马虎,否则会影响后续的施工效果。
2. 然后要用网格布将墙面找平,确保墙面的平整度。
这一步可是关键中的关键,关系到整个装修效果的好坏。
3. 接下来就是涂抹石膏粉了。
这一步要注意的是,要按照一定的顺序进行涂抹,从上到下,从左到右。
这样才能保证墙面的均匀度。
4. 涂抹完石膏粉后,要等待一段时间让其干燥。
这段时间可以用砂纸对墙面进行打磨,使其更加光滑。
这一步可是考验耐心的时候哦!5. 打磨完毕后,就要进行刮腻子的工作了。
这一步要注意的是,要选择合适的腻子粉,并且要控制好刮的厚度。
刮得太厚会影响墙面的美观度,刮得太薄则无法覆盖墙面的瑕疵。
6. 刮腻子完毕后,就要进行打磨的工作了。
这一步同样要注意耐心和细致,确保墙面的光滑度达到要求。
7. 最后就是进行涂料的涂刷工作了。
这一步要注意的是,要选择合适的涂料,并且要控制好涂刷的厚度和次数。
涂刷次数多了会增加装修成本,涂刷厚度过大则会影响墙面的美观度。
四、注意事项1. 在施工过程中要注意通风,防止吸入有害气体。
如果感觉不适,要及时离开现场休息。
2. 在涂抹石膏粉时,要注意控制好涂抹的速度,避免出现流坠的现象。
室内粉刷石膏施工工艺简述一、施工工艺:施工工艺执行《粉刷石膏砂浆抹灰工程施工及质量验收规程》(JG/T015-2004)。
其施工工序及要点如下:1、操作工艺流程:施工准备→基层处理→墙面贴饼冲筋→墙面均匀适量喷水→配置料浆→料浆刮抹上墙→刮平压实→压光→检查验收2、施工准备:2.1工具准备:搅拌桶:搅拌桶容积主要考虑应能满足一个作业组在规定的时间内用完的料浆量。
搅拌工具:手工抹灰用电动搅拌器或普通灰浆搅拌机。
找平工具:H形靠尺活刮板,长度分别为1.2m或2m。
抹灰压平收光工具:大小号抹子和灰板等用量。
其它涂抹工具:泡沫海绵抹子或毛毡抹子。
2.2 材料的准备:1)粉刷石膏砂浆应符合物理力学性能指标的要求。
现场材料必须复验,符合要求才能使用.2)粉刷石膏砂浆用水必须是可饮用的自来水。
3、基层处理:3.1粉刷石膏砂浆抹灰前应对基层表面的尘土、污垢、油渍等清理干净.3.2 基层上的凹凸部分和非预留孔洞等基底缺陷,应采用同类性能的材料处理平整牢固。
3.3 门窗框与边缝处须采用规定材料填实。
当门窗框为铝合金时,应用发泡聚氨酯条、矿棉玻璃棉条或玻璃纤维毡条进行处理;当门窗框为彩板时,应用建筑密封膏封严;当门窗为钢木时,应用水泥砂浆填补;当门窗框为塑料时,应用泡沫塑料条、泡沫聚氨酯条、油毡卷条处理,但不能填塞过紧。
3。
4抹灰前应提前对基层洒水湿润,抹灰时不得用明水.加气混凝土砌块墙:可在抹灰前2~3小时开始洒水,洒水次数为2~3次,在表面无水珠流淌即可抹灰。
4、墙面贴饼冲筋:施工时,应先用粉刷石膏抹灰砂浆标筋。
标横筋时,下道筋应设在踢脚板上口;标竖筋时,两端标筋设在墙角阴角处。
按墙面平整度要求,用灰饼标筋.层高3米以下设横筋2道。
竖筋间距为1.5米左右,筋宽30~50mm。
5、配置料浆:5。
1料浆搅拌:1)一次投料量为在规定的时间内用完的料量。
2)粉刷石膏面层砂浆加水量按水:粉刷石膏面层砂浆=0。
4:1(重量比),先将水放入搅拌桶,再倒入灰料,用手提式电动搅拌器搅拌4~5分钟,使料浆达到施工所需要的稠度,静置4~5分钟后再进行第二次搅拌,拌匀后使用。
粉刷石膏找平施工的注意事项一、前言话说有一天,小明家的墙面出现了一些小问题,比如凹凸不平、裂缝等。
小明决定找专业的粉刷石膏师傅来解决这个问题。
那么,粉刷石膏找平施工到底需要注意什么呢?接下来,就让我们一起来探讨一下吧!二、准备工作1. 首先要确保墙面干净、无尘土、油污等杂质。
这就像是我们要穿上一件干净整洁的衣服去参加派对一样,不能有丝毫的瑕疵。
2. 检查墙面是否有裂缝或者破损的地方。
如果有,需要先进行修补,否则会影响到粉刷石膏的效果。
这就像是我们在化妆之前要先遮瑕一样,不能让小问题影响到整体效果。
3. 确保地面平整,以免在施工过程中造成不必要的麻烦。
这就像是我们在跳舞之前要先调整好舞鞋一样,不能让舞鞋绊倒我们。
三、施工过程1. 要将粉刷石膏和水按照一定比例混合均匀,这样才能保证粉刷石膏的质量。
这就像是我们在做菜之前要准备好食材一样,不能让食材影响到菜的味道。
2. 然后,用辊子将混合好的粉刷石膏铺在墙面上,注意要均匀涂抹。
这就像是我们在画画之前要先画出轮廓一样,不能让画面显得杂乱无章。
3. 接着,用刮板将粉刷石膏刮平,使其与墙面紧密贴合。
这就像是我们在拍照片之前要用相机稳定器一样,不能让照片模糊不清。
4. 等待粉刷石膏自然干燥。
这就像是我们在做完饭之后要让它自然散热一样,不能让它过热影响口感。
四、注意事项1. 在施工过程中,要注意保护好自己的皮肤和呼吸道。
可以使用口罩、手套等防护用品。
这就像是我们在冬天穿羽绒服一样,要保暖又防风。
2. 在施工过程中,要注意安全。
可以使用梯子、脚手架等工具来辅助施工。
这就像是我们在爬山的时候要小心谨慎一样,不能因为一时的大意而发生意外。
3. 在施工过程中,要注意环保。
尽量减少粉尘的产生,避免对周围环境造成污染。
这就像是我们在吃饭的时候要光盘行动一样,不能浪费食物。
4. 在施工完成后,要及时清理现场,将废弃的粉刷石膏处理好。
这就像是我们在吃完饭后要及时洗碗一样,不能让厨房变得脏乱差。

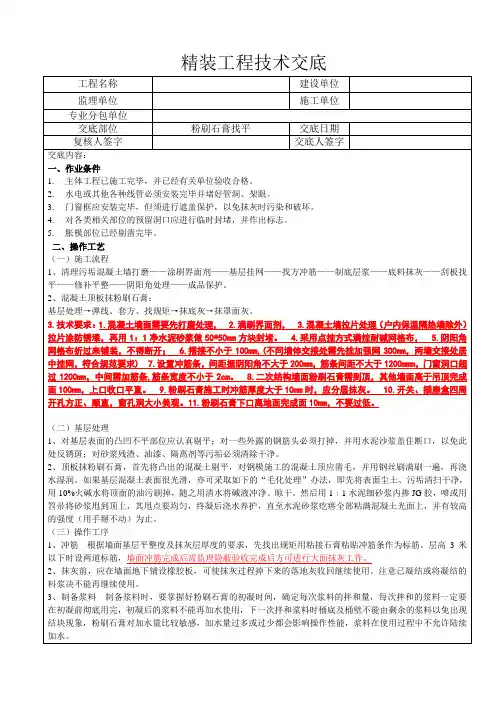

石膏找平工艺石膏找平工艺什么是石膏找平工艺?•石膏找平工艺是一种常见的建筑装修施工工艺。
•它主要用于平整墙面、地面等基础表面,以提供良好的装修条件。
石膏找平工艺的步骤1.准备工作–检查基础表面的平整程度和结实程度。
–清理基础表面,去除松散的杂物和粉尘。
2.施工石膏找平层–根据需要,选用适合的石膏材料。
–按照产品说明书或施工工艺要求,搅拌石膏材料。
–将搅拌好的石膏材料均匀地涂抹在基础表面上。
–用刮刀等工具,将石膏材料铺平并打磨,使其达到平整的效果。
3.检验和修复–检查石膏找平层的平整度和牢固程度。
–如有需要,进行修补和磨光,确保表面光滑平整。
4.防水处理(可选)–根据需要,对石膏找平层进行防水处理。
–可采用防水涂料或其他防水材料进行处理。
5.后续工序–完成石膏找平工艺后,可以进行其他装修工序,如涂料、贴瓷砖等。
石膏找平工艺的优势•提供平整的装修基础,减少后续工序的难度和工艺要求。
•能够修复和遮盖基础表面的缺陷,改善整体装修效果。
•石膏材料环保,施工过程相对简便快捷。
石膏找平工艺的注意事项•施工前需对基础表面进行彻底清理和检查,确保其平整和结实程度。
•在施工过程中,要按照产品说明书或工艺要求进行操作,确保施工质量。
•施工后需进行充分的检验和修复,确保表面平整度和牢固程度。
结语石膏找平工艺是一项重要的建筑装修工艺,它能够为后续的装修工序提供良好的基础条件。
在施工过程中,我们要严格按照工艺要求进行操作,确保施工质量。
同时,也需要注意检查和修复工作,以保证施工效果的满意度。
