粉刷石膏技术交底
- 格式:doc
- 大小:55.00 KB
- 文档页数:7
一、交底人:___________二、交底时间:___________三、接受交底人:___________四、作业部位:___________五、作业班组:___________一、上班前的准备工作:1. 检查所使用的工具,如手柄、扳手等有无松动、断裂或不牢固现象,确保工具完好。
2. 检查粉刷石膏材料,确认其质量合格,无过期、变质等情况。
3. 检查施工现场的安全设施,如安全网、防护栏、脚手架等,确保其稳固可靠。
4. 了解施工现场的消防设施,如灭火器、消防栓等,确保其正常使用。
二、粉刷石膏作业安全技术交底:1. 使用吊篮进行外墙抹灰时,吊篮设备必须具备三证(检验报告、生产许可证、产品合格证),并对抹灰人员进行吊篮操作培训,专篮专人使用,更换人员必须经主管人员批准并重新登记。
2. 利用室外电梯运送水泥砂浆等抹灰材料时,严禁超载,并将遗洒的杂物及时清理干净。
3. 外装饰为多工种立体交叉作业,必须设置可靠的安全防护隔离层。
贴面便用的预制件、大理石、瓷砖等,应堆放整齐、平稳,边用边运。
安装时要稳拿稳放,待灌浆凝固稳定后,方可拆除临时支撑。
废料、边角料严禁随意抛掷。
4. 脚手板不得搭设在门窗、暖气片、洗脸池等非承重的物器上。
阳台通廊部位抹灰,外侧必须挂设安全网。
严禁踩踏脚手架的护身栏杆和阳台栏板进行操作。
5. 室内抹灰采用高凳上铺脚手板时,宽度不得少于两块脚手板(50cm),间距不得大于2m,移动高凳时上面不得站人,作业人员最多不得超过2人。
高度超过2m 时,应由架子工搭设脚手架。
6. 室内推小车要稳,拐弯时不得猛拐。
7. 在高大门、窗旁作业时,必须将门窗扇关好,并插上插销。
8. 夜间或阴暗处作业,应用36V以下安全电压照明。
9. 瓷砖墙面作业时,瓷砖碎片不得向窗外抛扔。
剔凿瓷砖应戴防护镜。
10. 使用电钻、砂轮等手持电动工具,必须装有漏电保护器。
11. 粉刷石膏作业过程中,注意保持施工现场的清洁,严禁将粉刷石膏材料洒落地面,以免滑倒。
一、交底目的为确保粉刷石膏施工过程中的安全,预防安全事故发生,提高施工人员的安全意识和操作技能,特制定本安全技术交底。
二、交底对象所有参与粉刷石膏施工的施工人员、管理人员及现场监督人员。
三、交底时间施工前及施工过程中,根据实际情况适时进行。
四、交底内容1. 施工前的准备工作(1)施工人员需提前了解粉刷石膏的相关知识,熟悉施工工艺和操作规程。
(2)施工前,检查施工工具和设备,确保其安全可靠。
(3)施工现场应设置明显的安全警示标志,警示人员注意安全。
2. 施工过程中的安全措施(1)施工人员必须佩戴安全帽、安全带等个人防护用品。
(2)施工时,不得擅自更改施工工艺和操作规程。
(3)施工过程中,严禁酒后作业、疲劳作业。
(4)施工现场应保持整洁,不得堆放杂物,确保通道畅通。
(5)施工过程中,注意用电安全,严禁私拉乱接电线。
(6)施工过程中,注意高空作业安全,防止物体坠落。
(7)施工过程中,注意防火、防爆、防中毒。
3. 特殊情况下的安全措施(1)遇到恶劣天气(如雷雨、大风等),应暂停施工,确保人员安全。
(2)施工过程中,如发现异常情况,应立即停止施工,报告现场负责人。
(3)施工结束后,清理现场,确保无安全隐患。
4. 施工现场安全管理(1)施工现场应设立安全管理人员,负责现场安全监督和管理工作。
(2)施工现场应定期进行安全检查,发现问题及时整改。
(3)施工现场应做好应急准备,确保发生安全事故时能迅速应对。
五、交底要求1. 施工人员必须认真听取安全技术交底,并签字确认。
2. 施工人员应熟练掌握本安全技术交底内容,确保施工过程中的安全。
3. 施工单位应定期对施工人员进行安全技术培训,提高其安全意识和操作技能。
4. 施工单位应建立健全安全管理制度,确保施工过程中的安全。

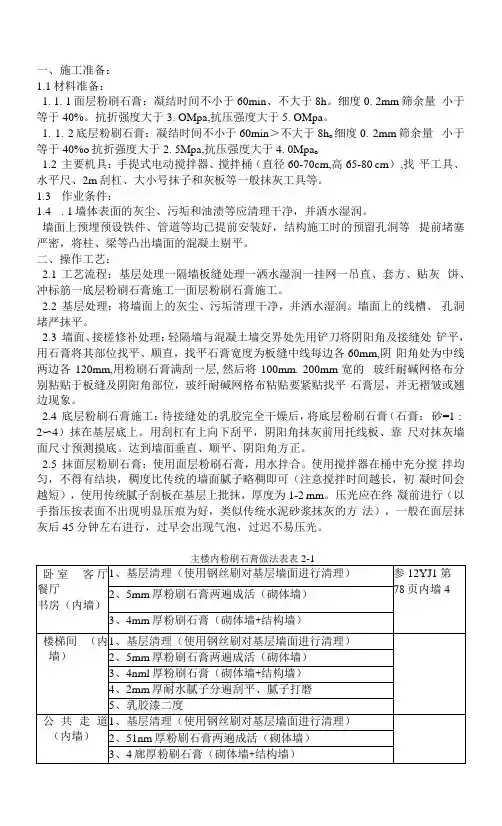

六、附件1. 粉刷石膏施工操作规程2. 粉刷石膏施工安全注意事项3. 粉刷石膏施工安全事故案例分析4. 粉刷石膏施工安全检查表注:本安全技术交底模板仅供参考,具体内容可根据实际情况进行调整。

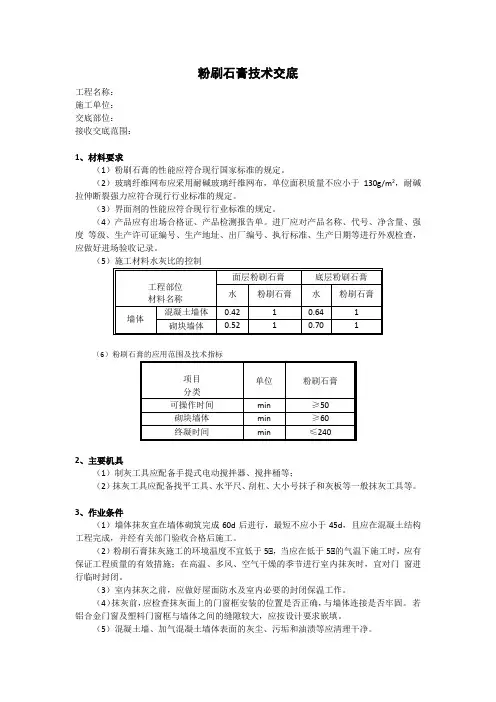

粉刷石膏技术交底工程名称:施工单位:交底部位:接收交底范围:1、材料要求(1)粉刷石膏的性能应符合现行国家标准的规定。
(2)玻璃纤维网布应采用耐碱玻璃纤维网布,单位面积质量不应小于130g/m2,耐碱拉伸断裂强力应符合现行行业标准的规定。
(3)界面剂的性能应符合现行行业标准的规定。
(4)产品应有出场合格证、产品检测报告单。
进厂应对产品名称、代号、净含量、强度等级、生产许可证编号、生产地址、出厂编号、执行标准、生产日期等进行外观检查,应做好进场验收记录。
(5)施工材料水灰比的控制(6)粉刷石膏的应用范围及技术指标2、主要机具(1)制灰工具应配备手提式电动搅拌器、搅拌桶等;(2)抹灰工具应配备找平工具、水平尺、刮杠、大小号抹子和灰板等一般抹灰工具等。
3、作业条件(1)墙体抹灰宜在墙体砌筑完成60d后进行,最短不应小于45d,且应在混凝土结构工程完成,并经有关部门验收合格后施工。
(2)粉刷石膏抹灰施工的环境温度不宜低于5℃,当应在低于5℃的气温下施工时,应有保证工程质量的有效措施;在高温、多风、空气干燥的季节进行室内抹灰时,宜对门窗进行临时封闭。
(3)室内抹灰之前,应做好屋面防水及室内必要的封闭保温工作。
(4)抹灰前,应检查抹灰面上的门窗框安装的位置是否正确,与墙体连接是否牢固。
若铝合金门窗及塑料门窗框与墙体之间的缝隙较大,应按设计要求嵌填。
(5)混凝土墙、加气混凝土墙体表面的灰尘、污垢和油渍等应清理干净。
(6)抹灰面上预埋预设铁件、管道等应提前安装好,结构施工时的预留孔洞等应提前堵塞严实,应将柱、梁等凸出墙面的混凝土剔平。
(7)不同墙体材料的界面接缝和门窗过梁处铺设耐碱玻璃纤维网布。
4、工艺流程:基层清理→界面剂→粘贴耐碱玻纤网格布→吊垂直、套方→贴灰饼→冲筋→拌浆→抹底层粉刷石膏→门窗洞口及阳角收口→抹面层粉刷石膏及表面处理→通风干燥5、施工工艺:(1)基层清理:应先对混凝土基层的浮灰污物进行清理,凹凸表面不平整的部位,应剔凿平整,并应对混凝土的表面的水泥棱,模板的接缝处,进行打磨。
一、施工准备1.材料要求:粉刷石膏:应有产品合格证、检验报告、出厂日期及使用说明;所用材料必须统一厂家;粉刷石膏必须采用成品料,严禁采用半成品料。
2施工机具、工具:准备好高凳、活动脚手架、半截大桶、水桶、钢皮刮板、笤帚、铁锹、加强型耐碱网格布、刮杆、铁抹子、搅拌器、红外水平仪等。
二、作业条件2.1 抹灰工程必须在混凝土结构工程、砌块墙体工程全部完成,并经有关部门验收合格后方可施工。
2.2 抹灰工程施工的环境温度不应低于5℃。
2.3 室内抹灰之前,首先做好室内必要洞口的封闭保护工作。
2.4 抹灰前应检查抹灰面上的门窗框安装的位置是否正确,与墙体连接是否牢固。
对连接处的缝隙应用1:3水泥防水砂浆分层嵌塞密实。
2.5 混凝土墙、砌块墙体表面的灰尘、污垢和油渍等应清理干净。
2.6 抹灰面上的预埋铁、管道等应提前安装好,结构施工时的预留的各种穿墙孔洞(包括穿墙螺栓孔)都应按交底要求提前抹灰补齐。
将柱、梁等凸出墙面的混凝土剔平。
2.7大面积施工前应事先做好样板间,经有关部门检查合格后,方可组织班组进行大面积施工。
2.8施工环境应通风良好,基底湿作业已完成并具备一定的强度,环境比较干燥。
三、施工工艺3.1抹灰石膏工程施工部位如下:a、10#楼、11#楼公共区域的墙面、楼梯间顶板。
3.2 工艺流程:基层处理→接缝处理→吊垂直、套方、找规矩、冲筋→抹底层石膏(满挂一层网格布)→抹面层石膏→养护;顶棚:基层清理→弹水平线→抹底层灰→抹面层弹水平线:按抹灰层厚度在四周墙面上弹出水平线,作为控制抹灰层厚度的基准线。
其他做法与墙面基本相同。
3.2.1 墙面抹灰:A、基层处理:抹灰打底前应对基层进行处理,将灰层,杂物等清理干净。
B、墙体材料为两种不同的材料接缝处,先用抗裂砂浆在接缝处加铺一层耐碱网格布,网格布宽200mm,接缝处每边不小于100mm,防止裂缝处后期开裂。
C、吊垂直、套方、找规矩:按墙上已弹好的基准线,分别在门窗口、阴阳角、垛、墙面等处吊垂直、套方、冲筋,冲筋一般为20mm宽,沿墙通高设置,冲筋间距不大于1.5m。

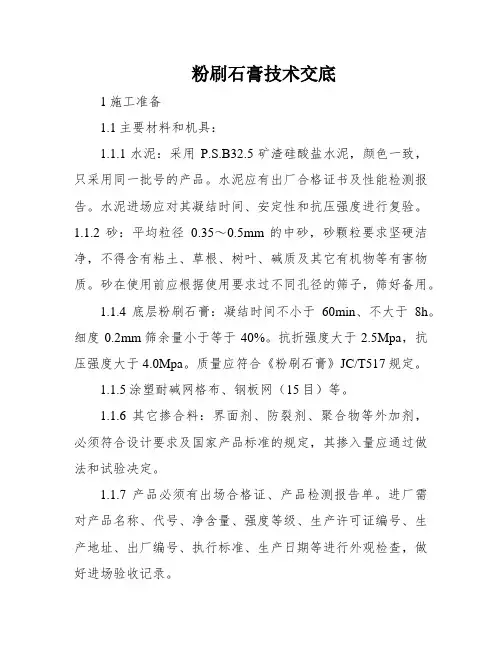

粉刷石膏技术交底1施工准备1.1主要材料和机具:1.1.1水泥:采用P.S.B32.5矿渣硅酸盐水泥,颜色一致,只采用同一批号的产品。
水泥应有出厂合格证书及性能检测报告。
水泥进场应对其凝结时间、安定性和抗压强度进行复验。
1.1.2砂:平均粒径0.35~0.5mm的中砂,砂颗粒要求坚硬洁净,不得含有粘土、草根、树叶、碱质及其它有机物等有害物质。
砂在使用前应根据使用要求过不同孔径的筛子,筛好备用。
1.1.4底层粉刷石膏:凝结时间不小于60min、不大于8h。
细度0.2mm筛余量小于等于40%。
抗折强度大于2.5Mpa,抗压强度大于4.0Mpa。
质量应符合《粉刷石膏》JC/T517规定。
1.1.5涂塑耐碱网格布、钢板网(15目)等。
1.1.6其它掺合料:界面剂、防裂剂、聚合物等外加剂,必须符合设计要求及国家产品标准的规定,其掺入量应通过做法和试验决定。
1.1.7产品必须有出场合格证、产品检测报告单。
进厂需对产品名称、代号、净含量、强度等级、生产许可证编号、生产地址、出厂编号、执行标准、生产日期等进行外观检查,做好进场验收记录。
2主要机具及作业条件2.1主要机具:搅拌机、5mm及2mm孔径的筛子、大平锹、锹,刮杠、找平工具、搅拌桶(直径60-70cm,高65-80cm)等2.2作业条件:2.2.1抹灰工程必需在混凝土结构工程、加气混凝土墙体工程全部完成,并经有关部门验收合格后方可施工。
2.2.2抹灰工程施工的环境温度不应低于5℃,当必须在低于5℃的气温下施工时,应有保证工程质量的有效措施。
2.2.3室内抹灰之前,首先做好屋面防水及室内需要的关闭保温工作。
2.2.4抹灰前应搜检抹灰面上的门窗框安装的位置是否精确,与墙体毗连是否牢固。
对毗连处的缝隙应用1:3水泥砂浆或1:1:6水泥石灰砂浆分层嵌塞密实。
若缝隙较大时,应在水泥砂浆中掺细石子;2.2.5混凝土墙、加强混凝土墙体表面的灰尘、污垢和油渍等应清理干净,并洒水湿润。

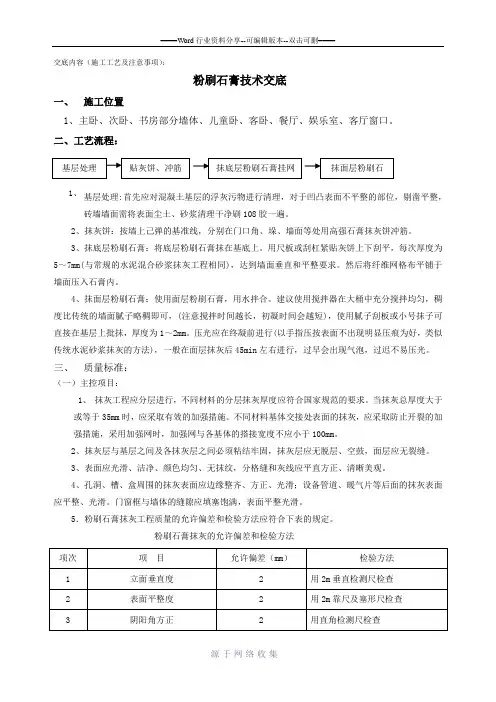

1、粉刷石膏的应用范围及技术指标2.施工工艺2.1施工材料1、面层粉刷石膏:用于表层饰面层;2、底层粉刷石膏:带砂子做骨料,用于抹底层灰;3、干净水;4、玻纤网格布:网眼尺寸为4mm*4mm,幅度200mm,材质中碱,涂胶大于20kg/m2,单位面积质量大于160g/m2。
5、粘结石膏。
6、施工材料水灰比的控制2.2施工工具1、扫帚、水桶或水管;2、腻子刮刀;3、钢板抹子(或不绣钢抹子);4、阴阳角抹子。
5、两种塑料抹子(360mm*120mm):一面是板面粘厚5-10mm的毡子,一种是板面粘结厚10mm左右的硬质聚氨酯泡沫塑料。
6、450mm*200mm*10mm塑料或木制托灰板。
7、截面25mm*200mm*1.2mm,长2200mm的铝合金刮尺。
8、2-3m木制靠尺和线锤。
9、油刷或排笔。
10、喷雾器。
11、抹灰用铁板或橡胶板、抹灰桶、铁锹。
12、冲筋条(用塑料板自制,厚2.5mm,宽30mm,长短不一的板条)。
13、架板及其支架。
2.3作业条件1、主体或楼屋面施工完毕;2、水电或其它管线安装完成,并堵好孔洞。
2.4施工流程清除污垢、模板缝打磨—弹标高线—制底层浆—底料抹灰—刮板找平—修补—平整—阴阳角处理—制面层筋—面层涂刮—蘸水压光—清洗工具—成品保护2.5基层处理1、对基层表面凹凸不平部位应认真刮平或用砂浆补平;对一些外露的钢筋头必须打掉,并用水泥砂浆封闭抹平,以免墙面出现锈斑。
对砂浆的残渣、油漆、隔离剂等污垢必须用清水冲刷干净。
2、用喷雾器对顶棚面均匀喷水,在开始抹灰时,顶棚面不应有明水。
2.6操作工艺1、冲筋:根据顶棚面基层平整度及抹灰层厚度的要求,先找出差距,用粘结石膏粘结冲筋条作为标筋。
层高3m以下时设2道横标筋,层高3m及3M以上需再设一道。
2、抹灰前,应在地面铺设一层橡胶板,可将抹灰过程中的落地灰回收继续使用。
但已凝结或将要凝结的料浆不可再使用,因此在抹灰时必须随时把落地灰进行回收利用,以免浪费。
