六棱块坡面防护施工技术交底
- 格式:docx
- 大小:30.61 KB
- 文档页数:3
一、工程名称:二、交底日期:____年____月____日三、施工单位:四、分项工程名称:六角块护坡施工五、交底提要:为确保六角块护坡施工过程中的安全,特制定本安全技术交底,要求全体施工人员认真学习和遵守。
六、交底内容:1. 施工人员必须具备一定的安全意识,熟悉本工种的操作规程,严禁违章作业。
2. 施工前,应对施工现场进行安全检查,确保场地平整、排水畅通,消除安全隐患。
3. 施工人员进入施工现场必须佩戴安全帽,系好安全带,穿戴好劳保用品。
4. 施工前,应对施工工具、设备进行检查,确保其完好、可靠。
5. 六角块护坡施工过程中,应遵循以下安全措施:(1)六角块铺设前,应对基础进行平整、夯实,确保基础坚实可靠。
(2)六角块运输过程中,应采用专用车辆,严禁载人。
(3)铺设六角块时,施工人员应站在稳固的位置,防止滑倒。
(4)六角块拼接时,应使用专用工具,严禁手工拼接。
(5)六角块固定时,应使用钢筋锚固,确保固定牢固。
(6)六角块护坡施工过程中,应随时检查边坡稳定性,防止边坡塌方。
(7)施工过程中,严禁在边坡边缘行走、站立或放置工具。
(8)施工过程中,严禁酒后作业、疲劳作业。
(9)施工过程中,应保持施工现场整洁,严禁乱堆乱放材料。
(10)施工过程中,应做好防火、防爆、防毒、防尘等工作。
6. 六角块护坡施工结束后,应对施工现场进行清理,确保无安全隐患。
七、安全注意事项:1. 施工人员应遵守施工现场的安全规章制度,服从现场管理人员指挥。
2. 施工过程中,如遇恶劣天气,应立即停止施工,确保人员安全。
3. 施工过程中,如发现安全隐患,应立即报告现场管理人员,及时处理。
4. 施工过程中,如发生安全事故,应立即启动应急预案,及时救治伤员,并报告相关部门。
八、培训与考核:1. 施工单位应组织施工人员进行安全技术培训,确保施工人员掌握安全操作技能。
2. 施工单位应定期对施工人员进行安全考核,确保施工人员具备安全操作能力。
3. 施工单位应加强对施工人员的安全教育,提高施工人员的安全意识。

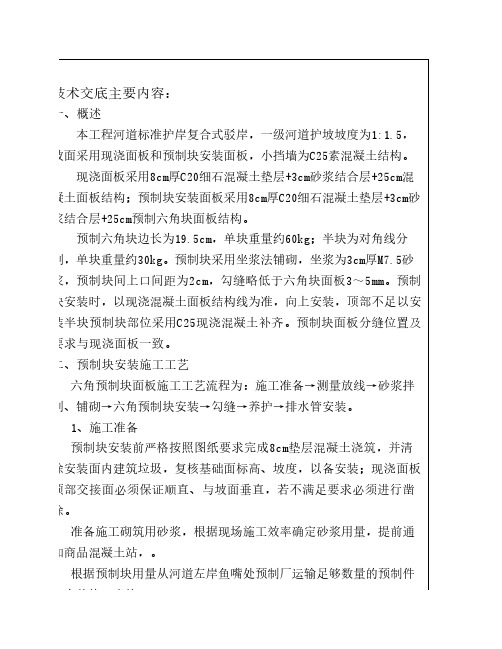

技术交底主要内容:一、概述本工程河道标准护岸复合式驳岸,一级河道护坡坡度为1:1.5,坡面采用现浇面板和预制块安装面板,小挡墙为C25素混凝土结构。
现浇面板采用8cm厚C20细石混凝土垫层+3cm砂浆结合层+25cm混凝土面板结构;预制块安装面板采用8cm厚C20细石混凝土垫层+3cm砂浆结合层+25cm预制六角块面板结构。
预制六角块边长为19.5cm,单块重量约60kg;半块为对角线分割,单块重量约30kg。
预制块采用坐浆法铺砌,坐浆为3cm厚M7.5砂浆,预制块间上口间距为2cm,勾缝略低于六角块面板3~5mm。
预制块安装时,以现浇混凝土面板结构线为准,向上安装,顶部不足以安装半块预制块部位采用C25现浇混凝土补齐。
预制块面板分缝位置及要求与现浇面板一致。
二、预制块安装施工工艺六角预制块面板施工工艺流程为:施工准备→测量放线→砂浆拌制、铺砌→六角预制块安装→勾缝→养护→排水管安装。
1、施工准备预制块安装前严格按照图纸要求完成8cm垫层混凝土浇筑,并清除安装面内建筑垃圾,复核基础面标高、坡度,以备安装;现浇面板顶部交接面必须保证顺直、与坡面垂直,若不满足要求必须进行凿除。
准备施工砌筑用砂浆,根据现场施工效率确定砂浆用量,提前通知商品混凝土站,。
根据预制块用量从河道左岸鱼嘴处预制厂运输足够数量的预制件(含整块、半块)。
(含整块、半块)。
2、测量放线沿河堤方向,按照直线段10m、曲线段5m布置控制断面,每个断面的底部、中部和坡顶分别打定位桩,标出护坡坡面位置,并用鱼绳拉横纵线控制预制块安装;其中横线控制竖直度、纵线控制坡度。
六角块安装时,每一层必须拉横线控制顺直度,同时应拉竖线及斜线控制坡度、平整度。
3、砂浆铺砌本工程用M7.5砂浆采用在商品混凝土站拌制,由混凝土罐车运至施工现场,每次罐车运送砂浆量应根据施工现场施工效率进行调整,确保砂浆在3小时内用完,砂浆超出初凝时间后不得继续使用。
砂浆铺砌时,应随预制块安装分层铺砌,铺砌厚度根据预制块实际厚度适当调整。

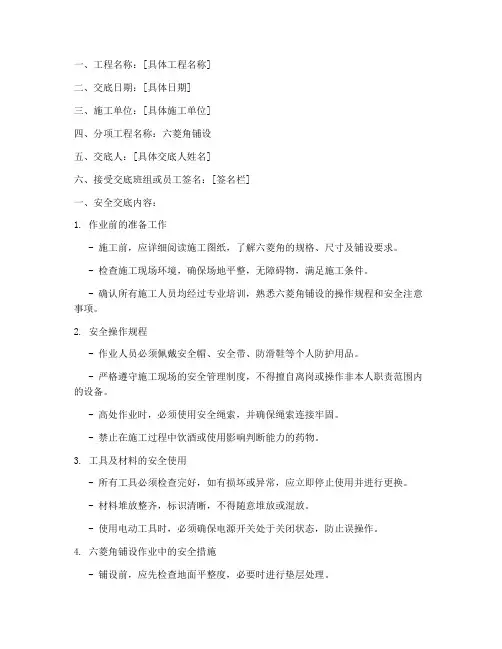

一、工程概况工程名称:[项目名称]工程地点:[具体位置]施工单位:[施工单位名称]监理单位:[监理单位名称]施工日期:[开始日期]至[结束日期]二、六角块护坡施工概述六角块护坡是一种新型生态护坡技术,主要由六角形块体组成,具有环保、美观、施工简便等特点。
本工程采用六角块护坡技术进行护坡施工,旨在提高护坡稳定性,美化边坡环境。
三、安全技术措施1. 施工人员培训(1)施工前对全体施工人员进行安全技术培训,确保每位施工人员了解本工程的安全技术要求。
(2)培训内容包括:六角块护坡施工工艺、安全操作规程、应急救援措施等。
2. 施工现场安全措施(1)施工现场设置明显的安全警示标志,确保施工区域安全。
(2)施工现场设置安全通道,保证施工人员通行畅通。
(3)施工现场设置安全防护设施,如防护栏杆、安全网等,防止施工人员坠落。
3. 施工设备安全措施(1)施工设备必须符合国家相关安全标准,并定期进行检验、维护。
(2)施工设备操作人员必须持证上岗,熟悉设备操作规程。
4. 施工材料安全措施(1)施工材料必须符合国家相关标准,确保质量合格。
(2)施工材料堆放整齐,防止倾倒伤人。
5. 施工环境安全措施(1)施工现场合理规划,确保排水畅通,防止积水。
(2)施工现场设置防尘、降噪设施,减少施工对周边环境的影响。
6. 施工操作安全措施(1)施工过程中,严格按照六角块护坡施工工艺进行操作。
(2)施工人员必须穿戴好个人防护用品,如安全帽、安全带、防尘口罩等。
(3)施工过程中,严禁酒后作业、疲劳作业。
(4)施工人员上下班途中,注意交通安全。
四、应急处置措施1. 事故报告(1)发生安全事故时,立即停止施工,报告给现场负责人。
(2)现场负责人接到报告后,应立即向监理单位、施工单位报告。
2. 事故处理(1)根据事故情况,采取相应的应急措施,防止事故扩大。
(2)对受伤人员进行救治,并及时联系医疗机构。
3. 事故调查(1)事故发生后,对事故原因进行调查,查明事故责任。

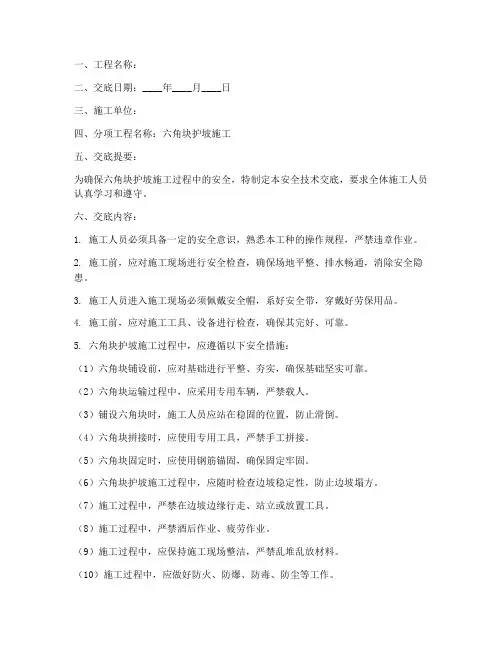

技术交底记录

工程名称路基工程交底单位土方队交底项目路基附属六棱块交底日期
一、适用范围
路基附属六棱块预制与安装。
二、技术要求
1、路基坡面采用满铺时,空心砖尺寸采用变长20cm,高8cm,厚3cm。
2、路基坡面采用混凝土骨架、混凝土植草窗或钢筋混凝土框架梁防护
时空心砖尺寸为边长20cm,高15cm,厚4cm。
三、六棱块预制
1、六棱块预制需工厂化生产,使用平板振捣台振捣,振捣时间9~12秒为宜,不得少振和过振。
2、六棱块使用强度为C25的混凝土浇筑。
3、拆模后应及时覆盖养护。
四、六棱块安装
1、六棱块安装以平顺美观为原则,要成线,成面。
2、先将路基坡面整平夯实,再挂线码放。
3、码放时应用橡皮锤敲实,确定保牢固密实。
4、码放完成后及时回填客土,平且压实,确保六棱砖内植草绿化能顺
单位负
责人:交底
人:
接收
人:
利进行。
5、混凝土预制块安装后坡面整齐、平顺、紧密、并与坡面及相邻砌体
衔接密贴、稳固。
五、路基附属六棱块1、进入作业区必须按标准戴好安全帽穿戴好劳动保护用品。
2、经常检查工具材料、物件堆码垛情况防止松动倒塌伤人。
3、施工时要注意保护环境
采取措施不压缩、不侵占、不污染河道保护水源、灌渠保护树木、植被。
运输道路、便道应洒水防尘防止污染环境。

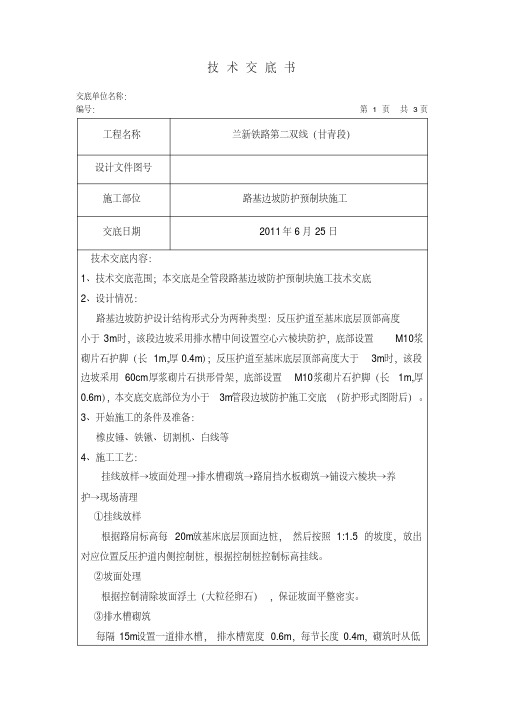

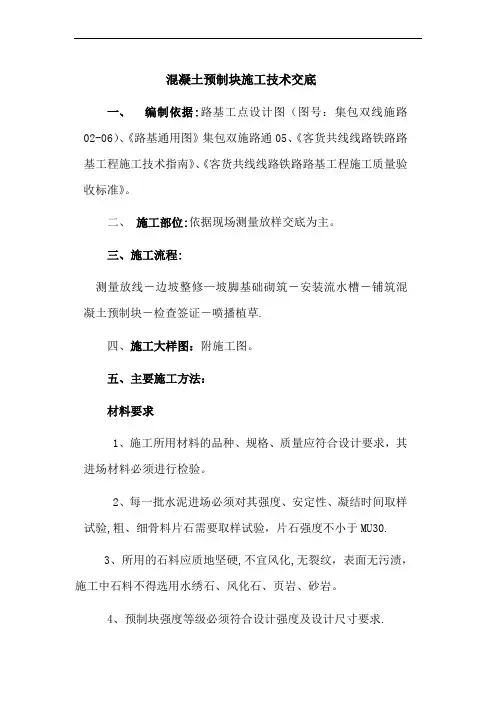

混凝土预制块施工技术交底一、编制依据:路基工点设计图(图号:集包双线施路02-06)、《路基通用图》集包双施路通05、《客货共线线路铁路路基工程施工技术指南》、《客货共线线路铁路路基工程施工质量验收标准》。
二、施工部位:依据现场测量放样交底为主。
三、施工流程:测量放线-边坡整修—坡脚基础砌筑-安装流水槽-铺筑混凝土预制块-检查签证-喷播植草.四、施工大样图:附施工图。
五、主要施工方法:材料要求1、施工所用材料的品种、规格、质量应符合设计要求,其进场材料必须进行检验。
2、每一批水泥进场必须对其强度、安定性、凝结时间取样试验,粗、细骨料片石需要取样试验,片石强度不小于MU30.3、所用的石料应质地坚硬,不宜风化,无裂纹,表面无污渍,施工中石料不得选用水绣石、风化石、页岩、砂岩。
4、预制块强度等级必须符合设计强度及设计尺寸要求.基础开挖1、基础开挖必须严格挖制开挖尺寸严禁超挖或欠挖。
2、基础开挖后在砌筑前必须将底面浮渣清除干净。
3、基坑开挖后应及时进行砌筑,严禁长时间曝露,特别应避免雨水浸泡基坑.4、基坑开挖标高允许偏差为0~-50mm.铺砌1、混凝土预制块铺筑前要带线刷坡清除浮土,填补坑凹,使坡面大致平整。
2、混凝土预制块砌筑由下到上铺筑,铺设时采用橡皮锤击打使混凝土预制块与坡面密贴,不得使用铁锤等硬物。
3、混凝土预制块与混凝土预制块间密贴.4、混凝土预制块拼装排列整齐、平顺、紧密、美观,并与坡面及相邻砌体衔接密贴、稳固。
砂浆1、砌体工程所用砂浆的强度等级为M7。
5,施工中必须符合设计要求。
砌筑时砂浆采用搅拌站拌合,在施工时留置砂浆试件。
2、砂浆应具有适当的流动性和良好的和易性。
简易判定方法:用手捏成小团,以指缝不出浆,松手后不松散为度.23、砂浆应随拌随用。
当在运输或贮存过程中发生离析现象时,砌筑前应重新拌和。
已凝结的砂浆,不得使用。
砌筑砂浆石砌体的砌筑应符合下列规定:1、砌体砌筑时必须采用挤浆法施工,严禁先满铺石块,再灌砂浆的灌浆法施工,确保灰缝饱满,施工时,应在下一层石块顶面满铺一层砂浆,其厚度应使石块在挤压时能使砌缝内砂浆密实、饱满为准,一般铺浆厚度为4~5cm.2、砌筑中,石料大小搭配,较大的石块大面朝底,小石块挤塞填缝。

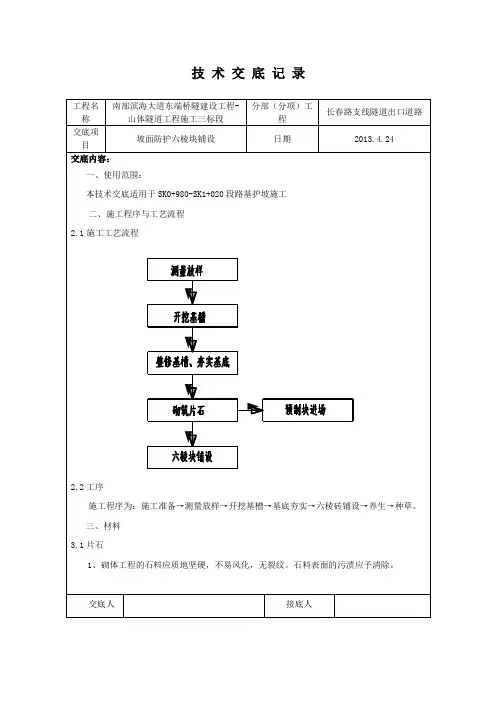

技术交底记录
工程名称南部滨海大道东端桥隧建设工程-
山体隧道工程施工三标段分部(分项)工程
长春路支线隧道出口道路
父底项目
坡面防护六棱块铺设日期2013424
一、使用范围:
本技术交底适用于SK0+980-SK1+020段路基护坡施工
二、施工程序与工艺流程

2.1施工工艺流程
2.2工序
施工程序为:施工准备T测量放样T开挖基槽T基底夯实T六棱砖铺设T养生T种草。
三、材料
3.1片石
1、砌体工程的石料应质地坚硬,不易风化,无裂纹。
石料表面的污渍应予清除。
交底人接底人
砌筑,缝内全断面填塞沥青麻丝。
脚墙与护脚连接处,护脚片石必须咬入脚墙内,可先预砌一层片石,确保连接处片石连接紧密,相互咬接,祥见附图。
交底人接底人。
