第1篇一、工程概况本项目位于我国某河流中下游,旨在通过建设拦河坝,调节水资源,提高防洪标准,同时兼顾发电、灌溉、养殖等多重效益。
拦河坝工程主要包括大坝建设、溢洪道、发电厂房、库区清淤、配套设施等。
本方案针对拦河坝工程施工进行详细规划。
二、施工组织设计1. 施工进度安排根据工程实际情况,施工进度安排如下:(1)准备阶段:1个月(2)基础处理阶段:3个月(3)主体结构施工阶段:6个月(4)附属设施施工阶段:2个月(5)验收阶段:1个月总计:13个月2. 施工队伍组织(1)项目经理部:负责整个工程的施工组织、协调和管理。
(2)施工班组:按照专业进行划分,包括土方施工、混凝土施工、钢筋施工、机电安装等。
(3)技术人员:负责技术指导和质量控制。
三、施工方案1. 大坝施工(1)土方开挖:采用挖掘机、自卸汽车进行土方开挖,确保开挖质量。
(2)混凝土浇筑:采用混凝土搅拌站生产的商品混凝土,采用滑模施工技术,确保大坝混凝土质量。
(3)钢筋施工:严格按照设计图纸进行钢筋绑扎,确保钢筋间距、形状、尺寸符合要求。
2. 溢洪道施工(1)基础处理:对溢洪道基础进行清淤、平整,确保基础质量。
(2)混凝土浇筑:采用滑模施工技术,确保溢洪道混凝土质量。
(3)钢筋施工:严格按照设计图纸进行钢筋绑扎,确保钢筋间距、形状、尺寸符合要求。
3. 发电厂房施工(1)基础处理:对发电厂房基础进行清淤、平整,确保基础质量。
(2)混凝土浇筑:采用滑模施工技术,确保发电厂房混凝土质量。
(3)钢筋施工:严格按照设计图纸进行钢筋绑扎,确保钢筋间距、形状、尺寸符合要求。
4. 库区清淤(1)采用挖掘机、自卸汽车进行清淤,确保清淤质量。
(2)清淤后的库区进行平整、压实,确保库区质量。
5. 配套设施施工(1)机电安装:按照设计图纸进行设备安装,确保设备安装质量。
(2)管道施工:按照设计图纸进行管道铺设,确保管道质量。
四、质量控制措施1. 施工前进行技术交底,确保施工人员掌握施工工艺和质量要求。
第1篇一、工程概况本工程位于我国某河流中下游,旨在拦截洪水,保障下游地区的防洪安全。
工程总投资约为XXX万元,建设工期为XX个月。
工程主要包括拦洪坝、溢洪道、放水洞、灌溉渠等建筑物。
二、施工组织设计1. 施工队伍(1)项目经理部:负责整个工程的施工组织、协调和管理。
(2)施工队:负责具体的施工任务,包括土方开挖、基础处理、混凝土浇筑、钢筋绑扎等。
(3)技术组:负责工程的技术指导、质量控制、安全监督等工作。
2. 施工进度安排(1)拦洪坝:土方开挖、基础处理、混凝土浇筑、钢筋绑扎等,预计工期为6个月。
(2)溢洪道:土方开挖、基础处理、混凝土浇筑、钢筋绑扎等,预计工期为4个月。
(3)放水洞:土方开挖、基础处理、混凝土浇筑、钢筋绑扎等,预计工期为3个月。
(4)灌溉渠:土方开挖、基础处理、混凝土浇筑、钢筋绑扎等,预计工期为3个月。
3. 施工资源配置(1)人员配置:项目经理1名,施工队长2名,技术员3名,施工人员XX名。
(2)设备配置:挖掘机、推土机、混凝土搅拌车、泵车、钢筋切割机、焊接机、模板等。
三、施工工艺及质量控制1. 拦洪坝施工工艺(1)土方开挖:采用挖掘机进行土方开挖,开挖过程中注意保护原有植被,避免水土流失。
(2)基础处理:根据地质勘察报告,对基础进行处理,确保基础稳定。
(3)混凝土浇筑:采用泵车进行混凝土浇筑,确保混凝土质量。
(4)钢筋绑扎:按照设计要求进行钢筋绑扎,确保钢筋位置准确、牢固。
2. 溢洪道施工工艺(1)土方开挖:采用挖掘机进行土方开挖,开挖过程中注意保护原有植被,避免水土流失。
(2)基础处理:根据地质勘察报告,对基础进行处理,确保基础稳定。
(3)混凝土浇筑:采用泵车进行混凝土浇筑,确保混凝土质量。
(4)钢筋绑扎:按照设计要求进行钢筋绑扎,确保钢筋位置准确、牢固。
3. 放水洞施工工艺(1)土方开挖:采用挖掘机进行土方开挖,开挖过程中注意保护原有植被,避免水土流失。
(2)基础处理:根据地质勘察报告,对基础进行处理,确保基础稳定。

枢纽布置1.工程总体布置本工程为径流引水式电站,主要是利用河道天然落差进行发电,布置方式为:修建拦水坝,通过隧洞或明渠等引水到厂房发电。
工程主要由拦河坝、引水系统、厂区三大部分组成。
拦河坝位于河尾下游1.1km处,从左到右依次布置左岸接头坝、自由溢流坝、右岸接头坝,坝总长21m。
坝后设置沉沙池。
厂区建筑物包括进厂公路、厂房、开关站、生活区等。
电站厂房布置在班果河下游的左岸,紧贴原河床岸边,主厂房总长度30.400m,总宽度11.800m,副厂房长度12.500m,宽度11.800m,尾水渠后接原天然河道。
引水系统布置于河道左岸,由坝前进水口、隧洞、明渠、渡槽、压力前池及压力管等组成,各建筑物长度分别为:坝前进水口10.70m(孔口净宽为2.2m);无压隧洞全长1691.464m;两段隧洞间和隧洞出口明渠长74.380m;压力前池39m;压力钢管180.40m。
此外,为保证渠道运行安全,分别在进口明渠段、压力前池左侧设置39m长的溢流侧堰及溢洪道;前池布置有进水塔、冲砂闸等建筑物布置;压力前池到厂房布置压力钢管。
2.拦河坝拦河坝包括溢流坝及非溢流坝两部分。
溢流坝布置在河床主河槽中,以顺应河势、利于泄洪,两岸分别为左岸接头坝和右岸接头坝,溢流坝段全长15m,底宽10.07m,最大坝高6.5m。
右岸非溢流坝位于右岸,长2.50m,共一段,均为实体重力坝,坝体为C15埋石砼。
坝顶高程1469.710m,坝顶宽度3.00m。
3.引水系统引水系统布置于河道左岸,总长L=1828.150m,由坝式进水口、隧洞进口明渠、圆拱直墙形式无压隧洞、隧洞出口明渠、压力前池及压力钢管组成。
引水渠进口中心线位于大坝左岸,为闸坝式进水口,孔口净宽为2.2m,底板高程1463.87m。
隧洞坡降i=1/1000,无压隧洞采用城门洞型,净宽2.20m,净高2.60m。
隧洞全长1691.464m。
隧洞出口明渠及压力前池依山布置,明渠坡降i=1/1000;压力前池桩号池0+000.000~池0+039.000,长39m,底宽2.0m,顶宽7.60m,高5.50~6.50m。

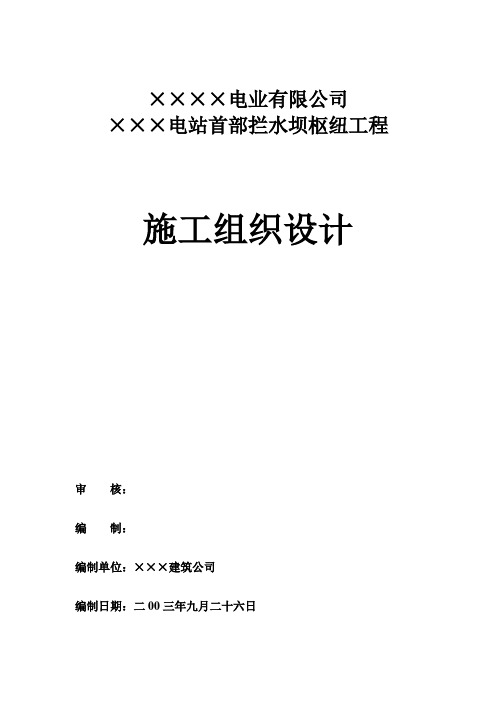

××××电业有限公司×××电站首部拦水坝枢纽工程施工组织设计审核:编制:编制单位:×××建筑公司编制日期:二00三年九月二十六日目录一、工程概况1、工程简介2、水文气象和工程地质3、对外交通条件4、编制依据二、施工部署1、施工总体布置2、施工队伍选择3、组织机构设置4、工程质量目标5、工程工期目标三、施工准备1、技术准备2、物资准备3、劳动力组织四、主要分部分项工程施工技术方案1、测量定位2、土石方工程3、坝体工程4、进水口及冲砂闸工程5、启闭室工程6、大坝细部结构工程五、施工总进度表六、拟定的项目管理机构、人员配备资职情况及主要负责人简历表七、质量保证体系八、安全保证措施九、现场施工总体规划(总平面布置图)十、工程进度、质量、安全环保实施承诺及措施十一、拟投入的施工机械名称、数量、容量配置情况表一、工程概况1、工程简介三丘田电站位于云南省双柏县鄂嘉镇鱼庄河流域空龙河上游,是塘房庙水库下游第二水电站,电站尾水与老虎山一级电站空龙河取水坝水位衔接,为鱼庄河流域水资源开发规化中的一个梯级水电站。
该工程为三丘田水电站的首部拦水坝枢纽工程,工程内容主要为:拦水坝、启闭室、进水口及冲沙闸、引水渠工程。
拦水坝坝长56m,坝底宽17.06m,坝顶宽3.8m,坝身高19.9m;坝底设0.6m厚C30砼垫层,迎水面设0.5m厚钢筋砼,坝身为C10浆砌块石。
整个坝体根据取水及地形情况设置三道沉降缝。
启闭室为三层钢筋砼框架结构,进水口及冲砂闸为钢筋砼结构。
该工程为议标工程,工程工期要求于2003年10月25日开工,2004年5月30日竣工,总日历工期为216天。
2、水文气象和工程地质水文及工程地质情况:空龙河是鱼庄河的左支流,发源于流域西部小昆岗附近,流域面积63.56Km2,本电站坝址位于11.7Km处,坝址以上流域面积42.96Km2,流域面积平均高程2474.1m,工程枢纽区多年平均气温13.4°C,由于流域内地形起伏变化很大,对水气起强烈的抬升作用,降水随高程升高而增加。

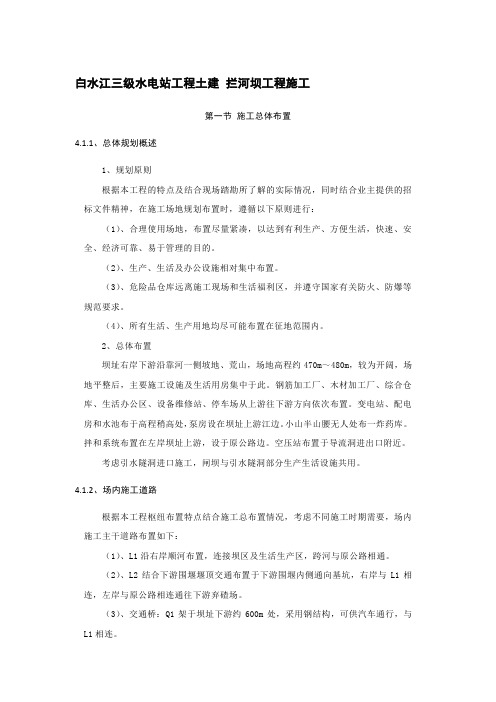

白水江三级水电站工程土建拦河坝工程施工第一节施工总体布置4.1.1、总体规划概述1、规划原则根据本工程的特点及结合现场踏勘所了解的实际情况,同时结合业主提供的招标文件精神,在施工场地规划布置时,遵循以下原则进行:(1)、合理使用场地,布置尽量紧凑,以达到有利生产、方便生活,快速、安全、经济可靠、易于管理的目的。
(2)、生产、生活及办公设施相对集中布置。
(3)、危险品仓库远离施工现场和生活福利区,并遵守国家有关防火、防爆等规范要求。
(4)、所有生活、生产用地均尽可能布置在征地范围内。
2、总体布置坝址右岸下游沿靠河一侧坡地、荒山,场地高程约470m~480m,较为开阔,场地平整后,主要施工设施及生活用房集中于此。
钢筋加工厂、木材加工厂、综合仓库、生活办公区、设备维修站、停车场从上游往下游方向依次布置。
变电站、配电房和水池布于高程稍高处,泵房设在坝址上游江边。
小山半山腰无人处布一炸药库。
拌和系统布置在左岸坝址上游,设于原公路边。
空压站布置于导流洞进出口附近。
考虑引水隧洞进口施工,闸坝与引水隧洞部分生产生活设施共用。
4.1.2、场内施工道路根据本工程枢纽布置特点结合施工总布置情况,考虑不同施工时期需要,场内施工主干道路布置如下:(1)、L1沿右岸顺河布置,连接坝区及生活生产区,跨河与原公路相通。
(2)、L2结合下游围堰堰顶交通布置于下游围堰内侧通向基坑,右岸与L1相连,左岸与原公路相连通往下游弃碴场。
(3)、交通桥:Q1架于坝址下游约600m处,采用钢结构,可供汽车通行,与L1相连。
表4.1-1 施工道路特性表4.1.3、砂石料系统砂石料生产系统的成败,是整个工程能否按期完成的关键要素。
我们将充分总结以往工地人工砂石料系统的经验,因地制宜,科学、合理地布置砂石料生产系统。
4.1.3.1、系统布置本工程缺乏天然砂石料,生产混凝土将全部采用人工砂石料。
1、料场选择料场选择在坝址下游下坝村石料场,距坝址2.5km,估计储量20万m3。
水利工程拦坝工程施工方案一、前期准备1.1 工程概况拦坝工程位于某省某市某县境内,是为了解决该地区的防洪、灌溉和发电等问题而进行的重要水利工程。
拦坝工程总投资约为5亿元,占地面积约为2000亩。
工程建设内容主要包括混凝土拦河坝、水电站、渠道和泵站等。
1.2 施工队伍为保证施工质量和进度,我们将组建一支经验丰富、技术过硬的施工队伍。
队伍人员包括工程师、技术人员、机械操作工、电工、木工等,总人数约为500人。
同时,我们还将配备各类施工车辆、机械设备和施工物资等。
1.3 施工条件拦坝工程所在地地势复杂,大部分区域为山地和丘陵地形,交通不便,气候多变。
同时,施工期间需考虑周边环境和生态保护,做好生态补偿工作。
因此,在施工前期,必须对施工条件进行综合评价,制定合理的施工方案。
1.4 施工方案编制根据前期的勘测和设计成果,结合现场实际情况,我们将编制详细的施工方案,包括施工组织设计、项目管理计划、施工安全计划、质量保证计划、环境影响评价等,确保施工过程安全、高效和可控。
二、施工方案2.1 施工组织设计为保证拦坝工程施工的有序进行,我们将按工程要求和施工现场情况,编制详细的施工组织设计方案。
该方案将包括工程施工人员的组织结构、施工队伍的管理制度、工作职责和权利、工程资金、材料和设备的供应计划等内容,以保障施工过程的顺利进行。
2.2 项目管理计划为确保拦坝工程施工的整体管理效果,我们将编制项目管理计划。
该计划将包括项目目标、任务分解、工期计划、进度控制及监督管理等内容,确保施工任务按计划有序进行。
2.3 施工安全计划安全是施工工作中的第一要务。
我们将编制详细的施工安全计划,包括施工现场安全管理、施工人员安全教育培训、施工现场的安全设施设置等,确保施工过程中不发生安全事故。
2.4 质量保证计划为确保拦坝工程施工的质量,我们将编制详细的质量保证计划,包括施工过程中的质量管理措施、施工现场的质量监督和检查、施工质量评定等,确保工程施工质量达到设计要求。
第一章编制依据1、该工程设计施工图,变更及相关技术资料。
2、国家现行的施工技术规范、规程、工程质量评定与验收标准,各种定额指标。
3、国家有关法令、法规、方针、政策、行业命令、企业规章制度。
4、工程建设地点、地理位置、地形、地貌、地质情况、自然环境、气候条件等现场实际。
5、建设单位的施工指令、工期要求。
6、施工合同。
第二章工程概况1、工程简介:2、工程概况:本工程拦水坝总长61.5m,坝体采用M10浆砌石基础挡墙,中间填土的形式,坝顶回填土后铺设300mm厚碎石垫层,150mm厚砼、面层为沥青路面;路面顶高程20.7m,坝顶宽9m,两侧为1.5m,宽人行道,人行道板每隔7m设一道伸缩缝,缝内用油毡填充,人行道中间为6m宽砼路面。
坝体由挡水坝段、过流水闸两部分组成,挡水坝长54.4m,中间设一道伸缩缝,缝宽20mm,采用橡胶止水、油毛毡填缝。
过流水闸长7.1m,由两孔1.5m 宽的木板闸门控制,闸中墩及底板由C25砼浇筑,闸顶为300mm厚的现浇C30钢筋砼,闸底板顶高程17.8m,出口做消力池长9m,池深0.8m,底采用C30现浇,两侧砌筑M10毛石挡土墙,墙顶高程17.4m,池底高程13.6m,墙体勾平缝,大坝墙体外侧采用M10水泥砂浆抹灰,原桥墩四周开挖过回填松土,采用抛填块石,用5-10履带式挖土机多次碾压密实。
3、工程难点分析:①、该工程位于原马村水库内,上面水流量大,特别是遇台风下暴雨,施工期间排水困难。
②、原施工桥墩挖基坑后回填土被水浸泡,全是软土、淤泥,给开挖带来难度。
③、基础开挖宽度大且为软土淤泥,挖机无法直接开到库底作业。
④、毛石基础12m宽,高2m;上部墙体下脚3.9m,顶端1.1m,墙体高5.7m,片石、砂浆二次运输距离远,且一个断面上的用量大,毛石、砂浆运到砌筑需修临时道路。
⑤、业主要求的工期很短,且拦水坝的施工质量较高。
第三章施工准备一、施工技术准备:1、熟悉施工图纸。
2、现场水坝和排水沟位置定位。
施工组织设计(方案)审批记录拦水坝工程施工组织设计(方案)工程名称:浏阳市烈士公(陵)园建设工程编制人:倪军武编制日期:2013年7月湖南柏加建筑园林有限公司第一章、编制依据1、编制依据:1.1、地质资料:业主提供的地质报告1.2、有关的技术规范:《建筑工程施工质量验收统一标准》50300-20012《工程测量规范》(50026—93)《水工建筑物水泥灌浆施工技术规范》(5148-2001)1.3、其它资料设计图纸资料2、编制原则(1)、确保工期原则:根据工程总体进度的需要,确保浏阳市烈士公(陵)园建设工程按期完工,为后续工程提供必要的工作面。
(2)、资源合理配置原则:在确保工期和工程质量的前提下,合理选择施工方案,并根据工程实际和内外部的资源情况合理配置各种资源,降低工程成本。
(3)、确保施工安全的原则:选择安全、合理、可靠的施工方案,是参与工程建设人员、机械设备安全的保障前提之一,也是保证工期和质量的重要措施。
在确保上述原则的前提下,进行施工总体组织和计划,为确保工程总体目标的实现,开展各项工程的质量、安全、环境保护、文明施工等工作。
3、编制范围根据施工要求,为浏阳市烈士公(陵)园拦水坝工程提供优良的施工方案以及施工计划。
第二章、工程概况1、工程简介:浏阳市烈士公陵(园)拦水坝工程位于湖南省浏阳市集里街道办道吾村金鸡庵组内。
施工安全防护要求高,施工人员活动频繁,施工干扰大,交叉作业大。
设备转运困难;工作面呈狭窄,战线较长,施工设施移动较多,施工难度较大。
施工总工期紧。
主要施工项目为:水坝基础开挖、滤料铺设、块石墙砌筑、墙面缝灰等。
2、自然条件:工程地址位于湖南省浏阳市,属温带季风气候,夏季盛吹南风,冬季盛吹北风。
气象水文适应于浏阳市水文、气候条件。
2.1、地质情况根据工程可行性研究报告阶段岩土工程勘测资料,拦水坝区域地层主要为灰黄色沙壤土,黄色、灰黄色残积土,强风化板岩及普坚石。
3、交通运输条件:浏阳市烈士公(陵)园建设工程为与道吾山风景区内,本工程中所有机械设备和材料运输至现场。
拦水坝工程施工方案1. 引言拦水坝工程是为了阻止水流,集中储存并调控水资源的一种人工结构。
本文将介绍拦水坝工程的施工方案,包括项目背景,工程范围,施工计划,质量控制等内容。
2. 项目背景拦水坝工程是为了满足水资源调控和防洪需求,减轻水灾和水旱灾害对生态和社会经济的影响。
项目背景包括工程的目的、项目定位和重要性等。
3. 工程范围拦水坝工程的施工范围需明确,包括主要建筑物、管道、设备和工程布置等。
工程范围的明确可帮助合理安排资源和施工流程,提高施工效率。
4. 施工计划施工计划是拦水坝工程施工的总体安排,包括工期安排、任务分解和资源调配等。
合理的施工计划可确保工程按时完成,避免因施工进度延误带来的不良后果。
4.1 工期安排工期安排是根据工程范围和施工资源等情况确定的合理时间计划。
工期安排需要考虑不同施工工序之间的关系和依赖,以及可能出现的不可控因素。
4.2 任务分解任务分解是将工程划分为若干个小任务或工程单元,对每个任务进行明确的描述和安排。
任务分解有助于合理安排工作流程和阶段性评估工程进展。
4.3 资源调配资源调配是根据工程需要,在施工过程中合理分配人力、材料和设备等资源的过程。
合理的资源调配能够提高施工效率,降低成本和风险。
5. 技术方案技术方案是拦水坝工程施工的具体操作方法和技术要点。
技术方案需要包括施工方法、施工工艺和施工过程中的关键技术控制点等。
5.1 施工方法施工方法是指在工程施工中所采用的操作方法和工艺流程。
拦水坝工程的施工方法包括钢筋混凝土浇筑、土石方开挖等。
施工方法需要根据工程设计要求和地质条件等因素进行选择。
5.2 施工工艺施工工艺是指施工过程中的具体操作流程和步骤。
拦水坝工程的施工工艺包括地基处理、基坑开挖和坝体建造等。
施工工艺需要遵循工程设计要求和相关规范标准。
5.3 技术控制点技术控制点是在施工过程中需要重点关注和控制的关键技术要素。
拦水坝工程的技术控制点包括土质力学参数测定、混凝土浇筑质量控制等。
三级水电站拦水坝工程施工组织设计二00 五年十一月十二日目录第一章综合说明第二章工程概况第三章施工现场规划总平面布置(附图)第四章施工总进度计划和保证措施(附图:施工总进度、施工网络图)第五章施工组织机构、人员安排第六章施工设备安排第七章施工方案第一节:施工准备工作第二节:施工测量放样第三节:施工顺序第四节:清基第五节:施工围堰及排水第六节:土石方开挖第七节:土石方填筑与碾压第八节:模板工程第九节:钢筋工程第十节:砼工程第十一节:钢筋砼工程第十二节:防止闸墩及胸墙产生裂缝产生的技术措施第十三节:砼砌块石工程第十四节:止水工程第十五节:固结灌浆第十六节:帷幕灌浆第八章辅助设备安装第一节:埋件制作及安装第二节:闸门安装第三节:启闭机安装第九章冬、雨季施工保证措施第十章施工质量及保证措施附图:施工技术管理程序质量保证体系框图分项工程单元工程工序质检图施工质量控制程序第十一章安全生产及保证措施(附图:安全检查网络)第十二章文明施工第十三章创建文明建设工地第十四章环境保护措施第一章综合说明一、项目成果目标:本工程施工中,我们将积极响应招标文件、业主及监理对工程质量及进度的要求,采取切实可行的措施,确保达到以下目标:1.经营战略目标:我公司将安排精兵强将,配备先进的机械设备,抓好、干好此项工程,实现公司战略目标:“干一项工程,树一座丰碑,占一片市场,育一批人才”。
2.工期目标:合同签订协议后按合同要求进驻工地,具体时间为二00 五年十一月二十日开工,二00 六年三月二十日完工(具体见施工组织设计),总工期121日历天。
3. 质量目标:确保工程达到优良标准。
如果达不到优良目标,公司根据工程监理的结论,将给予项目部百分之五的罚款。
如果达到部优,公司将给予项目部百分之一的奖励。
4.安全目标:确保工程不发生安全事故。
5.文明施工:施工现场实行文明施工标准化管理,创文明施工规范工地。
6.环境保护:加强环境保护,减轻环境污染,切实做好防治措施。
(具体见施工组织设计)。
7.分包情况:本工程由我公司☆☆市**河三级水电站拦水坝工程施工工程项目部承建,不分包。
二、编制依据1.招标文件、设计图纸、有关技术条款。
2.国家及行业技术规程、规范标准。
及现行发布的水利强制性技术条款。
3.现场勘察资料。
三、编制指导思想1.完全响应招标文件的全部条件,满足业主对施工工期,工程质量,安全生产、文明施工及水土保持等方面的具体要求。
2.根据监理实施细则来组织均衡,连续施工,实行分段流水作业,充分利用空间及工作面。
“严”字当头,“严”中求快,“严”中求稳,“严”中求省,确保工程运行安全。
施工水平,以加快工程进度,降低劳动强度。
5.科学选定施工方案,降低工料消耗。
我单位认真研究了招标文件,设计图纸及技术要求,并对施工现场进阐述。
3.安全生产、4.合理调配施工机械设备,充分发挥机械化施工的优势,提高机械化四、编制内容行了详细的踏勘。
据此编制施工组织设计,分别对施工条件、施工进度、施工方案、质量、安全保证措施、施工组织体系及劳动力计划等配备进行第二章工程概况一、工程概况本工程位于,在河的下游。
拦水坝布置在河上,位于仰家湖村庄上游200m 处。
拦水坝的坝型为水力自控翻板坝,坝顶高程溢流段131.7m,非溢流段坝134.47m ,坝顶长174m,坝宽12.7m,最大坝高11. 57m.主要工作内容有:拦水坝的开挖、灌浆、混凝土浇筑、混凝土砌块石、浆砌块石,放水孔,闸门安装,启闭机,施工临时设施等。
二、水文气象和工程地质1.水文气象本项目区地处安徽省的南部,** 河是长江的二级支流,集雨面积196km2,坝址以上控制流域面积554.83 km2。
属山区性河流,主河道长37.88km,加权平均坡降1 6.8‰。
坝址以上控制流域属深山区,地势为西南高,东北低,海拔高程在140-1100m 之间,植被良好,水土流失较轻。
坝址以上流域内只有二级拦水坝,洪水调蓄作用不大,坝址处径流为无调节天然来水。
本项目区属中亚热带湿润气候区,气温温和,四季分明,光照充足,无霜期长,降雨丰沛集中。
年平均气温16℃,极端最高气温40.9 ℃,极端最低气温-13.2℃。
本区域降雨季节性强,冬季雨水较少,降雨集中在3~7 月,约占全年降雨的61.33%,暴雨多发生在5~8 月份,多年平均降雨量1773.9mm。
由于江南地区出现连续低温的时间不长,采取相应的保温措施,在枯水期内绝大部分时间均可施工。
2.工程地质项目区构造单元属于侵蚀低山地貌,山顶高程350~400m,河流在工程区,呈“S”河道,坝址区河床较平顺、宽阔,呈近EW 方向流经坝址。
主河床宽约70m,河床底高程约125m,左侧漫滩约80m,漫滩地面高程128.5~ 129.5m。
两岸山体较厚,山坡不对称,左岸山坡相当较平缓,山坡角为25-30,等物理地质现象。
坝址区出露的地层岩性为志留系绿帘阳起石英片岩及第四系松散堆积物,冲积堆积物主要为砂卵砾石层,分布于坝址河床及漫滩部位。
坝址区岩体风化程度及厚度各地不一,但其风化规律均表现为沿地表均匀风化。
坝址区地下水类型主要为第四系松散堆积物孔隙潜水和基岩裂隙潜水。
地下水动态类型属降雨径流型。
坝址区岩石裂隙发育,岩石较破碎,表层岩石透水性较强。
坝址区环境水化学类型为重碳酸钙镁型水,对混凝土无侵蚀。
由于坝址区地形地貌,出露的地层岩性,地质构造,岩体风化,水文基工程地质条件要求不高,坝址均不存在突出的工程地质问题。
三、对外交通条件对外交通以公路为主。
部分路段需进行维修加固,施工场地内需修建临时便道二条,并架设便桥一座,方能满足施工设备、材料的进场要求。
右岸山坡相当较陡,山坡角为40-45 。
坝址区仅见冲沟,未见崩塌、滑坡地质等主要工程地质条件基本一致,坝型为翻板坝,且坝高1 1.57m,对坝第三章施工现场规划总平面布置一、施工总平面布置图及说明书1.总体布置原则2.施工临时设施场区选定选择在施工总平面布置图中的施工布置区。
3.砼拌和系统拌和系统布置在河右岸沙滩上。
4.砂石料系统5.模板加工场以既满足工程施工需要,又符合创建文明工地为前提,充分利用现有堤防及对交通等自然条件,综合考虑主体工程规模、施工方案、工期造价等因素,按照招标文件要求和《水利水电工程施工组织设计规范》(DSJ338-89)标准,因地制宜,有利施工,方便生活,易于管理,安全可靠,经济合理地规划生活区、生产区,对内、外交通,供电供水、堆场等。
砼拌和系统是砼施工的关键所在,砂、石、水泥、水电源及外加剂要围绕拌和机,熟料运输要紧凑,经经济比较分析,将拌和机设在各拌和系本工程混凝土浇筑,配备一台JZC350 拌和机,理论生产能力为6 立方米/小时·台;二台砂浆搅拌机。
布设一个25t 水泥罐,满足施工要求,在拌和机、砂浆搅拌机旁各设置5 立米方水箱一只,直接自河中取水,本工程砂料及卵砾石料到40km 以外的青阳桥头店开采,石岸石可通过加工隧洞出渣获取,块石料可在枢纽区附近就地开采。
砂石场紧靠拌和机布置,砂料及卵砾石料用汽车运输至现场。
砂料及卵砾石料规则堆高1.5~2.0 米,砂料面积50 平方米,石料面积100 平方米可分别储存砂料100 吨,石料200 吨,能满足工程需要。
位置见总平面布置图。
设平板刨、圆盘锯、车丝机各一台,木工房面积60 平方米。
COM6.钢筋加工场7.临时用房(1)生产用房: 60m2。
(2)试验室:20 m2 2。
(3)生活用房: 80m2。
8.施工围堰与施工排水章施工围堰与排水。
b)施工排水内排水。
具体布置和方法见第七章土方开挖图。
9.施工供水供电房、试验室、各盥洗点。
由配电房向各施工区供电。
10.块石堆场块石就近堆放于各砌筑点附近,平整场地后就近堆放。
11.场内道路堰兼作临时便道。
12.通讯现场布置四部移动电话,以便指挥作业。
位置见总平面布置图。
设钢筋切断机、弯曲机、卷扬机、交流电焊机各一台,钢筋棚面积30m(2)施工管理用房:项目经理部40 m、监理办公室20 m、合计80ma)施工围堰:采用推土机修筑施工围堰,具体施工布置和方法见第七在施工区内和已挖成的工作面范围内,基槽两侧挖50cm×50cm 砖砌排水沟,每隔30m 布置一个集水井,联接四角集水井用QB—25 潜水泵向河生活用水:在河中取水送到自备5 吨水箱内供水,用DN50 管接到厨生产用水:在河中取水送到自备5 吨水箱内供水。
施工用电:电源就近由建设方指定电源接点接到施工布置区配电房,自备电源:配备一台25kw 柴油发电机组,以备系统停电后自行发电在施工布置区修建二条临时便道,架设一座临时便桥,并利用施工围COM13.办公项目部布置一台电脑,一台打字机,一台复印机。
第四章施工总进度计划和保证措施一、主要合同工作内容本工程施工工期计划从2005 年11 月20 日至2006 年3 月20 日,总历天121 天。
考虑到工程实施期间受冬雨季和春节的影响,施工任务相当紧迫,故一旦被通知中标,即开始进行所有的施工准备,充分利用工程结束而闲置下来的人员、设备、材料,快速集结,快速到位。
开工报告一经批准,即全面投入本工程的实施。
二、控制性工期序号控制性工期计划项目计划完成项目工期招标文件要求工期1 施工准备,围堰填筑2 土石方开挖3 基岩排水孔,固结、帷幕灌浆4 砼工程5 土石方回填、碾压6 闸门、启闭机安装三、施工阶段划分与阶段性施工计划施工阶段阶段起止日期阶段施工主要内容备注第一阶段2004.9.30~ 2004.11.10临时设施,围堰及基坑开挖,基础垫层、底板,进水流道层。
第二阶段2004.11.10~ 2005.02.14 穿堤箱涵结构、消力池、闸基坑周边土方回填,出口砌石挡墙与护底,闸门制作。
第三阶段2005.02.14~ 2005.04.05砌石挡墙护底,闸门安装、启闭机房主体机电安装,围堰拆除。
第四阶段2005.04.05~ 2005.04.20 机电设备运转、调试,现场清理。
四、施工总进度横道图(见后附图)五、施工总进度网络图(见后附图)六、施工工期保证措施工进度计划完成并交付业主使用,为此,我们将采用如下措施:工程技术人员。
完好率,确保生产能力。
施工,每检查一次,发现延误工期的现象及时采取有力措施进行解决。
4.优化施工方案,采用交叉作业,多点施工同时进行。
5.搞好场内外交通,保证电力正常供应。
及时进行修订、执行,切实保证以日保旬,以旬保月。
司沟通和现场技术的计划,组织、指导、监督管理的责任。
指导书,进行技术交底,抓好方案实施前的各关键环节。
当引起的停工返率工。
养工作,保证机械设备的完好率。
使工地有充足的资金保证。
对于本工程,一旦我单位中标,我们将保证施工进度,确保工程按施1.实行项目管理,组织强有力的领导班子,配备具有丰富施工经验的2.调选先进的施工设备,在数量上满足最大施工强度要求,保证设备3.在施工过程中严格按照投标书及进场后修改的详细施工进度表进行6.现场计划执行保证:施工计划应根据监理工程师批准的总体进度计划编制阶段性计划,建立工地每天召开现场会制度,多方面调整现场计划,7.技术保证:项目部按照IS09002 认证标准,以19 个控制要素为中心,建立强有力的现场施工技术组织,承担起与指挥部、监理、设计、公8.做好施工图纸会审,编制施工阶段的优化施工组织设计,下达作业9.要按业主代表、监理工程师批准的技术方案,认真做好现场实施工作,明确各级责任制,以确保不出现技术方案的失误,杜绝因技术方案不10. 要结合实际,推进技术创新,应用新技术、新设备、提高工作效11. 作业层及机具材料的保证:加强施工机具和机械设备的维修和保12. 资金保证:工地设置二级帐户,项目资金就近开户,专款专用,13.施工环境保证:项目部设置专人、在业主统一领导协调下,积极处好进度。
