水电站施工方案一、概述水电站施工方案旨在确保水电站工程的顺利进行和高质量完成。
本方案涵盖了施工前期准备、主体施工、设备设施安装、工程验收等关键阶段的要点和具体措施,以确保施工过程的顺利推进。
二、施工前期准备1. 项目经理组建项目经理根据工程规模和复杂程度组建专业施工团队,并明确团队成员的职责和任务,确保施工流程的协调配合。
2. 现场调研对水电站工程的现场进行全面调研,包括地质勘察、水文测算、环境评估等,以全面了解现场条件,为施工方案的制定提供可靠的基础数据。
3. 施工方案制定根据调研结果和工程设计要求,制定详细的施工方案。
方案应包括施工工序的安排、施工流程的控制、施工资源的合理配置等内容。
4. 施工人员培训组织施工人员进行相关技术培训,提高技能水平和安全意识,以确保施工过程的安全性和高效性。
三、主体施工1. 土方开挖按照设计图纸和施工方案要求,进行土方开挖作业。
确保开挖的平整度和坡度符合要求,为进一步的施工工作打下良好基础。
2. 基础建设按照施工方案要求,进行基础建设工作,包括浇筑混凝土基础、埋设地线、安装钢筋网等。
确保基础的稳固性和耐久性。
3. 水电机械设备安装按照设计图纸和施工方案要求,进行水电机械设备的安装。
确保设备安装的正确性和牢固性,以确保设备的正常运行和安全性。
4. 水电系统联调在设备安装完成后,进行水电系统的联调工作。
确保各个系统之间的协调配合,以确保水电站的整体运行效果。
四、设备设施安装1. 电气设备安装按照设计图纸和施工方案要求,进行电气设备的安装。
确保设备接线正确无误,设备运行稳定。
2. 控制系统调试在电气设备安装完成后,进行控制系统的调试工作。
确保控制系统的稳定性和故障排除能力,以保证水电站的安全运行。
3. 安全设施安装对水电站安全设施进行安装,包括防护栏杆、警示标识等。
确保水电站的安全性和防护措施的有效性。
五、工程验收1. 自检进行自检工作,包括对已完成施工工序的检查和评估,确保施工质量符合设计要求和施工标准。
水电站施工方案1. 引言水电站作为一种常见的能源发电方式,使用水力转换机械能为电力。
为了确保水电站的顺利施工和高效运营,本文将提供一份水电站施工方案。
2. 项目概述本项目是在X省Y市建设一座水电站,旨在利用当地水资源进行电力发电。
项目选址在Z河流域,计划总装机容量为A兆瓦。
本文将详细介绍水电站的施工方案。
3. 施工准备工作3.1 人员组织根据项目规模和要求,需要组建一个专业的施工团队。
施工团队由项目经理、工程师、技术人员和施工人员组成。
每个角色需要具备相关专业知识和施工经验。
3.2 设备和材料采购在施工开始前,需要采购运输设备、施工机械和施工材料等。
根据项目需求,选择可靠的供应商,并进行进货、运输和储存的安排。
3.3 工程设计水电站施工前需要进行详细的工程设计,包括水利设施、电力设备和建筑结构等的设计。
设计人员需要根据实际情况制定详细的工程设计方案和施工图纸。
3.4 环境评估在施工前,需要进行环境评估,了解项目对周边环境的影响。
根据评估结果制定相关环境保护方案,并与当地环保部门进行沟通和协调。
4. 施工流程4.1 基础工程施工基础工程施工是水电站建设的首要任务。
包括河堤筑坝、水坝基础的开挖和浇筑,同时进行过水洞、起坝建设等工程。
4.2 电力设备安装在基础工程施工完成后,进行电力设备的安装。
这包括水轮机、发电机和变压器的安装,以及配电系统和自动化控制系统的调试和安装。
4.3 水利设施建设水利设施建设包括水库建设和引水系统建设。
需要进行水库坝体的施工、溢洪道和冲沙设施的建设,以及引水渠道和泵站的建设。
4.4 建筑结构施工建筑结构施工包括水电站的主体结构和附属建筑物的施工。
包括主厂房、办公楼、库房和工人宿舍等建筑的施工。
4.5 系统调试与监测施工完成后,进行整个水电站系统的调试和运行测试,并进行相关设备和结构的监测。
确保系统安全可靠运行。
5. 施工安全与环保5.1 施工安全管理在整个施工过程中,应制定详细的施工安全计划和安全操作规程。

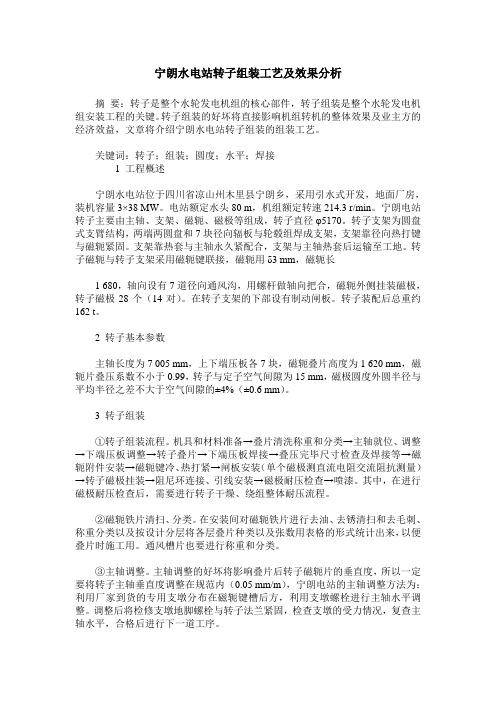

宁朗水电站转子组装工艺及效果分析摘要:转子是整个水轮发电机组的核心部件,转子组装是整个水轮发电机组安装工程的关键。
转子组装的好坏将直接影响机组转机的整体效果及业主方的经济效益,文章将介绍宁朗水电站转子组装的组装工艺。
关键词:转子;组装;圆度;水平;焊接1 工程概述宁朗水电站位于四川省凉山州木里县宁朗乡,采用引水式开发,地面厂房,装机容量3×38 MW。
电站额定水头80 m,机组额定转速214.3 r/min。
宁朗电站转子主要由主轴、支架、磁轭、磁极等组成,转子直径φ5170。
转子支架为圆盘式支臂结构,两端两圆盘和7块径向辐板与轮毂组焊成支架,支架靠径向热打键与磁轭紧固。
支架靠热套与主轴永久紧配合,支架与主轴热套后运输至工地。
转子磁轭与转子支架采用磁轭键联接,磁轭用δ3 mm,磁轭长1 680,轴向设有7道径向通风沟,用螺杆做轴向把合,磁轭外侧挂装磁极,转子磁极28个(14对)。
在转子支架的下部设有制动闸板。
转子装配后总重约162 t。
2 转子基本参数主轴长度为7 005 mm,上下端压板各7块,磁轭叠片高度为1 620 mm,磁轭片叠压系数不小于0.99,转子与定子空气间隙为15 mm,磁极圆度外圆半径与平均半径之差不大于空气间隙的±4%(±0.6 mm)。
3 转子组装①转子组装流程。
机具和材料准备→叠片清洗称重和分类→主轴就位、调整→下端压板调整→转子叠片→下端压板焊接→叠压完毕尺寸检查及焊接等→磁轭附件安装→磁轭键冷、热打紧→闸板安装(单个磁极测直流电阻交流阻抗测量)→转子磁极挂装→阻尼环连接、引线安装→磁极耐压检查→喷漆。
其中,在进行磁极耐压检查后,需要进行转子干燥、绕组整体耐压流程。
②磁轭铁片清扫、分类。
在安装间对磁轭铁片进行去油、去锈清扫和去毛刺、称重分类以及按设计分层将各层叠片种类以及张数用表格的形式统计出来,以便叠片时施工用。
通风槽片也要进行称重和分类。

水洛河宁朗水电站业主建设营地施工组织设计工程名称:水洛河宁郎电站业主建设营地建设单位:四川凉山水洛河电力开发有限公司施工单位:四川天木建设工程有限公司编制:审核:日期:二零一二年六月三十日日期:二零一二年七月一日目录第一章:综合说明第二章:施工组织机构第三章:施工总体部署第四章:土建施工方案、工艺第五章:安装工程施工方案、工艺第六章:安装工程质量控制措施第七章:安全用电技术措施第八章:安全用电防火措施第九章:采用新工艺、新技术的计划第十章:保证建筑标高、轴线、外形尺寸等协调一致的措施第十一章:冬、雨季施工措施第十二章:内外交叉、上下交叉,土建与专业结合的技术安全措施第十三章:保证质量和安全措施第十四章:各项资源需用量表及项目总工期与总平面布置图第一章综合说明第一节编制说明一、本施工组织设计是严格按照国家现行有关规范、规程进行编制的。
二、根据本工程的设计特点、功能要求,本着对业主资金的合理利用,对本工程的高度责任感,我们编制原则是“经济、合理、优质、高效”。
三、本施工组织采取“对比优化、博采众长”的编制思路,力求本方案切合工程实际,可操作性强。
第二节编制依据一、根据四川省清源工程咨询有限公司于2012年02月设计的该工程施工图纸。
二、根据我公司的技术、机械设备装备情况及管理制度。
三、国家颁布的现行建筑施工及验收规范、规程,建筑安装工程质量评定标准、建筑安装施工工艺操作规程、建筑施工安全规程及省市对基本建设的有关规定。
第三节编制内容本施工方案涉及范围是土建、给排水、电气、电视电话、消防工程等内容。
第五节施工现场条件根据对水洛河宁朗水电站业主建设营地建筑场地的现场勘察,对其场地的施工环境粗略了解如下。
一、工程施工现场环境(一)本工程拟建于水洛河宁朗水电站厂房侧。
(二)施工条件施工用水由我方自行解决、施工用电甲方指定点接入施工现场。
第六节工程特点一、周围环境和施工条件的特点本工程的施工现场比较宽敞,生产区和生活区完全独立分开。
水电工程施工方案
一、项目背景
水电工程是一项关乎国民经济和人民生活重要的基础设施建设工程。
本项目位于XX省XX市,总占地面积XX平方米,主要包括水电站、水库、输电线路等。
二、施工准备
1.确认工程范围和施工期限。
2.制定施工计划,明确工期和责任人。
3.确保施工人员具备相关资质和技能,做好安全防护工作。
4.确认所需材料和设备,建立供应链,保障施工进度。
三、施工步骤
1. 土地准备
1.清理施工场地,确保平整。
2.安排土方机械,进行挖掘、填方等作业。
3.处理场地排水问题,防止积水影响施工。
2. 基础施工
1.钢筋加工和安装。
2.混凝土浇筑,按照设计要求进行强度检测。
3. 设备安装
1.安装水电站设备,接通管线。
2.安装输电线路及配电设备。
4. 调试验收
1.逐步启动设备,检查运行情况。
2.进行设备性能和安全验收,确保符合相关标准。
四、安全与质量控制
1.制定施工安全管理制度,定期进行安全培训。
2.严格执行工程质量验收标准,确保施工质量符合设计要求。
五、施工总结
本水电工程的施工方案充分考虑了安全、质量和进度等方面因素,通过科学合理的施工程序和严格的质量管理,确保项目的顺利进行和顺利竣工。
宁朗水电站厂区枢纽工程的安全管理摘要:安全工作是一切工作的前提,针对宁朗水电站枢纽工程特点,项目部采取一系列安全管理措施,保证了工程的顺利进行。
关键词:宁朗水电站;安全;管理中图分类号:tm622文献标识码: a 文章编号:一、工程概况宁朗水电站位于四川省凉山州木里县境内,为金沙江左岸支流——水洛河干流、额斯~捷可河段“一库十一级”中的第九个梯级电站。
该电站上、下游分别与博瓦电站和撒多电站衔接,以发电为主,采用引水式开发。
水库正常蓄水位1,856.00m,水库总库容173.85万m3,调节库容110.89万m3,额定水头81m,装机容量114mw。
厂区枢纽工程项目部主要承担引水隧洞、调压室、压力管道、厂区枢纽、尾水渠的施工。
厂区距木里县城公路里程约310km,受自然条件限制,对外交通较为落后,大部分为四级泥结石路面,到木里县城驱车需要8个多小时,人员的出行以及材料、设备的运输都极其不便,因此保证施工生产的安全显得格外重要。
二、安全管理措施1、建立安全生产保障体系为保证宁朗水电站厂区枢纽工程顺利施工,确保施工过程中人员及其设备的安全,本着管生产的同时必须管安全的原则,项目部成立以项目经理为组长的项目安全生产领导小组,设立了质量安全部门,配置了安全总监和专职安全管理人员,班组设兼职安全管理人员,项目经理为安全生产第一责任人。
至上而下的形成了一个完整的安全生产管理体系,为项目实现安全生产提供了组织保证。
安全领导小组每月召开一次安全专题会议,针对项目施工过程中和安全管理中存在的问题及时进行总结,做到安全生产心中有数,并研究制订改进措施,布置指导、监督落实,充分发挥安全领导小组的领导、决策、指导作用。
2、建立安全生产管理制度根据工程施工特点和安全管理的需要,项目部按照国家安全生产法律和上级主管部门、股份公司、业主及监理对安全生产管理工作的要求,制定了《安全生产责任制度》、《安全生产教育培训制度》、《安全生产检查制度》、《特种作业人员持证上岗制度》、《生产安全应急救援制度》、《安全事故报告、调查、处理制度》、《施工现场消防安全责任制度》、《劳动防护用品管理制度》、《安全生产管理制度》等制度及《操作规程》。
水电站工程施工方案1. 项目背景本文档旨在提供水电站工程施工方案,以确保项目顺利进行。
2. 施工计划2.1 工期安排- 第一阶段:项目准备和场地清理,预计耗时1个月。
- 第二阶段:土地平整和基础设施建设,预计耗时3个月。
- 第三阶段:建设主体工程,包括水坝和发电机组的建造,预计耗时12个月。
- 第四阶段:设备及配套设施安装,预计耗时3个月。
- 第五阶段:系统调试和测试运行,预计耗时2个月。
2.2 施工组织- 成立项目领导小组,负责整体协调和管理。
- 安排专业人员负责不同施工阶段的工作。
- 配备必要的施工设备和机械。
2.3 安全措施- 全面遵守安全法规和标准。
- 设立安全监控系统,定期组织演练和培训。
- 指定专人负责现场安全管理,确保施工过程中的安全问题得到及时解决。
3. 质量管理3.1 资源管理- 确保施工材料的质量和合格性,遵循相关标准和规范。
- 管理施工设备和机械,定期检查和维护。
3.2 工艺控制- 遵循水电站工程的设计规范和施工工艺要求。
- 确保施工过程中的每个环节符合要求,及时发现和纠正问题。
3.3 质量检查- 定期进行质量检查,确保工程质量符合标准。
- 委托第三方机构进行抽样检测和评估。
4. 环境保护4.1 环境影响评估- 在施工前进行环境影响评估,确保项目不会对周边环境造成严重影响。
- 制定相应的环境保护措施,如降噪、防止水污染等。
4.2 废物处理- 严格按照相关法规和标准处理施工废物。
- 配备必要的废物处理设施,确保废物得到安全处理和处置。
5. 监督检查5.1 内部监督- 成立项目监督组,负责内部监督和质量控制。
- 定期检查工程进展和质量,提出改进措施。
5.2 外部监督- 委托第三方机构进行独立监督和检查。
- 接受政府有关部门的监管和检查。
以上为水电站工程施工方案的主要内容,我们将遵循法规和标准,确保项目顺利进行,并保证工程质量和安全。
四川凉山水洛河电力开发有限公司宁朗电站微机防误系统施工方案批准:审核:编制:XX珠海XX电力科技股份有限公司2015年12月02日1、工程概况宁朗水电站位于木里县宁朗乡,采用引水式开发,厂~闸址间有公路相通。
首部枢纽位于全马拐沟下游2.5km,最大闸(坝)高27.5m,正常蓄水位1856.00m以下水库库容173.85万m3,日调节库容110.89万m3,左岸引水隧洞全长5320.099m,引用流量161.8m3/s,厂区位于宁夏沟上游约400m的水洛河左岸台地上,为地面厂房,装机容量3×38MW,多年平均年发电量5.043亿kW•h。
电站按“无人值班”(少人值守)的原则设计,采用计算机监控。
水洛河流域集控中心设置在四川省成都市青羊工业园区T20栋10楼,实现各电站的无人值班或“无人值班”(少人值守)和集控中心对流域各电站的优化调度。
2、执行标准除非另有规定,微机防误闭锁系统应符合以下所列的所有适用的标准。
主要标准包括但不限于以下:[2004]电监会5号令电力二次系统安全防护规定电监安全[2006]34号文关于印发《电力二次系统安全防护总体方案》等安全防护方案的通知DL/T687-2010 《微机型防止电气误操作系统通用技术条件》GB11920-2008 《电站电气部分集中控制装置通用技术条件》GB/T 7261-2008 《继电保护和安全自动化装置基本试验方法》GB/T 2423 《电工电子产品环境试验》IEC 60529 《外壳防护等级》GB/T 13729-2002 《远动终端设备》JB/T 5777.2-2002 《电力系统二次电路用控制及继电保护屏(柜、台)》通用技术条件GB 9254-2008 《信息技术设备的无线电骚扰限值和测量方法》GB5465.2-2008 《电气设备用图形符号》GB/T13730 《地区电网数据采集与监控系统通用技术条件》DL/T5103-2012 《3kV~110kV无人值班变电站设计规程》GB/T 17626 《电磁兼容性试验和测量技术》DL/T 5136-2012 《火力发电厂、变电所二次接线设计技术规定》电安生[1994]191《电力系统继电保护及安全自动装置反事故措施要点》DL/T667-1999 《继电保护设备信息接口配套标准》GB50062-2008 《电力装置的继电保护及安全自动装置设计规范》GB9813-2000 《微机数字电子计算机通用技术条件》《电业安全工作规程》、《华东电网防止电气误操作安全管理规定》国家电力公司《防止电力生产重大事故的二十五项重点要求》国家电网公司防止电气误操作安全管理规定[2006]904号执行部颁的反措要点及其它性能符合企标Q/UT01-2004的规程规范。
3、集控防误系统总体方案3.1集控防误系统结构宁朗水电站微机防误操作系统采用无线式操作模式,分为以下模块:五防主机、PDA 充电座、网络控制器、无线路由器、电脑钥匙、现场锁具等。
3.2闭锁范围3.2.1 五防主机和网络控制器暂定放置在中控室操作员平台上,具体位置需甲方指定。
3.2.2 五防主机通过和监控通讯的方式采取现场状态信号,需甲方联系监控厂家配置相应的点表。
3.2.3 锁具附件安装。
1、220kV出线GIS设备采用电编码锁和机械锁方式闭锁。
在GIS室相应的汇控柜面板上开孔安装电编码锁共27个,需接线。
在就地操作机构处直接挂机械锁,共22个2、10kV断路器采用电编码锁方式闭锁,在现场开关柜面板上开孔安装电编码锁共5个,需接线。
10kV断路器本体分合按钮采用磁盒罩住,共需10个磁盒(带磁性)。
10kV刀闸、地刀、PT等采用机械锁方式闭锁,共9个,需更换现场操作把手的顶钮(7个)之后直接挂锁即可。
10kV无线地线桩需焊接在开关柜后面的接地扁铁上,每段母线焊接一个,共2个无线地线桩。
3、主变中性点采用直接挂锁安装。
主变高低压侧无线地线桩需焊接在相应的接地扁铁上。
共需6个机械锁,4个无线地线桩。
4、机组中性点接地刀闸需更换锁销之后直接挂锁安装,需焊接无线地线桩在机组中性点接地刀闸柜旁相应的接地扁铁上,并在系统中设置中性点网门。
共需2个锁销,2个无线地线桩,7个机械锁。
5、厂用400V配电室中的41B、42B、43B、401B箱式变需在柜门处安装锁扣(粘贴或者开孔安装)之后直接挂锁,箱式变高低压侧无线地线桩需焊接在相应的接地扁铁上,共需16个锁扣,8个无线地线桩,24个机械锁。
厂用400V配电室中的301DL、93DL操作箱需开孔安装电编码锁共2个,需接线。
6、室外的35kV进线301DL断路器需在控制箱上安装锁扣(粘贴或者开孔安装)之后直接挂锁,35kV进线刀闸、地刀采用直接挂锁安装。
93DL断路器操作箱上安装锁扣(粘贴或者开孔安装)之后直接挂锁。
共需2个锁扣,4个机械锁。
7、励磁变及直流室中的1LB、2LB、3LB箱式变需在柜门处安装锁扣(粘贴或者开孔安装)之后直接挂锁,箱式变高低压侧无线地线桩需焊接在相应的接地扁铁上,共需12个锁扣,6个无线地线桩,18个机械锁。
机组PT需更换现场操作把手的顶钮(6个)之后直接挂锁即可,共需6个机械锁。
3.2.4 无线路由器安装。
无线网路覆盖范围包括中控室、GIS开关室、10kV开关室、主变室、厂用400V配电室、电气夹层、励磁变直流室及35kV室外进线区域等。
设备包括:3.2.5 补发货情况。
还需我公司补发部分锁具及附件,因宁朗水电站地理位置偏远、交通不方便及货物数量较少,看能不能发货到甲方西昌营地,由倒班班车带进电站。
4、项目施工方案项目施工工期计划为13天,本工程计划在2015年12月3日开工,与2015年12月15日完工。
主要分一下几个阶段进行:4.1 2号机组停机设备的五防锁具安装。
A、现场安装条件由于2号机组处于停机状态,所以优先安装2号机组相关设备五防锁具。
B、安装方式10kV断路器采取开孔安装电编码锁,其余设备采取挂锁直接安装。
C、施工时间安排施工时间:2015年12月3日到2015年12月4日。
4.2 1号机组和3号机组设备的五防锁具安装A、现场安装条件10kV开关需停电安装,其余设备可采取挂锁直接安装。
B、安装方式安装闭锁附件,例如锁扣等,可采取粘贴方式安装。
C、施工时间安排施工时间:2015年12月4日到2015年12月5日。
4.3 厂用400V箱式变柜门锁具安装A、现场安装条件可采取粘贴方式安装锁扣,不需要停电。
B、安装方式安装闭锁附件,例如锁扣等,可采取粘贴方式安装。
C、施工时间安排施工时间:2015年12月5日到2015年12月5日。
4.4 无线地线桩焊接A、现场安装条件10kV开关室中无线地线桩和机组中性点接地刀闸的无线地线桩焊接不需要停电,而箱式变和主变处无线地线桩需停电焊接。
B、安装方式采取焊接方式安装。
C、施工时间安排施工时间:2015年12月6日到2015年12月7日。
需停电焊接时另通知。
4.5 GIS开关室设备的五防锁具安装A、现场安装条件220kV就地操作机构的五防锁具不需停电安装,而220kV汇控柜安装电编码时需停电安装。
B、安装方式就地操作机构采取直接挂锁,汇控柜面板操作处需开孔安装。
C、施工时间安排施工时间:2015年12月8日到2015年12月8日。
需停安装时另通知。
4.6 无线路由器安装A、现场安装条件需放置电缆到指定位置处,并在相应位置安装无线路由器,不需停电。
B、安装方式人工铺设放置电缆。
C、施工时间安排施工时间:2015年12月9日到2015年12月13日。
4.7 微机五防系统的安装和整体调试A、现场安装条件五防主机到货之后即可安装。
B、安装方式在中控室放置五防电脑,并和监控通讯。
C、施工时间安排施工时间:2015年12月13日到2015年12月15日。
5、施工准备本公司相关技术人员及现场施工负责人将对施工现场进行勘察,明确现场作业环境,对现场安装中可能出现的问题做必要的准备。
在项目施工前,召开施工准备会议,使各相关部门及人员施工的工作内容、进度和具体的实施办法,做好施工前的一切准备工作。
并准备一下材料:手电钻、冲击钻、PVG塑料管、焊接工具等6、质量管理6.1本工程实现质量管理责任制,加强质量宣传教育,制定质量监督工作程序和管理职能分配,保证专人专职管理到位。
6.2严格按照甲方确认的工程质量和施工验收规范,精心组织好施工,按要求抓好施工质量,原材料质量,严格质量监督,确保工程质量达到优良标准。
6.3认真贯彻执行和坚持施工中的要求,执行工程竣工服务承诺制定,贯彻竣工后主动做好质量回访工作,按合同规定实行工程保修服务。
7、文明施工7.1遵照华能集团各项安全文明施工的要求,落实必要的安全防护设施及各种防护标识牌等。
建立“安全文明施工小组”严格组织施工管理,开展文明施工活动,创标准化施工现场。
7.2认真编制安全文明施工计划,坚持合理的施工程序,制定相关的文明施工保护措施。
7.3开工前对进场作业施工人员进行安全文明生产教育,对施工现场的文明施工、安质量等严格统一。
7.4施工现场设置专用的材料库,每班作业后即使清理现场产生的废弃物,并运到指定的地点。
工程结束后,认真清理现场恢复场地原貌。
8、安全措施8.1遵照《电力安全作业规程》和有关电力安全生产操作规程及两票实施细则、安全管理标准组织施工。
8.2施工前对全体作业人员进行《安规》学习,安全知识教育及带电高空作业施工的技能培训,并认真学习施工“三精”。
8.3进入施工现场,严格按照电力作业安全规程执行。
负责人应对施工人员详细说明现场的安全措施、工作内容和安全注意事项。
施工人员应服从监护人员、工作负责人的指挥。
监护人员对整个工程的安全进行督促和检查,对违反安全规定的行为进行制止,对不听劝告的,限令离开工作现场。
8.4工作负责人在工作前必须办理工作票许可手续,每天开工前办理手续,收工时办理收工手续,同时在每天班前会上必须认真地向每一个施工人员告知现场的安全措施,工作的施工范围及带电部位,告知安全注意事项及施工中的危险点与控制。
8.5进场前对全体施工人员进行安全教育,树立安全第一的观念,强调在执行安全制度下开展工作,强调服从指挥观念。
组织进场施工人员进行安全工作的培训学习《电业安全工作规程》、《电力建设安全工作规程》及有关安全生产文件,明确电力安全作业制度在电力运行中的重要作用。
8.6施工人员应穿工作服、工作鞋,戴好安全帽。
8.7现场的设备,应取得现场监护人员的许可,听从监护人员的指挥,对不听从安全监察部门及施工管理人员的指挥,必须立即停止工作,工作中出现的问题应及时向安全监察部门反映。
8.8工作人员严禁用硬物敲打开关室内任何设备,严禁胡乱走动和触摸与工作无关的设备,严禁触碰屏面设备与把手,并且对有关主要键盘加以保护,实行一对一监护。
