1风管系统安装
- 格式:doc
- 大小:86.50 KB
- 文档页数:6
一级建造师机电工程考试题库【3套练习题】模拟训练含答案答题时间:120分钟试卷总分:100分姓名:_______________ 成绩:______________第一套一.单选题(共20题)1.分部工程施工完成后由()组织内部验评。
A.专业质检员B.项目技术负责人C.专业技术负责人D.施工单位2.风管系统安装完,必须进行严密性检验,严密性检验应()。
A.以主干管为主B.检验全部工程C.按系统比例抽检D.以分部为主3.锅炉受热面组件吊装的一般原则是()A.先下后上,先两侧后中问B.先上后下,先中间后两侧C.先上后下,先两侧后中间D.先下后上,先中间后两侧4.针对汽车起重机吊装时失稳的主要原因,应采取的预防措施有严格机械检查,严禁超载,以及()。
A.做好吊装受力分析与工艺计算B.吊装现场操作协调一致C.打好支腿并用道木和钢板垫实基础,确保支腿稳定D.对薄弱部位或杆件进行加固5.用于检定其他计量标准或工作计量器具的计量器具是()A.计量基准器具B.计量标准器具C.标准计量器具D.工作计量器具6.适用于火灾蔓延速度快、闭式喷头不能有效覆盖起火范围等的高危险场所的是()。
A.干式系统B.雨淋系统C.水幕系统D.水喷雾系统7.【真题】消防工程的固定灭火系统调试检验,应以()为主。
A.建设单位B.检测单位C.施工单位D.设备供应单位8.分片到货塔器现场组焊程序中设备现场组焊的安装方式,下列程序中工序顺序正确的是()A.上、下封头组焊→筒节组焊→简节和封头组焊→筒节之间组焊→裙座与下封头组焊B.上、下封头组焊→筒节和封头组焊→筒节组焊→筒节之间组焊→裙座与下封头组焊C.上、下封头组焊→筒节组焊→筒节和封头组焊→裙座与下封头组焊→筒节之间组焊D.上、下封头组焊→筒节和封头组焊→筒节组焊→裙座与下封头组焊→筒节之间组焊9.球形罐焊接宜采用()焊接方法。
A.手工电弧焊B.氩弧焊C.氩电联焊D.乙炔焊10.【真题】大型塔器安装中,测量的控制重点是()。
风管制作规范一、所有风管及其配件的制作、安装必须符合《通风与空调工程施工质量验收规范》(GB50243-2002)、及国家建材和质量保证体系并应满足消防部门的检测要求。
二、镀锌风管的种类:根据法兰的不同分为:共板法兰、角铁法兰、插条式法兰、德国法兰等。
根据公司设备特点,加工优势就是共板法兰。
下表确定:镀锌钢板风管板材厚度1.风管与配件的咬口应紧密,宽度应一致,圆弧应均匀,两端面平齐,风管无明显的扭曲与翅角,表面应平整,凹凸不大于10mm;2.风管边长(直径)小于或等于300mm时,边长(直径)的允许偏差为±2mm;风管边长(直径)大于300mm时,边长(直径)的允许偏差为±3mm;3.管口应平整,其平面度的允许偏差为2mm;矩形风管两条对角线长度之差不应大于3mm;4.风管与法兰采用铆接连接时,铆接应牢固、不应有脱铆和漏铆现象;翻边应平整、紧贴法兰,其宽度应一致;咬缝与四角处不应有开裂与孔洞。
5.风管内外表面不应有严重的划痕;6.风管板材拼接的咬口缝应错开,不应形成十字交叉缝;7.洁净空调系统风管不应采用横向接缝;8.风管为联合角咬口形式,单咬口长度为6mm~8mm。
单咬口包括直管的单边、弯头三通等的弧片都应满足咬口长度。
9.角铁法兰风管的翻边应紧贴法兰,翻边量均与、宽度应一致,不应小于6mm,且不应大于9mm。
图1:下图为成型风管图图2:下图为风管合口图图3:下图为风管联合口咬口图说明:图中L1=;L2=6-7mm五、角铁风管法兰的制作:1、角铁风管角钢的选用:21)中低压风管角钢法兰螺栓孔距≤150,高压≤100。
2)角钢法兰的连接螺栓和铆钉的规格及间距应符合上表的规定。
法兰的焊缝应熔合良好、饱满,不得有夹渣和孔洞;法兰四角处应设螺栓孔, 同一批同规格的法兰应具有互换性。
3)壁厚小于或等于的风管套入角钢法兰框后,应将风管端面翻边,并用铆钉铆接。
风管的翻边应平整、紧贴法兰、宽度均匀,翻边高度不应小于 6 mm;咬缝及四角处应无开裂与孔洞;铆接应牢固,无脱铆和漏铆。
2023年一级建造师之一建机电工程实务能力检测试卷B卷附答案单选题(共30题)1、捆扎法施工时,泡沫玻璃、聚氨酯、酚醛泡沫塑料等脆性材料施工宜采用的捆扎材料是()。
A.镀锌铁丝B.包装钢带C.不锈钢丝捆扎D.感压丝带【答案】 D2、室内消防栓安装完成后,应取屋顶层(或水箱间内)试验消火栓和()消火栓做试射试验,达到设计要求为合格。
A.首层取两处B.首层取一处C.中层取两处D.中层取一处【答案】 A3、一幢30层的高层建筑,其消防水泵的扬程应在()m以上。
A.80B.100C.120D.130【答案】 D4、下列不属于机电工程招标程序的是()。
A.发布招标公告B.资格预审C.组建联合体D.专家评标【答案】 C5、下列关于特种设备的焊接材料复验说法错误的是()。
A.球罐用的焊条和药芯焊丝应按批号进行扩散氢复验B.工业管道用的焊条、焊丝、焊剂库存超过期限,应经复验合格后方可使用C.酸性焊接材料及防潮包装密封良好的低氢型焊接材料的规定期限一般为2年D.石墨型焊接材料及其他焊接材料的规定期限为2年【答案】 D6、压力容器安装施工前,从事压力容器安装的单位应当向()书面告知。
A.压力容器使用单位B.当地压力容器质量检验检测机构C.当地特种设备安全监督管理的部门D.安装单位所在地的安全监督部门【答案】 C7、关于粘贴法施工要求的说法,不正确的有()。
A.粘结剂在使用前应进行施工现场实地试粘B.临时固定用的卡具应在粘结剂干固后拆除C.保冷制品的缺棱掉角部分应在粘贴时填补D.球形容器保冷层宜采用预制的弧形板粘贴【答案】 C8、接闪带安装要求中,每个固定支架应能承受的垂直拉力是()。
A.19NB.29NC.39ND.49N【答案】 D9、绝热层施工技术要求中,说法正确的是()。
A.保冷层厚度≥100mm时,应分为两层或多层逐层施工B.保冷层采用硬质绝热制品时,拼缝宽度不应大于5mmC.保冷设备上的支座、吊耳等附件,必须进行保冷D.水平管道的纵向接缝位置,应布置在管道下部垂直中心线45°范围内【答案】 C10、按照起重机械分类标准,某台额定起重量为3t的小起重能力的桥式起重机属于的类别是()。
2017一级建造师考试《机电工程》真题及答案(完整版) 一、单选题1。
SF6断路器的灭弧介质和绝缘介质分别是()。
A.气体和液体B.气体和气体C.液体和液体D。
液体和真空【答案】:B【解析】2017教材P12,考查机电工程常用材料2。
连续生产线上的设备安装标高测量应选用()基准点。
A。
简单标高B.预埋标高C。
中心标板D.木桩式标高【答案】:B【解析】2017教材P29,考查测量技术3。
关于齿轮装配的说法,正确的是()。
A.齿轮的端面与轴肩端面不应靠紧贴合B.圆柱齿轮和蜗轮的接触斑点C。
用压铅法检查传动齿轮啮合的接触斑点D.基准端面与轴线的垂直度应符合传动要求【答案】:D【解析】2017教材P69—70,考查机械设备安装技术4.高压开关柜的安装要求中,不属于“五防"要求的是()。
A。
防止带负电荷拉合刀闸B。
防止带地线合闸C。
防止带电挂地线D。
防止无保护合闸【答案】:D【解析】2017教材P78,考查工业电气5。
管道系统压力试验前,应具备的条件是()。
A。
管道上的膨胀节己设置临时约束装置B。
管道焊缝已防腐绝热C。
试验压力表不少于1块D。
管道上的安全阀处于自然状态【答案】:A【解析】2017教才P105,考查工业管道6。
连接钢结构的高强度螺栓安装前,高强度螺栓连接摩擦面应进行()试验.A.贴合系数B。
扭矩C。
抗滑移系数D。
抗剪切系数【答案】:C【解析】2017教材P125,考查静置设备安装技术7.1000MW发电机组的汽包就位,常采用()方法.A.水平吊装B.垂直吊装C.转动吊装D。
倾斜吊装【答案】:D【解析】2017教材P132—133,考查动力设备安装技术8.关于自动化仪表系统中液压管道安装要求的说法,错误的是()。
A.油压管道应平行敷设在高温设备和管道上方B。
油压管道与热表面绝热层的距离应大于150mmC.液压泵自然流动回流管的坡度不应小于1:10D。
液压控制器与供液管连接时,应采用耐压挠性管【答案】:A【解析】2017教材P143,考查仪表工程安装技术9。

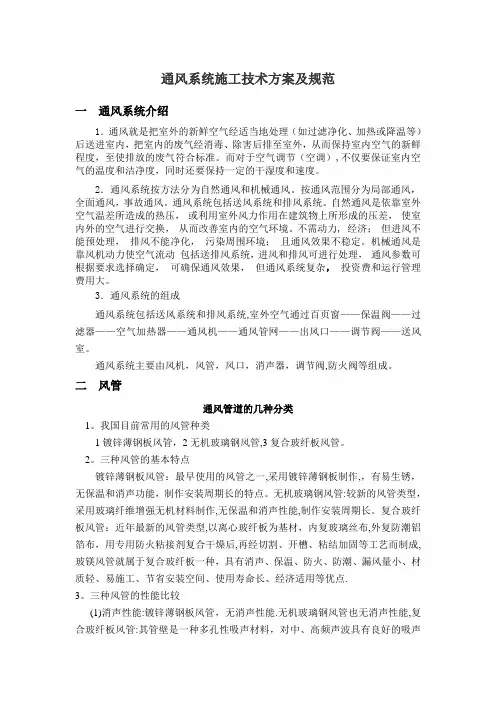

通风系统施工技术方案及规范一通风系统介绍1.通风就是把室外的新鲜空气经适当地处理(如过滤净化、加热或降温等)后送进室内,把室内的废气经消毒、除害后排至室外,从而保持室内空气的新鲜程度,至使排放的废气符合标准。
而对于空气调节(空调),不仅要保证室内空气的温度和洁净度,同时还要保持一定的干湿度和速度。
2.通风系统按方法分为自然通风和机械通风。
按通风范围分为局部通风,全面通风,事故通风。
通风系统包括送风系统和排风系统。
自然通风是依靠室外空气温差所造成的热压,或利用室外风力作用在建筑物上所形成的压差,使室内外的空气进行交换,从而改善室内的空气环境。
不需动力, 经济;但进风不能预处理,排风不能净化,污染周围环境;且通风效果不稳定。
机械通风是靠风机动力使空气流动包括送排风系统,进风和排风可进行处理,通风参数可根据要求选择确定,可确保通风效果,但通风系统复杂,投资费和运行管理费用大。
3.通风系统的组成通风系统包括送风系统和排风系统,室外空气通过百页窗——保温阀——过滤器——空气加热器——通风机——通风管网——出风口——调节阀——送风室。
通风系统主要由风机,风管,风口,消声器,调节阀,防火阀等组成。
二风管通风管道的几种分类1。
我国目前常用的风管种类1镀锌薄钢板风管,2无机玻璃钢风管,3复合玻纤板风管。
2。
三种风管的基本特点镀锌薄钢板风管:最早使用的风管之一,采用镀锌薄钢板制作,,有易生锈,无保温和消声功能,制作安装周期长的特点。
无机玻璃钢风管:较新的风管类型,采用玻璃纤维增强无机材料制作,无保温和消声性能,制作安装周期长。
复合玻纤板风管:近年最新的风管类型,以离心玻纤板为基材,内复玻璃丝布,外复防潮铝箔布,用专用防火粘接剂复合干燥后,再经切割、开槽、粘结加固等工艺而制成,玻镁风管就属于复合玻纤板一种,具有消声、保温、防火、防潮、漏风量小、材质轻、易施工、节省安装空间、使用寿命长、经济适用等优点.3。
三种风管的性能比较(1)消声性能:镀锌薄钢板风管,无消声性能.无机玻璃钢风管也无消声性能,复合玻纤板风管:其管壁是一种多孔性吸声材料,对中、高频声波具有良好的吸声效果,是一个很好的管式*,可以消除来自空调设备的一次噪声及阀体、管件等处产生的二次噪声,随着管道的延长,效果更为明显。
2023年一级建造师之一建机电工程实务综合练习试卷A卷附答案单选题(共30题)1、空调系统的制冷机组单机试运转不应少于()。
A.2hB.4hC.6hD.8h【答案】 D2、下列设备基础需要做预压强度试验的是()。
A.电机B.压缩机C.泵D.汽轮发动机组【答案】 D3、分包方工作中的停检点应在()合格的前提下,由总包方检查合格后,总包方报请监理(业主代表)进行检查。
A.自检B.交检C.互检D.分检【答案】 A4、电子招投标在截止投标时间前,可解密提取投标文件的是()。
A.招投标管理部门B.招投标监督部门C.招标人D.投标人【答案】 D5、承包方项目部的质量部门要收集相关的工程验收记录并建立()。
A.工程质量动态台账B.工程质量活动记录C.质量活动例行检查记录D.质量事故返修记录【答案】 A6、分包单位对承包的项目进行验收时,应有()参加。
A.质监部门B.供应商C.总包单位D.设计单位【答案】 C7、塔式起重机是常用的起重设备之一,塔式起重机的适用范围不包括()。
A.某一范围内数量多B.每一单件重量较小的设备C.作业周期短D.构件吊装【答案】 C8、通风与空调系统调试前应由()编制系统调试方案并报送监理工程师审核批准。
A.设计单位B.监理单位C.建设单位D.施工单位【答案】 D9、长输管道线路勘察完成后,由设计单位向施工单位进行线路()工作。
A.测量B.定位C.交桩D.放线【答案】 C10、关于焊接工艺评定的说法,正确的是()。
A.针对一种钢号母材评定为合格的焊接工艺评定不可用于同组别的其他钢号母材B.一份焊接工艺评定报告只能作为一份焊接工艺卡的依据C.国内新开发的钢种应由钢厂进行焊接工艺评定D.改变焊后热处理类别须重新进行焊接工艺评定【答案】 D11、自动化仪表分项工程应按仪表类别和()划分。
A.安装试验工序B.线路种类C.管路材质D.自动化程度【答案】 A12、目前,我国水泥回转窑筒体中心找正采用的是()测量技术。
2021年第1批次二建《机电实务》考试真题一、单项选择题(共20题,每题1分,每题的备选项中,只有1个最符合题意。
)1.阀门与管道连接时,要求阀门在开启状态下安装的是()方式连接。
A.法兰B.沟槽C.螺纹D.焊接1.【答案】D【解析】当阀门与管道以法兰或螺纹方式连接时,阀门应在关闭状态下安装。
以焊接方式连接时,阀门应在开启状态下安装。
对接焊缝底层宜采用氩弧焊,且应对阀门釆取防变形措施。
【考点来源】第一章第三节第三目管道工程施工技术2.下列设备中,不属于光热发电系统的是()。
A.汇流箱B.定日镜C.集热器D.热交换器2.【答案】A【解析】汇流箱属于光伏发电设备组成。
【考点来源】第一章第三节第四目动力和发电设备安装技术3.卧式不锈钢容器安装的说法中,正确的是()。
A.设备筒体中心线为安装标高的基准B.设备筒体两侧水平方位线为水平度检测基准C.滑动端基础预埋板上表面低于基础抹面层上表面D.试压水温宜设定为4℃3.【答案】B【解析】卧式容器(1)设备支座的底面作为安装标高的基准。
(2)设备两侧水平方位线作为水平度的测量基准。
(3)卧式设备滑动端基础预埋板的上表面应光滑平整,不得有挂渣、飞溅物。
混凝土基础抹面不得高出预埋板的上表面。
检验方法:用水准仪、水平尺现场测量。
【考点来源】第一章第三节第五目静置设备及金属结构的制作与安装技术4.关于电磁流量计安装的说法,错误的是()。
A.流量计外壳,被测流体和管道连接法兰之间应等电位接地连接B.在上游直管段规定的最小长度范围内,不得设置其他取源部件C.在水平管道上安装时,两个测量电极不应在管道的正上方和正下方位置D.在垂直管道上安装时,被测流体的流向应自上而下4.【答案】D【解析】(4)电磁流量计安装,应符合以下规定:流量计外壳、被测流体和管道连接法兰之间应等电位接地连接;在垂直的管道上安装时,被测流体的流向应自下而上,在水平的管道上安装时,两个测量电极不应在管道的正上方和正下方位置;流量计上游直管段长度和安装支撑方式应符合设计文件规定。
一级建造师机电工程考试题库【3套练习题】模拟训练含答案答题时间:120分钟试卷总分:100分姓名:_______________ 成绩:______________第一套一.单选题(共20题)1.下列设备中,属于气体灭火系统的是()A.贮存装置B.发生装置C.比例混合器D.过滤器2.观感质量验收时评价为差的检查点,应通过()等补救。
A.返修处理B.让步处理C.拆除返工D.协商谅解3.水准点之间的距离,一般地区应为1~3km,工厂区宜小于()km。
A.2B.1C.3D.1.54.具有A级阻燃耐火的电力电缆是()。
A.VV型B.VV22型C.YJV型D.ZANYJFE型5.焊前对焊工重点审查的项目是()。
A.年龄B.焊接资格C.技术等级D.文化程度6.电梯安装中对电梯井道土建工程进行检测鉴定,以确定其()是否符合电梯安装所需的要求。
A.混凝土规格B.配管配线C.防护栏杆D.位置尺寸7.根据机电安装的工程规模标准,属于小型通风空调工程的是()。
A.单位工程造价300万元B.空调制冷量200冷吨C.建筑面积10000mD.空调制冷量300冷吨8.【真题】设备安装基准线是要根据施工图纸,按()来确定设备的纵横中心线。
A.土建提交的纵横中心线B.土建预留孔的位置C.设备底座地脚孔的位置D.建筑物的定位轴线9.【真题】关于高层建筑管道施工原则的说法,正确的是()。
A.给水管让排水管B.大管让小管C.水管让电管D.铁质管道让塑料管10.精密、大型设备安装基础需要考虑减小基础振幅、减弱基础振动或控制基础沉降等,最适合采用的基础是()。
A.扩展基础B.联合基础C.桩基础D.沉井基础11.下列关于成套配电柜设备应具备的基本要求错误的是()A.开关柜具有可靠的机械、电气防误操作的连锁装置B.机械连锁装置不允许采用钢丝C.开关柜具有良好的通风和压力释放条件D.开关柜不应设起吊的吊环12.建筑安装工程的分部(子分部)工程质量验收记录的检查评定结论由()填写。
2023年-2024年一级建造师之一建机电工程实务真题精选附答案单选题(共45题)1、在电梯设备中检测轿厢是否超速的装置是()。
A.门锁装置B.限速器C.安全钳D.缓冲器【答案】 B2、储罐充水试验中应进行基础沉降观测。
在罐壁下部圆周每隔10m左右设一个观测点,点数宜为()且不得少于4点。
A.2的倍数B.3的倍数C.4的倍数D.6的倍数【答案】 C3、施工单位在压力管道施工前,向管道安装工程所在地的()部门办理了书面告知,并接受监督检验单位的监督检验。
A.资质审查主管B.质量技术监督C.安全技术监督D.政府行政主管【答案】 B4、下列塑料中,不属于热塑性塑料的是()。
A.聚氯乙烯B.聚苯乙烯C.聚丙烯D.环氧塑料【答案】 D5、机电工程现场中的电焊机至焊钳的连线多采用()。
A.RV型聚氯乙烯绝缘铜芯软线B.RVV型塑料护套铜芯线C.BX型聚氯乙烯绝缘铜芯线D.BV型橡皮绝缘铜芯线【答案】 A6、工业建设项目正式竣工验收会议的主要任务不包括( )。
A.编制竣工决算B.查验工程质量C.审查生产准备D.核定遗留尾工【答案】 A7、质量管理协调主要作用于质量检查、检验计划与()要求的一致性。
A.施工进度计划B.工程实体现状C.安装工艺规律D.作业人员配备【答案】 A8、光缆的芯线数目确定的依据是()。
A.监控设备的要求B.监视点的个数C.使用环境的要求D.长距离的传输【答案】 B9、关于非承包人原因工程量大幅度变化的工程价款调整原则的描述,错误的是()。
A.招标控制单价的115%为上限调整价B.招标控制单价按投标总价对招标控制总价的下浮比例下浮后的85%为下限调整价C.当工程量增加15%以上,且标价清单单价高于上限调整价时,增加部分的工程量综合单价应按下限调整价执行D.当工程量增加15%以上,但标价清单单价低于上限调整价;或当工程量减少15%以上,但标价清单单价高于下限调整价,综合单价不予调整【答案】 C10、一幢30层的高层建筑,其消防水泵的扬程应在()m以上。
2014年一级建造师机电工程管理与实务复习讲义1M432030 掌握《建筑电气工程施工质量验收规范》强制性条文的有关规定重点掌握;变压器接地电阻要求;电气交接试验要求1M432031 接地或接零(1)接地或接零支线的连接《规范》第3.1.7条规定:接地(PE)或接零(PEN)支线必须单独与接地(PE)或接零(PEN)干线相连接,不得串联连接。
(2)变压器的接地电阻接地装置的接地电阻值由姐弟体形态、敷设位置和数量以及埋入处土壤的理化性质等因素决定,施工设计时已作考虑,但施工后必须对接地装置的接地电阻值进行验证。
1M432032 交接试验(1)交接试验必要性(2)交接试验要求坚持先试验后通电、先验收后投运的原则。
1M432040 掌握《电气装置安装工程施工及验收规范》强制性条文的有关规定1M432041 低压电器的断路器和熔断器1M432042 在爆炸和火灾危险环境作业1M432050 掌握《建筑给水排水及采暖工程施工质量验收规范》强制性条文的有关规定1M432051 给水管道的卫生要求1M432052 管道的安装坡度(以上几条课件省略)1M432053 水压试验和灌水试验(P248)(1)基本要求《规范》第3.3.6条规定;各种承压管道系统和设备应做水压试验,非承压管道系统和设备应做灌水试验。
(2)消火拴试射试验(3)排水管道灌水试验《规范》5.2.1条规定;隐蔽或埋地的排水管道在隐蔽前必须做灌水试验,其灌水高度应不低于底层卫生器具的上边缘或底层地面高度。
1M432060 熟悉《通风与空调工程施工质量验收规范》强制性条文的有关规定1M432061 风管系统安装的防火防爆要求1M432062 通风与空调系统的调试(P252)(1)通风与空调系统调试的基本要求《规范》第11.2.1条规定,通风与空调工程安装完毕,必须进行系统的测定和调整(简称调试)没有经过系统调试的通风与空调系统不得竣工。
1M432070 熟悉《钢结构工程施工质量验收规范》强制性条文的有关规定1M432071 材料检验1M432072 钢结构的连接(P254)(1)对焊工的要求《规范》第5.2.2条规定;焊工必须经考试合格并取得合格证书,持证焊工必须在其考试合格项目认可范围内施焊。
武汉市轨道交通四号线二期工程第五标段七里庙站地铁项目分部分项工程划分子单位分部工程子分部工程分项工程子分项工程检验批检验批名称批次划分车站围护结构桩钻孔灌注桩(含试桩及中立柱桩)及支护管线旋喷桩护筒埋设及钻孔钻孔灌注桩护筒检验批…1根桩护壁及成孔检验钻孔灌注桩成孔检验批…1根桩钢筋笼制作与安装钢筋材质检验批1根桩钢筋加工搭接检验批1根桩水下混凝土钻孔桩混凝土检验批…1根桩止水帷幕桩间静压注浆桩间静压注浆桩间静压注浆检验批…视情况挂网喷射混凝土锚杆、挂网、喷射混凝土、收光、防水挂网喷射混凝土检验批…标高轴线(压顶)冠梁钢筋钢筋原材料与加工钢筋原材料与加工检验批轴线钢筋骨架制作安装钢筋骨架制作与安装…轴线模板模板与支架制安模板与支架制作与安装…轴线模板与支架拆除模板与支架拆除检验批轴线混凝土混凝土浇筑结构混凝土检验批…轴线临时路面钢梁制作及安装钢梁制作及安装钢梁制作及安装检验批轴线花纹钢板制作及安装花纹钢板制作及安装花纹钢板制作及安装检验批轴线沥青混凝土沥青混凝土浇筑沥青混凝土检验批轴线支撑系统钢或混凝土支撑砼支撑、围檩、立柱横撑、钢支撑、剪刀撑钢支撑制作与安装…标高轴线地基基础与土石方工程地基基础与土石方工程降水、排水降水井、排水沟降水井、排水沟检验批…轴线土方开挖土方开挖及验槽土方开挖及验槽检验批…轴线地基处理清理及换填、加固处理清理及换填加固检验批…轴线垫层垫层垫层混凝土检验批…轴线接地接地接地检验批…系统子单位分部工程子分部工程分项工程子分项工程检验批名称划分车站主体结构地下防水水泥砂浆防水层水泥砂浆防水层检验批轴线卷材防水层卷材防水检验批质量验收记录表轴线涂料防水层涂料防水检验批质量验收记录表轴线特殊部位防水特殊部位防水检验批部位混凝土结构钢筋钢筋原材料与加工钢筋原材料与加工检验批轴线钢筋骨架制作安装钢筋骨架制作与安装…轴线模板模板与支架制安模板与支架制作与安装…轴线模板与支架拆除模板与支架拆除检验批轴线混凝土结构混凝土检验批…轴线砌体结构小型空心砌块砌体混凝土小型空心砌块砌体工程…轴线装饰装修地面找平层找平层检验批质量验收记录表房间/部位砖面层砖面层检验批质量验收记录表房间/部位大理石花岗岩面层大理石和花岗石面层…房间/部位复合地板面层中密度(强化)复合地板面层房间/部位抹灰一般抹灰一般抹灰工程检验批房间/部位装饰抹灰装饰抹灰工程检验批房间/部位门窗金属门窗安装金属门窗安装工程检验批房间/部位塑料门窗安装塑料门窗安装工程检验批房间/部位特种门安装特种门安装工程检验批房间/部位吊顶明龙骨吊顶明龙骨吊顶工程检验批房间/部位暗龙骨吊顶暗龙骨吊顶工程检验批房间/部位饰面板、砖饰面板安装饰面板安装工程检验批房间/部位饰面砖粘贴饰面砖粘贴工程检验批房间/部位涂饰水性涂料涂饰水性涂料涂饰工程检验批房间/部位溶剂型涂料涂饰溶剂型涂料涂饰工程检验房间/部位车站装饰装修细部护栏与扶手护栏和扶手制作与安装工程…花饰制作与安装花饰制作与安装工程…给排水及采暖室内给水系统给水管道及配件室内给水管道及配件安装工程…给水设备安装给水设备安装工程检验批室内消火体系安装室内消火栓系统安装…室内排水系统排水管道及配件室内排水管道及配件安装工程…卫生器具安装卫生器具给水配件卫生器具及给水配件安装工程…卫生器具排水管道卫生器具排水管道安装工程…电气变配电室变压器、箱式变电所安装变压器、箱式变电所安装…成套配电柜、控制柜和动力、照明配电箱安装成套配电柜、控制柜和动力、照明配电箱(盘)安装ⅠⅡⅢ…电缆沟内和电缆竖井内电缆敷设电缆沟内和电缆竖井内电缆敷设…接地装置安装接地装置安装检验批…避雷引下线和变配电室接地干线敷设避雷引下线和变配电室接地干线敷设…电气动力成套配电柜,控制柜和动力、照明配电箱(盘)安装成套配电柜、控制柜和动力、照明配电箱(盘)安装ⅠⅡⅢ…桥架安装和桥架内电缆敷设电缆桥架安装和桥架内电缆敷设…插座、开关、风扇安装开关、插座、风扇安装…导线连接和线路电气试验,建筑物照明通电试运行检验批…电气照明安装成套配电柜,控制柜和动力、照明配电箱(盘)安装,成套配电柜、控制柜和动力、照明配电箱(盘)安装ⅠⅡⅢ…车站电气电气照明安装电线,电缆导管和线槽敷设电线导管、电缆导管和线槽敷设检验批质量验收记录表电缆头制作,导线连接和线路电气试验电缆头制作、接线和线路绝缘测试检验批质量验收记录表普通灯具安装普通灯具安装检验批…专用灯具安装专用灯具安装检验批…插座、开关、风扇安装,开关、插座、风扇安装…接地安装接地装置安装接地装置安装检验批…智能建通信网络工程通信系统公共广播系统办公自动计算机网络系统,筑化系统办公自动化应用软件网络安全系统火灾报警及消防联动系统火灾和可燃气体探测系统火灾报警控制系统消防联动系统通风与空调送排风系统风管与配件制作风管与配件制作检验批…部件、消声设备制作与安装风管部件与消声器制作检验批…风管系统安装,风管系统安装检验批…系统调试工程系统调试验收记录表防排烟系统风管与配件制作风管与配件制作检验批…部件、消声设备制作与安装风管部件与消声器制作检验批…风管系统安装风管系统安装检验批…系统调试工程系统调试验收记录表车站通风与空调空调风系统风管与配件制作,风管与配件制作检验批…部件、消声设备制作与安装风管部件与消声器制作检验批…风管系统安装风管系统安装检验批…系统调试工程系统调试验收记录表净化空调系统风管与配件制作风管与配件制作检验批…部件、消声设备制作与安装风管部件与消声器制作检验批…风管系统安装,风管系统安装检验批…设备安装通风与空调设备安装检验批…系统调试工程系统调试验收记录表…制冷设备系统制冷机系统安装空调制冷系统安装检验批…系统调试工程系统调试验收记录表空调水系统冷却水系统、冷凝水系统安装,空调水系统安装检验批(管道)…冷却塔、水泵及附属设备空调水系统安装检验批(设备)…系统调试工程系统调试验收记录表电梯曳引式或强制式电梯安装设备进场验收电梯安装工程设备进场…土建交接检验电梯安装土建交接…驱动主机电梯驱动主机安装工程…导轨电梯导轨安装工程…门系统电力液压电梯门系统安装工程…轿厢,对重(平衡重),电梯轿厢及对重安装工程…安全部件电梯安全部件安装工程…悬挂装置、随行电缆、补偿装置电梯悬挂装置、随行电缆、补偿装置安装工程质量验收记录表电气装置电梯电气装置安装工程…整机安装验收电梯整机安装工程…车站电梯自动扶梯,自动人行道安装工程设备进场自动扶梯、自动人行道设备…土建交接自动扶梯、自动人行道土建交接…整机安装自动扶梯、自动人行道整机安装…区间左、右线盾构掘进盾构掘进检验批质量验收记录管片拚装管片拚装检验批质量验收记录壁后注浆壁后注浆检验批质量验收记录成型隧道成型隧道检验批质量验收记录联络通道管片拚装管片拚装检验批质量验收记录壁后注浆壁后注浆检验批质量验收记录电气轨道。
2023年二级建造师之二建机电工程实务练习题(一)及答案单选题(共30题)1、建筑供暖管道冲洗完毕后应()。
A.充水B.试压C.保温D.防腐【答案】 A2、当相邻两层电梯门地坎间的距离大于()时,其间必须设置井道安全门,井道安全门严禁向井道内开启,且必须装有安全门处于关闭时电梯才能运行的电气安全装置A.2mB.11mC.6mD.8m【答案】 B3、关于空调水系统的施工技术要求,正确的是()。
A.管道穿过地下室或地下构筑物外墙时,对有严格防水要求的建筑物,必须采取刚性防水套管。
B.管道穿楼板和墙体处应设置柔性套管C.冷(热)水管道与支、吊架之间,应设置衬垫D.冷凝水排水管的坡度无设计要求时,管道坡度宜大于或等于5‰,且应坡向出水口【答案】 C4、以下关于电缆排管及排管内电缆敷设说法错误的是()。
A.电缆保护管内径大于电缆外径的1.5倍B.人行道位置埋入地下的排管顶部至地面的距离不小于700mmC.排管通向电缆井应有不小于0.1%的坡度D.敷设在排管内的电缆应采用铠装电缆【答案】 B5、动态式炉窑砌筑必须在()合格后方可进行。
A.炉窑壳体安装验收B.炉窑壳体对接焊缝经无损检测C.炉窑单机无负荷试运转验收D.炉窑无负荷联动试运转验收【答案】 C6、炉窑砌筑时,吊挂拱顶锁砖应遵循()。
A.不宜锁得太紧B.整体同时锁紧C.分环锁紧,锁紧度一致D.分段锁紧,每段锁紧度应一致【答案】 C7、(2017年真题)经过返修加固处理的分项工程,外形尺寸增大仍能满足安全使用要求的可以()。
A.降级验收B.协商验收C.鉴定验收D.核算验收【答案】 B8、电杆基坑施工及卡盘安装要求不包括()。
A.10kV架空电力线路直线杆的顺线路方向位移不超过设计档距的3%B.卡盘安装深度允许偏差为±50mmC.卡盘上平面距地面不大于500mmD.基坑回填土每回填300mm厚度夯实一次【答案】 C9、当工程质量缺陷不具备补救可能性时,需要采取的质量事故处理方式是()。
风管天圆地方的制作方法(一)风管天圆地方的制作概述风管天圆地方是一种常见的管道系统,用于通风、空调和排风系统。
本文将介绍几种常用的制作方法。
方法一:焊接制作•步骤:1.制作所需的风管和配件;2.使用焊接机将风管和配件进行焊接,确保焊接牢固;3.对焊接处进行加固,以确保风管的稳固性;4.检查焊接质量,修复可能存在的焊接缺陷。
方法二:铆接制作•步骤:1.准备所需的风管和铆钉;2.使用铆钉将风管和配件进行铆接,确保铆接牢固;3.对铆接处进行加固,以确保风管的稳固性;4.检查铆接质量,修复可能存在的铆接缺陷。
方法三:拼接制作•步骤:1.准备所需的风管和连接件;2.将连接件插入风管两端,确保连接紧密;3.对连接处进行加固,以确保风管的稳固性;4.检查拼接质量,修复可能存在的连接缺陷。
方法四:胶水粘接制作•步骤:1.准备所需的风管和胶水;2.在风管两端涂抹胶水,涂抹均匀;3.将涂有胶水的风管两端粘接在一起,确保粘接紧密;4.检查胶水粘接质量,修复可能存在的粘接缺陷。
方法五:插接制作•步骤:1.准备所需的风管和插接件;2.将插接件插入风管两端,确保插接紧密;3.对插接处进行加固,以确保风管的稳固性;4.检查插接质量,修复可能存在的插接缺陷。
以上是几种常用的风管天圆地方制作方法,具体的选择可以根据实际需求和材料情况来决定。
在制作过程中,应注意安全操作,确保制作质量和使用效果。
注意:本文仅为参考,具体操作应根据相关规范和要求进行。
方法六:卡口制作•步骤:1.准备所需的风管和卡口件;2.将卡口件插入风管两端,确保卡口紧密固定;3.对卡口处进行加固,以确保风管的稳固性;4.检查卡口质量,修复可能存在的连接缺陷。
方法七:激光焊接制作•步骤:1.准备所需的风管和激光焊接设备;2.使用激光焊接设备对风管进行焊接,确保焊接牢固;3.对焊接处进行加固,以确保风管的稳固性;4.检查焊接质量,修复可能存在的焊接缺陷。
方法八:扣锁接制作•步骤:1.准备所需的风管和扣锁接件;2.将扣锁接件安装在风管两端,确保扣锁牢固;3.对扣锁处进行加固,以确保风管的稳固性;4.检查扣锁接质量,修复可能存在的连接缺陷。
1#厂房屋面风管防水方案 1#厂房屋面因设备风管伸出屋面,导致在18m屋面处开有9个不同大小的孔,在风管安装完毕后,导致风管四周的屋面各有100~200宽的空洞,严重导致屋面漏水。 且风管安装单位,在风管安装固定的过程中,没有在屋面下,厂房内进行固定安装,实际在在屋面上用角钢做成马蹬形状,固定马蹬就直接放置在屋面彩板上,整个风管的重量就坐落在屋面上,即对防水施工起到影响又对屋面的保护有损害。 我单位根据现场实际情况勘察,对1#厂房屋面风管防水进行5个步骤的施工,其施工方式如下: 1、 临时防水封闭 为保证在材料采购阶段和正式施工阶段期间,1#厂房因雨雪天气导致大量漏水,先在风管处采用较厚的高密度塑料薄膜,在风管四周的空洞处缠绕3周,基本保证密封性能,在用“联接化工”生产的丁基胶带将塑料薄膜下部粘结在屋面彩板上、上部粘结在风管上,保证其在雨雪天气不会大量漏水,为1#厂房内正常生产提供便利;并要求6人在一天内完成,用丁基胶带200m,高密度塑料薄膜100㎡。 2、 厂房内进行风管固定 因风管安装单位,在风管安装固定的过程中没有对风管进行有价值的固定,只是在屋面上进行临时的固定,在防水施工中,必须将其临时固定架拆除,因此需在厂房内重新对风管进行加固处理,即承载风管的自身重量又保证风管的稳固。 1#厂房内已经进入生产阶段,设备等全部都安装完毕,因此在施 工过程中,必须快速且安全的完成,根据现场实际情况,每个风管均采用4根2m长的[80镀锌槽钢井字型焊接固定在屋面16米高的桁架檩条上,现在施工为保证安全且快速的完成,采用一台25t的汽车吊,配置一个1米*2米的吊篮,2人在高空施工,4人在地面协助,保证其在1天内完成。 3、 原风管固定架拆除 次日,因风管在厂房内已经完全固定完毕,需将屋面上9个风管的固定马蹬全部拆除,并将其运至废弃物点。 4、 临时防水拆除和表面清理 将第一步骤施工的临时防水塑料薄膜全部拆除掉,并用酒精将需要防水屋面的四周和风管清理和擦拭干净。 5、 得泰防水盖片安装 最后也是最重要的一步就是安装得泰防水盖片。 得泰防水盖片是美国ITW集团独家生产的防水产品,是世界一流的屋面建筑防水产品,我的设计独特可靠,能适应各种屋面和墙面的的防水材料。采用专用配方EPDM和SILICONE柔性材料具有良好的物理和耐化学性能,克服了刚性防水材料漏水、噪音等问题,带到美国、英国、澳大利亚等国际标准。 1) 圆形风管防水安装 丈量:将得泰集水盖片放置于管道开孔的位置。 划线:沿着盖片边缘、孔边缘、波峰边缘划线,留30mm用于固定铝条。 剪切:按照管道外径尺寸,沿得泰盖片上的尺寸线剪切(注意多留1/2"“直领”以确保与管道有最大面积结合); 套入:将得泰盖片套入管道,并确保管道表面的清洁,必要时用 水润滑一下; 涂胶:将中性密封胶涂覆在得泰盖片软性铝片底部; 整形:将得泰盖片按屋面板形压紧,角度小处可用木锤打紧; 固定:用防水螺钉紧固得泰盖片。打钉时确保得泰盖片底部软性铝片紧贴屋面板,避免有缝隙。 完善:最后用中性密封胶密封得泰改型盖片缝隙处打胶密封。 需用方形盖片DFE160-300G型4个,配套进口丁基胶6罐。 2) 方形风管防水安装 (1)确定所需条形盖片的长度,两端各加约200-300mm长度作为拐角处的压缝。剪出四条, 用粉笔在需固定条形盖片的边缘处(屋面板和管道上)划线, 在固定前划线处应涂上中性密封胶。如果屋面需要“排水区”,应将迎水面的屋面板(波峰)剪去150mm的切口(从管道边算起)。以便使条形盖片形成平面效果。条形盖片在管道上固定线不超过屋面板波谷以上75mm, 这一位置决定条形盖片的防水线。 (2)先固定背水面的得泰条形盖片。先从盖片与管道搭接处的边缘用防水螺钉固定(不要固定拐角部分), 再将条形盖片的与屋面搭界的边缘按屋面板的波形整理好,使其紧贴屋面板,打上中性硅胶,同样用防水螺钉固定好,螺钉固定在屋面板的波谷处。 (3)固定管道两侧的得泰条形盖片,与步骤2相同。拐角处的盖片要重叠。 (4)最后固定管道迎水面的得泰条形盖片,与步骤2相同。 (5)用柔性铝条将盖片横向切口处按屋面压型板的形状压紧并用防水螺钉固定好。 (6)最后用中性密封胶密封得泰改型盖片缝隙处打胶密封。
技 术 交 底 单位工程名称 德政小区高层住宅地下车库 工程量 / 交底人 分项工程名称 风管系统安装 部 位 地下车库 施工班组 (注:技术交底内容:1.施工准备、2.操作要点、3.工程质量标准、4.安全事项) 交底内容: 一、施工准备 1.安装风管前,应将图纸与施工现场进行核对,检查能否按设计的标高和位置进行安装。检查支、吊架的敷设、设备基础和预留孔洞是否符合要求。
2.检查已制作好的风管和部件:风管不应有变形、扭曲、开裂、孔洞,法兰脱落;法兰开焊、漏焊、漏打螺栓孔等缺陷。
3.安装用机具、计量器具准备齐全,并检查使用性能完好。 二、操作要点 1.支、吊架制作: 一)按照设计图纸,根据土建基准线确定风管标高;并按照风管系统所在的空间位置,确定风管支、吊架形式,设置支、吊点。
二)风管支、吊架制作前,首先要对型钢进行矫正。 三)风管支、吊架的形式、材质、加工尺寸、安装间距、制作精度、焊接等应符合设计要求,不得随意更改,开孔必须采用台钻或手电钻,不得用氧乙炔焰开孔。
四)支、吊架的焊接应外观整洁漂亮,要保证焊透、焊牢,不得有漏焊、欠焊、裂纹、咬肉等缺陷。
五)吊杆圆钢应根据风管安装标高适当截取。套丝不宜过长,丝扣末端不宜超出托架最低点,不得妨碍装饰吊顶的施工。
六)风管支、吊架制作完成后,应进行除锈刷漆。埋入墙、混凝土的部位不得油漆。 2.支、吊架安装: 一)按风管的中心线的找出吊杆安装位置,单吊杆在风管的中心线上;双吊杆可按托架的螺孔间距或风管的中心线对称安装。吊杆与吊件应进行安全可靠的固定,
2004年12月20日 技 术 交 底 单位工程名称 德政小区高层住宅地下车库 工程量 / 交底人 分项工程名称 风管系统安装 部 位 地下车库 施工班组 (注:技术交底内容:1.施工准备、2.操作要点、3.工程质量标准、4.安全事项) 对焊接后的部位应刷油漆。 2)立管管卡安装时,应先把最上面的一个管件固定好,再用线坠在中心处吊线,下面的风管即可进行固定。
3)当风管较长要安装成排支架时,先把两端安好,然后以两端的支架为基准,用拉线法找出是间各支架的标高进行安装。
4)风管水平安装,直径或长边≤400mm时,支、吊架间距不大于4m;直径或长边>400mm时,不大于3m。螺旋风管的支、吊架可分别延长至5m和3.75m。
5)支、吊架不得设置在风口、阀门、检查门及自控机构处,离风口或插接管的距离不宜小于200mm。
6)抱箍支架、折角应平直,抱箍应紧贴并抱紧风管。安装在支架上的圆形风管应设托座和抱箍,其圆弧应均匀,且与风管外径相一致。
7)保温风管支、吊架装置宜放在保温层外部,保温风管不得与支、吊托架直接接触,应垫上坚固的隔热防腐材料,其保温厚度与保温层相同,防止产生“冷桥”。
3.风管法兰连接: 1)法兰密封垫料。选用不透气、不产尘、弹性好的材料,法兰垫料应尽量减少接头,接头形式采用阶梯形或企口形,接头处应涂密封胶。法兰之间的垫料应符合设计要求,设计无要求时按下表选用。
法兰垫料选用表(转下页)
2004年12月20日 技 术 交 底 单位工程名称 德政小区高层住宅地下车库 工程量 / 交底人 分项工程名称 风管系统安装 部 位 地下车库 施工班组 (注:技术交底内容:1.施工准备、2.操作要点、3.工程质量标准、4.安全事项) 法兰垫料选用表 应用系统 输送介质 垫料材质及厚度(mm) 一般空调系统及送、排风系统 温度低于70℃的洁净空气或含尘 含湿气体 密封胶带 软橡胶板 闭孔海绵 橡胶板 3 2.5~3 4~5 3~6 2)法兰连接时,首先按要求垫好垫料,然后把两个法兰先对正,穿上几颗螺丝栓并戴上螺母,不要上紧。再用尖冲塞进未上螺栓的螺孔中,把两个螺孔撬正,直到所有螺栓都穿上的后,拧紧螺栓。紧螺栓时应按十字交叉逐步均匀的拧紧。风管连接好后,以两端法兰为准,拉线检查风管连接是否平直。
3)非金属风管连接两法兰端面应平行、严密,法兰螺栓两侧应加镀锌垫圈;复体材料风管采用法兰连接时,应有防冷桥措施。
4)连接法兰的螺栓应均匀拧紧,其螺母宜在同一侧。 4.柔性短管安装:根据施工图纸确定正确的安装位置 1)柔性短管安装应松紧适当,不得扭曲。安装在风机吸入口的柔性短管可安装得绷紧一些,防止风机启动后被吸入而减少截面尺寸。
2)安装时,不得报柔性短管当成找平的连接管或异径管。 5.风管安装: 1)明装风管:水平度 每米≤3mm 总偏差≤20mm; 垂直度 每米≤2mm 总偏差≤20mm;
2004年12月20日 技 术 交 底 单位工程名称 德政小区高层住宅地下车库 工程量 / 交底人 分项工程名称 风管系统安装 部 位 地下车库 施工班组 (注:技术交底内容:1.施工准备、2.操作要点、3.工程质量标准、4.安全事项) 2)暗装风管:位置应正确,无明显偏差。 3)安装顺序为先干管后支管;安装方法应根据施工现场的实际情况确定,可以在地面上连成一定的长度然后采用整体吊装的方法就位。
4)风管穿越需要封闭的防火、防爆的墙体或楼板时,应设预埋管或防护套管,其钢板厚度不应小于1.6mm。风管与防护套管之间,应用不燃且对人体无危害的柔性材料封堵。
5)复合材料风管接缝应牢固,无孔洞和开裂。当采用插接连接时,接口应匹配、无松动,端口缝隙不应大于5mm。
6)聚氯乙烯风管的直管段连续长度大于20m,应接设计要求设置伸缩节;支管的重量不得由干管承受,必须自行设置支、吊架。
6.风帽安装: 1)风帽安装高度超过屋面1.5mm,应设拉索固定,拉索的数量不应少于3根,且设置均匀、牢固。
2)不连接风管的筒形风帽,可用法兰直接固定在混凝土或木板底座上。当排送湿度较大的气体时,应在底座设置滴水盘并有排水措施。
7.风口安装: 1)风口安装应横平、竖直、严密、牢固,表面平整。 2)带风量调节阀的风口安装时,应先安装调节阀框,后安装风口的叶片框。同一方向的风口,其调节装置应设在同一侧。
3)散流器风口安装时,应注意风口预留孔洞要比喉口尺寸大,留出扩散板的安装位置。
4)排烟口与送风口的安装部位应符合设计要求,与风管或混凝土风道的连接应牢固、严密。
2004年12月20日 技 术 交 底 单位工程名称 德政小区高层住宅地下车库 工程量 / 交底人 分项工程名称 风管系统安装 部 位 地下车库 施工班组 (注:技术交底内容:1.施工准备、2.操作要点、3.工程质量标准、4.安全事项) 8.风阀安装: 1)风阀安装前应检查框架结构是否牢固,调节、制动、定位等装置是否准确灵活。 2)风阀的安装同风管的安装,将其法兰与风管或设备的法兰对正,加上密封垫片,上紧螺栓,使其与风管或设备连接牢固、严密。
3)风阀安装时,应使阀件的操纵装置便于人工操作。其安装方向与阀体外壳标注的方向一致。
4)安装完的风阀,应在阀体外壳上有明显和准确的开启方向、开启程度的标志。 5)防火阀的易熔片应安装在风管的迎风侧,其熔点温度应符合设计要求。 三、工程质量标准 1.在风管穿越需要封闭的防火、防爆的墙体或楼板时,应设预埋管或防防套管,其钢板厚度不应小于1.6mm。风管与防护套管之间,应用不燃且对人体无危害的柔性材料封堵。
2.风管内严禁其他管线穿越;输送含有易燃、易爆气体或安装在易燃、易爆环境的风管系统应有良好的接地,通过生活区或其他辅助生产房间时必须严密,并不得设置接口;室外立管的固定拉索严禁拉在避雷针或避雷网上。
3.输送空气温度高于80℃的风管,应按设计规定采取防护措施。 4.风管部件安装必须符合下列规定: 1)各类风管部件及操作机构的安装,应能保证其正常的使用功能,并便于操作; 2)斜插板风阀的安装,阀板必须为向上拉启;水平安装时,阀板还应为顺气流方向插入;
3)止回阀、自动排气阀门的安装方向应正确。 5.防火阀、排烟阀(口)的安装方向、位置应正确。防火分区隔墙两侧的防火阀, 2004年12月20日 技 术 交 底 单位工程名称 德政小区高层住宅地下车库 工程量 / 交底人 分项工程名称 风管系统安装 部 位 地下车库 施工班组 (注:技术交底内容:1.施工准备、2.操作要点、3.工程质量标准、4.安全事项) 距墙表面不应大于200mm。 6.风管系统安装完毕后,应按系统类别进行严密性检验。 1)低压系统风管的严密性检验应用抽检,抽检率为5%,且不得少于1个系统。在加工工艺得到保证的前提下,采用漏光法检测。
2)中压系统风管的严密性检验,应在漏光法检测合格后,对系统漏风量进行抽检,抽检率为20%,且不得少于1个系统。
7.手动密闭阀安装,阀门上标志的箭头方向必须与受冲击波方向一致。 四、安全事项 1.施工前要认真检查施工机械,特别是电动工具应运转正常,保护接零安全可靠。 2.高空作业必须系好安全带,上下传递物品不得抛投,不件工具要放在随身戴的工具包内,不得任意放置,防止坠落伤人或丢失。
3.吊装风管时,严禁人员站在被吊装风管下方,风管上严禁站人。 4.风管正式起吊前应先进行试吊,试吊距离一般离地200~300mm,仔细检查倒链或滑轮受力点和捆绑风管的绳索、绳扣是否牢固,风管的重心是否正确、无倾斜,确认无误后方可继续起吊。
5.作业地点必须配备灭火器或其他灭火器材。 6.风管安装流动性较大,对电源线路不得随意乱接乱用,设专人对现场用电进行管理。 7.当天施工结束后的剩余材料及工具应及时入库,不许随意放置,做到工完场清。 8.氧气瓶、乙炔气瓶的存放要距明火10m以上,挪动时不能碰撞,氧气瓶不得和可燃气瓶同放一处。
9.支、吊架涂漆时不得对周围的墙面、地面、工艺设备造成二次污染,必要时采取保护措施。
2004年12月20日
