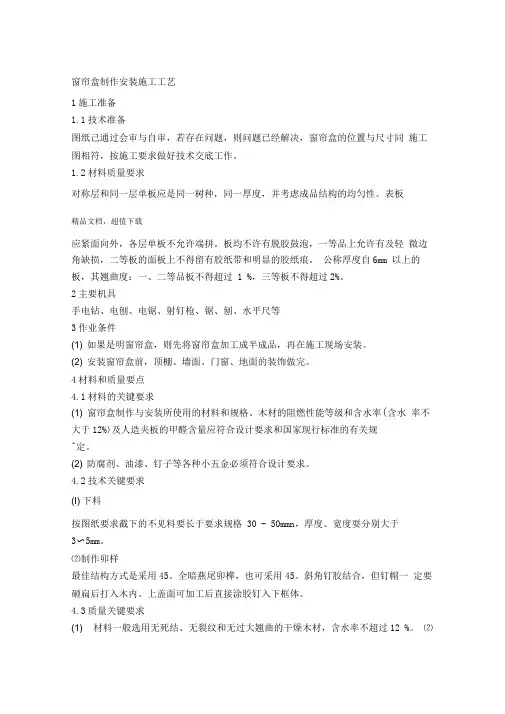

窗帘盒制作安装施工工艺1施工准备1.1技术准备图纸己通过会审与自审,若存在问题,则问题已经解决,窗帘盒的位置与尺寸同施工图相符,按施工要求做好技术交底工作。
1.2材料质量要求对称层和同一层单板应是同一树种,同一厚度,并考虑成品结构的均匀性。
表板精品文档,超值下载应紧面向外,各层单板不允许端拼。
板均不许有脱胶鼓泡,一等品上允许有及轻微边角缺损,二等板的面板上不得留有胶纸带和明显的胶纸痕。
公称厚度自6mm 以上的板,其翘曲度:一、二等品板不得超过 1 %,三等板不得超过2%。
2主要机具手电钻、电刨、电锯、射钉枪、锯、刨、水平尺等3作业条件(1) 如果是明窗帘盒,则先将窗帘盒加工成半成品,再在施工现场安装。
(2) 安装窗帘盒前,顶棚、墙面、门窗、地面的装饰做完。
4材料和质量要点4.1材料的关键要求(1) 窗帘盒制作与安装所使用的材料和规格、木材的阻燃性能等级和含水率(含水率不大于12%)及人造夹板的甲醛含量应符合设计要求和国家现行标准的有关规^定。
(2) 防腐剂、油漆、钉子等各种小五金必须符合设计要求。
4.2技术关键要求(I) 下料按图纸要求截下的不见料要长于要求规格 30 - 50mmn,厚度、宽度耍分别大于3〜5mm。
⑵制作卯样最佳结构方式是采用45。
全暗燕尾卯榫,也可采用45。
斜角钉胶结合,但钉帽一定要砸扁后打入木内。
上盖面可加工后直接涂胶钉入下框体。
4.3质量关键要求(1) 材料一般选用无死结、无裂纹和无过大翘曲的干燥木材,含水率不超过12 %。
⑵制作时楔眼松旷或同基体连结不牢固容易导致的窗帘盒松动,如果是楔眼对接不紧,应拆下窗帘盒,修理楔眼后重新安装。
如果是同基体连结不牢固,应将螺丝钉进一步拧紧,或增加固定点。
(3) 安装时没有弹线就安装容易使窗帘盒不正、两端高低差和侧向位置安装差超过允许偏差。
所以在安装窗帘盒前一定要进行弹线。
(4) 窗帘盒两端伸出窗口的长度应一致,否则影响装饰效果。
5操作工艺5.1工艺流程定位f固定角铁f固定窗帘盒5.2操作工艺(1) 窗帘盒的制作1) 下料:按图纸要求截下的不见料要长于要求规格30〜50mm,厚度、宽度要分别大于3〜5mm。
4.1.4.26木窗帘盒、金属窗帘安装1、材料要求(1)木材及制品:一般采用红、白松及硬杂木干燥料,含水率不大于12%并不得有裂缝、扭曲等现象;通常由木材加工厂生产半成口或成品,施工现场安装。
(2)五金配件:根据设计选用五金配件,窗帘轨、轨堵、轨卡、大角、小角、滚轮、木螺丝、机螺丝、铁件等。
(3)金属窗帘杆:一般设计指定图号,规格和构造形式等。
通常用φ8-φ16的圆钢或用8-14号铅丝加端头元宝螺栓。
2、主要机具(1)手电钻,小电动台锯。
(2)木工大刨子、小刨子、槽刨、小木锯、螺丝刀、凿子、冲子、钢锯等。
3、作业条件(1)安装窗帘盒、窗帘杆的房间,在结构施工阶段,应按施工图的要求预埋木砖或铁件,预制砼构件应设预埋件。
(2)无吊顶采用明窗帘合的房间,应安好门窗框,做好内抹灰冲筋。
(3)有吊顶采用暗窗帘盒的房间,吊顶施工应与与窗帘盒安装同时进行。
4、操作工艺工艺流程:定位与划线→预埋件检查和处理→核查加工品→安装窗帘盒(杆)(1)定位与划线:安装窗帘盒、窗帘杆、应按设计图要求进行中心定位,弹好找平线,找好构造关系。
(2)预埋件检查和处理:找线后检查固定窗帘盒(杆)的预埋件固定件的位置、规格、预埋方式是否能满足安装固定的要求,对于标高,平度,中心位置,出墙距离有误差的应采取措施进行处理。
(3)核查加工品:核对已进场的加工品,安装前应核对品种、规格、组装构造是否符合设计安装的要求。
(4)窗帘盒(杆)安装:1)安装窗帘盒:先按水平线确定标高,划好窗帘盒中线,安装时将窗帘盒中线对准窗帘口,盒的靠墙部位要贴严,固定方法按个体设计。
2)安装窗帘轨:窗帘轨有单、双或三轨道之分,当窗宽大于1200mm时,窗帘轨应断开,断开处煨弯错开,煨弯应平缓曲线,搭接长工不小于200mm。
明窗帘盒一般先安轨道。
重窗帘轨应加密螺丝,暗窗帘盒应后安轨道,重窗帘轨道小角应加密间距,木螺丝规格不小于30mm。
轨安装后保持在一条直线上。
3)窗帘杆安装:校正连接固定件,将杆或铁丝装位于固定件上,做到平正与房间标高一致。
本工程为木窗帘盒安装施工,主要针对家庭住宅装修。
根据设计要求,窗帘盒采用木制材料,规格为高100毫米左右,宽度根据使用窗帘杆的数量确定,长度根据设计要求,最短应超过窗口宽度300毫米,窗口两侧各超出150毫米,最长可与墙体通长。
二、施工准备1. 材料准备:大芯板、饰面板、金属支架、塑料胀销、螺丝钉、胶粘剂、腻子、砂纸等。
2. 工具准备:电钻、螺丝刀、水平尺、钢卷尺、墨斗、线锤等。
3. 人员准备:熟练掌握木工技术的施工人员。
三、施工工艺流程1. 窗帘盒制作(1)根据设计要求,使用大芯板制作窗帘盒,尺寸应符合设计要求。
(2)开燕尾梅粘胶对接,确保连接牢固。
(3)如饰面为清油涂刷,应做与窗框套同材质的饰面板粘贴,粘贴面为窗帘盒的外侧面及底面。
2. 窗帘盒安装(1)根据窗帘盒的规格和长度,确定安装位置。
(2)贯通式窗帘盒可直接固定在两侧墙面及顶面上,非贯通式窗帘应使用金属支架。
(3)在固定点打孔,安放塑料胀销,用螺丝钉固定。
(4)为保证窗帘盒安装平整,两侧距窗洞口长度相等,安装前应先弹线。
3. 饰面施工(1)安装窗帘盒后,进行饰面的终饰施工。
(2)对安装后的窗帘盒进行保护,防止污染和破坏。
四、施工质量控制1. 材料质量:确保使用的木制材料、金属支架等符合设计要求。
2. 制作质量:窗帘盒制作尺寸、形状、连接牢固度应符合设计要求。
3. 安装质量:窗帘盒安装位置、平整度、固定牢固度应符合设计要求。
4. 饰面质量:饰面施工应平整、美观,无污染和破坏。
五、施工安全措施1. 施工人员应穿戴好个人防护用品,如安全帽、工作服、手套等。
2. 施工现场应保持整洁,避免施工过程中发生意外。
3. 施工过程中,注意高空作业安全,确保施工人员安全。
4. 施工完成后,清理施工现场,确保无安全隐患。
六、施工进度安排根据工程实际情况,制定合理的施工进度计划,确保工程按期完成。
七、施工验收1. 施工过程中,对施工质量进行自检、互检、专检。

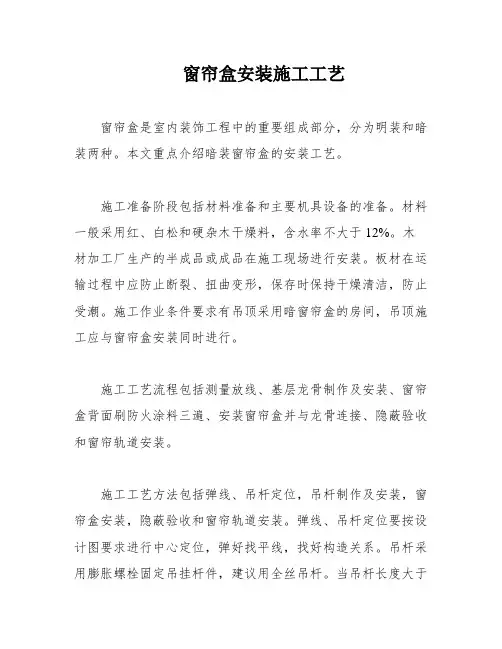

窗帘盒安装施工工艺窗帘盒是室内装饰工程中的重要组成部分,分为明装和暗装两种。
本文重点介绍暗装窗帘盒的安装工艺。
施工准备阶段包括材料准备和主要机具设备的准备。
材料一般采用红、白松和硬杂木干燥料,含水率不大于12%。
木材加工厂生产的半成品或成品在施工现场进行安装。
板材在运输过程中应防止断裂、扭曲变形,保存时保持干燥清洁,防止受潮。
施工作业条件要求有吊顶采用暗窗帘盒的房间,吊顶施工应与窗帘盒安装同时进行。
施工工艺流程包括测量放线、基层龙骨制作及安装、窗帘盒背面刷防火涂料三遍、安装窗帘盒并与龙骨连接、隐蔽验收和窗帘轨道安装。
施工工艺方法包括弹线、吊杆定位,吊杆制作及安装,窗帘盒安装,隐蔽验收和窗帘轨道安装。
弹线、吊杆定位要按设计图要求进行中心定位,弹好找平线,找好构造关系。
吊杆采用膨胀螺栓固定吊挂杆件,建议用全丝吊杆。
当吊杆长度大于1500时,应设置反支撑。
窗帘盒安装时,先按平线确定标高,划好窗帘盒中线,安装时将窗帘盒中线对准窗口中线、盒的靠墙部位要贴严、固定方法按个体设计。
安装前窗帘盒要做防火处理。
隐蔽验收要经过自检、互检、专检质量合格后,及时组织有关人员进行验收,并办理相应手续。
窗帘轨道的安装要根据设计要求进行安装。
以上是窗帘盒的安装工艺流程和方法,需要注意的是,在施工过程中要严格按照要求进行操作,确保施工质量和安全。
文章格式已经修正,以下是小幅度改写后的文章:窗帘轨道有单轨、双轨或三轨道之分。
当窗宽大于1200mm时,窗帘轨道应断开煨弯错开,煨弯应成缓曲线,搭接长度不小于200mm。
明窗帘盒一般在盒上先安装轨道。
如果是重窗帘,轨道应加机螺丝固定。
暗窗帘盒应后安装轨道。
重窗帘轨道小角应加密间距。
木螺丝规格不小于30mm。
轨道应保持在一条直线上。
现场制作窗帘盒安装的施工工艺流程为定位与划线、制作窗帘盒安装、木龙骨固定件安装和窗帘盒加固。
定位与划线应按设计图要求进行中心定位,弹好找平线,找好构造关系。
制作窗帘盒应根据设计尺寸进行裁板并组装窗帘盒。
窗帘盒安装工程施工工艺窗帘盒的安装窗帘轨道、遮挡窗帘上部的结构,可增加装饰效果果。
窗帘盒分为单体窗帘盒和暗装窗帘盒两种。
1、单体窗帘盒单体窗帘盒以木制占多数,也有用塑料制成品但效果不佳。
单体窗帘盒一般用木楔铁钉或膨胀螺栓固定于墙面上。
安装程序如下:(1)定位划线:将施工图中窗帘盒的具体位置画出墙面上,用木楔钉把两个铁脚固定于窗帘盒顶面的两端。
按窗帘盒的定位位置和两个铁脚的间距,画出墙面上固定铁脚的孔位。
(2)打孔:用冲击钻在墙面画线的位置打孔。
如用M6膨胀螺钉固定窗帘盒,需用Φ8.5mm冲击孔头,孔深大于40mm。
如用木楔木螺钉固定,其打孔直径必须大于Φ18mm,孔深大于50mmo(3)固定窗帘盒:常用固定窗帘盒的方法是膨胀螺钉或木楔配木螺钉固定法。
膨胀螺钉是将连接于窗帘盒上面的铁脚固定在墙面上,而铁脚又用木螺钉连接在窗帘盒的木结构上。
一般塑料窗帘盒自身具有固定耳,可通过固定耳将塑料窗帘盒用膨胀螺钉或木螺钉固定于墙面。
2、暗装形式暗装形式的窗帘盒,其主要特点是与吊顶分结合在一起。
常见的有内藏式和外接式。
(1)内藏式窗帘盒需要在吊顶施工时就一并做好,其主要形式是在窗顶部位的吊顶处;作出一条凹槽,以便在此处安装窗帘导轨。
(2)外接式是平面吊顶上,做出一条通贯墙面长度的遮挡板,窗帘轨就装在吊顶平面上。
3、窗帘盒的安装要求窗帘盒的净空尺寸包括净宽度和净高度。
在安装前根据施工图中对窗帘层次的要求来检查这两个净空尺寸。
如果宽度不足时,会造成布窗帘过紧不好拉动闭启,反之宽度过大,窗帘与窗帘盒间因空隙过大破坏美观。
如果净高度不足时,不能起到遮挡窗帘上部结构的作用,反之高度过大,会造成窗帘盒的下坠感。
下料时,单层窗帘的窗帘盒净宽度一般为100~120mnι,双层窗帘的窗帘盒净宽度一般为140~160mπι.窗帘盒的净高度要根据不同的窗帘来定。
一般布料窗帘其窗帘盒的净高为12Omm左右。
垂直百叶帘和铝合金百叶帘的窗帘盒净高度一般为15OnlnI左右。
木窗帘盒的施工工艺流程木窗帘盒是一种常见的装饰性窗帘盒,它可以用来隐藏窗帘轨道和窗帘的底部,提供一个整洁、美观的窗帘装饰效果。
本文将介绍木窗帘盒的施工工艺流程,帮助您了解木窗帘盒的制作过程。
步骤一:确定尺寸与材料选择首先,需要确定木窗帘盒的尺寸。
测量窗户的宽度和高度,并根据窗户的大小确定木窗帘盒的尺寸。
通常,木窗帘盒应比窗户宽度多出10-15厘米,高度则根据需要确定。
确定尺寸后,选择合适的木材作为木窗帘盒的材料。
常用的木材有松木、橡木、樱桃木等。
步骤二:CAD设计与绘制图纸在开始制作木窗帘盒之前,可以使用计算机辅助设计软件(CAD)进行设计,并根据设计得出的尺寸进行绘制图纸。
图纸应包括木窗帘盒的平面图、剖面图以及连接方式等详细信息。
步骤三:木材加工与修边根据图纸,将所选的木材进行加工。
首先,根据尺寸要求将木材锯成所需长度。
然后,使用刨床、刨子等工具修边,使木材表面光滑、整齐。
步骤四:组装木窗帘盒开始组装木窗帘盒。
首先,根据图纸要求,将木材进行剪裁,得到木窗帘盒的各个组成部分,包括顶板、底板、侧板和背板等。
然后,使用胶水和钉子将这些零件连接在一起,组成一个完整的木窗帘盒的框架。
步骤五:安装窗帘盒完成木窗帘盒框架的组装后,需要将其安装到墙壁上。
首先,使用电钻和螺丝钉将木窗帘盒固定在墙壁上。
接下来,根据需要安装窗帘轨道和窗帘。
将窗帘轨道安装到木窗帘盒内部,然后将窗帘挂在轨道上。
最后,对窗帘盒进行润色和喷漆等装饰工序,使其外观更加美观。
步骤六:验收与维护完成木窗帘盒的安装后,进行最终的验收工作。
确保木窗帘盒安装牢固,没有松动或缺陷。
随后,对木窗帘盒进行定期的维护和保养,包括清洁、修复损坏部分等操作。
这样可以延长木窗帘盒的使用寿命。
结论通过以上的工艺流程,您可以了解到木窗帘盒的制作和安装过程。
在实际施工时,需要注意尺寸的准确性和材料的选择,以确保木窗帘盒的质量和美观度。
同时,施工过程中要注意安全措施,避免发生意外事故。
窗帘盒窗帘杆窗帘轨安装施工工艺标准(一) 施工准备1、材料及构配件:(1) 窗帘盒采用 18mm 细木工板现场制作,细木工板的含水率不大于12%,并不得有裂缝、扭曲等现象;(2) 五金配件:根据设计选用五金配件,如窗帘轨、轨堵、轨卡、大角、小角、滚轮、木螺丝、机螺丝、铁件等。
(3) 金属窗帘杆:一般由设计指定图号,规格和构造形式等。
2、作业条件:(1)有吊顶采用暗窗帘盒的房间,吊顶施工应与窗帘盒安装同时进行。
(2) 窗帘轨和窗帘杆的安装待油漆工程完成后安装。
(二) 操作工艺:1、工艺流程:(1) 定位与划线→窗帘盒木制品现场加工→核查加工品→安装窗帘盒(杆)(2) 定位与划线:安装窗帘盒、窗帘杆,应按设计图要求的位置、标高进行中心定位,弹好找平线,找好窗口、挂镜线等构造关系。
2、采用细工板制作木制窗帘盒,并涂刷防火涂料。
3、核查加工品:核对已现场的加工好的窗帘盒品种、规格、组装构造是否符合设计及安装要求。
4、窗帘盒(杆、轨)安装:(1) 安装窗帘盒:先按平线确定标高,划好窗帘盒中线,安装时将窗帘盒中线对准窗口中线,盒的靠墙部位要贴严,固定方法按设计要求。
(2) 安装窗帘轨:本工程为暗装窗帘盒,暗窗帘盒应后安装轨道,重窗帘时,轨道小角应加密间距,木螺丝规格不小于30mm。
轨道应保持在一条直线上。
(3) 窗帘杆安装:校正连接固定件,将杆装上或将铁丝绷紧在固定件上。
做到平、正同房间标高一致。
(三) 质量标准1、主控项目(1) 窗帘盒制作与安装所使用材料的材质和规格、木材的燃烧性能等级和含水率应符合设计要求及国家现行标准的有关规定。
(2) 窗帘盒的造型、规格、尺寸、安装位置和固定方法必须符合设计要求。
窗帘盒的安装必须牢固。
(3) 窗帘盒配件的品种、规格应符合设计要求,安装应牢固。
2、一般项目(1) 窗帘盒表面应平整、洁净、线条顺直、接缝严密、色泽一致,不得有裂缝、翘曲及损环。
(2) 窗帘盒与墙面、窗框的衔接应严密,密封胶缝应顺直,光滑。

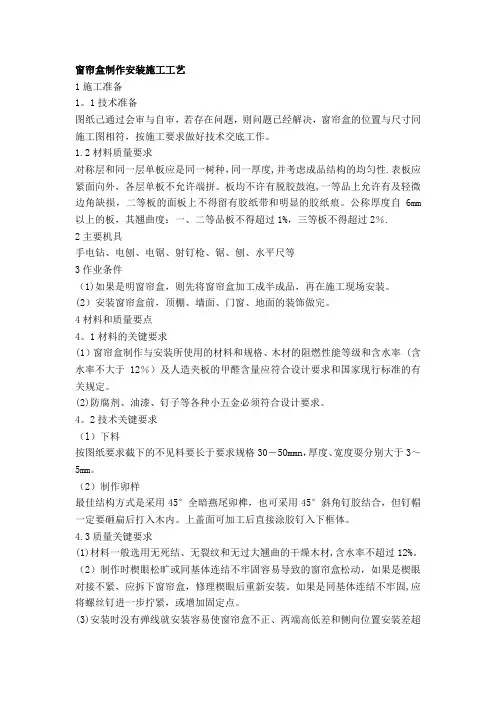

窗帘盒制作安装施工工艺1施工准备1。
1技术准备图纸己通过会审与自审,若存在问题,则问题已经解决,窗帘盒的位置与尺寸同施工图相符,按施工要求做好技术交底工作。
1.2材料质量要求对称层和同一层单板应是同一树种,同一厚度,并考虑成品结构的均匀性.表板应紧面向外,各层单板不允许端拼。
板均不许有脱胶鼓泡,一等品上允许有及轻微边角缺损,二等板的面板上不得留有胶纸带和明显的胶纸痕。
公称厚度自6mm 以上的板,其翘曲度:一、二等品板不得超过1%,三等板不得超过2%.2主要机具手电钻、电刨、电锯、射钉枪、锯、刨、水平尺等3作业条件(1)如果是明窗帘盒,则先将窗帘盒加工成半成品,再在施工现场安装。
(2)安装窗帘盒前,顶棚、墙面、门窗、地面的装饰做完。
4材料和质量要点4。
1材料的关键要求(1)窗帘盒制作与安装所使用的材料和规格、木材的阻燃性能等级和含水率 (含水率不大于12%)及人造夹板的甲醛含量应符合设计要求和国家现行标准的有关规定。
(2)防腐剂、油漆、钉子等各种小五金必须符合设计要求。
4。
2技术关键要求(l)下料按图纸要求截下的不见料要长于要求规格30-5Ommn,厚度、宽度耍分别大于3~5mm。
(2)制作卯样最佳结构方式是采用45°全暗燕尾卯榫,也可采用45°斜角钉胶结合,但钉帽一定要砸扁后打入木内。
上盖面可加工后直接涂胶钉入下框体。
4.3质量关键要求(1)材料一般选用无死结、无裂纹和无过大翘曲的干燥木材,含水率不超过12%。
(2)制作时楔眼松旷或同基体连结不牢固容易导致的窗帘盒松动,如果是楔眼对接不紧,应拆下窗帘盒,修理楔眼后重新安装。
如果是同基体连结不牢固,应将螺丝钉进一步拧紧,或增加固定点。
(3)安装时没有弹线就安装容易使窗帘盒不正、两端高低差和侧向位置安装差超过允许偏差。
所以在安装窗帘盒前一定要进行弹线。
(4)窗帘盒两端伸出窗口的长度应一致,否则影响装饰效果。
5操作工艺5.1工艺流程定位→固定角铁→固定窗帘盒5。
窗帘盒制作安装施工工艺窗帘盒制作安装施工工艺:让大家的家居窗帘更加美观实用的秘密引言在家居装修中,窗帘盒的制作与安装是不可或缺的一部分。
它不仅起到装饰的作用,还能有效地收纳和管理窗帘。
本文将向您介绍窗帘盒制作安装的施工工艺,让您轻松掌握让家居窗帘更加美观实用的秘密。
材料准备制作窗帘盒时,我们需要准备以下材料:1、硬质材料:主要包括木材、石膏板等。
其中,木材建议选择松木、杉木等质地较软的材料,以便于加工和安装。
2、软质材料:包括窗帘轨道、窗帘布等。
根据您的需求,可以选择不同的窗帘布和轨道类型。
制作流程以下是窗帘盒的制作流程:1、设计:根据您所需的窗帘盒尺寸和样式,进行设计。
在设计过程中,需要考虑窗帘轨道的布置以及窗帘盒的美观性。
2、切割:将硬质材料按照设计尺寸进行切割。
需要注意的是,切割时要确保边缘平整,以免影响安装效果。
3、打孔:在硬质材料的适当位置进行打孔,以便于安装窗帘轨道。
打孔时需要注意安全,避免受伤。
4、组装:将切割好的硬质材料进行组装,形成窗帘盒的基本框架。
在此过程中,需要注意对齐和连接紧密。
5、安装轨道:将窗帘轨道安装在窗帘盒内,确保轨道平整、稳固。
6、安装软质材料:将窗帘布等软质材料安装在窗帘盒内,确保布料平整、美观。
安装施工以下是窗帘盒的安装施工流程:1、地面找平:在安装窗帘盒之前,需要确保地面平整,以免影响窗帘盒的安装效果。
2、固定挂钩:将窗帘盒固定在墙体上,可以使用挂钩进行固定。
固定时需要注意力度适中,以免过松或过紧。
3、安装轨道:将窗帘轨道安装在窗帘盒内,确保轨道平整、稳固。
4、连接电源:如果您的窗帘需要连接电源,需要在安装时预留电源插座。
5、测试效果:安装完成后,进行测试,确保窗帘盒运行正常。
验收清洁安装完成后,需要进行验收和清洁。
以下是具体的步骤:1、验收:检查窗帘盒是否安装平整,运行是否顺畅。
如果发现问题,及时进行调整。
2、清洁:使用干净的布擦拭窗帘盒表面,去除安装过程中可能留下的污渍和痕迹。

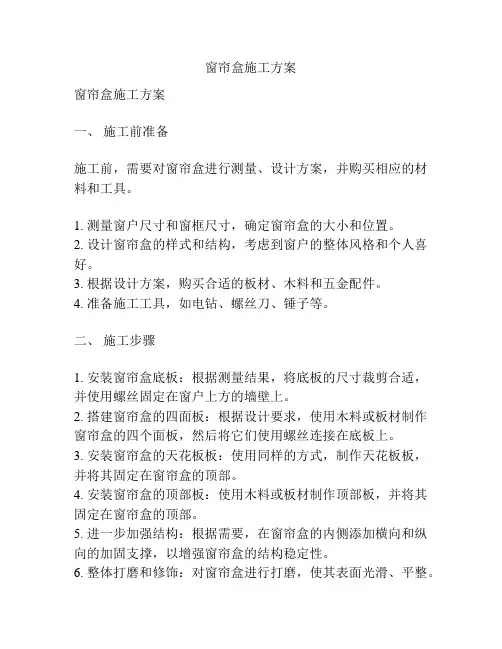

窗帘盒施工方案窗帘盒施工方案一、施工前准备施工前,需要对窗帘盒进行测量、设计方案,并购买相应的材料和工具。
1. 测量窗户尺寸和窗框尺寸,确定窗帘盒的大小和位置。
2. 设计窗帘盒的样式和结构,考虑到窗户的整体风格和个人喜好。
3. 根据设计方案,购买合适的板材、木料和五金配件。
4. 准备施工工具,如电钻、螺丝刀、锤子等。
二、施工步骤1. 安装窗帘盒底板:根据测量结果,将底板的尺寸裁剪合适,并使用螺丝固定在窗户上方的墙壁上。
2. 搭建窗帘盒的四面板:根据设计要求,使用木料或板材制作窗帘盒的四个面板,然后将它们使用螺丝连接在底板上。
3. 安装窗帘盒的天花板板:使用同样的方式,制作天花板板,并将其固定在窗帘盒的顶部。
4. 安装窗帘盒的顶部板:使用木料或板材制作顶部板,并将其固定在窗帘盒的顶部。
5. 进一步加强结构:根据需要,在窗帘盒的内侧添加横向和纵向的加固支撑,以增强窗帘盒的结构稳定性。
6. 整体打磨和修饰:对窗帘盒进行打磨,使其表面光滑、平整。
根据个人喜好,可以选择进行上色或上漆,以增加美观度。
7. 安装窗帘轨道:根据窗帘盒的尺寸和窗户的位置,选择合适的窗帘轨道,并将其安装在窗帘盒内。
8. 安装窗帘:将窗帘挂在窗帘轨道上,并调整好窗帘的开合和位置。
9. 清理和整理:施工结束后,清理施工现场,并整理好材料和工具。
三、施工注意事项1. 施工前务必仔细测量和设计,确保窗帘盒的尺寸和位置准确无误。
2. 选择合适的材料和工具,并确保其质量和适用性。
3. 在施工过程中要注意安全,避免使用与施工无关的电器和设备。
4. 施工过程中要注意细节和精确度,确保窗帘盒的结构稳定和美观。
5. 进行施工时要保持施工现场的整洁,并注意保护墙壁和地板等周边环境。
6. 施工结束后,及时清理施工现场,保持整洁。
窗帘盒制作施工方法和技术措施窗帘盒制作施工方法和技术措施1.宙帘盒种类窗帘盒分为明装窗帘盒(也称单体窗帘盒)和暗装窗帘盒。
窗帘盒里悬挂窗帘,简单的用木棍或钢筋棍,普遍采用窗帘轨道,轨道有单轨、双轨或三轨。
拉窗帘又有手动和电动之分。
图1 和图2 为普通常用的单轨明、暗窗帘盒示意图。
图1 单轨明窗帘盒图2 单轨暗窗帘盒2.制作要点窗帘盒以木制占多数,也有用塑料制品,但效果不佳。
为了美观,木窗帘盒能做成各式各样。
其制作要点如下:⑴制作时,首先根据施工图或标准图的要求,进行选料、配料,先加工成半成品,再细致加工成型。
⑵加工时,一般先将木料用大刨刨得平直、光滑,再用线刨顺着木纹起线,线条要光滑顺直、深浅一致,线型要清秀。
⑶再根据图纸进行组装。
组装时,先抹胶,再用钉条钉牢,将溢胶即时擦净。
不得有明榫,不得露钉帽。
⑷如采用木棍、钢筋棍作窗帘杆时,在窗帘盒两端头板上钻孔,孔径大小应与木棍、钢筋棍的直径一致。
3.木窗帘盒安装3.1 准备工作⑴为了将木窗帘盒安装牢固、位置正确,应预先检查窗帘盒的预埋件。
⑵木窗帘盒与墙固定,少数在墙内砌入木砖,多数预埋铁件。
预埋铁件的尺寸、位置及数量应符合设计要求。
⑶如果出现差错,应采取补救措施,如预埋件不在同一标高时,应进行调整,使其高度一致;如预制过梁上漏放预埋件,可利用射钉枪或胀管螺栓将铁件补充固定,或者将铁件焊在过梁的箍筋上。
常用的预埋铁件如图3 所示。
3.2 安装施工要点⑴明窗帘盒(单体窗帘盒)明窗帘盒以木作占多数,也有用塑料、铝合金的。
明窗帘盒一般用木楔铁钉或膨胀螺栓固定于墙面上。
其安装要点如下:1)定位划线:将施工图中窗帘盒的具体位置画在墙面上,用木螺钉把两个铁脚固定于窗帘盒顶面的两端。
按窗帘盒的定位位置和两个铁脚的间距,画出墙面固定铁脚的孔位。
2)打孔:用冲击钻在墙面画线位置打孔。
如用M6 膨胀螺钉固定窗帘盒,需用?8.5mm 冲击孔头,孔深大于40mm。
如用木楔木螺钉固定,其打孔直径必须大于?18mm,孔深大于50mm。
窗帘制作与安装工艺标准窗帘成了许多人装饰家居必不可少的饰品,可漂亮窗帘制作的背后也暗藏猫腻。
这里告诉大家一些关于不良窗帘制作的陷阱,希望大家能够对窗帘订做有一个好的借鉴。
低价布引客配件来赚钱许多人在制作窗帘前,首先会选自己满足的布料,选好布料后再交给窗帘店制作。
订做窗帘往往会首先考虑布价,一些窗帘店为了留住人,自然会降低布价。
如某种布料同行其他店里也有,老板会平价甚至亏本卖给人。
而市民选择窗帘时,大多只会注重窗帘本身的价格以及颜色、面料等,很少留意到这些辅料。
而卖布艺的则抓住人这一心理,先降低面料价,然后在辅料上赚回来的。
举了一个例子。
拿一个2米的窗来说,以25元/米计算,4米布才100元的布钱,但在制作时,人还要另付4~5元/米的加工费,及买挂钩、垂线、魔术贴、轨道等。
本来只需4元/米的轨道,布艺店里卖8元,市场上只需0.5元/个的挂钩,布艺店里卖1元/个,进价只需3元/米的垂线,一些布艺店卖8元/米,整个算下来,仅辅助材料就要了130元,人在辅助材料上花的钱比布料还贵。
由于有的人在订做窗帘时,没有问清楚各种辅料及配件的价钱,到做好后去取时,才发现自己掉进了商家设好的"低价陷阱"。
买时多算布制作常克扣以要做褶皱为名,叫人多买布,再在布上"做手脚"已成了他们行内一个公开的秘密。
假如你要买2.4米宽的窗帘,老板就会怂恿你买6米的布料。
他们会告诉你:"布料挂上去是有褶皱的,2.4米的窗加一半的褶皱,面料不够不说,还非常难看。
"在这样的鼓动下,许多人自然会服从老板的"建议"。
其实2.4米的窗,褶皱有4米最多4.5米就够了,你多买的布料,老板在做时,就会从中克扣出来,由于许多窗帘都是先交订金后取货,至于老板在加工时到底用了多少布,只有老板自己最清楚,因为没有人会守在裁缝旁边,也很少有人在等窗帘做好后还仔细去丈量。
即使遇上个别认真的人发现布少了,但由于布料已经加工,而且一般情况下也很难丈量出做好后的准确尺寸,只要不影响窗帘的整体效果,人一般也不会过于较真。
1
2020年4月19日
窗帘盒制作与安装
施工工艺标准
文档仅供参考
396
2020年4月19日
窗帘盒制作与安装施工工艺标准
1 适用范围
本工艺标准适用于装饰装修工程中木制窗帘盒的制作与安装。
2 施工准备
2.1 材料要求
一般采用胶合板、红白松及硬杂木干燥料,含水率不大于12%,
不得有裂缝、扭曲等现象。
2.2 主要工机具
主要工机具见表2.2。
表2.2 主要工机具一览表
序号 工机具名称 规格 序号 工机具名称 规格
1 电锯 7 手工刨 大刨、小刨、槽刨
2 电刨 8 螺丝刀
3 电锤 ZIC-22型 9 钢卷尺 3m,7.5m
4 射钉枪 SDT-A301 10 托线板 2m
5 水平尺 1m 11 方尺
6 手工锯 12 手电钻 Ф4~Ф13
2.3 作业条件
2.3.1 如果是明窗帘盒,则先将窗帘盒加工成半成品,再在施工现
场安装;若是暗窗帘盒,吊顶施工应与窗帘盒安装同时进行。
2.3.2 安装窗帘盒前,顶棚、墙面、地面的装饰做完。
2.4 作业人员
2.4.1 电工必须持证上岗。
2.4.2 主要作业木工必须具备中级工以上技能。
2.4.3 作业人员经安全、质量、环保、技能培训,满足作业的各项
文档仅供参考
397
2020年4月19日
要求。
3 施工工艺
3.1 工艺流程
3.1.1 明窗帘盒的制作流程
3.1.2 暗窗帘盒的安装流程
3.2 操作工艺
3.2.1 明窗帘盒的制作
3.2.1.1 下料
下料时注意根据图纸净料尺寸,所下毛料应留足施作和刨光余量。
毛料长比净尺寸长30~50mm,厚度、宽度要分别大于净尺寸3~
5mm。
3.2.1.2 刨光
刨光时要顺木纹操作,先刨削出相邻两个基准面,并做上符合标
记,再按规定尺寸加工完另外两个基础面,要求光洁、无戗槎。
3.2.1.3 制作卯榫
最佳结构方式是采用45°全暗燕尾卯榫,也可采用45°斜角钉胶
结合,但钉帽一定要砸扁后打入木内。上盖面可加工后直接涂胶钉入下
框体。
3.2.1.4 装配
用直角尺测准转角度后把结构敲紧打严,注意格角处不要露缝。
3.2.1.5 修正砂光
结构固化后可修正砂光。用0号砂纸打磨掉毛刺、棱角、立槎,
注意不可逆木纹方向砂光。要顺木纹方向砂光。
3.2.2 暗窗帘盒的安装
暗装形式的窗帘盒,主要特点是与吊顶部分结合在一起,常见的有
内藏式和外接式。
3.2.2.1 内藏式窗帘盒主要形式是在窗顶部位的吊顶处,做出一条
下料
刨光
修正砂光 制作卯榫 装配
定位 固定角铁
固定窗帘
文档仅供参考
398
2020年4月19日
凹槽,在槽内装好窗帘轨。作为含在吊顶内的窗帘盒,与吊顶施工一起
做好。
3.2.2.2 外接式窗帘盒是在吊顶平面上,做出一条贯通墙面长度的
遮挡板,在遮挡板内吊顶平面上装好窗帘轨。遮挡板可采用木构架双包
镶,并把底边做封板边处理。遮挡板与顶棚交接线要用棚角线压住。遮
挡板的固定法可采用射钉固定,也可采用预埋木楔、圆钉固定,或膨胀
螺栓固定。
3.2.2.3 窗帘轨安装
窗帘轨道有单、双或三轨道之分。单体窗帘盒一般先安轨道,暗窗
帘盒在安轨道时,轨道应保持在一条直线上。轨道型式有工字形、槽形
和圆杆形三种。
工字形窗帘轨是用与其配套的固定爪来安装,安装时先将固定爪套
入工字形窗帘轨上,每米窗帘轨道有三个固定爪安装在墙面上或窗帘盒
的木结构上。
槽形窗帘轨的安装,可用φ5.5的钻头在槽形轨的底面打出小孔,
再用螺丝穿过小孔,将槽形轨固定在窗帘盒内的顶面上。
4 质量标准
4.1 主控项目
4.1.1 窗帘盒制作与安装所使用材料的材质和规格、木材的阻燃性
能等级和含水率、人造木板的甲醛含量应符合设计要求及国家现行标准
的有关规定。
检验方法:观察;检查产品合格证书、进场验收记录、性能检测
报告和复验报告。
4.1.2 窗帘盒的造型、规格、尺寸、安装位置和固定方法必须符合
设计要求。窗帘盒的安装必须牢固。
检验方法:观察;尺量检查,手扳检查。
4.1.3 窗帘盒配件的品种、规格应符合设计要求,安装应牢固。
检验方法:手扳检查;检查进场验收记录。
4.2 一般项目
4.2.1 窗帘盒表面应平整、洁净、线条顺直、接缝严密、纹理一
致,不得有裂缝、翘曲及损坏。
检验方法:观察。
4.2.2 窗帘盒与墙面、窗框的衔接应严密、密填充胶应顺直、光
文档仅供参考
399
2020年4月19日
滑。
检验方法:观察。
4.2.3 窗帘盒安装的允许偏差和检验方法应符合表4.2.3的规定。
表4.2.3 窗帘盒安装的允许偏差和检验方法
项次 项 目 允许偏差(mm) 检 验 方 法
1 水平度 2 用1m水平尺和塞尺检查
2 上口、下口直线度 3 拉5m线,不足5m拉通
线,用钢直尺检查
3 两端距离洞口长度差 2 用钢尺检查
4 两端出墙厚度差 3 用钢尺检查
4.3 关键控制点的控制
表4.3 关键控制点的控制
序号 关键控制点 主 要 控 制 方 法
1
原材料采购
和进场验收
1.木材制品一般采用红、白松及硬杂木干
燥料,含水率不大于12%;2.木料不得有裂缝、扭
曲等缺陷;3.人造夹板的甲醛含量不得超标;4.
窗帘轨及配件配合得体,移动灵活。
2 下料
1.选料:一般应选用无死结、无裂纹和无
过大翘曲的干燥料;2.留足刨光尺寸:厚度、宽
度要分别大于图纸要求的净尺寸3~5mm。
4.4 质量记录
4.4.1 材料的产品合格证书。
4.4.2 施工记录
4.4.3 检验批质量验收记录表
4.4.4 分项工程质量验收记录表。
4.4.5 人造夹板甲醛含量检测报告。
5 应注意的质量问题
