窗帘盒制作安装施工工艺1施工准备1.1技术准备图纸己通过会审与自审,若存在问题,则问题已经解决,窗帘盒的位置与尺寸同施工图相符,按施工要求做好技术交底工作。
1.2材料质量要求对称层和同一层单板应是同一树种,同一厚度,并考虑成品结构的均匀性。
表板精品文档,超值下载应紧面向外,各层单板不允许端拼。
板均不许有脱胶鼓泡,一等品上允许有及轻微边角缺损,二等板的面板上不得留有胶纸带和明显的胶纸痕。
公称厚度自6mm 以上的板,其翘曲度:一、二等品板不得超过 1 %,三等板不得超过2%。
2主要机具手电钻、电刨、电锯、射钉枪、锯、刨、水平尺等3作业条件(1) 如果是明窗帘盒,则先将窗帘盒加工成半成品,再在施工现场安装。
(2) 安装窗帘盒前,顶棚、墙面、门窗、地面的装饰做完。
4材料和质量要点4.1材料的关键要求(1) 窗帘盒制作与安装所使用的材料和规格、木材的阻燃性能等级和含水率(含水率不大于12%)及人造夹板的甲醛含量应符合设计要求和国家现行标准的有关规^定。
(2) 防腐剂、油漆、钉子等各种小五金必须符合设计要求。
4.2技术关键要求(I) 下料按图纸要求截下的不见料要长于要求规格 30 - 50mmn,厚度、宽度耍分别大于3〜5mm。
⑵制作卯样最佳结构方式是采用45。
全暗燕尾卯榫,也可采用45。
斜角钉胶结合,但钉帽一定要砸扁后打入木内。
上盖面可加工后直接涂胶钉入下框体。
4.3质量关键要求(1) 材料一般选用无死结、无裂纹和无过大翘曲的干燥木材,含水率不超过12 %。
⑵制作时楔眼松旷或同基体连结不牢固容易导致的窗帘盒松动,如果是楔眼对接不紧,应拆下窗帘盒,修理楔眼后重新安装。
如果是同基体连结不牢固,应将螺丝钉进一步拧紧,或增加固定点。
(3) 安装时没有弹线就安装容易使窗帘盒不正、两端高低差和侧向位置安装差超过允许偏差。
所以在安装窗帘盒前一定要进行弹线。
(4) 窗帘盒两端伸出窗口的长度应一致,否则影响装饰效果。
5操作工艺5.1工艺流程定位f固定角铁f固定窗帘盒5.2操作工艺(1) 窗帘盒的制作1) 下料:按图纸要求截下的不见料要长于要求规格30〜50mm,厚度、宽度要分别大于3〜5mm。
本工程为木窗帘盒安装施工,主要针对家庭住宅装修。
根据设计要求,窗帘盒采用木制材料,规格为高100毫米左右,宽度根据使用窗帘杆的数量确定,长度根据设计要求,最短应超过窗口宽度300毫米,窗口两侧各超出150毫米,最长可与墙体通长。
二、施工准备1. 材料准备:大芯板、饰面板、金属支架、塑料胀销、螺丝钉、胶粘剂、腻子、砂纸等。
2. 工具准备:电钻、螺丝刀、水平尺、钢卷尺、墨斗、线锤等。
3. 人员准备:熟练掌握木工技术的施工人员。
三、施工工艺流程1. 窗帘盒制作(1)根据设计要求,使用大芯板制作窗帘盒,尺寸应符合设计要求。
(2)开燕尾梅粘胶对接,确保连接牢固。
(3)如饰面为清油涂刷,应做与窗框套同材质的饰面板粘贴,粘贴面为窗帘盒的外侧面及底面。
2. 窗帘盒安装(1)根据窗帘盒的规格和长度,确定安装位置。
(2)贯通式窗帘盒可直接固定在两侧墙面及顶面上,非贯通式窗帘应使用金属支架。
(3)在固定点打孔,安放塑料胀销,用螺丝钉固定。
(4)为保证窗帘盒安装平整,两侧距窗洞口长度相等,安装前应先弹线。
3. 饰面施工(1)安装窗帘盒后,进行饰面的终饰施工。
(2)对安装后的窗帘盒进行保护,防止污染和破坏。
四、施工质量控制1. 材料质量:确保使用的木制材料、金属支架等符合设计要求。
2. 制作质量:窗帘盒制作尺寸、形状、连接牢固度应符合设计要求。
3. 安装质量:窗帘盒安装位置、平整度、固定牢固度应符合设计要求。
4. 饰面质量:饰面施工应平整、美观,无污染和破坏。
五、施工安全措施1. 施工人员应穿戴好个人防护用品,如安全帽、工作服、手套等。
2. 施工现场应保持整洁,避免施工过程中发生意外。
3. 施工过程中,注意高空作业安全,确保施工人员安全。
4. 施工完成后,清理施工现场,确保无安全隐患。
六、施工进度安排根据工程实际情况,制定合理的施工进度计划,确保工程按期完成。
七、施工验收1. 施工过程中,对施工质量进行自检、互检、专检。
木窗帘盒的施工工艺流程木窗帘盒是一种常见的装饰性窗帘盒,它可以用来隐藏窗帘轨道和窗帘的底部,提供一个整洁、美观的窗帘装饰效果。
本文将介绍木窗帘盒的施工工艺流程,帮助您了解木窗帘盒的制作过程。
步骤一:确定尺寸与材料选择首先,需要确定木窗帘盒的尺寸。
测量窗户的宽度和高度,并根据窗户的大小确定木窗帘盒的尺寸。
通常,木窗帘盒应比窗户宽度多出10-15厘米,高度则根据需要确定。
确定尺寸后,选择合适的木材作为木窗帘盒的材料。
常用的木材有松木、橡木、樱桃木等。
步骤二:CAD设计与绘制图纸在开始制作木窗帘盒之前,可以使用计算机辅助设计软件(CAD)进行设计,并根据设计得出的尺寸进行绘制图纸。
图纸应包括木窗帘盒的平面图、剖面图以及连接方式等详细信息。
步骤三:木材加工与修边根据图纸,将所选的木材进行加工。
首先,根据尺寸要求将木材锯成所需长度。
然后,使用刨床、刨子等工具修边,使木材表面光滑、整齐。
步骤四:组装木窗帘盒开始组装木窗帘盒。
首先,根据图纸要求,将木材进行剪裁,得到木窗帘盒的各个组成部分,包括顶板、底板、侧板和背板等。
然后,使用胶水和钉子将这些零件连接在一起,组成一个完整的木窗帘盒的框架。
步骤五:安装窗帘盒完成木窗帘盒框架的组装后,需要将其安装到墙壁上。
首先,使用电钻和螺丝钉将木窗帘盒固定在墙壁上。
接下来,根据需要安装窗帘轨道和窗帘。
将窗帘轨道安装到木窗帘盒内部,然后将窗帘挂在轨道上。
最后,对窗帘盒进行润色和喷漆等装饰工序,使其外观更加美观。
步骤六:验收与维护完成木窗帘盒的安装后,进行最终的验收工作。
确保木窗帘盒安装牢固,没有松动或缺陷。
随后,对木窗帘盒进行定期的维护和保养,包括清洁、修复损坏部分等操作。
这样可以延长木窗帘盒的使用寿命。
结论通过以上的工艺流程,您可以了解到木窗帘盒的制作和安装过程。
在实际施工时,需要注意尺寸的准确性和材料的选择,以确保木窗帘盒的质量和美观度。
同时,施工过程中要注意安全措施,避免发生意外事故。

窗帘盒、窗台板制作与安装工程窗帘盒是用来遮挡窗帘杆及其轨道以及窗帘上部的装饰件,作悬挂窗帘之用。
一般有明、暗两种,明窗帘盒整个外露,在施工现场加工安装;暗窗帘盒是与吊顶组合预留的挂窗帘的位置,如图8.2 和图8.3 所示。
窗帘盒的长度由窗洞口的宽度决定,一般窗帘盒的长度比窗洞口的宽度大300 ~360 mm,也可做通长窗帘盒。
窗帘盒的槽体尺寸及用材,取决于窗洞宽度、窗帘自身厚度及层数、窗帘轨固定的方式、室内净高尺寸等,没有严格规定,参考尺寸如下:槽口宽,1 层窗帘140 mm,2 层窗帘180 mm,3 层窗帘220 ~240 mm。
如窗帘自身厚度偏大,应增大槽口宽度,以不蹭墙体和前挡板为准。
或以不蹭窗台板和前挡板为准(通体下垂窗帘)。
槽口深140 ~240 mm。
槽口的深度一般由窗帘轨道、滑轮、挂环、挂钩等尺度决定。
以前挡板遮挡住所有窗帘轨、五金配件为准。
如采用电动轨道,槽口的宽度、深度应以遮挡住电动装置为准。
图8.2 暗窗帘盒图8.3 明窗帘盒窗帘杆及其轨道的作用是悬挂窗帘。
其材质多种多样,有木质的、铝合金的、不锈钢的等,有的窗帘杆及其轨道安装在窗帘盒中,有的则露在外面没有窗帘盒,如图8.4 所示。
图8.4 窗帘杆一、窗帘盒制作与安装1)施工准备(1)材料要求①木材及制品:一般采用红、白松及硬杂木干燥料,含水率不大于12%,并不得有裂缝、扭曲等现象;通常由木材加工厂生产半成品或成品,施工现场安装。
如制作窗帘盒使用大芯板,饰面为清漆涂刷,应做与窗框套同材质的饰面板粘贴。
对称层和同一层单板应是同一树种、同一厚度,并考虑成品结构的均匀性。
表板应紧面向外,各层单板不允许端拼。
板均不许有脱胶鼓泡,一等板的面板上允许有或轻微边角缺损,二等板的面板上不得留有胶纸带和明显的胶纸痕。
公称厚度自 6 mm 以上的板,其翘曲度:一、二等板不得超过1%,三等板不得超过2%。
②五金配件:根据设计选用五金配件、窗帘轨等,如不锈钢滑轮、PVC 塑钢滑道、镀锌挂钩。

窗帘盒制作与安装施工工艺标准1 适用范围本工艺标准适用于装饰装修工程中木制窗帘盒的制作与安装。
2 施工准备2.1 材料要求一般采用胶合板、红白松及硬杂木干燥料,含水率不大于12%,不得有裂缝、扭曲等现象。
2.2 主要工机具主要工机具见表2.2.表2。
2 主要工机具一览表2.3 作业条件2。
3.1 如果是明窗帘盒,则先将窗帘盒加工成半成品,再在施工现场安装;若是暗窗帘盒,吊顶施工应与窗帘盒安装同时进行。
2.3.2 安装窗帘盒前,顶棚、墙面、地面的装饰做完。
2.4 作业人员2.4.1 电工必须持证上岗。
2.4.2 主要作业木工必须具备中级工以上技能。
2。
4.3 作业人员经安全、质量、环保、技能培训,满足作业的各项要求。
3 施工工艺3。
1 工艺流程3。
1.1 明窗帘盒的制作流程3。
1.2 暗窗帘盒的安装流程3.2 操作工艺3。
2.1 明窗帘盒的制作3.2.1。
1 下料下料时注意根据图纸净料尺寸,所下毛料应留足施作和刨光余量。
毛料长比净尺寸长30~50mm,厚度、宽度要分别大于净尺寸3~5mm。
3。
2.1.2 刨光刨光时要顺木纹操作,先刨削出相邻两个基准面,并做上符合标记,再按规定尺寸加工完另外两个基础面,要求光洁、无戗槎。
3.2。
1.3 制作卯榫最佳结构方式是采用45°全暗燕尾卯榫,也可采用45°斜角钉胶结合,但钉帽一定要砸扁后打入木内。
上盖面可加工后直接涂胶钉入下框体.3.2。
1.4 装配用直角尺测准转角度后把结构敲紧打严,注意格角处不要露缝。
3.2。
1.5 修正砂光结构固化后可修正砂光.用0号砂纸打磨掉毛刺、棱角、立槎,注意不可逆木纹方向砂光.要顺木纹方向砂光。
3。
2。
2 暗窗帘盒的安装暗装形式的窗帘盒,主要特点是与吊顶部分结合在一起,常见的有内藏式和外接式。
3。
2.2.1 内藏式窗帘盒主要形式是在窗顶部位的吊顶处,做出一条凹槽,在槽内装好窗帘轨。
作为含在吊顶内的窗帘盒,与吊顶施工一起做好。

窗帘盒制作与安装施工工艺标准1 适用范围本工艺标准适用于装饰装修工程中木制窗帘盒的制作与安装。
2 施工准备2。
1 材料要求一般采用胶合板、红白松及硬杂木干燥料,含水率不大于12%,不得有裂缝、扭曲等现象.2。
2 主要工机具主要工机具见表2。
2.表2。
2 主要工机具一览表2。
3 作业条件2。
3.1 如果是明窗帘盒,则先将窗帘盒加工成半成品,再在施工现场安装;若是暗窗帘盒,吊顶施工应与窗帘盒安装同时进行。
2。
3.2 安装窗帘盒前,顶棚、墙面、地面的装饰做完。
2。
4 作业人员2.4。
1 电工必须持证上岗。
2。
4.2 主要作业木工必须具备中级工以上技能。
2.4.3 作业人员经安全、质量、环保、技能培训,满足作业的各项要求。
3 施工工艺3.1 工艺流程3.1。
1 明窗帘盒的制作流程下料 --—刨光——-制作卯榫—--装配-——修正砂光3.1.2暗窗帘盒的安装流程定位—-—固定角铁 --—固定窗帘盒3.2操作工艺 3.2.13.3明窗帘盒的制作3.43。
2。
1。
1 下料下料时注意根据图纸净料尺寸,所下毛料应留足施作和刨光余量。
毛料长比净尺寸长30~50mm,厚度、宽度要分别大于净尺寸3~5mm.3.2。
1.2 刨光刨光时要顺木纹操作,先刨削出相邻两个基准面,并做上符合标记,再按规定尺寸加工完另外两个基础面,要求光洁、无戗槎.3.2。
1.3 制作卯榫最佳结构方式是采用45°全暗燕尾卯榫,也可采用45°斜角钉胶结合,但钉帽一定要砸扁后打入木内。
上盖面可加工后直接涂胶钉入下框体。
3。
2。
1.4 装配用直角尺测准转角度后把结构敲紧打严,注意格角处不要露缝.3。
2。
1.5 修正砂光结构固化后可修正砂光。
用0号砂纸打磨掉毛刺、棱角、立槎,注意不可逆木纹方向砂光。
要顺木纹方向砂光.3。
2。
2 暗窗帘盒的安装暗装形式的窗帘盒,主要特点是与吊顶部分结合在一起,常见的有内藏式和外接式。
3.2.2。
1 内藏式窗帘盒主要形式是在窗顶部位的吊顶处,做出一条凹槽,在槽内装好窗帘轨。
窗帘盒制作安装施工工艺1施工准备1。
1技术准备图纸己通过会审与自审,若存在问题,则问题已经解决,窗帘盒的位置与尺寸同施工图相符,按施工要求做好技术交底工作。
1.2材料质量要求对称层和同一层单板应是同一树种,同一厚度,并考虑成品结构的均匀性.表板应紧面向外,各层单板不允许端拼。
板均不许有脱胶鼓泡,一等品上允许有及轻微边角缺损,二等板的面板上不得留有胶纸带和明显的胶纸痕。
公称厚度自6mm 以上的板,其翘曲度:一、二等品板不得超过1%,三等板不得超过2%.2主要机具手电钻、电刨、电锯、射钉枪、锯、刨、水平尺等3作业条件(1)如果是明窗帘盒,则先将窗帘盒加工成半成品,再在施工现场安装。
(2)安装窗帘盒前,顶棚、墙面、门窗、地面的装饰做完。
4材料和质量要点4。
1材料的关键要求(1)窗帘盒制作与安装所使用的材料和规格、木材的阻燃性能等级和含水率 (含水率不大于12%)及人造夹板的甲醛含量应符合设计要求和国家现行标准的有关规定。
(2)防腐剂、油漆、钉子等各种小五金必须符合设计要求。
4。
2技术关键要求(l)下料按图纸要求截下的不见料要长于要求规格30-5Ommn,厚度、宽度耍分别大于3~5mm。
(2)制作卯样最佳结构方式是采用45°全暗燕尾卯榫,也可采用45°斜角钉胶结合,但钉帽一定要砸扁后打入木内。
上盖面可加工后直接涂胶钉入下框体。
4.3质量关键要求(1)材料一般选用无死结、无裂纹和无过大翘曲的干燥木材,含水率不超过12%。
(2)制作时楔眼松旷或同基体连结不牢固容易导致的窗帘盒松动,如果是楔眼对接不紧,应拆下窗帘盒,修理楔眼后重新安装。
如果是同基体连结不牢固,应将螺丝钉进一步拧紧,或增加固定点。
(3)安装时没有弹线就安装容易使窗帘盒不正、两端高低差和侧向位置安装差超过允许偏差。
所以在安装窗帘盒前一定要进行弹线。
(4)窗帘盒两端伸出窗口的长度应一致,否则影响装饰效果。
5操作工艺5.1工艺流程定位→固定角铁→固定窗帘盒5。
窗帘盒施工方案窗帘盒施工方案一、施工前准备施工前,需要对窗帘盒进行测量、设计方案,并购买相应的材料和工具。
1. 测量窗户尺寸和窗框尺寸,确定窗帘盒的大小和位置。
2. 设计窗帘盒的样式和结构,考虑到窗户的整体风格和个人喜好。
3. 根据设计方案,购买合适的板材、木料和五金配件。
4. 准备施工工具,如电钻、螺丝刀、锤子等。
二、施工步骤1. 安装窗帘盒底板:根据测量结果,将底板的尺寸裁剪合适,并使用螺丝固定在窗户上方的墙壁上。
2. 搭建窗帘盒的四面板:根据设计要求,使用木料或板材制作窗帘盒的四个面板,然后将它们使用螺丝连接在底板上。
3. 安装窗帘盒的天花板板:使用同样的方式,制作天花板板,并将其固定在窗帘盒的顶部。
4. 安装窗帘盒的顶部板:使用木料或板材制作顶部板,并将其固定在窗帘盒的顶部。
5. 进一步加强结构:根据需要,在窗帘盒的内侧添加横向和纵向的加固支撑,以增强窗帘盒的结构稳定性。
6. 整体打磨和修饰:对窗帘盒进行打磨,使其表面光滑、平整。
根据个人喜好,可以选择进行上色或上漆,以增加美观度。
7. 安装窗帘轨道:根据窗帘盒的尺寸和窗户的位置,选择合适的窗帘轨道,并将其安装在窗帘盒内。
8. 安装窗帘:将窗帘挂在窗帘轨道上,并调整好窗帘的开合和位置。
9. 清理和整理:施工结束后,清理施工现场,并整理好材料和工具。
三、施工注意事项1. 施工前务必仔细测量和设计,确保窗帘盒的尺寸和位置准确无误。
2. 选择合适的材料和工具,并确保其质量和适用性。
3. 在施工过程中要注意安全,避免使用与施工无关的电器和设备。
4. 施工过程中要注意细节和精确度,确保窗帘盒的结构稳定和美观。
5. 进行施工时要保持施工现场的整洁,并注意保护墙壁和地板等周边环境。
6. 施工结束后,及时清理施工现场,保持整洁。

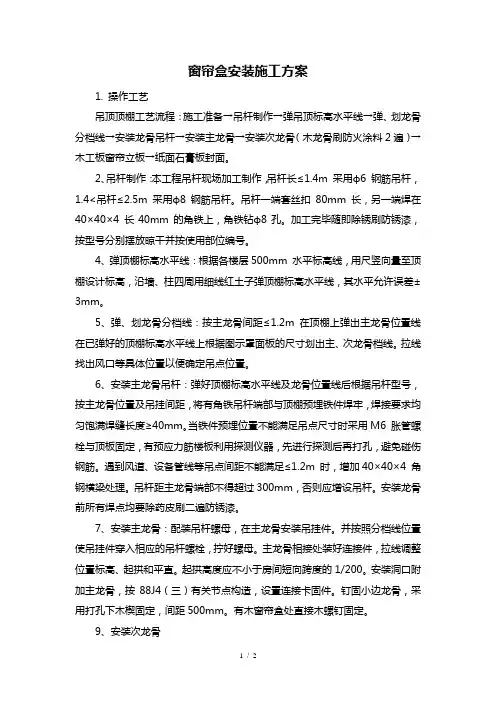

窗帘盒安装施工方案1. 操作工艺吊顶顶棚工艺流程:施工准备→吊杆制作→弹吊顶标高水平线→弹、划龙骨分档线→安装龙骨吊杆→安装主龙骨→安装次龙骨(木龙骨刷防火涂料2遍)→木工板窗帘立板→纸面石膏板封面。
2、吊杆制作:本工程吊杆现场加工制作,吊杆长≤1.4m 采用ф6 钢筋吊杆,1.4<吊杆≤2.5m 采用ф8 钢筋吊杆。
吊杆一端套丝扣80mm 长,另一端焊在40×40×4 长40mm 的角铁上,角铁钻ф8孔。
加工完毕随即除锈刷防锈漆,按型号分别摆放晾干并按使用部位编号。
4、弹顶棚标高水平线:根据各楼层500mm 水平标高线,用尺竖向量至顶棚设计标高,沿墙、柱四周用细线红土子弹顶棚标高水平线,其水平允许误差±3mm。
5、弹、划龙骨分档线:按主龙骨间距≤1.2m 在顶棚上弹出主龙骨位置线在已弹好的顶棚标高水平线上根据图示罩面板的尺寸划出主、次龙骨档线。
拉线找出风口等具体位置以便确定吊点位置。
6、安装主龙骨吊杆:弹好顶棚标高水平线及龙骨位置线后根据吊杆型号,按主龙骨位置及吊挂间距,将有角铁吊杆端部与顶棚预埋铁件焊牢,焊接要求均匀饱满焊缝长度≥40mm。
当铁件预埋位置不能满足吊点尺寸时采用M6 胀管螺栓与顶板固定,有预应力筋楼板利用探测仪器,先进行探测后再打孔,避免碰伤钢筋。
遇到风道、设备管线等吊点间距不能满足≤1.2m 时,增加40×40×4 角钢横梁处理。
吊杆距主龙骨端部不得超过300mm,否则应增设吊杆。
安装龙骨前所有焊点均要除药皮刷二遍防锈漆。
7、安装主龙骨:配装吊杆螺母,在主龙骨安装吊挂件。
并按照分档线位置使吊挂件穿入相应的吊杆螺栓,拧好螺母。
主龙骨相接处装好连接件,拉线调整位置标高、起拱和平直。
起拱高度应不小于房间短向跨度的1/200。
安装洞口附加主龙骨,按88J4(三)有关节点构造,设置连接卡固件。
钉固小边龙骨,采用打孔下木楔固定,间距500mm。
木质窗帘盒施工工艺流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor.I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!木质窗帘盒施工工艺流程详解在家居装修中,木质窗帘盒是一种常见的设计元素,它能有效地隐藏窗帘轨道,使室内装饰更加整洁美观。
窗帘盒制作施工方法和技术措施窗帘盒制作施工方法和技术措施1.宙帘盒种类窗帘盒分为明装窗帘盒(也称单体窗帘盒)和暗装窗帘盒。
窗帘盒里悬挂窗帘,简单的用木棍或钢筋棍,普遍采用窗帘轨道,轨道有单轨、双轨或三轨。
拉窗帘又有手动和电动之分。
图1 和图2 为普通常用的单轨明、暗窗帘盒示意图。
图1 单轨明窗帘盒图2 单轨暗窗帘盒2.制作要点窗帘盒以木制占多数,也有用塑料制品,但效果不佳。
为了美观,木窗帘盒能做成各式各样。
其制作要点如下:⑴制作时,首先根据施工图或标准图的要求,进行选料、配料,先加工成半成品,再细致加工成型。
⑵加工时,一般先将木料用大刨刨得平直、光滑,再用线刨顺着木纹起线,线条要光滑顺直、深浅一致,线型要清秀。
⑶再根据图纸进行组装。
组装时,先抹胶,再用钉条钉牢,将溢胶即时擦净。
不得有明榫,不得露钉帽。
⑷如采用木棍、钢筋棍作窗帘杆时,在窗帘盒两端头板上钻孔,孔径大小应与木棍、钢筋棍的直径一致。
3.木窗帘盒安装3.1 准备工作⑴为了将木窗帘盒安装牢固、位置正确,应预先检查窗帘盒的预埋件。
⑵木窗帘盒与墙固定,少数在墙内砌入木砖,多数预埋铁件。
预埋铁件的尺寸、位置及数量应符合设计要求。
⑶如果出现差错,应采取补救措施,如预埋件不在同一标高时,应进行调整,使其高度一致;如预制过梁上漏放预埋件,可利用射钉枪或胀管螺栓将铁件补充固定,或者将铁件焊在过梁的箍筋上。
常用的预埋铁件如图3 所示。
3.2 安装施工要点⑴明窗帘盒(单体窗帘盒)明窗帘盒以木作占多数,也有用塑料、铝合金的。
明窗帘盒一般用木楔铁钉或膨胀螺栓固定于墙面上。
其安装要点如下:1)定位划线:将施工图中窗帘盒的具体位置画在墙面上,用木螺钉把两个铁脚固定于窗帘盒顶面的两端。
按窗帘盒的定位位置和两个铁脚的间距,画出墙面固定铁脚的孔位。
2)打孔:用冲击钻在墙面画线位置打孔。
如用M6 膨胀螺钉固定窗帘盒,需用?8.5mm 冲击孔头,孔深大于40mm。
如用木楔木螺钉固定,其打孔直径必须大于?18mm,孔深大于50mm。
一、施工准备1. **材料准备**:- 木材制品:红、白松及硬杂木干燥料,含水率不大于12%,确保无裂缝、扭曲等现象。
- 五金配件:窗帘轨、轨堵、轨卡、大角、小角、滚轮、木螺丝、机螺丝、铁件等。
- 金属窗帘杆:8~16号圆钢或8~14号铅丝加端头元宝螺栓。
- 主要机具:手电钻、小电动台锯、大刨子、小刨子、槽刨、手木锯、螺丝刀、凿子、冲子、钢锯等。
2. **工具准备**:- 电动机具:手电钻、小电动台锯。
- 手用工具:大刨子、小刨子、槽刨、手木锯、螺丝刀、凿子、冲子、钢锯等。
3. **作业条件**:- 安装窗帘盒、窗帘杆的房间,在结构施工时,应按施工图的要求预埋木砖或铁件,预制混凝土构件应设预埋件。
- 无吊顶采用明窗帘盒的房间,应安好门窗框,做好内抹灰冲筋。
- 有吊顶采用暗窗帘盒的房间,吊顶施工应与窗帘盒安装同时进行。
二、施工工艺流程1. **定位与划线**:- 按设计图要求的位置、标高进行中心定位,弹好找平线,找好窗口、挂镜线等构造关系。
- 测量好固定孔距,与所需安装轨道的尺寸,便于做施工前的准备。
2. **安装窗帘盒**:- 根据窗帘盒的规格和尺寸,制作好窗帘盒,使用大芯板制作,如饰面为清油涂刷,应做与窗框套同材质的饰面板粘贴,粘贴面为窗帘盒的外侧面及底面。
- 贯通式窗帘盒可直接固定在两侧墙面及顶面上,非贯通式窗帘应使用金属支架。
- 确保窗帘盒安装平整,两侧距窗洞口长度相等。
3. **安装窗帘轨**:- 窗帘轨有单、双或三轨道之分。
当窗宽大于1200mm时,窗帘轨应断开,断开处煨弯错开,煨弯应平缓曲线,搭接长度不小于200mm。
- 明窗帘盒一般先安轨道。
重窗帘轨应加机螺丝;暗窗帘盒应后安轨道。
- 重窗帘轨道小角应加密间距,木螺丝规格不小于30mm。
4. **安装窗帘杆**:- 校正连接固定件,将杆或铁丝装上,拉于固定件上。
做到平、正同房间标高一致。
5. **检查与验收**:- 安装完成后,检查窗帘盒、窗帘轨、窗帘杆的安装质量,确保安装牢固、平整、美观。
窗帘盒安装施工方案中央美术学院迁建工程教学主楼的所有教室和办公室都制作安装通长的窗帘盒。
一、施工准备:1、材料准备:细木工板、5mm*20mm松木实木条规格尺寸等均符合设计要求,出厂合格证等有关手续齐全。
材料进场时应进行严格的检查。
木材的含水率不得超过12%.另外原子灰、涂料、木螺丝、木楔子等辅材也应配齐。
2、机具准备:各种木刨,锯,锤子,斧子,改锥,扁铲,线坠,墨斗,手电钻,水平尺等等.二、作业准备:1、室内湿作业工作全部完成。
2、材料存放时不能露天堆放,严禁日晒雨淋。
细木工板码放时应垫平、垫高。
3、将细木工板切割成240mm宽的长条待用.4、细木工板、松木实木条应涂刷清油一道(硝基),起保护作用。
5、制作直径15mm,长50mm木楔,并满刷防腐涂料。
6、弹出1M标高线并复验准确.三、木制窗帘盒安装工程施工工艺流程:四、操作要求:1、弹线:自梁下口上反60mm弹出水平控制线,该线为窗帘盒上口控制线.按照间距300mm的尺寸弹出固定点的控制线,所有固定点按照高差30mm上下错动。
3、裁好的细木工板上下口刨光,用木螺丝通过木楔子固定在梁上。
板的接头要用锯齿口对接,接口涂抹乳胶,用气钉钉牢。
4、将裁好的松木实木条安装在窗帘盒的下口。
连接面涂抹乳胶,用气钉钉牢。
5、外露的钉帽涂刷防锈漆。
6、用腻子将窗帘盒的钉眼、缝隙等补平,刮腻子,刷涂料。
五、质量要求:1、细木工板及松木实木条的材质、品种、规格尺寸防潮、防火性能以及造型、基层构造、固定方法必须符合设计要求。
2、窗帘盒安装方法及位置正确,连接牢固,无松动,出墙尺寸一致,接缝严密。
3、窗帘盒应表面平整、无翘曲、折裂、碰伤等缺陷。
4、窗帘盒规格、涂料颜色符合设计要求。
5、允许偏差项目及检验方法:六、成品保护:1、细木工板及松木实木条等材料进场后应库存,严禁露天堆放。
使用过程中严格管理,保证不变形、不受潮、不生锈。
2、安装好的窗帘盒不得扶靠、磕碰。
窗帘盒制作安装施工方案及技术措施一、制作安装方案1.设计要求:根据窗户的尺寸和形状,设计合适的窗帘盒尺寸和形状。
一般窗帘盒会根据窗户的尺寸进行定制,需求具备遮光性、隔音性、防水性和保温性能。
2.材料选择:选择合适的材料制作窗帘盒,一般可以选用木材、铝合金或者塑料等耐久性强、易于加工和安装的材料。
3.制作工艺:设计细节图纸,根据图纸的要求进行加工和制作。
制作过程中要注意每个构件的尺寸精准度、外观处理以及连接结构的牢固度。
4.安装方式:根据窗户的类型和尺寸,选择合适的安装方式。
常用的安装方式有嵌入式和固定式两种。
嵌入式安装方式适用于新建窗户,固定式安装方式适用于已有窗户。
5.附加功能:根据需求,可以在窗帘盒上增加遥控器控制、智能感应、照明等附加功能。
二、技术措施1.测量精准:在制作窗帘盒之前,要进行精确的测量窗户的尺寸和形状,确保窗帘盒能够完全覆盖窗户,以实现遮光和遮挡阳光的效果。
2.材料合理选择:根据窗户的使用环境和特点,选择合适的材料,保证窗帘盒的稳定性和耐用性。
例如,如果窗户经常暴露在潮湿的环境中,可以选择耐水性能好的木材或者塑料材料。
3.加工精细:在制作窗帘盒的过程中,要保证每个构件的尺寸精准度,以确保拼接时的准确性。
同时,要注意外观处理,使窗帘盒的外观平整、美观。
4.连接结构牢固:窗帘盒的稳定性和耐用性关键在于连接结构的牢固程度。
要采用合适的连接方式,例如螺丝固定、榫卯连接等,确保连接牢固,不易松动。
5.施工安全:在安装窗帘盒的过程中,要注意施工安全。
严格按照相关安全规范进行操作,避免人身伤害和财产损失的发生。
总结起来,窗帘盒的制作安装需要根据窗户的具体要求进行设计和制作,并通过合适的安装方式进行安装。
在制作和安装过程中,要注意测量精准、材料合理选择、加工精细、连接结构牢固以及施工安全等技术措施,以确保窗帘盒具备良好的外观和功能性能。
窗帘盒制作与安装施工工艺
1、施工准备
(1)技术准备
窗帘盒的位置与尺寸同施工图相符,按施工要求做好技术交底工作。
(2)质量要求
板面不许有脱胶鼓泡,厚度自6mm以上的板,其翘曲度不得超过1%。
2、材料和质量要点
(1)材料的关键要求
1)窗帘盒制作与安装所使用的材料和规格、木材的阻燃性能等级和含水率(含水率不大于12﹪)及人造夹板的甲醛含量应符合设计要求和国家现行标准的有关规定。
2)防腐剂、油漆、钉子等各种小五金必须符合设计要求。
(2)技术关键要求
按图纸要求截下的材料要长于要求规格30~50mm,厚度、宽度要分别大于3~5mm。
(3)质量关键要求
1)材料一般选用无死结、无裂纹和无大翘曲的干燥木材,含水率不超过12%。
2)制作时楔眼松旷或基体连接不牢固容易导致的窗帘盒松动,如果是楔眼对接不紧,应拆下窗帘盒,修理楔眼后重新安装。
如果是同基体连结不牢固,应将螺丝钉进一步拧紧,或增加固定点。
3)安装时没有弹线就安装容易使窗帘盒不正、两端高低差和侧向位置安装差超过允许偏差。
所以在安装窗帘盒前一定要进行弹线。
4)窗帘盒两端伸出窗口的长度应一致,否则影响装饰效果。
3、操作工艺

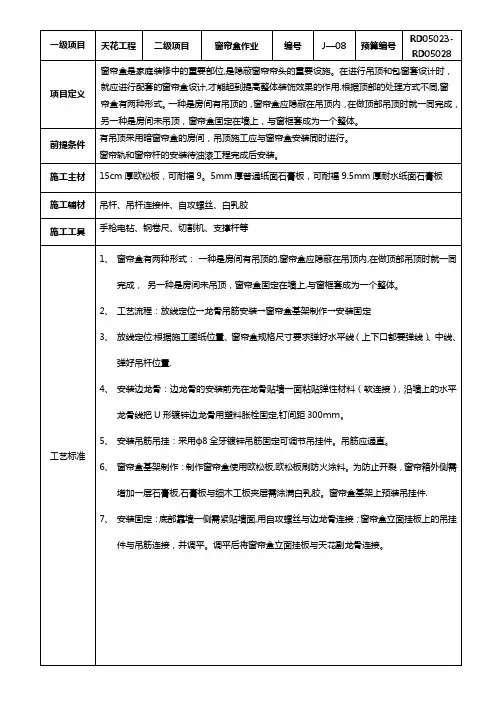

(1)工艺流程
定位→固定角铁→固定窗帘盒
(2)操作工艺
1)窗帘盒主要形式是在窗顶部位的吊顶处,做出一条凹槽,在槽内装好窗帘轨。
作为含在吊顶内的窗帘盒,与吊顶施工一起做好。
2)窗帘轨安装
窗帘轨道有单、双或三轨道之分。
单体窗帘盒一般先安轨道,暗窗帘盒在安轨道时,轨道应保持在一条直线上。
轨道型式有工字形、槽形和圆杆形三种。
工字形窗帘轨是用与其配套的固定爪来安装,安装时先将固定爪套入工字形窗帘轨上,每米窗帘轨道有三个固定爪安装在墙面上或窗帘盒的木结构上。
槽形窗帘轨的安装,可用φ5.5的钻头在槽形轨的底面打出小孔,再用螺丝穿过小孔,将槽形钢固定在窗帘盒内的顶面上。
4、质量要求
(1)主控项目
1)窗帘盒制作与安装所使用材料的材质和规格、木材的阻燃性能等级和含水率、人造木板的甲醛含量应符合设计要求及国家现行标准的有关规定。
2) 窗帘盒的造型、规格、尺寸、安装位置和固定方法必须符合设计要求。
窗帘盒的安装必须牢固。
3) 窗帘盒配件的品种、规格应符合设计要求,安装应牢固
(2)一般项目
1)窗帘盒表面应平整、洁净、线条顺直、接缝严密、纹理一致,不得有裂缝、翘曲及损坏。
2)窗帘盒与墙面、窗框的衔接应严密、密封胶应顺直、光滑。
3)窗帘盒安装的允许偏差和检验方法应符合下表规定。
窗帘盒安装的允许偏差和检验方法
5、成品保护
(1)安装窗帘盒后,应进行饰面的终饰施工,应对安装后的窗帘盒进行保护,防止污染和损坏。
(2)安装窗帘盒及轨道时,应注意对窗帘盒的保护,避免对窗帘碰伤、划伤等。
