窗帘盒的施工工艺
- 格式:docx
- 大小:113.99 KB
- 文档页数:13
窗帘盒安装施工方案一、前期准备工作1.确定窗帘盒的尺寸和位置:根据窗户的尺寸和安装要求,确定窗帘盒的尺寸和安装位置,并标志出来。
2.准备所需工具和材料:如电钻、脚手架、铅笔、测量工具、扳手等常用工具,以及窗帘盒、螺丝、墙钉、挂钩等安装所需材料。
二、安装窗帘盒的具体步骤1.使用测量工具测量窗台的宽度和高度,确定窗帘盒的尺寸,并在墙面上用铅笔标记出位置。
2.使用电钻和扳手将窗帘盒的侧板和底板固定在墙面上,确保安装牢固。
3.安装窗帘盒之前,还需要事先测量好窗帘的宽度,确保窗帘盒安装的位置与窗帘的尺寸相匹配。
4.将窗帘盒的顶板安装在侧板和底板之上,并使用螺丝固定,确保窗帘盒的稳定性。
5.安装完窗帘盒后,根据需要在窗帘盒上安装挂钩或挂轨,用于悬挂窗帘。
6.检查窗帘盒的安装情况,确保窗帘盒的固定稳固,窗帘挂钩或挂轨安装正确。
三、安装窗帘1.根据窗帘盒的尺寸和窗帘的宽度,选择合适的窗帘布料。
2.将窗帘布料拉直后,根据窗帘盒的高度和窗户的高度,将窗帘布料剪裁成合适的长度,并进行宽度裁剪。
3.根据窗帘布料的宽度,决定是否需要将窗帘布料折叠或缝合,以适应窗帘盒的宽度。
4.在窗帘布料的上部或侧边添加窗帘挂钩或挂轨,确保窗帘能够顺利地悬挂在窗帘盒上。
5.将窗帘挂钩或挂轨与窗帘盒上的挂钩或挂轨连接固定,并检查窗帘的安装情况。
6.拉动窗帘,确保窗帘能够顺畅地打开和关闭,检查窗帘的功能和效果。
四、安装完工、后期清理1.检查整个窗帘盒的安装是否牢固,窗帘的悬挂是否平整。
2.清理施工现场,清除安装过程中产生的垃圾和杂物。
3.将使用过的工具和多余的材料进行整理和收纳,确保施工现场的整洁和清理。
木窗帘盒、金属窗帘杆安装施工工艺第一节施工准备1. 材料准备:根据设计要求及施工图纸,提前预订木窗帘盒、金属窗帘杆所需材料,确保材料质量符合国家标准。
材料包括木材、金属、油漆、胶粘剂、螺丝、挂件等。
2. 主要设备:电钻、螺丝刀、扳手、卷尺、水平尺、墨斗、裁刀等。
3. 作业条件:木窗帘盒、金属窗帘杆安装施工前,应确保施工现场安全、整洁。
对基层进行处理,弹出中线,为施工提供基准。
第二节工艺流程基层处理→ 制作木窗帘盒→ 安装金属窗帘杆→ 油漆施工→ 干燥→ 养护第三节施工工艺1. 基层处理:(1)对基层进行清理,去除灰尘、油污、松动的旧窗帘盒等。
(2)对基层进行修补,填补裂缝、孔洞等缺陷。
(3)打磨基层,确保基层平整、光滑。
2. 制作木窗帘盒:(1)根据设计要求,制作木窗帘盒,确保窗帘盒尺寸准确、结构牢固。
(2)使用木材制作窗帘盒,确保木材拼接平整、无翘曲。
(3)在窗帘盒接缝处涂抹胶粘剂,确保接缝严密。
3. 安装金属窗帘杆:(1)将制作好的木窗帘盒放置在预定位置。
(2)使用螺丝、挂件等固定金属窗帘杆,确保窗帘杆与木窗帘盒结合紧密。
4. 油漆施工:(1)在木窗帘盒表面均匀涂抹油漆,确保涂抹均匀。
(2)根据气温和湿度条件,进行适当的通风和换气。
5. 干燥:(1)等待油漆自然干燥,一般需要24小时以上。
(2)根据实际情况,可以进行加速干燥处理,如使用风扇、加热器等。
6. 养护:(1)施工完成后,对木窗帘盒进行适当的养护,保持窗帘盒的光泽和延长使用寿命。
(2)定期对窗帘盒进行清洁和保养,保持窗帘盒的干净和美观。
第四节质量标准1. 主控项目:木窗帘盒、金属窗帘杆安装施工平整、牢固;窗帘盒与基层结合紧密;油漆涂抹均匀,无气泡、无漏漆。
2. 一般项目:施工过程中,确保施工工具干净、施工环境整洁;窗帘盒尺寸准确、结构牢固。
第五节施工注意事项1. 严格遵守安全操作规程,确保施工人员安全。
2. 施工现场应保持整洁,防止环境污染。

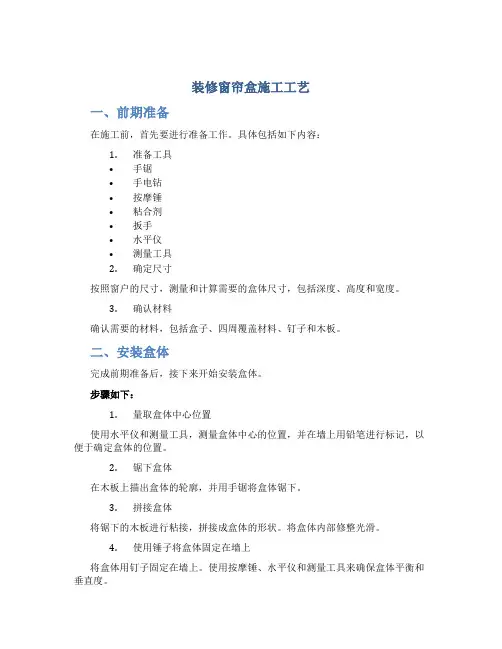

装修窗帘盒施工工艺一、前期准备在施工前,首先要进行准备工作。
具体包括如下内容:1.准备工具•手锯•手电钻•按摩锤•粘合剂•扳手•水平仪•测量工具2.确定尺寸按照窗户的尺寸,测量和计算需要的盒体尺寸,包括深度、高度和宽度。
3.确认材料确认需要的材料,包括盒子、四周覆盖材料、钉子和木板。
二、安装盒体完成前期准备后,接下来开始安装盒体。
步骤如下:1.量取盒体中心位置使用水平仪和测量工具,测量盒体中心的位置,并在墙上用铅笔进行标记,以便于确定盒体的位置。
2.锯下盒体在木板上描出盒体的轮廓,并用手锯将盒体锯下。
3.拼接盒体将锯下的木板进行粘接,拼接成盒体的形状。
将盒体内部修整光滑。
4.使用锤子将盒体固定在墙上将盒体用钉子固定在墙上。
使用按摩锤、水平仪和测量工具来确保盒体平衡和垂直度。
三、覆盖盒体在完成盒体的安装后,接下来需要对盒体进行覆盖。
具体步骤如下:1.测量覆盖材料尺寸测量需要将盒体覆盖的材料尺寸,并加上一小部分的余量。
2.将覆盖材料割裁成正确的尺寸使用剪刀等工具将覆盖材料割裁出正确的尺寸。
3.确定覆盖材料的位置将覆盖材料放在盒体上,确定它的位置。
4.固定覆盖材料使用粘合剂将覆盖材料粘贴在盒体上。
四、收尾工作在完成盒体的覆盖后,接下来需要进行收尾工作。
这一步骤包括:清理工具和材料,并做最后的检查。
五、注意事项在进行窗帘盒施工工艺时,需要注意以下几点:1.使用安全装备施工过程中,需要使用安全装备,包括手套、护目镜等。
2.保护周围区域在进行施工之前,需要保护周围区域,防止盒体安装时对周围墙壁造成刮伤和损坏。
3.测量精度盒体的尺寸需要测量精确,以避免在安装窗帘时出现问题。
4.质量检查在所有工作完成后,需要检查盒体的质量以确保盒体安装的稳定性,并确保其能够承受正常的使用。
六、以上是装修窗帘盒施工工艺的详细过程,希望能对需要进行窗帘盒装修的人们提供帮助。
在进行施工过程中,我们需要严格按照标准操作,以确保盒体的质量和稳定性。
铝窗帘盒的施工工艺流程
为了确保铝窗帘盒的正确安装和施工,以下是一个简要的施工工艺流程:
1. 准备工作
- 根据设计要求和施工图纸,准备所需的材料和工具。
- 清理施工区域,确保没有障碍物和杂物。
2. 安装窗框
- 根据窗户的尺寸和位置,安装铝窗框。
- 确保窗框安装牢固,并使用水平仪进行校准。
3. 安装窗帘盒
- 根据窗框的尺寸和设计要求,安装铝窗帘盒。
- 使用螺丝或其他固定物将窗帘盒固定在窗框上。
- 确保窗帘盒与窗框平齐,并且位置正确。
4. 连接窗帘盒和窗帘轨道
- 根据窗帘盒和窗帘轨道的设计,连接它们。
- 确保连接牢固,能够承受窗帘的重量。
5. 安装窗帘
- 根据窗帘盒和窗帘轨道的设计要求,安装窗帘。
- 确保窗帘完全展开,并且能够顺畅地运行在轨道上。
6. 调试和检查
- 测试窗帘的运行情况,确保窗帘能够正常打开和关闭。
- 检查窗帘盒和窗帘轨道,确保它们的连接牢固,没有松动。
7. 清理工作区
- 清理施工现场,清除多余的材料和工具。
- 确保工作区干净整洁。
以上是铝窗帘盒的施工工艺流程。
请在实际施工中根据具体情况和要求进行操作,并遵守相关安全规范和操作指南。
本工程为木窗帘盒安装施工,主要针对家庭住宅装修。
根据设计要求,窗帘盒采用木制材料,规格为高100毫米左右,宽度根据使用窗帘杆的数量确定,长度根据设计要求,最短应超过窗口宽度300毫米,窗口两侧各超出150毫米,最长可与墙体通长。
二、施工准备1. 材料准备:大芯板、饰面板、金属支架、塑料胀销、螺丝钉、胶粘剂、腻子、砂纸等。
2. 工具准备:电钻、螺丝刀、水平尺、钢卷尺、墨斗、线锤等。
3. 人员准备:熟练掌握木工技术的施工人员。
三、施工工艺流程1. 窗帘盒制作(1)根据设计要求,使用大芯板制作窗帘盒,尺寸应符合设计要求。
(2)开燕尾梅粘胶对接,确保连接牢固。
(3)如饰面为清油涂刷,应做与窗框套同材质的饰面板粘贴,粘贴面为窗帘盒的外侧面及底面。
2. 窗帘盒安装(1)根据窗帘盒的规格和长度,确定安装位置。
(2)贯通式窗帘盒可直接固定在两侧墙面及顶面上,非贯通式窗帘应使用金属支架。
(3)在固定点打孔,安放塑料胀销,用螺丝钉固定。
(4)为保证窗帘盒安装平整,两侧距窗洞口长度相等,安装前应先弹线。
3. 饰面施工(1)安装窗帘盒后,进行饰面的终饰施工。
(2)对安装后的窗帘盒进行保护,防止污染和破坏。
四、施工质量控制1. 材料质量:确保使用的木制材料、金属支架等符合设计要求。
2. 制作质量:窗帘盒制作尺寸、形状、连接牢固度应符合设计要求。
3. 安装质量:窗帘盒安装位置、平整度、固定牢固度应符合设计要求。
4. 饰面质量:饰面施工应平整、美观,无污染和破坏。
五、施工安全措施1. 施工人员应穿戴好个人防护用品,如安全帽、工作服、手套等。
2. 施工现场应保持整洁,避免施工过程中发生意外。
3. 施工过程中,注意高空作业安全,确保施工人员安全。
4. 施工完成后,清理施工现场,确保无安全隐患。
六、施工进度安排根据工程实际情况,制定合理的施工进度计划,确保工程按期完成。
七、施工验收1. 施工过程中,对施工质量进行自检、互检、专检。
窗帘盒安装工程施工工艺窗帘盒的安装窗帘轨道、遮挡窗帘上部的结构,可增加装饰效果果。
窗帘盒分为单体窗帘盒和暗装窗帘盒两种。
1、单体窗帘盒单体窗帘盒以木制占多数,也有用塑料制成品但效果不佳。
单体窗帘盒一般用木楔铁钉或膨胀螺栓固定于墙面上。
安装程序如下:(1)定位划线:将施工图中窗帘盒的具体位置画出墙面上,用木楔钉把两个铁脚固定于窗帘盒顶面的两端。
按窗帘盒的定位位置和两个铁脚的间距,画出墙面上固定铁脚的孔位。
(2)打孔:用冲击钻在墙面画线的位置打孔。
如用M6膨胀螺钉固定窗帘盒,需用Φ8.5mm冲击孔头,孔深大于40mm。
如用木楔木螺钉固定,其打孔直径必须大于Φ18mm,孔深大于50mmo(3)固定窗帘盒:常用固定窗帘盒的方法是膨胀螺钉或木楔配木螺钉固定法。
膨胀螺钉是将连接于窗帘盒上面的铁脚固定在墙面上,而铁脚又用木螺钉连接在窗帘盒的木结构上。
一般塑料窗帘盒自身具有固定耳,可通过固定耳将塑料窗帘盒用膨胀螺钉或木螺钉固定于墙面。
2、暗装形式暗装形式的窗帘盒,其主要特点是与吊顶分结合在一起。
常见的有内藏式和外接式。
(1)内藏式窗帘盒需要在吊顶施工时就一并做好,其主要形式是在窗顶部位的吊顶处;作出一条凹槽,以便在此处安装窗帘导轨。
(2)外接式是平面吊顶上,做出一条通贯墙面长度的遮挡板,窗帘轨就装在吊顶平面上。
3、窗帘盒的安装要求窗帘盒的净空尺寸包括净宽度和净高度。
在安装前根据施工图中对窗帘层次的要求来检查这两个净空尺寸。
如果宽度不足时,会造成布窗帘过紧不好拉动闭启,反之宽度过大,窗帘与窗帘盒间因空隙过大破坏美观。
如果净高度不足时,不能起到遮挡窗帘上部结构的作用,反之高度过大,会造成窗帘盒的下坠感。
下料时,单层窗帘的窗帘盒净宽度一般为100~120mnι,双层窗帘的窗帘盒净宽度一般为140~160mπι.窗帘盒的净高度要根据不同的窗帘来定。
一般布料窗帘其窗帘盒的净高为12Omm左右。
垂直百叶帘和铝合金百叶帘的窗帘盒净高度一般为15OnlnI左右。
木窗帘盒的施工工艺流程木窗帘盒是一种常见的装饰性窗帘盒,它可以用来隐藏窗帘轨道和窗帘的底部,提供一个整洁、美观的窗帘装饰效果。
本文将介绍木窗帘盒的施工工艺流程,帮助您了解木窗帘盒的制作过程。
步骤一:确定尺寸与材料选择首先,需要确定木窗帘盒的尺寸。
测量窗户的宽度和高度,并根据窗户的大小确定木窗帘盒的尺寸。
通常,木窗帘盒应比窗户宽度多出10-15厘米,高度则根据需要确定。
确定尺寸后,选择合适的木材作为木窗帘盒的材料。
常用的木材有松木、橡木、樱桃木等。
步骤二:CAD设计与绘制图纸在开始制作木窗帘盒之前,可以使用计算机辅助设计软件(CAD)进行设计,并根据设计得出的尺寸进行绘制图纸。
图纸应包括木窗帘盒的平面图、剖面图以及连接方式等详细信息。
步骤三:木材加工与修边根据图纸,将所选的木材进行加工。
首先,根据尺寸要求将木材锯成所需长度。
然后,使用刨床、刨子等工具修边,使木材表面光滑、整齐。
步骤四:组装木窗帘盒开始组装木窗帘盒。
首先,根据图纸要求,将木材进行剪裁,得到木窗帘盒的各个组成部分,包括顶板、底板、侧板和背板等。
然后,使用胶水和钉子将这些零件连接在一起,组成一个完整的木窗帘盒的框架。
步骤五:安装窗帘盒完成木窗帘盒框架的组装后,需要将其安装到墙壁上。
首先,使用电钻和螺丝钉将木窗帘盒固定在墙壁上。
接下来,根据需要安装窗帘轨道和窗帘。
将窗帘轨道安装到木窗帘盒内部,然后将窗帘挂在轨道上。
最后,对窗帘盒进行润色和喷漆等装饰工序,使其外观更加美观。
步骤六:验收与维护完成木窗帘盒的安装后,进行最终的验收工作。
确保木窗帘盒安装牢固,没有松动或缺陷。
随后,对木窗帘盒进行定期的维护和保养,包括清洁、修复损坏部分等操作。
这样可以延长木窗帘盒的使用寿命。
结论通过以上的工艺流程,您可以了解到木窗帘盒的制作和安装过程。
在实际施工时,需要注意尺寸的准确性和材料的选择,以确保木窗帘盒的质量和美观度。
同时,施工过程中要注意安全措施,避免发生意外事故。
窗帘盒工艺流程,施工要点,主控项目下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor.I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!窗帘盒工艺流程与施工要点解析窗帘盒,作为室内装修的重要组成部分,不仅能够隐藏窗帘轨道,提升室内美观度,还能有效遮挡光线,保护窗帘。
一、工程概况本工程为一般民用建筑窗帘盒制作安装工程,主要包括木窗帘盒和金属窗帘杆的安装。
施工范围为室内装饰工程中的窗帘盒制作及安装,以满足室内装饰美观、实用的需求。
二、施工准备1. 材料及构配件:(1)木材制品:选用红、白松及硬杂木干燥料,含水率不大于12%,无裂缝、扭曲等现象;(2)五金配件:根据设计选用窗帘轨、轨堵、轨卡、大角、小角、滚轮、木螺丝、机螺丝、铁件等;(3)金属窗帘杆:选用8~16的圆钢或8~14号铅丝加端头元宝螺栓。
2. 主要机具:(1)电动机具:手电钻、小电动台锯;(2)手用工具:大刨子、小刨子、槽刨、手木锯、螺丝刀、凿子、冲子、钢锯等。
3. 作业条件:(1)安装窗帘盒、窗帘杆的房间,在结构施工时,应按施工图的要求预埋木砖或铁件,预制混凝土构件应设预埋件;(2)无吊顶采用明窗帘盒的房间,应安好门窗框,做好内抹灰冲筋;(3)有吊顶采用暗窗帘盒的房间,吊顶施工应与窗帘盒安装同时进行。
三、施工工艺1. 定位与划线:按设计图要求的位置、标高进行中心定位,弹好找平线,找好窗口、挂镜线等构造关系。
2. 预埋件检查和处理:检查预埋木砖或铁件的位置、数量是否符合设计要求,如有问题,及时处理。
3. 窗帘盒制作:(1)根据设计要求,选用合适的木材制作窗帘盒;(2)制作完成后,对窗帘盒进行打磨、抛光等处理,确保表面平整、光滑。
4. 窗帘盒安装:(1)在墙面上确定窗帘盒的位置,并画出安装线;(2)根据安装线,将窗帘盒固定在墙上;(3)安装窗帘轨,确保其水平、垂直;(4)安装金属窗帘杆,确保其位置正确。
5. 窗帘杆安装:(1)根据设计要求,选用合适的窗帘杆;(2)将窗帘杆固定在窗帘轨上;(3)调整窗帘杆的位置,确保其水平、垂直。
四、施工质量控制1. 材料质量:确保所选用材料符合设计要求,无质量问题。
2. 制作质量:确保窗帘盒、窗帘杆的制作工艺符合规范要求,表面平整、光滑。
3. 安装质量:确保窗帘盒、窗帘杆的安装位置、尺寸准确,安装牢固。
窗帘盒安装施工工艺一、施工准备1. 材料准备:根据施工图纸和工程量清单,提前预订所需窗帘盒、螺丝、胶水、清洁剂等材料,并确保材料符合国家及行业标准。
2. 主要设备:准备窗帘盒安装所需的工具,如螺丝刀、扳手、电钻、清洁布等。
同时,确保运输车辆及人员安全。
3. 作业条件:确保施工现场道路畅通,具备施工所需的水、电等基础设施。
对施工人员进行安全教育和技能培训,确保施工顺利进行。
二、工艺流程施工准备→基层处理→弹线定位→窗帘盒安装→清理收尾→质量验收三、施工工艺1. 基层处理:对施工墙面的基层进行清理,去除浮尘、油污等杂物。
确保基层平整、牢固。
2. 弹线定位:根据设计图纸,使用水平尺和垂直线挂锤在基层上弹出基准线,确保窗帘盒的安装位置准确。
3. 窗帘盒安装:将窗帘盒放置在预定位置,调整至合适的角度和位置。
使用螺丝将窗帘盒固定在基层上,螺丝间距符合规范要求。
如需,可用胶水增强固定。
4. 清理收尾:及时清理施工过程中产生的废弃物料,保持施工现场整洁。
四、质量标准1. 主控项目:(1)窗帘盒品种、规格应符合设计要求。
(2)窗帘盒安装应平整、牢固,缝隙均匀。
(3)螺丝固定应符合规范要求。
2. 一般项目:(1)墙面表面应清洁,无污渍、划痕等。
(2)施工现场应保持清洁,及时清理废弃物料。
五、成品保护1. 完成施工后,对窗帘盒表面进行清理,避免污染。
2. 在施工过程中,注意保护已完成的窗帘盒部位,避免碰撞、划伤。
3. 定期对窗帘盒进行检查,发现问题及时处理,确保工程质量。
4. 对施工人员进行成品保护教育,提高成品保护意识。
窗帘盒的施工工艺精选
文档
TTMS system office room 【TTMS16H-TTMS2A-TTMS8Q8-
窗帘盒制作与安装施工工艺标准
?
1适用范围
本工艺标准适用于装饰装修工程中木制窗帘盒的制作与安装。
2施工准备
材料要求
一般采用胶合板、红白松及硬杂木干燥料,含水率不大于12%,不得有裂缝、扭曲等现象。
主要工机具
主要工机具见表。
表主要工机具一览表
作业条件
2.3.1如果是明窗帘盒,则先将窗帘盒加工成半成品,再在施工现场安装;若是暗窗帘盒,吊顶施工应与窗帘盒安装同时进行。
2.3.2安装窗帘盒前,顶棚、墙面、地面的装饰做完。
作业人员
2.4.1电工必须持证上岗。
2.4.2主要作业木工必须具备中级工以上技能。
2.4.3作业人员经安全、质量、环保、技能培训,满足作业的各项要求。
3施工工艺
工艺流程
3.1.1明窗帘盒的制作流程
下料---刨光---制作卯榫---装配---修正砂光
3.1.2暗窗帘盒的安装流程
定位---固定角铁---固定窗帘盒
3.2操作工艺3.2.1
3.3明窗帘盒的制作
3.4
3.5 3.2.1.1下料
下料时注意根据图纸净料尺寸,所下毛料应留足施作和刨光余量。
毛料长比净尺寸长30~50mm,厚度、宽度要分别大于净尺寸3~5mm。
3.2.1.2刨光
刨光时要顺木纹操作,先刨削出相邻两个基准面,并做上符合标记,再按规定尺寸加工完另外两个基础面,要求光洁、无戗槎。
3.2.1.3制作卯榫
最佳结构方式是采用45°全暗燕尾卯榫,也可采用45°斜角钉胶结合,但钉帽一定要砸扁后打入木内。
上盖面可加工后直接涂胶钉入下框体。
3.2.1.4装配
用直角尺测准转角度后把结构敲紧打严,注意格角处不要露缝。
3.2.1.5修正砂光
结构固化后可修正砂光。
用0号砂纸打磨掉毛刺、棱角、立槎,注意不可逆木纹方向砂光。
要顺木纹方向砂光。
3.2.2暗窗帘盒的安装
暗装形式的窗帘盒,主要特点是与吊顶部分结合在一起,常见的有内藏式和外接式。
3.2.2.1内藏式窗帘盒主要形式是在窗顶部位的吊顶处,做出一条凹槽,在槽内装好窗帘轨。
作为含在吊顶内的窗帘盒,与吊顶施工一起做好。
3.2.2.2外接式窗帘盒是在吊顶平面上,做出一条贯通墙面长度的遮挡板,在遮挡板内吊顶平面上装好窗帘轨。
遮挡板可采用木构架双包镶,并把底边做封板边处理。
遮挡板与顶棚交接线要用棚角线压住。
遮挡板的固定法可采用射钉固定,也可采用预埋木楔、圆钉固定,或膨胀螺栓固定。
3.2.2.3窗帘轨安装
窗帘轨道有单、双或三轨道之分。
单体窗帘盒一般先安轨道,暗窗帘盒在安轨道时,轨道应保持在一条直线上。
轨道型式有工字形、槽形和圆杆形三种。
工字形窗帘轨是用与其配套的固定爪来安装,安装时先将固定爪套入工字形窗帘轨上,每米窗帘轨道有三个固定爪安装在墙面上或窗帘盒的木结构上。
槽形窗帘轨的安装,可用φ的钻头在槽形轨的底面打出小孔,再用螺丝穿过小孔,将槽形轨固定在窗帘盒内的顶面上。
4质量标准
主控项目
4.1.1窗帘盒制作与安装所使用材料的材质和规格、木材的阻燃性能等级和含水率、人造木板的甲醛含量应符合设计要求及国家现行标准的有关规定。
检验方法:观察;检查产品合格证书、进场验收记录、性能检测报告和复验报告。
4.1.2窗帘盒的造型、规格、尺寸、安装位置和固定方法必须符合设计要求。
窗帘盒的安装必须牢固。
检验方法:观察;尺量检查,手扳检查。
4.1.3窗帘盒配件的品种、规格应符合设计要求,安装应牢固。
检验方法:手扳检查;检查进场验收记录。
一般项目
4.2.1窗帘盒表面应平整、洁净、线条顺直、接缝严密、纹理一致,不得有裂缝、翘曲及损坏。
检验方法:观察。
4.2.2窗帘盒与墙面、窗框的衔接应严密、密填充胶应顺直、光滑。
检验方法:观察。
4.2.3窗帘盒安装的允许偏差和检验方法应符合表4.2.3的规定。
表4.2.3窗帘盒安装的允许偏差和检验方法
4.3关键控制点的控制
表关键控制点的控制
质量记录
4.4.1材料的产品合格证书。
4.4.2施工记录
4.4.3检验批质量验收记录表
4.4.4分项工程质量验收记录表。
4.4.5人造夹板甲醛含量检测报告。
5应注意的质量问题
5.0.1窗帘盒安装不平、不正:是由于定位划线时不认真,预埋件调整处理不当造成的。
安装前应做到量尺划线准确。
5.0.2窗帘盒两端伸出的长度不一致:是由于窗口中线与窗帘盒中线相对不准造成的,安装时应核对尺寸,使两端长度相同。
5.0.3窗帘盒迎面板扭曲:多数是加工时木材干燥不好,进场后存放受潮造成的,安装时应及时涂刷油漆一道,防止木材受潮变形。
6成品保护
6.0.1安装窗帘盒后,应进行饰面的终饰施工,应对安装后的窗帘盒进行
保护,防止污染和损坏。
6.0.26.0.2安装窗帘及轨道时,应注意对窗帘盒的保护,避免对窗帘盒
碰伤、划伤等。
7职业健康安全与环境管理
危险源辩识及控制措施
?
危险源辩识及控制措施
注:表中内容仅供参考,现场应根据实际情况重新辩识。
环境因素辩识及控制措施
环境因素辩识及控制措施
注:表中内容仅供参考,现场应根据实际情况重新辩识。
