水池满水试验方案
- 格式:doc
- 大小:55.96 KB
- 文档页数:2
消防水池满水试验方案一、工程概述及编制说明1、工程概况本工程是一项建筑工程,位于XX市XX区XX街道,总建筑面积约XXX平方米,主要包括X层地下室和X层地上建筑。
本工程旨在建造一座现代化商业综合体,包括商场、酒店、写字楼等多种功能。
2、编制说明本工程施工图编制遵循国家有关规定,按照本工程的设计文件、技术标准和施工组织设计要求,结合实际情况进行编制。
3、编制依据本工程施工图编制依据有:设计文件、技术标准、施工组织设计、建设工程质量验收标准、建设工程安全生产管理条例等相关法律法规和规范。
二、施工组织及技术准备1、施工准备施工前,需进行场地清理、标志设置、施工材料、设备、机械等的进场检查和验收,确保施工现场的安全、整洁和有序。
2、技术准备施工前,需进行技术交底,明确施工各项工作的要求和标准,制定施工方案和施工进度计划,确保施工质量和进度。
3、人员准备施工人员需具备相应的资质和证书,并接受必要的培训,确保施工人员的安全和技能水平。
4、施工准备施工前,需进行土方开挖、基坑支护、地下管线布置等工作,确保施工现场的平整和安全,为后续施工做好准备。
三、满水试验步骤及检查测定方法在进行满水试验时,需要按照以下步骤进行操作:1、注水:将水注入水池中,直至水位达到设计要求。
2、水位观测:使用水位计对水位进行观测,记录下水位高度。
3、水池渗水量的计算:通过对水池渗漏量的计算,确定水池的渗水量。
4、满水试验的标准及记录表格:根据相关标准制定满水试验的标准和记录表格,记录试验过程中的数据和结果。
四、满水试验方案在进行满水试验前,需要制定相应的试验方案。
具体包括以下内容:1、试验程序:确定试验的具体步骤和操作流程。
2、准备工作:包括清理水池、检查设备和工具等准备工作。
3、试验方法:根据试验标准,确定试验方法和参数,进行试验并记录数据。
同时,需要对试验结果进行分析和评估,以确定水池的渗水量是否符合设计要求。
一、工程概述及编制说明本工程是消防水池,位于办公区西南角,采用框架剪力墙结构,分为两格,每格蓄水为540t,设计有效水深1.9m。
水池闭水试验施工方案一、概述水池闭水试验是指在水池建设完成后,为了验证水池的完整性、密封性以及运行性能等,将水池进行封闭并加水进行测试的一项施工工作。
本施工方案旨在全面介绍水池闭水试验的各项工作步骤、安全措施和注意事项,确保试验过程顺利、安全、高效进行。
二、试验准备1.施工人员需接受相关安全培训,并持有相应的证书。
2.确认试验水源的供应和排放问题,保证水质洁净并满足试验需求。
3.检查水池的结构、设备和管道连接等是否完好,必要时进行维修和更换。
4.清理水池附近的碎石、杂草等物品,确保施工区域的整洁和安全。
5.准备好试验所需的各种设备和材料,如水泵、阀门、测量仪器等。
三、试验步骤1.封闭水池b.检查水池上部是否封闭完全,密封件是否完好。
c.检查进出水管道的连接是否牢固,若有松动或漏水现象,及时修复。
d.检查水池周围的边坡和挡土墙等,确保其稳定性和密封性。
2.加水试验a.打开水源阀门,将水源连接到水池的进水管道上。
b.逐渐向水池中注水,同时注意观察水池内外是否有漏水问题,如有漏水,及时进行修复。
c.在试验过程中,通过测量仪器对水池的水位、水压等参数进行监测和记录。
d.检查水池的各个部位,确保水池的结构和设备运行正常。
3.试验结束a.当达到设定的试验水位后,关闭水源阀门,停止注水。
b.检查水池内外的压力变化,确认没有漏水等安全隐患。
c.关闭水池的排水阀门,将水池中的水排出,并清理水池内的杂物。
d.对试验数据进行整理和分析,形成闭水试验报告,并评估水池的完整性和运行性能。
四、安全措施1.水池闭水试验属于高风险操作,需确保施工人员具备相关安全知识和技能。
2.施工现场周边应设置明显的警示标志,确保过往人员的安全。
3.严禁在水池试验过程中抽烟和使用明火。
4.严禁在封闭水池内进行内部作业,避免发生窒息等事故。
5.检查水池的排水管道是否通畅,确保能够迅速排水。
6.严禁私自擅动试验设备和调整试验参数,必须经过指定人员的操作和批准。
魏家峁煤电有限责任公司5×4000m3蓄水池闭水试验方案编制:审核:审批:巴彦淖尔市明扬建筑安装工程有限责任公司魏家峁项目部2014年4月18日目录一、方案编制原则 (1)二、方案编制依据 (1)三、工程概况 (1)四、试验方案 (1)五、人员安排及主要材料 (2)六、闭水试验应具备条件 (2)七、试验程序及方法 (3)八、闭水试验标准 (6)九、安全 (6)十、施工注意事项 (7)十一、试验记录 (8)蓄水池满水试验方案一、方案编制原则我公司编制试水方案,设计原则是本着先进、合理,对工程的针对性原则,设计中严格按照国家规范、规程、标准进行编制,积极推广应用新技术、新材料、新工艺,确保工程质量达到要求等级,24小时施工,确保施工工期,安全文明施工,满足业主要求。
二、编制依据2.1根据国家现行图集及相关工程施工标准、规范。
2.2《火电施工质量检验及评定标准》(土建篇)2.3《电力建设施工及验收技术规范》(建筑工程篇)2.4《电力建设安全工作规程》第1部分火力发电厂5009.1-20022.5《建筑施工手册》第四版三、工程概况:本次试验的是魏家峁煤电有限责任公司施工供水蓄水池及地上建筑工程,按照设计和施工验收规范要求,水池需进行水池满水试验。
水池为有盖式矩形池结构,为5个4000m3蓄水池工程,全部为地上池,钢筋混凝土结构;每座池内部尺寸均为29.4m×29.4m,净高5m,,水池容积为4000m3。
内设36根300mm×300mm钢筋混凝土支柱,底板、侧壁为500mm厚,顶板为200mm厚;池顶聚苯板保温层,覆土500mm。
四、试验方案根据现场情况,试验用水从厂内的自来水输入管道引入,供水管道这DN150的,每个水池应分3次进行,每次连续注水不超过1/2。
注水深度分别为1m、2.8m、4.8m。
满足设计要求最高水位4.8m。
按照规范要求,冲水的水位上升速度每天不得超过2米,同一池相邻两次注水间隔时间不小于24小时。

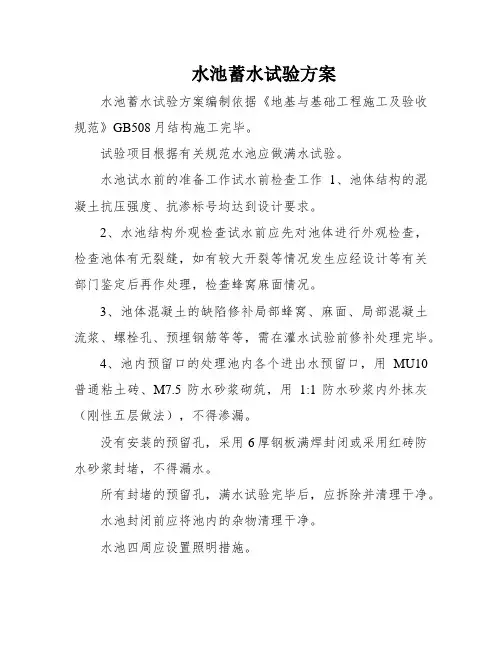

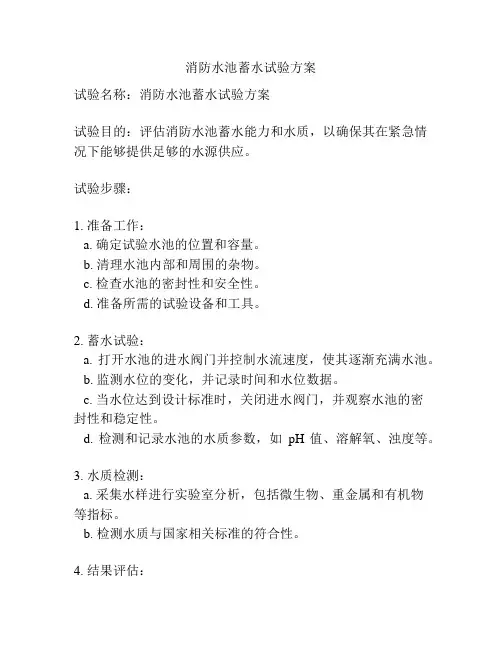

消防水池蓄水试验方案
试验名称:消防水池蓄水试验方案
试验目的:评估消防水池蓄水能力和水质,以确保其在紧急情况下能够提供足够的水源供应。
试验步骤:
1. 准备工作:
a. 确定试验水池的位置和容量。
b. 清理水池内部和周围的杂物。
c. 检查水池的密封性和安全性。
d. 准备所需的试验设备和工具。
2. 蓄水试验:
a. 打开水池的进水阀门并控制水流速度,使其逐渐充满水池。
b. 监测水位的变化,并记录时间和水位数据。
c. 当水位达到设计标准时,关闭进水阀门,并观察水池的密
封性和稳定性。
d. 检测和记录水池的水质参数,如pH值、溶解氧、浊度等。
3. 水质检测:
a. 采集水样进行实验室分析,包括微生物、重金属和有机物
等指标。
b. 检测水质与国家相关标准的符合性。
4. 结果评估:
a. 根据试验数据和水质检测结果,评估水池的蓄水能力和水
质是否符合要求。
b. 如有必要,对测试结果进行修正和改进,以确保消防水池
的可靠性和持久性。
5. 形成试验报告:
a. 汇总试验过程中的数据和结果。
b. 根据试验结果,提供有关水池蓄水能力和水质的评估意见。
c. 建议任何必要的改进措施和维护方法。
注意事项:
1. 在试验过程中,应确保安全,避免意外发生。
2. 水池的蓄水试验应在合适的天气条件下进行,以尽量减少外界因素的影响。
3. 对于水质检测,建议委托专业实验室进行分析,以确保准确性和可靠性。
4. 完成试验后,应做好水池的清洁和维护工作,以确保水质的长期稳定性。

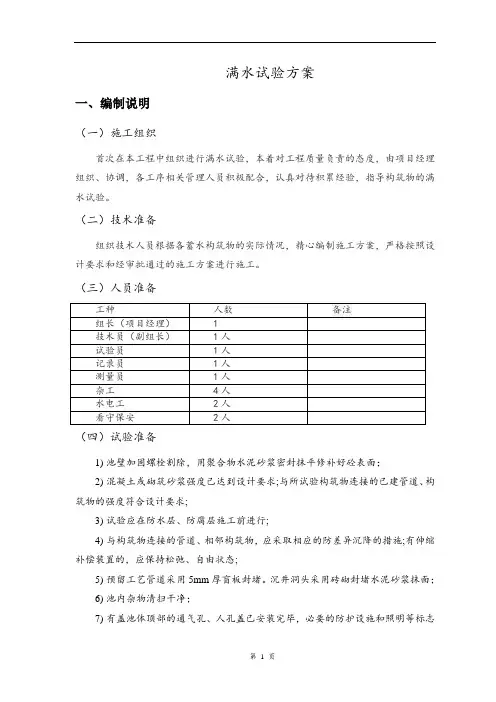

满水试验方案一、编制说明(一)施工组织首次在本工程中组织进行满水试验,本着对工程质量负责的态度,由项目经理组织、协调,各工序相关管理人员积极配合,认真对待积累经验,指导构筑物的满水试验。
(二)技术准备组织技术人员根据各蓄水构筑物的实际情况,精心编制施工方案,严格按照设计要求和经审批通过的施工方案进行施工。
(三)人员准备(四)试验准备1)池壁加固螺栓割除,用聚合物水泥砂浆密封抹平修补好砼表面;2)混凝土或砌筑砂浆强度已达到设计要求;与所试验构筑物连接的已建管道、构筑物的强度符合设计要求;3)试验应在防水层、防腐层施工前进行;4)与构筑物连接的管道、相邻构筑物,应采取相应的防差异沉降的措施;有伸缩补偿装置的,应保持松弛、自由状态;5)预留工艺管道采用5mm厚盲板封堵。
沉井洞头采用砖砌封堵水泥砂浆抹面;6)池内杂物清扫干净;7)有盖池体顶部的通气孔、人孔盖已安装完毕,必要的防护设施和照明等标志已配备齐全;在加盖的构筑物满水试验时,人孔处安置照明灯,便于夜间观察、注水;8)设置水位观测标尺、标定水池最高水位,安装水位测针;标尺用木方制作(高度由池底到人孔上50㎝),分别在三次注水平面处安置刻度尺,用木方固定在人孔处。
9)现场测定蒸发量的设备应选用不透水材料制成,试验时固定在水池中。
二、满水试验步骤及检查测定方法(一)注水1)向池内注水分三次进行,每次注入为设计水深的1/3。
注水水位上升速度不宜超过2m/d,相邻两次充水地间隔时间,不少于24h,以便混凝土吸收水分后,有利于混凝土微裂缝的愈合。
2)每次注水后,测读24h的水位下降值,并做好记录;同时应仔细检查池体外部结构混凝土和穿墙管道的填塞质量情况,在注水过程中和注水以后,对池体作外观和沉降量检测;3)如果池体外壁混凝土表面和管道填塞有渗漏的情况,同时水位降低且测读渗水量较大时,应停止注水。
待经过检查、分析处理后,再继续注水。
(二)水位观测(1)利用水位标尺测针观测、记录注水时的水位值;(2)充水至设计深度进行渗水量测定时,应用水位测针测定水位降。

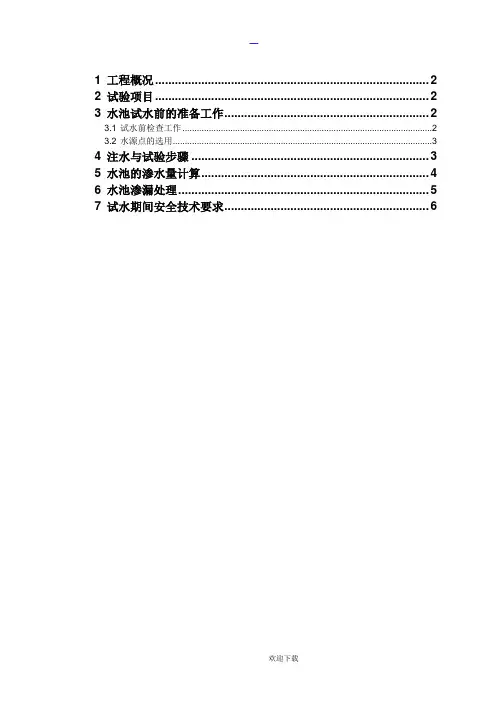

1 工程概况 (2)2 试验项目 (2)3 水池试水前的准备工作 (2)3.1试水前检查工作 (2)3.2水源点的选用 (3)4 注水与试验步骤 (3)5 水池的渗水量计算 (4)6 水池渗漏处理 (5)7 试水期间安全技术要求 (6)1 工程概况吉神化学工业股份有限公司30万吨/年环氧丙烷,循环水吸水池,由中石油东北炼化工程有限公司吉林设计院。
蓄水池设计57.5×7.5m(长×宽),满水量均为3363立方米,设计水深5m。
水池坐落石持力层上,地基承载力≥550Kpa。
设计水池的混凝土强度为C30补偿收缩混凝土,抗渗等级为≥S8 。
水池为现浇钢筋混凝土结构,于2012年10月结构施工完毕。
2 试验项目根据有关规范水池应做满水试验。
3 水池试水前的准备工作3.1 试水前检查工作1、池体结构的混凝土抗压强度、抗渗标号均达到设计要求。
2、水池结构外观检查试水前应先对池体进行外观检查,检查池体有无裂缝,如有较大开裂等情况发生应经设计等有关部门鉴定后再作处理,检查蜂窝麻面情况。
3、池体混凝土的缺陷修补局部蜂窝、麻面、局部混凝土流浆、对拉螺栓孔、预埋管等等,需在灌水试验前修补处理完毕。
4、池内预留口的处理池内各个进出水预留口,采用10厚钢板满焊封闭,不得漏水。
所有封堵的预留孔,满水试验完毕后,应拆除并清理干净。
水池封闭前应将池内的杂物清理干净。
水池四周应设置照明措施。
5、在水池明显位置处,设置水位观测标尺、用明显的标记标定水池的各试水标高及最高水位。
3.2 水源点的选用蓄水池围墙外西5米处有水井房,出水量在7立方米/h左右。
对于1326立方米的水池容积,一次进水需要331立方米的水,需用48小时。
采用取水点管道直接输送,进水采用2寸管两个,48小时可完成所需进水量。
故采用取水点直接进水方法较好。
注水试验用水,应采用清水。
4 注水与试验步骤4.1、在充水之前测量人员应在水池顶部设置标高控制点和水位标尺。
魏家峁煤电有限责任公司5×4000m3蓄水池闭水试验方案编制:审核:审批:巴彦淖尔市明扬建筑安装工程有限责任公司魏家峁项目部2014年4月18日目录一、方案编制原则 (1)二、方案编制依据 (1)三、工程概况 (1)四、试验方案 (1)五、人员安排及主要材料 (2)六、闭水试验应具备条件 (2)七、试验程序及方法 (3)八、闭水试验标准 (6)九、安全 (6)十、施工注意事项 (7)十一、试验记录 (8)蓄水池满水试验方案一、方案编制原则我公司编制试水方案,设计原则是本着先进、合理,对工程的针对性原则,设计中严格按照国家规范、规程、标准进行编制,积极推广应用新技术、新材料、新工艺,确保工程质量达到要求等级,24小时施工,确保施工工期,安全文明施工,满足业主要求。
二、编制依据2.1根据国家现行图集及相关工程施工标准、规范。
2.2《火电施工质量检验及评定标准》(土建篇)2.3《电力建设施工及验收技术规范》(建筑工程篇)2.4《电力建设安全工作规程》第1部分火力发电厂5009.1-20022.5《建筑施工手册》第四版三、工程概况:本次试验的是魏家峁煤电有限责任公司施工供水蓄水池及地上建筑工程,按照设计和施工验收规范要求,水池需进行水池满水试验。
水池为有盖式矩形池结构,为5个4000m3蓄水池工程,全部为地上池,钢筋混凝土结构;每座池内部尺寸均为29.4m×29.4m,净高5m,,水池容积为4000m3。
内设36根300mm×300mm钢筋混凝土支柱,底板、侧壁为500mm厚,顶板为200mm厚;池顶聚苯板保温层,覆土500mm。
四、试验方案根据现场情况,试验用水从厂内的自来水输入管道引入,供水管道这DN150的,每个水池应分3次进行,每次连续注水不超过1/2。
注水深度分别为1m、2.8m、4.8m。
满足设计要求最高水位4.8m。
按照规范要求,冲水的水位上升速度每天不得超过2米,同一池相邻两次注水间隔时间不小于24小时。

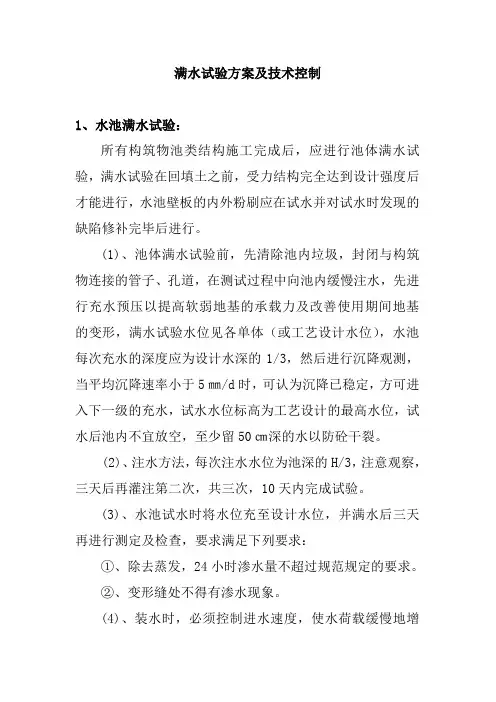

满水试验方案及技术控制1、水池满水试验:所有构筑物池类结构施工完成后,应进行池体满水试验,满水试验在回填土之前,受力结构完全达到设计强度后才能进行,水池壁板的内外粉刷应在试水并对试水时发现的缺陷修补完毕后进行。
(1)、池体满水试验前,先清除池内垃圾,封闭与构筑物连接的管子、孔道,在测试过程中向池内缓慢注水,先进行充水预压以提高软弱地基的承载力及改善使用期间地基的变形,满水试验水位见各单体(或工艺设计水位),水池每次充水的深度应为设计水深的1/3,然后进行沉降观测,当平均沉降速率小于5㎜/d时,可认为沉降已稳定,方可进入下一级的充水,试水水位标高为工艺设计的最高水位,试水后池内不宜放空,至少留50㎝深的水以防砼干裂。
(2)、注水方法,每次注水水位为池深的H/3,注意观察,三天后再灌注第二次,共三次,10天内完成试验。
(3)、水池试水时将水位充至设计水位,并满水后三天再进行测定及检查,要求满足下列要求:①、除去蒸发,24小时渗水量不超过规范规定的要求。
②、变形缝处不得有渗水现象。
(4)、装水时,必须控制进水速度,使水荷载缓慢地增加至设计水位,装满水后静置三天,第四天开始观察,连续观察三天,要求一昼夜水的减少量除去蒸发不超过2L/m2.d,要求结构缝和施工缝无渗漏现象。
(5)、满水试验观察记录,从装水开始,前后共历时10天观察记录。
包括天气情况,装水速度,(进水管径大小)进出管洞渗漏情况,按缝处渗漏情况,池外壁面情况,池内水位变化以及沉降观测点记录,每天必须仔细观察,详细记录,直至试验完毕。
(6)、满水试验应满足《给水排水构筑物施工及验收规范》GB50141-2008中的要求。
2、池体粉刷、沟槽土方回填:满水试验验收合格后,经监理、设计等单位签字后,可进行粉刷和回填土,在基坑回填之前,基坑排水不能停止。
(1)、池壁的表面、池底板上表面均抹防水砂桨,厚1cm,然后铺设防渗膜,与池体粘结一起。
壁面处理前,必须清除表面污物、浮灰等。
满水试验规范 Last revised by LE LE in 2021水池满水试验施工方案1编制依据《地基与基础工程施工及验收规范》GB50202—2002《混凝土结构工程施工及验收规范》GB50204—2002《地下防水结构工程施工验收规范》GB50208-2002《地下工程防水技术规范》GBJ108-87《砼外加剂应用技术规范》GB50119-2003《建筑安装工程质量检验评定统一标准》GB50300—2001《建筑工程质量检验评定标准》GBJ301—88《给水排水工程施工验收规范》GB50268-97《给水排水构筑物施工验收规范》GBJ141-90其它有关规范资料及以往施工经验。
2工程概况本工程为石家庄市南水北调配套工程赵县城区水厂及配水管网工程,位于赵县北正村南侧,建设规模为d。
本工程为净水厂生产区建筑和安装工程,具体包括:格栅及配水井、V型滤池、反应沉淀池、清水池、二级泵房变配电间、加药加氯间、排泥排水调节池、污泥浓缩池、排泥水处理工房、机修间及仓库、综合楼、总图等11个单项工程(每个单项包括土建、装修、工艺、暖通、给排水、电气、自控及机械等单位工程)的全部工程内容。
3试验项目根据有关规范水池应做满水试验。
4水池试水前的准备工作4.1试水前检查工作1、池体结构的混凝土抗压强度、抗渗抗冻标号均达到设计要求。
2、水池结构外观检查试水前应先对池体进行外观检查,检查池体有无裂缝,如有较大开裂等情况发生应经设计等有关部门鉴定后再作处理,检查蜂窝麻面情况。
3、池体混凝土的缺陷修补局部蜂窝、麻面、局部混凝土流浆、预埋钢筋等等,需在灌水试验前修补处理完毕。
4、水池封闭前应将池内的杂物清理干净。
5、在水池进人维修口处,设置水位观测标尺、用明显的标记标定水池的各试水标高及最高水位。
4.2水源点的选用蓄水池围墙外30米处,有干管出水口,进水采用DN160UPVC管,可完成所需进水量。
注水试验用水,应采用清水。
水池蓄水试验方案水池蓄水试验方案编制依据《地基与基础工程施工及验收规范》GB508月结构施工完毕。
试验项目根据有关规范水池应做满水试验。
水池试水前的准备工作试水前检查工作1、池体结构的混凝土抗压强度、抗渗标号均达到设计要求。
2、水池结构外观检查试水前应先对池体进行外观检查,检查池体有无裂缝,如有较大开裂等情况发生应经设计等有关部门鉴定后再作处理,检查蜂窝麻面情况。
3、池体混凝土的缺陷修补局部蜂窝、麻面、局部混凝土流浆、螺栓孔、预埋钢筋等等,需在灌水试验前修补处理完毕。
4、池内预留口的处理池内各个进出水预留口,用MU10普通粘土砖、M7.5防水砂浆砌筑,用1:1防水砂浆内外抹灰(刚性五层做法),不得渗漏。
没有安装的预留孔,采用6厚钢板满焊封闭或采用红砖防水砂浆封堵,不得漏水。
所有封堵的预留孔,满水试验完毕后,应拆除并清理干净。
水池封闭前应将池内的杂物清理干净。
水池四周应设置照明措施。
5、在水池进人维修口处,设置水位观测标尺、用明显的标记标定水池的各试水标高及最高水位。
水源点的选用蓄水池围墙外100米处有绿化用水3处,出水量在35立方米/h左右。
对于立方米的水池容积,一次进水需要3300立方米的水,需用94小时。
采用取水点管道直接输送,进水采用4寸管两个,48小时可完成所需进水量。
故采用取水滴直接进水方法较好。
注水试验用水,应采用**。
注水与试验步骤 5.1、在充水之前测量职员应在水池顶部检查口处(两个)设置标高控制点和水位标尺。
注水水位上升速度不宜超过2m/24h。
相邻两次注水时间的距离不得少于24小时。
设定读数尺度标尺杆,标尺杆安装牢固稳定,标尺杆正面安装钢尺刻度,读数清晰准确。
5.2、本工程设想没有提供长年水位容量,依照以往惯例及做法,设定深度值立方米,分三段计算。
先充水至1.3米处,进行观察,察看水池外表面是否有明显渗漏现象,如果无明显渗漏且水位表面无水波,记录水位初值;在记录初值24小时后,观察记录第二次水位数值。
沉淀池水池满水试验施工方案及方法1、满水试验前提条件(1)池体结构混凝土的抗压强度、抗渗标号或砖、石砌水池的水泥砂浆强度达到设计要求;(2)在以下施工之前:现浇钢筋混凝土水池的防水层施工、水池外部防腐层施工以及池外回填土施工;(3)装配式预应力混凝土水池施加预应力后,水泥砂浆保护层喷涂之前,(4)砖石砌水池的内外防水水泥砂浆完成之后;(5)进水、出水、排空、溢流、连通管道的安装及穿墙管口的填塞均已完成;(6)水池抗浮稳定性满足设计要求;(7)满足设计要求中的其它特殊要求。
2、满水试验工艺流程准备→注水→水位观察→蒸发量测定→渗水量计算。
3、满水试验方法(1)准备工作池体混凝土的缺陷修补。
局部蜂窝、麻面、孔洞、收缩裂缝、温度裂缝等缺陷处理完毕;池体结构检查。
检查池体有无变形裂缝和开裂以及不均匀沉降等情况发生,若有上述情况,应经设计等有关部门鉴定后再作处理;检查临时封堵和闸阀,不得渗漏;清扫池内杂物;注入的水应采用清水,做好注水和排空管路系统的准备工作;清水池顶部的通气孔、人孔盖应安装完毕。
必须的安全防护设施和照明等应满足试验要求;在池内壁设置水位观测标尺,标定水池最高水位,安装水位测针。
对于敞口池还要准备蒸发水箱,蒸发水箱用DN500钢管制作,高300mm,用钢板封底,敝口上安装水位测针,水箱应检验不得渗漏。
水箱应固定在水池中,水箱中充水深度在200mm左右。
测定水池中水位的同时,测定水箱中的水位。
对水池有沉降观测要求时,应布置好观测点,测量水池各观测点的初始高程。
(2)注水向池内注水应分三次进行,每次注入水量为设计水深的1/3,注水水位上升速度不宜超过2m/24h,相邻两次充水的间隔时间不少于24h,以便混凝土充分吸收水份,有利于混凝土微裂缝的愈合。
每次注水后宜测读24h的水位下降值。
同时应仔细检查池体外部结构混凝土和穿墙管道的填塞质量情况。
如果池体外壁混凝土表面和管道填塞有渗漏情况,同时水位降的测读渗水量较大时,应停止注水。
水池满水试验施工方案1 编制依据《地基与基础工程施工及验收规范》GB50202—2002《混凝土结构工程施工及验收规范》GB50204—2002《地下防水结构工程施工验收规范》GB50208-2002精品文档,超值下载《地下工程防水技术规范》GBJ108-87《砼外加剂应用技术规范》GB50119-2003《建筑安装工程质量检验评定统一标准》GB50300—2001《建筑工程质量检验评定标准》GBJ301—88《给水排水工程施工验收规范》GB50268-97《给水排水构筑物施工验收规范》GBJ141-90其它有关规范资料及以往施工经验。
2 工程概况本工程为石家庄市南水北调配套工程赵县城区水厂及配水管网工程,位于赵县北正村南侧,建设规模为7.5m3/d。
本工程为净水厂生产区建筑和安装工程,具体包括:格栅及配水井、V型滤池、反应沉淀池、清水池、二级泵房变配电间、加药加氯间、排泥排水调节池、污泥浓缩池、排泥水处理工房、机修间及仓库、综合楼、总图等11个单项工程(每个单项包括土建、装修、工艺、暖通、给排水、电气、自控及机械等单位工程)的全部工程内容。
3 试验项目根据有关规范水池应做满水试验。
4 水池试水前的准备工作4.1 试水前检查工作1、池体结构的混凝土抗压强度、抗渗抗冻标号均达到设计要求。
2、水池结构外观检查试水前应先对池体进行外观检查,检查池体有无裂缝,如有较大开裂等情况发生应经设计等有关部门鉴定后再作处理,检查蜂窝麻面情况。
3、池体混凝土的缺陷修补局部蜂窝、麻面、局部混凝土流浆、预埋钢筋等等,需在灌水试验前修补处理完毕。
4、水池封闭前应将池内的杂物清理干净。
5、在水池进人维修口处,设置水位观测标尺、用明显的标记标定水池的各试水标高及最高水位。
4.2 水源点的选用蓄水池围墙外30米处,有干管出水口,进水采用DN160UPVC 管,可完成所需进水量。
注水试验用水,应采用清水。
5 注水与试验步骤5.1、在充水之前测量人员应在水池顶部检查口处设置标高控制点和水位标尺。
一、工程概况二、编制依据《××××污水处理设施改扩建工程合同及招投标文件》《施工图设计文件》,×××设计院,2009现行规范及技术规程《机械设备安装工程施工及验收通用规范》《泵安装技术规范》(SD204-98)《泵安装工程施工及验收规范》(GB50275-98)《建筑工程施工质量验收统一标准》(GB 50300-2001)《给水排水构筑物工程施工及验收规范》(GB50141-2008)三、本次满水试验组织机构满水试验工作组织机构:组长:×××副组长:×××成员:×××××四、试验前准备(1)现场准备进行闭水试验的池体结构已全部施工完毕,验收合格。
池内清理干净,无任何杂物及材料。
池体沉降缝、不使用的各种管口已封堵处理。
池体四周安全防护措施及夜间照明措施已经配备齐全。
排水管道及阀门已安装完毕并检验合格(2)各试验水池设立沉降观测点,沉降观测记录每2 小时记录一次各构筑物观测点布置如下所述:1.3#、4#二沉池分别在圆形池壁外侧东西南北四个角点设置。
2.3#初沉池在圆形池壁外侧东西南北四个角点设置。
3.2#AAO池、3#AAO池在如下位置,池壁外侧各分区交接处两侧,四个角点和各分区池壁中部。
沉降观测点固定于池顶内壁上,做法见下图:沉降观测点布置图:(3)池体内水位观测标尺及测定蒸发量设备的安装水位观测标尺选用一米长度的钢板尺2只,分别固定在第一、二次进水水位处,标定水位测针。
便于观察记录。
测定蒸发量设备选用一只塑料盆,里面设定标尺和水位测针便于观察记录,试验时塑料盆固定于水池中。
水池渗水量按下式计算:q=A1/A2[(E1-E2)-(e1-e2)]式中q ----------渗水量[L/(㎡d)]A1 -----水池的水面面积(㎡)A2 -----水池的浸湿总面积(㎡)E1 -----水池中水位测针的初读数(mm)E2 ------测读E1后24小时水池中水位测针的末读数(mm)e1 ------测读E1时水箱中水位测针的读数(mm)e2 ----测读E2时水箱中水位测针的读数(mm)(4)技术准备已报送具体施工方案及措施;已组织各项交底会。
目录第一章工程概况 (2)1.1工程情况 (2)1.2现场情况 (2)第2章编制依据 (2)2.1编制说明 (2)2.2 编制依据 (5)第3章满水试验 (5)3.1水池满水试验的前提条件 (5)3.2水池满水试验前的准备工作 (5)3.3满水试验步骤及检查方法 (6)3.3.1说明 (6)3.3.2施工程序 (6)3.3.3注水 (6)3.3.4水位观测 (8)3.3.5蒸发量的测定 (10)3.3.6滤池渗水量的计算 (10)3.3.7满水试验标准 (10)第4章满水试验施工组织措施计划 (10)第5章施工安全技术措施 (11)第6章资源需求计划 (11)6.1机具需要量计划 (11)6.2劳动力计划 (11)第7章水池渗漏处理技术措施 (12)7.1可能导致现浇钢筋混凝土水池渗漏水的原因 (12)7.2裂缝渗水修补 (12)第8章总结 (12)满水试验方案第一章工程概况1.1工程情况海南省琼中县县城污水处理厂(二期)工程:原有污水处理厂为一期为0.75万m3/d,此次招标为二期工程建设. 其现有规模为5万m3/d,此次招标为二期工程建设,将在原一期工程0.75万m3/d一级B排放标准规模基础上,改扩建新增0.75万m3/d处理能力,使现有处理能力提升至1.5万m3/d,并且将排放提升到一级A排放标准。
一期建设时已经在围墙内预留了二期工程用地,二期工程主要处理构筑物是在原有一期工程预留用地内进行建设。
主要施工内容为新建①预沉砂池,②细格栅及旋流沉砂池,③) 改良A2/□生化池, ④二沉池, ⑤中途提升泵池, ⑥高效沉淀池, ⑦滤布滤池, ⑧清毒接触池, ⑨巴氏计量槽, ⑩除臭设备,整个厂区占地面积为18742.495m2,厂区设计标高为详见总平面图。
1.2现场情况选择现场水源及排水地点:对水池进行充水水源由施工现场用的自来水供应,供应能力为50m3/h,水管采用口径DN100PE管热熔连接管子直接铺设至二沉池上方,对水池试验用水排除采用4台3寸水泵排出连接管子直接铺设至下一只需满水试验的水池上方。
水池满水试验方案
1水池满水试验的前提
1、池体结构混凝土的抗压强度、抗渗标号达到设计要求。
2、现浇钢筋混凝土水池防水层、防腐层施工及池外回填土之前。
3、进水、出水、排空、连通管道的安装及其穿墙管口的填塞已经完成。
4、满足设计图纸中的其它特殊要求。
2满水试验的步骤及检查测定方法
2.1注水
满水试验用水采用降水井内水。
向池内注水分三次进行,每次注入为设计水深的1/3。
注水水位上升速度不宜超过2m/h,相邻两次充水的间隔时间,不少于24h,以便混凝土吸收水分后,有利于微裂缝的愈合。
每次注水后宜测24h的水位下降值,同时应仔细检查池体外部结构混凝土和穿墙管道的填塞质量情况。
如果池体外侧混凝土表面和管道填塞有渗漏的情况,同时水位降较大时,应停止注水,待经过检查、分析处理后,再继续注水。
即使水位降(渗水量)符合标准要求,但池壁外表面出现渗漏的迹象,也应认为结构混凝土不符合规范要求。
2.2水位观测
1、注水时的水位用水位标尺观测。
2、注水至设计深度进行渗水量测定时,用水位测针测定水位降。
水位测针的读数精度为1/10mm,将水位测针安装在池顶的横向水平支撑上。
水位测针安装如下页图所示:
3、池内水位注水至设计深度24h后,开始测读水位测针的初读数。
4
水位测针安装示意图
5、水池水位降的测读时间,可依现场实际情况而定。
如水池无渗漏,且渗水量符合标准,可继续测读一天;如前次渗水量超过允许渗水量标准,可继续测读水位降,并记录其延长的测读时间,同时查找水位降超过标准的原因,直至做出合理的解释。
2.3蒸发量的测定
1、测定蒸发量的设备,可采用直径为50CM,高约30CM的敞口钢板水箱,并设有测定水位的测针。
水箱灌水前应检验,不得渗漏。
2、水箱应固定在池体中,水箱中充水深度可在20CM左右。
3、测定水池中水位的同时测定水箱中的水位。
2.4水池渗水量的计算
水池渗水量按下式计算:
q=A1/A2×[(E1-E2)-(e1-e2)]
式中:
q---渗水量(L/(m2.d));
A1---水池的水面面积(m2);A2---水池的浸湿面积(m2);E1---水池中水位测针的初读数(mm);E2---测读E1后24h水池中水位测针的末读数(mm);e1---读测E1时水箱中水位测针的读数(mm);
e2---读测E2时水箱中水位测针的读数(mm)。
注:当连续观测时,前次的E2、e2即为下次的E1及e1。
雨天时,不做满水试验渗水量的测定。
2.5满水试验标准
水池施工完毕后必须进行满水试验。
在满水试验中,应进行外观检查,不得有漏水现象。
水池渗水量按池壁(不包括内隔墙)和池底的浸湿面积计算,不得超过2L/(m2.d)。
