锅炉安装工程安全技术措施方案
- 格式:docx
- 大小:43.54 KB
- 文档页数:6
项目名称:xxx锅炉安装工程施工方案编制:xxx批准:xxxxxx锅炉安装工程有限公司一、工程概况本工程为xxx安装工程(以下简称甲方)锅炉安装工程,锅炉型号为:xxx,由大xxx锅炉安装工程有限公司(以下简称乙方)承担工程安装。
工程内容如下:锅炉吊装就位、锅炉辅机安装、锅炉管线安装、锅炉水泵安装.本工程预计开工时间为xxx年xxx月,预计xxx年xxx月竣工.为了保证施工质量及工期,现编制一个切实可行的方案用于指导施工.二、施工方案1、施工程序施工前的准备→锅炉就位→水压试验→炉体砌筑→辅机安装→水泵安装→管线安装→仪表安装→水压试验→保温刷油→烘炉→煮炉→运行。
2、施工方案与技术措施(1)施工前的准备工作①认真审核图纸,熟悉工艺文件,审查锅炉技术资料与甲方共同进行图纸会审工作,并作好记录。
②将审核好的图纸及工艺情况以技术交底的形式交待给施工人员。
③准备好各种设备、工器具,组织好人员,安排好计划.人员包括:技术负责人兼施工员:xxx,质检员:xxx焊工:xxx,铆工:xxx,管工:xxx,起重工:xxx。
设备包括:交流电焊机01~02号两台,焊条烘干保温箱;工器具包括:气割工具、手拉葫芦10吨1台、5吨2台、2吨1台,千斤顶15吨2台、焊条保温筒、钢丝绳、管钳、扳手等工具.④执行标准1、《锅炉安全技术监察规程》2、GB50273《工业锅炉安装工程施工及验收规范》3、JB/T1612《锅炉水压试验条件》4 、JB/T1613《锅炉受压元件焊接技术条件》(2)安装施工中的各项要求一、基础的验收与划线由建设单位、安装单位双方根据锅炉基础图对基础进行验收。
检查基础外观浇灌质量,按基础图测量基础尺寸及位置偏差.位置及外形尺寸用卷尺或直尺测量座标高度对用反平管测量。
基础表面无缩孔、塌方、裂缝及凹凸不平等,基础座标位置(纵、横轴线)±20,基础上平面外形尺寸±20,基础平面水平度≤5㎜/m,全长不超过10㎜。
本热水锅炉安装工程施工方案适用于工作压力不大于1.29MPa(13kgf/cm2),蒸发量不大于10t/h、出口水温不超过130℃的快装蒸汽和热水锅炉及附属设备的安装工程。
本方案旨在确保热水锅炉安装工程的安全、高效、优质完成。
二、施工准备1. 材料要求(1)锅炉必须具备图纸、产品合格证书、安装使用说明书、劳动部门的质量监检证书,技术资料应与实物相符。
(2)锅炉设备外观应完好无损,炉墙绝热层无空鼓、无脱落,炉拱无裂纹、无松动,受压元件可见部位无变形、无损坏。
(3)锅炉配套附件和附属设备应齐全完好,并符合要求。
根据设备清单对所有设备及零部件进行清点验收,对缺损件做记录并及时解决。
清点后应妥善保管。
(4)各种金属管材、型钢、仪表阀门及管件的规格、型号符合设计要求,并符合产品出厂质量标准,外观质量良好,不得有损伤、锈蚀或其它表面缺陷。
2. 主要机具(1)机具:卷扬机或绞磨、千斤顶、链式起重机、砂轮机、套丝机、手电钻、冲击钻、砂轮锯、电焊机等。
(2)工具:各种扳手、夹钳、试压泵、手锯、榔头、布剪子、滑轮、道木、滚杠、钢丝绳、大绳、索具、气焊工具等。
(3)量具:钢板尺、钢卷尺、卡钳、塞尺、水平仪、水平尺、游标卡尺、焊缝检测器、温度计、压力表、线坠等。
三、施工工艺1. 施工前,对锅炉基础进行平整、夯实,确保基础表面水平,满足安装要求。
2. 安装锅炉本体时,先安装锅炉的底部支架,然后进行锅炉本体的吊装。
吊装过程中,确保锅炉本体平稳、牢固,防止碰撞、变形。
3. 安装锅炉本体后,进行锅炉本体与支架的连接,确保连接牢固,无渗漏。
4. 安装锅炉配套附件,如烟道、炉排、燃烧器等,确保各部件安装到位,连接紧密。
5. 安装锅炉的附属设备,如水泵、风机、阀门、仪表等,确保各设备安装正确、运行正常。
6. 进行管道安装,包括水管道、烟道、排风管道等,确保管道连接牢固、密封良好。
7. 进行试压、试漏,确保锅炉系统无渗漏。
8. 进行系统调试,确保锅炉运行正常,满足设计要求。
锅炉安装工程施工方案一、施工单位组织1. 施工单位为专业安装公司,从事锅炉安装工程已有多年经验,具有资质和丰富的施工经验。
2. 针对本项目,施工单位将成立项目部,项目部经理负责项目总体管理,下设技术部、质量部、安全部等相关部门,并配备合适的项目经理、技术人员和施工人员。
3. 项目部将提前派遣技术人员到现场进行勘察和测量,为施工前的准备工作提供参考数据和方案。
4. 施工单位将建立与业主单位的沟通渠道,及时了解业主的需求并根据实际情况调整施工方案。
二、施工前准备工作1. 施工单位完成项目验收后,进行施工方案和施工组织设计,编制施工进度计划和施工预算。
2. 充分落实施工现场“三同时”管理要求,即技术、资料、人员、物资和设备的同步到位,确保施工过程的顺利进行。
3. 组织供货商提供锅炉设备、管材、焊材等相关材料的采购,并对采购材料进行质量监督和验收,确保施工材料的质量符合要求。
4. 召开施工方案专题会议,对整个施工过程进行详细讨论和安排,并制定相应的施工标准和安全措施。
5. 进行施工人员上岗前的技能培训和安全教育,确保施工人员具备相应的技术水平和安全意识。
6. 施工单位对施工现场进行全面勘察和测量,确保施工过程中的准确性和安全性。
三、施工过程详解1. 施工人员按照设计图纸和施工图纸在现场开始施工,首先进行场地准备和基础工程施工。
包括平整场地、打桩、浇筑基础等工作。
2. 进行锅炉本体的安装,按照规范要求进行各个部分的组装,不断进行试装和调整,确保安装质量。
3. 进行管道安装工程,包括管道走向设计、焊接、试压和保温等工作。
4. 进行电气设备的安装工程,包括电缆敷设、设备连接、电气接线等工作。
5. 施工现场进行卫生整治和环境保护工作,保持施工现场的整洁和安全。
6. 进行施工质量检查和验收工作,确保工程质量符合要求。
7. 完成施工任务后,进行项目交接工作,对施工现场进行清理和整理,确保交接工作顺利进行。
四、施工后工作1. 完成锅炉安装工程后,对工程进行验收和试运行,确保设备运行正常和安全。
安装燃气锅炉工程方案一、项目概况燃气锅炉作为一种常见的供暖设备,广泛应用于工业和民用建筑中。
本项目旨在对某民用建筑中的燃气锅炉进行安装工程,保证其正常运行,并达到所需的供热效果。
二、工程目标1. 安装一台符合建筑布局的燃气锅炉,满足建筑内的供热需求。
2. 保证燃气锅炉的安全运行,防止发生安全事故。
3. 提高建筑内部的供暖效果,提升舒适度。
三、工程范围1. 燃气锅炉的选型与采购。
2. 安装燃气管道系统。
3. 连接烟囱与烟气排放管道。
4. 连接水泵和循环管道。
5. 调试和试运行。
四、工程安装方案1. 燃气锅炉选型(1)根据建筑的供暖面积和设计热负荷,选型一台适用的燃气锅炉。
(2)考虑到建筑的供暖需求和燃气资源使用情况,选择符合环保标准的燃气锅炉。
2. 燃气管道系统安装(1)根据建筑布局和燃气锅炉位置,设计燃气管道系统,包括主管道和支管道。
(2)选用耐腐蚀、耐高压的燃气管道材料,按照国家相关标准进行安装。
(3)针对燃气管道进行必要的检测和试压,确保管道质量和安全性。
3. 烟囱和烟气排放管道安装(1)根据燃气锅炉的烟气排放要求,设计烟囱和烟气排放管道。
(2)选择适用的烟囱材料,根据建筑结构和烟气排放位置进行合理设计和安装。
(3)保证烟囱和烟气排放管道的防漏和排放效果。
4. 水泵和循环管道安装(1)根据建筑供热系统的设计要求,选用适当的水泵和循环管道。
(2)根据燃气锅炉和建筑供热需求,设计合理的水泵与循环管道的安装位置和连接方式。
(3)保证水泵和循环管道的安装质量和运行效果。
5. 调试和试运行(1)安装完毕后,进行燃气锅炉的调试工作,包括燃烧系统的调整和热水循环系统的检测。
(2)进行燃气锅炉的试运行,检测其运行稳定性和供热效果。
(3)对整个供热系统进行全面检查,修正可能存在的问题和隐患。
五、质量、安全与环保1. 严格按照国家相关标准和规范进行工程施工和安装,确保工程质量和安全性。
2. 安装过程中,注意施工现场的安全管理和环保措施,做好安全生产工作。
锅炉安装工程安全技术范文一、介绍随着我国经济的不断发展,锅炉在各个工业领域中起着重要的作用。
然而,由于锅炉涉及高温、高压等危险因素,对于锅炉安装工程的安全技术要求非常严格。
本文旨在介绍锅炉安装工程中的安全技术,确保锅炉的正常运行和工作人员的安全。
二、锅炉安装前的准备工作1. 锅炉安装前,应进行全面的工程规划和设计,确保施工的安全性和可行性。
2. 锅炉的选型要与使用场所相匹配,并适应周围环境的要求。
3. 要对安装场地进行查验,消除安全隐患,并确保施工条件的良好。
三、锅炉安装的基本原则1. 安装工程必须符合国家标准和规范要求,从设计、选择到施工过程中,必须遵守相应的规范。
2. 施工过程中要确保工人的安全,必要时要提供必要的个人防护用品。
3. 锅炉安装工程应按照设计图纸进行施工,确保每个环节的准确无误。
4. 在施工过程中需进行安全检测,对可能存在的危险隐患要及时处理。
5. 安装完成后,要进行测试和试运行,确保锅炉的安全性和可靠性。
四、锅炉安装中的安全技术1. 安全教育和培训在锅炉安装工程中,必须进行全面的安全教育和培训,确保每个工作人员都掌握了相关的安全知识和技能。
特别是对于高温、高压等危险环境下的操作,必须进行专门的培训和指导。
2. 施工现场的安全管理在锅炉安装工程现场,必须建立健全的安全管理制度,包括安全责任制、安全巡查制度等。
并要进行现场的安全隐患排查,做好施工区域的防护工作,确保工作人员的安全。
3. 物料和设备的安全使用在锅炉安装工程中,使用的物料和设备必须具备相应的安全性能。
并要对其进行定期检验和维护,确保其正常运行。
对于易燃易爆物质的使用和存储,要进行专门的管理和监控。
4. 火灾和爆炸的预防在锅炉安装工程中,火灾和爆炸是最常见的安全隐患。
因此,在施工和试运行过程中,要严格遵守安全操作规程,防止发生火灾和爆炸事故的发生。
5. 安全监测和检验锅炉安装完成后,必须进行安全监测和检验。
包括对锅炉的结构、管道、阀门等进行全面检查,确保其安全性和可靠性。

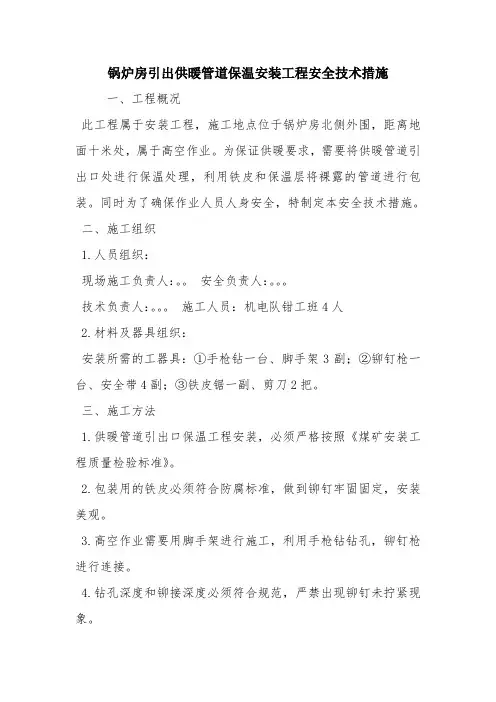

锅炉房引出供暖管道保温安装工程安全技术措施
一、工程概况
此工程属于安装工程,施工地点位于锅炉房北侧外围,距离地面十米处,属于高空作业。
为保证供暖要求,需要将供暖管道引出口处进行保温处理,利用铁皮和保温层将裸露的管道进行包装。
同时为了确保作业人员人身安全,特制定本安全技术措施。
二、施工组织
1.人员组织:
现场施工负责人:。
安全负责人:。
技术负责人:。
施工人员:机电队钳工班4人
2.材料及器具组织:
安装所需的工器具:①手枪钻一台、脚手架3副;②铆钉枪一台、安全带4副;③铁皮锯一副、剪刀2把。
三、施工方法
1.供暖管道引出口保温工程安装,必须严格按照《煤矿安装工程质量检验标准》。
2.包装用的铁皮必须符合防腐标准,做到铆钉牢固固定,安装美观。
3.高空作业需要用脚手架进行施工,利用手枪钻钻孔,铆钉枪进行连接。
4.钻孔深度和铆接深度必须符合规范,严禁出现铆钉未拧紧现象。
四、安全技术措施
1.进入施工现场,安全帽、手套等防护用品应佩带齐全,高空作业要挂安全带,安全带应高挂低用。
2.安装过程中严禁在施工作业范围下方停留和站人,以防坠物伤人。
3.安装作业人员要指挥明确、密切配合,严禁违章操作。
4.交叉作业人员要时刻注意上下、前后、左右的工况,做到三不伤害。
5.高空作业用的脚手架搭设要符合规范、稳定牢固、架杆要横平竖直,并经安检员检查合格后方可使用。
6.高空作业用的工具要放妥以免发生高空落,严禁上下抛接工具。
7.使用手枪钻和铆钉枪时,应注意使用距离,防止手部受伤。
一、工程概况本项目为某热电工程锅炉房设备安装工程,主要包括锅炉本体、辅助设备、管道、电气及自动化控制系统等设备的安装。
工程规划容量为三炉二机,一机一炉年月日移交。
锅炉房设备安装工程是热电工程的重要组成部分,对保证电力供应和安全运行具有重要意义。
二、施工组织设计1. 施工准备(1)组织机构:成立锅炉房设备安装工程项目部,负责施工组织、协调、监督和管理工作。
(2)人员配备:根据工程规模和施工要求,配备各类专业技术人员和施工人员。
(3)材料、设备准备:根据施工图纸和设备清单,提前准备各类材料、设备,确保施工过程中需求。
2. 施工工艺(1)锅炉本体安装1)运输:采用卷扬机、千斤顶、链式起重机等设备将锅炉本体运输至安装位置。
2)就位:采用千斤顶、滚杠等设备将锅炉本体就位,确保锅炉本体水平。
3)找正:采用水平仪、卡钳等工具对锅炉本体进行找正,确保锅炉本体安装精度。
(2)辅助设备安装1)水泵:根据施工图纸要求,将水泵安装至指定位置,连接管道,进行试运行。
2)风机:按照施工图纸要求,将风机安装至指定位置,连接管道,进行试运行。
3)除尘器:按照施工图纸要求,将除尘器安装至指定位置,连接管道,进行试运行。
(3)管道安装1)管道铺设:按照施工图纸要求,铺设管道,连接各类设备。
2)管道焊接:采用合适的焊接方法,对管道进行焊接,确保焊接质量。
3)管道试压:对管道进行试压,检查管道是否存在泄漏。
(4)电气及自动化控制系统安装1)电气设备安装:按照施工图纸要求,将电气设备安装至指定位置,连接线路。
2)自动化控制系统安装:按照施工图纸要求,将自动化控制系统安装至指定位置,连接线路。
3. 施工进度计划根据工程规模和施工要求,制定合理的施工进度计划,确保工程按期完成。
三、质量保证措施1. 严格按照国家相关标准和规范进行施工。
2. 对施工人员进行技术培训,提高施工人员的技术水平。
3. 对材料、设备进行严格检验,确保材料、设备质量。
4. 加强施工过程中的质量检查,发现问题及时整改。
常压锅炉安装安全技术措施
常压锅炉是一种普遍使用的锅炉类型,其安装过程中需要采取
一系列安全技术措施,以确保设备在运行时不会出现意外事故。
以
下是常压锅炉安装安全技术措施的主要内容:
1. 符合国家安全标准和要求
在安装常压锅炉时,必须遵守国家和地方相关的安全标准和要求。
安装工程师需要一定的技术能力,确保设备符合安全标准和规
定要求,避免在运行过程中出现安全隐患。
2. 选择合适位置并确保稳固
常压锅炉需要设置在平稳、干燥、通风、安全的位置。
应当选
择合适的基础,确保安装牢固,减少震动和噪音的影响。
此外,应
当注意避免设备的安装位置处于容易引起爆炸或燃烧的危险地带。
3. 安装完善的管道系统
在安装常压锅炉时,管道系统至关重要。
应当根据设备的实际
参数和要求设计和安装管道系统,保证其稳定和安全。
所有的管道
和连接必须通过压力测试和耐压试验来确定安全性。
4. 满足电气安全要求
常压锅炉的电气系统也需要符合国家的相关规定。
任何的电气
元器件必须符合相关的标准,而且必须采取正确的电气绝缘和接地,以保证电气系统的安全性能。
5. 安装专业的补水设备
经常补水是保持常压锅炉的正常运行的重要环节。
为了确保设备的安全性和稳定性,建议安装专业的补水设备,以免将危险物质(例如软化水)注入设备内导致水质发生变化,影响锅炉的稳定性和寿命。
在安装常压锅炉时,必须确保设备的选型、安装和运行符合国家和地方的相关规定和要求。
通过完善管道系统、电气安全、满足专用的补水设备等技术措施,确保设备的安全性和运行稳定性。
锅炉安装工程安全技术1、参加作业人员应经体检,符合高处作业要求。
2、安装工程中,在炉的一侧设立安全通道,另一侧的平台、楼梯应及时安装,且栏杆齐全;安全通道上方一般应避免施工中切割物件,如无法避免时,应采取隔离措施,使在通道上行走的人员不受危害。
3、每根立柱前,在立柱上四角螺栓孔上装四个挂环,供立柱找正及施工人员挂安全带,施工人员上下立柱依靠的角钢制的临时梯子,安装要牢固可靠,梯子的一侧应拉钢丝绳或尼龙绳,用自锁器保障工人上下梯子的安全,且立在立柱起吊前装好。
4、横梁安装,起吊前在地面装上滑动吊架,以便施工人员找正及高强螺栓施工。
5、立柱对接处的高强螺栓安装,施工人员应站在组合式柱头托架上,安全带扎在吊挂环上。
6、施工中高强螺栓的梅花头拧下后,不得乱扔、乱放,应收集在铁盒或工具袋中。
7、在每层钢架安装结束后,要立即装上安全网,然后再进行上层钢结构安装,安全网必须悬空绑在牢固的结构上。
8、高空作业中施工所用工具、扳手、手锤、千斤顶等,使用时应用保险绳绑在牢固结构上,小型工具系上工具绳,不用时放在工具袋中,防止坠落伤人。
9、冬季吊装要采取防滑措施,经常行走的通道要及时清理冰雪,以保证施工人员行走的安全。
10、在杆件吊装就位时,施工人员不准站在安装位置附近。
11、施工人员必须严格按照施工组织设计大件吊装顺序进行,在上道工序未完善、安全网等设施为铺满前不准进行下道工序施工。
(二)锅炉受热面安装安全技术要求1、锅炉受热面的设备体积大、吨位高,所用起重设备如塔式炉顶吊、卷扬机、电动葫芦、倒链、千斤顶等较多,拖拉、起吊、就位难度较大,要求起重指挥人员要具有较高的业务水平及施工经验,并有两种以上通信手段,口令清晰准确,以满足安装需要和安全要求。
2、顶棚过热器、再热器联箱以及尾部省煤器的安装锅炉顶棚设备、管道比较集中,作业区也比较狭窄,施工人员比较拥挤,顶棚作业区和锅炉钢架之间应搭设安全通道及围栏,悬空部分应铺以安全网,管道施工人员在进行联箱、省煤器管道焊口对接时,要注意自身所处的位置,严禁将所割和打磨掉的小物件随处乱放,要集中堆放,统一清理,避免落下伤人。

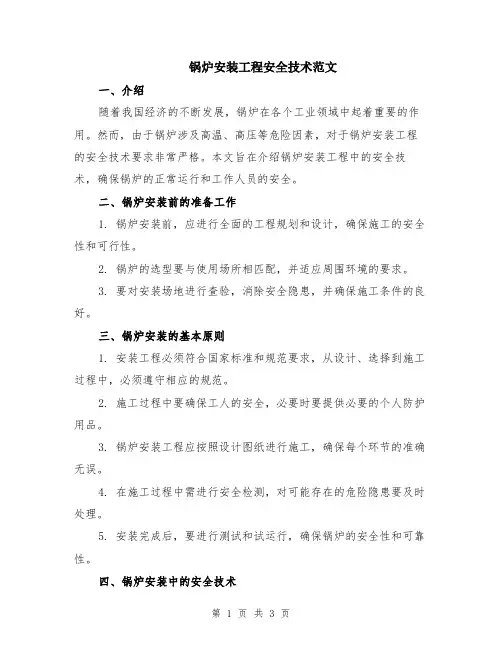

锅炉安装工程安全技术范文一、安全技术概述锅炉作为工业生产中常用的设备之一,其安装工程的安全性至关重要。
锅炉安装工程的安全技术包括锅炉选型、安装设计、施工安装和安全使用等环节,涉及工程的全过程。
因此,为了保障锅炉安装工程的安全,必须从技术上加强控制和管理,确保锅炉能够正常运行,提高工作效率,减少安全事故的发生。
二、锅炉选型安全技术1. 根据工程需求确定锅炉类型,例如蒸汽锅炉、热水锅炉等,同时要考虑锅炉的使用环境和要求。
2. 根据工程规模和使用需求确定锅炉的参数,包括额定蒸发量、额定压力、额定温度等,并确认锅炉的燃料类型。
3. 选择正规的锅炉厂家,确保锅炉的质量可靠,符合国家和行业标准,从而保证安装工程的质量和安全。
三、安装设计安全技术1. 根据国家和行业标准制定安装设计方案,包括锅炉的布置位置、管道和设备的连接、燃气和水源的供应等。
2. 考虑到锅炉的运行和维护,合理设置锅炉的水位控制装置、安全阀、排污阀等,以保证锅炉的安全运行。
3. 为了防止锅炉发生爆炸等事故,必须设置爆炸保护装置,包括爆炸门、防火墙、爆痤堵等,以减少事故的发生和影响。
四、施工安装安全技术1. 严格按照设计要求进行施工,确保锅炉安装的质量和安全。
同时要组织好施工人员,提高他们的安全意识和技术水平,以避免安装过程中的误操作和事故。
2. 确保施工现场的安全,设置明显的安全警示标志,合理划分作业空间,确保锅炉安装过程中的通风和照明,减少安全事故的发生。
3. 在施工过程中,要按照规定配备必要的安全设备和工具,例如安全帽、防护眼镜、防护手套等,提高施工人员的安全保护能力。
五、安全使用技术1. 在锅炉安装工程完成后,必须严格按照操作规程进行调试和运行。
在运行过程中,要定期进行巡视和检查,例如检查锅炉的水位、压力和温度等参数,确保锅炉的正常运行。
2. 锅炉使用过程中,要定期进行维护和保养,包括清洗锅炉、更换零部件、检查防护装置等,提高锅炉的运行效率和安全性。

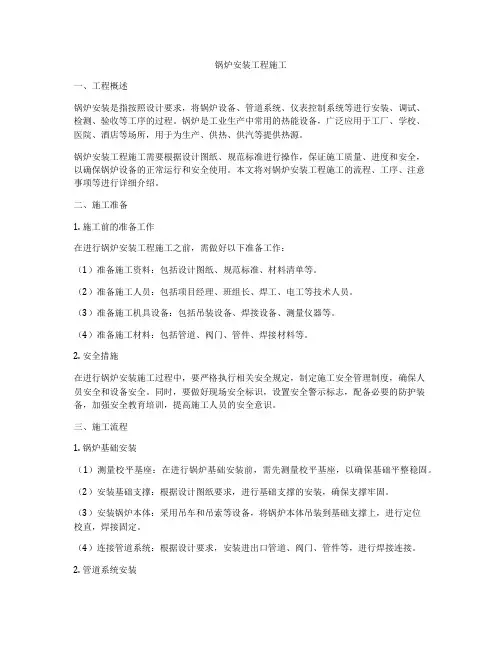

锅炉安装工程施工一、工程概述锅炉安装是指按照设计要求,将锅炉设备、管道系统、仪表控制系统等进行安装、调试、检测、验收等工序的过程。
锅炉是工业生产中常用的热能设备,广泛应用于工厂、学校、医院、酒店等场所,用于为生产、供热、供汽等提供热源。
锅炉安装工程施工需要根据设计图纸、规范标准进行操作,保证施工质量、进度和安全,以确保锅炉设备的正常运行和安全使用。
本文将对锅炉安装工程施工的流程、工序、注意事项等进行详细介绍。
二、施工准备1. 施工前的准备工作在进行锅炉安装工程施工之前,需做好以下准备工作:(1)准备施工资料:包括设计图纸、规范标准、材料清单等。
(2)准备施工人员:包括项目经理、班组长、焊工、电工等技术人员。
(3)准备施工机具设备:包括吊装设备、焊接设备、测量仪器等。
(4)准备施工材料:包括管道、阀门、管件、焊接材料等。
2. 安全措施在进行锅炉安装施工过程中,要严格执行相关安全规定,制定施工安全管理制度,确保人员安全和设备安全。
同时,要做好现场安全标识,设置安全警示标志,配备必要的防护装备,加强安全教育培训,提高施工人员的安全意识。
三、施工流程1. 锅炉基础安装(1)测量校平基座:在进行锅炉基础安装前,需先测量校平基座,以确保基础平整稳固。
(2)安装基础支撑:根据设计图纸要求,进行基础支撑的安装,确保支撑牢固。
(3)安装锅炉本体:采用吊车和吊索等设备,将锅炉本体吊装到基础支撑上,进行定位校直,焊接固定。
(4)连接管道系统:根据设计要求,安装进出口管道、阀门、管件等,进行焊接连接。
2. 管道系统安装(1)布置管道走向:根据设计要求,确定管道走向布置,包括水平、垂直走向等。
(2)切割焊接管道:根据设计要求,进行管道的切割、坡口处理、焊接等工序。
(3)通水试压:在管道安装完成后,进行通水试压,检测管道系统的密封性能。
3. 仪表控制系统安装(1)安装仪表设备:根据设计要求,安装仪表设备,包括压力表、温度计、液位计等。
一、工程概况1. 工程名称:XX公司锅炉安装工程2. 建设单位:XX公司3. 工程地点:XX市XX区XX街道4. 工程规模:安装一台10吨/小时蒸汽锅炉及其配套设施二、编制依据1. 《蒸汽锅炉安全技术监察规程》2. GB50273-1998《工业锅炉安装工程施工及验收规范》3. GB50231-1998《机械设备安装工程施工及验收通用规范》4. GB50275-1998《压缩机、风机、泵安装工程施工及验收规范》5. GB50245-97《工业金属管道施工及验收规范》6. GB1236-《现场设备、工业管道焊接工程施工及验收规范》三、施工组织1. 施工单位:XX安装工程公司2. 施工人员:具有锅炉安装专业资质的施工队伍3. 施工进度:预计工期为30天四、施工准备1. 施工现场:确保施工现场平整、干净,满足施工要求。
2. 施工材料:提前采购齐全、符合要求的施工材料,如锅炉本体、管道、阀门、法兰等。
3. 施工设备:准备必要的施工设备,如吊车、切割机、电焊机、气焊机等。
4. 施工图纸:熟悉施工图纸,了解锅炉及其配套设施的安装要求。
五、施工工艺1. 锅炉本体安装:a. 将锅炉本体运至施工现场;b. 根据施工图纸,进行基础处理,确保基础水平;c. 安装锅炉本体,调整水平,确保安装精度;d. 安装锅炉附件,如烟道、燃烧器等。
2. 管道安装:a. 根据施工图纸,进行管道布置;b. 安装管道支架,确保管道固定牢固;c. 安装管道,如给水管道、排汽管道、排污管道等;d. 安装阀门、法兰等附件。
3. 焊接施工:a. 根据焊接规范,进行焊接作业;b. 确保焊接质量,进行无损检测。
4. 汽水系统安装:a. 安装除氧器、水处理器等设备;b. 连接管道,确保系统畅通。
5. 锅炉水压试验:a. 对锅炉本体进行水压试验,确保无泄漏;b. 对管道系统进行水压试验,确保无泄漏。
6. 燃烧烟风系统安装:a. 安装燃烧器、风机等设备;b. 连接管道,确保系统畅通。
整体解决方案系列常压热水锅炉安装安全技术措施(标准、完整、实用、可修改)编号:FS-QG-28530常压热水锅炉安装安全技术措施Safety technical measures for installation of atmospheric hot waterboiler说明:为明确各负责人职责,充分调用工作积极性,使人员队伍与目标管理科学化、制度化、规范化,特此制定第一章工程概况为了确保安装工作的顺利进行,根据工作安排及设计要求,由我项目部安装地面采暖锅炉及管路敷安装工程,为保质保量安全顺利地完成本工程,特编制本措施。
一、安装工程量1、常压热水锅炉,型号SHW-4.2-70/95AⅡ,4台;2、热水泵,型号ZBZ-8.4,4台;3、配电柜,型号PGL-0.4,1台;4、敷设电缆,MY3×35,数量90米。
第二章工程施工承包目标1、质量目标:将本工程打造为合格工程2、施工工期:20xx年9月10日至20xx年11月30日3、施工安全目标:本工程确保无重伤和重大设备安全事故,轻伤率控制在3‰以下。
4、文明施工、环保目标:本工程文明环保施工目标达到本区文明环保施工工程的目标。
第三章安全技术措施编制依据一、编制依据:依据工程设计施工图纸、《煤矿安全规程》和《安装工程质量检验评定标准》进行编制。
二、工程施工质量执行规范:1、《煤矿安装工程质量验收评定标准》MT5010-952、《煤矿安全规程》20xx年版3、工程安装图纸4、扎哈淖尔铝电公司设备安装工程合同5、GB50273-2009《锅炉安装工程施工及验收规范》第四章施工准备工作一、技术准备:1、首先组织施工技术人员与对方施工图纸进行会审,并由对方设计部门进行技术交底,对施工图纸中的疑问及时反映,确定解决方法,以利施工;其次组织参加施工人员学习国家相关的质量标准规范,贯彻《施工组织设计》,向施工人员进行工程技术交底和安全注意事项交底。
2、与对方级有关部门联系,安排地面加工场及小型材料库房,并解决电源、水源,熟悉施工现场,以便于施工。
一、工程概况本工程为某工厂锅炉房设备安装工程,主要内容包括锅炉本体、辅助设备、管道系统、电气控制系统等。
工程规模为4台10t/h的蒸汽锅炉,额定压力为1.25MPa。
工程地点位于某工厂内,施工工期为3个月。
二、施工组织与管理1. 施工组织机构(1)项目经理部:负责整个工程的施工组织、协调、管理和监督。
(2)技术负责人:负责技术指导、施工方案的编制和实施。
(3)施工员:负责现场施工管理、质量控制和进度安排。
(4)安全员:负责现场安全监督、安全教育和安全检查。
2. 施工管理措施(1)严格执行国家有关施工规范和标准。
(2)加强施工人员培训,提高施工技能和安全意识。
(3)建立健全施工现场管理制度,确保工程顺利进行。
(4)加强施工现场安全文明施工管理,确保施工环境整洁。
三、施工准备1. 材料准备(1)锅炉本体、辅助设备、管道系统、电气控制系统等设备、材料齐全,符合设计要求。
(2)各种施工工具、机具、量具等准备齐全。
2. 施工方案编制(1)根据工程特点和施工要求,编制详细的施工方案。
(2)明确施工工艺、施工流程、质量控制要点和进度安排。
(3)针对关键工序和难点问题,制定专项施工方案。
四、施工工艺与流程1. 锅炉本体安装(1)检查锅炉本体外观,确保无损坏、变形等缺陷。
(2)将锅炉本体吊装到安装位置,调整水平度和垂直度。
(3)连接锅炉本体与辅助设备,进行管道、电气、仪表等连接。
2. 辅助设备安装(1)检查辅助设备外观,确保无损坏、变形等缺陷。
(2)将辅助设备吊装到安装位置,调整水平度和垂直度。
(3)连接辅助设备与锅炉本体,进行管道、电气、仪表等连接。
3. 管道系统安装(1)检查管道系统材料,确保符合设计要求。
(2)按照设计要求进行管道安装,确保管道水平度和垂直度。
(3)进行管道连接、试压、保温等工序。
4. 电气控制系统安装(1)检查电气控制系统设备,确保无损坏、变形等缺陷。
(2)按照设计要求进行电气控制系统安装,确保电气线路连接正确。
一、工程概况本工程为某工厂新建的热力锅炉安装项目,锅炉型号为XX型,额定蒸发量为XXt/h,额定蒸汽压力为XXMPa。
锅炉本体及附属设备包括锅炉本体、烟道、炉膛、燃烧器、烟囱、除渣设备、水泵、阀门等。
二、施工准备1. 施工组织成立热力锅炉安装项目部,由项目经理、技术负责人、施工员、质量员、安全员等组成。
2. 施工材料(1)锅炉本体、烟道、炉膛、燃烧器、烟囱等主要设备由厂家提供。
(2)辅机设备、阀门、管道、保温材料等由市场采购。
3. 施工工具(1)吊装设备:起重机、卷扬机、千斤顶等。
(2)焊接设备:电焊机、气焊机等。
(3)测量设备:水准仪、经纬仪、全站仪等。
(4)其他工具:扳手、螺丝刀、锤子等。
三、施工工艺1. 施工流程(1)锅炉本体安装:基础验收、钢架安装、锅筒安装、集箱安装、膜式壁及本体管路安装、燃烧器安装、烟道安装、烟囱安装。
(2)辅机设备安装:鼓风机、引风机、出渣机、除尘器、水泵等。
(3)管道安装:水冷壁管道、烟道管道、给水管道、排污管道等。
(4)电气仪表安装:控制柜、电气仪表、传感器等。
(5)保温施工:锅炉本体、管道、阀门等。
2. 施工要点(1)锅炉本体安装:1)基础验收:确保基础尺寸、标高、平整度等符合设计要求。
2)钢架安装:按照设计图纸进行安装,确保钢架的垂直度、水平度、间距等符合要求。
3)锅筒安装:按照设计要求进行安装,确保锅筒的水平度、标高、同心度等符合要求。
4)集箱安装:按照设计要求进行安装,确保集箱的垂直度、水平度、间距等符合要求。
5)膜式壁及本体管路安装:按照设计要求进行安装,确保膜式壁及本体管路的垂直度、水平度、间距等符合要求。
6)燃烧器安装:按照设计要求进行安装,确保燃烧器的垂直度、水平度、间距等符合要求。
7)烟道安装:按照设计要求进行安装,确保烟道的垂直度、水平度、间距等符合要求。
8)烟囱安装:按照设计要求进行安装,确保烟囱的垂直度、水平度、间距等符合要求。
(2)辅机设备安装:1)鼓风机、引风机、出渣机、除尘器等按照设计要求进行安装,确保设备的垂直度、水平度、间距等符合要求。
锅炉安装工程安全技术交底
1、锅炉本体水平拖运时,所设置的锚点应牢固,起重机具必须经检查合格,方能使用。
2、锅炉安装前和安装过程中,安装单位如发现受压部件存在影响安全使用的质量问题时,应停止安装并立即报告当地劳动部门。
3、安装锅炉的技术文件和施工质量证明资料,在安装完工后,应移交使用单位存入锅炉技术档案。
4、焊接锅炉受压元件的焊工,必须按《锅炉压力容器焊工考试规则》进行考试,取得焊工合格证,且只能担任考试合格范围的焊接工作。
5、锅炉的安全阀安装,应首先检验安全阀的始启压力、起座压力及回座压力。
电磁式安全阀应分别进行机械试验、电气回路试验和远方操作试验。
6、压力表应安装在保证司炉工能清楚看到压力指示值的地方,压力表应根据工作压力选用。
压力表表盘刻度极限值应为工作压力的1.5~3倍,最好选用2倍。
7、烟囱吊装时,应有吊装方案,未有安全有效的措施,不准盲目吊装。
8、在施工中应保持现场整洁,无用的废料,应及时清
理、堆放妥当,防止绊倒伤人。
9、进入半封闭孔洞内工作时,孔外应有人联系监视。
10、锅炉点火前在炉膛内先通风除可燃气体,以免引爆。
11、安全阀、压力表等仪器设备安装之后,任何人不得任意调节。
12、进入施工现场操作人员,必须遵守安全生产六大纪律和施工现场安全有利民等规程。
13、补充交底内容:
工程名称:交底人:单位:班组:
年月日。
锅炉安装工程施工是一项重要的工业安装工程,涉及到能源供应、工业生产、环境保护等方面。
随着我国经济的快速发展,锅炉安装工程在国民经济中的地位越来越重要。
本文将从锅炉安装工程施工的准备工作、施工流程、质量控制和安全措施等方面进行详细介绍。
一、准备工作1. 技术准备:在施工前,首先要对锅炉的安装图纸、技术说明书、施工及验收规范等进行详细研究,了解锅炉的构造、性能、安装要求等。
2. 人员准备:组织具有相应资质的施工队伍,对施工人员进行技术培训和安全教育,确保施工人员具备较高的技术水平和安全意识。
3. 材料准备:根据施工图纸和进度计划,提前准备锅炉本体、辅机设备、管道、阀门等所需材料,并对材料进行质量检查。
4. 施工机具准备:配置足够的施工机具,包括焊接设备、切割设备、吊装设备、测量仪器等,确保施工顺利进行。
二、施工流程1. 基础施工:根据锅炉基础图,施工单位应按规范要求进行基础施工,确保基础平整、坚实、水平。
2. 锅炉本体安装:按照施工图纸和安装规范,进行锅炉本体的安装。
包括锅炉本体的放置、固定、焊接等工作。
3. 辅机设备安装:安装锅炉的辅机设备,如鼓风机、引风机、除尘器、水处理设备等,确保设备安装牢固、运行正常。
4. 管道安装:进行锅炉的管道安装,包括进水管道、出水管道、蒸汽管道、燃油管道等。
管道安装应符合设计要求,保证管道连接严密、管道走向合理。
5. 阀门及仪表安装:安装锅炉的阀门和仪表,包括安全阀、调节阀、压力表、温度计等。
阀门和仪表的安装应符合设计要求,保证设备运行安全可靠。
6. 系统调试:锅炉安装完成后,进行系统调试,包括水位调节、压力调节、温度控制等。
确保锅炉系统运行稳定,满足生产需求。
三、质量控制1. 施工过程中,严格按照国家相关标准、规范进行施工,确保工程质量。
2. 对施工过程中的关键环节进行质量验收,如锅炉本体安装、管道焊接、阀门安装等,确保质量合格。
3. 施工完成后,组织专家对工程进行验收,确保工程满足设计要求。
工程名称:XX工厂余热锅炉安装工程建设单位:XX工厂工程地点:XX工厂厂区内工程内容:安装一台10吨/小时余热锅炉,包括锅炉本体、辅助设备、管道系统、控制系统等。
二、编制依据1. 《工业锅炉安全技术监察规程》2. GB50242-2002《建筑给水排水及采暖工程施工质量验收规范》3. GB50273-1998《工业锅炉安装工程施工及验收规范》4. GB50231-1998《机械设备安装工程施工及验收通用规范》5. GB50275-01998《压缩机、风机、泵安装工程施工及验收规范》6. GB50245-97《工业金属管道施工及验收规范》7. GB1236-《现场设备、工业管道焊接工程施工及验收规范》三、施工方法1. 施工准备(1)施工图纸、技术文件、设备说明书等资料齐全。
(2)施工现场具备安装条件,如场地平整、道路畅通、临时用电、用水等。
(3)组织施工人员培训,熟悉施工图纸、技术规范、施工方法等。
2. 施工工艺(1)锅炉基础施工:按照设计图纸要求,对锅炉基础进行检查验收,确保标高、座标及几何尺寸符合要求。
对基础进行清理、夯实,确保基础强度达到规定标准。
(2)锅炉本体安装:将锅炉本体按照施工图纸要求,进行基础放线、定位、找正,确保锅炉中心线与基础中心线吻合。
采用千斤顶进行找正,达到规定要求。
(3)辅助设备安装:按照设备说明书和施工图纸要求,对辅助设备进行安装,包括除氧器、水处理器、软化水设备、补水泵等。
(4)管道安装:按照设计图纸要求,对管道进行安装,包括给水管道、排污管道、烟道管道等。
管道安装前,对管道进行清洗、检查,确保管道质量合格。
(5)控制系统安装:按照设计图纸要求,对控制系统进行安装,包括温度控制系统、压力控制系统、水位控制系统等。
3. 施工质量控制(1)严格遵循施工规范和工艺要求,确保施工质量。
(2)加强施工过程中的质量检查,发现问题及时整改。
(3)做好施工记录,确保施工过程可追溯。
四、安全施工技术措施1. 施工现场安全防护措施(1)设置安全警示标志,提醒施工人员注意安全。
锅炉安装施工方案工程概况一、工程概况锅炉是工业生产中常用的设备,用于产生热水或蒸汽。
本次施工的锅炉安装项目位于一个化工厂,用于生产热水和蒸汽,以支持工厂的生产运行。
本项目的锅炉规格为10吨/小时,燃煤锅炉。
本期施工的主要目标包括锅炉的设备安装、管道连接、电气和控制系统安装等。
二、施工要求1. 施工单位必须具备相应的资质和经验,施工人员必须持有有效的证书。
2. 施工单位需严格按照相关法规和标准进行施工,确保施工质量和安全。
3. 施工过程中,严格遵守相关的安全操作规程,确保施工人员和周围环境的安全。
4. 施工单位需认真对待每一项工作,严格按照施工方案进行施工。
5. 施工人员需全程佩戴安全防护装备,确保自身安全。
三、施工方案1. 锅炉设备安装(1)先进行锅炉的基础安装:根据设备图纸和相关设计要求,进行基础的测量和布置,确保基础的平整和牢固。
(2)设备安装:将锅炉设备通过吊装设备安装到基础上,通过调整和校正,确保设备的平稳和垂直。
(3)设备连接:根据设计要求将相关设备进行连接,包括给水管、排污管、排烟气管、燃煤管等。
2. 管道连接(1)给水管道连接:按照相关设计图纸进行给水管道的连接和布置,确保管道的畅通和牢固。
(2)排污管道连接:将排污管道连接到相应的设备上,确保排污畅通和安全。
(3)排烟气管道连接:连接排烟气管道,并进行密封和测试,确保排烟的安全排放。
3. 电气和控制系统安装(1)电气设备的安装:安装电源开关、控制柜、电缆线路等设备,确保电气系统的正常运行。
(2)控制系统安装:安装控制系统,并进行参数设置和调试,确保控制系统的正常运行。
(3)电气设备接地和绝缘:对电气设备进行绝缘处理和接地操作,确保电气设备的安全运行。
四、施工流程1. 准备工作:施工前对设备和施工现场进行检查和准备工作,确保施工的顺利进行。
2. 基础安装:进行锅炉设备基础的测量、布置和安装。
3. 设备安装:进行锅炉设备的吊装、调整和安装。
整体解决方案系列
锅炉安装工程安全技术措
施
(标准、完整、实用、可修改)
编号:FS-QG-90762锅炉安装工程安全技术措施Safety technical measures for boiler installation engineering
说明:为明确各负责人职责,充分调用工作积极性,使人员队伍与目标管理科学化、制度化、规范化,特此制定
(一)锅炉钢架安装
1、参加作业人员应经体检,符合高处作业要求。
2、安装工程中,在炉的一侧设立安全通道,另一侧的平台、楼梯应及时安装,且栏杆齐全;安全通道上方一般应避免施工中切割物件,如无法避免时,应采取隔离措施,使在通道上行走的人员不受危害。
3、每根立柱前,在立柱上四角螺栓孔上装四个挂环,供立柱找正及施工人员挂安全带,施工人员上下立柱依靠的角钢制的临时梯子,安装要牢固可靠,梯子的一侧应拉钢丝绳或尼龙绳,用自锁器保障工人上下梯子的安全,且立在立柱起吊前装好。
4、横梁安装,起吊前在地面装上滑动吊架,以便施工人员找正及高强螺栓施工。
5、立柱对接处的高强螺栓安装,施工人员应站在组合式柱头托架上,安全带扎在吊挂环上。
6、施工中高强螺栓的梅花头拧下后,不得乱扔、乱放,应收集在铁盒或工具袋中。
7、在每层钢架安装结束后,要立即装上安全网,然后再进行上层钢结构安装,安全网必须悬空绑在牢固的结构上。
8、高空作业中施工所用工具、扳手、手锤、千斤顶等,使用时应用保险绳绑在牢固结构上,小型工具系上工具绳,不用时放在工具袋中,防止坠落伤人。
9、冬季吊装要采取防滑措施,经常行走的通道要及时清理冰雪,以保证施工人员行走的安全。
10、在杆件吊装就位时,施工人员不准站在安装位置附近。
11、施工人员必须严格按照施工组织设计大件吊装顺序进行,在上道工序未完善、安全网等设施为铺满前不准进行下道工序施工。
(二)锅炉受热面安装安全技术要求
1、锅炉受热面的设备体积大、吨位高,所用起重设备如
塔式炉顶吊、卷扬机、电动葫芦、倒链、千斤顶等较多,拖拉、起吊、就位难度较大,要求起重指挥人员要具有较高的业务水平及施工经验,并有两种以上通信手段,口令清晰准确,以满足安装需要和安全要求。
2、顶棚过热器、再热器联箱以及尾部省煤器的安装
锅炉顶棚设备、管道比较集中,作业区也比较狭窄,施工人员比较拥挤,顶棚作业区和锅炉钢架之间应搭设安全通道及围栏,悬空部分应铺以安全网,管道施工人员在进行联箱、省煤器管道焊口对接时,要注意自身所处的位置,严禁将所割和打磨掉的小物件随处乱放,要集中堆放,统一清理,避免落下伤人。
在过热器、再热器就位拖运时,施工小组应设专人监护卷扬机、钢丝绳的运行情况,设备就位后立即将吊杆等悬挂装置安装上,确认牢固后,方可放下或拆除起重工具。
3、水冷壁与受热面的安装
锅炉水冷壁面积比较大,吊装困难,易发高空坠落、物体,打击以及机械伤害等事故,主要安全设施为炉内环形升降工作台(吊盘)。
(三)汽包安装的安全技术要求
1、汽包吊装的施工方案(包括危害辨识及防范措施)经有关技术人员、安监人员,审核、审定,总工程师批准后方可实施。
2、施工前的安全技术交底,必须有施工、安监、总工、监理等人员参加,并签名存档。
3、特制的起吊用具应按技术图纸制作,完成后要经过有关技术人员仔细检查,验收合格后方可使用。
4、吊装汽包所用其他工、器具,如卷扬机、倒链、钢丝绳扣等都要经过仔细检查,确认良好后使用。
5、在汽包起吊之前应在汽包上部管接头之间绑扎脚手杆并在汽包上部设置安全扶绳。
汽包起吊时,先以点动的形式使汽包吊离地面50mm,检查各机械及钢丝绳受力情况,情况良好,方可起吊。
6、在汽包吊装就位的施工期间,锅炉间沿吊装路线与汽包吊装无关的施工,应暂时停止工作。
7、汽包在垂直起吊期间,锅炉间规定范围内为禁止通行区,做出明显标志并由专人监护,与汽包吊装无关人员不得
入内及通行。
8、锅炉顶板上应有人进行全面监护,特别是起吊机具的钢结构部分、主绳与钢梁有无摩擦,滑轮工作是否正常,有无异常响声。
9、在汽包起吊过程中,钢架两侧应有人监护,保证汽包不能与钢架及其他设施相碰。
10、汽包吊杆穿装完成并固定好后,方可放松卷扬机绳,拆卸起吊用具。
11、整个施工过程要有专人负责指挥,所有工作人员均应服从统一指挥。
12、准备工作就绪后,应进行一次由有关领导组织的联合大检查,包括汽包起吊工、器具,钢丝绳,各种钢结构及钢架安装情况等,并由有关领导下达起吊命令。
请输入您公司的名字
Foonshion Design Co., Ltd。
